2012年度全国二级建造师执业资格考试《市政公用工程管理与实务》试卷答案一、单项选择题1.D2.A3.C4.C5.B6.B7.C8.D9.A10.D11.B12.B13.C14.D15.D16.D17.C18.B19.C20.A二、多项选择题21.ABCD22.BC23.ABCE24.ACDE25.AB26.DE27.AC28.ABE29.ABE30.CE三、案例分析题(一)1.安全领导小组的不妥之处:成立了以安全员为第一责任人的安全领导小组。
改正:应成立以单位主要负责人为第一责任人的安全领导小组。
小组成员还应包括:项目技术负责人、专职安全生产管理人员。
2.根据背景资料,项目部还需设置的标牌:安全纪律牌;防火须知牌;安全无重大事故计时牌;安全生产、文明施工牌;施工项目经理部组织及主要管理人员名单图。
3.施工方案中错误之处及正确做法。
(1)错误之处:用15 t压路机碾压。
正确做法:宜采用12~18 t压路机作初步稳定碾压,混合料初步稳定后用大于18 t的压路机碾压,压至表面平整、无明显轮迹,且达到要求的压实度。
(2)错误之处:出现局部少量偏差采用薄层补贴法进行找平。
正确做法:应采用挖补100 mm的方法再进行找平,严格遵守“宁高勿低,宁刨勿补”的原则。
4.不妥之处:项目部将施工组织设计分发给相关各方人员,以此作为技术交底并开始施工。
改正:施工技术交底包括施工组织设计交底及工序施工交底。
各种交底的文字记录,应有交底双方签认手续。
(二)1.降水井点布置的不妥之处及正确的做法。
(1)不妥之处:采用单排井点降水。
正确做法:宜采用双排线状布置。
(2)不妥之处:井点管布置的位置。
正确做法:井点管应布置在基坑(槽)上口边缘外1.0~1.5 m。
(3)不妥之处:井点自基坑(槽)端部的位置。
正确做法:井点自基坑(槽)端部再延伸10~15 m,以利降低水位。
2.降水深度不妥当。
改正:降水深度应大于0.5 m。
3.修改后的网络进度图如下图所示。
2012年全国一级建造师执业资格考试《市政公用工程管理与实务》试卷答案解析一、单项选择题(共20题,每题l分。
每题的备选项中,只有l个最符合题意。
)1.仅依据墙体自重抵抗挡土墙压力作用的挡土墙,属于( )挡土墙。
A.恒重式B.重力式C.自立式D.悬臂式2.下列指标中,不属于沥青路面使用指标的是( )。
A.透水性B.平整度C.变形量D.承载能力3.下列原则中标,不属于土质路基压实原则的是( )。
A.先低后高B.先快后慢C.先轻后重D.先静后振4.水泥混凝土路面在混凝土达到( )以后,可允许行人通过。
A.设计抗压强度的30%B.设计抗压强度的40%C.设计弯拉强度的30%D.没计弯拉强度的40%5.关于装配式梁板吊装要求的说法,正确的是( )。
A.吊装就位时混凝土强度为梁体设计强度的70%B.调移板式构件时,不用考虑其哪一面朝上C.吊绳与起吊构件的交角小于60°时,应设置吊架或吊装扁担D.预应力混凝土构件待孑L道压浆强度达20 MPa才能吊装6.关于箱涵顶进的说法,正确的是( )。
A.箱涵主体结构混凝土强度必须达到设计强度的75%B.当顶力达到0.9倍结构自重时箱涵末启动.应立即停止顶进C.箱涵顶进必须避开雨期D.顶进过程中,每天应定时观测箱涵底板上设置观测标钉的高程7.在松软含水地层,施工条件困难地段修建隧道且地面构筑物不允许拆迁,宜先考虑( )。
A.明挖法B.盾构法C.浅埋暗挖法D.新奥法8.当基坑开挖较浅且未设支撑时,围护墙体水平变形表现为( )。
A.墙顶位移最大,向基坑方向水平位移B.墙顶位移最大,背离基坑方向水平位移C.墙底位移最大,向基坑方向水平位移D.墙底位移最大,背离基坑方向水平位移9.隧道线形控制的主要任务是控制( )。
A.盾构姿态B.盾尾密封C.注浆压力D.拼装质量10.喷射混凝土应采用( )混凝土,严禁选用具有碱性集料。
A.早强B.高强C.低温D.负温11.在渗水量不大、稳定的黏土层中,深5m、直径2m的圆形沉井宜采用( )。
2012年二级建造师《实务-市政》考试真题卷(7)•本卷共分为2大题50小题,作答时刻为180分钟,总分100分,60分及格。
一、单项挑选题(共25题,每题2分。
每题的备选项中,只需一个最契合题意)1.市政共用工程施工组织规划有必要经()同意。
A:项目经理B:监理工程师C:企业技能担任人D:项目技能担任人参阅答案:C答案C第四版教材P173施工组织规划编制规则中,施工组织规划有必要经企业技能担任人同意,有改动时要及时处理改动批阅。
2.开挖深度为15m的人工挖孔桩工程()。
A:不需求编制专项方案也不需求专家证明B:不需求编制专项方案但需求专家证明C:要编制专项方案,但不需求专家证明D:要编制专项方案并需求专家证明参阅答案:C答案C第四版教材P180需求专家证明的工程规模中开挖深度超越16米的人工挖孔桩工程。
3.下列脚手架工程专项施工方案有必要进行专家证明的是()。
A:高度40m落地式钢管脚手架B:进步高度80m附着式全体进步脚手架C:进步高度60m附着式分片进步脚手架D:架体高度20m及以上悬挑式脚手架参阅答案:D答案D第四版教材P180需求专家证明的工程规模脚手架工程:搭设高度50米及以上落地式钢管脚手架进步高度150米及以上附着式全体和分片进步脚手架架体高度20米及以上悬挑式脚手架。
4.关于分部工程、单位工程查验程序的说法,过错的是()。
A:分部工程应由施工单位项目经理组织监理单位和项目技能、质量担任人等进行查验B:单位工程完工后,在施工单位自检合格根底上,由总监理工程师组织专业监理工程师对工程质量进行竣工预查验C:预查验合格后,由施工单位向建造单位提交工程竣工陈述,请求工程竣工查验D:建造单位收到工程竣工查验陈述后,其(项目)担任人组织施工、规划、勘测、监理等单位进行单位工程查验参阅答案:A答案A第四版教材P284 A选项正确应为分部工程应由总监理工程师组织施工单位项目担任人和项目技能、质量担任人等进行查验。

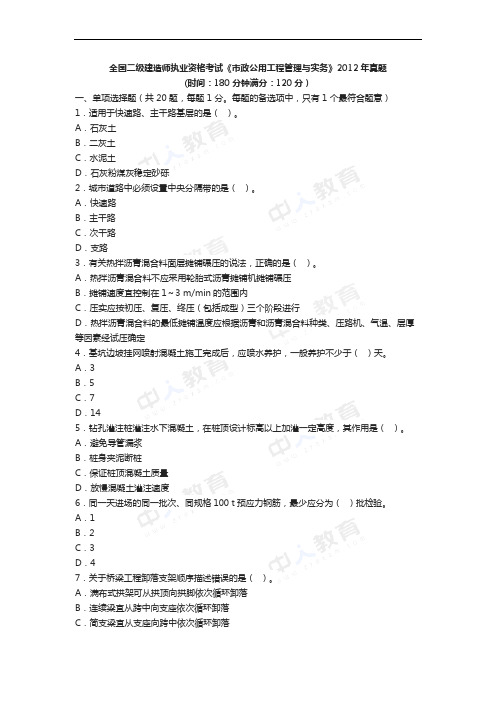

全国二级建造师执业资格考试《市政公用工程管理与实务》2012年真题(时间:180分钟满分:120分)一、单项选择题(共 20 题,每题 1 分。
每题的备选项中,只有 1 个最符合题意)1.适用于快速路、主干路基层的是()。
A.石灰土B.二灰土C.水泥土D.石灰粉煤灰稳定砂砾2.城市道路中必须设置中央分隔带的是()。
A.快速路B.主干路C.次干路D.支路3.有关热拌沥青混合料面层摊铺碾压的说法,正确的是()。
A.热拌沥青混合料不应采用轮胎式沥青摊铺机摊铺碾压B.摊铺速度宜控制在1~3 m/min的范围内C.压实应按初压、复压、终压(包括成型)三个阶段进行D.热拌沥青混合料的最低摊铺温度应根据沥青和沥青混合料种类、压路机、气温、层厚等因素经试压确定4.基坑边坡挂网喷射混凝土施工完成后,应喷水养护,一般养护不少于()天。
A.3B.5C.7D.145.钻孔灌注桩灌注水下混凝土,在桩顶设计标高以上加灌一定高度,其作用是()。
A.避免导管漏浆B.桩身夹泥断桩C.保证桩顶混凝土质量D.放慢混凝土灌注速度6.同一天进场的同一批次、同规格100 t预应力钢筋,最少应分为()批检验。
A.1B.2C.3D.47.关于桥梁工程卸落支架顺序描述错误的是()。
A.满布式拱架可从拱顶向拱脚依次循环卸落B.连续梁宜从跨中向支座依次循环卸落C.简支梁宜从支座向跨中依次循环卸落D.悬臂梁应先卸落挂梁及悬臂的支架,再卸无铰跨内的支架8.钻孔灌注桩施工过程中,防止扩孔、坍孔预防措施错误的是()。
A.选用适用的泥浆B.保证孔内必要水头C.避免触及和冲刷孔壁D.加快进尺速度9.跨径为1.8 m的钢筋混凝土板,混凝土强度最低达到设计强度的()时,方可拆除其模板及支架。
A.50%B.60%C.75%D.100%10.在设计未规定的情况下,采用后张法施工的C50预应力混凝土T型梁强度达到()MPa时可进行预应力张拉。
A.25B.30C.35D.40#p#副标题#e#11.在软土地层修建地铁车站,需要尽快恢复上部路面交通时,车站基坑施工方法宜选择()。
2012年二级建造师《市政工程实务》真题及答案一、单项选择题(共20题,每题l分。
每题的备选项中,只有l个最符合题意)1.沥青混凝土选择的石料应有足够的强度和耐磨性能,用于城市主干路、快速路的沥青面层粗集料的压碎值应( )。
A.不大于46%B.不大于36%C.不大于56%D.不大于26%石料应有足够的强度和耐磨性能,用于城市主干路、快速路的沥青面层粗集料的压碎值应不大于26%。
2.改性沥青混合料路面,根据改性剂类型、改性沥青的黏稠情况,按改性沥青的黏一温关系确定改性沥青混合料拌制、压实温度,通常比普通沥青混合料施工温度高( ),特殊情况经试验确定。
A.10~20℃ B.15~25℃ C.20~30℃ D.20~35℃根据改性剂类型、改性沥青的黏稠情况,按改性沥青的黏一温关系确定改性沥青混合料拌制、压实温度。
通常比普通沥青混合料施工温度高10~20℃,特殊情况经试验确定。
3.振动压路机的规格是( ),振动夯板质量不小于l80 kg,振动频率不小于3 000次/min。
A.3~5 t,25~30 t B.2~10 t,25~30 tC.2~6 t,20~25 t D.3~6 t,20~25 t各种压实机械如下:双轮钢筒式压路机6~8 t;三轮钢筒式压路机8~12 t,12~15 t;振动压路机2~6 t,20~25 t;手扶式小型振动压路机1~2 t;振动夯板质量不小于180 k g,振动频率不小于3000次/min。
.4.下列各选项中,属于网喷混凝土加固基坑壁施工要求的是( )。
A.锚杆挂网喷射混凝土支护、开挖基坑时,各层锚杆要求进入稳定层的长度和间距、钢筋直径或钢绞线柬数,应符合设计要求B.喷射作业应分段、分片,自上而下依次进行C.采用双层钢筋网时,第二层钢筋网应在第一层钢筋网被混凝土覆盖后铺设D.喷射与开挖循环作业时,混凝土终凝到下一循环放炮的时间间隔不应小于3 h5.钢板桩围堰适用于( )。

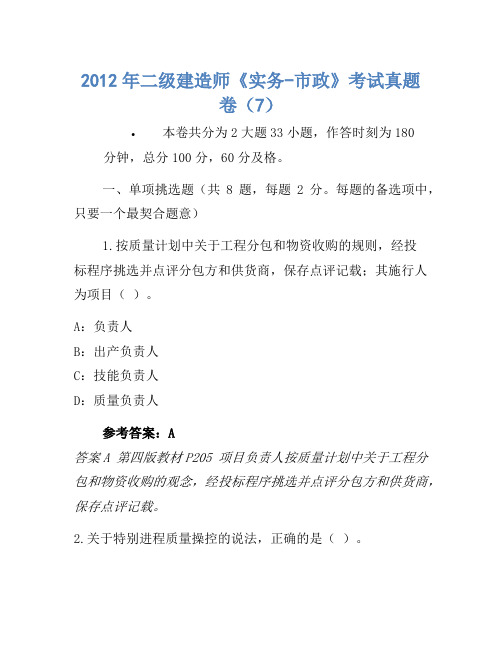

2012年二级建造师《实务-市政》考试真题卷(7)•本卷共分为2大题33小题,作答时刻为180分钟,总分100分,60分及格。
一、单项挑选题(共8题,每题2分。
每题的备选项中,只要一个最契合题意)1.按质量计划中关于工程分包和物资收购的规则,经投标程序挑选并点评分包方和供货商,保存点评记载;其施行人为项目()。
A:负责人B:出产负责人C:技能负责人D:质量负责人参考答案:A答案A第四版教材P205项目负责人按质量计划中关于工程分包和物资收购的观念,经投标程序挑选并点评分包方和供货商,保存点评记载。
2.关于特别进程质量操控的说法,正确的是()。
A:对工程施工项目质量计划规则的特别进程,应设置分部质量操控点B:除应施行一般进程操控的规则外,还应由专业技能人员编制专门的作业辅导书C:短少经历的工序应安排实验,编制成作业辅导书,按需求进行首件(段)查验D:编制的作业辅导书,应经监理工程师批阅后施行参考答案:B答案B第四版教材P206特别进程操控:1.对工程施工项目质量计划规则的特别进程,应设置工序质量操控点进行操控2.对特别进程的操控,除应施行一般进程操控的规则外,还应由专业技能人员编制专门的作业辅导书。
3.不太老练的工艺或短少经历的工序应安排实验,编制成作业辅导书,并进行首件查验4.编制造业辅导书,应经项目部或企业技能负责人批阅后施行。
3.进行不合格退让接纳时,项目部应向()提出书面退让接纳请求。
A:质监站B:监理C:发包方D:接纳方参考答案:C答案C第四版教材P206不合格产品操控中进行不合格退让接纳时,工程施工项目部应向发包方提出书面退让接纳请求,记载不合格程度和返修的状况,两边签字承认退让接纳协议和承受规范4.下列选项中,不归于预制取水头部的制造质量查验主控项意图是()。
A:原材料、预制构件等的产品质量保证材料应完全B:混凝土结构的强度、抗渗、抗冻功能应契合规划要求;外观无严峻质量缺点C:预制构件试拼装经查验合格,进水孔、预留孔及预埋件方位正确D:进水孔、进水管口的中心方位契合规划要求;结构无变形、裂缝、倾斜参考答案:D详见4版教材P232,原文是6、预制取水头部的制造质量查验主控项目( 1 )工程原材料、预制构件等的产品质量保证材料应完全,每批的出厂质量合格证明书及各项功能查验陈述应契合国家有关规范规则和规划要求;(2)混凝土结构的强度、抗渗、抗冻功能应契合规划要求;外观无严峻质量缺点;钢制结构的拼接、防腐功能应契合规划要求,结构无变形现象;(3)预制构件试拼装经查验合格,进水孔、预留孔及预埋件方位正确。
2012年陕西二级建造师《建造工程施工处理》考试真题卷(6)•本卷共分为2大题50小题,作答时刻为180分钟,总分100分,60分及格。
一、单项挑选题(共25题,每题2分。
每题的备选项中,只要一个最契合题意)1.根据《规范施工投标文件》中“通用合同条款”的规则,质量确保金的核算额度应包含()A:预付款的付出B:承揽人完结的装置工程款C:价格调整的金额D:预付款的扣回参阅答案:B答案B:根据《规范施工投标文件》中“通用合同条款”的规则,质量确保金的核算额度不包含预付款的付出、扣回以及价格调整的金额。
因而,当期承揽人完结的装置工程款应包含在质量确保金的核算额度内,按专用条款规则进行扣除。
2.根据《规范施工投标文件》中“通用合同条款”的规则,除丈量基准点、水准点及书面资料,以及施工场所内地下管线和地下设备的相关资料外,发包人还应向承揽人供给()A:当地有关工程资料的市场信息资料B:有关项目所在地的风俗习惯资料C:有关项目所在地的法则法规资料D:其持有的现场所质勘探资料、水文气象资料参阅答案:D根据《规范施工投标文件》中“通用合同条款”的规则,发包人应将其持有的现场所质勘探资料、水文气象资料供给给承揽人,并对其精确性担任。
A、B、C选项都不是发包人应尽的职责或职责。
3.索赔事情(又称为搅扰事情)是指那些使实践状况与合同规则不契合的各类事情,其在施工进程中终究引起的应是()的改变。
A:规范和规范B:方案和布置C:工期和费用D:合同条件参阅答案:C答案C:索赔事情是指那些使实践状况与合同规则不契合,终究引起工期和费用改变的各类事情。
索赔的内容便是工期和费用,选项A、B、D都没有选项C直接、精确。
4.根据《规范施工投标文件》中“通用合同条款”的规则,项目参加各方中应对发包人供给的丈量基准点、水准点及书面资料,以及施工场所内地下管线和地下设备的相关资料的真实性、精确性和完好性担任的是()A:承揽人B:监理人C:发包人D:有关勘察单位参阅答案:C挑选C.发包人对所供给的有关基准线,水准点,及书面资料以及施工场所内的基本状况的真实性和精确性和完好性担任。
2012年10月二级建造师考试《市政公用工程管理与实务》真题及答案解析【完整版】一、单项选择题(共20题,每题1分。
每题的备选项中,只有1个最符合题意)1.检查井和雨水井周围的路基压实不宜采用()。
A.光面碾B.小型夯压机C.蛙夯D.人力夯【答案】A【解析】道路边缘、检查井、雨水口周围以及沟槽回填土不能使用压路机的部位,应采用小型夯压机或蛙夯、人力夯夯实。
光面碾属于压路机,因此,检查井和雨水井周围的路基压实不宜采用光面碾。
说明:根据最新版考试教材,该知识点已删除。
2.石灰稳定土适用于()的基层。
A.高速路B.快速路C.主干路D.次干路【答案】D【解析】石灰稳定土的干缩和温缩特性均十分明显,且都会导致裂缝。
与水泥土一样,由于其收缩裂缝严重,强度未充分形成时表面会遇水软化,并容易产生唧浆冲刷等损坏,石灰土已被严格禁止用于高级路面的基层,只能用作高级路面的底基层。
3.适用于深层饱和软弱土层的地基处理方法是()。
A.强夯B.振动压实C.排水固结D.换填石块【答案】C【解析】路基处理方法的分类如表1所示。
表1路基处理方法的分类4.依据《城镇道路工程施工与质量验收规范》(CJJ 1)规定,沥青混凝土面层质量检测主控项目是()。
A.平整度、厚度、压实度B.平整度、厚度、弯沉值C.平整度、厚度、宽度D.压实度、厚度、弯沉值【答案】D【解析】根据住房和城乡建设部颁发的市政行业标准——《城镇道路工程施工与质量验收规范》(CJJ 1—2008)的规定,沥青混凝土面层施工质量验收主控项目有:原材料、压实度、面层厚度、弯沉值。
5.普通水泥混凝土路面的配合比设计应满足()要求。
A.弯拉强度、工作性、耐久性B.抗压强度、工作性、耐久性C.弯拉强度、抗压强度、工作性D.弯拉强度、抗压强度、耐久性【答案】A【解析】普通水泥混凝土路面的混凝土配合比应满足:①混凝土配合比在兼顾经济性的同时应满足弯拉强度、工作性、耐久性三项技术要求。
1、一、单项选择题(共20题,每题1分,每题的备选项中,只有1个最符合题意)适用于快速路基层的材料是()A:石灰土B:二灰土C:水泥土D:石灰粉煤灰稳定砂砾答案:D解析:P11~13,石灰土不应作高级路面基层,在快速路和主干路的水泥混凝土面板下,二灰土也不应作基层,水泥土也不用作基层。
2、城市道路中必须设置中央分隔带的是()A:快速路B:主干路C:次干路D:支路答案:A解析:P5,表2K311012-13、热拌沥青混合料面层摊铺碾压()A:热伴沥青混合料不应采用轮胎式沥青摊铺机摊铺碾压B:摊铺速度宜控制在1—3m/min的范围内C:压实应按初压复压终压包括成型三个阶段进行D:热拌沥青混合料的最低摊铺温度应根据沥青和沥青混合料种类、压路机、气温、层厚等因素经试压确定答案:C解析:P16及P187,热拌沥青混凝混合料的施工,碾压和成型,摊铺后紧跟碾压工序,压实分初压、复压、终压三个阶段。
4、基坑边坡挂网喷射混凝土施工完成后,应喷水养护一般养护不少于()天A:3B:5C:7D:14答案:C解析:P25倒数第3行,喷射混凝土养护——混凝土终凝2h后,应喷水养护:一般工程,养护不少于7d,重要工程,养护不少于14d。
5、钻孔灌注桩灌注水下混凝土,在桩顶设计标高以上加灌一定高度,其作用是()A:避免导管漏浆B:桩身夹泥断桩C:保证桩顶混凝土质量D:放慢混凝土灌注速度答案:C解析:P33在桩顶设计标高以上加灌一定高度,以便灌注结束后将此段混凝土清除,保证清除后的桩顶质量。
6、同一天进场的同一批次、同规格100T预应力钢筋,最少应分为()批检验A:1B:2C:3D:4答案:B解析:P40每批重量不大于60T7、关于桥梁工程卸落支架顺序描述错误的是()A:满布式拱架可从拱顶向拱脚依次循环卸落B:连续梁宜从跨中向支座依次循环卸落C:简支梁宜从支座向跨中依次循环卸落D:悬臂梁应先卸落挂梁及悬臂的支架,再卸无铰跨内的支架答案:C解析:P44第12行简支梁应从跨中向两端进行。
1、由于承包商负责采购的材料原因,工程实际进度与经过确认的进度计划不符,承包人按照工程师的要求提出改进措施,经过工程师确认后执行。
由此导致的费用增加应( )。
P191
A.由发包人承担
B.由工程师承担
C.由承包人承担
D.由发包人与承包人分担
答案:C
2、合同变更是指( )由双方当事人依法对合同的内容所进行的修改。
P207
A.工程开工以后合同履行完毕以前
B.合同成立以后和工程竣工以前
C.合同成立以后和履行完毕以前
D.合同成立以前和履行完毕以后
答案:C
3、合同跟踪以( )等方面为对象。
P206
A.工程质量、工程进度、工程数量、成本的增加和减少
B.工程质量、工程进度、工程成本
C.工程质量、工程数量、工程成本
D.工程质量、工程进度、工程环境、工程成本
答案:A
4、施工承包合同协议书中的合同工期应填写( )。
P191
A.实际施工天数
B.总日历天数
C.预计竣工日期
D.扣除节假日后的总日历天数
答案:B
5、采用单价合同,在招标前,发包单位无需对( )做出完整详细的规定。
P201
A.工程内容
B.工程范围
C.技术方案
D.结构方案
答案:B
6、某工程项目发包人与承包人签订了施工合同,承包人与分包人签订了专业工程分包合同,在分包合同履行过程中,分包人的正确做法是( )。
P195
A.未经承包人允许,分包人不得以任何理由与发包人或工程师发生直接工作联系
B.分包人可以直接致函发包人或工程师
C.分包人可以直接接受发包人或工程师的指令
D.分包人无须接受承包人转发的发包人或工程师与分包工程有关的指令
答案:A
7、施工承包合同中规定应由承包人承担的义务有( )。
P190
A.办理施工许可证
B.将施工所需水、电、电讯线路从施工场地外部接至专用条款约定地点
C.负责工地安全,看管进场材料、设备和未交工工程
D.主持和组织工程的验收
答案:C
8、固定总价合同减少了业主的风险,有利于业主控制( )。
P202
A.工程质量
B.工程进度
C.工程成本
D.工程风险
答案:D
9、工程变更的一般程序是:工程变更的提出——工程变更的批准——( )。
P208
A.工程变更指令的发出——工程变更的执行
B.工程变更责任分析——工程变更指令的发出与执行
C.工程变更指令的发出及执行
D.工程变更责任分析与补偿要求
答案:C
10、发包人收到承包人提交的竣工验收报告后,应负责组织验收,并在验收后( )天内给予认可或提出修改意见。
P192
A.7
B.14
C.21
D.28
答案:B
11、采用变动总价合同,施工过程中因通货膨胀原因造成成本增加时,可以根据( )对合同总价进行相应调整。
P203
A.造价工程师认可
B.合同约定
C.监理工程师认可
D.承包商要求
答案:B
12、在施工过程中,承包商缺乏控制工程成本积极性的合同形式是( )。
P204
A.总价合同
B.单价合同
C.变动单价合同
D.成本加酬金合同
答案:D
13、当时间非常紧迫时,宜采用下列哪种合同形式( )。
P204
A.总价合同
B.成本加酬金合同
C.变动单价合同
D.单价合同
答案:B
14、施工承包合同承包人按合同规定,将施工组织设计和工程进度计划提交工程师,工程师审查后在规定时间内予以了确认。
施工过程中,发现该施工组织设计和工程进度计划本身存在缺陷,对此应由( )承担责任。
P191
A.发包人
B.工程师
C.工程师与承包人共同
D.承包人
答案:D
15、某工程项目施工过程中,发包人与承包人对混凝土工程质量产生争议,双方经协商,一致同意由某工程质量检测机构对质量进行鉴定,则所需要的费用应由( )。
P192
A.发包人承担
B.责任方承担
C.发包人与承包人各承担50%
D.承包人承担
答案:B
16、当时间非常紧迫时,宜采用下列哪种合同形式( )。
P204
A.总价合同
B.成本加酬金合同
C.变动单价合同
D.单价合同
答案:B
17、施工承包合同中规定应由承包人承担的义务有( )。
P190
A.办理施工许可证
B.将施工所需水、电、电讯线路从施工场地外部接至专用条款约定地点
C.负责工地安全,看管进场材料、设备和未交工工程
D.主持和组织工程的验收
答案:C
18、某建设工程项目在发包时,其内容和工程量还不能明确的确定。
在这种情况下,业主适合采用( )计价方式发包工程。
P201
A.总价合同
B.设计――管理承包合同
C.单价合同
D.总包合同
答案:C
19、在施工过程中,承包商缺乏控制工程成本积极性的合同形式是( )。
P204
A.总价合同
B.单价合同
C.变动单价合同
D.成本加酬金合同
答案:D
20、采用固定价格的施工劳务分包合同,根据施工劳务分包合同示范文本的规定,合同没有特别约定的情况下,可以调整价格的是( )。
P197
A.由于劳务分包人原因造成的返工
B.通货膨胀导致劳务价格变化
C.法律政策变化导致劳务价格变化
D.由于劳务分包人原因造成的安全事故
答案:C
21、根据施工合同示范文本的规定,投料试车应( )。
P193
A.在工程竣工验收前,由承包人组织
B.在工程竣工验收前,由发包人组织
C.在工程竣工验收后,由工程师组织
D.在工程竣工验收后,由发包人组织
答案:D
22、出现合同实施偏差,承包商采取的调整措施可以分为( )。
P207
A.组织措施,技术措施,经济措施,管理措施
B.组织措施,技术措施,经济措施,合同措施
C.法律措施,技术措施,经济措施,合同措施
D.组织措施,应急措施,经济措施。
合同措施
答案:B。
