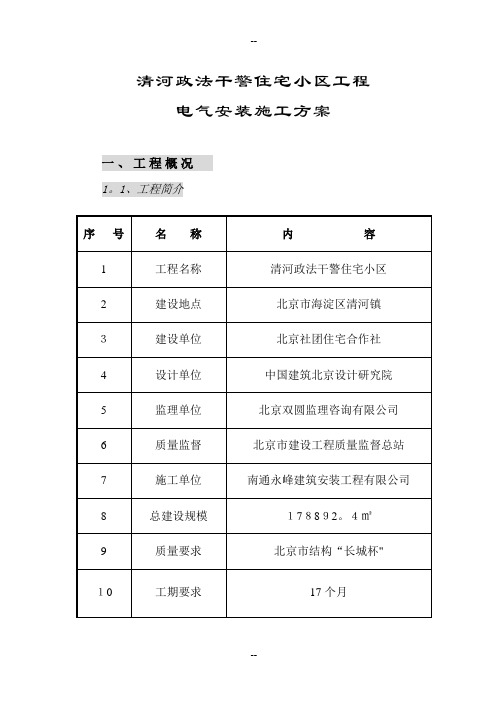

清河政法干警住宅小区工程电气安装施工方案一、工程概况1。
1、工程简介1.2、安装工程概况1。
2.1本安装工程内含电气工程、给排水工程、采暖工程、地下室(包括人防部分)通风工程。
1.2.2电气安装工程内包括:低压配电系统、照明系统、防雷接地系统、电话系统及综合布线系统、有线电视系统、保安对讲系统、消防报警及联动控制系统。
1.3、安装工程主要内容1.3。
1低压配电系统本工程除幼儿园、锅炉房内低压电源负荷等级为三级负荷外,其余建筑物的弱电间、电梯、应急照明和主要通道的负荷等级均为二级负荷。
380/220V三相电源由小区变配电所电缆埋地引入进各栋楼时穿镀锌钢管保护,进楼后引入地下室π接柜。
低压配电系统采用放射式与树干式相接合的方式,各住户用电采用YJV电缆供电。
YJV电缆的导体工作温度为90℃,电缆π接或分支处为达到到良好的电气接触及绝缘防水、防腐的要求,按设计要求采用IPC绝缘穿刺线夹进行电缆接头连接。
双电源箱、动力箱、控制箱均为竖井、机房、车库内明装,其它地方暗装。
明装箱安装高度为1。
2m,暗装箱安装高度为1。
4m;层电表箱暗装于楼梯间,安装高度1.4m,户箱采用小型半透明机箱,安装高度1.8m。
本工程所使用的控制箱均为非标产品,订货后应由生产厂家根据设计要求完成原理图、接线图、盘面布置图的设计,并交由设计院审核通过后方可加工。
1。
3.2照明系统照明和插座分别由不同的支路供电,插座回路(空调插座除外)均设漏电断路保护装置。
灯具安装高度低于2。
4m时,需增加一根PE 线;出口指示灯及疏散指示灯采用自带蓄电池供电,持续供电时间为30分钟。
照明开关、插座除图纸特别注明外,均为暗装(有架空地板的房间所有开关、插座的高度均为架空地板的高度),有淋浴、浴缸的卫生间内开关、插座及其它电器应设在2区以外.1.3.3防雷接地和等电位接地系统本工程内的建筑物均按三类建筑物作防雷保护措施,屋顶女儿墙设有避雷带防止雷击,利用建造物构造柱、剪力墙暗柱内两根对角通长主筋焊接作为防雷引下线,利用基础底板钢筋网作接地极,为可靠起见,在建筑物室外四周周围用40×4镀锌扁钢将外墙柱基础钢筋连成一环形通路。
公安局办公大楼设计方案第一章概述1、项目概况1.1建筑工程概况工程名称:宜宾市翠屏公安局办公大楼建设单位:宜宾市公安局建筑功能类型:政府建设项目工程总投资:1.2建筑基本概况******公安局办公大楼位于******城内,地处开发新区,地下2层,地上8。
总建筑面积层包括餐厅、厨房和部分停车位等;地下2层为车库;地上1层服务大厅;3~7层为办公和会议室;3层为设备机房。
1.3建筑智能化系统设置概况******公安局办公大楼建筑智能化弱电系统工程施工范围包括:综合布线系统、安全防范系统(闭路电视监控系统、防盗报警系统、)、停车场管理系统、背景音乐与紧急广播系统、有线电视接收系统、弱电系统集成。
2、智能化系统设计原则我公司对******公安局办公大楼的智能化工程设计与设备选型遵循如下的原则:⇨采用先进、成熟、实用的技术在技术上要寻求先进,在使用上要求简便实用,而且,在技术上要讲究成熟,决不容许任何带有实验性质的应用。
⇨系统应具有集中统一的管理能力,为管理大大提供方便根据我国现行的管理体制,公共安全管理是集中统一的,因此,要求系统应具有多级集中统一的管理中心,并实施科学化的管理,使安全防范技术发挥最高的效用。
⇨系统应具有开放性、可扩性、兼容性和灵活性首先要求系统具有开放性,能紧密地与其它系统连接,融合成一个整体;其次,还要求系统能适合多种规模应用,要有较强的可扩性,能随时适应对系统的扩容要求;再次,系统应具有很强的兼容性和灵活性,能适应产品的升级换代,保持旺盛的系统生命力。
⇨系统的设计和产品的选择应标准化、规范化随着中国加入WTO后,市场的快速发展,先进的技术和产品将大量涌入我国市场,与国际接轨乃大势所趋。
为便于管理,使工作规范化,系统的设计和产品的选择必须走标准化,规范化的道路。
⇨系统必须具有安全性、可靠性、容错性系统本身的安全性非常重要,应具有很强的防破坏能力,最大限度的提高系统设备的可靠性指标。
合理的性能价格比在系统设计规划时,为用户着想,在遵循上述前提原则下下,应尽量提高性能系统和产品的价格比。
办公楼电气工程施工方案清晨的阳光透过窗帘,洒在我的办公桌上,笔尖在纸上轻轻划过,那些电气工程施工方案的构想就像一幅幅画面,在我脑海中逐渐清晰起来。
一、工程概述本项目为办公楼电气工程施工,主要包括配电室、电缆线路、照明系统、动力系统、弱电系统等。
工程要求按照国家相关规范及行业标准,确保施工质量,满足办公楼正常运营需求。
1.1工程地点:市区路号1.2工程规模:占地面积平方米,建筑高度米,共计层1.3工程施工周期:个月二、施工前准备2.1技术准备组织施工人员认真学习国家相关规范及行业标准,了解工程特点、难点,制定合理的施工方案。
2.2施工图纸审查施工图纸,了解设计意图,明确施工要求,对施工图纸中的问题及时与设计单位沟通。
2.3施工材料按照施工图纸及规范要求,选用合格的材料,确保材料质量。
2.4施工设备配置合适的施工设备,确保施工顺利进行。
三、施工方法3.1配电室施工配电室施工主要包括设备安装、电缆敷设、配电柜安装等。
3.1.1设备安装按照设计图纸,确定设备安装位置,对设备基础进行处理,确保设备安装牢固。
3.1.2电缆敷设根据电缆型号、长度,合理安排电缆敷设路径,采用桥架、管道等方式进行敷设。
3.1.3配电柜安装配电柜安装前,对柜体进行检查,确保柜体完好无损。
安装过程中,严格按照设计要求,确保配电柜安装到位。
3.2电缆线路施工电缆线路施工主要包括电缆敷设、电缆头制作、电缆连接等。
3.2.1电缆敷设电缆敷设过程中,要注意保护电缆,避免电缆损伤。
电缆敷设完成后,对电缆进行检查,确保电缆绝缘良好。
3.2.2电缆头制作电缆头制作前,对电缆进行检查,确保电缆绝缘良好。
制作过程中,严格按照工艺要求,确保电缆头制作质量。
3.2.3电缆连接电缆连接前,对电缆进行检查,确保电缆绝缘良好。
连接过程中,采用合适的连接方式,确保电缆连接可靠。
3.3照明系统施工照明系统施工主要包括灯具安装、线路敷设、配电箱安装等。
3.3.1灯具安装灯具安装前,对灯具进行检查,确保灯具完好无损。
施工方案(消防电气工程)工程名称: XX市残联办公楼消防电气工程建设单位: XX市XX经贸开发公司施工单位: XX恒安消防工程有限公司编制人: XXX审核人:年月日目录一、工程概况二、质量目标和工程工期三、施工组织机构四、施工前的准备工作五、设备、材料、机械的进场计划六、施工方案(工艺、技术、质量、安全)七、施工劳动力安排计划八、质量的控制措施九、安全保证措施和文明施工十、降低成本措施十一、工程量一览表十二、主要机具一览表十三、施工进度计划表一、工程概况:工程名称: XX市残联办公楼消防电气工程工程地址: XX市谈固东街XXX号建设单位: XX市XX经贸开发公司设计单位: 核工业第四研究设计院消防工程概述:本工程位于XX市谈固东街XXX号,建成为XX市残联办公楼,此建筑地上八层,地下一层。
高度为32米。
消防保护等级为二级。
二、质量目标和工程工期我施工单位本着安全第一、工程质量至上的原则,力争本工程为样板工程。
工程工期为二十八天 .三、施工组织机构四、施工前的准备1.在接到图纸后,组织工程技术人员进行对图纸的仔细审阅,然后提出问题,做出记录。
待设计单位对施工单位进行图纸交底时,与设计单位共同对图纸进行研究,并做好图纸会审记录。
2.图纸会审完后,做出工程预算,提出工程材料,做出工程材料计划,同时提出机具、设备的进场计划和人员的最后安排计划。
3.接到甲方和监理的进场开工通知后,我施工队马上进场,首先对施工现场进行了解,服从甲方和监理、土建的管理,清扫出办公室,建好仓库,并建好用电箱.4.组织设备和材料的进场工作。
5.准备出将要施工所需的材料等用品.6.做好技术质量安全交底。
五、设备、材料、机械的进场计划1.设备材料的采购、验证等都贯彻执行ISO9001:2000质量管理体系文件,材料的计划由预算员提前半个月编制,然后经经理审批符合要求后,进行采购,一个星期内进入施工现场,经监理验证合格后,方可使用在工程中.2.机械的提供:在每一个施工阶段都用不同的机械设备,所以在将要进行的一个新的施工阶段前半个月提出机械使用计划,经上级主管部门的审批,一个星期内机械设备进入现场。
办公大楼电气工程旳施工方案办公大楼电气工程旳施工方案提纲: 根据施工图规定及现场施工状况进行劳动力、机具及有关预埋、预留阶段材料旳准备, 并根据设计、国家规范精品源自保洁办公大楼电气工程旳施工方案一、重要施工程序(一)施工工艺流程图纸会审→施工准备、技术交底→现场预埋、预留→盘柜安装、配管→电缆敷设、穿线→配合装饰安装→系统调试→交工验收(二)图纸会审图纸会审是工程顺利进行旳保证, 需要我们施工单位从施工旳角度对设计进行分析, 找出其中旳局限性之处, 并提请设计院考虑。
(三)施工准备、技术交底根据施工图规定及现场施工状况进行劳动力、机具及有关预埋、预留阶段材料旳准备, 并根据设计、国家规范、我单位技术规定进行有关施工方案旳编制和技术交底工作, 如防雷接地、配管、穿线、桥架和线槽安装、电缆敷设、灯具安装和系统调试。
(四)现场预埋、预留在做好施工准备和技术交底后, 需配合土建进行基础施工, 重要有接地网旳焊接, 电线管旳预埋和桥架孔洞旳预留。
(五)盘柜安装、配管、电缆敷设、穿线和配合装饰安装构成电气安装旳重要部分, 应严格按设计和国家规范施工, 保证工程质量。
(六)调试阶段照明系统调试:测试各回路绝缘电阻→照明配电箱送电→按设计图分回路送电→试灯管动力系统调试:测试各回路绝缘电阻→控制部分本体调试→带设备无负荷试车→联动试车二、成套配电柜(盘)安装(一)工艺流程设备开箱检查电阻→设备搬运→柜(盘)安装→柜(盘)二次配线→试验调整→送电运行验收(二)开箱检查按照设备清单、施工图及设备技术资料, 查对设备本体及附件旳规格型号应符合设计图纸规定;附件、备件齐全;产品合格证件、技术资料、阐明书齐全;外观无损伤及变形, 油漆完整;柜内电器装置及元件、器件齐全, 无损伤, 做好检查记录。
(三)盘柜安装1.立柜工作需待混凝土到达规定强度后进行, 立柜找正需按从左到右或从右到左旳次序进行, 找正可以采用在柜与型钢间塞铁垫片旳措施, 但每处垫片不能超过3片。

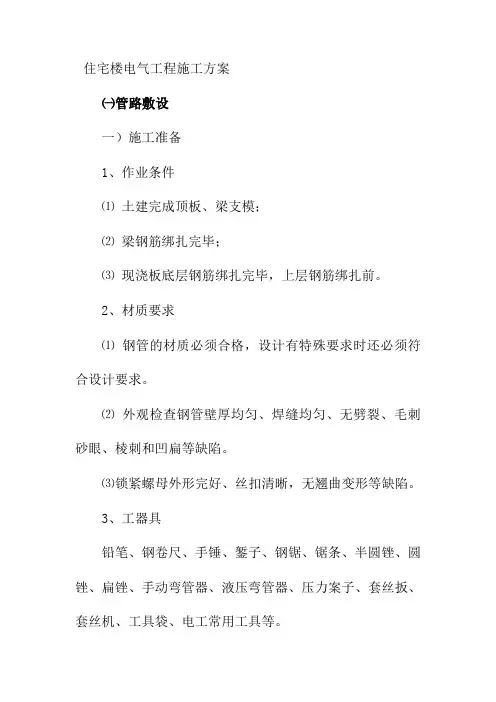

住宅楼电气施工方案一、工程概述本电气施工方案适用于住宅楼的电气设备及线路安装工程。
本方案旨在保证住宅楼电气系统的正常运行,提高住宅楼的用电安全性能。
二、施工准备1.施工前需准备好所需的电气设备、材料和工具。
2.检查施工区域的地面情况,确保施工安全。
3.确保施工区域的周围无任何阻碍物,方便施工作业。
三、施工内容1.导线安装根据住宅楼的设计要求,选择适当规格的电缆,保证电流负载的需求。
导线安装必须遵循以下原则:(1)保持交流和直流电缆分开布线。
(2)根据导线功率和通道大小选择适当的导线。
(3)导线悬挂应使用弹性固定装置,以减少外界环境的震动对导线的影响。
(4)导线布线应与其他线路或设备分开,避免互相干扰。
2.电箱安装按照电箱的排列和分配规定,安装住宅楼所需的电箱,完成各电路的连接。
电箱的安装需要严格遵守以下要求:(1)电箱应安装在干燥、通风的地方,离地面高度不超过1.8米。
(2)电箱的门应能够自由打开,方便维护和操作。
(3)电箱的内部应整洁、有序,电缆的固定应使用规范的电缆槽或固定卡进行。
3.电气设备安装根据住宅楼设计规定,安装各种电气设备,如照明灯具、插座等。
电气设备安装需要注意以下事项:(1)根据设计要求和住户需求选择合适的电气设备。
(2)安装电气设备时必须按照设备说明书和相关标准进行。
(3)接线时要保持绝缘良好,严禁导线短路和接错线。
4.照明系统安装按照设计要求,安装住宅楼的照明系统,确保住宅楼的照明效果和节能要求。
照明系统安装需要遵循以下原则:(1)根据灯具的功率和数量设计合理的灯路,合理布设开关和插座。
(2)灯具的安装应固定可靠,接线应牢固、绝缘良好。
(3)住宅楼照明系统应有足够的亮度,保证住户的正常日常生活需求。
四、安全措施1.严格遵守施工作业安全规程,熟悉相关电气安全操作规程。
2.施工现场应设置明显的安全警示标志,保持通道的畅通。
3.施工现场必须配备专人负责,严禁无关人员进入。
4.施工过程中要使用符合国家标准的电气设备和材料。

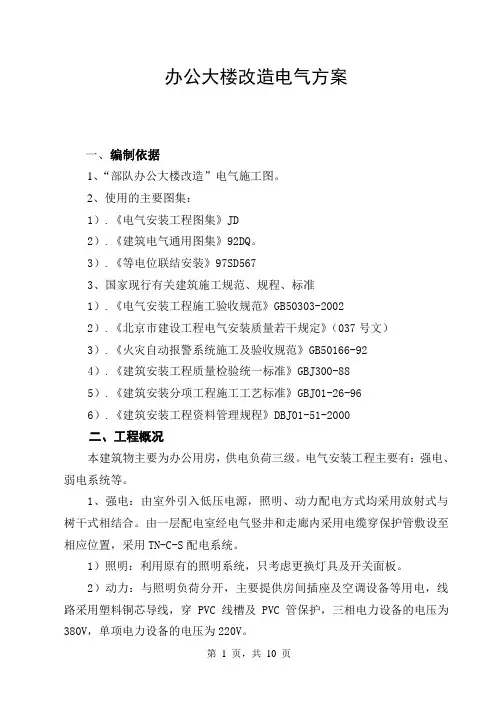

办公大楼改造电气方案一、编制依据1、“部队办公大楼改造”电气施工图。
2、使用的主要图集:1).《电气安装工程图集》JD2).《建筑电气通用图集》92DQ。
3).《等电位联结安装》97SD5673、国家现行有关建筑施工规范、规程、标准1).《电气安装工程施工验收规范》GB50303-20022).《北京市建设工程电气安装质量若干规定》(037号文)3).《火灾自动报警系统施工及验收规范》GB50166-924).《建筑安装工程质量检验统一标准》GBJ300-885).《建筑安装分项工程施工工艺标准》GBJ01-26-966).《建筑安装工程资料管理规程》DBJ01-51-2000二、工程概况本建筑物主要为办公用房,供电负荷三级。
电气安装工程主要有:强电、弱电系统等。
1、强电:由室外引入低压电源,照明、动力配电方式均采用放射式与树干式相结合。
由一层配电室经电气竖井和走廊内采用电缆穿保护管敷设至相应位置,采用TN-C-S配电系统。
1)照明:利用原有的照明系统,只考虑更换灯具及开关面板。
2)动力:与照明负荷分开,主要提供房间插座及空调设备等用电,线路采用塑料铜芯导线,穿PVC线槽及PVC管保护,三相电力设备的电压为380V,单项电力设备的电压为220V。
2、防雷与接地:本工程利用原有接地系统,若测试不合格,再单独在室外做接地,接地电阻小于4欧姆。
3、弱电系统1)电话:本工程每层设电话组线箱,每层走廊内吊顶内敷设200×300金属线槽,房间内敷设25×12.5塑料线槽至电话插座,此部分仅预留电话接线盒。
2)共用电视天线系统:仅预留电视接线盒、箱。
3)网络系统:仅预留网络接线盒、箱。
三、施工部署1、施工管理目标1).工期目标:根据土建施工进度合理安排电气施工进度,发挥集体主义观念,积极配合土建施工,确保工期实现。
2).质量目标:以IS09002质量体系标准为依据,建立、健全质量管理体系,配置高素质的施工管理人员和作业人员。

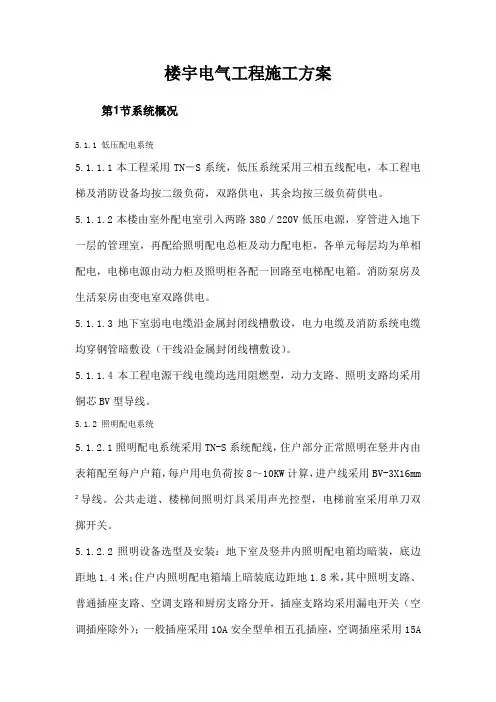

楼宇电气工程施工方案第1节系统概况5.1.1 低压配电系统5.1.1.1本工程采用TN-S系统,低压系统采用三相五线配电,本工程电梯及消防设备均按二级负荷,双路供电,其余均按三级负荷供电。
5.1.1.2本楼由室外配电室引入两路380/220V低压电源,穿管进入地下一层的管理室,再配给照明配电总柜及动力配电柜,各单元每层均为单相配电,电梯电源由动力柜及照明柜各配一回路至电梯配电箱。
消防泵房及生活泵房由变电室双路供电。
5.1.1.3地下室弱电电缆沿金属封闭线槽敷设,电力电缆及消防系统电缆均穿钢管暗敷设(干线沿金属封闭线槽敷设)。
5.1.1.4本工程电源干线电缆均选用阻燃型,动力支路、照明支路均采用铜芯BV型导线。
5.1.2 照明配电系统5.1.2.1照明配电系统采用TN-S系统配线,住户部分正常照明在竖井内由表箱配至每户户箱,每户用电负荷按8~10KW计算,进户线采用BV-3X16mm ²导线。
公共走道、楼梯间照明灯具采用声光控型,电梯前室采用单刀双掷开关。
5.1.2.2照明设备选型及安装:地下室及竖井内照明配电箱均暗装,底边距地1.4米;住户内照明配电箱墙上暗装底边距地1.8米,其中照明支路、普通插座支路、空调支路和厨房支路分开,插座支路均采用漏电开关(空调插座除外);一般插座采用10A安全型单相五孔插座,空调插座采用15A扁圆两用三孔插座;灯具开关选用10A250V跷板开关,住户内预留灯位,住户内一般插座支路为BV-3X2.5mm²导线,照明支路选型用BV-2X2.5mm²导线,穿管暗敷,客厅及主卧室灯位处应预留Φ8钢筋以备重型灯具安装。
5.1.3 防雷与接地5.1.3.1本工程按二类防雷设计,屋顶采用Φ10镀锌圆钢作避雷带,在屋面做不大于20m x 20m或24m x 16m的网格,并与屋顶上所有突出屋面的金属构件相连接;超过30米的部分,每层做均压环,利用构造柱内不少于两根主筋作引下线,上端与避雷网焊接,下端利用基础钢筋引出做接地装置,钢筋焊接成环形,接地电阻不大于1欧。
目录一. 编制依据和要求 2页二. 工程概况 3页三. 施工准备 6页四. 施工进度计划 9页五. 主要施工方法 9页六. 主要技术措施和质量保证措施 18页七. 质量要求 20页八. 安全消防措施 21页九. 冬、雨季施工技术措施 24页十. 文明施工、成品保护措施 24页十一. 技术节约措施 26页十二. 环境保护措施 27页十三. 节能措施 28页一、编制依据和要求1.1编制依据1.1.1轨道交通房山线工程阎村车辆段公安楼电气施工图纸1.1.2公安楼结构施工图纸1.1.3公安楼建筑施工图纸1.1.4北京地铁房山线01标段施工合同1.1.5公安楼施工组织设计及01标段施工组织总设计1.1.6公安楼设计交底记录1.1.7《建筑电气工程施工质量验收规范》GB50303-20021.1.8《建筑电气安装图集》92DQ1~13-11.1.9电气安装工程施工图集1.1.10建筑安装分项工程施工工艺规程(第七分册)1.1.11《建筑节能工程施工质量验收规范》GB50411-20071.1.12等电位联结安装02D501-21.1.13《防雷与接地安装》D501-1~41.1.14《建筑施工组织设计规范》GB/T50502-20091.2编制说明:北京轨道交通房山线工程阎村车辆段公安楼以下简称为“本工程”,本次编制的为公安楼动照施工方案。
《动照施工方案》是为保证本专业各个工序施工能够顺利完成所编制的专项施工方案,《方案》涉及到的所有有关人员及有关单位在施工全部过程均应遵守本方案的规定。
凡在《方案》中带有“严禁”或“必须”词语的条款,属于必须遵照执行的要求,若有变更、修改必须经编制人及技术负责人批准后方可修改,否则任何人都无权更改。
所有参加本工程作业的人员都必须遵守、严格执行。
方案中各项施工方法有未尽事宜,均执行编制依据中的规范及规程。
1.3编制原则:(1)满足业主对工程安全、质量、进度、文明施工、环境保护等各方面的要求。
(2)根据本工程专业特点进行合理的工序安排与劳动力安排。
(3)工程所选用的加工机具及建筑材料应满足设计及规范要求。
二、工程概况2.1建筑概况:本工程为北京轨道交通房山线工程车辆段公安楼,地上四层。
主要为公安办公用房。
建筑分类为多层民用建筑。
2.3电气部分:<1>设计内容及设计界面:照明、配电、建筑物防雷接地系统。
(1)与跟随变电所设计界面:由降压变电所0.4KV馈出开关以下的出线电缆开始设计。
(2)与工艺专业设计界面:电源送至厨房配电箱,由配电箱至厨房设备配线由厨房设备专业厂家负责设计。
(3)与弱电专业设计界面:电源送至弱电机房配电箱,由配电箱至弱电设备配线由弱电专业负责设计。
<2>供电电源、负荷等级及供电要求:(1)在公安楼一层配电间内设总配电柜,为楼内动力及照明负荷配电。
配电柜电源引自混合变电所内降压变电所,电缆沿室外电缆沟敷设至配电间内总配电柜,由总配电柜沿竖井内桥架敷设至每层照明配电箱及各动力设备供电,电压为380/220V。
(2)公安楼内监控室、通讯机房等设备用电为一级负荷,采用双电源供电并在末端自切,其余设备按三级负荷供电。
<3>照明及配电:(1)公安楼主要采用T8型节能格栅荧光灯,电子镇流器,功率因数0.9以上,吸顶安装。
灯具采用带有接地端子的I类灯。
(2)照度:办公室、会议室300Lx;配电间、厨房200Lx;参考平面0.75m水平面。
(3)普通插座选用单相220V二、三孔插座,底边距地0.3m。
(4)跷板开关距地1.3m,嵌墙暗装。
(5)应急照明由应急照明箱内专用回路供电,应急照明自带蓄电池,持续供电时间不小于60分钟。
<4>电缆选型及线路敷设:(1)消防负荷选用低烟低卤耐火铜芯电缆或铜芯耐火导线,其余负荷选用低烟低卤阻燃铜芯电缆或铜芯阻燃导线。
(2)动力及照明支线敷设在吊顶或墙内,采用铜芯导线穿钢管敷设。
(3)除特殊说明及标注外辅房照明电源线采用BV-450/750-4导线,先沿金属线槽,后穿SC25钢管在吊顶内敷设;单相插座线路均采用BV-450/750-4导线,沿金属线槽或钢管敷设。
(4)过变形缝的管线要进行变形缝处理。
<5>设备选型及安装:(1)公安楼内的配电箱除说明外,其余均采用明装挂墙式,底边距地面高度为1.5m;当箱体高度大于800mm 时,箱体的水平中线距地1.4m。
<6>防雷接地及安全:(1)建筑物长45m,宽15m,高16m,根据北京市年雷暴日数35.7,经计算建筑物年预计雷击次数为0.04,本建筑物属第三类防雷建筑物。
(2)在屋面部分,防雷接闪器采用Φ12镀锌圆钢作为接闪器,在屋面组成不大于20m×20m或24m×16m的避雷网格,凡突出屋面的金属物体(如铁爬梯、水管、透气管、空调机组)均应采用40×4的镀锌扁钢就近与避雷带可靠联结,利用柱内两根不小于Φ16对角钢筋可靠焊接作为防雷引下线,引下线沿建筑物四周均匀布置,并与接地装置可靠联结。
具体做法参照标准图集99D501-1。
(3)为了防止电涌过电压,配电系统采用三级电涌保护(SPD)设计,详见系统图纸。
(4)图纸中所标示的引下线为底层距室外地坪+0.5m处焊接一块150×100×10mm钢板以供测试和外引接地线用,做法参见99D501-1 2-22页。
(经设计交底将钢板改为接地电阻遥测盒)(5)本工程采用TN-S系统,PE线与N线严格分开,在电源入口处,PE线重复接地,强弱电共用接地系统,要求接地电阻R不大于1欧。
基础接地详见基础接地平面图。
(6)公安楼内采用总等电位联结,在电源进线处设MEB总等电位箱联结线采用40×4镀锌扁钢。
将建筑的保护干线,进出建筑物的电缆的金属外皮、钢管、进出建筑物的架空金属管道、建筑物结构钢筋等与总等电位端子箱可靠联结,以防雷电波侵入,在厨房、通讯机房、值班室等设备用房及卫生间、淋浴间、茶水间内设LEB局部等电位端子箱。
详见国家标准图集《防雷及接地安装》(2003年合订本)D501-1~4。
三、施工准备:3.1技术准备:技术员及工长应根据设计交底、洽商记录将设计变更在施工图上标示清楚,现场工长向施工班组做施工分项技术书面交底,施工班组及施工操作人员要认真熟悉图纸,学习有关操作规程、施工工艺、质量验评标准,现场交底时对原图变更的地方要重点加以说明。
3.2材料准备:根据施工预算和现场工程进度分批分种类上报并及时检查验收,检查各种材料的质量是否合格、有无合格证及技术文件,数量是否正确,如发现不合格产品应及时做好标示、退换。
及时填写“设备、材料检验记录表”和做好材料的除锈防腐处理。
材料达到现场后,检查合格的产品应分种类码放整齐,做好标示。
易损坏、易丢失的材料要妥善保管,减少浪费,坚持按施工预算书限额领料并登记建账,结合工程进度情况做好施工初期的供应准备工作和后期的供料工作。
鼓励施工人员在施工过程中统筹安排精打细算,做到长材不短用,大材不小用,节约材料,降低工程成本。
3.3组织准备:对本工程的施工人员进行思想建设和组织建设,加强学习,建全岗位责任制,用ISO9001质量标准全面要求施工的每个环节、每道工序,把技术交底、质量标准、操作工艺、安全消防交底贯彻到施工班组,要使每个施工人员在保证“安全生产”的同时,牢记企业宗旨,树立“质量第一”的思想,从施工组织上保证优质竣工。
3.4施工管理网络图:为保证本工程按期优质完工,项目部将严格按照施工方案,合理安排机械设备和劳动力计划,落实、检查计划中每个节点的实际完成情况,及时制定出有效措施,确保本工程安全目标、质量目标和工期目标的实现。
项目经理部组织机构图机电项目主任佟昊鹏主任工程师 曾学武质量员王伯臣安全员毛路明工 长 电气 施工班组生产经理 达福春项目书记 冬跃环技术员杨子奇项目经理 孙寿峰单小军项目总工 王俊英3.5施工机具及设备:3.5.1施工机具计划表:为了保质保量完成本工程,达到设计要求,根据具体情况编制主要机具及检测、试验用仪器仪表等计划。
施工主要机具计划表3.5.2本工程需用检测仪器仪表等四、施工进度计划4.1依据土建总的施工计划,编制本分项电气工程施工进度计划。
如土建进度计划发生变化,电气工程进度计划应做相应调整。
(后附进度表)4.2设备安装计划:配电箱、配电柜的进入现场安装可分两步进行:4.2.1暗装配电箱芯要最晚在工程竣工前三个月送至现场,当结构完毕后,暗装配电箱体的稳注安装工作基本完成,必须给管路穿线留出一定的时间。
4.2.2明装配电箱、配电柜最晚在工程竣工前两个月送至现场,给配电箱、柜的安装工作留出一个月左右的时间进行安装整理工作,留出一星期进行最后的调试、运行工作。
五、主要施工方法:5.1结构施工阶段:5.1.1土建在结构施工阶段,电工需将结构内的暗配管路及箱、盒等即时的配合敷设到位,并将预留孔洞、过墙管等留好。
为保证预埋预留质量,施工人员必须弄清楚建筑的轴线及标高,以保证预埋预留工作不漏不错,同时应当事先做好预埋预留工作的加工准备,保证供货及时。
在预埋预留过程中,应设有专人巡护,以防止管路或箱盒发生损坏和堵塞。
5.1.2引下线利用柱内大于Ф16的主筋作为防雷引下线,该主筋上端与女儿墙上的避雷带焊接,下端在基础底板处将其与作为接地体的底板钢筋焊接成环,同时用一根 40×4锌扁钢引出至室外地下1米处,以便人工接地体焊接。
5.1.2.1本工程共有避雷测试点4处,根据设计交底记录内容,本工程测试点采用专用的接地摇测箱,接地摇测箱距结构柱100mm,底边距地在500mm。
镀锌扁钢由箱上端取中引入,扁钢进箱体100mm,扁钢端头居中打一个Ф10圆孔。
5.1.2.2土建绑扎基础底板钢筋时,及时将作为避雷引下线的主筋与底板钢筋可靠的进行焊接,并用黄色油漆做好标记。
5.1.2.3避雷带支架应有燕尾,圆钢支架埋深不小于80mm。
所有支架必须牢固,能承受大于49N(5Kg)的拉拔力,灰浆饱满,横平竖直。
避雷带支架应均匀,水平间距离0.5~1.5m,垂直间距1.5~3m,转弯部分0.3~0.5m。
5.1.2.4总等电位联结,在配电室或电源进线处设总等电位端子箱。
总等电位箱内端子板由紫铜板制成,总等电位端子箱用40×4 的镀锌扁钢与接地网基础钢筋可靠焊接,并应将建筑物内保护干线、设备进线总管、建筑物金属构件进行联结,总等电位联结线采用40×4镀锌扁钢。
5.1.2.5卫生间局部等电位联结,应包括卫生间内金属给、排水管、金属采暖管等以及建筑物钢筋网,导线在地面内或墙内穿PVC16塑料管暗敷设,LEB联结线采用BVR-4mm2导线。
