灌木栽植施工技术交底
- 格式:ppt
- 大小:3.20 MB
- 文档页数:27

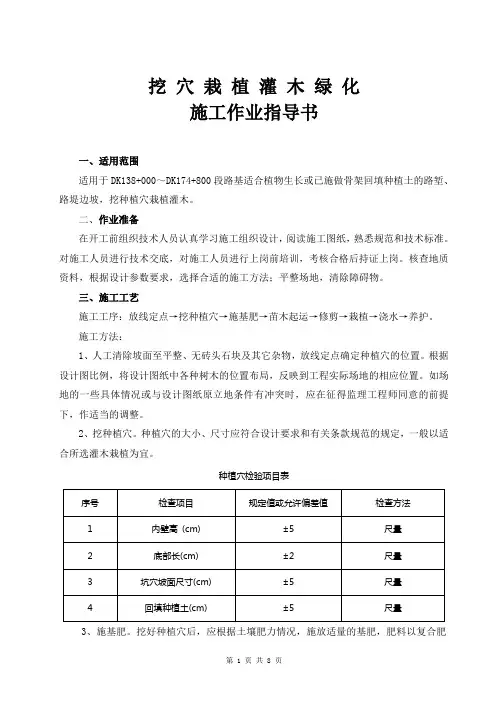

挖穴栽植灌木绿化施工作业指导书一、适用范围适用于DK138+000~DK174+800段路基适合植物生长或已施做骨架回填种植土的路堑、路堤边坡,挖种植穴栽植灌木。
二、作业准备在开工前组织技术人员认真学习施工组织设计,阅读施工图纸,熟悉规范和技术标准。
对施工人员进行技术交底,对施工人员进行上岗前培训,考核合格后持证上岗。
核查地质资料,根据设计参数要求,选择合适的施工方法;平整场地,清除障碍物。
三、施工工艺施工工序:放线定点→挖种植穴→施基肥→苗木起运→修剪→栽植→浇水→养护。
施工方法:1、人工清除坡面至平整、无砖头石块及其它杂物,放线定点确定种植穴的位置。
根据设计图比例,将设计图纸中各种树木的位置布局,反映到工程实际场地的相应位置。
如场地的一些具体情况或与设计图纸原立地条件有冲突时,应在征得监理工程师同意的前提下,作适当的调整。
2、挖种植穴。
种植穴的大小、尺寸应符合设计要求和有关条款规范的规定,一般以适合所选灌木栽植为宜。
种植穴检验项目表3、施基肥。
挖好种植穴后,应根据土壤肥力情况,施放适量的基肥,肥料以复合肥为主。
基肥施于种植穴四周(或穴边),以保证苗木成活后正常生长的需要。
4、苗木的挖掘和起运。
苗木由工地负责人在植穴挖掘工序完成以前,按设计规格要求选择并作标记确认。
苗木根据常绿树种与落叶树种的不同,采用不同的起苗、包装、栽植前的保护及运输的要求。
起苗前1-3天应适当浇水,使泥土松软,常绿树或落叶树破季栽植,必须带土球移植,要有完整土球,落叶树在落叶期可采用裸根栽植,但也应多带宿土,少伤根系。
5、修剪。
本着顺其自然生长规律、尊重原树型特点的原则对枝条的根枝进行修剪,剪除折枝、枯枝、病虫枝。
灌木内膛小枝应适量疏剪,强壮枝应进行适当短截,下垂细弱枝及地表萌生的地蘖应彻底疏除,培育新枝。
6、栽植灌木。
根据设计要求定点放线,栽植灌木。
容器苗和土球苗要去掉不易降解的包装,裸根苗应剪去病根和伤根,栽植时要保证根系舒展,扶正后均匀回填种植土,并分层夯实。
栽植灌木施工方案
栽植灌木施工方案
一、前期准备工作
1. 确定栽植灌木的位置和数量,根据设计图纸或实际需求,确定每个位置的灌木种类和数量。
2. 修整土壤,确保土壤肥沃并具备良好的排水性能。
3. 准备必要的工具和设备,如铁锹、铲子、锄头、浇水器等。
二、施工步骤
1. 根据栽植位置的要求,先在土壤上标出灌木的栽植洼地。
每个洼地的大小应适应着灌木的生长需求,通常为横向和纵向的两倍直径。
2. 在标出的洼地上,用铁锹或铲子挖掘均匀且深度适当的栽植洞。
3. 把灌木根系处理干净,修剪掉破损或死亡的根部,保留健康的根系。
4. 将处理干净的灌木放入栽植洞中,保持根颈与土壤表面平齐。
轻轻将土壤填入洞中,用手或木板轻轻压实,确保土壤与根系充分接触。
5. 栽植完毕后,将周围的土壤再次压实,以确保灌木的稳固性。
6. 在每个栽植洞旁边铺上厚约5-10厘米的覆盖物,如草皮或
木屑,以保持土壤湿润,防止水分蒸发。
7. 给新栽植的灌木充分浇透水,帮助其扎根。
三、后期养护
1. 栽植后的灌木需要定期浇水,特别是在干旱季节或长时间无
降雨的情况下,保持土壤湿润但不过湿。
2. 定期修剪灌木,保持其形态良好和生长健康。
3. 注意观察灌木的生长情况,及时发现并处理病虫害。
以上是栽植灌木的施工方案,通过合理的前期准备工作和施工步骤,以及后期的养护措施,能够确保灌木的良好生长和健康发展。
在栽植过程中,还需要遵守相关的环保法规和政策,合理利用资源,保护环境。
同时,也要根据实际情况进行调整和改进,以确保施工质量和效果。

绿化种植工程技术交底一、项目背景本次绿化种植工程旨在改善城市环境,提升居民生活质量。
项目地点位于某市市中心的公园,总占地面积约10000平方米。
本文将详细介绍绿化种植工程的技术要求、施工流程和注意事项。
二、技术要求1. 植物选择根据项目要求,选择适合本地气候和土壤条件的绿化植物。
主要包括乔木、灌木、草坪植被等。
在选择植物时,要考虑其生长习性、抗逆能力和欣赏价值。
2. 植物配置根据景观设计方案,合理配置不同类型的植物。
乔木应分扩散置,避免过于密集,以保证其生长空间和欣赏效果。
灌木可以用于修剪成不同形状,增加景观层次感。
草坪植被应均匀覆盖整个绿化区域。
3. 土壤改良在进行绿化种植前,需要对土壤进行改良。
根据土壤质地和肥力状况,添加有机肥料和矿质肥料,提高土壤肥力和保水能力。
同时,对于土壤酸碱度不适宜的情况,需要进行相应的调整。
4. 种植技术在进行植物种植时,要注意以下几点:- 植株栽植深度应适中,根颈部份埋在土壤中,不宜过浅或者过深。
- 植株定植后,要用足够的土壤填埋,保证根系稳固。
- 植株周围应铺设适当的覆盖物,如麻布或者草帘,以减少水分蒸发和杂草生长。
- 在种植过程中,要注意保持植株的通风和光照,避免过度密植。
三、施工流程1. 前期准备- 清理施工区域,清除杂草、垃圾等。
- 对土壤进行分析,了解其肥力状况和酸碱度。
- 准备所需的工具和设备,如锄头、铲子、水管等。
2. 土壤改良- 根据土壤分析结果,添加适量的有机肥料和矿质肥料。
- 如有必要,进行土壤酸碱度的调整。
- 进行土壤翻耕,使肥料均匀分布在土壤中。
3. 种植工作- 根据景观设计方案,确定植物的种植位置和数量。
- 按照植物的生长要求,进行适当的整地和栽植准备。
- 逐个进行植物的栽植,注意栽植深度和根系稳固。
4. 养护管理- 在种植完成后,进行适量的浇水,保持土壤湿润。
- 定期施肥,补充植物所需的养分。
- 对病虫害进行防治,保证植物的健康生长。
乔木及灌木种植A、施工准备(一)材料要求1、进场苗木规格、品种、树形、土球大小等验收合格。
(二)作业条件1、现场种植穴、槽已挖好并验收合格;2、工人、水源、吊车、支撑、麻绳、苗木剪刀、铁丝、药剂等人、机械、工具、辅助材料均已到位;3、苗木种植的点位确认无误。
B、工艺流程苗木验收→修剪→栽植→打支撑→浇水C、操作工艺(一)苗木验收苗木进场后需经甲方工程部专业负责人验收合格,对苗木品种、规格、树形、土球大小确认无误,无散球、无病虫害、主枝、树杆无损伤。
苗木规格验收需满足设计规格要求(二)修剪1、苗木种植前的修剪应根据各地自然条件,推广以抗蒸腾剂为主体的免修剪栽植技术或采取以疏枝为主,适度轻剪,保持树体地上、地下部位生长平衡。
2、乔木类修剪应符合下列规定:2.1落叶乔木修剪应按下列方式进行:2.1.1具有中央领导干、主轴明显的落叶乔木应保持原有主尖和树形,适当疏枝,对保留的主侧枝应在健壮芽上部短截,可剪去枝条的1/5~1/3;2.1.2无明显中央领导干、枝条茂密的落叶乔木,可对主枝的侧枝进行短截或疏枝并保持原树形;2.1.3行道树乔木第一分枝点以下枝条应全部剪除,同一条道路上相邻树木分枝高度应基本统一。
2.2常绿乔木修剪应按下列方式进行:2.2.1常绿阔叶乔木具有圆头形树冠的可适量疏枝;枝叶集生树干顶部的苗木可不修剪:具有轮生侧枝,作行道树时,可剪除基部2层~3层轮生侧枝;2.2.2松树类苗木宜以疏枝为主,应剪去每轮中过多主枝,剪除重叠枝、下垂枝、内腔斜生枝,枯枝及机械损伤枝;修剪枝条时基部修剪;2.2.3柏类苗木不宜修剪,具有双头或竞争枝,病虫枝,枯死枝应及时剪除3、灌木及藤本类修剪应符合下列规定3.1有明显主干型灌木,修剪时应保持原有树型,主枝分布均匀,主枝短截长度宜不超过1/2。
3.2丛生枝型灌木预留枝条宜大于30cm,多干型灌木不宜疏枝。
3.3绿篱、色块、造型苗木,在种植后应按设计高度整形修剪。
园林绿化苗木种植技术交底三篇篇一:园林绿化技术交底技术交底记录20XX年12月4日技术交底记录20XX年 12 月 4 日技术交底记录20XX年12月4日技术交底记录20XX年12月4日技术交底记录20XX年12月4日技术交底记录20XX年12月4日技术交底记录20XX年12月4日技术交底记录20XX年12月4日技术交底记录20XX年12月4 日技术交底记录20XX 年12月4日技术交底记录20XX年12 月4日技术交底记录20XX年12月4日篇二:苗木种植技术交底前言根据公司“XX公路绿化完善工程设计方案”(赣路司工程字〔20XX〕2号0文件精神,由桥隧管理处负责对辖段沿线和隧道洞口绿化完善工程进行实施。
工期要求在20XX年3月中旬全部完工。
工程质量:一年的养护期后苗木成活率达90%以上。
1、术语本次技术交底采用以下定义1、1草坪:园林中经人工铺植或播种培育形成的、经常割剪的致密绿毯状的草本植物。
1、2花坛:成丛种植花卉或观叶植物的,具有一定几何形轮廓的地被或植床。
1、3灌木:不具明显主干,多呈丛生状态或自基部分支的木本植物。
1、4绿篱:由小乔木或灌木以相同的株行距单行或双行排列形成结构紧密的林带。
(黄杨、女贞、红叶小檗、龙柏、侧柏、木槿、黄刺梅、蔷薇、竹子等具萌芽力强、发枝力强、愈伤力强、耐修剪、耐荫力强、病虫害少习性的植物。
)1、5垂直绿化:与平面绿化相对应的一种绿化形式,利用植物具有的吸附、缠绕、卷须、勾刺等攀缘特性,使其依附在各类直墙面、斜坡面、空架之上快速生长而发挥绿化效果。
1、6乔木:具有高大形体或独立主干,树干与树冠由明显区别。
其分支点高,寿命长。
1、7行列树:树木成行种植,株间具有一定距离,排列整齐,规格一致。
1、8胸径:距离地面1.3m高处的树干直径。
1、9树冠:主干以上集生枝叶部分。
大多数树种由中心主枝、主枝、副主枝、三级主枝枝组,包括结果枝和生长枝等大小枝条组成,棕榈科和铁树科指主干以上的簇生枝叶部分。
新建铁路杭州至长沙铁路客运专线沪昆江西段站前工程HKJX-2标项目二分部路基队(路基喷播植草、种灌木)技术交底书书中铁五局沪昆江西段站前工程HKJX-2标项目二分部路基队二零一一年五月十六日技术交底书工程名称:路基喷播植草、种灌木施工技术交底编号:交底内容:路基喷播植草、种灌木施工技术交底根据江西省的地理位置、条件选择合适树种,灌木以夹竹桃为主,乔木以单杆女贞为主,灌木球以小叶女贞球为主。
一、种植基本要求(一)一般原则1.乔木栽植距铁路最近股道中心距离不得小于8.72m,当用地界至股道中心距离不足8.72m时,只能栽植灌木。
2.为改善坡面外观,土质坡面全部喷播植草防护。
要求填土厚度不小于20cm,填土夯实并经验收合格后再喷播植草。
3.灌木和乔木的种植距水沟沟帮外沿距离应大于0.5m,困难时不得小于0.3m。
4.女贞采用土球苗,截杆高2.2米,胸径不小于4cm,土球直径25~30cm。
夹竹桃苗高不小于1m,三分枝,主枝地径1.2cm,分枝地径0.8cm,重量为1~2.5kg,春季种植土球苗,冬季种植容器苗。
5.灌木种植时每株开挖洞穴长30 cm,宽30 cm,深35 cm。
乔木种植时每株开挖洞穴长50 cm,宽50 cm,深40 cm,并打土盘。
6.移植的草皮应与基面钉合牢固,表面平整;有砌石骨架地段,砌石应嵌入坡面,草皮应与砌石面平齐相接。
(二)植物安全性原则为保证运营安全,防止倒树影响行车,在执行《铁路林业技术管理规则》有关规定的前提下,植树须符合下列要求:1.对倒树影响行车的树木要控制生长高度;2.乔、灌木与接触网、建筑物和各种管线之间的距离应符合国家现行标准的有关规定;3.地下管道附近栽植乔灌木时应距管道外缘1~3m;4.车站绿化应不影响旅客乘降、各类输电线路、地下电缆、货物装卸和信号了望。
二、边坡种植要求(一)路堤地段1.路肩外侧种植绿篱夹竹桃,每米两行5株,株距0.4m,行距0.5m。

技术交底苗木栽植植物栽植技术交底绿化是兖州市泗河抢险大道绿化工程的主题,必须按植物的生理学特征和生物学特征适时适地施工,确保工程质量和整体效果。
(1)绿化栽植应严格遵守绿化规范(2)植物材料应根系发达、生长茂盛、植株丰润、美观,无病虫害并符合设计要求的规格。
(3)凡从外省市购进的苗木,必须经过检疫,方可栽植。
(4)施工人员接到设计图纸后,应到现场了解地形、地物和障碍等情况,核对平面及标高,如有不符,应由设计单位做变更设计。
(5)定点植穴直径大于60cm时,应标明中心及穴周界线,小于60cm 时,可只标出中心位置。
(6)刨坑的位置应确凿,以定点放线的木桩或灰点为依据,以定点位置为圆心,按照定坑径划一圆圈,作为刨坑范围,刨坑时应把表土与底土分别放置。
(7)凡是土质不好,含有害物质白粉、沥青、砖瓦、石块等,或土质过粘、盐碱,或硬铺装场地,均应进行树穴换土并与好土层相接。
乔木坑槽的有用土层至少100cm,灌木60cm,草坪与地被植物40cm。
栽植前坑底需施10cm 厚腐熟的有机肥。
(8)栽植前应按照设计图纸核对苗木品种、规格、位置是否与设计相符。
栽植苗木应保持垂直地面,不得倾斜,树形好的一面朝着主要方向。
规则是栽植时,栽植的行列应整齐,树干应在一条线上。
(9)栽植填土应分层填实,浅深适合。
苗木放入树坑之前,应先检查树坑规格,凡不符合苗木根系要求时,应调整坑径和深度后,方可栽植。
苗木放进树坑,应使苗根充分舒展,随填土随坚固,使根部与土壤紧密结合。
(10)栽植回填用土,不得有土块、冻块及杂物。
(11)新栽苗木应在24小时内浇透第一遍水,三天内浇第二遍水。
浇水时应急注冲根,出现跑漏水。
(12)土壤下陷和树木倾斜时,应及时扶正、培土。
第一次浇水下渗时,应及时封堰,下次浇水开堰时,不得损伤根系。
根据本工程的特征,要求重点做好如下几项工作:1、栽植前的准备(施工作业面整理)平展场地达到绿化要求,剔除一切危害植物生长的杂草、杂质、垃圾等,同时结合松土施加一定的有机肥作为基肥,为苗木的生长创造一个较好的土壤环境。
某某项目工程四标段苗木种植技术交底编制:审核:审批:园林绿化有限公司2017年3月15日苗木种植技术交底一、场地平整(一)、乔木、灌木区场地平整1、按图纸地形要求进行场地平整;2、现场土壤颗粒≤3cm;3、现场不存在建筑垃圾、白色垃圾等;4、平整厚场地没有明显的凹凸不平,浇水或自然雨后没有大面积积水;5、场地自然排水由内向外,保证中间略高于周边;5、贴近道牙处地平应低于路牙4~5cm;6、种植场地种植土最低厚度必须符合下列要求。
园林植物种植必需的最低土层厚度7、对场地进行翻挖、松土、对杂草需用锄头、铁锹连根拔除、杂草很多时用除草剂进行消除,以符合植物和设计要求。
8、如果用机械整理地形,应事先与建设单位或相关单位联系,了解是否有地下管线,以免机械施工时造成管线的损坏。
9、场地整理时应考虑土壤的压实程度与设计标高的关系,土壤压实后密实度达80%以上,以免种植后,淋水下陷厉害造成场地不平整。
(二)、草坪及地被区场地平整1、种植区域内翻土深度≥40cm,保证场在该区域内没有建筑垃圾、白色垃圾、砖头、瓦块等,完成后当天用水浸地一遍;2、种植区内过耙,要求土壤颗粒≤2cm;3、场地内没有明显的凹凸不平;4、自然排水保证中间高四周低;二、定点放线1、以设计图纸提供的固定建筑物、构筑物、关键点等为依据;2、行道树株距为6m、4m、3m;3、放线时用白灰定出树穴中心,以规定尺寸画出圆形树穴(详见苗木树穴尺寸表);4、规则式栽植必须保证树穴排列整齐,误差≤10cm;5、地被、色带苗区放出区域轮廓线后随时用土埂将轮廓线标出;三、种植穴挖掘1、树穴挖掘尺寸详见苗木树穴尺寸表;2、严格按照定点放线的标记为依据(将所有白灰线所圈范围挖出为标准(包括白灰线));3、树穴应垂直下挖,穴闭光滑,上下口径大小一致;4、挖出的表土和底土、好土和怀图分别放置;5、土层较软区域按要求挖掘完成时应将穴底踏实;6、挖掘过程中遇见障碍物时应向相关负责人报告,如因无心之失将地下管线挖坏时要求在最短的时间内报告相关负责人,以便及时处理;如有掩埋、汇报不及时等造成不良影响的视情节轻重给予50~1000元罚款,情节严重者追究其刑事责任;7、根据负责人指示在挖掘完成后在相应树穴内放置标识牌(用卡片标明即可);四、苗木种植(一)、卸苗1、吊车卸苗(80cm(包含)以上土球苗木)1.1在项目部库房准备好相关工具材料,具体如下:铁锨、镐、小推车、吊装带、修枝剪、油漆、刷子、草绳、扫帚、出入库单等;1.2主要负责人检查苗木到场情况据,具体包括:车辆是否加盖苫布、苗木质量是否达到要求(规格、土球、冠幅、主枝等);1.3吊车在苗车前30分钟内到达制定位置;1.4负责人及安全在场,有专职人员指挥吊车;1.5卸车时将吊装带捆绑处用草绳、草帘子等做缠绕保护后放进行吊装;1.6苗木从车吊装下地后将各束缚物剪除,主要负责人确定观赏面由技工对苗木的断枝、伤枝、徒长枝等进行修剪、摘除多余叶片后进行栽植;1.7栽植(技术要求详见苗木栽植技术规范);1.8卸苗完成帮助车主将车上垃圾、杂物等清扫干净,关上车帮;1.9以上要求由于不合理操作、人为原因造成苗木土球破裂、松散、主梢主枝折断等视情况程度不同给予50~1000元罚款;2、人工卸苗(80cm以下及裸根苗木)2.1在项目部库房准备好相关工具材料,具体如下:铁锨、镐、小推车、吊装带、修枝剪、油漆、刷子、草绳、扫帚、出入库单等;2.2主要负责人检查苗木到场情况据,具体包括:车辆是否加盖苫布、苗木质量是否达到要求(规格、土球、冠幅、主枝等);2.3卸车时用小推车进行运输土球苗木时必须在车底部垫上草绳、草帘等物,避免损伤土球; 2.4运输过程中专人拉车、抬主梢,不允许将到场苗木主梢、主枝折断;2.5苗木到达指定种植穴后考虑入穴要求一步卸到位,局部需调整的将苗木土球抬起、专人抬主干(避免将主梢折断)进行调整入穴;2.6确定观赏面由技工对苗木的断枝、伤枝、徒长枝等进行修剪、摘除多余叶片后进行栽植,修剪后对伤口进行封漆处理;2.7栽植(技术要求详见苗木栽植要求);2.8卸苗完成帮助车主将车上垃圾、杂物等清扫干净,关上车帮,清理现场;2.9以上要求由于不合理操作、人为原因造成苗木土球破裂、松散、主梢主枝折断等视情况程度不同给予50~1000元罚款;(二)、苗木栽植要求1、负责人必须保证按图纸要求将苗木种植在已定树穴内,如造成苗木品种、规格栽错造成二次运输、人工费用等由相关负责人完全承担;2、苗木的本身应保持与地面垂直,不得倾斜;3、注意苗木丰满的一面或主要观赏面应朝主要视线方面;4、规则式栽植做到横平竖直,树木应栽一条线上,不得相差半树干,遇有树弯时方向应一致,行道树顺路与路平行;5、树木高矮相邻两株不得相差超过30cm;6、重点苗木如:行道树、常绿树、孤赏树栽植时负责人必须亲自在现场负责指挥;7、苗木栽植深度应严格把控,常绿树要求高出地面5~10cm,其他苗木高出地面2~5cm(原有土印为基准线);8、裸根苗木放置树穴内将根部舒展、铺平,不得窝根,随后填土至1/2时,将树干向上提动,但不得错位使根与土壤密接,沿穴壁将土壤踏实,再将土回至地平;9、栽植较大规格的苗木在回填种植土时,应保证将土层夯实(即:三埋两踩1提留);10、栽植时包装物取出(无纺布、草绳除外);11、土方回填至地平后根据要求做出相应大小的树耳(树耳大小详见附表),树耳高度为15cm,宽度为10~12cm;五、固定支撑1、乔木缠草绳至树干1.5m处(要求草绳一环紧挨一环,最大缝隙不超过1cm,无明显接头疙瘩);2、支撑角度一致,呈正三角形排列;3、支撑杆底部埋入土里20cm基部整平;4、扎结牢固、方式一致,保证每个支撑杆起到作用(由负责人做出标准);六、浇水1、第一遍水与栽植工作同步完成(最长不超过24小时);2、以大水漫灌形式将树穴内所有回填土润湿;3、浇水时一边浇一边捣保证土壤的密实,虚空部分用铁锨从外侧回土至树干根部(取土时不能将外侧种植地挖出坑),土方不够的从其他地方调土;4、第二遍水与第一遍水间隔为3天,要求同上(因气候、湿度等不同的调整由负责人临时调整);5、第三遍水与第二遍水间隔为6天,要求同上(因气候、湿度等不同的调整由负责人临时调整);七、树耳修整1、保证树耳的密实度,在穴内满水的情况下不外流;2、表面光滑、整洁;3、树耳高度保证在15cm,宽度10--12cm。
喷播植草、栽植灌木施工技术交底交底人:复核人:接底人:2022年 3 月附表21技术交底书绿化种植土换填面积五、喷播植草施工工艺人工清理坡面覆盖改良客土并湿润挂三维网(覆土)喷播植草盖无纺布养护1.人工清理坡面采用人工对已完成预制砼防护的边坡面进行细致平整,清除所有的石块、杂物垃圾和其他影响植被生长和坡面平整的障碍物。
2.覆盖改良客土并湿润对于路堤填土土质较差、不利于草种生长的坡面回填改良客土,并用水湿润让坡面自然沉降至稳定;当坡面土质PH值不合适,则采取措施进行土壤酸碱度改良。
3.挂三维网(覆土)(1)适用于预制砼+喷播植草防护形式,根据实际情况,其他可不强制铺设三维网,坡面修整经验收合格后方可进行铺网作业。
(2)铺网应使其与坡面贴附紧实,防止悬空,并应使网保持平整,不应有褶皱,网之间要重叠搭接,搭接长度不小于10cm。
铺设范围为拱形骨架内。
(3)U形钉布置于三维网搭接处,周边可采用竹桩固定,间距不大于1m。
(4)待三维网铺设完成并经验收合格后,进行覆土作业,覆土厚度不小于15cm。
4.喷播植草(1)草种喷播前应进行种子发芽率试验,根据试验结果确定种植密度,防止二次喷播作业,确保在雨季来临前完成施工生产任务。
(2)喷播植草应先将生长液和草籽按图纸设计配比混合并搅拌均匀,采用液压喷播机将其喷洒在清理好的坡面上,喷洒应自下而上进行,草籽喷洒均匀,不得流淌。
(3)避免在暴雨季节、大风和高温天气作业。
5.盖无纺布喷播植草完成以后,在边坡表面覆盖无纺布,以保持坡面水分散失过快并减少降雨对种子的冲刷,促使种子生长。
并时刻注意病虫害的发生。
6养护覆盖完后,进行养护管理,每天浇水1-2次,每次都要浇透。
待草坪长至5cm左右后,根据实际情况,可揭开无纺布。
适当施肥,对草坪生长提供所需养分。
定期清除杂草,以保证草种健康成长。
成坪后覆盖度应达到95%以上,单块裸露面积应不大于25cm2,杂草及病虫害的面积应不大于5%。

栽植灌木施工方案1. 引言灌木是园林绿化中常用的植物之一,其形态多样、生长迅速,能够增加景观层次感,并提供遮荫和防风的作用。
栽植灌木需要有一个合理的施工方案,以确保灌木能够生长良好,并为园林景观增色添彩。
本文将介绍一种栽植灌木的施工方案,包括前期准备、选材、栽植过程以及后期养护。
2. 前期准备在进行栽植灌木之前,需要做好一些前期准备工作,确保施工的顺利进行。
下面是一些常见的前期准备工作:2.1 土壤改良和准备栽植灌木需要有良好的土壤环境,因此在栽植前需要对土壤进行改良和准备。
首先,需要清除掉栽植区域的杂草和其他植物残留物。
然后,可以考虑在土壤中添加有机肥料或腐叶土,以增加土壤的肥力和保水性。
根据实际情况,还可以进行土壤酸碱调整。
2.2 栽植区域的选择和设计栽植灌木需要选择一个合适的区域,并进行合理的设计。
根据灌木的生长习性、日照条件和景观需求等因素,选择一个适宜的位置进行栽植。
在设计中可以考虑灌木的形态特点和色彩搭配,以达到美观的效果。
2.3 准备必要的工具和材料在栽植灌木之前,需要准备好必要的工具和材料。
常用的工具包括锄头、铲子、水桶、水管等。
相应的材料包括肥料、腐叶土、苗木等。
3. 选材在栽植灌木之前,需要进行选材工作,确保选择到适合的灌木品种。
下面是一些选材的考虑因素:3.1 生长习性不同的灌木品种有不同的生长习性,包括生长速度、树形和根系结构等。
根据实际需要和栽植区域的条件,选择具有合适生长习性的品种。
3.2 日照条件灌木对于日照的要求有所不同,有些品种对日照要求较高,而有些品种对日照要求较低。
根据栽植区域的日照条件,选择适合的品种。
3.3 土壤条件不同的灌木品种对土壤的适应能力也有所不同。
在选择品种时,需要考虑栽植区域的土壤条件,选择能够适应的品种。
3.4 色彩搭配在选择灌木品种时,还可以考虑其花色或叶色,与周围的植物进行色彩搭配,创造出更美观的景观效果。
4. 栽植过程栽植灌木的过程需要注意一些技巧,下面是一些常见的栽植技巧:4.1 挖坑在栽植之前,首先需要根据灌木的根系大小和形态特点,挖掘适当大小和深度的栽植坑。
第二章术语2.0.1 植树工程:即园林树木种植工程,包括种植乔木、灌木、藤本树木。
2.0.2公共绿地:指各类公园、动物园、植物园、陵园以及小游园、街道广场绿地。
2.0.3居住区绿地:指居住区的小游园、宅旁绿地、公共建筑附属绿地。
2.0.4单位附属绿地:指工厂、机关、学校、医院、部队等单位内部自建的绿地。
2.0.5防护林带:指为城市改善环境,用于隔离、卫生、安全等防护目的而营建的林带和片林。
2.0.6城市风景林地:自然环境优美,风景名胜集中,具有一定规模、范围的绿地地域。
2.0.7道桥绿化:指道路两侧行道树、绿化带和立交桥区范围内的绿化。
2.0.8绿化工程:即园林植物种植工程,包括种植树木、种植花卉、种植草坪和地被植物。
2.0.9乔木:主干明显而直立,植株高大的木本植物。
2.0.10灌木:无明显主干或主干甚短,植株低矮的木本植物。
2.0.11常绿树:终年具有绿叶的树木,包括常绿乔木和常绿灌木。
2.0.11藤本植物:茎干细长,不能直立,攀附在大树或它物上生活的植物。
2.0.12种植土:宜于植物生长的土壤,土壤理化性能好,结构疏松,通气、保水、保肥能力强。
2.0.13客土:指将栽植地点或种植穴中不适合树木生长的有害土壤更换成种植土。
2.0.14假植:树木不能及时种植时,将根部、土球用土埋严或围起。
2.0.15修剪:指将树体、器官(根、茎、叶、花等)的某一部分剪短或疏删,达到平衡树势,更新复壮的目的。
2.0.16疏剪:将枝条从分枝的基部剪除称疏剪或疏枝。
使枝条分布合理,达到通风透光、减少蒸发的目的。
2.0.17短截:从枝条上选留一合适的芽后将枝条剪短,达到刺激侧芽萌发新梢的目的。
2.0.18成活率:指树木种植后到规定时间,检查的成活株数占种植总数的百分比。
2.0.19非植树季节植树:在本市指除春、雨、秋三季以外季节的植树。
也可称树木生长季节的植树。
第三章施工前的准备3.0.1 植树工程施工前必须做好各项施工的准备工作,以确保工程顺利进行。
一、交底目的为确保灌木栽植施工过程中的安全,预防事故发生,特制定本安全技术交底。
二、交底对象所有参与灌木栽植施工的施工人员、管理人员及监督人员。
三、交底内容1. 施工准备(1)施工前,应对施工现场进行全面检查,确保场地平整、排水良好,无安全隐患。
(2)根据施工图纸和设计要求,准备好所需灌木品种、规格、数量。
(3)对参与施工人员进行技术培训,确保其掌握灌木栽植的基本知识和技能。
2. 施工过程安全注意事项(1)栽植前,检查栽植区域土壤,确保土壤松软、肥沃,适宜灌木生长。
(2)栽植时,注意保持灌木根系完整,避免损伤。
(3)栽植深度应适宜,避免过深或过浅,影响灌木生长。
(4)栽植过程中,确保栽植区域排水畅通,防止积水。
(5)栽植后,及时浇水,保持土壤湿润。
(6)施工过程中,注意以下几点:a. 高处作业时,必须佩戴安全带,确保人身安全。
b. 严禁酒后作业,确保施工质量。
c. 严禁擅自改动施工方案,确保工程顺利进行。
d. 严禁操作不规范,确保工程安全。
3. 事故预防与处理(1)如发现施工过程中存在安全隐患,应立即停止施工,并向项目负责人报告。
(2)如发生安全事故,应立即启动应急预案,采取有效措施进行处置。
(3)事故发生后,应及时上报相关部门,配合调查。
四、交底要求1. 施工人员应严格遵守安全技术交底内容,确保施工安全。
2. 施工管理人员应加强对施工现场的巡查,确保施工安全。
3. 监督人员应严格监督施工过程,确保施工质量。
4. 施工单位应定期对施工人员进行安全技术培训,提高安全意识。
五、附则1. 本安全技术交底自发布之日起实施。
2. 本安全技术交底如有未尽事宜,由施工单位负责解释。
3. 施工单位应根据实际情况,对本安全技术交底进行修订和完善。
注:本模板仅供参考,具体内容应根据实际情况进行调整。
绿化工程施工技术交底施工技术交底记录工程名称:湘江大道(丁字段)工程分项工程名称:绿化种植1、绿化种植施工程序:场地平整碎土→ 乔木栽植→ 灌木栽植→ 地被栽植→ 整理修补→ 养护绿化种植工艺流程:审批苗木种植方案清理场地整理地形装运种植土进行乔木、灌木和地被的种植自检、整改进行养护管理进行竣工验收交底单位:XXX接收单位:交底人接收人2、绿化带种植坑的处理:按照设计和绿化规范要求对绿化种植坑进行清理,清除不适合种植植物的废土,并按照设计要求回填种植土。
根据表1中的植物生长的最小土层厚度标准,草坪和地被需要30cm的土层厚度,小灌木需要45cm,大灌木需要60cm,浅根性乔木需要90cm,深根性乔木需要150cm。
3、土质改良:在土壤回填并翻耕平整后,有的放矢地进行改良处理。
如果土壤碱性过大,可以使用过磷酸钙剂均匀撒施土表,用量为120kg/亩,以中和土壤碱性并增加上层肥力。
施肥后及时洒水使之溶解,为快速有效改变土壤酸碱度,可用上述方法,隔2天后重复,反复2-3次。
另外,每亩加施30m3发酵过的醋渣,以利苗木今后的良好生长。
4、种植或养护用的水不得含油、酸、碱、盐或其他对植物生长有害的物质,并应符合《农田灌溉水质标准》(GB5084-1992)的要求。
5、肥料优先选用经过沤制的农家肥和腐植土,混合肥料由10%的有机肥、20%的化肥、70%的表土均匀拌和而成。
在施用肥料之前,应请监理工程师实地查验,只有合格的肥料才能施用。
6、绿化种植的原则方案:1)在种植前5天,向监理工程师提供有关植物供应来源的全部资料,监理工程师可随时检查。
所有种植物符合现行关于植物病害及昆虫传染检疫的法规,并送交监理工程师必要的全部检疫证明。
2)在运出植物前,将植物挖出、包扎、打捆,以备运输;任何时候,植物根系应保持潮湿、防冻、防止过热。
落叶树在裸根情况下运输,必须将根部涂上粘土浆,然后包装在稻草袋内。
所有常青树及灌木的根部,均应连同掘出的土球用草袋或草绳包装;运到工地及种植前,这些土球应结实,包扎完好。
灌木栽植施工工艺苗木准备在选定苗木后,应该在根部或其他明显位置标记,以免挖错。
为了保证树木的规格和尺寸统一,应该选择同一供应点和繁育批次的树种。
在数量上应该备货充足,超过需求量的半数以上,以备特殊情况和替换需求。
定点放线根据设计图纸,采用交会法进行准确的定点放线。
对于较高的位置,应该采用经纬仪和水平仪进行定位。
对于孤树和列植树,应该确定单株种植位置,并用白灰点明和钉上木桩。
灌木应该不规则布置,用白灰划区域线,点位分布应该避免在一条直线上。
色带和花卉地被应该按区域画线,布点均匀。
树木的起掘起苗时间和栽植时间应该紧密配合,做到随起随运随栽。
在起苗前1-3天,应该适当多浇水,使泥土松软,便于挖掘。
本工程全部采用土球起苗,泥球的直径应该是乔木树干胸径的8-10倍,灌木冠幅的1/2-1/3.土球高度一般为其直径的70%。
在挖掘时,应该特别注意对泥球和切过根苗木新发须根的保护,即切根处向外扩展10-15cm范围。
挖掘时应该使用锋利的工具,泥球四周外表根系处可涂波尔多液消毒除菌,挖掘时间应该连续紧凑,绝不隔夜。
用铲绕树起苗,垂直挖下至一定深度,切断侧根后,从一边加深,找深层粗根,加以切断,但应注意保证土球完好,并用草绳打紧,不能松脱,底不漏土,苗木根系保护完好。
施工中要注意不得掘破土球,包扎土球用的绳索粗细度适度,质地结实,不得采用变质资品、伪劣品。
树木的装运在掘苗后,应该对树冠进行粗略修剪,对于展开的树冠要对其进行绑扎,以便于装车运输。
在装运树木时,应该轻抬、轻卸、轻装、轻放,不得拉、拖,以保证土球不破损碎裂,根盘无擦伤、撒裂,枝杆保持完好。
在装车时,还需要检查起掘后的苗木质量,对于已损伤不合要求的苗木应该淘汰并补足苗数。
在运输高度在2m以下的土球苗木时,可以立放,2m以上的应该斜放,土球向前,树干向后,放稳挤严,不要太紧,用木架将树冠架稳,土球不允许站人。
运到现场后,应该放在距离栽植地较近的背风处,并尽快进行栽植。
施工技术交底工程项目高速公路改扩建工程第XJ1标工程部位灌木丛+植草护坡交底人工程概述路基填土高度小于4m时,采用植草、灌防护;防护的植物应采用适宜当地生长的刺槐、紫薇等草、灌木,护坡道与边坡一并进行植物防护。
进度计划人员安排现场负责人:安全负责人:施工队负责人:质量标准1、喷播植草混合料的配合比(植生土、土壤稳定剂、保水剂、肥料、混合草籽、水等)应根据边坡坡度、地质情况和当地气候条件确定,混合草籽用量需符合设计或规范要求,喷播草籽时,应加入40%灌木籽。
草籽和灌木籽应为易成活,生长快,根系发达的多年生草(灌)籽。
2、草籽应撒布均匀,同时做好保护措施。
草皮应与坡面密贴。
3、应及时对草坡进行养护与施肥,养护水不得含油、酸、碱、盐等有碍草木生长的成分。
草坡成活率达到95%以上,无枯黄、无明显病虫害。
植草灌实测项目项次检查项目规定值或允许偏差检查方法和频率权值1 苗木成活率(%)≥85 目测:每1km测200m 22△草坪覆盖率(%)≥95 目测:每1km测200m 3施工程序及技术操作要点 1、坡面应平整、密实、湿润。
2、液压喷播种子:把水加到物料罐的1/3处,打开循环压力泵,加入木纤维、草籽、灌木籽(40%)进行循环搅拌,随着罐内水量加大再加入粘合剂和保水剂进行搅拌。
罐内水加满后,加入肥料,将罐体内的浆料持续搅拌5-10分钟。
保水剂应充分吸收水分后待用。
喷播时,由高向低进行喷播,握紧喷头,左、右方喷洒,喷洒幅宽5-6米,幅高1米。
喷下的种子泥浆应当具有良好的附着力及明显的颜色,不遗漏、不重复且均匀。
3、覆盖无纺布:喷播后当天应及时覆盖无纺布,从上到下平整覆盖,坡顶延伸30cm用土压住;两幅相接叠加10cm,然后用竹筷或8#铁线做成的“U”型钉进行固定,固定间距100cm。
待草长到5-6cm或2-3片叶时,揭去无纺布,揭布前应控水,揭布后及时补水,最好选在下午3点后揭布。
无纺布撤下后,应组织人员及时收集,不得遗落在现场。
栽植灌木施工方案1. 引言灌木是园林绿化中常见的植物类型之一,其具有独特的形态和生长特点,可以用于美化环境、提供遮荫和增加生态的作用。
然而,灌木的栽植需要一定的技术和方案,以确保其健康生长并起到预期的效果。
本文档将介绍栽植灌木的施工方案,包括选材、准备工作、施工步骤和后期养护等内容。
2. 选材选材是栽植灌木的重要环节,合理选择适宜的灌木品种对于整个施工方案的成功至关重要。
在选材时应考虑以下几个因素:•生长条件:不同的灌木对于光照、水分和土壤要求不同,应根据栽植地的实际条件选择适宜的品种。
•观赏价值:灌木的品种众多,具有不同的花色、叶形和株型特点,可以根据景观设计需求选择合适的品种。
•抗逆性:考虑到生长环境中可能存在的自然灾害和病虫害等因素,选用具有良好抗逆性的灌木品种。
3. 准备工作在栽植灌木之前,需要进行一系列的准备工作,包括:3.1 土壤改良土壤改良是为了提供良好的生长环境,有助于灌木生根和生长。
主要包括以下步骤:1.清除杂草和不利于灌木生长的植物。
2.利用锄头或挖土机对土壤进行翻松,使其松散起来,增加透气性。
3.添加有机肥料和矿质肥料,以改善土壤的肥力和养分含量。
3.2 环境处理在栽植灌木之前,需要对周围的环境进行处理,以确保灌木能够正常生长。
主要包括以下措施:1.清理施工区域周围的杂物和障碍物,保持施工现场整洁有序。
2.准备排水系统,确保灌木根部不受积水影响。
3.铺设防护网或围栏,防止施工区域被人为或动物破坏。
4. 施工步骤栽植灌木的施工步骤主要包括如下几个环节:4.1 栽植孔的开挖栽植孔的大小和深度应根据灌木的根部大小来确定。
一般来说,孔的直径应比根部直径略大,深度应略大于灌木根系的深度。
4.2 灌木整理在栽植之前,需要将灌木的枯枝和病虫害部分修剪掉,以利于灌木的生长和养护。
4.3 栽植将灌木放入栽植孔中,用土壤填充孔的周围,轻轻拍实,并同时适量浇水以保证土壤的湿润。
同时注意不要损伤灌木的根部。
灌木种植的施工方法1、定点:应以图纸为准,每隔5株订一木桩作为定点和种植的依据。
定点时如遇电杆、管道、涵洞、变压器等障碍物必须躲开,并符合CJJ75-1997的有关规定。
2、种植沟:宜开沟种植,沟槽的大小依土球规格及根和情况而定。
3、防意外:开沟前应向有关部门了解施工地点的地下管线埋设情况;开沟时要小心,发现电缆、管道等必须停止操作,及时找有关部门配合解决。
4、清除瓦砾、堆放基肥:开沟后,发现瓦砾多或土差,必须清除瓦砾垃圾、换新土。
根据土质情况和植物生长特点施加基肥,基肥必须与泥土充分拌匀,其施用量按表6-2《树木基肥施用量表》的标准。
5、灌木的种植:起苗:(1)选苗:要求冠幅完整、匀称,合规格;土球完整,无破裂或松散,无病虫害。
特殊形态苗木要符合设计要求。
(2)起苗时间:起苗时间宜选在苗木休眠期,并保证栽植时间与起苗时间紧密配合,做到随起随栽。
(3)起苗方法:起苗前1-3天应当淋水使泥土松软,起苗要保证苗木根系完整。
裸根起苗应尽量多保留根系并留宿土;若掘出后不能及时运走栽植,应进行假植。
带土球苗木起苗应根据气候及土壤条件决定土球规格,土球应严密包装,打紧草绳,确保土球不松散、底部不漏土。
6、灌木的栽植(1)回填底部植土:拌有基肥的土为底部植土,在接触根部的地方应铺放一层没有拌肥的干净植土,使沟深与土球高度相符。
(2)排放苗木:将苗木排放到沟内,土球较小的苗木应拆除包装材料再放入沟内;土球较大的苗木,宜先排放沟内,把生长姿势好的一面朝外竖直看齐后垫上固定土球,再剪除包装材料。
(3)填土插实:填入好土至树穴的一半时,用木棍将土球四周的松土插实,然后继续用土填满种植沟并插实。
(4)淋定根水:栽植后,必须在当天对灌木淋透定根水。
