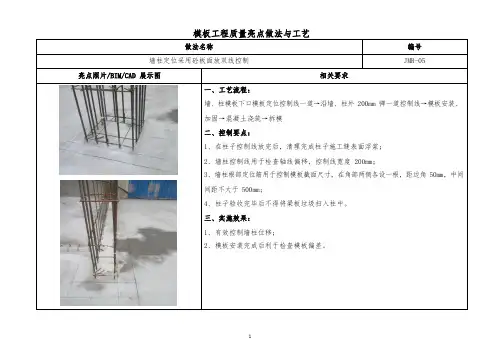

做法名称编号地下室导墙模板采用通长 C 型钢加固JMR-07 亮点照片/BIM/CAD 展示图相关要求一、工艺流程:外墙 300mm 高处预留止水板钢筋绑扎→竖向钢筋插筋,绑扎下部墙体钢筋→在 300mm 高处设置止水钢板→设钢板,并采用 C 型钢加固置十字钢筋支架,安装 300mm 高导墙模板及 C 型钢纵向龙骨→调整模板垂直度,焊接钢筋斜撑加固→浇筑板及导墙混凝土二、控制要点:1、C 型钢需顺直,表面无弯曲;2、C 型钢及模板定位需准确,C 型钢、模板拼接处需错开,模板加固后需保证竖直;3、钢筋斜撑焊接需牢固。
三、实施效果:可杜绝外墙导墙涨模,墙体顺直度、垂直度合格率显著提高。
(固定支架)剪力墙阳角采用企口模板+木方节点TJ-022亮点照片/BIM/CAD 展示图相关要求一、工艺流程:剪力墙阳角模板制作(端部模板宽度为剪力墙厚度+2 模板厚度)→模板拼装(端部模板封住侧模)→剪力墙侧面木方一边与端部模板外立面平齐→端部木方紧贴端部模板与侧面木方面→加固二、控制要点:1、端部模板宽度为剪力墙厚度+2 倍模板厚度;2、模板拼装时,端部模板应封住侧模;3、剪力墙侧面木方一边与端部模板外立面平齐;4、端部木方紧贴端部模板与侧面木方面。
三、实施效果:有效控制阳角方正,保证垂直度,防止漏浆。
梁柱接头采用 U 形整块模板TJ-031 亮点照片/BIM/CAD 展示图相关要求梁柱接头 U 形整块模板一、工艺流程:模板排版→模板加工→测量放线→模板安装→加固二、控制要点:1、根据图纸,对柱模板进行排版,确定梁、柱截面尺寸;2、模板上弹出梁截面尺寸线,依据尺寸线对模板进行加工;3、模板安装完毕后进行加固,在阴阳角部位采用木方加固,防止涨模、漏浆;4、模板拆除时先拆除梁底、梁侧模板,再拆除梁柱接头处模板。
三、实施效果:1、保证接头模板的整体性和砼成型质量,防止梁柱接头位置混凝土出现错台;2、防止阴阳角位置混凝土出现漏浆。
青岛新闻网8月6日讯由青岛市政府主办的新中国成立60年“青岛市十大标志性建筑”评选活动,自6月1日启动以来,经过申报、推荐、资格审查和专家委员会初选,经两轮讨论投票后,确定了30个候选建筑项目。
30个候选建筑项目确定本次评选的新中国成立60年“青岛市十大标志性建筑”是指1949年至2008年底期间,在青岛市域范围内建成的、具有城市发展标志性和社会文化历史意义的优秀建筑。
十大标志性建筑评选专家委员会根据评选条件,经两轮讨论投票后确定了以下30个候选建筑项目。
本次评选对候选的30个建筑,按照社会公众投票和专家评选意见各占60%、40%的比例计算得分,前十名将最终获得新中国成立60周年“青岛市十大标志性建筑”称号。
市民可通过4种形式参与评选纸质选票:8月6日的《青岛日报》、《青岛晚报》将刊登活动选票,市民按要求填写完整后,在信封正面注明“十大建筑”字样,邮寄至青岛市宁夏路288号一号楼甲,青岛市勘察设计协会收,邮政编码:266071。
此外,8月16日我市部分广场将组织集中宣传和投票活动,市民届时也可在活动现场进行投票。
网络投票:市民可登陆组委会官方网站进行投票。
手机短信投票:编辑手机短信228+候选建筑物编号,(如为编号01的建筑投票,则编辑22801),移动、联通、电信用户统一发送至106285325。
(资费1元/条,不含通信费)固定电话投票:固定电话可以直接拨打16893265进行投票。
(资费1元/条,不含通信费)所有投票方式的截止时间均为2009年8月31日24时(邮寄方式以邮戳为准)。
一等奖42寸液晶电视一台为鼓励广大市民积极参与,组委会办公室对采取不同投票方式参与的市民均设置奖项:其中一等奖各1名,奖品为42寸液晶电视一台;二等奖各2名,奖品为32寸液晶电视一台。
三等奖各3名,奖品为彩屏手机一部;纪念奖各100名,奖品为精美纪念品一份。
最终评选结果,将于国庆节前向社会公布,并举行抽奖活动。
青岛市公证处将对社会公众投票统计结果、专家评审结果及抽奖活动进行公证。
施工质量品质管理丨我们主要做好了这8点2016-04-24 16:20在说施工质量控制点之前,我们先看看他们的样板引路是怎么做的1、样板引路施工流程材料封样管理工序样板管理安全文明施工样板管理工程交付样板管理2、样板引路主要样板内容土建结构施工阶段样板装饰装修阶段样板机电安装阶段样板3、样板引路实例主要控制要点1:剪力墙垂直平整造成剪力墙垂直不好的主要原因是传统加固体系整体钢度不高、剪力墙根部位移、水泥砂浆撑棍使用位置不当等原因,针对容易出现问题原因,我们认为应从以下几个方面进行控制:1)剪力墙加固体系选择采用50×50C型钢代替传统方木----钢木组合加固体系,提高墙板加固体系钢度,避免由于材料变形引起结构实体变形。
墙体模板采用钢化镜面模板,此模板刚度大,对墙体平整度有很大保证作用,开模采用高速精密电锯,模板尺寸保证效果好。
木方采用双面压刨木方,使木方规格厚度统一,放置墙面不平。
2)钢筋定位筋的检查控制预埋支撑U型钢筋,定位筋焊接在U型钢筋上。
钢筋定位筋采用砂轮机切割,保证定位筋端部的平整,涂刷防锈漆;定位筋安装完成,由实测工程师进行全数检查,允许偏差±2mm。
3)水泥撑棍的放置a、距墙柱阳角不大于20cm;b、间距40cm,呈梅花形布置;c、穿墙螺栓眼位置必放;d、梁中上部放置;e、支撑块绑扎。
4)墙体钢筋的检查控制提前焊制梯子筋,墙体钢筋绑扎前时,安装梯子筋,即保证了钢筋的间距及墙体钢筋保护层的厚度,又控制了墙体的截面尺寸。
5)加强检查及验收程序任何工序总包管理人员必须做到100%检查,经过分包单位、总包工程部、总包质量部三重检查验收后,再报监理单位进行验收。
6)注意钢筋保护铺设跳板,严禁任意踩踏,防止顶板钢筋较细造成变形。
7)垂直平整检查方法在砼浇筑前后,采用激光扫平仪根据地面控制线打出与墙面模板平行面,用尺测量激光平行面与模板面的数据极差。
测点间距不大于60cm,梁、墙根部、梁墙接茬位置必检主要控制要点2:截面尺寸1)截面配模方式---子母扣剪力墙堵头板采取墙板包堵头板形式,有效利用堵头模板控制砼成型尺寸,且有效解决了砼结构阳角跑浆缺陷。
建筑工程质量,安全,绿色施工的42个亮点做法,看完真的长见识了一、施工质量管理亮点做法亮点做法1:施工质量样板示范展示区通过建筑实体和可移动样板实体方式展示工程施工质量标准。
亮点做法2:现场设置土建加工区,主要用于砌块切割和异型构件的预制。
亮点做法3:现场设置水电加工车间,用于现场安装管线盒配件的制作、装配式支吊架的组装等,方便作业面安装操作。
亮点做法4:管道井内管道安装布设均匀,仪表安装高度、方向一致,管道保温完整美观,管道穿楼板封堵规范、管道和预埋套管同心同轴。
亮点做法5:结构预埋管、箱定位整体策划实施。
亮点做法6:配电房电缆沟采用角钢制作盖板边框和沟边支撑,盖板尺寸控制精确,沟边顺直,安装后地面平整、间隙小。
亮点做法7:屋面设备、管线末端布置有序,地面分隔和安装设备分区一致,美观亮丽。
亮点做法8:现场采用组合式阀门试验装置,实现各种规格阀门标准化试验。
亮点做法9:电气管线盒安装样板直观展示错误的和正确的施工做法,有效指导现场施工。
亮点做法10:装配式管道支架技术。
装配式管道支架与传统支架相比,具有装配简单,提高安装效率,减少工期,无需焊接和刷漆,耐腐蚀性好,减少后期防腐维修费用,工程成品美观亮丽,系统改造方便、材料可循环使用。
亮点做法11:电缆桥架穿楼板封堵做法:地面采用瓷砖镶贴、顶棚采用铝塑板或其他装饰线条,桥架和结构间隙采用防火胶泥封堵,填充物为防火材料,规范美观。
亮点做法12:电缆桥架采用连接段连接,避免了桥架接缝处缝隙外漏、弯曲变形,增强了连接处强度,整体美观。
亮点做法13:二次结构样板实体展示,砌体施工前策划排砖图,墙顶斜砌砖切割角度正确,三角水泥砖使用合理,构造柱支模牢固、模板间隙封堵严密。
亮点做法14:楼梯间踢脚线和滴水线。
现场采用定型塑料制品用于踢脚线和滴水线施工,材料成本低,施工成品线条顺直、美观。
亮点做法15:积水坑盖板制作刚度符合承载要求,外观平整无变形,排水系统管道和积水坑布设位置合理,管道系统仪表、连接管件安装高度和方向一致。
