八字墙、边沟跌井施工技术交底
- 格式:doc
- 大小:21.00 KB
- 文档页数:2

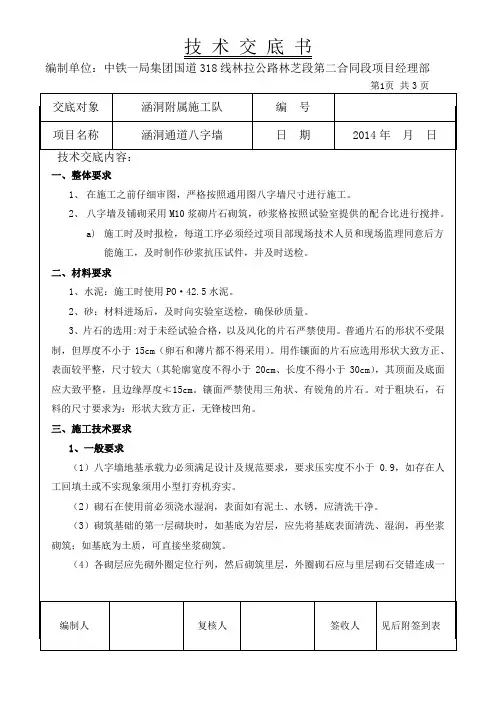

八字墙砌体工程施工技术交底八字墙采用M10浆砌块石,墙基、铺砌采用M7.5浆砌片石,其位置由设计图纸确定地形定位。
为了保证砌体的施工质量,交底如下:一、石料选用:(1)对于未经试验合格,以及风化的片石严禁使用。
普通片石的形状不受限制,片石的厚度不得小于150mm。
用作镶面的片石,应选择表面较平整、尺寸较大者,并应稍加修整。
(2)块石的形状应大致方正,上下面应大致平整,厚度应为200~300mm,宽度应为厚度的1.0~1.5倍,长度应为厚度1.5~3.0倍。
块石如有锋棱锐角,应敲除。
块石用作镶面时,应从外露面四周向内稍加修凿;后部可不作修凿,但应略小于修凿部分。
砌块使用前,必须浇水湿润,表面如有泥土、水锈等杂物要清洗干净。
二、砌筑方法:1、由测量人员对八字墙进行测量放样,标出位置点。
砌筑前必须进行两面立杆挂线或样板挂线,坡面线应顺直整齐,逐层收坡,在砌筑过程中应经常校正线杆,以保证砌体各部尺寸符合设计要求。
2、砌筑采用挤浆法分层、分段砌筑,严禁采用灌浆法砌筑,各砌块的砌缝应互相错开、砌缝应饱满,不得干砌、堆砌或架空。
宜以2-3层砌块组成一个工作层,每一工作层的水平缝应大致找平。
各工作层竖缝应相互错开,不得贯通。
砌筑基础的第一层砌块时,如基底为岩层或砼基础,先将基底表面清洗、湿润,再坐浆砌筑,如基底为土质,可直接坐浆砌筑。
块石应平砌,每层石料高度应大致相同。
对外圈定位行和镶面石块,应丁顺相间或两顺一丁排列,砌缝宽度不得大于30mm,上下竖缝的错开距离不得小于80mm。
各砌层要先砌筑外圈定位砌块,再砌筑镶面和填腹砌块。
及时做好砂浆试件的制作:同类型、同强度等级每100方砌体为一批,不足100方也按照一批计算。
腹石砌筑采用先坐浆后砌筑,严格采用挤浆法施工;一般坐浆厚度40~50mm,挤压石块,砂浆外挤,刚好铺满整个灰缝,灰缝厚度挤到15~20mm左右,坐浆不能过薄;石料不得无砂浆直接接触,也不得干填石料后铺灌砂浆;砌筑时石料应大小搭配,所有石块必须大面朝下放稳,交错放置,相互咬搭,搭接紧密,尽量使石块间隙最小,选用合适的中小石块挤入砂浆,并用小钢钎插捣。
八字墙、边沟跌井施工技术交底
一、要求施工班严格按照图纸设计及施工规范要求进行安全文明施工。
二、基础:
1、机械开挖后的基槽及基坑由人工修整至设计标高,经实验室触探合格后才能进行基础施工。
2、需要换填的地基必须分层夯实,每层厚度为15公分,经检测地基承载力符合设计要求后方能进行下道工序施工。
三、浆砌片石:
1、按图施工,标高及尺寸必须符合设计图纸。
2、片石强度符合设计要求,墙面必须要平整。
3、砂浆强度必须符合要求,严格按照施工配合比施工。
4、砌筑砂浆要饱满,砂浆饱满度要达到85%以上。
5、水泥粉面要平、直。
四、勾缝:
1、所有八字墙及边沟跌井、统一定为鱼尾缝。
2、整体墙面缝要平整、线条要均匀,不得有缺角缺边现象发生。
五、片石铺底
1、片石强度符合设计要求。
2、砂浆强度必须符合设计要求。
3、砂浆灌缝必须饱满并密实。
六、养护
1、必须派专人浇水养护。
2、如气温太高,必要时采取覆盖养护。
七、合理安排,精心施工,保质保量保安全。
技术交底:施工班组:时间:时间:。

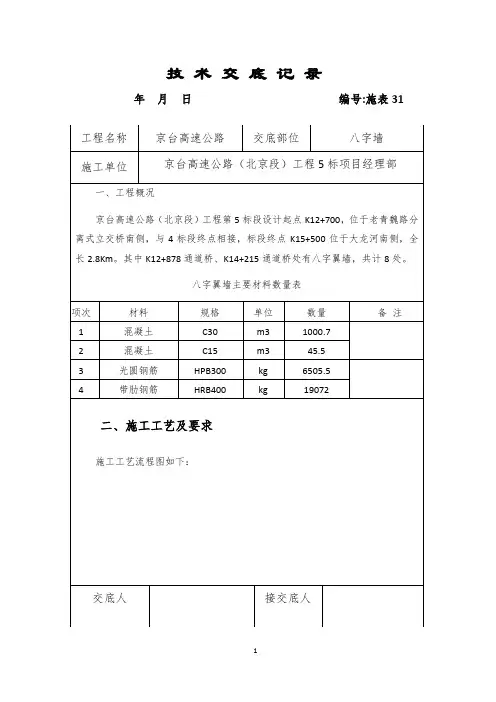

跌水井与八字墙施工方案1. 引言跌水井与八字墙是在建筑设计和施工过程中常见的部分。
本文档将介绍跌水井与八字墙的概念、设计要求以及施工方案。
该文档旨在帮助工程师和建筑师了解跌水井与八字墙的施工细节,并提供一些实用的指导。
2. 跌水井的定义与设计要求2.1 跌水井的定义跌水井是指在建筑物外墙的窗下设置的一种水平受力结构。
其作用是将建筑物外墙上的雨水引导到排水管道,并防止雨水直接侵蚀墙面。
跌水井通常由砖石、水泥等材料构成。
2.2 跌水井的设计要求•跌水井应具有良好的排水功能,确保雨水迅速排出。
•跌水井的设计应与建筑物的整体风格和外观相协调。
•跌水井的尺寸和形状应根据建筑物的实际情况进行设计,以确保它能够满足排水需求。
•跌水井的材料应具有抗水侵蚀和耐久性能。
3. 跌水井的施工方案3.1 施工准备工作在施工跌水井之前,需要进行以下准备工作:•准备施工所需的材料和工具,包括砖石、水泥、沙子、水平仪等。
•清理施工现场,确保施工区域干净整洁,便于施工操作。
3.2 施工步骤下面是跌水井的施工步骤:1.根据设计要求,在建筑物外墙窗下的位置确定跌水井的起始点,并使用水平仪确保起始点水平。
2.用大约10-15厘米厚的混凝土覆盖起始点,构建跌水井的底部。
3.根据跌水井的设计尺寸,使用砖石或其他材料建造四周的围墙,确保结构稳固。
4.在围墙内部的跌水区域,使用泥水或水泥砂浆进行覆盖,以防止雨水从墙缝渗入。
5.检查跌水井的水平和垂直度,并根据需要进行调整。
6.等待跌水井的材料固化,确保施工完成后的稳定性和耐久性。
7.最后,清理施工现场,并对跌水井进行细节修整,使其与周围墙面协调一致。
4. 八字墙的定义与设计要求4.1 八字墙的定义八字墙是指建筑物外墙窗户两侧设置的一种提供结构支撑的墙体。
它通常被用于增加建筑物的稳定性,并确保窗户的安全性。
4.2 八字墙的设计要求•八字墙的设计应符合建筑物结构的要求,能够承受风力等外力的作用。
•八字墙的尺寸和形状应根据建筑物的实际情况进行设计,以确保其结构稳定。
安全技术交底书签证表下面红色部分是赠送的总结计划,不需要的可以下载后编辑删除!2014年工作总结及2015年工作计划(精选)XX年,我工区安全生产工作始终坚持“安全第一,预防为主,综合治理”的方针,以落实安全生产责任制为核心,积极开展安全生产大检查、事故隐患整改、安全生产宣传教育以及安全生产专项整治等活动,一年来,在工区全员的共同努力下,工区安全生产局面良好,总体安全生产形势持续稳定并更加牢固可靠。
一、主要工作开展情况(一)认真开展安全生产大检查,加大安全整治力度。
在今年的安全生产检查活动中,工区始终认真开展月度安全检查和日常性安全巡视检查记录,同时顺利完成公司组织的XX年春、秋季安全生产大检查和国家电网公司组织的专项隐患排查工作。
截止日前,工区先后共开展各类安全检查71次,查出事故隐患点22处,均进行了闭环处理。
通过检查活动,进一步夯实了工区的安全生产基础。
(二)顺利完成保电专项工作。
本年度工区共进行专项保电工作10次,累计保电天数达到90余天,通过工区全员的共同努力,顺利完成春节保电、国庆保电、七一保电、特高压投送电保电、500kv沁博线保电等一批重要节假日的保电工作。
(四)工作票统计及其他工作情况。
截止11月15日,我工区连续实现安全生产1780天;全年共办理工作票50张,其中第一种工作票24张,含基建单位8张;第二种工作票26张。
工作票合格率100%,执行情况较好。
全年工区所辖线路跳闸次数共计0次,线路跳闸率为0次/(百公里·年)。
(四)安环体系标准化建设本年度在公司统一的部署下,工区积极参与安环体系标准化建设工作,先后派员参加安环体系标准化培训2次,迎接公司开展安环体系内审工作三次,先后审查出问题共计20余处,先后进行了闭环整改。
截止日前,工区已初步建立起了标准化安环工作体系,在今后工作中,工区将进一步完善各项工作流程,努力确保体系工作符合外审相关要求。
(五)强化安全生产责任制的落实。
八字墙砌体工程施工技术交底八字墙采用M10浆砌块石,墙基、铺砌采用M7.5浆砌片石,其位置由设计图纸确定地形定位。
为了保证砌体的施工质量,交底如下:一、石料选用:(1)对于未经试验合格,以及风化的片石严禁使用。
普通片石的形状不受限制,片石的厚度不得小于150mm。
用作镶面的片石,应选择表面较平整、尺寸较大者,并应稍加修整。
(2)块石的形状应大致方正,上下面应大致平整,厚度应为200~300mm,宽度应为厚度的1.0~1.5倍,长度应为厚度1.5~3.0倍。
块石如有锋棱锐角,应敲除。
块石用作镶面时,应从外露面四周向内稍加修凿;后部可不作修凿,但应略小于修凿部分。
砌块使用前,必须浇水湿润,表面如有泥土、水锈等杂物要清洗干净。
二、砌筑方法:1、由测量人员对八字墙进行测量放样,标出位置点。
砌筑前必须进行两面立杆挂线或样板挂线,坡面线应顺直整齐,逐层收坡,在砌筑过程中应经常校正线杆,以保证砌体各部尺寸符合设计要求。
2、砌筑采用挤浆法分层、分段砌筑,严禁采用灌浆法砌筑,各砌块的砌缝应互相错开、砌缝应饱满,不得干砌、堆砌或架空。
宜以2-3层砌块组成一个工作层,每一工作层的水平缝应大致找平。
各工作层竖缝应相互错开,不得贯通。
砌筑基础的第一层砌块时,如基底为岩层或砼基础,先将基底表面清洗、湿润,再坐浆砌筑,如基底为土质,可直接坐浆砌筑。
块石应平砌,每层石料高度应大致相同。
对外圈定位行和镶面石块,应丁顺相间或两顺一丁排列,砌缝宽度不得大于30mm,上下竖缝的错开距离不得小于80mm。
各砌层要先砌筑外圈定位砌块,再砌筑镶面和填腹砌块。
及时做好砂浆试件的制作:同类型、同强度等级每100方砌体为一批,不足100方也按照一批计算。
腹石砌筑采用先坐浆后砌筑,严格采用挤浆法施工;一般坐浆厚度40~50mm,挤压石块,砂浆外挤,刚好铺满整个灰缝,灰缝厚度挤到15~20mm左右,坐浆不能过薄;石料不得无砂浆直接接触,也不得干填石料后铺灌砂浆;砌筑时石料应大小搭配,所有石块必须大面朝下放稳,交错放置,相互咬搭,搭接紧密,尽量使石块间隙最小,选用合适的中小石块挤入砂浆,并用小钢钎插捣。
一、交底目的为确保八字墙施工过程中的安全,提高施工人员的安全意识,预防安全事故的发生,特制定本安全技术交底。
二、交底内容1. 施工前的准备工作- 检查施工场地是否符合安全要求,道路是否畅通,机具是否完好牢固。
- 安全设施和防护用品是否齐全,如安全帽、安全带、防护眼镜、手套等。
2. 施工人员要求- 所有参与施工人员必须经过专业培训,掌握八字墙施工的安全操作规程。
- 施工人员必须熟悉施工图纸,了解施工工艺,确保施工质量。
3. 施工过程中的安全注意事项- 砌筑基础时,检查基坑土质变化情况,如有崩裂现象,立即停止施工,采取相应措施。
- 堆放砖块材料应离开坑边1米以上,深基坑装设档板支撑时,操作人员应设梯子上下,不得攀跳,运料不得碰撞支撑,也不得踩踏砌体和支撑上下。
4. 脚手架搭设与使用- 墙身砌体高度超过地坪1、2米以上时,应搭设脚手架。
- 脚手架上堆料量规定荷载2.5KN/M2,同一块脚手板上的操作人员不应超过2个。
- 一层以上或高度超过4米时,采用脚手架必须支搭安全网,采用外脚手架应设护身栏杆和挡脚板后方可砌筑。
5. 楼层施工安全- 在楼层(特别是预制板面)施工时,堆放机械、砖块等物品不得超过楼板使用荷载。
- 如超过荷载时,必须经过验算采用有效加固措施后方可进行堆放和施工。
6. 施工过程中的其他安全要求- 不准站在墙顶上做划线、刮缝和清扫墙面或检查大角垂直等工作。
- 不准用不稳固的工具或物体在脚手板面垫高操作,更不准在未经过加固的情况下,在一层脚手板上随意再叠加一层,脚手板不允许有空头现象,不准用钢模板作立人板。
- 砍砖时应面向内打,防止碎砖跳出伤人。
7. 紧急情况处理- 发生安全事故时,立即停止施工,及时报告上级领导,并采取紧急措施进行救援。
- 施工现场应配备急救箱,确保伤员得到及时救治。
三、交底时间[填写交底时间]四、交底人[填写交底人姓名及职务]五、签字确认[填写施工人员姓名及职务][填写项目负责人姓名及职务][填写安全管理人员姓名及职务]六、附件1. 八字墙施工安全技术交底记录表2. 八字墙施工安全操作规程七、注意事项1. 本安全技术交底适用于八字墙施工全过程。
一、交底编号:[此处填写交底编号]二、工程名称:[此处填写工程名称]三、交底日期:年月日四、施工单位:[此处填写施工单位]五、分项工程名称:八字墙施工六、交底提要:为确保八字墙施工过程中人员安全和工程质量,特制定本安全技术交底。
七、交底内容:1. 施工前的准备工作:- 1.1 根据施工现场总平面图,合理规划施工区域,包括材料堆放区、施工通道、安全警戒区等。
- 1.2 施工场地应平整坚实,排水系统完善,确保施工环境干燥、安全。
- 1.3 检查所有施工设备、工具及材料,确保其完好无损,符合施工要求。
2. 施工人员要求:- 2.1 施工人员必须经过专业培训,熟悉八字墙施工工艺和安全操作规程。
- 2.2 严格执行劳动纪律,不得酒后施工,确保施工人员身体健康。
- 2.3 施工过程中必须佩戴安全帽、安全带等个人防护用品。
3. 施工过程中的安全技术措施:- 3.1 施工前应进行技术交底,明确施工步骤、安全注意事项和应急措施。
- 3.2 施工现场应设置明显的安全警示标志,禁止无关人员进入施工区域。
- 3.3 施工过程中应随时检查八字墙的稳定性,发现异常情况立即停止施工,采取措施排除隐患。
- 3.4 施工人员上下八字墙时,应使用安全梯或绳索,严禁攀爬架体。
- 3.5 施工过程中,禁止在八字墙上放置重物,防止八字墙倾覆。
4. 材料及设备管理:- 4.1 所有施工材料必须符合国家相关标准和规范,不得使用过期、变质或质量不合格的材料。
- 4.2 施工设备应定期检查、维护,确保其正常运行。
5. 应急措施:- 5.1 施工现场应配备必要的应急救援设备,如急救箱、消防器材等。
- 5.2 制定应急预案,明确事故报告、人员疏散、救援措施等流程。
- 5.3 定期组织应急演练,提高施工人员的应急处置能力。
八、检查执行情况:[此处填写检查执行情况]九、注意事项:- 施工过程中,应密切关注天气变化,遇有大风、雨雪等恶劣天气时,应暂停施工。
八字墙、边沟跌井施工技术交底
一、要求施工班严格按照图纸设计及施工规范要求进行安全文明施工。
二、基础:
1、机械开挖后的基槽及基坑由人工修整至设计标高,经实验室触探合格后才能进行基础施工。
2、需要换填的地基必须分层夯实,每层厚度为15公分,经检测地基承载力符合设计要求后方能进行下道工序施工。
三、浆砌片石:
1、按图施工,标高及尺寸必须符合设计图纸。
2、片石强度符合设计要求,墙面必须要平整。
3、砂浆强度必须符合要求,严格按照施工配合比施工。
4、砌筑砂浆要饱满,砂浆饱满度要达到85%以上。
5、水泥粉面要平、直。
四、勾缝:
1、所有八字墙及边沟跌井、统一定为鱼尾缝。
2、整体墙面缝要平整、线条要均匀,不得有缺角缺边现象发生。
五、片石铺底
1、片石强度符合设计要求。
2、砂浆强度必须符合设计要求。
3、砂浆灌缝必须饱满并密实。
六、养护
1、必须派专人浇水养护。
2、如气温太高,必要时采取覆盖养护。
七、合理安排,精心施工,保质保量保安全。
技术交底:施工班组:时间:时间:。
