天然草坪铺种工程施工工艺
- 格式:doc
- 大小:20.50 KB
- 文档页数:5
足球场天然草坪施工步骤第一篇范本:足球场天然草坪施工步骤1. 场地准备1.1. 清理现场:清除杂草、石块和其他障碍物。
1.2. 地面平整:使用推土机等设备将场地平整化,确保土壤表面平整均匀。
1.3. 地面排水:进行排水系统布置,确保场地在降雨后可以迅速排水,避免积水。
1.4. 场地浸泡:在施工前进行场地浸泡,提高土壤的含水量。
2. 土壤改良2.1. 土壤检测:进行土壤测试,了解土壤的性质和质量。
2.2. 施肥:根据土壤检测的结果,施加适当的有机肥料,改善土壤肥力。
2.3. 土壤调整:根据土壤的酸碱度和质地调整土壤,并进行再次平整。
3. 草坪安装3.1. 启用草坪栽种机:使用专业的草坪栽种机进行草坪的栽种工作。
3.2. 草坪铺设:将草皮铺设到场地上,并密切接合,确保草坪的质量。
3.3. 灌溉:对新铺设的草坪进行充分的浇水和湿润管理,以促进草坪生长。
4. 养护管理4.1. 初期管理:定期浇水、修剪、松土等,保持草坪的健康生长。
4.2. 病虫害防治:定期检查和处理草坪上的病虫害问题,保证草坪的健康。
4.3. 养护剪刀:进行定期修剪,保持草坪的整洁和平整度。
5. 完工验收5.1. 草坪生长:等待草坪生长到一定高度,确保草坪的均匀性和密度。
5.2. 质量检测:对施工的草坪进行质量检测,确保达到相关标准要求。
5.3. 完工验收:由专业机构对施工的草坪进行验收,并出具相应的验收报告。
附件:1. 草坪栽种机操作手册2. 场地浸泡计划表3. 土壤改良工作记录表4. 草坪养护记录表法律名词及注释:1. 土地规划法:规定土地利用的总体规划、详细规划和专项规划的编制和实施等方面的法律。
2. 环境保护法:保护和改善环境质量,保护生态系统和自然资源的法律。
3. 施工合同:建设工程施工过程中所订立的合同,约定了双方的权利义务和责任分工。
第二篇范本:足球场天然草坪施工步骤1. 现场勘测1.1. 了解场地情况:查看场地大小、形状和地势,以确定施工方案。
草坪铺栽的施工方案及工艺1)场地平整1.土层厚度草坪植物的根系80%分布在40cm以上的土层中,而且50%以上是在地表以下20cm范围内。
土层过薄,则会生长不良,因此草坪种植区土层厚度应达到50cm,个别土层较薄地块土层厚度也要达到40cm以上。
2.土地的平整与翻耕清除杂草与杂物:为避免草坪建成后杂草与草坪草争水份.养料,在种草前应彻底把杂草消灭。
可用“草甘膦”等灭生性的内吸传导型除草剂[0.2—0.4mL/㎡(成分量),使用后2周可开始种草。
还应把瓦块.石砾等杂物全部清出场外,挖砾等杂物过多的土层应用10mm×10mm的网筛过一遍,以确保杂物清除。
初步平整.施基肥机耕翻:在清除了杂物杂草的地面上做一次初步的起高填低的平整。
平整后撤施基肥,然后普遍进行一次耕翻,以保证土壤疏松.通气良好,以利于草坪根系的发展,同时也便于铺种。
更换杂土与最后平整:在翻耕过程中,若发现局部地段土质欠佳或混杂的杂土过多,则应进行彻底换土,否则会造成草坪生长及不一致,影响草坪质量。
2)草坪的排水在最后平整地面时,要结合考虑地面排水问题,不能有低凹处,以避免积水。
尽量利用缓坡进行排水,在一定面积内修一条缓坡的沟道,其最低下的一端设置在雨水口附近。
3)草坪的选择选择适合安顺地区生长的草坪品种,需求草生长势强,无病虫害,密度高,同时绿期要长,以保证绿化效果。
4)草坪的栽种分栽密度为10㎝×10㎝穴栽;铺草卷要整齐成行,接缝紧密,高低一致,不叠不漏。
所用草源无杂草,叶色纯正,草卷整齐不碎,厚度均匀(2-3㎝)。
起草前要修剪一遍。
浇水:栽后立即浇水,浇大水,浇水后用磙子碾压以使草地平整。
栽后一周内连浇2—3次水。
铺种草坪施工工艺咱来说说铺种草坪这事儿的施工工艺哈。
一、施工前准备1. 场地整理- 首先呢,得把施工场地清理干净。
就像给草坪准备一张干净的床一样,把那些石头啊、垃圾啊、杂草啊统统都弄走。
杂草可得连根拔起,不然它还会跟咱们的草坪抢营养呢。
- 然后就是平整土地啦。
如果场地坑坑洼洼的,草坪可没法好好长。
用工具把地整得平平的,就像给它做了个平滑的大舞台。
不过也别太平了,稍微有点坡度是可以的,这样下雨的时候水就能流走,草坪就不会被水淹啦。
2. 土壤改良- 看看土壤的质量咋样。
如果土壤太硬或者太贫瘠,就得改良一下。
可以往土里加点腐叶土、泥炭土之类的好东西,就像给土壤吃点营养大餐。
要是土壤酸性或者碱性太强,还得调整酸碱度呢。
就像给土壤调调口味,让它更适合草坪生长。
3. 材料准备- 当然得准备好草坪啦。
可以是草皮卷,也可以是草种。
草皮卷就像现成的草坪地毯,铺起来比较快。
草种呢,种类可多了,要根据当地的气候和场地用途来选。
比如说,如果是在阳光充足的地方,就选耐热的草种;要是在阴凉的地方,就得选耐阴的草种。
另外,还得准备一些工具,像铲子、耙子、滚子之类的,这些都是咱们施工的好帮手。
二、铺种施工1. 草皮铺种- 如果是铺草皮卷的话,就像铺地毯一样。
从场地的一边开始铺,把草皮卷一块一块地铺在地上,要让它们紧密相连,不能留太大的缝隙。
就像拼图一样,把它们拼得严严实实的。
铺的时候要注意草皮的方向,让草的生长方向一致,这样草坪看起来才整齐美观。
如果遇到不规则的场地边缘,就把草皮卷裁剪一下,就像给它做个合身的衣服。
- 铺完一块草皮卷后,要用滚子在上面滚一滚,把草皮压实,让它和土壤贴得更紧。
就像给草皮做个按摩,让它在新家里舒舒服服的。
2. 草种播种- 如果是播草种呢,就先把土壤松一松,用耙子把土耙得细细的。
然后把草种均匀地撒在土壤上,就像天女散花一样。
不过要注意撒种的量,撒多了太密,撒少了又太稀。
撒完种后,再用一层薄土覆盖在草种上,就像给草种盖了一层小被子,厚度大概在0.5厘米左右就可以了。
铺种草皮施工方案草皮施工方案一、施工准备工作1. 实地勘测:对施工区域进行详细的勘测,包括土壤状况、地形地势、水源情况等。
2. 土地整备:清理施工区域内的杂草、石头等障碍物,确保施工区域的平整度。
3. 土壤改良:根据土壤状况进行相应的改良,如增加有机肥料、调整酸碱度等。
二、材料准备1. 草皮选择:根据施工区域的地理环境、日照情况、水源等条件选择适合的草种,如常用的人工草皮、蓝草、剑麻等。
2. 草皮数量计算:根据施工区域的面积计算所需的草皮数量,考虑到废品率,可以适当增加10%的数量。
3. 种植土准备:准备足够的优质种植土,确保草皮的生长条件。
三、施工工艺1. 草坪铺设:根据施工设计方案,铺设草皮,注意确保草皮的平整度和紧密度。
2. 压实处理:使用压路机等设备对铺设好的草皮进行轻微压实,使其更加紧密。
3. 淋水养护:施工完成后,对草皮进行充分的浇水,保持表面湿润,促进草皮的生长。
四、养护管理1. 浇水养护:施工后的2-3周内,每天浇水1-2次,每次保持铺草皮表层湿润即可。
2. 施肥养护:施工后的1个月内,每周施一次草坪专用肥料,提供充足的养分。
3. 切割修整:草皮生长到一定高度后,进行定期的修剪和修整,保持草坪的美观度。
4. 防治病虫害:定期巡查,发现病虫害及时进行防治,避免病虫害对草皮的影响。
五、注意事项1. 施工期间,禁止人员乱踩、车辆碾压,以免草皮受损。
2. 施工前后要做好施工区域的环境保护工作,防止水土流失等环境问题。
3. 在施工区域的四周设立警示标志,提醒人员注意施工区域,避免事故发生。
4. 施工过程中,要严格按照工艺要求施工,确保施工质量。
综上所述,草皮施工方案包括施工准备、材料准备、施工工艺、养护管理等方面,关键是要做好土地整备、种植土准备、草坪铺设和养护管理等工作,以确保施工质量和草皮的生长成活率。
在施工过程中要注意施工区域的环境保护和安全措施,确保施工顺利进行。
天然草坪铺种施工工艺施工工艺:素土夯实→15cm厚碎石底层→土工布→30mm砂垫层→170mm厚砂粘土基层→250mm厚种植土→种植天然草坪。
(1)碎石垫层施工1、运输1)根据垫层的宽度、厚度及预定的干压实密度按确定的配合比计算级配碎石、粘土、砂的数量,并计算每车料的堆放距离。
2)集料装车时,控制每车料的数量基本相等。
3)集料由远到近按计算的距离卸置于路基上,严格控制卸料距离,避免料不够或过多。
4)集料堆每隔一定距离留一缺口。
2、摊铺1)采用人工分幅摊铺,摊铺前对路床中线纵横高程、宽度进行复核测量,表面清洁,无杂物。
2)按施工设计的段落数量上料,先铺碎石,再铺粘土,最后铺砂。
循序摊铺,创造各工序连续作业条件。
3)垫层按一层摊铺,加乘松铺系数(1.3-1.35)作为松铺厚度,垫施工中反复检测虚厚高程及横断面使之符合设计要求,边线齐整。
3、碾压1)摊铺长度到 60m 左右立即洒水碾压,含水量控制达到规范要求。
2)开始上碾稳压用轻碾,不开振动。
由路两侧向路中心逐次倒轴碾压,边缘处先碾压 3 遍,碾压全过程随时洒水,保持在最佳含水量的情况下碾压。
3)采用重型振动压路机碾压,一般为 6-8 遍,能达到设计和规范要求,碾压进行到要求的密度为止,使表面没有明显轮迹并随时控制好碾压速度。
4)稳压两遍后及时检测、找补,如果局部出现“软弹”“翻浆”现象,将立即停止碾压,待翻松晒干或换填新料处理后才进行碾压。
5)检查验收其压实度、厚度、纵断高程等技术指标是否达到规范要求,对不合格产品进行处理,以达到规范要求。
4、养护级配碎石铺筑后,禁止开放交通并设专人洒水保持湿润养护。
(2)盲沟施工1、施工放样首先用全站仪放出起止点、控制桩及边沟控制桩,同时用钢卷尺按短边8m×8m、长边4m×4m间距放出盲沟纵向(长边)、横向(短边)开挖线并用石灰注明。
2、管沟开挖盲沟沟槽开挖采用人工挖方的方法。
开挖过程中应注意沟槽的坡度(0.5%坡度)、断面尺寸、深度。
草坪铺设施工方案施工工艺一、前期准备工作1.1 确定铺设区域在进行草坪铺设施工之前,需要确定要铺设草坪的具体区域。
要考虑土地的平整度、排水情况以及光照情况等因素。
1.2 清理施工区域在进行草坪铺设之前,需要将施工区域清理干净。
清理工作包括清除杂草、石块、碎石等障碍物,确保施工区域平整。
1.3 土壤改良根据土壤的情况,进行必要的土壤改良工作。
可通过加入有机物质、石粉、石灰等来调整土壤的pH值、质地和营养成分,以提供良好的生长环境。
1.4 浇水和耙地在进行草坪铺设之前,要进行充分的浇水和耙地工作。
首先浇水使土壤饱和,然后用耙子将土壤表面耙平,以便后续施工。
二、草坪铺设2.1 购买合适的草坪种子或草皮根据区域的光照情况、土壤条件等,选择适合的草坪品种。
可以选择草坪种子进行播种,也可以选择草皮进行铺设。
2.2 播种或铺设草坪如果选择草坪种子进行播种,则需在施工区域均匀撒播种子。
播种后用耙子轻轻将种子与土壤接触,然后进行压实。
如果选择草皮进行铺设,则需要先将草皮切割成适当大小,再将其摆放在施工区域上。
将草皮与土壤接触后,用滚压机进行压实。
2.3 浇水保湿铺设草坪后,要及时进行浇水以保持土壤湿润。
在草坪成活前的一段时间内,要保证每天进行适量的浇水,使草坪能够顺利生长。
2.4 施肥在草坪成活后的一段时间内,需要适时施肥。
可以选择有机肥料或化学肥料,按照说明进行施肥,以提供足够的养分供草坪生长。
三、养护管理3.1 喷洒除草剂在草坪生长过程中,会有一些杂草生长。
为了保持草坪整洁,可以定期喷洒除草剂进行除草,但要注意使用安全环保的化学品。
3.2 定期修剪草坪生长过程中,需要定期修剪草坪。
修剪的频率根据草坪生长速度而定,一般每两周修剪一次即可。
修剪草坪时要保持修剪刀的锋利,避免损伤草坪。
3.3 补种和修补在草坪生长过程中,可能会有部分区域出现不良生长或损坏。
需要定期对这些区域进行补种和修补,以保持整个草坪的美观。
3.4 控制病虫害在草坪生长过程中,可能会受到一些病虫害的侵袭。
草坪铺植工艺标准七步法【范本一】草坪铺植工艺标准七步法一、土壤准备1. 清除杂草和根系。
2. 松土,确保土壤松散通透。
3. 清除大型杂物和石头。
4. 平整土壤表面,修正坑洼和高点。
二、排水处理1. 根据土壤性质,选择适当的排水方式(排水沟、排水管等)。
2. 处理土壤渗透性差的区域,如下水道、隧道等。
三、施肥1. 进行土壤测试,了解土壤状况。
2. 根据测试结果,施加有机肥料和化学肥料。
3. 均匀撒施肥料,不得过量。
四、覆盖防草膜1. 铺设防草膜,覆盖整个草坪区域。
2. 确保防草膜平整,无明显褶皱和破损。
五、草坪铺设1. 选择适宜的草种,根据场地使用需求和光照情况确定。
2. 均匀撒播草种,保持适当的密度。
3. 使用专用草坪机械压实。
六、浇水养护1. 铺植完成后,即将充分浇水。
2. 按照草坪品种和生长需要,制定合理的浇水养护计划。
3. 定期施加草坪专用肥料和草坪修剪修整。
七、管理保养1. 定期修剪草坪,保持适当的高度。
2. 清除杂草和枯枝,保持整洁。
【附件】1. 土壤测试报告2. 施肥计划表3. 草坪铺设进度表【法律名词及注释】1. 土壤测试:对土壤进行化验和分析,以确定土壤状况和施肥需求。
2. 有机肥料:由生物有机物质制成的肥料,能改善土壤肥力。
3. 防草膜:一种覆盖在土壤表面的薄膜,用于抑制杂草生长。
【范本二】草坪铺植工艺标准七步法一、土壤准备1. 清除杂草和根系,确保铺植区域干净整洁。
2. 使用锄头等工具松土,提高土壤透气性。
3. 清除土壤中的石头和根系,避免对草坪生长造成妨碍。
4. 平整土壤表面,填补坑洼和平整高点,保持整体平整度。
二、排水处理1. 根据土壤情况,选择合适的排水处理方式,如挖掘排水沟。
2. 处理土壤渗透性差的区域,使用排水管等方法排除积水。
三、施肥1. 进行土壤测试,了解土壤养分含量。
2. 根据土壤测试结果,选用适合的有机肥料和化学肥料。
3. 均匀撒施肥料,避免局部过量,保证整体施肥均匀。

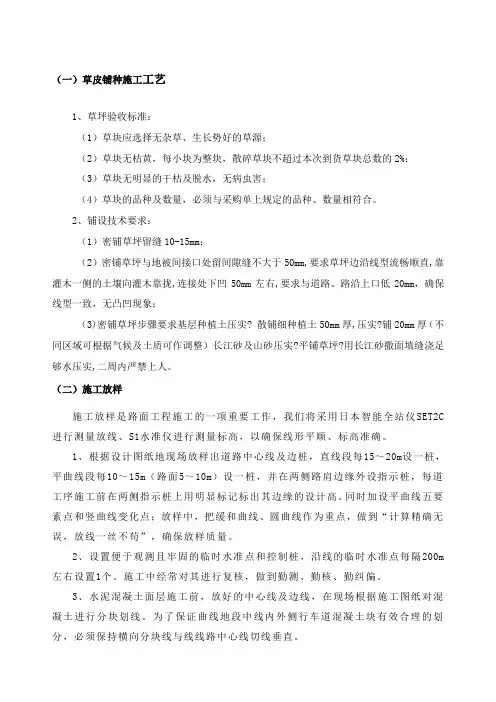

(一)草皮铺种施工工艺1、草坪验收标准:(1)草块应选择无杂草、生长势好的草源;(2)草块无枯黄,每小块为整块,散碎草块不超过本次到货草块总数的2%;(3)草块无明显的干枯及脱水,无病虫害;(4)草块的品种及数量,必须与采购单上规定的品种、数量相符合。
2、铺设技术要求:(1)密铺草坪留缝10-15mm;(2)密铺草坪与地被间接口处留间隙缝不大于50mm,要求草坪边沿线型流畅顺直,靠灌木一侧的土壤向灌木靠拢,连接处下凹50mm左右,要求与道路、路沿上口低20mm,确保线型一致,无凸凹现象;(3)密铺草坪步骤要求基层种植土压实? 散铺细种植土50mm厚,压实?铺20mm厚(不同区域可根据气候及土质可作调整)长江砂及山砂压实?平铺草坪?用长江砂撒面填缝浇足够水压实,二周内严禁上人。
(二)施工放样施工放样是路面工程施工的一项重要工作,我们将采用日本智能全站仪SET2C 进行测量放线、S1水准仪进行测量标高,以确保线形平顺、标高准确。
1、根据设计图纸地现场放样出道路中心线及边桩,直线段每15~20m设一桩,平曲线段每10~15m(路面5~10m)设一桩,并在两侧路肩边缘外设指示桩,每道工序施工前在两侧指示桩上用明显标记标出其边缘的设计高。
同时加设平曲线五要素点和竖曲线变化点;放样中,把缓和曲线、圆曲线作为重点,做到“计算精确无误,放线一丝不苟”,确保放样质量。
2、设置便于观测且牢固的临时水准点和控制桩,沿线的临时水准点每隔200m 左右设置1个。
施工中经常对其进行复核,做到勤测、勤核、勤纠偏。
3、水泥混凝土面层施工前,放好的中心线及边线,在现场根据施工图纸对混凝土进行分块划线。
为了保证曲线地段中线内外侧行车道混凝土块有效合理的划分,必须保持横向分块线与线线路中心线切线垂直。
草坪铺设施工工艺标准(一)施工准备:1、材料准备:草块边长宜为33cm,大小相仿,边缘平直,厚度不小于2cm,杂草不得超过5%,无病虫害。
2、主要机具:割草机、浇灌机、钉钯、木拍子、滚筒、小线等。
(二)施工工艺:1、工艺流程:2、操作工艺:⑴土壤耕翻:草块铺设前必须对土壤进行翻耕,以保持土壤的疏松;耕翻深度在30cm 以上;在耕翻的同时,施入土壤改良剂(砂和碳酸钙),与土壤充分拌合,并适当施以底肥。
同时结合翻耕清理出杂草及石块等杂物。
⑵整平镇压:翻耕结束后,进行1-2 次镇压,将松土压实,并按设计标高,用细土填平低洼之处,并做好排水坡度。
⑶草块铺设:采用密铺法。
先在栽植地上,每隔10 米钉1 竹签,在竹签上按设计标高用红漆标明,用线绳栓在竹签的红线上,使其形成10×10 米的方格网。
线绳不能下垂,要各设计标高一致,作为铺草块的标准。
然后可根据线绳的高程铺设草块,铺草时草块之间要保留1-2 厘米的间隙,块缝力求错开,缝间填入细土。
草块有薄有厚,要用细土挤平,使草面标高一致。
铺时随铺随用木板拍实,使草块与土壤密接。
⑷浇水滚压:草块铺好后,用200-300 公斤的自制滚筒碾压,碾压后应及时浇水,第一次水要灌足透。
灌水后2-3 天进行第二次滚压,直至草块完全压平为止。
在滚压过程中,如发现草块不平,应把凹凸不平的草块重新掀起,将土平整后,重新铺种好。
草块中杂草含量不超过5%。
⑸切边修整:草块铺设完毕、滚压结束后,要及时对草坪切边,以保持草坪的整齐、清洁、美观。
⑹清理施肥:草坪施工完毕,及时将草绳、碎块等清理干净;草坪返青后,增施一次尿素氮肥,每亩施用量为10 公斤左右。
(三)应注意的质量问题:1、草块铺设前,应将土壤翻松整平,并清理出杂草及石块等杂物。
2、每块草块相接处,应有1~2cm 的间隙,防止草坪相互搭接或重叠,引起草块死亡。
3、草块铺设后应及时浇水滚压,使草块与土壤结合紧密。
(四)质量标准:1、主控项目:⑴草坪的种类必须符合设计要求。

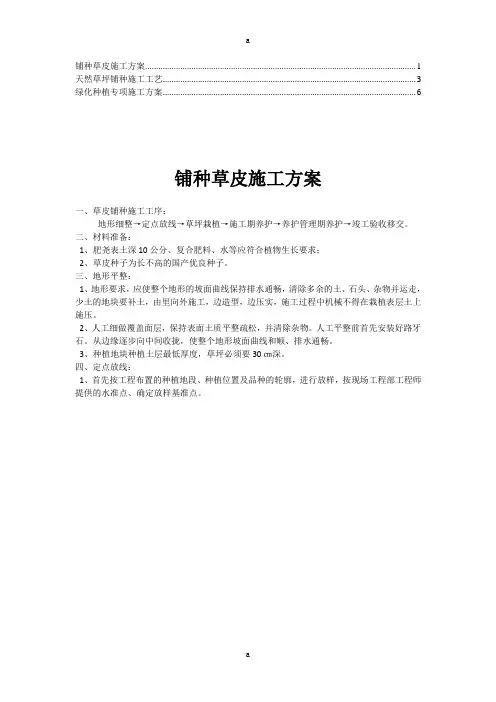

铺种草皮施工方案(一)、草皮铺种施工工序:地形细整→定点放线→草坪栽植→施工期养护→养护管理期养护→完工验收移交。
(二)、材料准备:1、肥尧表土深10公分、复合肥料、水等应符合植物生长要求;2、草皮种子为长不高国产优良种子。
(三)、地形平整:1、地形要求, 应使整个地形坡面曲线保持排水通畅, 清除多出土、石头、杂物并运走, 少土地块要补土, 由里向外施工, 边造型, 边压实, 施工过程中机械不得在栽植表层土上施压。
2、人工细做覆盖面层, 保持表面土质平整疏松, 并清除杂物。
人工平整前首先安装好路牙石。
从边缘逐步向中间收拢, 使整个地形坡面曲线和顺、排水通畅。
3、种植地块种植土层最低厚度, 草坪必需要30㎝深。
(四)、定点放线:1、首先按工程部署种植地段、种植位置及品种轮廓, 进行放样, 按现场工程部工程师提供水准点、确定放样基准点。
2、分别对绿化苗木栽植位置等进行放样, 每次放样后, 报请现场工程师进行审核, 核准后、进行下一道工序施工。
(五)、草坪铺种施工方案:1、场地准备铺设草坪和栽植其它植物不一样, 在建造完成以后, 地形和土壤条件极难再行改变。
要想得到高质量草坪, 应在铺设前对场地进行处理, 关键应考虑地形处理、土壤改良及做好排灌系统。
2、土层厚度:草坪植物根系80%分布在40cm以上土层中, 而且50%以上是在地表以下20cm范围内。
为了使草坪保持优良质量, 降低管理费用, 应尽可能使土层厚度达成40cm左右, 最好大于30cm, 在小于30cm地方应加厚土层。
3、土地平整与耕翻: 这一工序目是为草坪植物根系生长发明条件。
3.1杂草与杂物清除, 清除目是为了便于土地耕翻与平整, 但更关键是为了消亡多年生杂草, 为避免草坪建成后杂草与草坪草争水分、养料, 所以在种草前应根本加以消亡。
3.2初步平整、施基肥及耕翻, 在清除了杂草、杂物地面上应初步作一次起高填低平整, 平整后撒施基肥, 然后普遍进行一次耕翻。
铺种草皮施工方案 (1)天然草坪铺种施工工艺 (3)绿化种植专项施工方案 (6)铺种草皮施工方案一、草皮铺种施工工序:地形细整→定点放线→草坪栽植→施工期养护→养护管理期养护→竣工验收移交。
二、材料准备:1、肥尧表土深10公分、复合肥料、水等应符合植物生长要求;2、草皮种子为长不高的国产优良种子。
三、地形平整:1、地形要求,应使整个地形的坡面曲线保持排水通畅,清除多余的土、石头、杂物并运走,少土的地块要补土,由里向外施工,边造型,边压实,施工过程中机械不得在栽植表层土上施压。
2、人工细做覆盖面层,保持表面土质平整疏松,并清除杂物。
人工平整前首先安装好路牙石。
从边缘逐步向中间收拢,使整个地形坡面曲线和顺、排水通畅。
3、种植地块种植土层最低厚度,草坪必须要30㎝深。
四、定点放线:1、首先按工程布置的种植地段、种植位置及品种的轮廓,进行放样,按现场工程部工程师提供的水准点、确定放样基准点。
2、分别对绿化苗木栽植位置等进行放样,每次放样后,报请现场工程师进行审核,核准后、进行下一道工序的施工。
五、草坪铺种施工方案:1、场地准备铺设草坪和栽植其它植物不同,在建造完成以后,地形和土壤条件很难再行改变。
要想得到高质量的草坪,应在铺设前对场地进行处理,主要应考虑地形处理、土壤改良及做好排灌系统。
2、土层的厚度:草坪植物的根系80%分布在40cm以上的土层中,而且50%以上的是在地表以下20cm的范围内。
为了使草坪保持优良的质量,减少管理费用,应尽可能使土层厚度达到40cm左右,最好不小于30cm,在小于30cm的地方应加厚土层。
3、土地的平整与耕翻:这一工序的目的是为草坪植物的根系生长创造条件。
3.1杂草与杂物的清除,清除目的是为了便于土地的耕翻与平整,但更主要的是为了消灭多年生杂草,为避免草坪建成后杂草与草坪草争水分、养料,所以在种草前应彻底加以消灭。
3.2初步平整、施基肥及耕翻,在清除了杂草、杂物的地面上应初步作一次起高填低的平整,平整后撒施基肥,然后普遍进行一次耕翻。
天然种植草足球场施工工艺(一)工程概况:本足球场采用兰引号三号种植草,基础设计如下:开挖土方原土夯实开挖盲沟170-200mm回填土安装喷淋系统200mm碎石渣100mm沙质黄泥层100mm沃土层种植兰引三号种植草。
(二)具体施工方案:开挖土方及原土夯实:采用挖土机开挖土方,运出后采用6-8吨碾压机分层碾压,边湿水边碾压。
开挖盲沟及安装喷淋系统:在进行盲沟施工时,沟底原土必须夯实,且应保障排水坡度为0.4%的设计要求。
安装半自动喷淋系统时,应注意预埋管道放坡,严格控制喷头标高,太高将影响使用,亦不美观,太低将不利于喷出水雾。
铺级配碎石层:按设计厚度及放坡坡度平铺,既要保证坡度又要保证平整度。
(三)草坪施工种植,应狠抓几个方面:1、草种选择,该运动场地处南方亚热带,因此选用暧季型,耐践踏的兰引三号种植草种;2、为保证草坪的生长年限,同时也保证雨后能尽可能早些活动,使种植土木板结并保持一定的透气率,在施工现场,应根据当地种植土的含沙量,掺进一定比例(约30-40%)的中沙与5%的泥炭土。
3、为减少草坪的病虫害,减少杂草,保证草坪的健康成长,应根据当地耕植土的PH值,掺进一定比例的石灰粉消毒(每100平方米6-7kg),并与中沙、泥炭土、耕植土一起破碎,过筛,除去小石杂物及杂草根,再喷洒一定量的除草剂后翻晒,待播种。
4、为保证整场的平整度与均匀度,草坪播种时,采用机械喷播。
5、在整场施工种植过程中,务必把握好密实度与透气率,密实度与自然沉降,保水渗水的矛盾辩证关系。
(四)草坪施工程序及注意事项:1、进场后组织20人劳动力将排泄草坪的杂草刨出、铲除。
2、按10×10方格钉好标高挖制桩,并按图纸坡度设计要求平整场地。
3、根据图纸设计放线,开挖土方。
4、在足球场底层设计200厚碎石,一是用于足球场的负重,二是用于渗水。
在预埋碎石时,应注意如下几个问题:(1)碎石层的标高、坡度是否符合图纸设计要求。
第六节草坪铺种一、草坪播种:选择优良种籽,不得含有杂质,播种前应做发芽试验和催芽处理,确定合理的播种量.播种时应先浇水浸地,保持土壤湿润,稍干后将表层土耙细耙平,进行撒播,均匀覆土0.30—0。
50cm后轻压,然后喷水。
播种后应及时喷水,水点宜细密均匀,浸透土层8—10cm,除降雨天气,喷水不得间断。
亦可用草帘覆盖保持湿度,至发芽时撒除。
二、草坪长成后,还要进行经常性的养护管理,以保证草坪景观长久的持续下去。
草坪的养护管理工作主要包括:灌水、施肥、修剪、除杂草、通气等环节。
1、草坪铺好后要浇水养护,起初每天早晚各浇一次,但水量不宜过多,第一次要浇透。
连续1~2个月后可7~8天浇一次。
灌水可分为三个时期。
返青到雨季前,可灌水2~4次;雨季可不进行浇灌;雨季后到枯黄前,可根据情况灌水4~5次。
此外,在返青时灌返青水及在上冻前灌冻水也是必要的,可以增加草的适应能力,使草长得更加茂盛。
喷灌时,应顶着太阳灌溉,如此不仅能补充水分,而且能明显的改善小气候,有利于蒸腾作用、气体交换和光合作用等,有助于协调土壤水、气、肥、热,有利于根系及地下部营养器官的扩展,同时可以带动整个植物物质的运转贮存,调整呼吸,促进草坪的繁茂.应多浇几次水,每次水量少些,最大到地面刚刚发生径流为度。
2、施肥.为保持草坪叶色嫩绿、生长繁密,必须施肥。
草坪建成后,要在生长季节施追肥.冷季型草的追肥时间最好在早春和秋季,第一次在返青后,可起促进生长的作用;第二次在仲春,天气转热后,应停止追肥.秋季施肥可于9、10月份进行。
3、修剪。
修剪是草坪养护的重点。
修建能控制草坪的高度,增加叶片密度,控制杂草生长,使草坪平整美观。
一年修剪10~15次。
应注意当草长到规定高度的1.5倍时就要修剪,最高不得超过规定高度的2倍.修剪草坪用汽油机为动力的剪草机进行有规律的修剪。
五、塑仿石音箱、灯具安装灯具安装前应结合环境来分析照明景观效果,安装完毕后进行通电试验,对照明效果不佳的地方与甲方及设计沟通后进行适当调整。
绿化铺种草坪施工工艺施工方案:1、场地准备在草坪铺设前,应对场地进行处理,包括地形处理、土壤改良和排灌系统的建设,以确保草坪的高质量。
2、土层厚度草坪植物的根系大部分分布在40cm以上的土层中,因此应尽量使土层厚度达到40cm左右,最好不小于30cm,否则应加厚土层。
3、土地平整与耕翻这一工序的目的是为草坪植物的根系生长创造条件。
首先清除杂草和杂物,然后进行初步平整、施基肥和耕翻,最后更换杂土和最后平整。
为提高土壤肥力,可以施用优质的有机肥料。
4、排水及灌溉系统在草坪铺设前,应建设排水及灌溉系统,以确保草坪的正常生长和发展。
5、草皮铺种施工工序草皮铺种施工工序包括地形细整、定点放线、草坪栽植、施工期养护、养护管理期养护和验收移交。
在施工过程中,机械不得在栽植表层土上施压。
6、验收移交施工完成后,应进行验收移交,确保草坪质量符合要求。
草坪的建设需要考虑排水问题,以避免积水。
在最后平整地面时,应该避免低凹处的存在。
草坪通常会采用缓坡来排水,修建一条缓坡的沟道,并在最低点设置雨水口,将地面水排出,或者直接与湖池相联。
理想的平坦草坪表面应该是中部稍高,逐渐向四周或边缘倾斜。
在草皮建植中,应该选择生长健壮、无杂草、无病虫害的草源地。
如果草源地的土壤过于干燥,应该在掘草前进行灌溉。
掘取草根时,最好多带一些宿土,并及时装车运走。
草块应该堆放在阴凉处,堆放要薄,并经常喷水保持草根潮湿。
如果需要,可以搭建荫棚存放。
草皮建植可以采用分栽草根和铺草块的方式。
草块的选择应该符合一定的标准,如无杂草、生长势好、无病虫害等。
在移植前24小时,应该修剪并喷水,保持土壤湿润,以便更好的起草皮。
草皮的规格应该掌握在30cm×30cm,厚度应该在3-5cm之间,以便运输和铺植时草皮根系与原地形土壤相结合而扎根。
在草皮运输时,应该在运输车上用木板分置2-3层,以免草皮破损。
(一)草皮铺种施工工艺1、草坪验收标准:(1)草块应选择无杂草、生长势好的草源;(2)草块无枯黄,每小块为整块,散碎草块不超过本次到货草块总数的2%;(3)草块无明显的干枯及脱水,无病虫害;(4)草块的品种及数量,必须与采购单上规定的品种、数量相符合。
2、铺设技术要求:(1)密铺草坪留缝10-15mm;(2)密铺草坪与地被间接口处留间隙缝不大于50mm,要求草坪边沿线型流畅顺直,靠灌木一侧的土壤向灌木靠拢,连接处下凹50mm左右,要求与道路、路沿上口低20mm,确保线型一致,无凸凹现象;(3)密铺草坪步骤要求基层种植土压实散铺细种植土50mm厚,压实铺20mm厚(不同区域可根据气候及土质可作调整)长江砂及山砂压实平铺草坪用长江砂撒面填缝浇足够水压实,二周内严禁上人。
(二)施工放样施工放样是路面工程施工的一项重要工作,我们将采用日本智能全站仪SET2C进行测量放线、S1水准仪进行测量标高,以确保线形平顺、标高准确。
1、根据设计图纸地现场放样出道路中心线及边桩,直线段每15~20m 设一桩,平曲线段每10~15m(路面5~10m)设一桩,并在两侧路肩边缘外设指示桩,每道工序施工前在两侧指示桩上用明显标记标出其边缘的设计高。
同时加设平曲线五要素点和竖曲线变化点;放样中,把缓和曲线、圆曲线作为重点,做到“计算精确无误,放线一丝不苟”,确保放样质量。
2、设置便于观测且牢固的临时水准点和控制桩,沿线的临时水准点每隔200m左右设置1个。
施工中经常对其进行复核,做到勤测、勤核、勤纠偏。
3、水泥混凝土面层施工前,放好的中心线及边线,在现场根据施工图纸对混凝土进行分块划线。
为了保证曲线地段中线内外侧行车道混凝土块有效合理的划分,必须保持横向分块线与线线路中心线切线垂直。
草皮铺种施工工艺
(一)草皮铺种施工工艺
1、草坪验收标准:
(1)草块应选择无杂草、生长势好的草源;
(2)草块无枯黄,每小块为整块,散碎草块不超过本次到货草块总数的2%;
(3)草块无明显的干枯及脱水,无病虫害;
(4)草块的品种及数量,必须与采购单上规定的品种、数量相符合。
2、铺设技术要求:
(1)密铺草坪留缝10-15mm;
(2)密铺草坪与地被间接口处留间隙缝不大于50mm,要求草坪边沿线型流畅顺直,靠灌木一侧的土壤向灌木靠拢,连接处下凹50mm左右,要求与道路、路沿上口低20mm,确保线型一致,无凸凹现象;
(3)密铺草坪步骤要求基层种植土压实散铺细种植土50mm厚,压实
平铺草铺20mm厚(不同区域可根据气候及土质可作调整)长江砂及山砂压实坪用长江砂撒面填缝浇足够水压实,二周内严禁上人。
(二)施工放样
施工放样是路面工程施工的一项重要工作,我们将采用日本智能全站仪SET2C进行测量放线、S1水准仪进行测量标高,以确保线形平顺、标高准确。
1、根据设计图纸地现场放样出道路中心线及边桩,直线段每15~20m设一桩,平曲线段每10~15m(路面5~10m)设一桩,并在两侧路肩边缘外设指示桩,每道工序施工前在两侧指示桩上用明显标记标出其边缘的设计高。
同时加设平曲线五要素点和竖曲线变化点;放样中,把缓和曲线、圆曲线作为重点,做到“计算精确无误,放线一丝不苟”,确保放样质量。
草坪铺设施工草坪种植有铺种草皮、播种喷播、草茎撒播法、植生带铺种法等;(一)施工准备:1、材料准备:草块边长宜为33cm,大小相仿,边缘平直,厚度不小于2cm,杂草不得超过5%,无病虫害;2、主要机具:割草机、浇灌机、钉钯、木拍子、滚筒、小线等;(二)草皮铺种施工工艺:1、工艺流程:土壤翻耕→草块铺设→浇水滚压→切边修整→整平压实→清理施肥2、操作工艺:⑴土壤耕翻:草块铺设前必须对土壤进行翻耕,以保持土壤的疏松;耕翻深度在30cm以上;在耕翻的同时,施入土壤改良剂(砂和碳酸钙),与土壤充分拌合,并适当施以底肥;同时结合翻耕清理出杂草及石块等杂物;⑵整平镇压:翻耕结束后,进行1-2次镇压,将松土压实,并按设计标高,用细土填平低洼之处,并做好排水坡度,⑶草块铺设:采用密铺法;先在栽植地上,每隔10米钉1竹签,在竹签上按设计标高用红漆标明,用线绳栓在竹签的红线上,使其形成10×10米的方格网;线绳不能下垂,要各设计标高一致,作为铺草块的标准;然后可根据线绳的高程铺设草块,铺草时草块之间要保留1-2厘米的间隙,块缝力求错开,缝间填入细土;草块有薄有厚,要用细土挤平,使草面标高一致;铺时随铺随用木板拍实,使草块与土壤密接;⑷浇水滚压:草块铺好后,用200-300公斤的自制滚筒碾压,碾压后应及时浇水,第一次水要灌足透;灌水后2-3天进行第二次滚压,直至草块完全压平为止;在滚压过程中,如发现草块不平,应把凹凸不平的草块重新掀起,将土平整后,重新铺种好;草块中杂草含量不超过5%;⑸切边修整:草块铺设完毕、滚压结束后,要及时对草坪切边,以保持草坪的整齐、清洁、美观;⑹清理施肥:草坪施工完毕,及时将草绳、碎块等清理干净;草坪返青后,增施一次尿素氮肥,每亩施用量为10公斤左右;(三)应注意的质量问题:1、草块铺设前,应将土壤翻松整平,并清理出杂草及石块等杂物;2、每块草块相接处,应有1~2cm的间隙,防止草坪相互搭接或重叠,引起草块死亡;3、草块铺设后应及时浇水滚压,使草块与土壤结合紧密;(四)质量标准:1、主控项目:⑴草坪的种类必须符合设计要求;⑵严禁带有严重的检疫性病、虫、草害;⑶草坪覆盖度:覆盖度不应小于95%;2、一般项目:⑴草坪生长势:生长健壮,根系发育良好;⑵病虫草害:无明显病虫害;草块杂草不得超过5%,草根茎杂草不得超过2%;⑶草块的大小相仿,边缘平直,厚度不小于2cm;⑷草根茎要纯;⑸放样定位:必须符合设计要求;⑹籽播或直生带:表层应均匀覆盖直径0.5-1cm细土,浇足水,压实;出苗基本均匀,疏密基本恰当,空秃面积不应超过2%,每处面积不应超过0.2m2,生长势良好,修剪恰当;⑺草块移植:满铺草坪留缝间隙应1-1.5cm;间隙和点铺草坪,草块大小基本一致,间隙基本均匀平整,铺草面积应超过30%;草块的间隙应用疏松土填平,草块与土壤滚压紧密;草坪基本平整,生长势良好,修剪恰当;⑻散铺草坪:表层应均匀覆盖直径1-2cm良质疏松土;草茎疏密基本恰当,草茎与土壤滚压紧密;草坪基本平整,生长势良好,修剪恰当;⑼切草边:草坪与树坛、花坛、地被的边缘应切草边,草坪处的边坡角呈45度,深度为10~15cm,线条基本平顺自然;(五)成品保护:1、施工期间,防止施工及其他人员入内践踏;2、防止交叉作业,引起两次污染;(六)播种法、喷播培植草坪播种之前,最好将草坪土地全面浸灌一遍,让杂草种子发芽,长出幼苗,除掉杂草苗以生再播种草坪草种;这样能够减少今后清除杂草的工作量;草坪播种的时间一般在秋季和春季,但在夏季不是最热的时候和冬季不是最冷的时候也可酌情播种,只要播种的温度与草种需要的温度基本一致就可以;对一般的草坪种子都应进行发芽试验,试验中发现的发芽困难种子,可用0.5%NaOH溶液浸泡处理,24h后用清水洗净晾干再播;大面积的草坪采用机械播种,小面积的草坪播种则采用人工撒播;为使播种均匀,可在种子中掺沙拦匀后再播;每一幅的种子都适当留一点下来,以补足太稀少处;草坪边缘和路边地带,种子要播得密一些;草坪全部播种完毕,地在地面撒铺一层薄薄的细土约1㎝厚,以盖住种子;然后,用细孔喷壶或细孔喷水管洒水,水要浇透;以后,还要经常喷水保温,不使土壤干旱;草苗长高到5~6㎝时,如果不是处于干旱状态,则可停止浇水;(七)其它方法铺种草坪1、草茎撒播法:在并不太热的生长季节中,将草皮铲起,抖掉泥土,把匍匐嫩枝及草茎切成3~5㎝长短的节段,然后均匀地撒播在整平耙细的草坪土面上,再覆盖一层薄土,稍稍压实;以后,经常喷水,保持土壤湿润,连续管护30~45d,撒播的草茎就会发出新芽草棵分栽法:这种方法配植草坪的最佳季节是在春草坪植物返之时,先将草走来,撕开茎营养枝,成一棵棵的小植,然后在草增地上按30CM的距离挖浅沟,沟宽10~15cm,深4~6cm.;再将草棵按20cm.的株距整齐地栽入浅沟中;栽好后将浅沟的土壤填满,压实,浇灌一次透水;以后,经常浇水保湿,3个月左右,新草就会盖满草坪土面;用这种方法培植草坪,1㎡的草种草皮一般可以分栽7~25㎡;2、植生带铺种法:植生带是采用具有一定韧性和弹性的无纺布,在其上均匀撒播种子和肥料而培植出来的地毯式草坪种植带,这一生产过程是在工厂里进行的;在草坪的翻土、整地、施肥和给排水设施布置都完成以后,将植生带相互挨着铺在草坪土面上,要注意压平压实,使植生带底面与土面紧密结合;然后,用纯净的细沙土覆盖在植生带面上,覆土厚度1~2㎝,覆土也要压实;为防止植生带边角翘起,可用细铁丝做成扣钉,将边角处钉在土面;植生带铺好后要浇水养护,每天早晚各浇一次,雨季可以不浇水;植生带铺种时间最好在春秋二季;。
天然草坪铺种施工工艺
施工工艺:素土夯实→15cm厚碎石底层→土工布→30mm砂垫层→170mm厚砂粘土基层→250mm厚种植土→种植天然草坪。
(1)碎石垫层施工
1、运输
1)根据垫层的宽度、厚度及预定的干压实密度按确定的配合比计算级配碎石、粘土、砂的数量,并计算每车料的堆放距离。
2)集料装车时,控制每车料的数量基本相等。
3)集料由远到近按计算的距离卸置于路基上,严格控制卸料距离,避免料不够或过多。
4)集料堆每隔一定距离留一缺口。
2、摊铺
1)采用人工分幅摊铺,摊铺前对路床中线纵横高程、宽度进行复核测量,表面清洁,无杂物。
2)按施工设计的段落数量上料,先铺碎石,再铺粘土,最后铺砂。
循序摊铺,创造各工序连续作业条件。
3)垫层按一层摊铺,加乘松铺系数(1.3-1.35)作为松铺厚度,垫施工中反复检测虚厚高程及横断面使之符合设计要求,边线齐整。
3、碾压
1)摊铺长度到 60m 左右立即洒水碾压,含水量控制达到规范要求。
2)开始上碾稳压用轻碾,不开振动。
由路两侧向路中心逐次倒轴碾压,边缘处先碾压 3 遍,碾压全过程随时洒水,保持在最佳含水量的情况下碾压。
3)采用重型振动压路机碾压,一般为 6-8 遍,能达到设计和规范要求,碾压进行到要求的密度为止,使表面没有明显轮迹并随时控制好碾压速度。
4)稳压两遍后及时检测、找补,如果局部出现“软弹”“翻浆”现象,将立即停止碾压,待翻松晒干或换填新料处理后才进行碾压。
5)检查验收其压实度、厚度、纵断高程等技术指标是否达到规范要求,对不合格产品进行处理,以达到规范要求。
4、养护
级配碎石铺筑后,禁止开放交通并设专人洒水保持湿润养护。
(2)盲沟施工
1、施工放样
首先用全站仪放出起止点、控制桩及边沟控制桩,同时用钢卷尺按短边8m×8m、长边4m×4m间距放出盲沟纵向(长边)、横向(短边)开挖线并用石灰注明。
2、管沟开挖
盲沟沟槽开挖采用人工挖方的方法。
开挖过程中应注意沟槽的坡度(0.5%坡度)、断面尺寸、深度。
沟槽挖好后,必须对土沟进行检测。
检测内容包括:沟槽断面尺寸、沟底纵坡。
经监理工程师检测合格后方可进行DN110PVC双壁波纹排水盲管安装。
3、碎石填筑
碎石材料应满足规范及设计要求,粒径0.5mm—2.5mm。
碎石表面应清洁,碎石摆放铺设采用人工铺设。
碎石铺设应整齐规范,孔隙应清晰以便保证流水通畅。
4、反滤层
采用中粗砂材料,含泥量不超过5%,中粗砂层铺设采用人工铺设方法,人工铺设的外观应整齐顺适,平面几何尺寸应满足规范和设计要求。
(3)250mm厚种植土层铺设
1、种植层厚度为250mm,为砂、土混合物,按照砂:土=7:3的比例配比拌和,中砂为河沙、无杂质,加入有机肥料,每个足球场添加量为200方草炭土、40吨土壤改良剂、8吨磷肥、2吨复合肥、16吨有机肥,最后进行混合均匀。
坪床种植层所用沙子应为中砂,大多数沙子的粒径应介于0.25
毫米至0.5毫米之间,其中砾石和黏土含量分别不应超过3%。
2、种植层对害虫进行综合防治处理:
草苗长的好不好,壮不壮另一方面就是看对种植层内所含害虫的处理是否到位。
地下害虫包括金龟子类、蝼蛄类、地老虎类等,由于它们分布广,食性杂,危害严重且隐蔽,并混合发生,如果疏忽大意,将会造成严重损失。
地下害虫的发生与土壤的质地、含水量、酸碱度等情况有密切关系,例如地老虎喜欢较湿润的粘质壤土。
金龟子幼虫(蛴螬)适生于
中性或微酸性的土壤。
蝼蛄多发生在轻盐碱地、粘砂壤、湿润、松软而多腐殖质的荒地及河渠附近。
地下害虫危害多集中在春、秋两季。
3、坡度控制:
种植层施工前应先用水准仪对场地进行放线测量出场地由中心
向四周按0.5%的排水坡度,种植层施工时严格按照其高程要求进行回填,再用500kg的压路机碾压一遍,对凸凹不平处用刮扒进行整平。
4、种植层施肥:
施基肥多选在开春时进行,采用全层施肥,先把基肥均匀地撒在种植土上,然后进行翻耕和整地,将肥埋入种植土中。
基肥的施用量主要根据土壤肥瘦和草坪草是否喜肥等因素来确定,一般每平方米施1公斤有机肥。
为开春时对草坪草铺设,草苗茁壮生长提供肥料。
(4)天然草皮铺种
1、草坪播种:选择优良种籽,不得含有杂质,播种前应做发芽试验和催芽处理,确定合理的播种量。
播种时应先浇水浸地,保持土壤湿润,稍干后将表层土耙细耙平,进行撒播,均匀覆土0.30—0.50cm 后轻压,然后喷水。
播种后应及时喷水,水点宜细密均匀,浸透土层8—10cm,除降雨天气,喷水不得间断。
亦可用草帘覆盖保持湿度,至发芽时撒除。
2、草坪长成后,还要进行经常性的养护管理,以保证草坪景观长久的持续下去。
草坪的养护管理工作主要包括:灌水、施肥、修剪、除杂草、通气等环节。
1)草坪铺好后要浇水养护,起初每天早晚各浇一次,但水量不
宜过多,第一次要浇透。
连续1~2个月后可7~8天浇一次。
灌水可分为三个时期。
返青到雨季前,可灌水2~4次;雨季可不进行浇灌;雨季后到枯黄前,可根据情况灌水4~5次。
此外,在返青时灌返青水及在上冻前灌冻水也是必要的,可以增加草的适应能力,使草长得更加茂盛。
喷灌时,应顶着太阳灌溉,如此不仅能补充水分,而且能明显的改善小气候,有利于蒸腾作用、气体交换和光合作用等,有助于协调土壤水、气、肥、热,有利于根系及地下部营养器官的扩展,同时可以带动整个植物物质的运转贮存,调整呼吸,促进草坪的繁茂。
应多浇几次水,每次水量少些,最大到地面刚刚发生径流为度。
2)施肥。
为保持草坪叶色嫩绿、生长繁密,必须施肥。
草坪建成后,要在生长季节施追肥。
冷季型草的追肥时间最好在早春和秋季,第一次在返青后,可起促进生长的作用;第二次在仲春,天气转热后,应停止追肥。
秋季施肥可于9、10月份进行。
3)修剪。
修剪是草坪养护的重点。
修建能控制草坪的高度,增加叶片密度,控制杂草生长,使草坪平整美观。
一年修剪10~15次。
应注意当草长到规定高度的1.5倍时就要修剪,最高不得超过规定高度的2倍。
修剪草坪用汽油机为动力的剪草机进行有规律的修剪。
