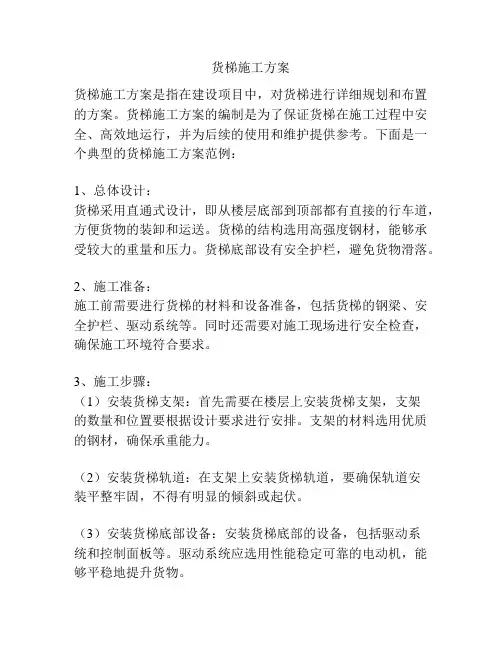

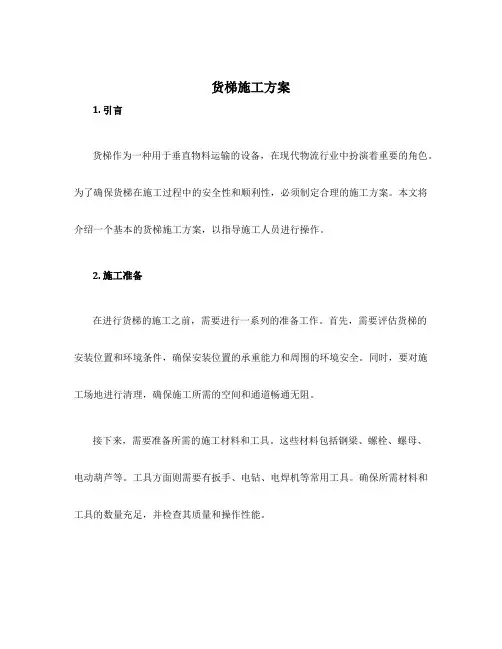

货梯施工方案1. 引言货梯作为一种用于垂直物料运输的设备,在现代物流行业中扮演着重要的角色。
为了确保货梯在施工过程中的安全性和顺利性,必须制定合理的施工方案。
本文将介绍一个基本的货梯施工方案,以指导施工人员进行操作。
2. 施工准备在进行货梯的施工之前,需要进行一系列的准备工作。
首先,需要评估货梯的安装位置和环境条件,确保安装位置的承重能力和周围的环境安全。
同时,要对施工场地进行清理,确保施工所需的空间和通道畅通无阻。
接下来,需要准备所需的施工材料和工具。
这些材料包括钢梁、螺栓、螺母、电动葫芦等。
工具方面则需要有扳手、电钻、电焊机等常用工具。
确保所需材料和工具的数量充足,并检查其质量和操作性能。
3. 施工步骤3.1 安装货梯轨道首先,需要安装货梯的轨道。
根据设计图纸,将轨道部件逐一安装在事先确定好的位置上。
使用螺栓和螺母将轨道牢固地固定在地面或墙壁上。
在安装过程中,应保证轨道的水平度和垂直度,以确保货梯的正常运行。
3.2 安装货梯车架完成货梯轨道的安装后,需要安装货梯的车架。
将车架的组装部件根据设计图纸上的指引进行组装,并使用螺栓和螺母将其固定到轨道上。
在安装过程中,应确保车架的稳定性和平衡性,以防止货梯在运行过程中出现晃动或倾斜的情况。
3.3 安装货梯底座在安装完货梯车架之后,需要安装货梯的底座。
底座的安装位置应与车架上的对应位置相匹配,并使用螺栓和螺母将其固定在车架上。
底座的安装要求要保持水平和稳固,以确保货物能够平稳地上下运输。
3.4 安装货梯升降机完成底座的安装后,就可以安装货梯的升降机了。
将升降机的组装部件逐一安装在车架和底座上,同时连接好电源线和控制线。
在安装过程中,要注意升降机的平衡和稳固,确保其能够顺畅地运行。
3.5 连接电气线路在完成货梯各个部件的安装之后,需要进行电气线路的连接。
根据设计图纸,将电气线路连接到升降机和控制箱上,同时进行相应的接地处理。
在连接过程中,要仔细检查线路的接头和绝缘情况,确保安全可靠。

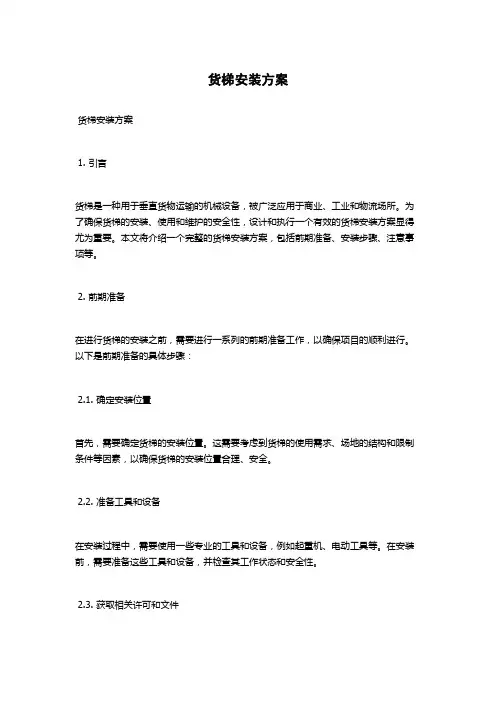

货梯安装方案货梯安装方案1. 引言货梯是一种用于垂直货物运输的机械设备,被广泛应用于商业、工业和物流场所。
为了确保货梯的安装、使用和维护的安全性,设计和执行一个有效的货梯安装方案显得尤为重要。
本文将介绍一个完整的货梯安装方案,包括前期准备、安装步骤、注意事项等。
2. 前期准备在进行货梯的安装之前,需要进行一系列的前期准备工作,以确保项目的顺利进行。
以下是前期准备的具体步骤:2.1. 确定安装位置首先,需要确定货梯的安装位置。
这需要考虑到货梯的使用需求、场地的结构和限制条件等因素,以确保货梯的安装位置合理、安全。
2.2. 准备工具和设备在安装过程中,需要使用一些专业的工具和设备,例如起重机、电动工具等。
在安装前,需要准备这些工具和设备,并检查其工作状态和安全性。
2.3. 获取相关许可和文件在进行货梯安装之前,需要获取相关的许可和文件。
这可能包括建筑许可、安全检验等。
确保在安装过程中遵守法律法规,并按照规定提交必要的文件和报告。
3. 安装步骤一般情况下,货梯的安装分为以下几个步骤:3.1. 安装货梯导轨首先,需要安装货梯的导轨。
导轨是货梯运行的轨道,必须确保其稳固、平整。
安装导轨时,需要使用专业的工具和设备,并按照设计标准进行安装。
3.2. 安装货梯底坑和顶坑接下来,需要安装货梯的底坑和顶坑。
底坑和顶坑是用来容纳货梯的起升机构和余线等部分,必须按照设计要求准确安装,确保货梯的运行稳定。
3.3. 安装货梯起升机构然后,需要安装货梯的起升机构。
起升机构是货梯的核心部分,负责提升和下降货物。
在安装起升机构时,需要严格按照设计要求进行,同时确保结构的稳固和安全。
3.4. 安装货梯控制系统最后,需要安装货梯的控制系统。
控制系统是货梯的大脑,负责控制货梯的运行和停止。
在安装控制系统时,需要确保系统和机械部分的连接正确,功能正常。
4. 注意事项在进行货梯安装的过程中,需注意以下几点:4.1. 安全第一货梯的安装涉及到大型机械设备和高空作业,安全问题必须放在首位。

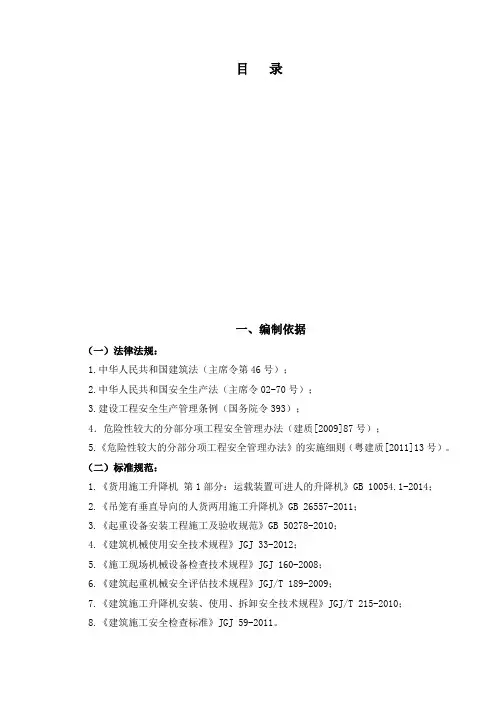

目录一、编制依据(一)法律法规:1.中华人民共和国建筑法(主席令第46号);2.中华人民共和国安全生产法(主席令02-70号);3.建设工程安全生产管理条例(国务院令393);4.危险性较大的分部分项工程安全管理办法(建质[2009]87号);5.《危险性较大的分部分项工程安全管理办法》的实施细则(粤建质[2011]13号)。
(二)标准规范:1.《货用施工升降机第1部分:运载装置可进人的升降机》GB 10054.1-2014;2.《吊笼有垂直导向的人货两用施工升降机》GB 26557-2011;3.《起重设备安装工程施工及验收规范》GB 50278-2010;4.《建筑机械使用安全技术规程》JGJ 33-2012;5.《施工现场机械设备检查技术规程》JGJ 160-2008;6.《建筑起重机械安全评估技术规程》JGJ/T 189-2009;7.《建筑施工升降机安装、使用、拆卸安全技术规程》JGJ/T 215-2010;8.《建筑施工安全检查标准》JGJ 59-2011。
(三)其它:1.广州市特威工程机械有限公司生产的SC200/200G施工升降机的使用说明书;2.本项目的施工图纸;3.本项目《施工组织总设计》;4.本项目《施工升降机基础专项方案》;5.施工现场具体情况和周围环境。
二、工程概况1.工程名称:广州数控设备有限公司第二园区。
2.工程地点:广州萝岗区云埔工业区YP-K3-3地块。
3.建设单位:广州数控设备有限公司。
4.监理单位:广州海建工程咨询有限公司。
5.勘察单位:广东省地质建设工程勘察院。
6.设计单位:广东省机电建筑设计研究院。
7.施工单位:广东梁亮建筑工程有限公司。
8.建设规模:本项目位于广州萝岗区云埔工业区YP-K3-3地块,交通便利。
本项目总建筑面积为26544m2,本项目用地的地块面积为12387m2,拟建设两栋大楼,两栋大楼主要进行金属的机械加工、装配、调试,东面为减速器大楼,楼高6层(带负一层),西面紧靠的为机械加工车间,楼高3层。
⼈货梯安装施⼯及⽅案⼈货梯安装施⼯⽅案⼀、⼯程概况本⼯程为天河软件孵化中⼼⼴州信息港⼯程,位于⼴州市天河区。
整个⼯程由地下室、A、B、C、D、E、F共六栋组成,总建筑⾯积为132896㎡,其中A栋层数为21层(⾼78.6m),建筑⾯积为30481㎡;B栋层数为15层(⾼58.1m),建筑⾯积为24586㎡。
由于C、D、E、F栋为⼗层以下,考虑经济因素,采⽤钢井架垂直运输。
A、B栋为⾼楼,建筑⾯积每栋均为30000㎡,为了能达到⾼效、安全运⾏的⽬的,采⽤⼈货两⽤梯⽐较合理。
⼆、编制依据1、现⾏的国家、⾏业、⼴东省及⼴州市安全⽣产、⽂明施⼯的规范;2、公司ISO9002企业职业安全卫⽣管理体系⼿册、质量体系⼿册;《⼯程测量规范》(GB50026-93)《建筑地基处理规范》(GBJ79-2002)《建筑施⼯⾼处作业安全技术规范》(JGJ80-91)《建筑施⼯扣件式钢管脚⼿架安全技术规范》(JGJ128-2000)《建筑机械使⽤安全技术规范》(JGJ33-2001)《脚⼿架计算书(垂直运输)》⽂本三、施⼯部署(⼀)设备概况使⽤单位:浙江省东阳市建筑总公司设备名称:⼴州市京龙⼯程机械有限公司的SC200/200TD设备性能:主要技术参数见表安装位置:参附图使⽤⾼度:90⽶使⽤时间:2005年4⽉10⽇~2005年11⽉20⽇(⼆)设备⼯作1、作业场地的准备a、构件堆放场地:堆放在D、E栋北侧C栋南侧,临时机修房边b、拼装场地:满⾜施⼯的需要2、⼯具及材料的准备a、辅助钢丝绳、⿇绳及塔吊b、⼯具;锤⼦、撬棍、扳⼿、⽼虎钳c 、安全帽及安全带,凡参与⼈员每⼈⼀套所有的⼯具及材料必须经过安全检查,发现有不合格的料具坚决更换,禁⽌使⽤不合格的产品。
(三)⼈员的组成1、现场负责⼈:韦旭杭、楼振良负责提供⼈员、场地及料具,提供安全保证及措施,控制⼯程进度。
2、安装作业技术指导:杜国有提供安装作业指导书,处理安装过程中出现的技术问题,监督安全作业,禁⽌违章⾏为。

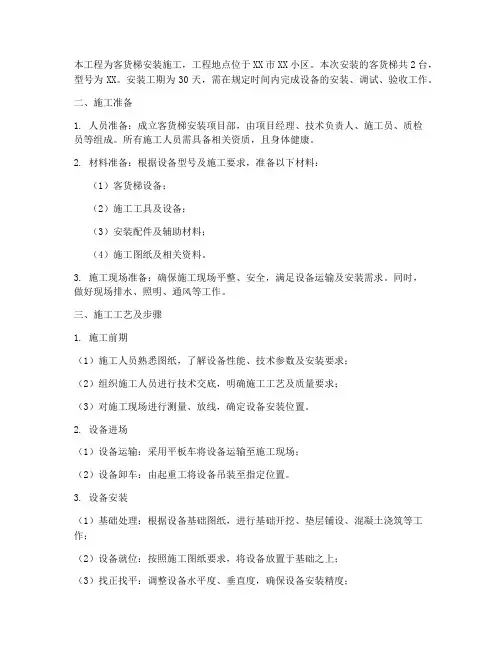

本工程为客货梯安装施工,工程地点位于XX市XX小区。
本次安装的客货梯共2台,型号为XX。
安装工期为30天,需在规定时间内完成设备的安装、调试、验收工作。
二、施工准备1. 人员准备:成立客货梯安装项目部,由项目经理、技术负责人、施工员、质检员等组成。
所有施工人员需具备相关资质,且身体健康。
2. 材料准备:根据设备型号及施工要求,准备以下材料:(1)客货梯设备;(2)施工工具及设备;(3)安装配件及辅助材料;(4)施工图纸及相关资料。
3. 施工现场准备:确保施工现场平整、安全,满足设备运输及安装需求。
同时,做好现场排水、照明、通风等工作。
三、施工工艺及步骤1. 施工前期(1)施工人员熟悉图纸,了解设备性能、技术参数及安装要求;(2)组织施工人员进行技术交底,明确施工工艺及质量要求;(3)对施工现场进行测量、放线,确定设备安装位置。
2. 设备进场(1)设备运输:采用平板车将设备运输至施工现场;(2)设备卸车:由起重工将设备吊装至指定位置。
3. 设备安装(1)基础处理:根据设备基础图纸,进行基础开挖、垫层铺设、混凝土浇筑等工作;(2)设备就位:按照施工图纸要求,将设备放置于基础之上;(3)找正找平:调整设备水平度、垂直度,确保设备安装精度;(4)连接管道:连接电梯井道内、外的管道,包括排水、通风、电气等;(5)电气安装:按照电气图纸要求,安装电梯电气系统,包括控制柜、电缆、电线等;(6)调试:完成设备安装后,进行各项功能调试,确保设备正常运行。
4. 施工后期(1)设备验收:按照国家标准及合同要求,进行设备验收;(2)清洁现场:清理施工现场,确保环境卫生;(3)交付使用:设备安装调试合格后,交付业主使用。
四、质量保证措施1. 严格执行施工规范及质量标准,确保施工质量;2. 加强施工过程控制,对关键工序进行跟踪检查;3. 做好施工记录,确保施工过程可追溯;4. 加强人员培训,提高施工人员素质;5. 选用优质材料,确保设备安装质量。
人货梯安装拆除施工方案1. 引言人货梯作为一种重要的垂直运输设备,广泛应用于建筑物和工地等领域。
为了确保安全可靠的使用,正确的安装和拆除过程至关重要。
本文档提供了人货梯的安装和拆除施工方案,旨在指导工程师和施工人员进行正确的操作步骤,以确保人货梯的安全和稳定性。
2. 安装施工方案2.1 施工准备在进行人货梯的安装之前,需要进行以下准备工作:•准备安装所需的工具和设备,包括起重设备、电动工具、螺栓和螺母等;•分析现场环境,确保安装位置符合设计要求,并清理好安装区域;•确定安装的起点和终点,以及相应的固定点。
2.2 安装步骤根据安装梯台的类型和规格,下面是一个常规的安装步骤参考:1.在安装位置上标明起点和终点,确定安装的方向和位置;2.使用起重设备将梯台起到安装位置,并确保梯台水平;3.使用螺栓和螺母将梯台固定在安装位置上,确保固定牢固;4.连接电源并进行电气线路的连接,确保电气系统正常工作;5.检查梯台的各个部件是否安装正确,并进行必要的调整;6.对梯台进行试运行,包括上下行测试和负载测试,确保梯台的正常运行;7.完成安装后,进行安全性能测试,包括紧急制动和防坠落测试等。
3. 拆除施工方案3.1 施工准备在进行人货梯的拆除之前,同样需要进行以下准备工作:•确定拆除计划和时间表,以避免影响正常使用;•准备相应的工具和设备,包括切割设备、起重设备和防护装备等;•将拆除区域进行标识,并确保人员不会进入拆除区域;•施工人员需要穿戴好个人防护装备,确保施工安全。
3.2 拆除步骤根据人货梯的拆除情况,下面是一个常规的拆除步骤参考:1.施工人员确认安全后,使用起重设备将梯台轻松降低到地面上,并稳定固定;2.对待拆除的部件进行标记,以便区分;3.使用相应的切割设备对螺栓和其他连接件进行切割,将梯台进行分解;4.将拆除的部件进行分类和处理,包括回收利用和废弃处理两种情况;5.对拆除区域进行清理和整理,确保没有残留物和危险物;6.检查拆除过程中是否有损坏或丢失的部件,并及时进行修复或补充;7.完成拆除施工后,进行最后的清理和检查,确保没有安全隐患。
货梯施工方案货梯施工方案是指在建设项目中,对货梯进行详细规划和布置的方案。
货梯施工方案的编制是为了保证货梯在施工过程中安全、高效地运行,并为后续的使用和维护提供参考。
下面是一个典型的货梯施工方案范例:1、总体设计:货梯采用直通式设计,即从楼层底部到顶部都有直接的行车道,方便货物的装卸和运送。
货梯的结构选用高强度钢材,能够承受较大的重量和压力。
货梯底部设有安全护栏,避免货物滑落。
2、施工准备:施工前需要进行货梯的材料和设备准备,包括货梯的钢梁、安全护栏、驱动系统等。
同时还需要对施工现场进行安全检查,确保施工环境符合要求。
3、施工步骤:(1)安装货梯支架:首先需要在楼层上安装货梯支架,支架的数量和位置要根据设计要求进行安排。
支架的材料选用优质的钢材,确保承重能力。
(2)安装货梯轨道:在支架上安装货梯轨道,要确保轨道安装平整牢固,不得有明显的倾斜或起伏。
(3)安装货梯底部设备:安装货梯底部的设备,包括驱动系统和控制面板等。
驱动系统应选用性能稳定可靠的电动机,能够平稳地提升货物。
(4)安装安全装置:在货梯上方安装安全装置,包括限位开关和防止货物滑落的护栏等。
限位开关能够监测货梯的位置,确保货梯在达到指定高度后停止工作。
(5)试运行和调试:在安装完成后,进行货梯的试运行和调试工作。
通过测试货梯的各项功能,确保其正常工作。
4、安全措施:在货梯施工过程中,需要采取一系列安全措施,包括:(1)施工现场设置警示标志,警示工作人员和周围人员注意施工区域的安全;(2)工作人员必须穿戴安全帽和防滑鞋,并按照操作规程进行作业;(3)严格控制施工负荷,不得超过货梯设计荷载;(4)施工过程中,禁止乱丢工具和杂物,及时清理施工现场。
货梯施工方案的编制需要充分考虑到货梯的使用环境和需求,确保施工过程安全可靠,以及后续维护和操作的便利性。
对于复杂的货梯项目,还可以进行模拟仿真测试,评估施工方案的可行性和效果。
人货梯安装施工方案人货梯(英文名称为“Elevator for people and goods”,简称为“人货梯”)是指一种用于同时运输人员和货物的垂直运输设备。
其应用广泛,包括商业建筑、住宅楼、公共场所等。
为了确保人货梯能够正常、安全地运行,以下是一种人货梯安装施工方案:一、前期准备1.施工方案编制:根据建筑设计图纸和相关规范,编制人货梯安装施工方案。
方案中包括施工方法、工期计划、施工人员配备、材料采购、安全防护等内容。
2.人员培训:对参与施工的人员进行必要的安全培训,包括安全操作规程、施工操作流程、紧急救援方法等。
3.材料采购:根据施工方案中的材料清单,采购人货梯所需的材料和配件。
二、现场施工1.施工前检查:在开始施工前,对人货梯安装场地进行检查,确保场地符合施工要求,如地面平整、无障碍物等。
2.安装导轨:按照施工方案,先安装人货梯的导轨,确保导轨与建筑物的固定连接牢固。
3.安装轿厢和对重:根据人货梯设计方案,安装轿厢和对重,确保其在导轨上运行顺畅。
4.安装传动装置:根据人货梯设计方案,安装传动装置,包括电动机、减速器等,确保其能够顺利驱动轿厢和对重的上下运动。
5.安装控制系统:根据人货梯设计方案,安装控制系统,包括控制柜、按钮等,确保能够对人货梯进行远程控制和监控。
6.安装安全装置:根据相关规范要求,安装人货梯的各项安全装置,包括限速器、安全钳等,确保在紧急情况下能够及时停止运行并保护乘客安全。
7.安装井道门和轿门:根据人货梯设计方案,安装井道门和轿门,确保其打开和关闭的顺畅。
8.施工质量检查:在施工过程中,定期进行施工质量检查,确保施工质量符合相关要求。
三、验收和试运行1.施工完成验收:在人货梯安装施工完成后,对其进行验收,包括检查施工质量、防护设施、安全装置等。
如果存在问题,及时进行整改。
2.试运行:在验收合格后,对人货梯进行试运行,模拟实际使用情况,确保其正常运行、安全可靠。
四、安全培训和文件整理1.安全操作培训:在安装施工完成后,对建筑物业主或使用单位进行操作培训,包括人货梯的正常启停、紧急故障处理等。
载货电梯安装施工方案
背景介绍
随着城市建设的不断发展,载货电梯已经成为商业楼宇、住宅楼宇等建筑物中必不可少的交通工具。
然而,正确的安装施工方案对于保证电梯的安全性和可靠性至关重要。
施工前准备工作
在进行载货电梯安装施工之前,需要做好以下准备工作: - 确定电梯的安装位置和数量 - 检查电梯井道结构是否符合相关标准 - 准备好安装过程中可能需要使用的工具和材料
安装施工步骤
1. 井道准备
•清理井道内部,确保没有杂物和障碍物
•检查井道结构,确保符合载货电梯的安装要求
2. 电梯底坑准备
•清理底坑,确保底坑无水无杂物
•检查底坑结构,确保底坑深度和底部平整度符合标准要求
3. 电梯安装
•按照电梯制造商提供的安装图纸和说明书,进行电梯组装和安装
•严格按照安装规范进行操作,保证电梯各部件的安装质量
4. 电气连接
•进行电气布线和连接,确保电梯运行时电气系统正常工作
•调试电梯各项功能,确保电梯运行平稳,各项指标符合要求
安装验收
在完成电梯安装施工后,需要进行安装验收工作: - 由相关部门组织对电梯进行验收,确保安装符合相关标准和规范要求 - 进行安全性和可靠性测试,确保电梯安装质量达到要求 - 出具相应的安装合格证明,方可投入使用
结语
通过合理的安装施工方案,可以保证载货电梯的安全运行,为建筑物的使用提供便利。
在进行电梯安装施工时,务必严格按照相关规范和要求进行操作,确保施工质量和安全性。

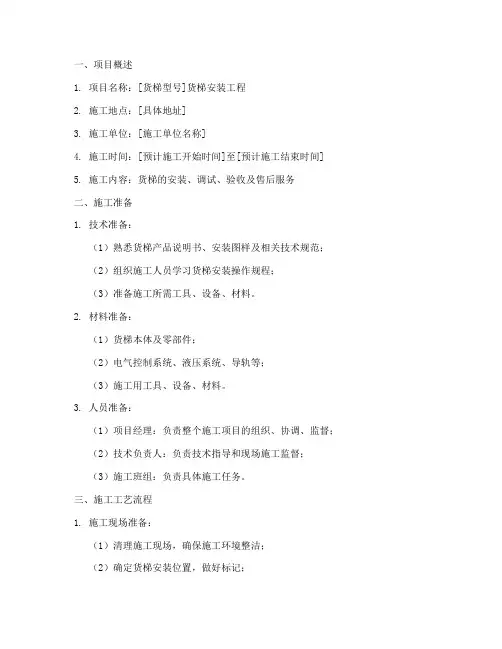

第1篇一、项目概述1. 项目名称:XX大厦人货梯安装工程2. 项目地点:XX市XX区XX大厦3. 项目规模:共安装人货梯3部4. 施工单位:XX建筑工程有限公司5. 施工周期:60天二、施工准备1. 施工组织设计(1)施工组织架构:成立项目施工小组,明确各岗位人员职责。
(2)施工进度计划:根据工程实际情况,制定详细的施工进度计划。
(3)施工资源配置:合理配置施工人员、设备、材料等资源。
2. 技术准备(1)技术交底:组织施工人员进行技术交底,确保施工人员掌握施工技术要求。
(2)施工图纸会审:组织相关人员对施工图纸进行会审,确保施工图纸的准确性。
(3)施工方案编制:根据工程实际情况,编制详细的施工方案。
3. 材料准备(1)人货梯设备:采购符合国家标准的人货梯设备,确保设备质量。
(2)辅助材料:准备施工过程中所需的辅助材料,如电缆、绝缘子、接线盒等。
4. 人员准备(1)施工人员:组织具备相关资质的施工人员,确保施工质量。
(2)安全员:配备专业安全员,负责施工现场的安全管理工作。
三、施工方案1. 施工流程(1)现场勘查:对施工现场进行勘查,了解现场环境、周边设施等情况。
(2)设备进场:将人货梯设备运至施工现场,并验收设备质量。
(3)基础施工:根据设计要求,进行人货梯基础施工。
(4)设备安装:将人货梯设备安装到位,并进行调试。
(5)电气施工:进行电气线路施工,确保电气设备正常运行。
(6)试运行:进行人货梯试运行,确保设备运行稳定。
(7)验收:完成施工后,进行验收工作。
2. 施工方法(1)基础施工:根据设计图纸,进行基础模板的搭建和钢筋绑扎,确保基础施工质量。
(2)设备安装:按照设备说明书和施工图纸,进行人货梯设备的安装。
安装过程中,注意设备的水平度和垂直度,确保设备安装到位。
(3)电气施工:按照电气图纸,进行电气线路的施工。
施工过程中,注意电缆的敷设和接线盒的安装,确保电气设备正常运行。
(4)试运行:在设备安装完成后,进行试运行。
大型设备安装拆卸施工方案
施工单位:工程名称:设备型号:通州建总集团有限公司苏州分公司东湖大郡五期B 标2#楼、1#楼
SS100/100 施工升降机、SX100、SS100
编制人:易杰伟日期:2005、12、20
一、工程概况:框剪18层
施工升降机位置确定:
施工升降机采用上海小虎机械有限公司生产的SS100/100 施工升降机。
施工升降机设置位置位于:见图。
施工升降机设置于脚手架外。
施工升降机位置布置图
二、准备工作:
A、场地准备工作:
(一)施工升降机基础的设计施工
1、将施工升降机下地基挖至老土,宽4m,长6m。
上铺灰土夯实。
2、制作长5.4m,宽3.67m的C30钢筋砼基础。
标高高于自然标高0.05m。
3、砼基础上预留锚固螺栓洞,位置需精确,安装时用C30砼浇筑。
浇筑时螺栓外露部分应涂以黄油并用油纸包住,以免沾上水泥浆。
(二)施工现场道路畅通,场地可施工。
确保装拆过程的正常进行,大型吊装机的进出,作业。
(三)工程竣工后可拆卸退场。
工具、吊具及仪器:
三、人员分工职责
负责人:姓名张优忠
职责:
证号32000300011166
1、是安装作业的技术人员,质量、安全、人员分工、工程进度、经济核算的负责者和全权
指挥者。
2、召开安装作业人员会议,认真进行安装前的技术交底,做到安全安装,文明施工。
3、牢固树立“质量第一,用户至上”的思想,按操作规程和说明书的要求精心组织和指挥
施工,加强检验,提高安装质量。
4、对现场作业人员进行统一指挥和统一调度。
5、主持施工电梯安装后的初验工作,严格把关,按标准执行。
安全员:姓名易杰伟证号200867
职责:
1、协助现场负责人,着重做好安全工作。
2、检查督促安全技术措施交底的落实情况,监督施工现场的安全作业。
3、检查安装过程中有可能也现的不安全因素和事故隐患,发现问题及时提出整改意见和防
范措施。
4、督促全体人员按各自工种和操作规程和方案的要求作业,严禁违章作业。
电工:姓名易林春证号32000106300897
职1、2、3、4、5、
责:
具体做好本工种的一切准备工作,并把电源送至电梯的临时配电箱。
按照说明书的要求和安装进度接通线路,保证安装工作的顺利进行。
总体完成后,及时接通电源线路。
各种限位装置及各种电气仪表线路,做好避雷接地。
协助技术测试人员做好电气方面的测试工作。
协助技术负责人做好设备试运转,调整好各种限位装置。
电梯司机:姓名冯长现证号32000306300834
职责:
1、安装前清点好电梯的另配件,每天工作结束后整理好现场的工具,用具,防止丢失。
2、密切注意电梯的运行及载运情况。
3、升级过程中服从指挥,不得自行作业。
四、施工升降机装拆施工方案
1、安装程序:
(1)施工升降机的安装过程大致为:将部件运至安装地点→装底笼和二层标准节→装梯笼→接高标准节并随设附墙支撑→安配重→升节
(2)先将笼吊至基础上的4个地脚螺栓上,加平垫铁或斜垫铁,将首层的固定标准节(巳焊在底盘上)的上端面的水平度调节到不大于0.5/1000(亦可以先吊装上二
层标准节,按上述要求调节上端面水平度),合格后初紧各个地脚螺栓和螺母。
(3)在固定标准节上装二层标准节(如在(1)步骤中已预先装上时,则不再装
设),装时注意在插接部位加钙基脂。
在底盘内放置4个旧轮胎,随后将里笼吊入安
放。
里笼应安放在离基础表面0.56m的高度上。
(4)按试车程序进行试车,使其达到正常运行条件。
在此之后即可开动里笼并使
用里笼上的电动或手摇起重机进行接高架设。
(5)在进行接高架设前,应把里笼操纵按扭盒拿到里笼顶上(装于栏杆的固定板上),接装一节使总高达到 6.037m,并在 4.656m高度上装第 1个No2支架,以两台
经纬仪校调导轨架的垂直度(允许偏差≯2mm),随后拧紧地脚螺母。
(6)在两台经纬仪的监测下进行接高架设,使在任何高度上的垂直偏差均不超过10mm。
导轨架的接高与附墙支撑和站台结构的装设协同进行。
即每接两节标准节后,应接高φ50和φ76立管1节(高3.0m),在No2支架上方 16cm以内安装 No1支架,并装设站台及其剪刀撑、斜撑杆系统、安全栏杆和分层碰铁。
(7)架至所需高度后,装上最高限位碰铁和天轮组,将平衡锤就位并支在离基础
表面0.46m的高度。
放下钢丝绳与平衡锤接好,上端通过天轮和绳轮,张紧后以 3 道绳卡卡牢(但不能过紧,以免损伤钢丝绳),剩下的钢丝绳绕在钢绳架上。
(8)润滑全机并全面调整碰铁位置,安装并调试安全栏杆、电气控制,将起重机
拆下平放于里笼顶上。
接好地线和避雷针,最后将8H的固定螺钉松开,使之停止工作。
即可投入正常运行。
2、安装的质量要求和注意事项:
(1)地基预埋件必须牢固可靠,外笼底盘与基础表面接触良好。
(2)确保架体的垂直度。
(3)连接螺栓必须加弹簧垫圈拧紧。
(4)楔块式限速器的楔块牙齿顶面至管表面距离为 2.5±0.3mm;鼓形限速器
的蝶簧初安高度为45mm左右。
(5)插入接头应涂钙基润滑脂。
(6)站台应具有足够的承载力和两边设栏杆。
3、升降机部件的调整:
(1)里笼滚轮与导轨架立管的接触。
(2)下限位行程开关碰铁:在架设时将碰铁尖端高度调至 3.25m;正常运行时
调至2.6m左右。
(3)分层停车碰铁:先调好第一楼层碰铁,然后按相同高度调好其余各层。
调整
方法为:使里笼载重500kg,将碰杆固于管卡中部,高度离站台面 2.21m,升起里笼
试其碰撞情况和停车位置并进行调整。
(4)下极限位碰铁:调节里笼下极限位碰铁,使其下部尖端至极限开关融头螺钉
的轴线距离不大于20mm。
(5)限速刹车器:出厂时已按规定的速度调好,一般情况下不允许随意调节。
但必须每半年检查与重新标定一次;刹车楔形块牙齿顶面与架管表面之间发生偏移时,可用调节里笼下部的导轮来纠正;
(6)电机电磁制动力:当电磁制动器的摩擦片磨损后,会使间隙增大和制动力降低,这是不允许的,应按电机说明书的规定进行调节;
(7)最高限位碰铁:当最高限位开关与碰铁相碰停车时,平衡锤应停在离基础上表面约0.46m的高度上。
(8)限速器动作以后的复原调整。
4、拆卸程序:与安装时相反。
5、使用注意事项:
(1)升降机司机必须身体健康(无心脏病和高血压病),并经训练合格,严禁非司机开车。
(2)司机必须熟悉升降机的结构、原理、性能、运行特点和操作规程。
(3)严禁超载,防止偏重。
(4)班前、满载和架设时均应作电动机制动效果的检查(点动1m高度,停
2min,里笼无下滑现象)。
(5)坚持执行定期进行技术检查和润滑的制度。
(6)对于梯笼,严禁乘人
(7)司机开车时应思想集中,随时注意信号,遇事故和危险时立即停车。
(8)记好当班记录,发现问题及时报告并查明解决。
五、安全注意事项及安全技术交底
1、严格按照施工升降机《使用说明书》进行安装;
2、操作现场必须设警戒线,并有专人看护;
3、操作人员必须佩戴安全帽、安全带等有关劳防用品;
4、操作人员严防任何一零部件坠落;
5、操作人员必须统一服从指挥;
6、以上内容请参加操作人员严格执行。
交底时间:2005、6、28
交底人:易杰伟
接受人:张优忠张金国倪进军李振华
沈明磊居杰邱祖均马新民
施工升降机安装质量自检记录表机型SS100/100编号TZ-106-90
使用单位
通州建总苏州分公司直属项目部
表1
验收日期年月日
(自验单位公章)
施工升降机安装前检查表
质检员:机长:
年月日
一、工程概况:框剪18层
施工升降机位置确定:
施工升降机采用上海小虎机械有限公司生产的SS100、SX100 施工升降机。
施工升降机设置位置位于:见图。
施工升降机设置于脚手架外。
施工升降机位置布置图
施工升降机安装质量自检记录表机型SS100编号TZ-106-91
使用单位
通州建总苏州分公司直属项目部
表1
验收日期年月日
(自验单位公章)
施工升降机安装前检查表
质检员:机长:
年月日
施工升降机安装质量自检记录表机型SX100编号TZ-106-92
使用单位
通州建总苏州分公司直属项目部
表1
验收日期年月日
(自验单位公章)
施工升降机安装前检查表
质检员:机长:
年月日。
