天然气工程试运行投产方案一、试运行和投产概述天然气工程试运行和投产是重要的阶段,它标志着工程建设进入到了实际运营阶段。
试运行是指在工程建设完成后,按照规定进行的一系列测试和验证工作,以确保设备和工艺流程的正常运行。
投产是指在试运行合格后,正式将天然气工程投入到商业运营中,开始为用户提供天然气服务。
试运行和投产的工作涉及到设备调试、安全评估、环境保护、人员培训等多个方面,需要各部门和相关单位的协调配合。
只有做好这些工作,天然气工程才能顺利实现商业化运营,为社会和用户提供可靠的天然气服务。
二、试运行和投产方案1. 试运行方案(1)试运行时间安排试运行时间应根据天然气工程的具体情况而定,一般应持续1-3个月。
试运行期间,需要对设备的各项性能进行全面测试,并不断对工艺流程进行调整和优化,以确保设备正常运行和产品质量符合要求。
(2)试运行内容试运行内容包括设备调试、工艺流程调整、产品质量检验、设备性能测试等多个方面。
其中,设备调试是重中之重,需要按照制定的调试方案,逐一进行设备的检验和测试,确保设备的正常运行。
同时,需要对工艺流程进行调整和优化,以保证产品的质量和生产效率满足要求。
(3)试运行评价试运行期间,需要对设备的各项性能进行评价,评估设备的稳定性和可靠性。
同时,需要对产品的质量进行检验和评估,以确保产品符合国家标准和用户需求。
这些评价结果将作为决定是否进行投产的重要参考依据。
2. 投产方案(1)投产准备工作在试运行合格后,需要进行投产准备工作,包括人员培训、安全评估、环境保护等多个方面。
其中,人员培训是重中之重,需要对操作人员进行系统的技能培训,确保他们能够熟练掌握设备操作和工艺流程。
同时,需要开展安全评估工作,评估设备运行过程中存在的安全隐患和风险,制定相应的控制措施。
此外,还需要制定环境保护方案,确保天然气工程的运营不会对环境造成污染。
(2)投产时间安排投产时间应根据试运行的结果和相关评估报告确定,一般不得早于试运行合格的30天。

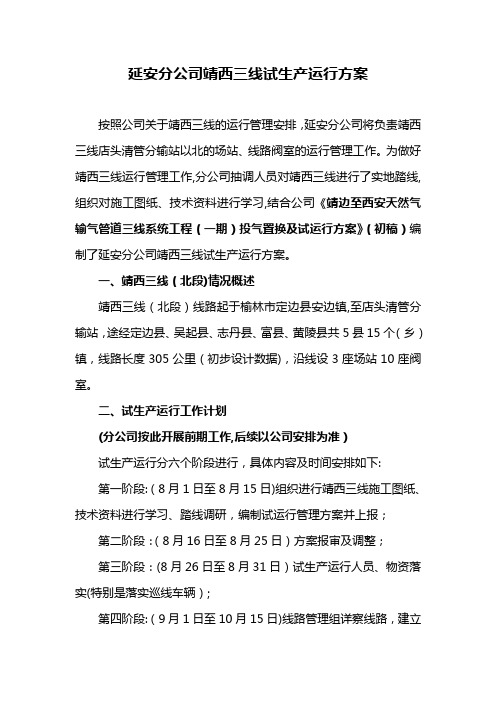

延安分公司靖西三线试生产运行方案按照公司关于靖西三线的运行管理安排,延安分公司将负责靖西三线店头清管分输站以北的场站、线路阀室的运行管理工作。
为做好靖西三线运行管理工作,分公司抽调人员对靖西三线进行了实地踏线,组织对施工图纸、技术资料进行学习,结合公司《靖边至西安天然气输气管道三线系统工程(一期)投气置换及试运行方案》(初稿)编制了延安分公司靖西三线试生产运行方案。
一、靖西三线(北段)情况概述靖西三线(北段)线路起于榆林市定边县安边镇,至店头清管分输站,途经定边县、吴起县、志丹县、富县、黄陵县共5县15个(乡)镇,线路长度305公里(初步设计数据),沿线设3座场站10座阀室。
二、试生产运行工作计划(分公司按此开展前期工作,后续以公司安排为准)试生产运行分六个阶段进行,具体内容及时间安排如下:第一阶段:(8月1日至8月15日)组织进行靖西三线施工图纸、技术资料进行学习、踏线调研,编制试运行管理方案并上报;第二阶段:(8月16日至8月25日)方案报审及调整;第三阶段:(8月26日至8月31日)试生产运行人员、物资落实(特别是落实巡线车辆);第四阶段:(9月1日至10月15日)线路管理组详察线路,建立线路档案资料,沿线招聘线路养护人员,并进行培训;生产技术组对场站工艺进行熟悉,对设备设施进行调试、检查维护,建立各种操作规程、档案资料。
组织徒步巡线,深入了解管道沿线情况,建立详细的线路档案;对参加试运行人员进行线路、场站设备设施系统培训,有针对性的组织各项演练工作.第五阶段:(10月15日至2013年3月31日)按照公司统一安排,做好靖西三线投产置换工作、冬季高峰运行,以及线路、场站的试生产运行管理和应急处理。
第六阶段:(2013年4月1日以后)整合线路管理组,调整部分人员结构,转入正常生产运行管理。
三、组织机构及人员配备为保证靖西三线试运行顺利进行,延安分公司成立试运行小组,由分公司副经理任组长,拟抽调生产技术、线路管理、综合管理、输气维修人员共计约35人参加试运行.人员机构设置如下:具体人员需求:副经理1人生产技术管理2人线路管理2人综合管理1人安边首站站长1人,操作维修人员8人线路及阀室管理共20人四、生产运行管理(一)场站管理:延安分公司管辖安边首站、永宁清管站、张村驿压气站共三座场站。
天然气投产方案1. 简介天然气被广泛应用于工业、民用和交通等领域,其清洁、高效的特点使其成为一种重要的能源替代品。
为了满足市场需求,需要制定一套天然气投产方案,以保证天然气供应稳定、安全和可持续。
本文档将介绍一个具体的天然气投产方案。
2. 目标本天然气投产方案的目标如下:•建设天然气生产设施,包括井口生产设施和加气站。
•确保天然气产量能够满足市场需求。
•保障天然气生产的安全和环保。
•提高天然气生产效率,降低生产成本。
3. 方案内容3.1 生产设施建设3.1.1 井口生产设施建设井口生产设施是天然气从地下开采到地上的设施,包括钻井设备、采气设备和处理设备等。
为了保证天然气的产量和质量,井口生产设施需要具备以下功能:•高效的钻井设备,可以快速地完成钻井作业。
•高度自动化的采气设备,可以实现对地下气体的高效抽采。
•先进的处理设备,可以对抽采上来的天然气进行脱硫、除水和去杂质等处理。
3.1.2 加气站建设加气站是将天然气通过压缩和储存等工艺处理后,供应给工业和民用用户的设施。
为了满足市场需求,加气站需要具备以下功能:•高压压缩设备,可以将天然气压缩到合适的压力,以便储存和供应。
•安全稳定的储气设备,可以储存大量的天然气,以保证供应的连续性。
•完善的供应系统,包括输气管道和气体分配设备等。
3.2 供应市场保障为了保证天然气的供应市场,需要制定相应的保障措施:•建立天然气储备库,用于应对市场需求的波动和紧急情况。
储备库的规模需要根据市场需求和供应能力进行合理规划。
•建立天然气供应网络,以便将天然气送达各个终端用户。
供应网络的规划需要考虑市场需求和地理条件等因素。
3.3 安全和环保管理天然气投产方案还需要考虑安全和环保管理问题:•建立健全的安全管理体系,包括工艺安全、设备安全和现场管理等方面,以保障生产过程的安全性。
•实施严格的环境监测和治理措施,以减少天然气生产对环境的影响。
•进行培训和教育,提高工作人员的安全和环保意识。
lng投产方案随着全球能源需求的增长和环境保护意识的提高,液化天然气(LNG)作为一种清洁、高效的能源正逐渐受到关注和应用。
LNG投产方案的制定是确保LNG生产和运输高效稳定的重要步骤。
本文将介绍一个典型的LNG投产方案,包括LNG生产、运输和储存方面的内容。
一、LNG生产1. 设计与建设首先,LNG投产方案的制定需要充分考虑天然气田的地质条件、生产规模和市场需求。
在确定投资规模和建设位置后,需要进行详细的工程设计,并严格按照相关法规和标准进行环境评估和安全审查。
2. 采集与净化在LNG生产过程中,需要从天然气田采集原料天然气,并进行初步的除水、除酸和除硫等预处理工序。
这一环节的关键是确保原料气质的稳定和符合LNG生产的要求。
3. 压缩与冷却为了将天然气转化为液化状态,需要进行一系列的压缩与冷却工艺。
其中,压缩环节将原料气体压缩到高压状态,而冷却环节则通过蒸发过程使气体冷却到极低温度,从而实现气体的液化。
4. 分离与净化在压缩与冷却后,液化气体中仍然可能存在一些杂质和液态碳氢化合物。
因此,需要进行进一步的分离和净化工艺,以保证LNG的纯度和品质。
5. 储存与出库完成LNG生产后,需要将液化天然气储存在特制的储罐中。
这些储罐通常具有优良的保温性能和安全防护设施,以确保LNG的安全储存和运输。
同时,LNG的出库需要进行必要的净化和测量,以满足用户的需求。
二、LNG运输1. 船舶运输LNG的主要运输方式是通过特殊设计的LNG船舶进行海上运输。
这些LNG船舶通常配备了高效的绝缘设备和安全系统,以保证LNG 的运输过程中不发生气体泄漏和事故。
2. 管道运输除了船舶运输外,LNG也可以通过管道进行陆上运输。
这种方式适用于LNG投产地与用户之间距离较近的情况下,具有运输效率高和成本相对较低的优势。
三、LNG储存1. 地下储罐为了在LNG投产后储存LNG并平稳供应市场,需要建设大型的地下储罐。
这些储罐通常位于投产地附近,具有良好的保温性能和安全设施,以确保LNG的长期储存和稳定供应。
燃气电厂投产运行方案背景燃气电厂是一种使用燃气作为燃料的发电设备,其具有功率密度大、排放少、启停快等特点,因此受到了越来越多的关注和青睐。
为了保障燃气电厂的高效稳定运行,需要制定详细的投产运行方案。
目的本文档的目的是制定一份燃气电厂投产运行方案,旨在为电厂投产和日常运行提供指导和保障。
投产阶段工程前期在燃气电厂的工程前期,需要进行设计、选址、土建施工、设备安装等工作。
具体方案如下:1.设计:根据燃气电厂的需求,设计出符合要求的设备和系统。
2.选址:选取符合要求的地点,同时考虑燃气管道的便利性。
3.土建施工:根据设计方案以及选址结果,进行土建施工,包括厂房建设、燃气管道等。
4.设备安装:根据设计方案,安装相应的设备,包括发电机组、转换设备、控制系统等。
备战阶段在设备安装完毕后,需要进行备战阶段的工作,具体方案如下:1.调试设备:对设备进行常规的调试和检查,确保其正常运转。
2.确定负荷:根据燃气电厂投产的实际情况,确定电厂的负荷,以便进行后续的运行规划。
3.准备燃气:确保燃气来源充足,并进行处理和准备工作。
投产阶段投产阶段是燃气电厂的正式运营阶段,具体方案如下:1.启动设备:按照设备操作规程,启动电厂设备,将其投入正常运行状态。
2.监测:对设备的运行状态进行严密监测,发现问题及时处理。
3.维护:对设备进行定期维护,确保设备正常运转。
4.运行规划:根据负荷情况和燃气供应情况,制定合理的运行规划。
运行阶段在燃气电厂的正式运营阶段,需要注意以下方面:1.稳定运行:保持燃气电厂的稳定运行状态,尽量避免因外界因素影响产生故障和停机。
2.安全保障:确保电厂的安全保障,包括设备锁定、人员防护等。
3.质量控制:对发电质量进行评估和控制,确保发电质量达到要求。
4.维护保养:对电厂设备进行定期维护和保养,保证设备的长期运行。
5.供气保障:确保燃气供应充足,保证电厂的稳定运行。
总结燃气电厂是一种高效、环保的发电设备,其稳定运行对于保障能源供应和环保意义重大。
XXX燃气有限公司XXX门站试运投产方案XXX燃气有限公司二〇一四年三月XXX燃气有限公司XXX门站试运投产方案编制:审核:批准:XXX燃气有限公司二〇一四年三月一、编制说明1.1编制目的为安全、平稳、有序地实施XXX燃气有限公司试运投产,对试运投产过程中的组织机构、人员安排、物资准备、实施步骤、HSE管理及应急预案等进行科学、合理、细致的计划,确保各个环节安全平稳有序地进行,特编写本方案。
本方案阐述了XXX门站的调压、干燥、加臭、仪表、自动化、消防、等系统调试运行、天然气置换过程的工作内容和操作步骤,制定了详细的HSE管理措施和投产应急预案。
1.2编制依据1.2.1《XXX燃气有限公司试运投产管理办法》1.2.2《XXX市天然气利用工程初步设计》1.2.3 SY6186-2007 《石油天然气管道安全规程》1.2.4 GB50540-2009 《石油天然气站内工艺管道工程施工规范》1.2.5 GB50183-1993《原油和天然气工程设计防火规范》1.2.6 GB50251-2003《输气管道工程设计规范》1.2.8 GB50235-97《工业金属管道工程施工及验收规范》1.2.9 GB50028-2006《城镇燃气设计规范》1.2.11 SY/T5922-2003《天然气管道运行规范》1.2.12 AQ2012-2007《石油天然气安全规程》1.2.13 CJJ33-2005《城镇燃气输配工程施工及验收规范》1.2.14CJJ51-2006《城镇燃气设施运行、维护和抢修安全技术规程》1.2.15 CJJ94-2009《城镇燃气室内工程施工与质量验收规范》1.2.16 QSY1478-2012《城镇燃气输配工程投产试运行方案编制规范》二、工程概况2.1工程概况近期气源接自XXX“输气管线—XXX支线工程”XXX分输站,XXX 分输站向本工程供气的接口管径为DN300,自XXX分输站围墙外2m 处接气,设计压力为4.0MPa,运行压力为3.6MPa,正常出站温度是22℃,最低17.9℃,最高29.9℃。
天然气运营方案一、天然气生产天然气的生产是天然气运营的第一步,也是最为关键的一步。
天然气的生产包括勘探、开采、净化等环节。
在勘探阶段,需要利用地质勘探技术和设备进行勘探工作,找到天然气资源的分布和储量。
在开采阶段,需要选择合适的采气技术和设备,确保天然气的安全、高效地被开采出来。
在净化阶段,需要利用天然气净化技术和设备,将原油中的杂质和有毒、有害物质去除,确保天然气的质量和安全。
二、天然气运输天然气的运输是将生产的天然气从生产地运输到使用地的过程,包括管道运输、车辆运输、船运输等方式。
其中,管道运输是天然气运输中最常用的方式,因其运输量大、成本低、安全稳定等优势而得到广泛应用。
在天然气管道运输中,需要选择合适的管道材料和设备,确保管道的安全和稳定。
三、天然气储存天然气的储存是为了应对天然气需求的波动,确保天然气的供应稳定。
天然气的储存包括地下储气库、压缩储气和液化储气等方式。
在建设地下储气库时,需要选择合适的地质条件和地下空间,确保储气库的安全和稳定。
在压缩储气和液化储气方面,需要选择合适的储气技术和设备,确保储气的质量和安全。
四、天然气销售天然气的销售是将储存的天然气销售给用户的过程,包括工业用户、家庭用户等。
在天然气销售中,需要建立完善的销售网络和渠道,确保天然气的销售能够覆盖到各个用户群体。
同时,需要制定合理的销售政策和定价策略,确保天然气的销售能够稳定和有序。
五、天然气运营管理天然气运营管理是天然气运营的核心,包括生产管理、运输管理、储存管理、销售管理等方面。
在天然气运营管理中,需要建立完善的管理体系和规范,确保天然气的运营能够稳定和有序。
同时,需要利用信息技术和管理工具,提高运营管理效率和水平。
以上就是天然气运营的方案,包括生产、运输、储存、销售和管理等方面的内容。
希望本文能够为相关企业提供参考和建议,促进天然气运营的持续和健康发展。
试运投产保运方案目录1.投产保运人员管理程序及任务 (374)2.投产保运施工组织 (374)3.投产过程中可能出现的险情及处理措施 (376)4.投产保运HSE管理措施 (377)1.投产保运人员管理程序及任务1.1 管理程序在线路投产期间,我项目部组织投产保运队全程负责进行工程的投产保运工作,投产保运人员统一受业主运行管理部门现场投运人员的指挥,以使保运工作始终处于受控状态。
保运人员对管线和阀室的一切维修、操作等工作必须经现场投运领导小组负责人的同意,未经允许,保运人员不得操作管道和阀室内工艺管线和设备,不得随意操纵阀门。
1.2 工作任务对于投产过程中线路和阀室出现的紧急情况,在运营单位现场投运人员的指挥和指导下,由施工单位保运人员负责完成线路及阀室的抢险任务。
1.3 投产保运队人员的布置投产保运队大部分人员安排在本标段项目部待命,同时在管道线路上安排2台车辆进行沿线巡查,每车安排巡线人员2人,携带必要的通讯设施,以确保及时发现情况和信息沟通。
2.投产保运施工组织2.1 投产保运组织机构本工程投产保运工作由项目部全面负责,为此项目部成立投产保运工作领导小组,由项目经理任组长,项目副经理、技术负责人任副组长,成员由项目部管理人员及保运队(原部分施工机组人员)参与组成。
投产保运领导小组人员组成如下:33.1 投产过程中可能出现的险情本工程沿线多次穿越等级公路、河流,沿线村镇众多,线路和阀室在投产时会存在着一些不确定的因素,极易导致管道投运过程中出现一些险情,对可能出现的险情分析如下:3.1.1管道穿越公路等处,由于交通事故和开挖修筑公路等原因造成管道的裸露破坏。
3.1.2管道多处穿越河渠处,由于清淤、泄洪等原因,会发生冲毁管道和漂管事故。
3.1.31管道最终试压连头处焊口未经过水压试验,焊缝处有出现泄露的可能。
3.1.4阀室工艺管道和阀门出现泄露等情况。
3.2 对可能出现的险情的应急处理措施根据对线路投产过程可能出现险情的分析及投产保运人员的管理程序,我项目部保运抢险队全体人员全力配合业主投运人员的工作,严格按程序根据运营单位制订的事故抢险方案进行工程抢险工作。
燃气机组投产计划
一、概述
-本项目将一台2.5兆瓦燃气发电机组投入生产,满足某县电力需求 -项目总投资3000万元,计划2017年年底完成并投产
二、机组选择
-经比选,选择公司生产的350型2.5兆瓦单机组
-该机组性能稳定,报废率低,系统成熟
三、设备采购
-已与公司签订采购合同,全套设备将在6月前交付完毕
-设备包括发电机组1台、等辅助设施
四、基础设施建设
-选址某镇南边2地块设厂地点,现已完工基坑、地基等项目
-将陆续完成接线路基、通风管道、油库等配套工程
五、安装调试
-设备交付后将立即组织安装
-预计9月底前完成机组调试和联调
六、投产筹备
-10月份开展职工培训和注意事项告知
-11月底完成各项试运行
-12月1日项目正式投产发电
以上就是本项目燃气机组投产的大致计划,希望通过有序优化规划,确保项目成功投产。
燃气公司运营方案介绍本文档是为燃气公司提供运营方案的指导,旨在帮助燃气公司提高经营效率与利润。
燃气公司是一个提供燃气服务的企业,其业务范围涵盖燃气分配、销售、安装、维护等多个领域。
燃气公司运营方案包含以下几个方面:•燃气的采购与储存•燃气的管道输送•燃气的销售与服务•燃气设备的安装与维护燃气的采购与储存燃气公司生产销售的燃气涉及到采购与储存这两个环节。
燃气的采购有两种方式,即定期采购和临时采购。
定期采购是指按照预定的时间和数量,向供应商发出采购订单进行燃气的采购。
临时采购是指在发现库存不足、未来需求量增加时,向供应商发出的采购订单,以满足燃气需求。
燃气储存一般有两种方式:罐装储存和管道储存。
罐装储存指将燃气存储在压缩罐中,随时准备为顾客供应。
管道储存则是将燃气储存在管道中,以便日常供应。
对于燃气公司而言,合理的利用罐装储存与管道储存,能够有效控制成本,并提高营运效率。
燃气的管道输送燃气在工业生产和日常生活中的应用越来越广泛,燃气管道输送也变得愈加重要。
燃气的管道输送需要经过安装、检测、维护等环节,而且还需要合理的规划和布局才能更好的进行燃气输送。
燃气的管道输送需要区分管道、阀门和控制系统以及其他相关设备。
对于燃气公司而言,其需要具备一定的技术水平和检测手段,以便能够科学而严格的进行燃气的输送工作。
燃气的销售与服务燃气的销售与服务是燃气公司重要的服务对象。
燃气公司销售的燃气通过管道输送到宿舍、企业等用户终端。
销售的燃气种类主要有天然气、液化气等。
燃气公司通过建立销售渠道、设立客户服务热线等方式,为顾客提供优质的销售与服务支持。
顾客在使用燃气时,燃气公司还需为其提供诸如安全用气、合理节约、防止漏气等知识培训。
燃气设备的安装与维护燃气设备的安装与维护是燃气公司的重要工作之一。
燃气设备的安装涉及到工程设计、现场施工等环节,其中施工措施和安全控制等环节需要严格遵守相关规范。
燃气设备的维护则是对设备进行日常巡检、定期保养、故障排除等工作,以保证燃气设备的稳定运行,提高设备的寿命。
前言
天然气管道在试运投产连续运行72小时后进行系统性能测试,合格后就可转入正常的生产运行管理。
为了更好地实现公司安全供气、持续供气、稳定供气的目的,合理地制订天然气供用气分配方案和提高管道输送能力利用率及管道输送效率,延长管道使用寿命,特制订本生产运行管理方案。
XX天然气股份有限公司
xxxx年xx月xx日
xx市天然气管道工程生产运行方案
第一节工艺参数实现
1 工艺运行参数确定原则
1.1 管道输气量
1.1.1 管道输气量就结合管道现状、安全、经济运行要求而确定。
1.1.2 管道运行时应定期核定其实际输送能力。
1.2 管道运行压力
1.2.1管道运行压力应小于或等于管道设计压力。
1.2.2 管道运行时应根据线路、站场、穿跨越工程等具体情况,核定管道安全运行压力。
管道运行时,应使天然气流经管线和站场设施的压力损失减少到最低。
1.3 管道运行温度
管道内天然气温度应小于管线、站场防腐材料最高允许温度,并保证管道热应力符合设计要求。
1.4 气质要求
管道输送的天然气必须符合SY7512,否则不得进行管道输送。
1.5 输差
年相对输差应在3%范围内。
2 管道工艺的确定
2.1 管道年输气量确定为下表:
2.2 管道运行压力确定为设计压力,即P=0.4Mpa;
2.3 管道运行温度确定为40摄氏度;
2.4 管道天然气完全符合SY 7514 的12T标准;
2.5 年相对输差应严格控制在2.5%范围内。
第二节调度运行管理
1 调度运行管理的基本任务
1.1 根据天然气输送计划、供气合同,合理编制输供气分配方案,设定运行参数值,实现安全、高效、低耗、均衡、优化输供气。
1.2 组织日常的输气运行管理工作,实行集中统一指挥和气质监控管理。
1.3 组织、协调管道计划检修。
1.4 负责天然气运行动态资料的收集、分析、整理、编制生产调度报表。
2 调度运行管理的要求
2.1 各级调度机构必须坚持全年管输气生产,昼夜值班。
2.2 各级调度之间有明确的联系制度和会议制度。
3 调度指令
3.1 调度指令只能在同一输气调度指挥系统中,由上而下下达。
3.2 一般调度指令由值班调度负责下达,用于管理运行中外部条件变化时,调整运行参数或运行方式。
3.3 重要调度指令由调度长批准,用于输气流程的变更及输供气计划的变化等。
3.4 紧急调度指令由值班调度员决定和传达,用于管道事故状态或管道运行受到事故威胁时的指挥,并及时请示汇报。
3.5 对重要突发性事故,如地震、洪灾、泄露、堵塞、爆管及用户停产等紧急情况,必须及时采取应急措施,防止事态扩大;必须及时向领导、上级调度汇报,并经批准,下达临时输供气计划和输供气流向调整的调度指令,并组织有关部门(或单位)进行事故处理。
3.6 接受调度指令的单位,应及时反馈执行情况。
3.7 各级调度系统必须遵守请示汇报制度,下级调度向上级调度汇报必须及时、清晰、准确、符合规定。
3.8 在运行管理上进行工业性试验或检测时,管道运行参数或运行方式的调节,必须由调度负责协调、衔接、统一指挥。
4 调度通信
调度必须设有专用通信线路,并保证畅通。
第三节管道运行管理
1 管道运行管理的基本任务
提高管道输送能力利用率及管道输送效率,延长管道使用寿命,实现安全、经济运行。
2 有关参数的计算
2.1 管道输送能力利用率表
2.2 管道输送效率表
4 管道保护
4.1 管道保护必须贯彻执行国务院1989年3月20日颁发的《石油、天然气管道保护条例》。
4.2 管道保护应由专业人员管理,并建立了《巡线操作规程》,每周巡线一次。
4.3 管道保护的基本要求如下:
1)埋地管道无露管,绝缘层无损坏;
2)管道阴极保护率为100%,保护参数符合规定;
3)管道跨越的结构稳定,构配件无缺损,明管无锈蚀;
4)标志桩、测试桩、里程桩无缺损,护堤、护坡、护岸、堡坎无垮塌;
5)管道两侧各5m线路带内禁止种植深根据植物,禁止取土、挖塘、采石、盖房、建温室、垒家畜棚圈和修筑其他建筑物;管道两侧各50m线路带内禁止开山、爆破、修筑大型工程;
6)管道保护技术资料应齐全、完整、存档。
5 管道内防腐
5.1 当管道内有积水时,必须及时清管通球,加强排放,消除积液。
5.2 根据气质情况,可定时向管道内加注缓蚀剂。
5.3 在严寒地区要防止管内水化物堵塞管道,可向管道内加注防冻剂。
6 管道外防腐
6.1 管道外防腐应实施防腐绝缘层和阴极保护双重保护措施。
6.2 管道防腐绝缘层检修时应按SYJ 4020及SY 5918执行。
6.3 暂时停用的天然气输送管道,就不间断地执行SY 5919。
6.4 每月应沿线测保护电位1~2次,每3~5年应组织一次管道腐蚀调查,并将检测资料及时整理、汇总、存档。
6.4 管道防腐设备、检测仪器、仪表,应实行专人专责制,必须定期检定、正确使用。
7 管道维护修理
7.1 根据管道技术状况,每年安排10~20天的计划检修,并认真组织实施。
7.2 对于滑坡地段的埋地管道,检查其稳定性,发现问题,及时整治。
7.3 对于埋地管道出现的浮管段,宜作割管重新埋入地下或作修护堤处理。
作割管重新埋入地下时,应执行SYJ 4001。
7.4 对管道跨越,每2~5年应进行一次全面检查、维护保养。
7.5 管道泄漏抢修:管道穿孔、砂眼、微裂缝泄漏,宜用管卡外堵法处理;管道爆管,必须切断气源,作换管抢修处理。
7.6 管道堵塞抢修:因杂质太多引起管道堵塞,宜采用清管通器方法解堵;因水化物引起管道堵塞,宜采用升温、降压、注化学化应剂等方法解堵,并结合
清管通器,排出水化物;因清管器堵塞管道,可采取增大压差、反推、发第二个清管器等方法解堵。
如不奏效,应找准堵塞位置,切断气源,割管取出堵塞物。
7.7 管道维护抢修工程完毕后,必须按规定组织现场验收,并健全抢修、验收资料,存档。
7.8 管道专职抢修队伍应训练有素,保持相当稳定,并配备相应器材、车辆、机具。
7.9 具体抢险抢修方法的实施及人员安排请参阅《天然气管道事故的各种抢险预案》、《抢修作业规程》、《燃气输配系统突发性事故应急预案》和《天然气管道事故的各种抢险预案实施方法》。
7.10 抢险队24小时进行值班交接制度,并建立公司《抢修队值班制度》。
7.11 小区管网维护制度不断健全,建立公司《楼栋调压器检修规程》。
