公路工程常见质量问题与控制要点
- 格式:doc
- 大小:192.00 KB
- 文档页数:32
1.路基工程1.1 路基路面主要病害1.1.1 路基自身主要病害:(1)路堤不均匀下沉、路面开裂;(2)桥头及台背跳车;(3)挖方路堑弯沉值达不到要求;(4)上下边坡滑塌;(5)排水系统不畅造成积水或者冲刷等;(6)防护砌体工程崩塌,涵洞通道塌垮等。
1.1.2 路基路面主要病害因路基质量造成路面早期破损:(1)压实度不足或者软基处理不合格引起路堤不均匀沉降使路面开裂或者波浪形;(2)桥头台背回填质量不合格造成跳车和路面破损 ;(3)石质路堑超挖部份回填料不合格形成软弱夹层导致路面破损 ;(4)挖方路堑的渗沟质量不合格,地下水浸泡造成路面破损 ;(5)填挖交壤处台阶未挖至实地或者施工便道未处理彻底造成不均匀下沉引起路面开裂。
l.2 路基的压实度控制路基的压实度控制是最基本的要求,但实际施工过程中时常发现压实度不足的现象。
造成路基不均匀下沉,路面开裂等病害,使工程建设费用及养护成本大幅度提高。
具体要求如下:(1)要严格控制填料的室内标准击实试验的真实性,同时应加强现场的压实度检验。
(2)严格控制填筑厚度,要在填筑工作面上打出方格,根据层厚计算每格卸土数量,以保证不会超厚。
(3)填方路堤的宽度要保证,要按设计要求超宽 30cm 以上,否则下边坡的防护会存在贴坡现象,雨水渗入将造成滑塌。
1.3 填挖交壤处的处理填挖交壤处往往是路基不均匀下沉及路面开裂病害多发点。
具体施工要求:(1)纵向填挖交壤处台阶一定要挖到实处;(2)施工便道等位置要一次性填筑及碾压到位;(3)横向半填半挖处的暂时堆土容易成为压实度不足的死角 ,要特殊引起重视和处理到位。
1.4 桥头及台背的回填桥头及台背的回填是引起跳车最多的部位,而这些部位的回填质量又是最难控制的。
在填筑路堤时往往不能同时完成,留下接合部位的松土处理不到位,造成不均匀下沉。
具体要求:(1)要用透水性材料回填,最佳选择是砂性土,更容易保证压实度;(2)将路堤与台背接合部的松土挖除至压实部位,形成台阶状;(3)严格控制每层的填筑厚度,松铺厚度不超过 15cm;(4)配备小型夯实机具。
公路工程施工质量控制重点和措施汇报人:目录•施工质量控制概述•施工前的质量控制重点•施工过程中的质量控制措施•施工后的质量控制重点•施工质量控制的关键技术•公路工程施工质量控制的实例分析01施工质量控制概述保障交通安全高质量的公路工程可以减少未来可能出现的安全问题,为道路用户提供更安全的交通环境。
提升社会经济效益通过质量控制可以降低工程成本、缩短工期,同时提高公路的使用寿命和性能,为社会和经济效益的提升做出贡献。
提高公路工程的质量通过质量控制可以发现和解决施工过程中的问题,从而确保工程符合设计要求,提高整体质量。
施工质量控制的意义1 2 3对施工前的准备工作进行质量控制,包括设计交底、施工组织设计审查、材料设备采购等环节。
施工前的质量控制对施工过程中的人、机、料、法、环等因素进行全面监控,确保各环节的质量符合要求。
施工过程中的质量控制对完成的分部分项工程进行质量检查和验收,及时发现和整改问题,确保整体质量。
施工后的质量控制公路工程作为基础设施,其质量直接关系到交通安全和经济发展,因此必须将质量放在首位。
质量第一原则质量控制必须贯彻“以人为本”的思想,重视人的因素在质量控制中的作用。
以人为本原则质量控制应注重预防,通过事前控制和过程控制及时发现和解决问题。
预防为主原则质量控制应依据科学方法和技术标准进行,同时保持公正客观的态度。
科学公正原则02施工前的质量控制重点确保施工区域的地质、水文等自然条件得到全面了解,以制定合理的施工方案。
施工前的勘察工作施工前的设计工作施工前的培训工作进行充分的设计研究,包括工程结构、施工工艺、材料选择等,以确保施工的顺利进行。
对施工人员进行技术培训,确保他们了解和掌握施工过程中的关键技术和操作规程。
030201施工准备工作03制定应急预案为可能出现的紧急情况制定应急预案,如设备故障、材料短缺等。
01制定详细的施工计划根据工程需求和施工条件,制定详细的施工计划,包括施工进度、资源分配、质量控制等。
公路工程安全控制要点一、施工前期准备方面:1.安全管理机构:成立专门的安全管理机构,负责对施工现场进行安全监督和协调工作,制定安全操作规程和工程安全施工方案。
2.风险评估:对施工过程中的安全风险进行评估,确定有风险的施工工序和工艺,制定相应的安全防范计划。
3.质量控制:充分了解工程项目的技术要求和标准,制定合理的施工方案,确保工程质量达标,减少事故发生的可能性。
4.施工人员培训:进行必要的安全培训,包括工作流程、操作要点、紧急情况处理等内容,提高施工人员的安全意识和应变能力。
二、施工过程中的安全措施方面:1.安全设施:在施工现场设置合理的安全警示标志,如施工地点警示、施工作业警示等,提醒施工人员注意安全。
2.安全防护措施:根据具体施工情况,采取相应的安全防护措施,如悬挑作业采取封闭防护、高空作业采取安全带控制等,确保施工安全。
3.灭火设备:在施工现场配备必要的灭火设备,如灭火器、灭火器等,便于及时处置火灾事故。
4.注意事项:要求施工人员佩戴、使用必要的个人防护用品,如安全帽、安全鞋、安全眼镜等,注意操作规程,禁止私自改变施工作业流程。
三、施工管理方面:1.安全例会:定期组织安全例会,交流安全信息和经验,沟通施工中存在的问题,并制定相应的整改措施。
2.安全监督:对施工现场进行定期、不定期的安全检查,发现问题及时处理,并督促整改,确保施工安全。
3.事故分析:对发生的事故进行详细分析,查明原因,并吸取教训,加强安全防范措施,避免类似事故再次发生。
4.救援预案:制定详细的施工现场救援预案,明确相关人员的职责和应对措施,确保在突发情况下能够迅速、有效地进行救援。
四、质量控制方面:1.材料质量:严格按照工程设计要求选择和采购施工所需材料,杜绝使用假冒伪劣材料,确保施工质量。
2.工艺控制:按照固定的施工流程进行施工作业,确保每一道工序的质量符合要求。
3.检验认证:对施工现场进行必要的质量检验,确保施工质量达到或超过规定标准。
公路工程施工常见质量通病与防治措施汇报人:日期:•引言•路基施工质量通病与防治措施•路面施工质量通病与防治措施目录•桥梁施工质量通病与防治措施•隧道施工质量通病与防治措施•施工管理质量通病与防治措施01引言目的和背景提高公路工程施工质量通过识别和解决常见的质量通病,提高公路工程的整体质量和使用寿命。
保障交通安全确保公路工程在施工过程中和使用过程中的安全性,减少因质量问题引发的交通事故。
促进公路建设行业发展通过改进施工技术和方法,提高公路建设行业的整体水平,推动行业健康发展。
防护设施不完善防护设施如护栏、挡土墙等设计不合理或施工质量差,导致安全问题。
排水系统不畅排水系统设计不合理或施工质量差,导致路面积水、排水不畅等问题。
路面平整度差路面表面不平整,出现波浪、坑洼等现象,影响行车安全和舒适性。
路基不均匀沉降路基在施工过程中或使用过程中出现不均匀沉降,导致路面开裂、变形等问题。
路面裂缝路面在施工过程中或使用过程中出现各种裂缝,如横向裂缝、纵向裂缝、网状裂缝等。
公路工程施工质量通病概述02路基施工质量通病与防治措施总结词:路基沉降不均匀是公路工程施工中常见的质量通病之一,可能导致路面开裂、变形等问题。
详细描述:路基沉降不均匀的原因可能包括地基处理不当、填料质量差、压实度不足等。
为了防治这一问题,可以采取以下措施加强地基处理,确保地基稳定;控制填料质量,选用符合要求的填料;增加压实度,采用合适的压实机械和工艺,确保压实度达到设计要求。
路基沉降不均匀。

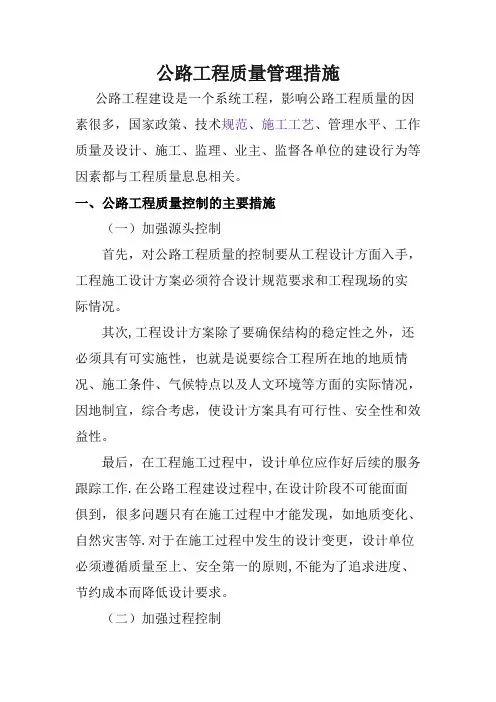

公路工程质量管理措施公路工程建设是一个系统工程,影响公路工程质量的因素很多,国家政策、技术规范、施工工艺、管理水平、工作质量及设计、施工、监理、业主、监督各单位的建设行为等因素都与工程质量息息相关。
一、公路工程质量控制的主要措施(一)加强源头控制首先,对公路工程质量的控制要从工程设计方面入手,工程施工设计方案必须符合设计规范要求和工程现场的实际情况。
其次,工程设计方案除了要确保结构的稳定性之外,还必须具有可实施性,也就是说要综合工程所在地的地质情况、施工条件、气候特点以及人文环境等方面的实际情况,因地制宜,综合考虑,使设计方案具有可行性、安全性和效益性。
最后,在工程施工过程中,设计单位应作好后续的服务跟踪工作.在公路工程建设过程中,在设计阶段不可能面面俱到,很多问题只有在施工过程中才能发现,如地质变化、自然灾害等.对于在施工过程中发生的设计变更,设计单位必须遵循质量至上、安全第一的原则,不能为了追求进度、节约成本而降低设计要求。
(二)加强过程控制公路工程的质量控制,主要体现在施工过程中,设计、施工、监理、业主、监督各单位应各负其责,相应履行工程设计、施工控制、质量监管、监督审查的职能。
从施工方面来说,控制工程质量的具体措施如下:1。
建立、健全质量保证体系建立、健全质量保证体系是质量控制的先决条件,科学合理的质保体系能保证质量控制有序、高效运行,能为质量控制提供决策保证。
没有切实可行的质量保证体系,质量控制就成了无源之水,无本之木.2.制定、完善质量控制措施质量控制措施是对质量保证体系的完善和细化,是质量保证体系得以有效运行的保障.实施质量控制首先要建立、健全质量自检措施。
自检措施应从检测程序、检测设备、检测手段、技术力量等方面着手,层层把关,环环紧扣。
尤其是要注重项目的控制性工程和隐蔽工程的自检,检测不合格的一律不得进行下一道工序的施工。
实施质量控制在具体实施过程中一是要注重对主要原材料的检测控制.要从入围厂家的选择、进场材料的试验检测、加工安装的工序监控等方面着手,严格把关,杜绝不合格材料进入施工工序,在施工过程中及施工完成后发现材料质量问题的,必须严格按照设计图纸及技术规范的要求采取返工或其它能够满足设计规范要求的补救措施。
公路工程质量控制要点公路工程是国家基础设施建设的重要组成部分,其质量直接关系到人民的生命财产安全和社会的经济发展。
因此,对公路工程质量进行有效的控制至关重要。
本文将从多个方面详细阐述公路工程质量控制的要点。
一、工程设计阶段的质量控制设计是公路工程的灵魂,一个科学合理的设计方案是保证工程质量的前提。
在设计阶段,需要充分考虑工程所在地的地形、地质、水文等自然条件,以及交通流量、使用需求等因素。
设计人员应严格按照相关规范和标准进行设计,确保设计文件的准确性和完整性。
首先,路线设计要合理。
路线的走向、坡度、曲线半径等参数应符合行车安全和舒适性的要求,同时要尽量减少对周边环境的破坏。
其次,路基和路面设计要根据地质条件和交通荷载进行计算和选型,确保其具有足够的强度和稳定性。
再者,桥梁、隧道等构造物的设计要考虑结构的安全性和耐久性,选用合适的材料和施工工艺。
此外,设计单位还应与建设单位、施工单位进行充分的沟通和协调,听取各方意见,对设计方案进行优化和完善,避免在施工过程中出现因设计不合理而导致的质量问题。
二、施工准备阶段的质量控制施工准备阶段是为正式施工创造条件的阶段,这一阶段的质量控制工作不容忽视。
施工单位要组建高素质的项目经理部,配备经验丰富、技术过硬的管理人员和施工人员。
同时,要建立健全质量管理体系,明确各部门和人员的质量职责,制定质量目标和质量计划,并将其层层分解落实到具体的工程项目和施工环节。
在技术准备方面,施工单位要认真熟悉施工图纸和设计文件,组织技术交底和图纸会审,及时发现并解决设计中存在的问题。
同时,要编制详细的施工组织设计和施工方案,明确施工工艺、施工方法、质量标准和检验方法等。
材料和构配件的质量控制也是施工准备阶段的重要工作。
施工单位要选择合格的供应商,对原材料进行严格的检验和试验,确保其质量符合设计和规范要求。
对于重要的材料和构配件,如钢材、水泥、沥青等,要实行见证取样送检制度,防止不合格材料进入施工现场。
公路施工质量控制要点
1. 材料质量可不能马虎啊!你想想,要是用了劣质的材料,那不就像盖房子用了烂砖头一样,公路能结实吗?就拿沥青来说吧,要是沥青质量不行,这公路还不得早早地出现裂缝!所以啊,一定要严格把控材料质量,这是基础中的基础呀!
2. 施工工艺那可是相当重要滴!这就好比厨师做菜,步骤错了,味道能好吗?比如说摊铺沥青的时候,温度没控制好,或者碾压的次数不够,那公路的平整度和密实度能有保障吗?咱们可得把好这关呀!
3. 人员素质不能忽视呀!一个靠谱的施工团队,就像是一支能打胜仗的军队。
要是工人都不专业,那不是瞎捣乱吗?人家专业的工人,就知道什么环节该怎么做,才能保证公路的质量杠杠滴!
4. 现场管理要跟上啊!这不就像家里过日子得有条理一样吗?施工现场乱糟糟的,能保证施工质量才怪呢!各方面都得安排得妥妥当当,设备放哪儿,人员怎么调配,都得井井有条才行。
5. 质量检测绝对不能少哇!这就好像给公路做体检一样,你不检查怎么知道它健不健康呢?通过各种检测手段,及时发现问题并解决,可别等出了问题才后悔莫及啊!
6. 环境保护也很重要哦!咱不能修好了公路,却破坏了环境呀!就像不能为了吃顿好的,把家里弄得乱七八糟一样。
要做到施工和环保两不误。
7. 安全问题能不重视吗?没有安全,一切都白搭!这就像走路一样,不稳当怎么行?施工过程中保证人员的安全,才能安心地把公路修好呀!
8. 进度控制也很关键哒!光质量好,修个没完没了也不行啊!就像跑步比赛,又要跑得快,又要姿势对。
合理安排进度,才能让公路又好又快地完工。
我的观点结论就是:公路施工质量控制要点真的每一条都很重要,任何一个环节出了问题,都可能导致整个工程的失败,所以必须得高度重视,全力以赴呀!。
公路工程质量监控要点及质量通病防治手册引言本手册旨在介绍公路工程质量监控的要点以及常见质量问题的防治方法,以帮助相关人员提高公路工程质量并确保工程的安全和可靠性。
1. 公路工程质量监控要点1.1 设计阶段- 确保设计符合相关标准和规范;- 进行综合评估和审核设计方案;- 确定合适的施工方法和工序。
1.2 施工阶段- 严格落实工程施工方案;- 监督施工人员的资质和工作能力;- 进行工程横断面、线型等关键部位的抽查检验;- 做好工程质量档案的记录和管理。
1.3 竣工验收阶段- 进行全面的质量验收,包括外观、水工、地基、路面等方面;- 确保工程符合设计要求和规范标准;- 确认工程的使用性能和安全性。
2. 质量通病防治方法2.1 基层质量问题- 加强材料的质量控制,确保基层材料的质量达标;- 合理控制施工工艺和施工周期,避免质量缺陷的产生;- 加强对基层工程的验收和抽查,及时发现和解决问题。
2.2 桥梁质量问题- 严格控制桥梁的设计和施工质量;- 加强桥梁结构的监测和维护;- 定期进行桥梁的安全检查和修缮。
2.3 高速公路质量问题- 加强高速公路路基、路面和交通标志等的设计和施工质量管控;- 定期进行高速公路的巡查和维护;- 加强对路面损坏和设施故障的及时修复。
结论公路工程质量监控是确保工程质量的重要手段,本手册提供了公路工程质量监控的要点以及一些常见质量问题的防治方法。
通过遵循这些要点和方法,能够提高工程质量并保障公路工程的安全和可靠性。
希望本手册能对相关人员提供指导和参考。
公路工程质量检测与控制要点公路工程是国家基础设施建设的重点工程之一,公路工程质量的优劣直接关系到人民生命财产安全和国家经济发展。
为确保公路工程质量,需对其进行质量检测与控制,下面将从以下几个方面阐述公路工程质量检测与控制要点。
一、建立科学合理的质量管理体系公路工程质量与工程管理密切相关,建立科学合理的质量管理体系是保证工程质量的关键。
应该建立工程质量管理制度和工程质量管理规程,制定完善的工程质量标准和检验标准,确保施工过程中质量关键节点的监控、检测、记录和处理。
二、加强原材料质量检测公路工程建设过程中各类原材料的质量必须得到严格的检测与控制。
要求施工总承包商要按照设计标准选材,中测检验机构对原材料进行抽样检测,确保原材料符合国家质量标准和施工工艺的技术要求。
对于出现问题的原材料要及时追踪处理,确保施工过程的顺利进行。
三、加强施工现场管理施工过程中,要加强现场管理,保证所有施工环节符合设计要求和合理建设,减少工程质量问题。
要加强现场管理,实行分工、责任和检查制度,实现全程质量管理和追溯体系,完善质量统计和分析报告等工作,确保施工质量稳定可靠。
四、建立质量信息管理平台建立质量信息管理平台是公路工程质量检测与控制的一个重要方面。
通过建立数字化质量信息管理平台,可以实现数据流程的自动化,提高工作效率,降低数据处理成本,促进质量信息管理的科学化和标准化。
五、加强现场质量抽检及验收工程完成后,要进行现场验收。
现场验收是工程质量把控的重要环节,是判断工程是否合格的方法之一。
要对完成的工程进行质量抽检,确定验收标准及验收依据,确保质量达到设计要求并符合规定。
六、提高行业从业人员素质公路工程从业人员必须具备专业知识和技能,才能实现公路工程的质量检测与控制。
通过加强行业从业人员的培训和继续教育,提高从业人员素质和应变能力,增强工作责任感和事故应急处置能力,提升工程质量监管水平和公路建设管理水平。
总之,公路工程质量检测与控制是公路工程建设中的关键。
高速公路工程质量控制要点一、桥梁工程(一)桩基施工本标段桩基施工过程主要存在的问题有:桩位偏差过大、声测管堵管、桩体夹渣夹泥断桩等。
施工中从桩位放样、设置护桩、埋护筒、制备泥浆、钻孔、成孔、一次清孔、下钢筋笼及安装声测管、二次清孔、下导管、灌注混凝土、拔护筒到桩头环切、桩基检测,质量控制要点如下。
1、护筒内径大于桩径至少200mm,护筒埋设时顶部宜高出地面30cm,护筒中心与桩中心的平面位置偏差≤50mm。
2、钻孔过程中旋挖钻施工泥浆比重为1.02-1.1,冲击钻施工泥浆比重为1.2-1.4。
清孔后泥浆比重为1.03-1.1,冲击钻成孔的桩不大于1.15。
3、孔底沉渣厚度不大于设计要求:桩径大于1.5m的桩,沉渣厚度不大于30cm;桩径小于1.5m的桩,沉渣厚度不大于15cm。
4、下钢筋笼过程中按设计要求安装声测管,声测管安装要竖直,绑扎牢固。
桩径≥1.5m时安装4根声测管,桩径<1.5m时安装3根。
5、下导管前根据实钻孔深计算导管长度,确定配管方式,导管底端距离孔底一般为0.3-0.4m。
6、混凝土灌注前计算首灌方量,根据计算结果选择料斗大小,确保首灌混凝土能够完整封底。
首批混凝土入孔后,应连续灌注,不得中断。
灌注过程中导管埋置深度宜控制在2-6m,根据现场情况最大埋深≤9m,随时利用测绳测混凝土面位置,及时调整导管埋深。
7、灌注桩桩顶高程应比设计高程高出≥0.5m。
8、桩头环切时应严格按七步环切法进行施工(基坑开挖、测定桩顶标高、划切割线、桩头环向切割、桩头分裂、吊离桩头、凿除残余及清洗桩头),确保桩头完整,换切面平整。
(二)基础及下构施工质量通病:模板打磨不彻底;模板隔离剂使用种类多(例如:脱模剂、模板漆、汽油、植物油、废机油等),造成浇筑后混凝土外观质量差;模板拼缝不严,漏浆烂根、错台严重;混凝土表面气泡较多、蜂窝麻面、孔洞。
1、承台及系梁施工:施工中主要存在问题有垫层施工表面不平整;桩柱连接焊接质量差;承台顶面浇筑过程中浮浆较多未收浆,养护不及时,表面干缩裂纹较多等。

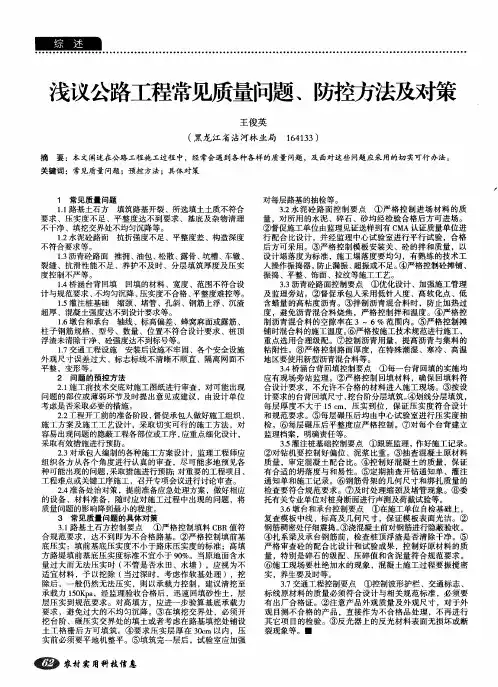

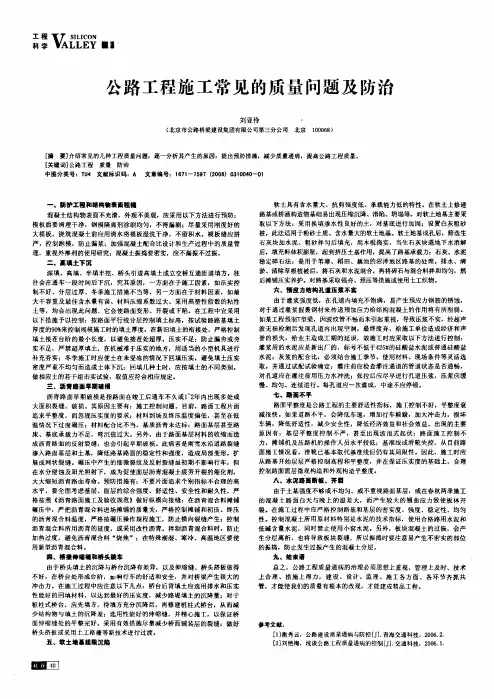

公路工程常见质量问题与控制要点一、路基工程二、桥梁工程三、隧道工程四、路面、交安设施工程五、有关文件要求一、路基工程路基的主要病害及问题为:路堤不均匀下沉、路面出现裂缝、桥头台背的跳车、下边坡防护滑塌、挖方路堑弯沉值达不到要求、防护砌体工程砂浆不饱满倒塌及排水不畅等。
(1)高填路堤的压实度不足引起不均匀沉降使路面开裂;(2)桥头及台背的回填质量不合格造成跳车和路面破损;(3)石质路堑超挖部分用土回填形成软弱夹层致使路面破损;(4)挖方路堑的渗沟质量不合格,地下水上渗造成路面破损;(5)软基处理不到位或沉降过多引起路面破损;(6)填挖交界处台阶未挖至实地或施工便道未处理彻底造成不均匀下沉引起路面开裂。
路基施工采用超大粒径或土石混填,粒径偏大。
二、桥梁工程(一)钢筋工程1、小批量进场钢筋手续不完整,存在“三无”现象●小批量进场钢筋无出场质量合格证,无试验报告单、无标牌、钢筋型号和性质不清,不利材料的正确使用,加上不同品种钢筋混合堆放,钢筋质量得不到保证,钢筋砼结构存在一定的质量隐患。
●预控:●无论进场的钢筋批次数量多少,应需要生产厂家、供应商提供出厂质量合格证和试验报告单,每捆钢筋和钢筋表面应有标志。
钢筋进场后按规定进行抽样检验和检查外观质量,根据不同钢筋品种、型号、规格、等级等分批验收,分别存放,不得混堆,设立标识牌,建立使用台帐等。
2、未按规定要求和频率对进场钢筋力学性能进行抽查检验●分析:●钢筋进场后未对钢筋进行力学性能检验,若将力学性能不良的材料用于钢筋砼结构中,直接影响到结构的刚度和强度,不能满足承受设计荷载的技术要求,致使砼产生裂缝或变形。
●预控:●钢筋进场后,施工单位、监理单位应按现行国家有关标准的规定频率抽样进行抗拉强度、屈服强度和伸长率、冷弯这四项指标试验,经检验合格后方可投入使用,严禁未检先用、边检边用,确保钢筋各项力学指标符合设计和规范要求。
3、砼构件中使用锈蚀泥污的钢筋(钢绞线)●工地成品筋、半成品筋和砼构件预埋筋表面泥污、油污,锈蚀后不但对钢筋的力学性能造成影响,影响与砼握裹力,而且直径减少或因裂纹、结疤、焊伤、机械损伤等钢筋外观质量缺陷,都会影响到钢筋的强度,存在质量隐患。
●预控:●钢筋进场后应加强其外观质量检查,对钢筋存在颗粒状或片状生锈等现象的不得使用在砼中;对有油污、泥污、铁锈、损伤的钢筋应及时清理干净,严重的应作废处理;砼预埋筋长时间未进行下道工序施工的,应涂刷水泥浆、防锈油或覆盖裹护以防锈蚀;加强工地成品筋、半成品筋的保管,按有关规定存放钢筋,不得露天堆放,影响钢筋的使用寿命。
(桥墩、支座垫石钢筋等)钢绞线随意丢弃,严重锈蚀,必须报废处理4、钢筋下料长度不符合设计尺寸●分析:●未按设计图纸标注长度盲目下料,造成长度不足,弯曲角度等不符合设计要求,砼保护层过厚等,影响结构受力。
●预控:●钢筋加工前应详细核对设计图纸的工程数量、长度。
掌握钢筋型号、根数、长度。
钢筋配料不能直接按图纸尺寸下料,必须考虑计算钢筋弯曲类型,弯钓长度及钢筋保护层厚度等下料的调整值。
(如桥面砼护栏1、2#钢筋)5、盘圆钢筋调直不符合要求●分析:在工地经常发现盘圆钢筋采用两种错误的调直方法:一是人工拉直,使钢筋达不到应有的伸长率,无法完全参于结构受力,直接影响整个砼结构的受力性能;二是为拉长钢筋长度,在冷拉调直钢筋时施加应力太大,无法控制最大冷拉率,使得钢筋过度拉伸,冷拉率超过极限值,对构件使用极不利。
●预控:钢筋冷拉前应先检验钢筋原材料质量应合格,经试验结果确定适宜的控制应力和冷拉力,在控制冷拉应力和冷拉率进行钢筋冷拉后,应在已拉直的钢筋中取样抽查,确保冷拉后钢筋的强度符合要求。
同时可根据经验和规范规定,冷拉率大小以能将钢筋调直并去掉锈皮为宜,不必过多提高冷拉率。
6、钢筋焊接接头、焊(绑)接长度不符合要求●分析:钢筋接头的焊接质量应做外观检查,不合格的焊接接头未作处理及接头长度不符合要求的,直接用于工程中,会影响到钢筋结构无法形成整体受力,导致钢筋骨架的承载能力不满足设计结构的要求,存在质量隐患。
●预控:钢筋焊接或绑扎完毕后,应逐个检查焊接接头和绑扎长度的外观质量,应达到以下要求:●(1)受力钢筋绑扎接头的搭接长度当砼强度等级大于C25时不小于25倍直径长度(25d);受压钢筋绑扎接头的搭接长度为受拉钢筋绑扎搭接长度的0.7倍。
●(2)钢筋焊接长度对于双面焊缝,长度不应小于5 d,单面焊缝的长度不应小于10 d;在任何情况下,纵向受拉钢筋的搭接长度不应小于300mm,受压钢筋的搭接长度不应小于200mm;●(3)焊接缝应饱满均匀、无裂纹、气孔、夹渣,钢筋表面无明显烧伤、咬肉等缺陷。
7、钢筋间距不符合设计或规范规定●分析:●由于施工技术管理把关不严,操作工人安装不认真,人为造成钢筋间距不符合设计尺寸或规范规定的允许值,会影响砼结构的受力情况,也可能造成局部承载能力不足而产生质量问题。
●预控:●施工中应提高技术人员和操作者的责任心、事业心,严格施工工艺,施工过程应随时检查、验收,保证受力筋和箍筋的间距符合要求。
T梁腹板竖向钢筋间距偏差大8、结构预埋筋的锚固长度不符合要求●分析:●砼结构预埋筋的锚固长度不足会消弱钢筋的锚固能力,不利下道工序钢筋的连接,影响到砼构件的受力能力,存在质量隐患。
●预控:●预埋筋的锚固长度应符合规范受拉钢筋最小锚固长度不应小于30d,受剪和受压直锚筋长度不应小于15d,(d为钢筋直径);当受拉钢筋的长度预留不足,可采取在锚筋端头加焊锚板或设直钓加焊短钢筋的办法,使锚筋具有足够的锚固能力;当预埋筋承受的剪力较大时,可由设计单位计算采取加设支撑短钢筋或支撑板等措施,促使预埋筋具有足够的抗剪能力。
9、砼浇筑前未严格对钢筋施工质量进行验收●分析:●钢筋工程是砼结构的隐蔽工程,其质量问题或缺陷,直接关系到钢筋砼结构的强度和刚度,在承受荷载后构件发生变形、断裂、破坏,造成质量安全事故。
因此在砼浇筑前对钢筋隐蔽工程检验,及时整改存在的质量问题或质量缺陷,把好隐蔽工程质量关。
●预控:●钢筋砼结构质量优劣,分为外观质量和内在质量,而钢筋工程是关健的隐蔽工程,其质量在砼浇筑后就难以检查了,所以在砼浇筑前,主要应按以下几个方面严格进行检查验收:●(1)对照设计图纸,检查钢筋品种、型号、规格、根数、长度、间距、弯起位置、弯钓、弯曲半径等是否满足设计和规范要求;●(2)钢筋外观检查,检查焊接质量、焊接长度、绑扎搭接长度等是否满足要求及钢筋表面是否存在泥污、油污、锈蚀、裂痕等外观质量缺陷;●(3)检查各部位钢筋是否绑扎牢固,形成整体;检查垫块的数量位置是否满足质量需要;●(4)预埋钢筋位置、长度是否满足要求,预埋钢筋是否存在污染、锈蚀现象等。
●(5)检查进场钢筋质检证书是否齐全;检查各次技术指标抽查检验和频率资料是否完整、是否满足现行国家标准。
10、桩基(墩柱)钢筋笼安装偏位●分析:●桩基钢筋笼偏离桩中心过大,造成桩基一侧保护层太小,甚至可能无保护层,影响桩基的受力性能和承载能力;单桩单柱无横系梁无承台的,桩基与立柱对接偏移,影响立柱受力。
●预控:●钢筋笼应垂直吊装下放,钢筋笼外侧四周应设有保护层装置(如耳朵形钢筋或圆环砼预制块);钢筋笼下放后,孔口处应对其固定,以免在浇筑砼时钢筋笼上浮或施工机具碰撞,阻止钢筋笼中心偏位。
墩柱钢筋笼安装偏位,造成保护层厚度大小不一11、预制T梁横隔板预埋筋偏位或焊接质量差●分析:横隔板处预埋钢筋位置偏位、错位,使钢筋不能很好连接或焊接质量差,造成连接不牢固或焊缝脱开,使横隔板失去有效连接,横隔板砼竖向开裂,形不成整体;造成T梁单梁受力,外包砼不密实松散,钢筋早期腐蚀,T梁横向连接破坏,影响梁体结构的整体受力,甚至失稳。
●预控:预制T梁的横隔板及预埋钢筋安装牢固,防止跑模和钢筋偏位、错位,不得提前拆模;严格控制横隔板的设计位置和尺寸,特别是在斜交桥T梁预制时应认真较核横隔板的方向和位置,防止超张拉起拱度值超大产生相邻梁体高差形成错台;钢筋应同轴焊接,横隔板预埋筋长度不足应采取加强措施,钢筋焊接质量应满足规范要求;吊装后浇注横隔板混凝土应保证浇注质量,不得有空洞、露筋、松散等质量缺陷,并加强养护。
桥面铺装桥面铺装钢筋网沉底,保护层过大。
桥面铺装钢筋网沉底,保护层过大,造成砼开裂(二)桥梁结构裂缝及质量隐患1、桥面混凝土铺装层早期破损●①横向裂缝●主要原因:连续桥面伸缝处的无粘结筋失效,伸缩缝混凝土产生无规划裂缝;有的是桥台不均匀沉降,拉裂桥面铺装层;伸缩缝安装质量差,高速重载车的冲击和破坏力,超过混凝土的强度出现裂缝。
●②纵向裂缝●主要原因:新桥旧桥沉降不一致,桥面分幅施工由混凝土收缩引起的;空心板梁侧面未凿毛或凿毛不好,加上铰缝混凝土浇筑不密实,铰缝混凝土剥落,渠化交通单块板受力产生裂缝。
●③龟裂(表面)●主要原因:水泥用量过多,表面光洁;水在此控制不严、混凝土表面浮浆层偏厚,骨科偏少,干缩后产生;未使用硅酸盐水泥或普通硅酸盐水泥,而使用矿渣水泥等;使用的水泥不稳定,强度不足,混凝土早期过快失水,加上养护不及时等等产生龟裂。
●④网状裂缝●主要原因:铺装层厚度大小控制不严,局部厚度小于10cm,钢筋层安装固定差呈波浪状以及在车辆撞击,湿度变化情况产生;桥面未凿毛或凿毛不好,梁表面不清洁与桥面混凝土连接不牢,在行车震颤作用下产生;砼表面整平时用砂浆,水泥浆找平或撒上水泥粉等。
2、箱梁底板纵向裂缝●分析:采用支架法施工现浇的预应力混凝土箱梁底板,沿预应力钢束位置下方出现长度不等的纵向裂缝,主要原因:一是预应力钢束波纹管的保护层厚度偏薄,加上高标号水泥用量偏多及箱梁配筋结构的内约束所产生的混凝土不均匀收缩;二是混凝土振捣不密实,缺乏养护或养护不到位;三是底板横向分布筋间距偏大等。
●预控:(1)保证预应力钢束波纹管保护层的设计厚度;(2)合理或严格按设计布置底板构造钢筋和预应力钢束的间距;●(3)加强对箱梁底板混凝土的振捣和养护;●(4)改善水泥用量、水灰比、外加剂用量,混凝土配比合理,降低混凝土收缩变形;箱梁底板纵向裂缝3、箱梁斜裂缝●分析:箱梁钢筋混凝土斜向裂缝多种原因,主要原因是:●①竖向预应筋移位,梁内部受力发生变化,局部竖向预应力不够,造成主拉应力过大;●②重视横向和纵向预应力张拉,缺乏重视竖向预应力筋的张拉,有效预应力小于设计值,使得箱梁主拉应力过大。
●预控:严格按设计位置安装竖向力筋,并固定好以防在浇筑混凝土时不会产生移位;认识竖向预应力筋的作用,施工前可通过试验,实测竖向预应力筋螺母的锚固扭矩,减少锚固时预应力损失;压浆前若检查发现竖向预应力不足应进行二次张拉,确保竖向有效预应力满足设计要求。
莆秀高速公路A标木兰溪大桥现浇箱梁梁底斜向裂缝4、翼缘板与腹板交界纵向裂缝●分析:翼缘板与腹板交界处为转角,凹角处最易出现纵向裂缝,这种裂缝有断续的、也有通长的,造成钢筋锈蚀。
