机电安装工程技术标部分
- 格式:doc
- 大小:2.99 MB
- 文档页数:298

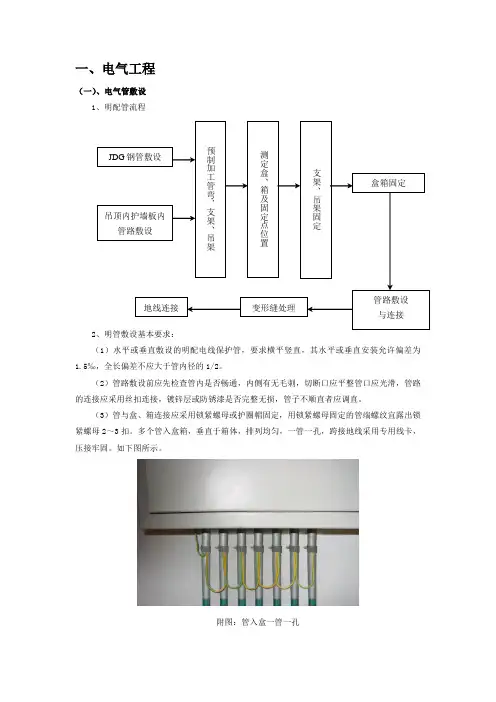

一、电气工程(一)、电气管敷设1、明配管流程(1)水平或垂直敷设的明配电线保护管,要求横平竖直,其水平或垂直安装允许偏差为1.5‰,全长偏差不应大于管内径的1/2。
(2)管路敷设前应先检查管内是否畅通,内侧有无毛刺,切断口应平整管口应光滑,管路的连接应采用丝扣连接,镀锌层或防锈漆是否完整无损,管子不顺直者应调直。
(3)管与盒、箱连接应采用锁紧螺母或护圈帽固定,用锁紧螺母固定的管端螺纹宜露出锁紧螺母2~3扣。
多个管入盒箱,垂直于箱体,排列均匀,一管一孔,跨接地线采用专用线卡,压接牢固。
如下图所示。
附图:管入盒一管一孔外露锁母2-3扣开槽配管吊顶内管路敷设(4)当钢管与设备直接连接时,应将钢管敷设到设备的接线盒内。
不准许将管焊在其它管道或设备上。
(5)当钢管与设备间接连接时,对室内干燥场所,钢管端部宜增设电线保护软管或可挠金属电线保护管后引入设备的接线盒内,且钢管管口应包扎严密;对室外或室内潮湿场所,钢管端部应增设防水弯头,导线应加套保护软管,经弯成滴水弧状后再引入设备接线盒。
(6)与设备连接的钢管当不能进入设备的接线盒内时,钢管的管口与地面的距离当设计无规定时宜大于200mm 。
(7)配管弯曲半径一般不小于管外径6倍。
如有一个弯时,应不小于管外径的4倍。
砖墙、加砌混凝土墙、空心砖墙配合砌墙立管时,该管最好放在墙中心;管口向上者要堵好。
附图:配管施工示意图(8)明管敷设工艺与暗管敷设工艺相同处参见暗管敷设的施工方法。
3、支、吊架加工及盒、箱位置的测定:(1)根据设计施工平面图测出盒、箱及出线口等的准确位置,把管路的垂直、水平走向弹出来,按照安装标准规定的间距尺寸,计算出支吊架的具体位置和数量。
盒、箱固定:由地面引出管路至明盒时,可直接焊在角钢支架上,采用定型盘、箱,需在盘、箱下侧100~150mm 处加稳固支架,将管用夹子固定在支架上,盒、箱安装应牢固平整,开孔整齐并与管径相吻合,要求一管一孔不得开长孔。

第一节:施工方案第二节:安装工程施工方案及主要技术措施第三节:安装工程质量保证措施第四节:安装工程施工进度计划保证措施第五节:安装工程安全生产、文明施工措施第六节:安装工程施工现场配合管理措施第七节劳动力安排计划和施工机械设备情况一、施工方案编制依据1、由建设单位(业主方)提供的招标文件。
2、中华人民共和国〈建筑法》,长沙市人民政府有关建筑工程管理、市政管理、环境保护等地方性行政法规。
3、我单位〈质量保证手册》和有关文件。
4、中华人民共和国颁布的现行安装工程施工的有关规范、规程及验收标准,所执行规范主要目录如下:1〈建设工程项目管理规范》GB/T50326-20012〈建筑电气工程施工质量验收规范》GB50303-20023〈建筑工程施工质量验收统一标准》GB50300-20014〈建筑施工安全检查标准》JGJ59-995〈施工现场临时用电安全技术规范》JGJ46-886〈机械设备安装工程施工及验收规范》GB50231-98编制原则本施工组织设计方案在编制过程中,由于没有图纸及工程量清单,本纲要只是我们的初步设想,若有幸中标,我方将根据正式施工图纸、合同要求及本纲要,编制更为详尽的施工组织设计和项目质量计划,以作为指导现场施工的依据。
编制内容本工程招标范围内的所规定的机电系统安装工程的内容:包括变配电、照明及通风工程。
编制目的编制施工组织设计方案的目的是:为了有效地指导和管理施工生产,保证安装工程的工期,提高安装工程的施工质量,实现工期和质量的控制目标。
该工程由多家施工单位同时施工,安装工程在施工中必须与监控安装、消防安装、土建单位等多家施工队伍密切配合,以确保工程施工进度和质量符合合同规定的要求。
安装工程前期施工准备工作可分为临时的搭设、技术准备、劳动力准备、材料准备、机具准备五大部分。
建立健全施工准备工作责任制,按计划将责任落实到有关部门甚至个人,同时明确各级技术负责人在施工准备工作中所负的责任,各级技术负责人应是各阶段施工准备工作的负责人,负责审查施工准备工作计划和施工组织计划,督促检查各分项施工准备工作的实施,及时总结经验和教训。

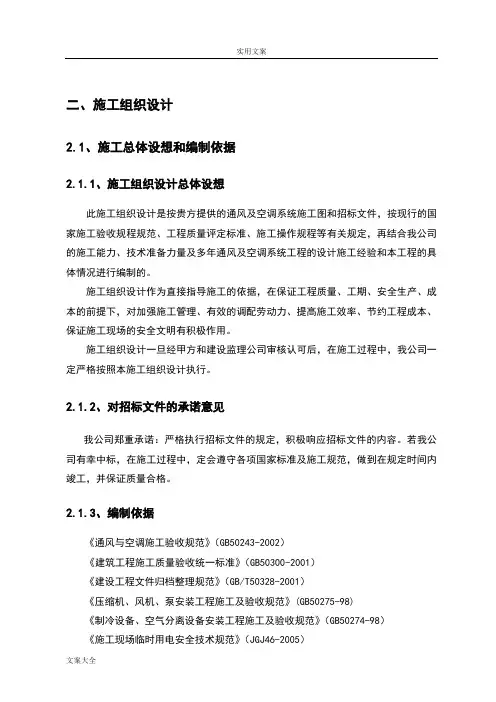

二、施工组织设计2.1、施工总体设想和编制依据2.1.1、施工组织设计总体设想此施工组织设计是按贵方提供的通风及空调系统施工图和招标文件,按现行的国家施工验收规程规范、工程质量评定标准、施工操作规程等有关规定,再结合我公司的施工能力、技术准备力量及多年通风及空调系统工程的设计施工经验和本工程的具体情况进行编制的。
施工组织设计作为直接指导施工的依据,在保证工程质量、工期、安全生产、成本的前提下,对加强施工管理、有效的调配劳动力、提高施工效率、节约工程成本、保证施工现场的安全文明有积极作用。
施工组织设计一旦经甲方和建设监理公司审核认可后,在施工过程中,我公司一定严格按照本施工组织设计执行。
2.1.2、对招标文件的承诺意见我公司郑重承诺:严格执行招标文件的规定,积极响应招标文件的内容。
若我公司有幸中标,在施工过程中,定会遵守各项国家标准及施工规范,做到在规定时间内竣工,并保证质量合格。
2.1.3、编制依据《通风与空调施工验收规范》(GB50243-2002)《建筑工程施工质量验收统一标准》(GB50300-2001)《建设工程文件归档整理规范》(GB/T50328-2001)《压缩机、风机、泵安装工程施工及验收规范》(GB50275-98)《制冷设备、空气分离设备安装工程施工及验收规范》(GB50274-98)《施工现场临时用电安全技术规范》(JGJ46-2005)《建筑施工高处作业安全技术规范》JGJ80-19912.2、本工程所采用的主要施工方法2.2.1、空调风系统施工方案(一)镀锌钢板风管施工方案1、镀锌钢板风管工程概况(1)通风管、空调送、回风管及新风管等均采用镀锌钢板制作。
一层沿街外铺卫生间排风管采用铝制螺旋风管(2)与土建风道连接的钢板风道,当长边大于400mm时,须采用厚度不小于1.6mm 的钢板制作,并应保证连接口的强度,防止变形;钢板风道应顺气流方向插入,插入口周围空隙应进行密封处理;加压送风和排烟系统的土建风道与钢板风道的连接口处,可预埋角钢或槽钢框,防止渗漏,保证系统能安全运行。
目录第一节机电工程简要说明第二节工期计划和工期保证措施第三节主要技术方案第四节质量控制与质量保证措施第五节新技术、新工艺、环保第六节管理与技术协调第七节服务与策划第一节机电工程简要说明一、编制依据本工程招标文件本工程招标文件书面答疑文件本工程机电设计原则与意图本工程标书所附图纸、设计说明投标人真对同类项目的施工经验国家有关设计、施工及验收规范《中华人民共和国建筑法》;《招标投标法》;《合同法》;《中华人民共和国安全生产法》;1.《建筑工程施工质量验收统一标准》(GB50300-2001);2.《建筑装饰装修工程质量验收规范》(GB50210-2001);3.《建筑地面工程施工质量验收规范》(GB50209-2002);4.《建筑电气工程施工质量验收规范》(GB50303-2002);5.《火灾自动报警系统设计规范》(GB500116-98);6.《建筑内部装修设计防火规范》(GB50222-95);7.《建筑给水排水及采暖工程施工质量验收规范》(GB50242-2002);8.《工程测量规范》(GBJ50026-93);9.《民用建筑工程室内环境污染控制规范》(GB50325-2001);10.《室内装修材料人造板及其制品中甲醛释放限量》(GB18580-2001);11.《室内装修材料溶剂型木器涂料中有害物质限量》(GB18581-2001);12.《室内装修材料内墙涂料中有害物质限量》(GB18582-2001);13.《室内装修材料胶粘剂中有害物质限量》(GB18583-2001);14.《室内装修材料木家具中有害物质限量》(GB18584-2001);15.《职业健康安全管理体系规范》)(GB/T28001-2001);16.《环境管理体系》(GB/T24001-1996);17.《室内装修材料聚氯乙烯卷材地板中有害物质限量》(GB18586-2001);18.《室内装修材料地毯、地毯衬垫及地毯用粘结剂中有害物质限量》(GB18687-2001);19.《室内装修材料建筑材料放射性核素限量》(GB6566-2001);20.《建设工程项目管理规范》(GB/T50326—2001);21.《建筑工程文件归档整理规范》(GB/T50328-2001);22.《建筑施工安全检查标准》(JGJ59-99);23.《建筑机械使用安全技术规程》(JGJ33-2001);24.《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001);25.《施工现场临时用电安全技术规范》(GB50194-93)。
,、投标书综合说明1、书编制依据1.1苏州工业园区现代大厦机电安装工程招标文件(2004.2 )。
1.2现代大厦机电安装招标补遗(一)(200431 )。
1.3现代大厦机电安装招标补遗(二)(200435 )。
1.4现代大厦机电安装招标补遗(三)(2004315 )。
1.5华东建筑设计院有限公司设计苏州工业园区现代大厦电施、水施、风施、设施图纸。
1.6本机电安装工程所涵盖国家、地方施工验收规范、标准、规程和国家工程建设标准强制性条文。
1.7本公司贯彻“ GB/T19001-2000质量管理体系”的标准文件。
1.8本公司贯彻“ GB/T28001-2001 GB/T24001—1996职业健康、安全、环境管理体系”的标准文件。
2.承诺首先我公司衷心感谢苏州工业园区机关事务管理中心邀请我们参加苏州工业园区现代大厦机电安装工程投标工作,为我公司提供了进入苏州工业园区发展的良好机会。
在接到贵方招标文件、施工图纸后,我公司立即组织了相关项目经理和施工技术人员,夜以继日学习、领会、消化所有文件、图纸资料,数次实地踏勘施工现场,在全面分析了本工程特点难点、有利条件和不利因素后,我公司完全接受建设单位在招标文件中提出有关安装工程承包范围和内容、工程承包方式、工程质量目标、施工技术要求、设备和材料供应方式、工期要求、工程管理原则、安全文明施工等各项要求,制定和落实好各项措施和方案,服从业主和土建总承包商管理、协调和控制,确保高质量高速度按期全面完成本工程招标文件规定全部内容。
一旦有幸中标,我们会以极强的光荣感、自豪感及使命感全力以赴,充分发挥我公司整体管理优势和技术优势,精心组织、精心管理、精心施工, 力争在园区内树立良好质量和服务品牌,实现将苏州工业园区的市场拓展作为我公司市场经营发展战略重点打下坚实基础。
2.1称职作好机电安装总承包商承诺如果我公司有幸中标,将作为机电安装工程的总承包商,负责管理业主发包的各承包商,和我公司各项管理工作,包括质量、进度安全、文明施工等和土建总承包商紧密团结协作,协调配合好土建总承包分包幕墙工程、内装饰工程等承包商。
机电安装工程投标文件技术标标书啦【机电安装工程投标文件技术标标书】1、项目概述1.1 项目名称及背景1.2 项目目标与要求1.3 关键时间节点1.4 执行方式与合同条款1.5 技术支持与合作伙伴2、项目管理与组织结构2.1 项目组织机构与职责2.2 项目管理计划2.3 项目资源调配与管理2.4 风险管理与应对策略3、技术方案与进度计划3.1 工程规模与设计方案3.2 机电设备选型与布局3.3 电气系统设计与接线方案3.4 给排水系统设计与布局3.5 安全防护系统设计与策划3.6 进度计划与施工方法4、质量管理计划与验收标准4.1 质量管理体系与标准要求4.2 施工质量控制措施4.3 关键工序质量验收标准4.4 验收测试与设备调试4.5 施工过程监控与质量报告5、安全生产与环境保护5.1 安全生产管理体系与措施5.2 施工现场安全保障5.3 环保管理与污染物处理措施5.4 安全与环保考核指标6、投标文件编制要求6.1 文件格式及组织结构6.2 技术标书内容与要求6.3 提交材料清单与要求6.4 文件验证与签字要求6.5 投标报价及成本核算【附件】:1. 技术规范与标准2. 设计图纸与施工图3. 设备选型与供货合同4. 安全保障与风险评估报告5. 监理与验收记录6. 环境影响评估报告【法律名词及注释】:1. 施工总承包:指由建设单位委托承包商负责整个工程的招投标、合同、设计、施工、验收等全过程管理。
2. 安全生产管理体系:指按照国家相关法律法规,建立健全的安全生产组织结构、责任制度、管理制度的体系。
3. 施工图:指具体规定建筑物或工程物体建造过程中各部位的设计要求、规格、材料和施工方法的图纸。
本所涉及附件如下:1. 技术规范与标准2. 设计图纸与施工图3. 设备选型与供货合同4. 安全保障与风险评估报告5. 监理与验收记录6. 环境影响评估报告本所涉及的法律名词及注释:1. 施工总承包:指由建设单位委托承包商负责整个工程的招投标、合同、设计、施工、验收等全过程管理。
机电安装工程技术标书(模板)机电安装工程技术标书(模板)1. 背景介绍机电安装工程技术标书是为了满足特定工程项目的机电安装需求而制定的文件。
本旨在提供一个详细的模板,以便工程师能够根据特定项目的要求进行修改和适应。
2. 项目概述本章节详细描述了项目的概述,包括工程名称、项目地点、工期要求等。
同时,还要包括项目的目标和需求,以便后续章节的详细说明。
3. 技术规范本章节要对整个项目的技术规范进行详细说明,包括机电设备选型、安装标准、设备配置、工艺流程等。
每一项规范都要进行详细的描述,确保工程师和相关人员能够清楚理解。
4. 设备清单本章节要列出所需机电设备的详细清单,包括设备名称、型号、数量、技术参数等。
同时,可以根据需要增加其他列,如供应商、价格等。
5. 工程安装方案本章节要对机电设备的安装方案进行详细说明,包括施工组织、分工计划、工期安排等。
同时,还要对施工过程中可能遇到的问题和解决方案进行预测和阐述。
6. 安全与质量控制本章节要详细说明项目的安全与质量控制措施,包括人员培训、防护措施、安全设备使用等。
同时,还要包括质量检测与验收标准,以确保工程的安全和质量。
7. 成本控制与预算本章节要对项目的成本进行详细控制和预算,包括主要费用项目、费用估算、资金来源等。
同时,还要对成本控制的方法和措施进行说明,以确保项目能够在预算内完成。
8. 进度管理与监督本章节要对项目的进度进行详细管理和监督,包括工期计划、工作进度跟踪、进度评估等。
同时,还要对可能影响工期的因素进行预测和解决方案的提出。
9. 合同条款与风险分析本章节要对项目的合同条款进行详细说明,包括责任范围、违约责任、索赔条款等。
同时,还要对项目可能存在的风险进行分析和评估,以便采取相应的措施进行风险管理。
10. 附件本所涉及的附件如下:附件1:技术规范书附件2:设备清单表附件3:安装示意图附件4:合同范本...11. 法律名词及注释本所涉及的法律名词及注释如下:法律名词1:注释1法律名词2:注释2...。

第一章工程概况及工程特点第一节工程概况一、工程名称临澧冀东水泥有限公司日产4500吨熟料带纯低温余热发电水泥生产线建筑安装工程1标段—机电设备安装工程。
二、工程建设地点湖南省常德市临澧县新安镇沙堤村。
三、工程施工范围石灰石破碎及输送、石灰石储存、煤及石煤预均化堆场、升压水泵房、煤及石煤粉磨(含钢烟囱、煤粉仓)、煤及石煤破碎及输送、煤及石煤堆棚及输送、辅助卸车坑及输送、辅助原料堆棚、辅助破碎及输送、原料调配及输送、原料粉磨/废气处理(含大布袋收尘、增湿塔、生料制备、窑尾烟囱、旋风分离器等)、生料均化库及生料入窑、烧成窑尾、烧成窑中(含三次风管支架等)、烧成窑头及熟料输送(含窑头电收尘、窑头烟囱等)、煤粉制备及输送、熟料储存及熟料输送、熟料线压缩空气站、中控室化验楼、总降压站及配套的水、电、暖等安装工程。
四、地形地貌属山前平原和低山丘陵地貌。
第二节工程特点一、工期周期短本工程要求施工工期185日历日,因此劳动力必须组织合理,机具、机械配置科学。
二、工程量大本工程单位工程多,施工高峰期十分集中,要求投入的周转材料、施工机具、施工人员的资金较大,需要认真制订详细、周密、科学的工程总体规划和施工总进度计划网络图,统一协调钢结构制作与安装和设备安装的关系、合理安排各专业的交叉施工和流水作业,才能保证工程的施工进度和工程质量。
三、技术先进本工程工艺设备选型代表着目前国际上最先进的水平,控制系统采用DCS 集散控制系统,为取保工程质量需要编制详细的质量计划、技术措施和施工方案。
四、施工中土建与安装相互交叉作业多,需要很好的配合,做好预埋工作和工作协调,确保工期。
五、工程施工高空作业施工工作量大,危险性大,且在冬雨季施工,因此,施工中必须加大安全施工措施,确保施工人员的安全。
第三节编制依据及原则一、编制依据1、冀东水泥丰润公司熟料水泥生产线工程——安装工程1标段招标文件;2、GBJ93-86工业自动化仪表工程施工及验收规范3、GBJ147-90电气装置安装工程高压电器施工及验收规范4、GBJ148-90电气装置安装工程电力变压器油浸电抗器互感器施工及验收规范5、G8J149-90电气装置安装工程母线装置施工及验收规范6、G850150-91电气装置安装工程电气设备交接试验标准7、GB50168-92电气装置安装工程电缆线路施工及验收规范8、GB50169-92电气装置安装工程接地装置施工及验收规范9、GB50170-92电气装置安装工程旋转电机施工及验收规范10、GB50171-92电气装置安装工程盆、柜及二次回路结线施工及验收规范11、GB50172-92电气装置安装工程蓄电池施工及验收规范12、GB50182-93电气装置安装工程电梯电气装置施工及验收规范13、GB50254-96电气装置安装工程低电器施工及验收规范14、GB50255-96电气装置安装工程电力变流设备施工及验收规范15、GB50256-96电气装置安装工程起重机电气装置施工及验收规范16、GB50258-96电气装置安装工程1Kv及以下配线工程施工及验收规范17、GBJ211-87工业炉砌筑工程施工及验收规范18、GBJ126-89工业设备及管道绝热工程施工及验收规范19、GB50235-971工业金属管道工程施工及验收规范20、GB50236-98现场设备、工业管道焊接工程施工及验收规范21、《钢结构工程施工及验收规范》22、CECS71:94工程建设施工现场焊按目视检验规范23、GB50094-98球形储罐施工及验收规范24、GBJ128-90立式圆筒形钢制焊接油罐施工及验收规范25、GB50231-98机械设备安装工程施工及验收通用规范26、GB50275-98压缩机、风机、泵安装工程施工及验收规范27、GB50276-98破碎、粉磨设备安装工程施工及验收规范28、GB50277-98铸造设备安装工程施工及验收规范29、GB50278-98起重设备安装工程施工及验收规范30、DL/T 820-2002 《管道焊接接头超声波检验》31、DL/T 821-2002 《钢制承压管道施工及验收规范》32、DL/T694-99《高温紧固螺栓超声波检验技术导则》33、《水泥机械设备安装工程及验收规范》34、《焊接射线探伤标准》35、《焊接工艺评定》36、《建筑安装工程质量检验评定统一标准》37、国家其他有关设备安装标准38、工程相关设计资料和设计文件;39、我公司质量环境职业健康管理体系文件《质量环境管理文件》、《程序文件》、《作业指导书》。

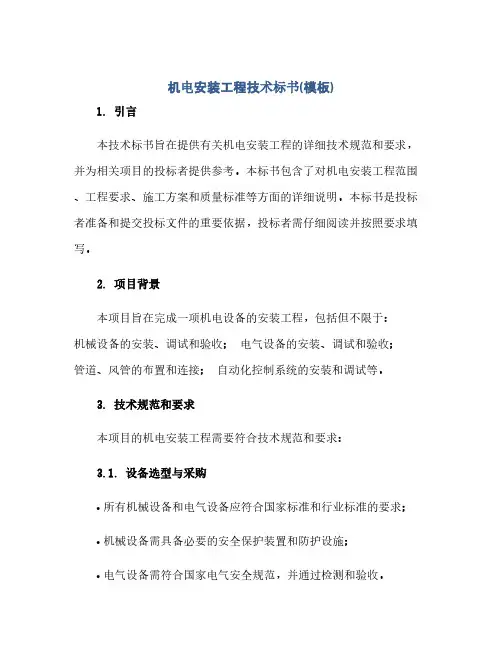

机电安装工程技术标书(模板)1. 引言本技术标书旨在提供有关机电安装工程的详细技术规范和要求,并为相关项目的投标者提供参考。
本标书包含了对机电安装工程范围、工程要求、施工方案和质量标准等方面的详细说明。
本标书是投标者准备和提交投标文件的重要依据,投标者需仔细阅读并按照要求填写。
2. 项目背景本项目旨在完成一项机电设备的安装工程,包括但不限于:机械设备的安装、调试和验收;电气设备的安装、调试和验收;管道、风管的布置和连接;自动化控制系统的安装和调试等。
3. 技术规范和要求本项目的机电安装工程需要符合技术规范和要求:3.1. 设备选型与采购•所有机械设备和电气设备应符合国家标准和行业标准的要求;•机械设备需具备必要的安全保护装置和防护设施;•电气设备需符合国家电气安全规范,并通过检测和验收。
3.2. 施工方案•提供详细的机电安装施工方案,包括工程进度安排、施工流程图等;•采用合理的施工方法和安全措施,确保施工过程安全可靠;•安装过程中应注意设备的调试和验收要求,确保设备正常运行。
3.3. 工程质量要求•安装工程要符合国家相关标准和规范的质量要求;•提供合格的安装材料和设备,确保工程质量;•完整记录各项工程质量检验和验收的原始数据。
4. 技术标书的编写要求为了提高技术标书的质量和准确性,投标者应按照要求编写标书:•使用标准化的技术标书模板,并按照模板的要求填写内容;•所有技术规范、要求和施工方案等信息应明确、详细地描述;•需提供相关的资质证明、施工经验和项目案例。
5. 投标文件的准备投标者应按照要求准备投标文件:•提供详细的技术标书,包括对工程范围、要求、施工方案和质量标准的描述;•提供项目预算和报价明细,包括设备采购和人工成本;•提供相关的资质证明文件、施工经验和项目案例;•提供公司的法人联系明、营业执照等文件。
6. 结论通过本技术标书,我们期望能够吸引合适的投标者参与本项目的机电安装工程。
投标者应仔细阅读本标书,并按照要求编写和准备投标文件。
机电安装工程技术标书(模板)机电安装工程技术标书(模板)1. 项目概述2. 项目背景2.1 项目名称机电安装工程2.2 项目地点(填写项目所在地)2.3 项目范围(填写项目的具体范围,例如:设计、采购、施工、调试等)3. 技术标准和要求(填写项目所需遵循的技术标准和要求,包括国家标准、行业标准等)4. 技术方案4.1 设计方案(填写设计方案的要求,包括设计方案的编制内容、设计方法和设计软件等)4.2 采购方案(填写采购方案的要求,包括招投标程序、供应商审核要求等)4.3 施工方案(填写施工方案的要求,包括施工组织设计、施工方法和施工工艺等)4.4 调试方案(填写调试方案的要求,包括调试计划、调试步骤和调试设备等)5. 技术实施计划5.1 设计计划(填写设计计划的要求,包括设计工期、设计任务和设计交付时间等)5.2 采购计划(填写采购计划的要求,包括采购时间、采购数量和采购预算等)5.3 施工计划(填写施工计划的要求,包括施工工期、施工任务和施工安排等)5.4 调试计划(填写调试计划的要求,包括调试时间、调试步骤和调试人员等)6. 技术保障措施(填写项目实施过程中的技术保障措施,包括质量控制、安全措施和环境保护等)7. 技术质量控制7.1 设计质量控制(填写设计过程中的质量控制措施,包括设计审核、设计验证和设计评审等)7.2 采购质量控制(填写采购过程中的质量控制措施,包括供应商评审、进货检验和质量监控等)7.3 施工质量控制(填写施工过程中的质量控制措施,包括施工监理、验收评定和质量整改等)7.4 调试质量控制(填写调试过程中的质量控制措施,包括调试记录、调试报告和质量反馈等)8. 技术风险评估(填写项目实施过程中可能存在的技术风险和应对措施,包括设计风险、采购风险、施工风险和调试风险等)9. 项目预算和进度(填写项目的预算和进度计划,包括设计预算、采购预算、施工预算和调试预算等)10. 技术标书编制要求(填写技术标书编制的具体要求,包括格式规范、内容要求和提交要求等)11. 附件(附件清单,包括技术文件、图纸和样板等)以上是机电安装工程技术标书的模板,希望能为投标方提供参考,确保标书的准确性和完整性。
机电安装工程技术标书(模板)1. 前言本文档旨在提供机电安装工程技术标书的模板,用于帮助编写一个完整、规范的标书。
机电安装工程技术标书是在投标过程中,用于向招标人展示投标方的技术实力和能力的重要文件。
编写标书时,应根据招标文件的要求进行逐项说明。
2. 技术总体方案本部分应对机电安装工程技术方案进行详细描述,包括但不限于内容:•安装工程的总体组织及分工,包括项目管理、施工组织、质量控制等;•机电设备的选型及配置方案,包括设备的技术参数、性能指标、供货厂家等;•安装工程的施工流程及关键节点,包括施工方法、工期安排、进度控制等;•安装工程的质量控制措施,包括工程验收、质量检测、质量管理等;•安装工程的安全管理措施,包括施工安全、材料安全、职工安全等;3. 技术细节说明本部分应对机电安装工程的具体技术细节进行详细说明,包括但不限于内容:•机电设备的安装排布及布线方案;•管道、线缆的布置及连接方式;•控制系统的设计及接口要求;•监测与检测系统的配置及布置;•熟悉机电设备的运行特点及故障处理方法;4. 技术风险评估本部分应对机电安装工程的技术风险进行评估,并提供相应的应对措施。
评估内容包括但不限于方面:•设备选型与供货厂家的风险评估;•技术解决方案的可行性及稳定性评估;•工程施工风险评估;•质量控制过程中可能产生的风险评估;•安全管理措施的有效性评估;5. 工程实施计划本部分应根据项目的实际情况,制定机电安装工程的实施计划。
计划包括但不限于内容:•工程开工时间及建设周期;•主要工序及工作量分解;•各工序之间的依赖关系及时间安排;•工程实施过程中可能产生的关键节点及相关控制措施;•工程实施中的资源配置,包括人力、设备、材料等;6. 相关资质与参考项目本部分应提供投标方的相关资质证明及参考项目,并对其相关性进行说明。
内容包括但不限于方面:•投标方的注册资质及相关证书;•投标方的工程实施经验及相关业绩;•投标方的技术人员及管理团队的相关经验;•参考项目的实施情况及成果展示;7. 技术服务及支持本部分应对投标方的技术服务及技术支持进行具体说明。
机电安装技术标机电安装,这可不是一件简单的事儿啊!就好像搭积木,得一块一块精准地放好,才能搭出稳固又漂亮的造型。
机电安装,那可是个技术活儿。
从电气到管道,从设备到线缆,每一个环节都得精心对待。
你想想,要是电线没接好,那不得时不时来个跳闸,多闹心啊!管道要是漏水,那可就成水帘洞啦!所以啊,技术得过硬。
在做机电安装之前,可得好好规划一番。
就像出门旅行得先想好路线一样,咱得清楚每个设备该放哪儿,线路该怎么走。
不能瞎糊弄,不然到时候出了问题,那可就麻烦大了。
这可不是开玩笑的,要是弄不好,那整个系统都可能运行不顺畅。
安装的时候,那得细心再细心。
每一个螺丝都得拧紧,每一根线都得接对。
这就好比是在给一个精密的仪器做手术,容不得一点马虎。
师傅们得像绣花一样,一点点地把这些机电设备安装到位。
比如说电气安装吧,那可不是随便拉几根线就行的。
得考虑电流大小、电压稳定,还得注意安全。
稍有不慎,可能就会引发火灾啥的,那后果可不堪设想啊!所以电气师傅们可得瞪大眼睛,不能有一丝差错。
还有管道安装,那也不是随随便便就能搞定的。
得考虑水压、水流,还得保证管道不漏水。
要是管道漏水了,那不仅浪费水资源,还可能会泡坏其他东西。
这就像是人体的血管,要是血管出了问题,那身体还能好吗?设备安装更是重中之重。
那些大家伙可得小心翼翼地安放好,调试好。
就像给汽车做保养一样,得让它们处在最佳状态。
不然到时候运行起来出故障,那可就耽误事儿了。
在机电安装的过程中,还得不断地检测和调试。
就像运动员比赛前要热身一样,得确保一切都正常。
只有这样,才能保证机电系统稳定可靠地运行。
而且啊,机电安装可不是一次性的工作。
后续还得定期维护和保养。
这就好比汽车要定期去 4S 店保养一样,机电设备也需要我们的精心呵护。
只有这样,它们才能长久地为我们服务。
你说,机电安装是不是很重要?这可关系到整个工程的质量和运行啊!所以啊,做机电安装的师傅们都是厉害的角色,他们用自己的技术和经验,为我们打造出一个个稳定可靠的机电系统。
机电安装工程技术标书一、工程概述本次机电安装工程位于具体工程地点,工程涵盖了电气、给排水、暖通空调等多个系统的安装与调试。
工程规模较大,施工环境复杂,对施工技术和质量要求较高。
二、施工部署(一)施工组织机构成立专门的机电安装工程项目部,项目经理全面负责工程的施工管理,下设技术负责人、质量负责人、安全负责人等,明确各岗位的职责和权限,确保施工过程的高效有序进行。
(二)施工进度计划根据工程总体进度要求,制定详细的机电安装施工进度计划。
将施工过程划分为多个阶段,明确每个阶段的开始时间、结束时间和关键节点,确保机电安装工程按时完成。
(三)施工资源配置合理配置施工人员、机械设备和材料等资源。
根据施工进度计划,提前安排施工人员进场,并对其进行技术培训和安全教育。
配备充足的施工机械设备,确保施工的顺利进行。
同时,做好材料的采购、运输和储存工作,保证材料的质量和供应。
三、电气系统安装(一)配电箱安装配电箱安装位置应准确,箱体应垂直、平整。
箱内配线应整齐、美观,无绞接现象。
导线连接应紧密,不伤芯线,不断股。
配电箱应具有良好的接地措施。
(二)电线电缆敷设电线电缆的规格、型号应符合设计要求。
敷设前应进行绝缘测试,确保电缆的绝缘性能良好。
敷设时应避免电缆受到损伤,弯曲半径应符合规范要求。
电缆的接头应设置在接线盒内,接头应牢固、可靠。
(三)灯具安装灯具的安装位置应符合设计要求,安装应牢固、平整。
灯具的接线应正确,外壳应接地良好。
对于特殊场所的灯具,如防爆灯具、防水灯具等,应严格按照相关规范进行安装。
四、给排水系统安装(一)管道安装给排水管道的材质、规格应符合设计要求。
管道安装前应进行除锈、防腐处理。
管道的连接方式应根据管材的不同选择合适的方法,如焊接、螺纹连接、法兰连接等。
管道的安装应符合设计坡度要求,保证排水顺畅。
(二)阀门安装阀门的型号、规格应符合设计要求,安装位置应便于操作和维修。
阀门在安装前应进行强度和严密性试验,确保阀门的性能良好。
机电安装工程技术标书(模板)机电安装工程技术标书(模板)> 这是一个机电安装工程技术标书的模板,用于编写机电安装工程的技术方案和详细的施工计划。
本标书包括了项目背景、技术要求、施工方案、工期计划等内容,旨在提供一个标准化、规范化的标书模板,帮助工程师高效编写技术标书。
1. 项目背景本项目是关于某某公司新建工厂的机电安装工程。
该公司计划新建一座工厂,需要进行机电设备的安装工作。
为了确保工程质量、提高工程的施工效率,编写此技术标书,明确工程的技术要求、施工方案及工期计划等内容。
2. 技术要求为了确保机电安装工程的质量和安全性,提高设备的使用效率和可靠性,本项目对技术要求有以下规定:所有机电设备必须符合相关国家标准和法规要求;安装过程中要遵循安全作业规范,确保施工人员的安全;所有机电设备必须进行严格的检测和试运行,确保设备的正常使用;安装工程要求精细施工,每一项安装细节都要做到位,确保设备的可靠性和稳定性。
3. 施工方案根据项目需求,本施工方案主要包括以下几个方面的内容:3.1 机电设备选型与采购根据项目的具体需求和技术要求,我们将选取合适的机电设备,并进行采购。
采购过程中,我们将严格按照相关的法律法规要求进行,确保设备的质量和性能。
3.2 施工准备工作在进行机电安装工程之前,我们将进行一系列的施工准备工作,包括现场勘测、图纸设计和施工方案制定等。
这些工作的目的是确保施工过程的顺利进行。
3.3 安装施工安装施工是机电安装工程的核心工作,我们将按照技术要求和施工方案的要求进行施工。
在施工过程中,我们将严格控制质量,确保设备安装的准确性和稳定性。
3.4 检测与试运行完成机电设备的安装后,我们将进行设备的检测和试运行工作。
通过严格的检测和试运行,我们将确保设备的正常使用和性能稳定。
4. 工期计划根据项目的具体情况和施工方案的要求,我们制定了以下工期计划:阶段起止日期施工准备工作 2022年1月1日 2022年2月1日机电设备选型与采购 2022年2月1日 2022年3月1日安装施工 2022年3月1日 2022年6月1日检测与试运行 2022年6月1日 2022年7月1日5. 结论本标书对机电安装工程的技术要求、施工方案和工期计划作了详细的说明。
机电安装工程技术标书(模板)一、项目概况本次招标项目为机电安装工程,包括机械设备安装、电气设备安装等内容。
项目的主要目标是实施机电设备的安装和调试,为后期工程运行提供有力的支持。
二、项目要求1.电气设备安装:安装电气设备,包括电源开关、电动机、照明设备等。
确保电气设备的安全性和可靠性。
按照相关标准和规范进行安装。
2.机械设备安装:安装机械设备,包括传动系统、输送设备、工作台等。
确保机械设备的稳定性和正常运行。
按照相关标准和规范进行安装。
三、项目过程1.设备准备:了解设备的图纸和技术要求。
进行相关设备的采购和准备工作。
2.安装过程:安装电气设备。
按照设备的布置图纸进行安装,保证设备的正常供电和接地。
安装机械设备。
按照设备的安装要求进行安装,保证设备的稳定性和正常运行。
3.调试和试运行:进行设备的调试工作,确保设备的正常运行。
进行设备的试运行,排除设备运行过程中的故障。
4.工程验收:进行工程的全面验收,确保安装工程达到设计要求。
编写验收报告,提交给业主。
四、项目实施方案1.制定详细的项目计划,按照计划组织实施。
2.严格按照相关标准和规范进行安装。
3.确保施工现场的安全和环境保护。
4.组织专业技术人员进行设备的调试和试运行。
5.组织专业人员编写验收报告,并提交给业主。
五、项目预算根据项目的具体情况和要求,制定相应的预算计划,并与业主进行沟通和确认。
六、项目进度安排根据项目计划,制定详细的工作进度安排,并按照计划进行实施。
七、项目人员组织1.项目经理:负责项目的整体管理和组织工作。
2.技术人员:负责设备的安装、调试和试运行工作。
3.施工人员:负责具体的施工工作,按照要求进行安装。
八、项目风险评估在项目实施过程中,可能会出现以下风险:人员不足或技术人员水平不够。
设备采购出现延误或质量问题。
安装工程中出现设计和施工的差异。
针对这些风险,我们将采取相应的措施进行预防和应对。
九、项目管理1.建立健全的项目管理体系,确保项目的顺利进行。
机电安装工程技术标书第一节:引言本标书旨在向招标方提供我司的机电安装工程技术方案。
我们致力于高质量的机电设施安装,以满足客户的需求。
本标书将详细介绍我们的技术能力、施工方案以及工程实施计划。
第二节:项目概述1. 项目背景本次项目的背景是为客户提供一套机电设备的安装和调试服务。
该设备主要用于生产线的自动化生产,以提高生产效率和品质。
2. 项目范围本项目的范围包括但不限于以下内容:- 机电设备的安装和调试- 电力系统的设计和布线- 照明系统的设计和安装- 消防系统的设计和安装- 空调和通风系统的设计和安装第三节:技术能力1. 资质认证我司拥有相关的资质认证,包括XXXX证书、XXXX证书等。
这些证书证明了我们在机电安装领域的专业能力和经验。
2. 技术团队我司拥有一支经验丰富、技术过硬的机电安装团队。
他们具备相关的培训和证书,并且有多年的实践经验。
我们的团队可以有效地协调工作、解决问题,并按时完成工程。
3. 技术设备我司拥有先进的技术设备,包括安装工具、测试仪器等。
这些设备保证了我们在机电设备安装和调试过程中的准确度和高效率。
第四节:施工方案1. 设计方案根据客户需求和现场情况,我们将制定详细的机电设备安装方案。
该方案包括设备布置、电缆走向、管道布局等细节。
我们将确保各个系统之间的协调和完整性。
2. 施工过程施工过程将遵循国际标准和相关法规,保证安装质量和工期的控制。
我们将合理安排施工进度,定期汇报工程进展情况,并与客户保持良好的沟通。
3. 安全措施在整个施工过程中,我们将严格遵守安全管理规定。
我们将制定详细的安全计划,包括现场安全培训、安全防护设施等,以保证工人和现场人员的安全。
第五节:工程实施计划1. 工期安排根据客户要求和现场条件,我们将为您制定详细的工程实施计划。
该计划将包括施工周期、关键节点和资源调配等信息,以确保工程按时完成。
2. 资源调配我们将合理安排施工人员和材料,确保施工过程的高效率和稳定性。
WORD文档下载可编辑目录第一节:施工方案第二节:安装工程施工方案及主要技术措施第三节:安装工程质量保证措施第四节:安装工程施工进度计划保证措施第五节:安装工程安全生产、文明施工措施第六节:安装工程施工现场配合管理措施第七节劳动力安排计划和施工机械设备情况一、施工方案编制依据1、由建设单位(业主方)提供的招标文件。
2、中华人民共和国《建筑法》,长沙市人民政府有关建筑工程管理、市政管理、环境保护等地方性行政法规。
3、我单位《质量保证手册》和有关文件。
4、中华人民共和国颁布的现行安装工程施工的有关规范、规程及验收标准,所执行规范主要目录如下:1《建设工程项目管理规范》 GB/T50326-20012《建筑电气工程施工质量验收规范》 GB50303-20023《建筑工程施工质量验收统一标准》 GB50300-20014 《建筑施工安全检查标准》 JGJ59-995《施工现场临时用电安全技术规范》 JGJ46-886《机械设备安装工程施工及验收规范》 GB50231-98编制原则本施工组织设计方案在编制过程中,由于没有图纸及工程量清单,本纲要只是我们的初步设想,若有幸中标,我方将根据正式施工图纸、合同要求及本纲要,编制更为详尽的施工组织设计和项目质量计划,以作为指导现场施工的依据。
编制内容本工程招标范围内的所规定的机电系统安装工程的内容:包括变配电、照明及通风工程。
编制目的编制施工组织设计方案的目的是:为了有效地指导和管理施工生产,保证安装工程的工期,提高安装工程的施工质量,实现工期和质量的控制目标。
该工程由多家施工单位同时施工,安装工程在施工中必须与监控安装、消防安装、土建单位等多家施工队伍密切配合,以确保工程施工进度和质量符合合同规定的要求。
安装工程前期施工准备工作可分为临时的搭设、技术准备、劳动力准备、材料准备、机具准备五大部分。
建立健全施工准备工作责任制,按计划将责任落实到有关部门甚至个人,同时明确各级技术负责人在施工准备工作中所负的责任,各级技术负责人应是各阶段施工准备工作的负责人,负责审查施工准备工作计划和施工组织计划,督促检查各分项施工准备工作的实施,及时总结经验和教训。
*************有限公司技改扩建项目-************机电安装投标文件技术标**************公司2016年3月目录一.工程概况 (3)二.投标人在工程采用设备、仪表及材料质量说明 (4)三.施工技术方案 (5)四.质量控制体系 (12)五.施工组织设计及安装实施方案 (16)六.施工图二次设计能力 (25)七.机电安装工程重要部位质量通病及防治预案、方法 (27)八.安全保证体系和保证措施 (32)九.文明施工与环境保护方案 (45)十.特殊条件施工管理措施 (47)十一.工程成品保护与质量保修 (58)十二.系统整体调试、竣工验收 (64)一.工程概况1.1工程名称:技改扩建项目-*********安装。
1.2工程地点:************7号1.3招标方:**************公司(以下简称“招标方”)1.4投标方:***************公司(以下简称“投标方”)注:以上标准如有最新版的应执行最新标准。
二.投标人在工程采用设备、仪表及材料质量说明为保证“****************公司技改扩建项目-***********工程”整体工程质量,将本次安装工程建成精品工程,从而确保招标人最大利益,实现双赢,投标人承诺:本次工程中投标人将使用的设备、材料均遵循招标人的品牌要求,选用符合通用标准的国内或国际名牌产品。
三.施工技术方案本施工技术方案各专业操作规范及细则为投标方化工、环保工程建设标准方案,如本方案执行细节有与招标方施工技术需求等级不一致的地方,施工时,将由现场施工项目负责人负责向招标方现场施工负责人汇报,并进行充分的友好协商,工程施工原则上按最高质量标准执行。
3.1项目机构及人员配置计划第一节项目管理总体构思中后标,投标方将把本工程作为重点工程管理。
项目经理部将依据合同承诺以及我公司ISO9001国际质量认证管理体系,对本工程的施工进行全过程的控制。
某工业厂房及配套设施项目机电安装工程技术标目录一、编制依据 (1)二、工程概况 (1)三、施工组织 (4)四、施工进度计划及控制措施 (13)五、主要施工技术方案 (20)5.1 给排水系统 (20)5.2电气工程 (39)5.3联合调试 (72)六、与相关方的配合 (73)6.1与总包、监理方之间的配合 (73)6.2与土建专业之间的配合 (73)6.3 与各专业分包商之间的配合 (74)七、质量保证措施 (75)八、安全、消防措施 (88)九、突发事故应急处理预案 (93)十、环境保护管理措施 (99)十一、成品保护措施 (100)十二、冬、雨季施工措施 (101)十三、其它各项现场管理措施 (105)十四、对业主培训计划 (106)十五、质量保证期(保修、保驾)的服务 (109)十六、执行的规程、规范、质量评定标准及竣工验收资料管理(110)附录一施工现场总平面布置图附录二各月劳动力变化图附录三施工进度计划表一、编制依据1.1 业主招标文件1.2 设计院设计图纸。
1.3专业工程施工及验收规范。
1.4专业工程质量检验评定标准。
1.5专业工程施工工艺规程。
1.6 华北地区建筑设计标准化办公室建筑设备通用图集、建筑电气通用图集。
二、工程概况2.1 工程简介本工程位于北京市*****,北靠****,西侧***相邻,南面为****和绿化隔离带,建筑面积为92375平方米,主要为**工业厂房及配套设施**项目机电安装工程。
其中,*楼地下1层,地上8层,建筑高度为35.6米,地上部分为商业酒店,地下一层为设备用房及车库,局部为人防,总建筑面积约为57368平方米;*楼地下1层,地上5层,建筑高度为24米,地上为厂房,地下一层为设备用房,总建筑面积约为33176平方米;连廊部分为地下1层,地上5层。
2.2 专业工程简介本工程主要包括给排水系统(生活污水废水排放、雨水排放、生活冷水、生活热水、洁具与安装、中水处理专项、温泉、泳池供水专项),动力照明系统包括照明及应急照明、电力、空调配电、防雷及安全接地、灯具开关安装、柴油发电机组等施工图范围内全部工程。

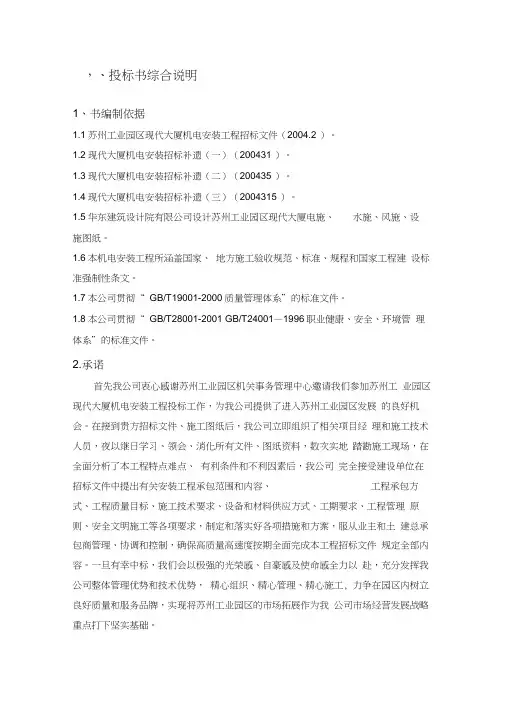

一、投标书综合说明1、书编制依据1.1 苏州工业园区现代大厦机电安装工程招标文件(2004.2)。
1.2 现代大厦机电安装招标补遗(一)(2004.3.1)。
1.3 现代大厦机电安装招标补遗(二)(2004.3.5)。
1.4现代大厦机电安装招标补遗(三)(2004.3.15)。
1.5 华东建筑设计院有限公司设计苏州工业园区现代大厦电施、水施、风施、设施图纸。
1.6 本机电安装工程所涵盖国家、地方施工验收规范、标准、规程和国家工程建设标准强制性条文。
1.7 本公司贯彻“GB/T19001-2000质量管理体系”的标准文件。
1.8 本公司贯彻“GB/T28001-2001 GB/T24001—1996职业健康、安全、环境管理体系”的标准文件。
2. 承诺首先我公司衷心感谢苏州工业园区机关事务管理中心邀请我们参加苏州工业园区现代大厦机电安装工程投标工作,为我公司提供了进入苏州工业园区发展的良好机会。
在接到贵方招标文件、施工图纸后,我公司立即组织了相关项目经理和施工技术人员,夜以继日学习、领会、消化所有文件、图纸资料,数次实地踏勘施工现场,在全面分析了本工程特点难点、有利条件和不利因素后,我公司完全接受建设单位在招标文件中提出有关安装工程承包范围和内容、工程承包方式、工程质量目标、施工技术要求、设备和材料供应方式、工期要求、工程管理原则、安全文明施工等各项要求,制定和落实好各项措施和方案,服从业主和土建总承包商管理、协调和控制,确保高质量高速度按期全面完成本工程招标文件规定全部内容。
一旦有幸中标,我们会以极强的光荣感、自豪感及使命感全力以赴,充分发挥我公司整体管理优势和技术优势,精心组织、精心管理、精心施工,力争在园区内树立良好质量和服务品牌,实现将苏州工业园区的市场拓展作为我公司市场经营发展战略重点打下坚实基础。
2.1 称职作好机电安装总承包商承诺如果我公司有幸中标,将作为机电安装工程的总承包商,负责管理业主发包的各承包商,和我公司各项管理工作,包括质量、进度安全、文明施工等和土建总承包商紧密团结协作,协调配合好土建总承包分包幕墙工程、内装饰工程等承包商。
对于我公司中标承担工程全部由我公司负责施工,决不以任何形式转包和分包。
2.2 对工程质量、安全、文明施工的承诺2.2.1 我们完全接受招标文件提出的进度和施工技术要求,并按国家现行技术标准和招标文件中“特殊技术要求”规定进行施工,实行质量创优目标管理,确保本工程各单位工程质量等级优良。
分部、分项工程合格率100%,分部工程优良率90%以上,分项工程优良率85%以上,检验批工程合格率保证在90%以上。
确保省优“扬子杯”,力争国优“鲁班奖”。
如我公司的原因本工程质量未达到省优“扬子杯”目标,我公司向业主支付质量违约金人民币100万元。
2.2.2 我公司将严格按照江苏省和苏州市有关建筑工程施工现场标准化管理规定组织安全文明施工,确保安全重大事故为零,同时对于施工噪声我们将严格进行管理控制,做好环境保护、文明施工、消防治安等工作,创造良好的施工环境,建文明工程,创文明工地,成为苏州市的示范工地,确保省文明工地。
如我公司的原因不能达到省文明工地目标,我公司向业主支付文明施工罚金人民币50万元。
2.2.3 在施工全过程中,工程项目部成立应急抢险突击队,施工期间如遇各种自然灾害和突发性各种事故,需要进行抢险、抢修等紧急任务时,我公司将服从业主统一调遣指挥,与业主并肩作战,全力以赴无偿提供人员、材料、车辆、机械设备支援。
2.2.4 我公司承诺,在系统质量保修期内和质量保修期后负责提供保修、维护和技术咨询服务。
2.2.5 生活区宿舍、食堂等严格按工程师书面批准搭建,地面进行硬化处理,提供5间(每间20m2)宿舍给业主和其他承包商无偿使用。
工地食堂遵守相关食品卫生制度,达到取得食品卫生许可证后投入使用。
做到生活垃圾大体积容器收集后委托环卫部门定期清理,污水通过管道排放至市政污水管网。
服从土建总承包安全文明管理相关规定,认真配合好业主对消防、卫生、环保的检查和验收。
2.3 对工程进度及工期的承诺确保按招标文件规定,总工期为收到业主发出的中标通知书后第7天起至2005年7月15日止,完成全部工程合同范围内内容。
竣工日期即以通过政府相关机构和业主验收,同时提供符合要求的竣工资料。
接受招标文件罚金:不能在总工期内完工,接受每天10000元罚款;不能在里程碑工期内完工,接受每天20000元罚款。
2.4 对工程廉政建设的承诺为了在工程建设中保持廉洁自律的工作作风,防止各种不正当行为的发生,根据国家和上级有关建设工程承包和廉政建设的各项规定以及《建设工程承发包双方签订廉洁协议的暂行规定》,结合工程建设的特点,特此承诺如下:2.4.1 我公司将自觉遵守国家和上级关于建设工程承发包工作规则以及有关廉政建设的各项规定。
2.4.2 我公司人员将通过正当途径开展相关业务工作,不得为获取某些不正当利益而向业主方工作人员赠送礼金、有价证券和贵重物品等。
2.4.3 我公司人员不得为谋取私利,而擅自与业主方工作人员就工程承包、工程费用、材料设备供应、工程变动、工程验收、工程质量问题处理等进行私下商谈或者达成默契。
2.4.4 我公司人员不得以洽谈业务、签订经济合同为借口,邀请业主方工作人员外出旅游和进入营业性高档娱乐场所。
2.4.5 我公司人员不得为甲方单位和个人购置或者提供通讯工具、交通工具(除“招标文件第二章技术要求2基本要求4.1现场车辆”另有约定除外)、家电、高档办公用品等物品。
2.4.6 业主方发现我公司人员有违反此承诺或者采用不正当的手段行贿业主方工作人员,业主方可根据具体情节和造成的后果,追究我公司工程合同造价1%~5%的违约金。
同时由此给业主方单位造成的损失,均由我公司承担,我公司人员用不正当手段获取的非法所得,由业主方单位予以追缴。
2.5 对工程建设的承诺2.5.1 一旦有幸中标我公司一定全力以赴,做好施工前期准备和施工现场总体规划布置。
发挥我公司在人力资源、施工技术、进度控制、质量与安全管理、机械装备和综合配套等方面的优势,进行项目承包施工,通过对劳动力、设备、材料、技术方法和信息的优化处置,实现成本造价、工期、质量及社会信誉的预期目标效果。
2.5.2 我们将积极配合业主做好弱电、消防、VAV空调、VRV空调、电梯、发电机、锅炉等专业分包商的选定工作,并主动全面地做好对专业分包的管理、协调、配合工作,同时抓好对分包商施工质量、工期、安全、文明施工管理工作,确保本工程优质、快速、全面建成。
2.5.3 积极做好与其它专业单位协调配合工作,在完成自身施工内容同时充分考虑其它专业的施工安排,积极配合业主完成对其它专业施工单位的管理监督工作,坚决服从业主总体施工安排。
2.5.4 对接手的物业管理人员进行操作安全和使用管理培训,同时制定和提供特种设备的操作维护手册,以帮助操作维护人员尽快熟悉系统和掌握操作维修本领。
2.5.5 在合同签订后的21天内,我公司即向业主提交200万元的项目经理保证金,以保证项目经理及项目管理人员全过程、全身心投入本工程建设。
派驻现场的项目经理及项目管理人员和投标文件承诺的一致。
未经业主方书面批准,投标文件承诺的管理人员不到位;未经业主同意,擅离施工现场或未全职在工程现场,接受招标文件相关条文罚款。
2.6 对质量保修承诺2.6.1 严格按国务院令第279号《建设工程质量管理条例》和建设部令第80号《房屋建筑工程质量保修办法》,电气管线、给排水管道、设备安装工程保修期不低于2年,供热与供冷系统不低于2个采暖期和2个供冷期。
2.6.2 属于保修范围和内容,我公司在接到保修通知后3天内派人保修,并在合理期间内修复完毕。
如发生需紧急抢修事故的,我公司在接到事故通知后,2小时内到达施工现场抢修。
2.6.3 如果由施工质量造成的返(抢)修事故,费用全部由我公司承担。
义无反顾协助业主缺陷分析确定,绝不会以质量缺陷原因不明而拒绝修复。
二、工程概况1. 项目概貌1.1 建设单位:苏州工业园区机关事务管理中心1.2 工程名称:苏州工业园区现代大厦机电安装工程1.3 工程地点:苏州工业园区1.4 工程规模:建筑总面积9.8万m2,地下2层,裙房3层,主楼19层,框架剪力墙结构,建筑总高度约100m。
1.5 设计单位:美国洛翰建筑设计事务所华东建筑设计研究院有限公司1.6 监理单位:江苏建科建设监理有限公司1.7 土建总承包单位:浙江宝业建设集团有限公司1.8 工程试验和质量检测单位:苏州工业园区建设工程质量检测站,苏州市建设工程质量检测中心。
1.9 工程资料验收单位:苏州工业园区建设档案馆。
1.10 工程招标单位:苏州工业园区行政中心和新项目筹建处。
2. 给排水工程2.1 给水系统本工程给水由西侧星湖街和北侧现代大道的市政供水管上各引入一根DN250给水管。
室外绿化、浇洒道路用水及地下室车库冲洗用水等利用城市管网水压直接供给;其余生活用水进入地下室生活水池,四层以下由变频供水泵加压后供给;五层以上通过加压泵提升至屋顶生活水箱,由水箱直接供给或经减压阀减压后供给。
给水各分区静压控制在0.10~0.45Mpa。
2.2 热水及饮水供应系统2.2.1 地下室及底层淋浴间、三层厨房热水根据业主要求在地下室设置容积式电热水器集中供应,并设热水回水泵机械循环。
十九层厨房结合厨房设计就地设容积式燃气热水器或电热水器供应热水。
除个别单独小卫生间就地设快速电热水器供热水外,公共卫生间和带淋浴设施的独立卫生间就地设置容积式电热水器供应热水。
2.2.2 饮用净水系统从地下室生活水池取水,经生水处理装置处理并达到《饮用净水水质标准》(CJ94-1999)后,储存于地下室净水水箱,由饮用水变频加压泵分区供至各楼层茶水间的冷饮水机和电热开水炉。
为确保水质,每台冷饮水机进水处加设小型紫外线灭菌装置,并在饮用水系统管网末端设回水管回流部分水到水箱。
2.3 排水系统2.3.1 室内污废合流,并设主通气立管和环形通气管。
2.3.2 室外雨污分流。
厨房含油废水经隔油处理后接入总体生活污水管道,地下室生活污水、集水坑和地下车库集水坑排水均排至总体污水管道,动力凝结水经降温处理后排至总体雨水管。
总体雨水汇总后接至市政雨水管网,最终排入西侧河道,总体污水汇总后接至市政污水管网,送城市污水处理厂集中处理。
2.4 冷却循环水系统空调冷却水设循环水泵循环使用,主楼屋顶设有超低音集水型冷却塔,并在系统中设过滤器、电子除垢仪及杀菌消毒投药装置以防水质恶化。
2.5 热网蒸汽供应系统及凝结水回收排放系统。
2.5.1 本工程蒸汽主要供空调采暖及加湿等使用,蒸汽由工业园区热网蒸汽供给。
热网蒸汽为大楼主热源,园区热网蒸汽由基地西面星湖街引入,冷凝水不回收。
