施工临时用水计算计算书
- 格式:doc
- 大小:4.93 MB
- 文档页数:10

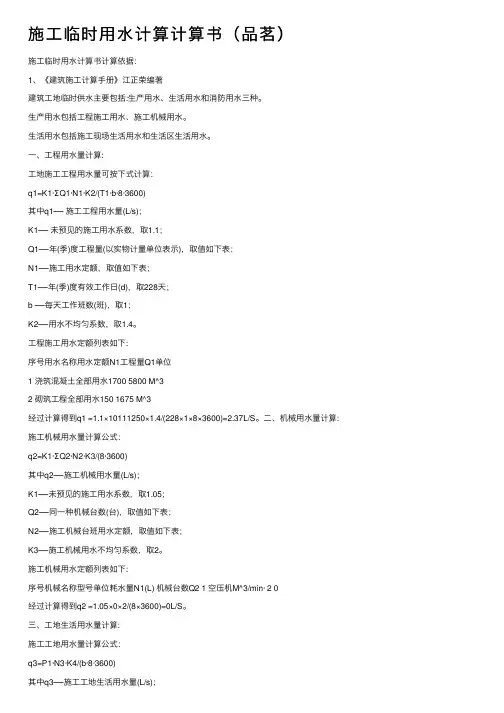

施⼯临时⽤⽔计算计算书(品茗)施⼯临时⽤⽔计算书计算依据:1、《建筑施⼯计算⼿册》江正荣编著建筑⼯地临时供⽔主要包括:⽣产⽤⽔、⽣活⽤⽔和消防⽤⽔三种。
⽣产⽤⽔包括⼯程施⼯⽤⽔、施⼯机械⽤⽔。
⽣活⽤⽔包括施⼯现场⽣活⽤⽔和⽣活区⽣活⽤⽔。
⼀、⼯程⽤⽔量计算:⼯地施⼯⼯程⽤⽔量可按下式计算:q1=K1·ΣQ1·N1·K2/(T1·b·8·3600)其中q1──施⼯⼯程⽤⽔量(L/s);K1──未预见的施⼯⽤⽔系数,取1.1;Q1──年(季)度⼯程量(以实物计量单位表⽰),取值如下表;N1──施⼯⽤⽔定额,取值如下表;T1──年(季)度有效⼯作⽇(d),取228天;b ──每天⼯作班数(班),取1;K2──⽤⽔不均匀系数,取1.4。
⼯程施⼯⽤⽔定额列表如下:序号⽤⽔名称⽤⽔定额N1⼯程量Q1单位1 浇筑混凝⼟全部⽤⽔1700 5800 M^32 砌筑⼯程全部⽤⽔150 1675 M^3经过计算得到q1 =1.1×10111250×1.4/(228×1×8×3600)=2.37L/S。
⼆、机械⽤⽔量计算:施⼯机械⽤⽔量计算公式:q2=K1·ΣQ2·N2·K3/(8·3600)其中q2──施⼯机械⽤⽔量(L/s);K1──未预见的施⼯⽤⽔系数,取1.05;Q2──同⼀种机械台数(台),取值如下表;N2──施⼯机械台班⽤⽔定额,取值如下表;K3──施⼯机械⽤⽔不均匀系数,取2。
施⼯机械⽤⽔定额列表如下:序号机械名称型号单位耗⽔量N1(L) 机械台数Q2 1 空压机M^3/min· 2 0经过计算得到q2 =1.05×0×2/(8×3600)=0L/S。
三、⼯地⽣活⽤⽔量计算:施⼯⼯地⽤⽔量计算公式:q3=P1·N3·K4/(b·8·3600)其中q3──施⼯⼯地⽣活⽤⽔量(L/s);P1──施⼯现场⾼峰期⽣活⼈数,取150⼈;N3──施⼯⼯地⽣活⽤⽔定额,取值如下表;K4──施⼯⼯地⽣活⽤⽔不均匀系数,取1.3;b ──每天⼯作班数(班),取2。
施工临时用水量计算书一、施工用水量施工用水量q1:以高峰期为最大日施工用水量,计算公式为:q1=K1∑Q1N1K2/8×3600。
式中:K1未预计的施工用水系数,取1.15。
K2用水不均衡系数,取1.5。
Q1以砂浆搅拌机8小时内的生产量(每台以30m³计)、瓦工班8小时内的砌筑量(每班以20m³砖砌体计)、混凝土养护8小时内用水(自然养护,以100m³计)。
N1每立方米砂浆搅拌耗水量取400L/m³计,每立方米砖砌体耗水量以100L/m³计,每立方米混凝土养护耗水量以200L/m³计。
q1=1.15×(22×30×400+11×20×100+100×200)×1.5/8×3600=18.3L/S。
二、施工机械用水量q2q2=kl∑×Q2N2×K3/8×3600施工机械用水约取0.5L/S。
三、施工现场生活用水量q3q3=Pl×N3×K4/t×8×3600式中:P1 施工高峰期昼夜施工人数N3 施工现场用水定额(本工程取20L/人X班)K4 施工现场用水不均衡系数(1.3-1.5)q3=500x20x1.3/8x3600=0.45L/S。
四、工人生活用水计算公式q4=(ΣP2N3K4)/(24×3600)式中:q4——生活区生活用水量(L/S)P2——生活区居住人数(拟定500人);N2——生活区生活用水定额(20L/人.班)t——每天工作班数(班)k3——用水步均衡系数(2.00—2.50)工人生活用水系数确定生活区生活用水定额其中包括:卫生设施用水定额为25升/人;食堂用水定额为15升/人;洗浴用水定额为30升/人(人数按照出勤人数的30%计算);洗衣用水定额为30升/人;因此:用水量计算:q4=(ΣP2N3)K/(24×3600)=(500×25+500×15+500×30%×30+500×30)×2.00/(24×3600)=0.92L/S五、消防用水其中:根据消防用水定额:q5=25L/s六、总用水量计算Q=q1+q2+q3+q4=18.3+0.5+0.45+0.92=20.17<q5=25L/S,选择总用水量25L/s。

临时消防水计算在进行建筑设计或者改建工程时,临时消防水计算是一个至关重要的环节。
消防水是防火系统的关键部分,确保建筑物在发生火灾时能够及时得到灭火和救援。
因此,正确的临时消防水计算是确保建筑物消防系统正常运行的基础。
首先,临时消防水计算需要考虑建筑物的用途、建筑结构、人员密度以及火灾风险等因素。
根据建筑物的用途和大小,消防水的需求量会有所不同。
通常,消防水的需求量是按照建筑物的面积和高度来计算的,以确保在火灾发生时能够及时灭火。
其次,消防水计算还需要考虑消防设备的种类和数量。
消防设备包括灭火器、消防栓、喷淋系统等,不同的消防设备对消防水的需求量也会有所不同。
因此,在进行临时消防水计算时,需要综合考虑建筑物的消防设备种类和数量,确保消防水的供应能够满足消防设备的需要。
另外,消防水计算还需要考虑水源的供应能力。
消防水的供应需要有足够的水源来支持,因此需要对建筑物周围的水源进行评估,确保水源的供应能力能够满足消防水的需求量。
如果水源供应不足,需要考虑增加水源的供应能力,例如增加水泵或者水箱的容量,以确保消防水的供应能够满足消防设备的需要。
最后,消防水计算还需要考虑消防水的输送和分配。
消防水需要通过管道输送到消防设备的位置,因此需要合理设计消防水的输水管道,确保消防水的输送能够顺利进行。
另外,消防水还需要通过消防设备进行分配,确保消防水能够有效地用于灭火。
因此,消防水的输送和分配也是临时消防水计算的重要内容之一。
综上所述,临时消防水计算是确保建筑物消防系统正常运行的基础,需要综合考虑建筑物的用途、结构、消防设备种类和数量、水源供应能力,以及消防水的输送和分配等因素。
只有在进行了正确的临时消防水计算之后,才能确保建筑物在发生火灾时能够及时得到灭火和救援,保障人员的生命财产安全。

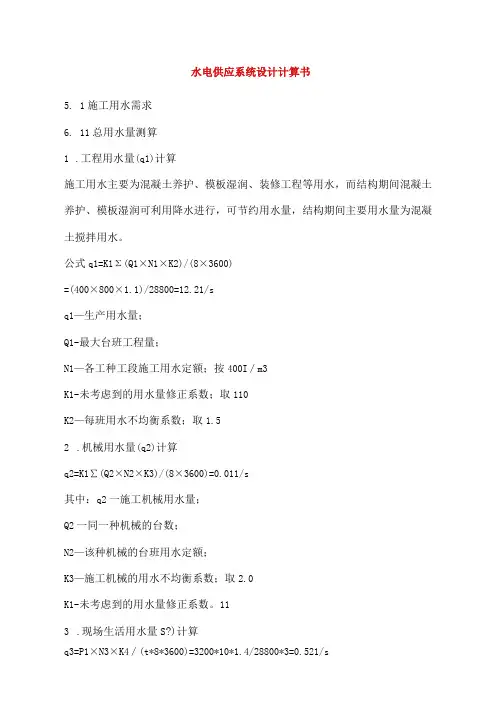

水电供应系统设计计算书5.1施工用水需求6.11总用水量测算1.工程用水量(q1)计算施工用水主要为混凝土养护、模板湿润、装修工程等用水,而结构期间混凝土养护、模板湿润可利用降水进行,可节约用水量,结构期间主要用水量为混凝土搅拌用水。
公式q1=K1Σ(Q1×N1×K2)/(8×3600)=(400×800×1.1)/28800=12.21/sq1—生产用水量;Q1-最大台班工程量;N1—各工种工段施工用水定额;按400I∕m3K1-未考虑到的用水量修正系数;取110K2—每班用水不均衡系数;取1.52.机械用水量(q2)计算q2=K1∑(Q2×N2×K3)/(8×3600)=0.011/s其中:q2一施工机械用水量;Q2一同一种机械的台数;N2—该种机械的台班用水定额;K3—施工机械的用水不均衡系数;取2.0K1-未考虑到的用水量修正系数。
113.现场生活用水量S?)计算q3=P1×N3×K4∕(t*8*3600)=3200*10*1.4/28800*3=0.521/sP1一施工现场高峰期人数(3200)N3一现场生活用水定额;取101K4—每日用水不均衡系数;取1.4t一工作台班;取34.消防用水量(q4)计算施工现场:<25万平米;151/s5.总用水量Q=q1+q2+q3=12.2+0.01÷0.52=12.73<15取151/s5.1.2供水管径计算[4Q∕(π×v×1000)]1∕2=[4×15∕(3.14×2×1000)]1∕2=0.IOm 供水管径为DN150,可以满足要求Q主要材料设备表5.2用电负荷计算5.2.1计算负荷的依据1.长期工作制的电动机设备容量等于其铭牌上的额定功率。
2.短期反复工作制的电动机(如起重用电动机)的设备容量就是将设备在某一暂载率下的铭牌容量统一换算到新的暂载率下的有功功率。
临时用水规划1)总用水量计算本工程临时用水包括施工用水量q1(L/S )(包括所有施工用水和搅拌站用水),生活用水量q2(L/S),消防用水量q3(L/S)。
(1)施工用水量q1:以高峰期为最大日施工用水量,计算公式为:∑3600×8=21111K N Q k q式中:K1未预计的施工用水系数,取1.15K2用水不均衡系数,取1.5Q1以搅拌站8小时内的生产量(本工程选用商品砼施工,工地不取水,因此取0)混凝土养护8小时内量(自然养护,以180×8=1440m3计)。
N1每立方米搅拌耗水量取250L/m3计,每立方米混凝土养护耗水量以200 L/m3计。
SL K N Q k q /25.1736005.1)20014402500(15.13600∑21111=⨯⨯⨯+⨯⨯=⨯=(2)施工现场生活用水量:3600×24+3600×8×4323212K N P t K N P =q式中:P1——施工现场高峰昼夜人数(取600)N2——施工现场生活用水定额(取30l/s)K3——施工现场用水不均衡系数(取1.5)t ——每天工作班数,按2班计算P2——居住区高峰人数(居住区在施工现场外,故P2取0) N3——居住区生活用水定额(取100l/s)K4——居住区用水不均衡系数(取2.5)S L K N P t K N P =q /47.03600245.210003600825.130600360024360084323212=⨯⨯⨯+⨯⨯⨯⨯=⨯+⨯⨯ (3)消防用水量:消防用水量q3:根据规定,现场面积247234M2,消防用水定额按20L/S 考虑。
(4)总用水量计算:321q q q 〈+ Q=3q =20L/S总用水量Q=20L/S 考虑增加10%,以补偿水管漏水等不可避免的损失,故总水量:Q 总=1.1×Q=1.1×20=22L/S2)供水管径:施工及生活用水管径的计算:m V Q =D 105.010005.214.3224100041=⨯⨯⨯=⨯⨯⨯π总式中:V——水管内的流速,取2.5m/s确定临时给水管径选用DN100,可以满足临时用水的需要。
现场施工用水计算1、现场施工用水量计算:q1=K1*(∑Q1*N1)/(T1*b)*K2/(8*3600)式中:q1——施工工程用水量(L/s);K1—-未预计的施工用水系数,取1.10;Q1——年(季)度工程量(以实物计量单位表示),取值列下表;N1-—施工用水定额,取值列下表;T1——年(季)度有效工作日(d),取1d;b——每天工作班数(班)取1;K2—-用水不均匀系数,取1.50;工程施工用水定额列表如下:q1=1.1×(250×900+200×750+5×7500+150×750+30×15000+200二、施工机械用水量计算施工机械用水量计算公式:q2= K2*(∑Q2*N2)*K2/(8*3600)式中:q2——施工机械用水量(L/s);K1——未预计的施工用水系数,取1.10;Q2-—同一种机械台数(台),取值列下表;N2—-施工机械台班用水定额,取值列下表;K3——施工机械用水不均匀系数,取1.50;施工机械用水定额列表如下:三、工地生活用水量计算施工工地用水量计算公式:q3= (p1*N3*K4)/(b*8*3600)式中:q3—-施工工地生活用水量(L/s);p1——施工现场高峰期生活人数,取1人;N3——施工工地生活用水定额,取10L/人;K4—-施工工地生活用水不均匀系数,取1.30;b——每天工作班数(班),取1。
四、生活区生活用水量计算生活区生活用水量计算公式:q4= (p2*N4*K5)/(24*3600)式中:q4——生活区生活用水量(L/s);P2—-生活居住人数,取0人;N4—-生活区昼夜全部生活用水定额,取100L/人;K5——生活区生活用水不均匀系数,取2.00;五、消防用水量计算根据消防范围确定消防用水量q5。
消防用水量q5定额列表如下:六、施工工地总用水量计算施工工地总用水量Q按照下面组合(判定选择大的)q5+(q1+ q2+q3+ q4)/2 (q1+ q2+q3+ q4≤q5)Q={q1+q2+ q3+q4 (q1+ q2+ q3+q4>q5)拟建小区15层6幢(68558平方),18层5幢(58614平方),同时施工1.施工用水ﻫ按高峰期最大日施工用水量计算:ﻫQ1=k1∑q1N1k2/8*3600ﻫ其中:k1为未预计的施工用水量系数,取1。
施工现场临时消防用水方案I。
项目概况II。
消防用水系统设计要求III。
消防用水系统的施工方案IV。
施工组织与管理V。
安全措施VI。
施工进度计划VII。
质量控制VIII。
竣工验收及文件归档I。
项目概况本项目位于xxxCXXX,是一座由多栋住宅楼组成的住宅小区。
该项目总建筑面积为XXXX平方米,包括XXXX栋住宅楼和配套设施。
消防用水系统是该项目的重要组成部分,为确保住户生命财产安全,必须严格按照国家相关规定进行设计和施工。
II。
消防用水系统设计要求1.消防用水系统的设计应符合国家《建筑设计防火规范》及相关标准要求。
2.消防用水系统应满足灭火要求,保证供水量、水压稳定可靠。
3.消防用水系统应与市政供水系统相互独立,且能够满足消防用水的需要。
4.消防用水系统应具有自动报警、自动灭火、手动灭火等功能,确保在火灾发生时能够及时有效地进行灭火。
III。
消防用水系统的施工方案1.管道敷设应符合设计要求,尽量减少弯头、接头等对水流的影响。
2.管道安装前应进行清洗、消毒和压力试验,确保管道内部清洁无杂质,无渗漏现象。
3.消防水池应设置在易于消防车接近的位置,水池周围应设置防滑、防腐蚀、防腐蚀等设施。
4.消防水泵房应设置在易于消防车接近的位置,水泵房内应设置清晰明确的标识和紧急停机按钮。
5.系统中的阀门、水表等设施应设置在易于操作、维护的位置,方便日常管理和维护。
IV。
施工组织与管理1.施工前应制定详细的施工方案和安全措施,并报相关部门审核批准后方可施工。
2.施工现场应设置明显的标识和警示牌,确保施工区域安全。
3.施工人员应进行专业培训,持证上岗,严格按照施工方案进行施工,杜绝违规操作。
4.施工现场应设置专人负责安全监督和现场管理,确保施工安全、质量和进度。
V。
安全措施1.施工现场应设置安全警示牌和标识,禁止无关人员进入施工区域。
2.施工人员应正确佩戴安全防护用品,严禁违规操作。
3.施工现场应设置消防器材和应急设备,确保在紧急情况下能够及时有效地进行应急处理。

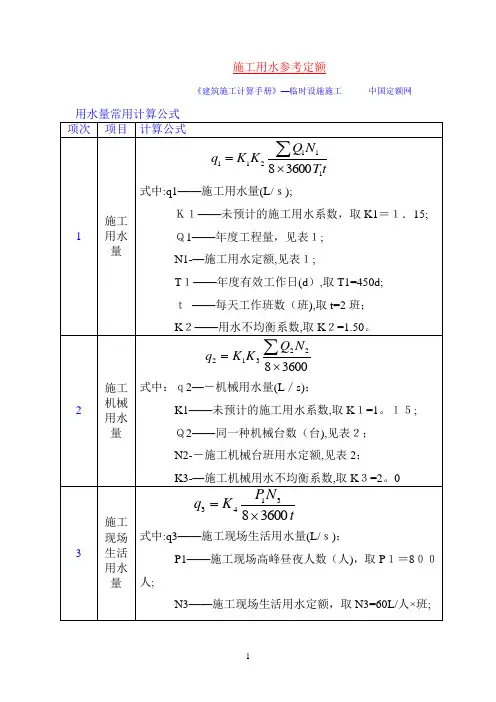

施工用水参考定额《建筑施工计算手册》—临时设施施工中国定额网施工生产用水参考定额表1施工用水不均衡系数表2机械用水量参考定额表3现场生活用水量参考定额表4现场消防用水量参考定额表5临时水管经济流速参考表表6给水铸铁管计算表表7注:v流速(m/s) i 压力损失(m/km或mm/m)给水钢管计算表表8注:v 流速(m/s) i 压力损失(m/km或mm/m)为了减少工作,只要确定管段流量q和流速范围,可直接查表7、8选择。
ﻫ施工供水设施ﻫ我是搞房地产的,现工地马上就要开工了,临时施工主要是生活用水,人数按750人计算,用水量为多少?由于我手头上没有设计相关的手册,也没有建筑施工手册,所以想求助各位大虾,帮帮忙好了!!单位按吨/天行了这是我给你查到的数据你看一下:GB50015-2003:工业企业建筑,生活用水管理人员30~50L/人×班;车间工人根据性质30~50L/人×班;用水时间为8小时,小时变化系数1.5~2。
5.卫生用水40~60L/人这是济南市的一个规定,你可以参考一下:住宅楼、单位宿舍楼、教学楼、图书楼、办公楼、托儿所、浴室、仓库等建筑,每平方米耗水1.5立方米.试验楼、食堂、锅炉房、厂房、阶梯教室、冷冻机房等建筑,每平方米耗水2立方米。
变电室、化工厂房,每平方米耗水3立方米。
水塔、烟囱每万元耗水120立方米,水池每万元耗水300立方米.3. 施工临水总量计算ﻫ1) 计算公式:q1=K1ΣQ1。
N1/(T1 .t) ×K2/(8×3600)ﻫq1——施工用水量(L /S)K1——未预计的施工用水系数(1.05 ~1。
15)Q1—-年(季)度工程量(以实物计量单位表示)ﻫN1——施工用水定额T1-—年(季)度有效作业天数t-—每天工作班数k2——用水不均衡系数2)工程实物工程量及计算系数确定ﻫ由于工程结构施工阶段相对于装修阶段施工用水量大,故Q1主要以混凝土工程量为计算依据,据统计混凝土实物工作量约为23000立方米,混凝土为(商混)不考虑现场搅拌,混凝土养护用水定额取700升/立方米;拟定结构及前期阶段施工工期为300天;每天按照1。

xxxCXXX组团住宅项目施工现场消防用水专项施工方案编制:审核:审批:日期:目录一、编制依据 (4)二、工程概况 (4)三、临时消防用水设计内容 (4)四、临时消防用水设计方案 (5)五、临时消防用水设计计算书 (6)六、临时消防用水系统的维护与管理: (8)七、成品保护管理措施 (9)八、环境保护管理措施 (9)九、临时给水系统管理措施 (10)十、附图 (11)施工现场临时用水专项施工方案一、编制依据1.《建筑给水排水设计规范》(GB50015一2003,2009)2.《建筑给水排水设计手册》3.《建筑设计防火规范》4.《高层民用建筑设计防火规范》(GB50045一95)5.《建筑工程施工现场安全防护、场容卫生、环境保护及保卫消防标准》6.《施工现场消防安全技术规范》(GB50720-2011)7. 施工现场平面布置图二、工程概况该工程位于天府新区华阳地区麓山大道附近麓湖社区,本项目东北,西北面临市政道路,城市供水管和雨,污水排水管已建成。
地形为北高南低。
本工程用地性质为居住用地,规划建设净用地18326平方米,总建筑面积约7.59万平方米,其中地上建筑面积约为5.3万平方米,地下室建筑面积约为1.99万平方米。
本工程由3栋建筑高度小于100米大于50米的一类高层住宅,1栋多层别墅,1栋多层商业楼和地下室组成。
其中商业建筑面积0.29万平方米;地下室为二层,主要为机动车库,配套设备房等功能;汽车库为Ⅰ类汽车库,停车418辆;高层住宅总户数约为216户,别墅12套。
三、临时消防用水设计内容施工现场消防临时设施给水设计。
四、临时消防用水设计方案1.临时消防用水水源设计:现场消防干管成环状布置。
为保证消防安全,消防部分采用专用水源供水,现场内的水源都经过计量。
2.施工现场消防用水设计:施工现场用水包括施工用水、消防用水和生活用水三个部分,施工现场室外消防环网和施工用水地面主管分开布置,采用两套加压系统,施工用水和消防用水互不影响。
施工用水参考定额施工用水不均衡系数分项生活用水量参考定额消防用水量案例:施工临时用水计算计算书克旗车管所综合楼工程;工程建设地点:省际大通道K88+100处北侧;属于框架结构;地上3层;地下0层;建筑高度:12.3m;标准层层高:4.2m ;总建筑面积:2685.2平方米;总工期:218天。
本工程由赤峰市克旗交警队投资建设,中城建北方建筑勘察设计研究院设计,中城建北方建筑勘察设计研究院地质勘察,内蒙古金鹏建设监理公司克旗监理部监理,赤峰市方圆建筑工程有限责任公司组织施工;由张晓军担任项目经理,李洪波担任技术负责人。
建筑工地临时供水主要包括:生产用水、生活用水和消防用水三种。
生产用水包括工程施工用水、施工机械用水。
生活用水包括施工现场生活用水和生活区生活用水。
一、工程用水量计算:工地施工工程用水量可按下式计算:q1 = K1·ΣQ1·N1·K2/(T1·b·8·3600)其中 q1──施工工程用水量 (L/s);K1──未预见的施工用水系数,取1.05;Q1──年(季)度工程量 (以实物计量单位表示),取值如下表;N1──施工用水定额,取值如下表;T1──年(季)度有效工作日(d),取365天;b ──每天工作班数(班),取1;K2──用水不均匀系数,取1.5。
工程施工用水定额列表如下:------------------------------------------------------------- 序号用水名称用水定额N1 工程量Q1 单位-------------------------------------------------------------经过计算得到 q1=1.05×0×1.5/(365×1×8×3600)=0L/S。
二、机械用水量计算: 施工机械用水量计算公式:q2 = K1·ΣQ2·N2·K3/(8·3600)其中 q2──施工机械用水量 (L/s);K1──未预见的施工用水系数,取1.05;Q2──同一种机械台数(台),取值如下表;N2──施工机械台班用水定额,取值如下表;K3──施工机械用水不均匀系数,取2。
施工临时用水计算计算书
一、工程概况
新城教育中心工程;工程建设地点:省市涟水县机场路与梁
梅路交叉口东北角处;属于框架于结构;地上1~6层;图书馆地下1层;总建筑面积:135570平方米;总工期:730天。
本工程由涟水县教育局投资建设,大学建筑规划设计研究院设计,涟水县建筑及东大勘测设计地质勘察,正元工程项目管理监理,中海建筑组织施工;由国辉担任项目经理,宋增坤担任技术负责人。
建筑工地临时供水主要包括:生产用水、生活用水和消防用水三种。
生产用水包括工程施工用水、施工机械用水。
生活用水包括施工现场生活用水和生活区生活用水。
本工程根据建设单位交底,现场共设5个进水口,每个进水口,管径不小于200mm,分别设置在高中部、初中部、党校、图书馆以及小学部,为了减少给水管过长及交叉施工影响,故工程取水接入点分设在高中、初中、图书馆及小学四个。
二、工程管道选用
1、用水量计算:
工地施工工程用水量可按下式计算:
q1 = K1·ΣQ1·N1·K2/(T1·b·8·3600)
其中q1──施工工程用水量(L/s);
K1──未预见的施工用水系数,取1.05;
Q1──年(季)度工程量(以实物计量单位表示),取值如下表;
N1──施工用水定额,取值如下表;
T1──年(季)度有效工作日(d),取300天;
b ──每天工作班数(班),取6;
K2──用水不均匀系数,取1.5。
工程施工用水定额列表如下:
-------------------------------------------------------------
序号用水名称用水定额N1 工程量Q1 单位
1 混凝土自然养护200 54400 M3
2 模板浇水湿润10 380800 M2
3 砌筑工程全部用水150 95200 M3
4 抹灰工程全部用水30 280000 M2
5 浇砖200 14000000 千块
6 楼地面抹砂浆190 136000 M2
7 上水管道工程98 3000 M
8 下水管道工程1130 15000 M
9 原土地坪、路基0.2 160000 M2
-------------------------------------------------------------
经过计算得到q1 =1.05×2880484000×1.5/(300×6×8×3600)=87.51L/S。
2、机械用水量计算:
施工机械用水量计算公式:
q2 = K1·ΣQ2·N2·K3/(8·3600)
其中q2──施工机械用水量(L/s);
K1──未预见的施工用水系数,取1.05;
Q2──同一种机械台数(台),取值如下表;
N2──施工机械台班用水定额,取值如下表;
K3──施工机械用水不均匀系数,取2。
施工机械用水定额列表如下:
---------------------------------------------------------------------------------
序号机械名称型号单位耗水量N1(L) 机械台数Q2
1 燃挖土机m3·台班200 1
2 燃压路机t·台班12 1
3 木工场台·台班20 1
4 空压机M3/min·台40 1
5 拖拉机台·昼夜200 1
6 汽车台·昼夜400 1
7 点焊机50型台·h 150 1
8 点焊机75型台·h 250 1
---------------------------------------------------------------------------------
经过计算得到q2 =1.05×3671.8×2/(8×3600)=0.27L/S。
3、生活用水量计算:
施工工地用水量计算公式:
q3 = P1·N3·K4/(b·8·3600)
其中q3──施工工地生活用水量(L/s);
P1──施工现场高峰期生活人数,取100人;
N3──施工工地生活用水定额,取值如下表;
K4──施工工地生活用水不均匀系数,取1.3;
b ──每天工作班数(班),取1。
施工工地用水定额列表如下:
----------------------------------------------------
序号用水名称单位耗水量N1(L)
1 施工现场生活用水L/人20
2 盥洗、饮用水L/人25
----------------------------------------------------
经过计算得到q3 = 100×45×1.3/(1×8×3600)=0.2031L/S。
4、生活区用水量计算:
本工程生活区用水与施工区域完全分开,单独设置一根d=100的水管,能够满职工生活需要,故不在计算围。
5、消防用水量计算:
根据消防围确定消防用水量q5 =10L/S。
6、施工工地总用水量计算:
施工工地总用水量Q可按以下组合公式计算:
当工地面积大于5万平方米,
当(q1+q2+q3+q4)≤q5时:Q= q5+(q1+q2+q3+q4)/2
当(q1+q2+q3+q4)>q5时:Q=(q1+q2+q3+q4)
在此计算中得:Q =q1+q2+q3+q4 =87.51+0.27+0.2+0=87.98L/S;
最后计算出的总用水量,还应增加10%,以补偿不可避免的水管漏水损失。
最后Q还应增加10%,得出Q =87.98+8.8=96.78L/S;
7、供水管径计算:
工地临时网路需用管径,可按下式计算:
d = (4Q/1000πν)1/2
其中: d ──配水管直径(m);
Q ──施工工地用水量(L/S);
ν──管网中水流速度(m/s),取V=1(m/s);
供水管径由计算公式:d=[4×96.78/(3.14×1×1000)]0.5=0.351m=351mm
得临时网路需用径为351mm的供水管。
结合本工程实际进水口数量351/4=88 mm
得临时网路需用径为主管为100mm。
(后附临时用水布置图)
七、施工
1、管材及施工方法
给水系统管材室选用PPR塑料管材,室外选用镀锌钢管,室外埋地1.0米,室沿墙和利用合理部位敷设,横穿道路的室外埋地管道设保护钢套管。
2、管道预制加工
按照图纸画出管道分路、管径、变径、预留管口及其它附件位置等施工草图。
在实际安装位置作出标记,按照标记量出实际安装的准确尺寸,然后按照草图及测得尺寸对管道及附件进行预制加工。
3、保温
为了保证冬季管道水不结冰,室外明装及室非采暖房间管道及阀门外露部分采用30厚橡塑保温管进行保温。
4、管道安装坡度
所有管道坡度除图中注明者外均按照施工及验收规要求进行。
5、水压试验
所有给排水管应在硬化路面浇注前试压完,给水管试水压力按照工作压力的1.5倍进行,注水30分钟不渗漏为合格。
八、临水系统的维护与管理
1、正式施工时应注意保护管道,有重车碾过时要做好防护。
2、现场采取有效的阀门、水嘴保护措施,对于有渗漏的管道及阀门应及时进行维修。
3、冬季时应作好管道防冻工作,尽量保证管道水不间断流动。
4、各个用水点作到人走水关,杜绝长流水现象发生。
5、定期检查临水管道,特别要做好水源处的水表和阀门的保护工作。
6、明确总包方临水系统管理的责任分工(特别是日常维护、维修人员)。
图书馆、党校给水管布置图
小学给水管布置图。
