(建筑工程管理)二次结构施工方案
- 格式:doc
- 大小:24.18 KB
- 文档页数:7
目录一、编制依据..................................................................................................................................................... - 1 -二、工程概况..................................................................................................................................................... - 1 -三、施工准备..................................................................................................................................................... - 1 -3.1、施工场地准备...................................................................................................................................... - 1 -3.2、技术准备.............................................................................................................................................. - 1 -3.3、组织准备.............................................................................................................................................. - 1 -3.4、机械配置.............................................................................................................................................. - 1 -四、工期筹划....................................................................................................................................................... - 2 -五、施工总体部署............................................................................................................................................... - 2 -六、主要施工工艺............................................................................................................................................... - 2 -6.1、抹灰工程.............................................................................................................................................. - 2 -七、测量控制....................................................................................................................................................... - 4 -八、质量目标、保证体系及保证措施............................................................................................................. - 4 -8.1 工程质量保证措施................................................................................................................................ - 4 -8.2 建立工序质量控制体系........................................................................................................................ - 6 -九、环境保护及文明施工措施......................................................................................................................... - 7 -9.1 环境保护措施........................................................................................................................................ - 7 -9.2 文明施工措施........................................................................................................................................ - 7 -十、安全目标、保证体系及保证措施............................................................................................................. - 8 -一、编制依据1.1 主体建筑设计图纸。
目录一、编制依据 (1)二、工程概况 (1)三、设计要求 (2)3.1材料要求 (2)3.2构造要求 (2)四、施工部署 (2)五、施工组织管理 (4)六、质量标准及检(试)验要求 (5)6.1砌体质量标准及检验要求 (5)6.2材料检验和试验要求 (8)七、砌体施工 (11)7.1准备工作 (11)7.2施工流程 (12)7.3植筋 (12)7.4绑扎构造柱钢筋 (14)7.5墙体砌筑 (14)7.6构造柱支模和砼浇筑 (19)7.7砌体顶部处理及施工洞处理 (20)7.8施工注意事项 (21)八、冬施要求 (24)九、技术质量保证措施 (25)十、成品保护措施 (29)十一、成本节约措施 (30)十二、安全文明施工措施 (30)十三、附图 (33)一、编制依据(1)本工程设计施工图纸(2)《蒸压轻质砂加气混凝土(AAC)砌块和板材建筑构造》06CJ05(3)《蒸压加气混凝土砌块建筑构造》03J104(4)《砌体填充墙结构构造》06SG614-1(5)《钢筋混凝土结构构造详图》02G02(6)《砌体工程施工质量验收规范》GB 50203-2011(7)《建筑工程施工质量验收统一标准》GB 50300-2013(8)《蒸压砂加气砼砌块应用技术规程》JGJ17-84(9)《建筑工程冬期施工规程》JGJ/T104-2011二、工程概况本工程为尚东小区经济适用住房8#楼,位于许昌市新区,隆昌路以北,许州路以西,周寨路以东的中原电气谷安置小区内部。
为二类高层住宅楼,地上耐火等级二级,地下耐火等级为一级。
总建筑面积6153.54平方米,地下一层,地上十一层,建筑高度32.2米。
钢筋混凝土剪力墙结构。
结构安全等级为二级,抗震设防烈度七度,合理使用年限50年。
本工程填充墙及正负零以上非承重内墙均采用蒸压加气砼砌块,混合砂浆砌筑;三、设计要求3.1材料要求3.1.1砌块蒸压加气混凝土砌块(200厚),强度级别为A3.5,规格选用600mm长×200mm厚×250mm高,砌筑砂浆强度等级为M5.0;3.1.2配套用砖所有砌块墙下(卫生间有砼导墙的墙体除外)采用长度为200m 的实心砖砌筑,砌筑层数不少于3层。
2024年二次结构整改方案一、背景介绍在房地产市场的发展中,二次结构的安全问题已经成为一个不容忽视的重要问题。
随着城市的建设规模不断扩大,旧楼加装电梯、改造住户单位等二次结构改造工作也日益增多。
然而,由于一些建筑公司为了追求利润最大化,质量管理不到位,导致二次结构存在一系列安全隐患。
因此,我们迫切需要制定一份2024年的二次结构整改方案,以确保人民的生命财产安全。
二、整改目标1. 彻底消除二次结构存在的安全隐患,确保人民的生命财产安全。
2. 提高建筑公司的责任意识,促使其加强质量管理,确保工程质量。
3. 加强监管力度,建立规范的审批和监督机制。
三、整改措施1. 加强质量监督和管理(1)建立健全质量管理体系,从工程设计、施工、检测到验收,形成闭环管理。
(2)加强对建筑公司的资质审核,只有具备相应技术和管理能力的企业才能参与二次结构改造工程。
(3)强化施工现场监督,加大对施工过程中的质量检查和验收力度,确保工程质量。
(4)建立责任追究机制,对质量问题和安全隐患严肃查处,打击违法违规行为。
2. 加大宣传力度(1)加强对二次结构安全问题的宣传,提高公众的安全意识。
(2)建立健全二次结构改造的专业知识普及机制,提供相关技术资料和指导。
(3)加强与媒体的合作,通过各种形式宣传推广二次结构整改的重要性和必要性。
3. 完善相关法规和政策(1)加快立法进程,制定更加严格的二次结构改造相关法规。
(2)完善相关政策,提供给建筑公司和业主更加明确的指导和奖惩措施。
(3)加强对相关法规和政策的宣传,确保其落地实施。
4. 加强技术培训和人才引进(1)加大对相关技术人员的培训力度,提高相关从业人员的专业水平。
(2)引进国内外相关技术团队,借鉴他们的先进经验和技术手段。
(3)加大对中小企业的支持力度,鼓励他们参与二次结构改造项目。
五、预期效果通过上述措施的实施,我们预计可以取得以下效果:1. 有效消除二次结构存在的安全隐患,提高人民的生命财产安全水平。

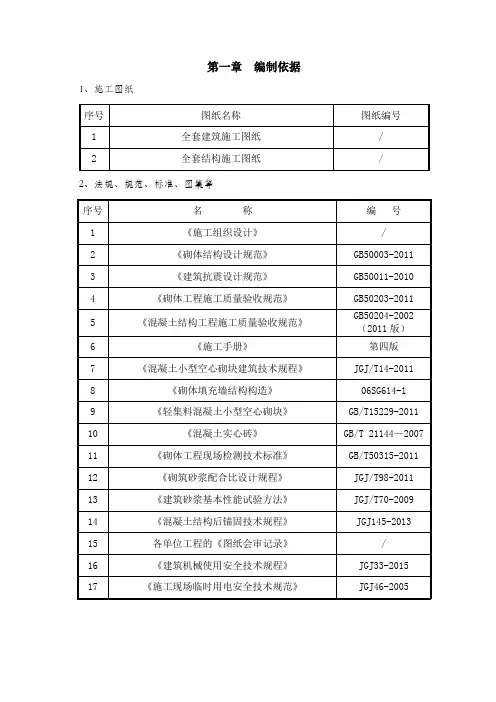

一、编制依据1.《砌体结构工程施工质量验收规范》(GB50203-2011)2.《混凝土小型空心砖砌块建筑技术规程》(JGJ/T14-2004)3.《砌体填充墙结构构造》(06SG614-1)4.《框架结构填充小型空心砌块墙体结构构造》(02SG614)5.本工程建筑及结构施工图纸6.本工程《二次结构深化设计图纸》二.工程概况2.1 工程概况2.2.砌筑概况1.外墙:地下室外墙砌筑详见《地下室钢板挡土墙外侧砌筑施工方案》,地上部分外墙采用90、190厚轻集料混凝土小型空心砌块。
2. 内墙:地下室及裙房内墙采用190厚轻集料混凝土小型空心砌块,墙体厚度为200。
防火墙采用190厚加气混凝土砌块墙,墙体厚度为200。
地下室楼梯间与一层楼梯间的分隔墙采用加气混凝土砌块墙。
部分卫生间及风井、管道井等竖井墙体采用90厚轻集料混凝土小型空心砌块。
办公层部分卫生间及管井墙体材料用90厚混凝土小型空心砌块。
3.内墙所用普通混凝土小型空心砌块、轻集料混凝土小型空心砌块及M5.0水泥砂浆砌筑,容重≥650KG/M3,强度等级≥3.5,地上部分外墙采用轻集料混凝土小型空心砌块及M5.0混合砂浆砌筑,砌块容重≥650KG/M3,强度等级≥5.0;加气混凝土砌块其密度不应大于 800kg/m3。
4.防火墙耐火极限应为≥3小时,地下室楼梯间与一层楼梯间的分隔墙耐火极限应为≥2小时。
卫生间、淋浴间、盥洗室、厨房、垃圾间等凡是设有地漏、地沟或集水坑的房间,均在砌块墙底部设高于楼面200的C20现浇混凝土带。
5.外装饰幕墙的外围护墙体砌筑应在幕墙饰面安装结构确定后方可进行。
3.施工安排3.1.主要材料要求1.砌块:本工程填充墙主要为90、190mm的尺寸规格,在使用砌块时,所用砌块必须是经过严格筛选出来的优质的产品,必须符合设计要求,进场时应有出厂合格证书和性能检测报告,合格证书中需注明厂名、证书字号、发证日期、砖等级、耐久性实验是否符合要求及签章等。
二次结构施工方案背景介绍二次结构施工是建筑施工过程中的重要环节,它包括了各种内部构件的安装和装修工作,如墙体、地面、天花板等。
本文将介绍二次结构施工方案的主要内容。
施工准备工作在进行二次结构施工之前,需要做好一系列的准备工作,以确保施工的顺利进行。
包括以下几个方面:1.设计方案的准备:根据建筑设计图纸,确定二次结构的具体要求,包括墙体厚度、地面材料、天花板设计等。
2.材料采购和准备:根据设计方案,采购所需的材料,如砖块、木材、水泥等,并做好储存和准备工作。
3.施工队伍的组织:根据施工的规模和要求,组织一支合适的施工队伍,包括工人、技术人员等。
4.施工设备的准备:根据施工需要,准备所需的施工设备,如砌筑机、切割机、混凝土搅拌机等。
施工步骤墙体施工墙体是建筑物的重要组成部分,其施工过程需要经过以下几个步骤:1.找平墙体底部:首先需要在地面上找平墙体底部,以确保墙体的垂直度和水平度。
2.砌筑墙体:根据设计要求和标准,使用砖块或其他材料进行墙体的砌筑。
注意砌筑过程中保持墙体的垂直度和水平度。
3.涂抹墙面:在墙体砌筑完毕后,需要对墙面进行涂抹,以达到设计方案要求的平整度和光滑度。
地面施工地面的施工需要经过以下几个步骤:1.打底处理:首先需要对地面进行打底处理,包括填土、夯实等工作。
确保地面平整并具备良好的承重能力。
2.安装地面材料:根据设计要求,选择适合的地面材料进行安装,如瓷砖、地板等。
注意材料的平整度和接缝的处理。
3.铺设防水层:根据需要,对地面进行防水处理,以保护地面和楼下空间。
天花板施工天花板的施工需要经过以下几个步骤:1.安装脚手架:首先需要安装脚手架,以确保施工人员的安全。
2.装修天花板:根据设计要求,进行天花板的装修工作,如吊顶、吊灯等。
3.涂装饰处理:在天花板装修完毕后,根据设计要求进行涂装饰处理,以达到设计方案的效果。
安全措施在进行二次结构施工过程中,需要注意以下安全措施:1.施工现场的安全:确保施工现场的安全,设置明显的警示标志,并做好防护措施。
二次结构安全文明施工方案在建筑工程施工中,二次结构是整个建筑中承载和支撑层面的一个关键部分。
二次结构的施工过程直接关系到建筑物的安全性和质量。
因此,在施工过程中需严格遵守相关标准和规定,采取一系列措施来确保二次结构施工的安全和文明。
施工前准备在进行二次结构施工之前,必须进行全面的施工前准备工作。
首先,要对施工现场进行认真的勘察和平整,确保施工现场符合建筑设计要求。
同时,要制定施工计划和安全方案,明确施工的具体步骤和安全措施。
安全生产管理在施工过程中,安全是第一位的原则。
施工单位必须按照相关法律法规执行安全生产管理,建立健全安全生产责任制度,配备专业技术人员进行安全管理。
同时,要加强现场巡查和监督,确保施工作业符合安全规范。
施工工艺控制在二次结构的施工过程中,要控制好施工工艺,确保施工质量。
施工过程中要及时处理好墙板、楼板等构件的接缝,严格控制混凝土浇筑质量,确保结构的牢固性和稳定性。
文明施工标准文明施工是建筑工程中的基本要求。
在二次结构施工中,要严格执行文明施工标准,遵守施工现场纪律,保持施工现场的整洁和安全。
禁止乱扔垃圾,保持施工现场环境卫生。
施工质量管理二次结构施工的质量直接关系到建筑的使用寿命和安全性。
因此,施工单位应加强质量管理,监督施工过程中的每一个环节,确保构件的尺寸、强度等质量指标符合设计要求。
施工后验收施工完成后,应进行严格的验收工作,确保施工质量达到标准要求。
同时,要制定完善的施工记录和档案,做好施工后的材料保护和维护工作,确保建筑结构的长期稳定性和安全性。
综上所述,二次结构安全文明施工方案是保证建筑工程质量和安全的重要保障措施。
只有严格按照相关规定和要求,加强安全管理和施工质量监督,才能确保建筑工程的安全、稳定和持久。
第一章编制依据1、施工图纸2、法规、规范、标准、图集等第二章工程概况1、工程建设概况2、工程概述营口·海航华府项目属群体住宅工程,在施单体共15个,包括商业1#楼、1#、2#、6#、12#、20#、7#,8#、14#、18#、13#、21#,25#、26#,27#以及一期地下车库。
场区面积宽阔,单体分散,15个单体中层数最高的为14层,除商业1#楼为框架结构外,其余单体均为框剪结构。
抗震设防类别均为丙类。
建筑结构安全等级均为二级,抗震设防烈度均为7度,砌体结构的施工质量控制级别均为B级。
非承重结构填充墙砌体均为混凝土空心砌块砌筑,有防火要求的墙体采用混凝土实心砌块砌筑,二次结构中涉及的混凝土构件混凝土强度均用C25。
3、各单位工程设计概况第三章施工准备一、技术准备1、审图施工前应认真熟悉各单位工程图纸以及相关构造及材料要求,核实门窗洞口位置和尺寸,计算出窗台及过梁圈梁顶部标高。
认真查阅相关质量验收规范、图集等。
遇到图纸问题,提前与设计单位联系解决。
2、砌筑砂浆配合比试验二次结构砌筑砂浆强度等级为Mb5和Mb10,±0.000以下采用Mb10水泥砂浆砌筑。
±0.000以上卫生间隔墙、±0.000以上外墙使用Mb5水泥砂浆砌筑, ±0.000以上其它墙体使用Mb5混合砂浆砌筑,我单位材料进场后及时委托辽宁新创建设工程质量检测有限公司进行配合比试配。
3、交底班组在作业之前必须进行书面的技术交底,交底要有针对性和可操作性。
现场每一砂浆搅拌区均设置计量器具(台秤一台),砂浆配合比采用重量比,现场将所使用的配合比数值写于搅拌机旁,计量精度水泥为±2%,砂控制在±5%以内。
4、样板制度二次结构施工必须本着样板先行的原则,每一道工序都必须在样板完成,得到建设单位、监理等相关部门确认后(样板确认单签字齐全)方可进行大面积施工。
以样板质量作为本工程砌筑质量标准进行检查验收。
二次结构施工方案二次结构施工方案一、项目背景和工程概述本项目是一处建筑工程项目,需要进行二次结构的施工。
该建筑由主体结构和二次结构组成,主体结构已经完成,目前进入二次结构施工阶段。
本施工方案旨在保证施工质量,确保工期的顺利进行。
二、施工组织和管理1. 施工组织:设立专门的施工局,负责统筹施工、安排人员和物资,协调各专业施工,确保施工进度和质量。
2. 施工管理:建立合理的施工管理制度,加强对施工人员的培训和考核,制定施工安全措施,提前预警可能发生的施工风险。
三、施工工艺和步骤1. 梁板施工:采用钢筋混凝土梁板结构,首先进行梁板的模板搭设和钢筋绑扎,然后进行混凝土浇筑,最后进行养护。
2. 空调管道施工:根据设计要求,进行空调管道的敷设和固定,连接相应设备和末端装置,确保空调系统的正常运行。
3. 电气管线施工:根据设计图纸,进行电气管线的敷设、接头焊接和接线等工作,确保电气系统的安全和正常运行。
4. 水暖管道施工:根据设计要求,进行水暖管道的敷设和连接,维护供水和排水系统的正常运行。
四、施工设备和工具1. 大型机械设备:吊车、起重机等,用于搬运和安装重型构件。
2. 施工工具:切割机、焊接机、安装工具等,用于施工过程中的各项操作和维护。
五、质量控制和安全防护1. 质量控制:对梁板、管道等施工过程进行监督和验收,确保质量符合相关标准和技术要求。
2. 安全防护:建立安全文明施工标准,加强对施工现场的安全管理,配备必要的安全防护设施,确保施工人员的人身和财产安全。
六、施工进度计划根据工程量和施工条件,制定详细的施工进度计划。
合理安排施工工序和时间,确保不影响其他专业的施工,保证工期的顺利进行。
七、施工效果和验收标准1. 施工效果:施工后的二次结构应符合设计要求,能够满足建筑使用功能和安全要求。
2. 验收标准:根据国家标准和相关施工规范,进行二次结构的验收,包括结构稳定性、质量标准和施工工艺要求等。
八、环境保护和文明施工1. 环境保护:合理利用施工原料和资源,减少施工过程中的污染物排放,提倡节能环保施工。
主体二次结构施工方案(1标)
一、背景
随着我国建筑行业的蓬勃发展,主体建筑的施工方案显得愈发重要。
本文将阐述主体二次结构的施工方案,旨在提高施工效率,确保工程质量。
二、施工准备
1.施工队伍组建:按项目规模合理配置施工人员和技术工人。
2.材料准备:提前采购所需的建筑材料,确保施工进度。
3.设备调配:确认所需施工机械设备齐备,并进行必要的检修保养工
作。
三、施工技术
1.基础处理:必须对地基进行加固处理,并按照设计要求进行基础浇
筑。
2.框架搭建:根据设计图纸,搭建主体结构的支架和模板。
3.钢筋绑扎:进行钢筋绑扎作业,确保主体结构的抗震性和承载力。
4.混凝土浇筑:合理安排混凝土浇筑工艺,提高混凝土填充密实度。
四、质量控制
1.验收标准:严格按照国家建筑材料验收标准进行验收。
2.施工过程监控:加强对施工过程的监督管理,确保施工质量。
3.问题处理:及时发现并解决施工过程中出现的质量问题。
五、安全防护
1.施工现场安全:严格按照安全生产规定,建立安全防护制度。
2.人员防护:提供必要的个人防护用具,并进行安全教育培训。
结语
主体二次结构的施工方案至关重要,通过合理的施工准备、施工技术、质量控制和安全防护,可确保建筑工程的顺利进行,为建筑行业发展贡献力量。
二次结构施工本工程二次结构施工主要为砌筑工程、隔墙工程。
8.1砌块墙体砌筑施工8.1.1材料及机具准备1)陶粒混凝土空心砌块、混凝土空心砌块、加气混凝土砌块、粉煤灰砌块、KP1多孔砖、页岩标砖墙, 施工中经设计单位认可后, 可按产品具体尺寸进行调整, 但砌筑所用砌块的质量、品种及强度等级必须符合设计要求, 具备出厂质量合格证,进场后现场取样进行试验。
砌块进场堆置高度不得超过1.6米。
2)钢筋:墙体拉结筋采用与结构国产结构胶植筋连接; 板带、构造柱主筋采用与原结构预埋钢筋绑扎搭接。
3)页岩砖:采用MU5页岩砖, 不得使用粘土砖。
4)皮数杆:用50mm×40mm的木料制作, 皮数杆上注明砖的皮数、灰缝厚、门窗洞口、拉接筋位置、圈梁过梁尺寸和标高。
皮数杆间距为15m, 在墙体转角处,丁字及十字相交处必须设置。
皮数杆应垂直、牢固、标高一致。
5)主要机具:手推车、铁锹、灰桶、托线板、线坠、大铲、瓦刀、刨锛等, 垂直运输采用室外电梯。
8.1.2作业条件1)主体框架要施砌的层段已施工完毕,并经监督站验收合格。
2)立皮数杆:用50mm×40 mm木料来作, 皮数杆上注明门窗洞口, 木砖、拉结筋、圈梁、过梁的尺寸标高。
皮数杆经复核, 办理预检手续。
3)砌块砌筑填充墙前, 先浇筑细石混凝土基座, 高200; 宽同墙厚(有保温要求时, 应考虑“冷桥”)。
4)陶粒混凝土砌块, 宜提前2d以上适当浇水湿润。
5)构造柱主筋位置检查无误, 墙体锚拉筋的尺寸、位置符合设计要求。
8.1.3墙体砌筑1)粉煤灰砌块、陶粒混凝土空心砌块、加气混凝土砌块、多孔砖砌筑工艺流程:作业准备→墙体放线→立皮数杆→砌块排列→铺砂浆→砌块就位→校正→竖缝罐砂浆→勒缝→养护2)砂浆预拌砌筑用砂浆采用混凝土搅拌站预拌砂浆。
3)砌筑构造要求(1)砌块墙体下部因考虑防潮, 先浇筑细石混凝土基座, 高200; 宽同墙厚。
混凝土砌块砌至梁底、楼板底附近时, 均需等下部砌体沉实后(一般约5天), 统一用页岩砖斜砌挤紧, 其倾斜度宜为60 左右, 并要求逐块敲紧砌实、砌筑砂浆应饱满。
金陵科技学院大学科技园(一期)工程二次结构施工方案编制人:审核人:审批人:苏州第一建筑集团有限公司2014年6月20日目录一、工程概况 0二、编制依据: 0三、控制要点: 0(一)构造柱、圈梁、过梁、配筋带: 0(三)窗台压顶 (4)(四)放线预留洞口的封闭 (4)(五)植筋 (5)(六)填充外墙:页岩模数砖砌筑 (9)(七)填充内墙:蒸压加气混凝土砌块砌筑 (13)四、质量标准 (17)五、质量通病防治 (21)六、雨期施工措施 (23)七、水电管线的埋设 (24)二次结构专项施工方案一、工程概况金陵科技学院大学科技园一期工程,主楼地下2层,地上25层,框剪结构,建筑高度98.85m。
辅楼地下1层,地上7层,框架结构,建筑高度33.20m。
本工程的二次结构包括:构造柱、窗台卧梁、止水坎、圈梁、过梁、压顶、填充墙等,为确保本工程二次结构的施工质量达到优良标准,特编制此二次结构施工方案。
二、编制依据:建筑工程施工及验收规范、国家强制性标准、公司质量标准和工法、施工组织设计、图纸会审及施工图纸。
三、控制要点:(一)构造柱、圈梁、过梁、配筋带:根据施工图纸及施工规范要求设置构造柱、圈梁、过梁、配筋带1、构造柱1)构造柱的位置①宽度大于1.5m的门窗洞口的两侧。
②独立墙体的端部。
③当墙体长度超过8m或2倍墙高时(图纸要求),应在墙角、中间部位、端部设置构造柱,构造柱中距≯层高。
④“L”、“T”、“+”形墙体交接处设置构造柱。
⑤其他设计及规范要求设置构造柱的部位。
2)构造柱的构造要求①构造柱的截面尺寸不应小于墙厚×200mm,混凝土强度等级不应低于C20。
②构造柱的纵向钢筋为4Φ12,(图纸会审商定)。
③构造柱应与楼层圈梁、腰梁或混凝土腰带锚固。
④构造柱与墙体连接处的砌体宜砌平,墙顶部留150高,15天后用斜砖挤砌。
或留置30~50mm缝隙,15天后用微膨胀砼分二次塞填密实。
○5沿墙高度每隔500mm设置2Φ6拉结钢筋,钢筋按每边伸入墙内不少于700mm设置。

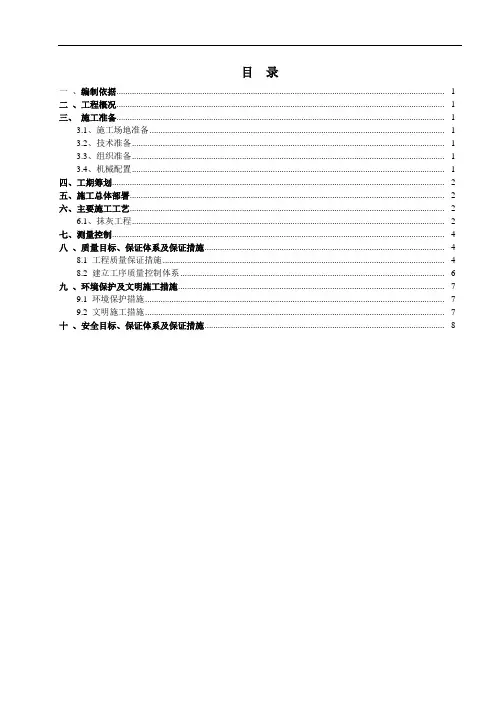

二次结构施工方案目录一、编制依据 (6)二、工程概况 (6)三、施工准备 (7)3.1技术准备 (7)3.2机械、用具准备 (8)3.3材料准备 (8)四、施工条件 (9)五、后砌隔墙构造要求 (9)六、施工工艺及方法 (11)七、质量控制 (13)八、半成品、成品保护 (16)九、应注意的质量问题 (16)十、机械安全操作规程及管理 (16)十一、现场安全文明施工管理 (19)一、编制依据1. 本工程设计图纸2.《砌体结构工程施工质量验收规范》GB50203-20113.《砌体结构构造详图》02G01-14.《加气混凝土砌块墙》05J3-55.《建筑物抗震构造详图》11G329-26.《混凝土结构工程施工质量验收规范》GB50204-20027.《混凝土结构工程施工规范》GB50666-20118.《墙身-加气混凝土》08J2-3(2008)9.《钢筋混凝土过梁》 03G322-1~410.《建筑工程施工质量验收统一标准》GB50300-2013二、工程概况工程名称:XXX建设单位:XXX监理单位:XXX基坑设计: XXX主体设计:XXX总承包单位:XXX拟建的北外滩水城十六街区项目,33层高层住宅11栋(1-11#楼),4层社区服务用房1栋,3层幼儿园(9班)1栋;其中10#是沿街商业网点,11#楼下设置物业用房。
高层住宅10#、11#楼为框架、剪力墙结构体系,1#~9#高层住宅为剪力墙结构,配套公建用房(社区服务用房、幼儿园等)和地下室为框架结构体系。
本工程二次结构实体要求:后浇过梁、构造柱等混凝土为C20;钢筋涉及HPB300、HPB400;±0.00以下采用填充墙采用200厚MU10.0灰砂砖,砌筑。
内墙体选用A3.5蒸压加气混凝土砌块,M7.5专用干粉砂浆砌筑。
±0.00以上外墙、卫生间、水电风管井采用MU7.5混凝土空心砌块M5.0混合砂浆砌筑,水电井等混凝土门槛、卫生间周边、风井百叶窗下口设混凝土槛详建筑说明;外墙线条遇剪力墙等处做法参见设计变更;所有安装箱体留洞大于300的设过梁;除电梯井道外,外墙在窗台标高设置120高C20腰带兼窗台梁;其他未注明的墙体在墙高中部设置120高C20腰带,宽带同墙。
新力·龙湾03地块二次结构施工方案编制:审核:批准:江西省第五建设集团有限公司2017年7月20日目录1、编制依据 (3)2、工程概况 (3)3. 施工总体安排 (4)4. 施工准备 (4)5. 本工程砌体工程施工样板做法 (6)6. 二次结构主要施工方法 (10)7. 质量标准 (18)8. 安全文明施工措施 (18)1.编制依据序号名称编号1 《建筑工程施工质量验收统一标准》GB50300-20132 《砌体工程施工质量验收规范》GB50203-20113 《蒸压加气混凝土砌块墙》12G614-14 设计施工图纸及设计变更单5 本工程施工组织设计2.工程概况2.1工程简介序号项目内容1 工程名称新力·龙湾03地块工程2 工程地址南昌市红谷滩新区九龙湖片区,希望大道与明月山大道交汇处3 建设单位南昌宝葫芦农庄有限公司4 设计单位江西省建筑设计研究总院5 监理单位江西省恒信建设工程监理咨询有限公司6 工程规模1#~2#楼为高层住宅楼(32+1、33层),3#~14#楼为多层洋房(6+1层),地块下设地下室1层。
总建筑面积约12.83万㎡,高层建筑高度95.7米,多层洋房建筑高度为21米。
7 质量目标确保“合格”,争创南昌市优良样板工程8 安全、文明施工目标确保南昌市安全生产、文明施工优良样板工地,争创江西省安全生产、文明施工优良样板工地地下层数一层层高 3.50m,局部4.50m 地上层数7~33层层高标准层2.90m基础结构形式直径400mm的预应力混凝土管桩、直径800mm的机械旋挖钻孔灌注桩及筏板基础主体结构形式框架、剪力墙屋面形式钢筋砼平屋面2.2二次结构工程概况建筑物±0.000以下外墙为砼结构墙,内墙采用蒸压加气混凝土砌块。
±0.000以上采用蒸压加气混凝土砌块(其构造和技术要求详见12G614-1)。
局部采用蒸压灰砂砖。
后砌填充墙重度不得大于7.5kN/m3,砌块强度等级为A5.0,采用Ma5.0专用砂浆砌筑。
工程二次结构专项方案一、前言工程二次结构专项方案主要是针对建筑工程的二次结构部分进行设计和施工方案的详细规划。
二次结构是指建筑物中除了承重墙、柱、梁等主体结构之外的各种非承重构件,包括地板、楼梯、承重墙体等。
它们虽然不是主体结构,但却对建筑物的使用功能和安全性起着至关重要的作用。
在进行二次结构设计和施工时,需要充分考虑建筑物的使用功能、结构安全性、施工经济性等方面的要求,制定出合理的方案。
本专项方案将围绕二次结构设计和施工中的关键环节进行详细阐述,以期为相关工程提供参考和指导。
二、设计依据本专项方案的设计依据主要包括以下内容:1. 《建筑结构设计规范》2. 《建筑结构验收规范》3. 《混凝土结构工程施工质量验收规范》4. 工程相关设计图纸和技术文件在制定二次结构专项方案时,需要充分遵循以上相关规范和标准,确保设计和施工工作符合国家和行业的要求,保障工程的质量和安全。
三、设计内容1. 二次结构设计方案在进行二次结构设计方案编制时,需要充分考虑建筑物的功能定位、使用需求、布局要求等因素。
同时,还需要考虑到结构的安全性、经济性和施工的可操作性。
设计方案应该充分考虑到建筑物的整体性,确保二次结构与主体结构相互协调、相互配合,对整个建筑物的稳定性和安全性起到保障作用。
2. 材料选用与构件搭接在进行二次结构施工时,需要选择适宜的材料来进行施工,例如钢筋混凝土、砖混结构等。
同时,需要充分考虑材料的质量和技术参数,确保施工的质量和安全。
在构件搭接方面,需要注意构件的精确制作和准确安装,保证构件的稳固和稳定。
3. 施工工艺与工艺流程在进行二次结构施工时,需要制定详细的施工工艺和工艺流程,确保施工的顺利进行。
需要注重施工现场的安全管理、材料堆放和施工顺序等,保证施工中不发生意外事故,保障施工的安全和质量。
4. 施工质量控制与验收在进行二次结构施工时,需要进行严格的施工质量控制和验收工作,确保施工的质量符合相关要求。
二次结构冬季施工方案
冬季是建筑施工中一个特殊的季节,低温、降雪等因素给施工带来了一定的困难。
而在建筑二次结构的施工中,如何有效应对冬季的气候条件,保证施工进度和质量是至关重要的。
本文将就二次结构在冬季施工中所需注意的问题及应对方案进行介绍。
冬季施工需要注意的问题
1.低温影响:冬季气温较低,容易导致混凝土凝固时间延长,影响施
工进度和质量。
2.降雪天气:降雪会对施工现场的安全和施工质量造成影响,需要采
取相应的措施应对。
3.材料保温:冬季需要对施工所使用的材料进行保温处理,以确保其
保持适宜的温度和湿度。
冬季施工解决方案
1.采取保温措施:可以在混凝土浇筑后覆盖保温棚等措施,加快混凝
土的凝固速度。
2.合理安排工期:在确定施工计划时要考虑气候因素,尽量避开降雪
天气,合理安排工期。
3.加强安全管理:加强对施工现场的安全管理,防止因降雪等恶劣天
气造成的安全事故。
4.合理选用材料:在冬季施工中选择适合低温环境下使用的材料,确
保施工质量。
案例分析
以某地某项目的二次结构施工为例,该项目在冬季采取了以上措施,即时对施工现场进行保温处理,严格按照工期安排进行施工,并加强了安全管理。
最终,项目顺利完成了二次结构的施工,质量达到了预期要求。
结语
冬季是建筑施工中一个值得重视的季节,二次结构施工也需要在冬季特殊的气候条件下采取相应的措施,保证施工质量和进度。
通过合理的规划和措施,可以有效地解决冬季施工所面临的挑战,确保工程顺利进行。
二次结构安全文明施工方案 (2)在建筑施工中,二次结构施工是整体工程中一个至关重要的环节。
为确保施工的安全性与文明度,并提高工程质量,必须制定科学合理的二次结构安全文明施工方案。
施工准备在开始施工之前,必须严格按照设计图纸和相关规范进行施工前的准备工作。
这包括制定详细的施工计划、确定人员配备、准备所需的材料和设备等。
同时,要对施工现场进行全面的检查,确保施工环境安全整洁。
安全管理施工过程中安全管理是至关重要的一环。
在进行二次结构施工时,应根据工程特点和实际情况,制定详细的安全管理方案。
这包括对施工作业人员进行安全教育和培训,严格落实施工安全标准,定期进行安全检查与隐患排查,及时处理安全事故和紧急情况等。
施工工艺二次结构施工过程中,应根据设计要求和规范要求,严格按照施工工艺进行操作。
要注重施工的精细化和标准化,保证各个工序的质量和安全。
要提高工人的技术水平,确保施工效率与质量。
施工质量控制施工质量是工程质量的保证。
在进行二次结构的施工过程中,要加强对质量的控制,严格按照设计要求和规范施工。
对施工过程中出现的问题要及时处理,确保施工质量达到标准要求。
环保施工在二次结构施工过程中,要注重环保工作。
要合理利用资源,减少能源消耗,降低对环境的影响。
施工现场要保持整洁,做好垃圾分类处理,防止污染环境。
同时,要加强环保意识教育,推动绿色施工。
施工进度控制在进行二次结构施工过程中,要合理安排施工进度,做好进度控制。
要根据工程实际情况制定合理的进度计划,确保施工节点按时完成。
如遇到进度延误,要及时采取措施予以调整,确保整体工程进度。
后续工作二次结构施工完成后,还需进行相关后续工作。
要对施工质量进行验收,确保符合设计和规范要求。
做好施工资料归档工作,为后期维护和管理提供依据。
同时,要做好工程交接工作,保证后续工作的顺利进行。
二次结构施工是整个建筑工程中一个复杂而重要的环节,只有严格按照施工方案进行操作,保持施工质量和安全,才能确保工程顺利进行、质量可靠、安全可控、达到预期目标。
房屋建筑工程二次结构施工方案1.墙体施工方案:(1)根据设计要求,确定每一层的墙体数量、位置和尺寸。
(2)组织施工队伍,按照施工图纸上的要求进行定位建墙。
(3)使用适当的工具和材料,进行垂直度和水平度测量。
(4)采用砖砌、混凝土浇筑等方法进行墙体建造。
(5)按照设计要求进行墙面贴砖和粉刷。
2.楼板施工方案:(1)根据施工图纸确认楼板的类型和尺寸。
(2)组织施工队伍,在楼层之间搭设脚手架以保证施工人员的安全。
(3)按照设计要求施工楼板的钢筋,包括钢筋的数量、直径和布置规格。
(4)进行楼板的混凝土浇筑,确保混凝土的均匀浇筑和充实。
(5)在楼板施工完毕后,进行楼板表面的打磨和平整处理。
3.楼梯施工方案:(1)根据设计要求确定楼梯的尺寸和类型。
(2)按照设计要求进行楼梯的定位和布置。
(3)制作楼梯的模板,并进行混凝土的浇筑和养护。
(4)在楼梯的表面进行打磨和涂刷防滑处理。
4.门窗施工方案:(1)根据设计要求确认门窗的尺寸和材质。
(2)制定门窗的安装位置和数量。
(3)安装门窗的龙骨和框架,保证其水平和垂直度。
(4)将门窗的玻璃或窗扇安装在门窗框架上,并进行调试和保养。
在进行以上二次结构施工的过程中,还需要特别关注以下几个问题:(1)施工质量:确保每个施工环节符合设计要求,材料的选用和加工要符合相关标准。
(2)施工安全:组织施工人员参加相关培训,加强施工现场的安全管理,使用合格的施工设备和工具。
(3)进度管理:合理安排工期和施工计划,做好施工进度的跟踪和调整。
(4)质量验收:完成施工后,对二次结构进行检查和验收,确保施工质量和安全。
以上是房屋建筑工程二次结构施工方案的基本内容,施工方案的具体操作和技术要求需要根据具体工程的情况进行调整和制定。
二次结构施工方案[hide=10]广安大街步行商业街H-S座工程二次结构施工方案编制审核批准目录一、编制依据2二、工程概况2三、施工部署3四、主要施工方法3(一) 测量工程3(二) 砌筑工程3(三) 钢筋工程5(四) 模板工程6(五) 砼工程7(六) 预应力圆孔板的安装7(七) 二次楼板浇筑8五、质量标准8六、现场文明安全施工10七、成品保护11一、编制依据1.广安大街步行商业街H-S座施工图纸编号00006-H-S。
2.设计变更通知单3.洽商文件4.《砌体工程施工及验收规范》(GB50203-98)5.《钢筋混凝土工程操作规程》(YSJ403-89)6.《混凝土结构工程施工及验收规范》(GB50204-92)7.《混凝土强度检验评定标准》(GBJ107-87)8.《组合钢模板技术规程》(GBJ214-89)9.《建筑施工高空作业安全技术规范》(JGJ80-91)10.《框架结构填充空心砌块构造图集》(京94SJ19)11.《预应力短向圆孔板图集》(京92G41)12.《建筑机械使用安全技术规程》(JGJ33-86)13.《北京市建筑工程施工现场安全管理标准》二、工程概况1.广安大街步行商业街H—S座工程,为一带部分办公的商业办公建筑,地下一层,地上3层、6层两部分。
建筑面积为30705m2,地下室为汽车库和设备机房,其建筑面积为5859m2,1至3层为商业用房,4至6层为办公用房。
本建筑物总高度24.25m,建筑物±0.000相当于绝对标高42.300m,室外地坪标高为-0.450m。
2.二次结构工程主要包括非承重墙的砌筑,构造柱,电梯井,水、电封井的二次砼浇筑,预应力楼板的安装。
3.主要工程部位一览表:部位截面尺寸砼等级主筋箍筋2400-8000跨窗上梁墙厚×400 C30 6Φ18ф6@200窗下口配筋带墙厚×250 C30 6Φ16ф6@200外墙配筋带墙厚×250 C30 6Φ16ф6@200通窗区域柱间构造柱墙厚×250 C30 6Φ16ф6@200内街店铺门上过梁200×300 C20 6Ф14ф6@200非承重墙构造柱墙厚×250 C20 4Ф12ф6@200抱框墙厚×100 C20 2φ12ф6@200电梯井构造柱200×300 C20 6Ф16ф8@150电梯井圈梁1 墙厚×300 C20 4Ф12ф6@200电梯井圈梁2 墙厚×500 C20 上筋2Ф12下筋4Ф22ф8@150封井板厚100 C20细石砼双层双向ф8@200 ф6@200三、施工部署1.结构验收后即组织二次结构的施工。
施工划分为四个流水段○1-○8轴为Ⅰ段,○9-○16为Ⅱ段,○17-○24轴为Ⅲ段,○25-○32轴为Ⅳ段,垂直运输采用四台井字架。
2.砼和砂浆均为现场搅拌。
配备三台JB350型强制式搅拌机对于所用的原材料及时进行复试,并根据图纸要求提前一个月按现场所用材料委托有资格试验室做试配报告。
四、主要施工方法(一) 测量工程1.根据施工现场的控制桩,复查各搂层的轴线、标高,校核无误后才能使用。
2.据主轴线放出后砌非承重墙的轴线、墙线、构造柱线、门窗洞口线。
3.据框架柱的50线,弹出梁底、门窗口线。
4.测量放线结果经复查和监理检查合格后才能使用。
(二) 砌筑工程1. 砌筑准备(1).外墙墙厚为250mm,内墙墙厚为200mm,M5水泥砂浆。
将框架柱预埋的拉结筋剔出,清理干净。
每600mm设2ф6拉结筋,伸出柱边≥700mm。
(2).砌体施工程序是:找平立皮数杆排列砌块拉线砌筑勾缝。
(3).砌体施工中根据设计要求、块材规格、灰缝厚度在皮数杆上标明皮数及竖向构造的变化部位。
(4).砌筑前排砖撂底,按50线及皮数杆安排好砌块的层数、灰缝的厚度。
在墙底部用豆石砼找平。
(5).砌筑按墙宽尺寸、砌块规格、排列设计,不够整块的锯成所需尺寸但不得少于砌块长度的1/3,上下错缝,转角处相应咬砌搭接,搭接长度不小于90mm。
(6).砌体与构造柱交接处留置马牙槎,退60mm高300mm,先退后进。
2. 外墙砌筑(1).外墙上的配筋带,层高4.5m的三道,层高4.2m的二道。
砌至配筋带时,将配筋带连同通窗区域柱间构造柱施工完毕后再向上砌筑。
外墙砌筑时与外装紧密配合。
(2).外墙上的窗等洞口必须根据门窗洞口线和上下挂垂线砌筑,保证外立面洞口上下一条线。
(3).砌筑外墙时不得留脚手眼。
3. 内墙砌筑(1).门旁设砼抱框与上方过梁连接。
电梯井每层设置圈梁构造柱。
砌至过梁、圈梁时将抱框和过梁、圈梁、构造柱施工完毕后,再继续向上砌筑。
(2).砌体与柱交接处沿墙高600cm设置2ф6拉结筋,伸出柱边≥700mm。
(3).地下室砌块内墙在门洞顶高度处设50mm高通长砼配筋带配2ф10连系ф4b-300与过梁锚接。
(4).在砌体竖缝上预留孔洞,穿入螺栓及夹具,固定配筋带、构造柱、圈梁的模板,绑扎钢筋,浇筑砼。
拆模后立即用砼嵌填孔洞。
(5).构造柱钢筋与原框架柱拉结筋连接。
砌体与框架柱连接如图:(6).砌到接近上层梁、板底部时斜砌挤紧,砌块必须逐块敲紧挤实,砂浆饱满。
(7).圈梁、配筋带浇筑先在底一皮砖上封底做工作地模。
(三) 钢筋工程1.构造柱钢筋地绑扎(1).根据柱线地定位线,校核主筋地位置,将梁底和板底预埋件清理干净。
根据图纸变更的要求,将主筋焊接在预埋件上位置一定要准确。
(2).柱子箍筋按要求加密,箍筋开口要上下错开(转角设置),箍筋端头成135°,平直长度不小于10d。
(3).主筋搭接长度不小于40d。
(4).在砌墙时,沿墙高每600mm设两根ф6拉结筋与构造柱钢筋绑扎连接。
砌完墙后对构造柱钢筋进行整修,以确保钢筋位置及间距正确。
2.配筋带、圈梁、过梁钢筋的绑扎(1).工艺流程:清理预留钢筋检查模板标高及断面尺寸按图纸和料单核对钢筋绑扎钢筋、箍筋加垫块钢筋就位。
(2).按设计要求清理配筋带的预插钢筋和预埋件。
预留钢筋与梁主筋的搭接长度不小于40d。
钢筋与预埋件焊接时必须按要求焊接,焊接牢固。
(3).梁主筋采用闪光对焊接头,接头箍筋弯钩135°平直长度10d,按要求加密。
(4).钢筋接头允许同一截面内面积的百分率为:绑扎接头受压区不大于50%,受拉区不大于25%,焊接接头受拉区不大于50%。
(5)梁主筋的砼净保护层厚度为25mm。
(6)圈梁和构造柱钢筋交接处,圈梁钢筋要放在构造柱内侧,锚入柱内长度35d。
(四) 模板工程1.由于二次结构施工中部位比较分散,模板采用组合小钢模拼装,节点处竹胶板施工及支撑为碗扣式钢管。
2.模板准备:按图纸上的尺寸(注意洽商和图纸尺寸变更)检查,轴线、柱线、墙线、门窗洞口位置线、模板控制线、标高控制线等是否正确。
墙上的预留洞、预埋铁件、水电预留管线、盒预埋完毕后办完隐预检。
3.柱、抱框模板的安装(1)柱、抱框模板截面尺寸为:250×250mm、200×250mm、200×300mm、100×200mm 四种尺寸,模板采用组合小钢模,柱箍采用ф48钢管,间距600mm,斜撑设二道布置。
经校正固定后将柱模内清理干净,封闭清理口,办理柱模预隐检手续。
(2).抱框内的预埋件按94SJ19中的要求放置。
4.梁模板的安装(1)梁模板采用组合钢模支撑为碗扣式钢管。
(2).按设计及洽商的标高安装梁底模板,拉线找直。
当梁跨度≥4m时,梁底板按2/1000起拱。
(3).绑扎梁钢筋,经检查合格后办理隐检,并清理杂物,安装侧模。
(4).安装后校正梁中线、标高和断面尺寸。
模板加固后,将梁模板内杂物清理干净,检查合格后办预检。
5.模板拆除(1).柱模拆除时,砼强度必须达到1.2Mpa,以同条件砼试块为准。
(2).拆除柱模:先将所有与柱模有连接的水平拉杆及支撑拆除,清除地锚夹木,然后自上而下松开柱箍,卸掉柱箍后,用木榔头或木方轻敲模板顶端,使之脱开,由两人或多人抬扶至合适地方堆放,严禁乱撬硬砸。
拆除时必须保证其表面和柱棱角不受损,拆模后要用木条钉护角保护。
拆下的板块要清理表污物,码放整齐,拆下的零配件要妥善保管。
(3).梁侧模拆模时先拆掉水平拉杆和剪刀撑,但必须注意不得误拆或碰倒梁底的立柱,撬掉夹模通长龙骨和小斜支撑,用扁头撬棍轻撬梁侧的竖向短肋,使之脱开,并由多人托扶于地面,严禁任凭自然摔落损坏模板,及时清理板面,集中堆放整齐。
如有损坏及时修复,以利周转使用。
(4)梁的底模拆除:要严格按同条件砼试块抗压强度报告确定拆模时间,当跨度≤8m时,须达到设计强度的75%,必须经主任工程师认可签字。
拆除时立柱应从中间向两端拆,并注意模板自然脱落伤人,随拆除随清理板面,按照指定地点码放整齐。
(五) 砼工程1.砼浇筑前准备模板内的杂物及钢筋上的污物等均清理干净,模板缝隙及孔洞均已堵严,模板及其支撑系统、钢筋、预埋件、水电预留洞、预埋管等经检验符合要求及规定并办理好隐预检手续,看模看筋人员配足,振捣手经培训已到位,电源、电闸箱已引至现场,振捣器、振捣棒、铁锹等已准备齐全,且经过检查无问题,操作手使用的架子、临时马道已铺设完毕且符合安全要求,申请浇筑混凝土计划已被监理签认以及钢筋和模板等分项工程都要合格后并办理好验收手续。
2.浇筑前用水充分湿润墙体及将原砼表面凿毛冲洗干净,浇筑2-5cm厚与浇筑部位同等级的减石水泥砂浆。
3.柱与梁砼一同浇筑,先浇筑柱后浇筑梁。
4.门洞口两侧抱框砼必须同时均匀下灰,两侧同时振捣。
5.振捣时注意模板、墙体情况,以振捣棒振到表面呈现浮浆和不沉落为度,梁上皮砼按50线再次找平。
6.试块留置以同配合比100m3为一验收批,不足100m3按一验收批留置。
同条件试块应锁在铁笼内,在现场与构件同条件养护,作为柱梁的拆模强度试块。
7.梁、柱拆模后,表面喷洒养护灵养护。
楼板面浇筑砼后,应及时清除表面泌水。
楼板面养护设专人洒水达到表面湿润后为准。
养护需日夜进行,不少于7d。
砼养护要设专人并做好记录。
(六) 预应力圆孔板的安装1.待地下室设备安装完毕后再安装预应力圆孔板。
2.按京94G41标准图集选用KB33.2,板间灌缝砼C30,板端灌缝砼C30。
3.板安装、支模完毕,板缝清理干净后绑扎板缝钢筋,钢筋设在板缝中间搭接在梁上。
板端头的锚固筋弯成45°互相交叉,在交叉点上绑一根通长连续筋500mm绑一扣。
4.钢筋绑扎完毕后及时灌缝。
浇筑前冲洗干净,保证砼浇捣密实同时注意砼养护。
(七) 次楼板浇筑1.楼板上封井做法:封井板厚100mm,施工时在板内先配置双层双向ф8@200钢筋网。
待设备工种管道安装后再用C20细石砼将其封闭,封闭后的封井板顶标高与相邻处的楼板顶面标高相同。
