混凝土桩桩头处理要求
- 格式:doc
- 大小:52.50 KB
- 文档页数:2
桩头处理操作方案1. 简介本操作方案旨在介绍有效的桩头处理方法,确保施工过程中的安全和顺利进行。
2. 桩头处理流程2.1 桩头清理- 确定桩头的类型和材料,例如钢筋混凝土桩、木桩等。
- 使用适当的工具和设备进行桩头清理,包括切割、破碎、清理等步骤。
- 清理桩头时,要保证操作人员的安全,使用个人防护设备,如手套、护目镜等。
2.2 桩头修整- 桩头修整包括打磨、修补和加固等操作。
- 对于存在损坏或不符合设计要求的桩头,应根据实际情况进行修整措施。
- 修整过程中,要注意修整后的桩头应满足相关要求和标准。
2.3 桩头检测- 对处理完的桩头进行必要的检测,以确保其质量和安全性。
- 检测内容包括桩头的强度、密度、尺寸和表面平整度等。
- 根据检测结果,评估桩头是否符合规范要求,如果需要,进行进一步处理。
3. 安全注意事项- 桩头处理过程中,操作人员必须严格遵守相关安全规定和操作规程。
- 使用适当的个人防护设备,如安全帽、护目镜、手套等。
- 在使用切割设备时,要注意防火和防爆措施,确保工作区域的安全和清洁。
- 进行桩头处理时,要注意周围环境和人员的安全,确保施工现场的秩序和安全。
4. 事故处理及紧急情况应对- 在桩头处理过程中,如发生事故或其他紧急情况,操作人员应及时采取紧急措施,并向相关负责人报告。
- 紧急情况包括但不限于火灾、爆炸、人员伤亡等,操作人员需要根据具体情况决策应对措施。
5. 结论本桩头处理操作方案详述了桩头清理、桩头修整和桩头检测等操作流程,并提供了安全注意事项和紧急情况应对要点。
执行本方案,能够确保桩头处理工作的高效和安全进行。
桩头处理施工方案一、引言在建筑工程中,桩基是承受建筑物荷载并传递至地基的重要构件。
桩基施工中的一个关键环节是桩头处理,它直接关系着工程的质量和安全。
本文旨在探讨桩头处理的施工方案,以确保桩基工程的顺利进行。
二、桩头处理施工方案设计1. 桩头清理在进行桩头处理前,首先需要对桩头进行清理。
清理的目的是去除桩头表面的杂物和碎石,确保后续处理工作的顺利进行。
2. 桩头切割对于需要调整桩顶标高的情况,可以选择桩头切割。
切割桩头可以通过机械切割或喷砂切割等方式进行,确保桩顶符合设计要求的标高。
3. 桩头加固在一些特殊情况下,桩头可能需要进行加固处理。
加固方法可以采用喷浆加固、灌注聚合物等方式,确保桩头在承受荷载时不发生破坏。
4. 桩头处理验收桩头处理完成后,需要进行验收。
验收的主要内容包括桩头处理效果是否符合设计要求、是否存在质量缺陷以及安全隐患等方面,确保桩基质量达标。
三、桩头处理施工注意事项1. 安全第一在进行桩头处理施工时,安全永远是第一位的。
施工人员需要佩戴相关安全防护用具,并严格按照作业票要求进行作业。
2. 环境保护施工现场的环境保护同样重要。
在进行桩头处理时,需要防止污染环境、丢弃废弃物等行为,确保施工现场的整洁与环保。
3. 施工质量桩头处理的质量直接关系着桩基工程的安全和稳定。
施工人员应严格按照设计要求进行作业,保证桩头处理的质量达到标准要求。
四、结论桩头处理是桩基施工中不可或缺的一个环节,它直接关系着整个桩基工程的质量和安全。
设计合理、施工规范、质量可靠的桩头处理施工方案是保障桩基工程顺利进行的关键。
只有严格按照施工方案进行操作,才能确保桩头处理的质量达标,为工程的成功竣工奠定基础。
以上是我提供的关于桩头处理施工方案的文档,希望对您有所帮助。
静载试验桩桩头处理:静载试验前需对试验桩的桩头进行加固处理,桩头处理详见附图一。
处理方法简述如下:
1)新接桩头宜用C40的混凝土将原桩身接长。
在接桩前必须将原桩头浮浆及泥土等清理干净且打毛至完整的水平截面,以保证新接桩头与原桩头紧密结合;浇注混凝土时必须充分振捣以保证接桩质量。
2)接桩长度以设计桩顶标高与自然地面高差控制,接完桩后的桩顶与自然地面基本标高一致为宜。
新接桩头的截面尺寸与原桩身截面尺寸应完全一致,其中轴线与原桩身的中轴线必须重合,桩顶应水平、平整,且高出围裹钢板2~3mm左右。
3)新接桩头顶部的侧表面用3~5mm厚的钢板围裹,围裹高度为500mm,钢板与混凝土紧密结合。
4)静载试桩和新接桩头请现场多预留2组试块在检测前进行破坏性强度试验。
混凝土灌注桩桩头破除要求
混凝土灌注桩是一种重要的基础工程,其桩头破除要求是非常关键的。
桩头破除是指在桩顶混凝土达到极限强度之前,桩头发生破坏。
对于混凝土灌注桩的桩头破除要求,一般有以下几个方面: 1. 破坏形态要求:桩头破坏应以开裂或剪切为主,不得出现翻倒或拉断等不合理的破坏形态。
2. 破坏位置要求:桩头破坏应在桩身埋设深度之上,不得影响桩身的承载能力。
3. 破坏时间要求:桩头破坏应在足够的荷载作用时间内发生,以保证桩身的荷载承载能力。
4. 破坏强度要求:桩头破坏时,应满足设计要求的荷载承载能力和变形要求。
总之,混凝土灌注桩的桩头破除要求是一个极为重要的环节,其符合要求与否直接关系到工程的安全性和稳定性。
因此,在设计和施工过程中,必须认真考虑桩头破除要求,并采取相应的技术措施予以保证。
- 1 -。
桩头处理施工方案1. 引言桩头处理是一种常见的施工工艺,用于加固桩基的桩头部分。
桩头处理的目的主要有两个:一是提高桩头的承载能力,增强桩基的稳定性;二是增加桩头与上部结构之间的传力效果,确保结构的安全性能。
本文将介绍桩头处理的一般流程和具体实施方案。
2. 施工前准备工作在进行桩头处理施工前,需要进行以下准备工作:•确定桩头处理方法:根据工程设计要求和土层情况,选择适当的桩头处理方法,常见的方法包括桩帽加固、桩刚化和桩头加宽等。
•定位桩头处理范围:根据设计要求,确定需要处理的桩头范围,通常是在桩顶一定距离范围内进行处理。
•清理桩顶表面:清理掉桩顶表面的泥浆和杂物,确保桩头表面清洁。
3. 桩头处理施工流程桩头处理的一般流程包括以下几个步骤:3.1 桩头表面处理首先,需要对桩头表面进行处理,以提高其粗糙度和附着力。
常用的处理方法有:•喷砂处理:采用高压喷砂机对桩头表面进行喷砂处理,去除桩头表面的薄层水泥和杂质,增加表面粗糙度。
•消除饰面混凝土:如果桩顶存在饰面混凝土,需要除去饰面层,露出钢筋混凝土。
•切割处理:对于桩头过宽的情况,可以采用切割方式将桩头削减到所需宽度。
3.2 加固桩头在处理桩头表面后,需要加固桩头,以提高其承载能力和抗震性能。
常用的加固方法有:•桩帽加固:在桩头部分设置加固钢筋,将桩帽与桩头打通,形成整体刚性。
•桩刚化:在桩头部分设置加固钢筋,将桩头与桩身刚性连接,增加整体强度。
3.3 模板安装在加固桩头后,需要进行模板安装。
模板的型式和安装方式需根据具体情况进行选择。
模板的主要功能是保持桩头的形状,使其符合设计要求。
3.4 混凝土浇筑在完成模板安装后,进行混凝土浇筑。
混凝土的配合比需根据工程要求确定,浇筑过程中需进行充分的振捣和密实。
4. 施工注意事项在进行桩头处理施工时,需要注意以下事项:•施工人员需具备相应的资质和经验,熟悉施工工艺和操作流程。
•施工过程中需严格控制混凝土的质量,确保配合比的准确性和浇筑质量。
桩头的一般处理要求(通用版)

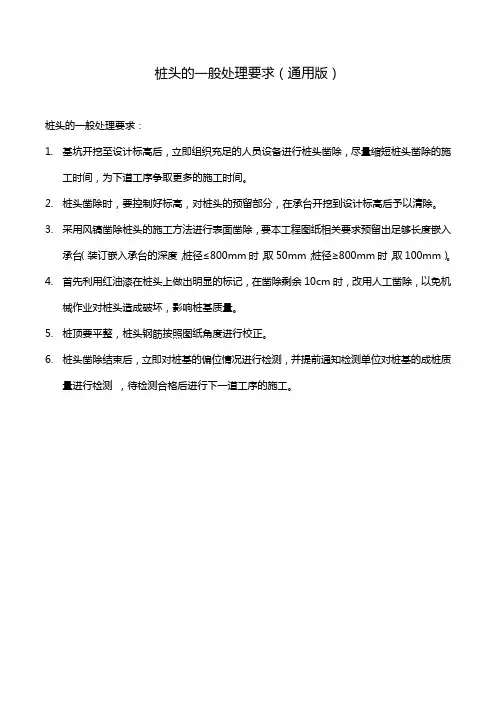

桩头的一般处理要求:
1.基坑开挖至设计标高后,立即组织充足的人员设备进行桩头凿除,尽量缩短桩头凿除的施
工时间,为下道工序争取更多的施工时间。
2.桩头凿除时,要控制好标高,对桩头的预留部分,在承台开挖到设计标高后予以清除。
3.采用风镐凿除桩头的施工方法进行表面凿除,要本工程图纸相关要求预留出足够长度嵌入
承台(装订嵌入承台的深度,桩径≤800mm时,取50mm;桩径≥800mm时,取100mm)。
4.首先利用红油漆在桩头上做出明显的标记,在凿除剩余10cm时,改用人工凿除,以免机
械作业对桩头造成破坏,影响桩基质量。
5.桩顶要平整,桩头钢筋按照图纸角度进行校正。
6.桩头凿除结束后,立即对桩基的偏位情况进行检测,并提前通知检测单位对桩基的成桩质
量进行检测,待检测合格后进行下一道工序的施工。
桩头处理方案桩头部位,桩身侧面与底板垫层结构连接不得有裂缝,如有裂缝,须将裂缝剔成V槽并润湿,将刚性堵漏材料加水后搅拌成腻子状填入裂缝中,浇水养护不小于8小时,桩身周围250mm 的范围内应为麻面,不得压光。

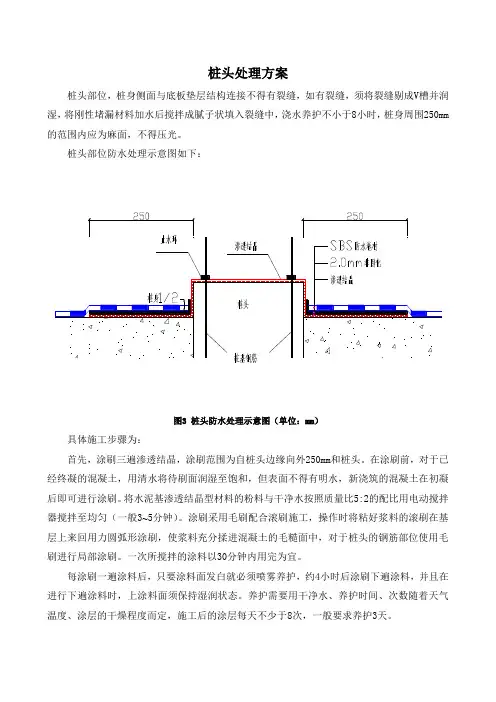

桩头部位防水处理示意图如下:图3 桩头防水处理示意图(单位:mm)具体施工步骤为:首先,涂刷三遍渗透结晶,涂刷范围为自桩头边缘向外250mm和桩头。
在涂刷前,对于已经终凝的混凝土,用清水将待刷面润湿至饱和,但表面不得有明水,新浇筑的混凝土在初凝后即可进行涂刷。
将水泥基渗透结晶型材料的粉料与干净水按照质量比5:2的配比用电动搅拌器搅拌至均匀(一般3~5分钟)。
涂刷采用毛刷配合滚刷施工,操作时将粘好浆料的滚刷在基层上来回用力圆弧形涂刷,使浆料充分揉进混凝土的毛糙面中,对于桩头的钢筋部位使用毛刷进行局部涂刷。
一次所搅拌的涂料以30分钟内用完为宜。
每涂刷一遍涂料后,只要涂料面发白就必须喷雾养护,约4小时后涂刷下遍涂料,并且在进行下遍涂料时,上涂料面须保持湿润状态。
养护需要用干净水、养护时间、次数随着天气温度、涂层的干燥程度而定,施工后的涂层每天不少于8次,一般要求养护3天。
《TPE地下底板防水施工方案》其次,用非固化刮涂桩头部位,桩头边缘向外环桩250mm和桩根部向上1/2。
施工前,采用滚刷对需刮涂非固化区域进行涂刷基层处理剂,细部使用毛刷涂刷。
涂刷时薄厚均匀,不漏底、不堆积。
当涂刷的基层处理剂干燥(或不粘手)时即可进行非固化刮涂。
在热熔非固化过程中,需要不停搅拌涂料,以使涂料充分热熔,待非固化完全熔化呈液体状态、温度达到120℃时使用刮板进行刮涂施工,非固化刮涂厚度为2.0mm.最后,铺贴SBS防水卷材。
卷材边缘要与桩头轮廓吻合,两者之间缝隙不得超过5mm。
在非固化刮涂完后铺贴卷材,并压实。

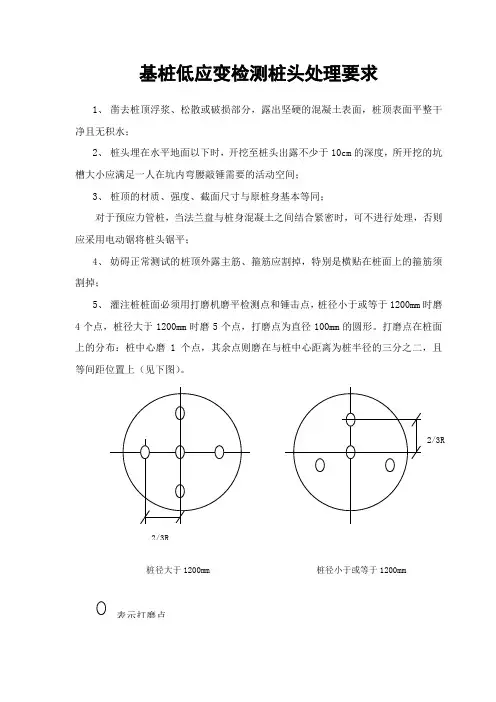

基桩低应变检测桩头处理要求
1、 凿去桩顶浮浆、松散或破损部分,露出坚硬的混凝土表面,桩顶表面平整干净且无积水;
2、 桩头埋在水平地面以下时,开挖至桩头出露不少于10cm 的深度,所开挖的坑槽大小应满足一人在坑内弯腰敲锤需要的活动空间;
3、 桩顶的材质、强度、截面尺寸与原桩身基本等同;
对于预应力管桩,当法兰盘与桩身混凝土之间结合紧密时,可不进行处理,否则应采用电动锯将桩头锯平;
4、 妨碍正常测试的桩顶外露主筋、箍筋应割掉,特别是横贴在桩面上的箍筋须割掉;
5、 灌注桩桩面必须用打磨机磨平检测点和锤击点,桩径小于或等于1200mm 时磨4个点,桩径大于1200mm 时磨5个点,打磨点为直径100mm 的圆形。
打磨点在桩面上的分布:桩中心磨 1 个点,其余点则磨在与桩中心距离为桩半径的三分之二,且等间距位置上(见下图)。
桩头处理措施
1、剔凿桩头处松散(或开裂)的灰层及桩身附着泥土;
2、桩头处钢筋处理:
(1).对桩头上钢筋外露不足1m 的进行补足,方法采用搭接双面焊,搭接长度5d 。
(2).对破坏的钢筋,凿出钢筋头,保证搭接长度,进行补足,长度1m 。
(3).焊接接头应上下错开一个锚固长度,保证截面接头率不超过50%。
3、对剔凿、清理过的桩头洒水湿润。
4、用3mm 厚铁皮加工模板,长度3.2m ,高度300mm ,具体做法如下图2。
5、用比桩身混凝土高一标号混凝土进行补桩(C45)。

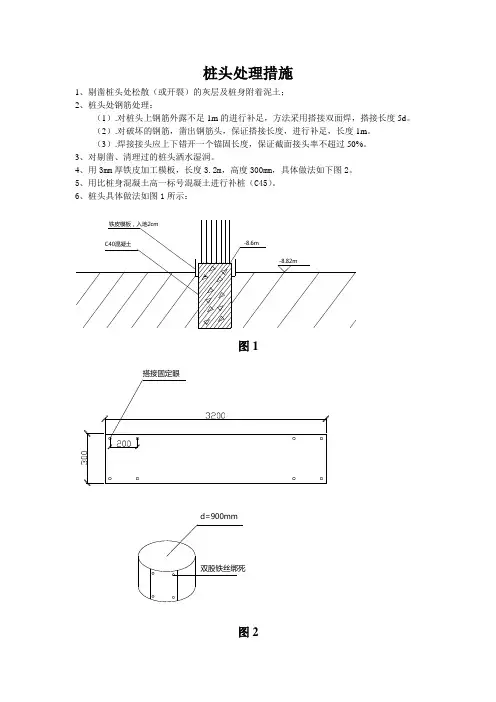

6、桩头具体做法如图1所示: -8.82m
C40混凝土铁皮模板,入地2cm -8.6m
图1
搭接固定眼
d=900mm
双股铁丝绑死
图2
13#楼桩头处理方案
编制:
审批:
山西六建太原万科紫台二期项目部
2012年4月11日。
桩头处理
(1)高程测量:水准测量,放出实际的桩顶标高,统一用红漆标识。
施工放样红漆标识
(2)无齿锯环切:用无齿锯绕桩头环向一周切割,深度3-4cm,用风镐沿桩头自上至下凿出V型槽剥离混凝土,环切时不得损伤主筋。
环切凿出V型槽(3)剥出桩头钢筋:采用风镐沿桩头自上至下将钢筋主筋剥离。
风镐剥离混凝土剥出成型的桩头钢筋(4)切断桩头:当全部钢筋凿出后,在桩顶标高以上3cm处水平环
1
向间距20cm 采用风钻钻出断桩孔,使用钢钎打入各个断桩孔中,来回反复敲击钢钎,使混凝土在环形断桩孔处断开。
风钻钻出断桩孔大锤反复敲击钢钎(5)吊离桩头:对已断开的桩头钻出吊装孔,插入钢钎,用起重设备将已断裂脱离的桩头吊出,起重设备应垂直起降,不能左右晃动避免桩头倾到将桩基主筋压成死弯。
桩头吊离
(6)桩头清理:桩头清理采用人工凿除多余混个凝土并清顶,桩顶形成中心略高、周边略低的断面,确保桩顶面平整、密实。
人工凿除多余混凝土清理成型的桩头
2。
破桩头验收标准1、混凝土表面的硬度要达到标准才能破除桩头1、混凝土表面的硬度要达到标准才能破除桩头,而且不能用软破和爆破等方法。
2、环切时不能伤到钢筋,破除后桩顶处要微凸。
3、破桩头时,要做好钢筋的保护措施,不能弯折桩头的钢筋。
4、破除桩头后,桩顶不能余留混凝土。
建筑施工时,底下都需要进行破桩头的步骤,才能保证建筑的安全性。
那么,桩基破桩头规范要求有哪些?一起来看看。
桩基破桩头规范要求有哪些1、混凝土表面的硬度要达到标准才能破除桩头,而且不能用软破和爆破等方法。
2、环切时不能伤到钢筋,破除后桩顶处要微凸。
3、破桩头时,要做好钢筋的保护措施,不能弯折桩头的钢筋。
4、破除桩头后,桩顶不能余留混凝土。
建筑打地基要注意什么1、首先,一定要保证地基结实稳固,才能保证建筑的安全。
所以在施工前,要先仔细勘测土地,看地质是否适合打造地基,可以实地挖坑进行勘测。
而且要注意土质的承载力,要是承载力不足的话,很容易导致建筑倒塌。
2、打地基时,还要避开洪水和泥石流地区,这些地方是比较危险的地段,不适合打造地基。
3、建筑的屋顶尽量要轻量化,防止建筑倒塌时伤害到人们。
屋顶可以用木架或轻板顶盖,比钢筋重量更轻,可以降低对人们的伤害。
4、建筑的墙体要保证协调性,防止发生倒塌,为了加强建筑稳定性,在打造地基时,一定要在底下填入充足的钢筋,做好稳固措施。
5、在打造地基时,还要考虑抗震设防,当出现地震时,地基还能稳固。
而且使用的材料要足够的可靠,而且混凝土强度不能低于C20,钢材应具有足够的抗拉强度。
钢筋的强度和伸长量要在一定范围内,千万不能用伪劣次品。
桩头处理方法
桩头处理方法是指在建筑施工中,对于桩基础的顶部部分进行处理的一系列措施。
桩头处理方法的目的是确保桩基础的顶部能够满足建筑设计和使用要求,并与上部结构紧密连接。
常见的桩头处理方法包括以下几种:
1. 桩帽:桩帽是一种水泥混凝土构件,位于桩顶部,用于将多个桩连接在一起,形成一个整体的基础支撑系统。
桩帽的设计和施工需要考虑桩的布置、受力特点和上部结构的要求,以确保桩帽能够承受上部结构的荷载并传递到桩身上。
2. 桩柱:对于较大直径的桩基础,可以使用桩柱作为桩顶部的处理方法。
桩柱是一种垂直于地面的钢制或混凝土构件,连接在桩顶部,用于支撑上部结构。
桩柱的设计需要考虑桩的承载力和刚度以及上部结构的荷载特点。
3. 钢板桩顶:在某些情况下,可以使用钢板桩作为桩顶部的处理方法。
钢板桩是一种由钢板组成的临时或永久支撑结构,可以通过连接在桩顶部来形成一个平坦的桩头。
钢板桩顶的设计需要考虑桩的承载能力和上部结构的要求。
4. 钢筋混凝土桩顶:对于需要较高强度和耐久性的桩顶处理,可以采用钢筋混凝土桩顶。
钢筋混凝土桩顶是通过在桩顶部预埋钢筋,并在浇筑混凝土时将其固定在桩身上来实现的。
钢筋混凝土桩顶可以提供更好的连接性和承载能力。
总之,桩头处理方法的选择取决于桩的类型、设计要求和上部结构的特点。
在选择和设计桩头处理方法时,需要综合考虑桩的受力特点、承载能力和连接性,以确保桩基础的安全性和稳定性。
桩帽施工方案
混凝土桩桩头处理应先凿掉桩顶部的松散破碎层和低强度混凝土,露出主筋,冲洗干净桩头后再浇注桩帽,并符合下列规定:
1、桩帽顶面水平、平整、桩帽中轴线与原桩身上部的中轴线严格对中,桩帽面积大
于或等于原桩身截面积,桩帽截面积面形状为圆形。
2、桩帽主钢筋应全部直通至桩帽混凝土保护层之下,如原桩身露出主钢筋长度不够
时,应通过焊接加长主钢筋,各主钢筋应在同一高度上,桩帽主钢筋应与原桩身主钢筋按规定焊接。
3、距桩顶1倍桩径范围内,用5mm厚的钢板围裹,桩帽应设置钢筋网片5层,间
距80-150mm。
4、桩帽混凝土强度等级宜比桩身混凝土强度提高1级,且不得低于C40。
图4-12是1种桩帽设计图如下:
试桩桩顶标高低于试坑地面50cm;。
钢筋混凝土灌注桩桩头处理
1.1材料:水泥基结晶防水粉。
1.2工具:手提切割机、冲击钻、风镐、榔头、刷子。
1.3工序:弹线切割钢筋剥离破除混凝土修平垫层防水处理保护层。
1.4工艺方法:在桩顶设计标高以上50mm处弹出切割控制线,用切割机沿控制线处切一圈,切割深度以距主筋10mm为宜。
用电锤剥离出主筋,用风镐破除桩芯混凝土,桩顶用錾子凿修平整。
桩顶及四周涂刷水泥基防水涂料,桩周围垫层表面涂刷宽度不小于200mm,基础底板防水材料与桩周围接缝处用防水油膏密封,桩主筋根部安装遇水膨胀止水圈。
1.5控制要点:主筋保护,防水处理。
1.6质量要求:桩头处理平整,桩顶标高允许偏差±20mm,主筋不得产生硬弯,卷材收口严密。
1.7做法详图:
图1-1 桩头防水做法图(修)
1.8效果图:
图1-2桩头防水效果图。
混凝土灌注桩桩头破除要求混凝土灌注桩桩头破除是指将桩头通过机械破碎方法打碎,使其与桩身分离,以便进行后续的桩基处理。
在进行混凝土灌注桩桩头破除时,需遵循以下要求:
1.破除过程中要避免对桩身产生过度振动或冲击,以免损坏桩身结构或引起桩身位移。
2.破碎桩头的机械要选择合适的类型和规格,确保破碎效果和破碎后桩身的安全性。
3.桩头破碎完毕后,必须将碎片和残余物彻底清理干净,以免对后续工序造成干扰或损害其他设施设备。
4.确保破碎后的桩身质量符合规定标准,达到设计要求。
总之,进行混凝土灌注桩桩头破除时,必须掌握正确的破碎方法和技术,严格遵循相关规定和标准,以确保桩基的牢固稳定和工程质量的安全可靠性。
混凝土桩桩头处理
一、单桩竖向抗压静载试验前应按规范对试桩进行接桩及桩头加固处理,要求如下:
1 混凝土桩应先凿掉桩顶部的破碎层和软弱混凝土。
2 桩头顶面与自然底面基本持平,顶面应平整,桩头中轴线与桩身上部的中轴线应重合。
3 桩头主筋应全部直通至桩顶混凝土保护层之下,各主筋应在同一高度上。
4 距桩顶1倍桩径范围内,用厚度为5mm 的钢板围裹,距桩顶倍桩径范围内设置箍筋。
桩顶应设置钢筋网片3层,间距100mm 。
5 桩头混凝土强度等级宜比桩身混凝土提高2级,且不得低于C30。
6 桩顶应用水平尺找平。
二、单桩竖向抗拔静载试验桩头处理要求如下:
抗拔试验桩桩顶要浇灌至与现有地面基本相平。
为满足抗拔试验设备安装需要,要求凿除桩顶以下混凝土,凿除深度须保证主筋外露高度不少于0.5米。
钢筋与主筋搭接应满足:单面焊为10d ,双面焊为5d 。
搭接钢筋高度不低于3.0米。
附:单桩竖向抗压静载试验桩头加固处理示意图
双向钢筋网片三层 Φ8@100X1005mm厚的钢圈护筒
砼试桩平面
螺旋筋、加强箍和纵筋与原桩基设计图规格一致
D
试桩自然地面
抗压静载试验桩头加固处理示意图
浙江元本检测技术有限公司。
