第六章工程结算与决算工程结算工程结算的前提条件承包商按照合同规定的内容全部完成所承包的工程,并符合合同要求,经相关部门联合验收质量合格。
结算方式《案例》按月结算、按月形象进度分段结算、竣工后一次结算、目标结算和双方约定的其他结算方式《管理》两种主要结算方式:按月结算和分段结算。
工程量清单计价模式进行工程价款结算与支付签约合同价签约合同价=∑(分部分项工程费用+措施项目费用+其他项目费用)*(1+规费率)*(1+税率)=∑(分部分项工程费用+单价措施项目费用+总价措施项目费用+专业工程暂列金额*(1+总承包管理费系数)+计日工金额)*(1+规费率)*(1+税率)预付款材料预付款计算签约合同价*题意要求付款比例预付款的扣回(在业主给承包商的付款里扣除)1、按起扣点计算法扣除,公式:T=P-M/NT--起扣点(即工程预付款开始扣回时)的累计完成工程金额。
P--合同金额。
M--工程预付款总额。
N--主要材料及构件所占比重。
达到起扣点之后每次结算工程价款时,按材料所占比重扣减工程价款,至工程竣工前全部扣清。
2、按题意要求在某段时间按比例扣回安全文明施工费预付款(相当于工程款的提前支付)计算:1、安全文明施工费预付款=安全文明施工费*预付款比例系数*工程款付款比例系数。
2、计算承包商每月已完工程款时,除安全文明施工费外剩余的总价措施项目费=总价措施项目费-安全文明施工费*预付款比例系数,注意不要再乘工程款付款比例系数。
计算安全文明施工费的几种情况:1、题意告知;2、分部分项工程费用*比例系数*(1+规费率)*(1+税率)工程价款调整方法调值公式法(又称动态结算公式法)P为调值后结算价款,P0为未调值合同价款,A为合同价中不调值部分的权重,B1~5为合同价中调值部分的权重,F11~15为可调值部分结算期价格指数,F01~05为可调值部分基准期价格指数材料价格调整1、提供风险系数的,按题意对超出风险系数部分按要求比例系数进行调整。
2018年造价工程师《工程造价案例分析》复习资料:工程价款结算与竣工决算12月23日第六章工程价款结算与竣工决算本章相关知识:一、工程价款的结算(一)主要结算方式按月结算竣工后一次结算分段结算结算双方约定的其他结算方式。
(二)工程预付款的计算1、百分比法:工程预付款=合同价×百分比%2、公式法-----适用于企业常年应备的备料款。
3、工程预付款的扣回1)由发包人和承包人通过协商用合同的形式予以确定。
2)从未施工工程尚需的主要材料及构件的价值相当于备料款数额时起扣,从每次结算工程价款中,按主要材料比重扣抵工程价款,竣工前全部扣清。
起扣点的计算:设T-----起扣点(开始扣回备料款时的工程产值完成量)P-----全部工程款(合同价);M-----预付备料款N-----主要材料及构件所占的比例则:(P-T)×N=M起扣点:T=P―M/N第一次扣回预付备料款=(累计已完工程价值-起扣点)×材料所占比例以后每次应扣的预付备料款=每次结算的已完工程价值×材料所占比例(三)工程进度款的支付(中间结算)1、进度款的计算工程量的计算和确认;单价的计算。
2、中间结算注意的问题:保修金:按合同约定在竣工时预留3~5%的尾留款,则当工程款拨付累计达到合同金额的95~97%时,拨付即行停止。
(四)竣工结算1、竣工结算的有关规定2、竣工结算工程价款1)总的结算款=合同价款+合同调整增加额2)竣工月结算款=合同价款+合同调整增加额―已结算工程款―工程预付款―保修金(五)工程价款的动态结算1、实际价格结算法2、调价文件结算法3、工程造价指数调整法(竣工调价系数法)4、调值公式法建筑安装工程费用价格调值公式P=P0[a0+∑ai(Ai结/Ai基)]P----调值后的动态结算工程款;P0----合同价款中工程预算进度款;a0------固定要素,代表价格不变费用占工程费用的比重;ai----第i项费用占总工程费用的比重Ai基-----基准日期第i项费用的基期价格或价格指数;Ai结-----结算日期第i项费用的价格或价格指数。
09第6章工程价款结算与竣工决算第六章工程价款结算与竣工决算本章基本知识点为:1.建筑安装工程价款结算方法;2.工程预付款及计算;3.设备、工器具和材料价款的支付与结算;4.工程价款调整方法;5.工程质量保证金的计算与扣留;6.竣工决算的内容与编制方法;7.新增资产的构成及其价值的确定;8.资金使用计划的编制与投资偏差分析。
2【案例一】背景:某施工单位承包某工程项目,甲乙双方签定的关于工程价款的合同内容有:1.建筑安装工程造价660万元,建筑材料及设备费占施工产值的比重为60%;2.工程预付款为建筑安装工程造价的20%。
工程实施后,工程预付款从未施工工程尚需的建筑材料及设备费相当于工程预付款数额时起扣,从每次结算工程价款中按材料和设备占施工产值的比重扣抵工程预付款,竣工前全部扣清;3.工程进度款逐月计算;4.工程质量保证金为建筑安装工程造价的3%,竣工结算月一次扣留;5.建筑材料和设备价差调整按当地工程造价管理部门有关规定执行(当地工程造价管理部门有关规定,上半年材料和设备价差上调10%,在6月份一次调增)。
3工程各月实际完成产值如表6-1。
表6-1 各月实际完成产值单位:万元月份 2 3 4 5 6 合计完成产值55 110 165 220 110 660问题:1.通常工程竣工结算的前提是什么?2.工程价款结算的方式有哪几种?3.该工程的工程预付款、起扣点为多少?4.该工程2月至5月每月拨付工程款为多少?累计工程款为多少?5.6月份办理工程竣工结算,该工程结算造价为多少?甲方应付工程结算款为多少?6.该工程在保修期间发生屋面漏水,甲方多次催促乙方修理,乙方一再拖延,最后甲方另请施工单位修理,修理费1.5万元,该项费用如何处理?4分析要点:本案例主要考核工程价款结算方式,按月结算工程进度款的计算方法,工程预付款及其起扣点的计算;要求针对本案例的工程款按月结算方式、工程预付款及其理论起扣点的计算、工程质量保证金、工程价款调整、工程竣工结算等内容进行全面、系统地学习掌握。
工程造价案例分析习题班第六章工程价款结算与竣工知识考试大纲1.工程价款结算与支付;2.资金使用计划编制与投资偏差分析;3.竣工决算的编制。

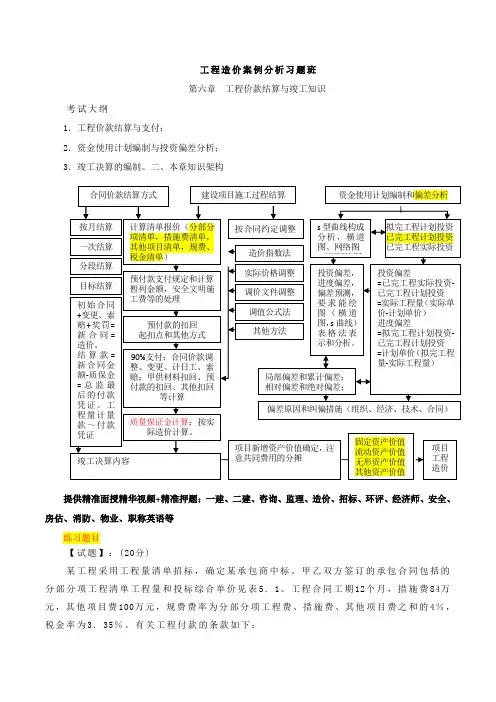

二、本章知识架构提供精准面授精华视频+精准押题:一建、二建、咨询、监理、造价、招标、环评、经济师、安全、房估、消防、物业、职称英语等练习题目【试题】:(20分)某工程采用工程量清单招标,确定某承包商中标。
甲乙双方签订的承包合同包括的分部分项工程清单工程量和投标综合单价见表5.1。
工程合同工期12个月,措施费84万元,其他项目费100万元,规费费率为分部分项工程费、措施费、其他项目费之和的4%,税金率为3.35%。
有关工程付款的条款如下:1.工程预付款为合同价的20%,在合同签订后15日内一次支付,措施费在前6个月的工程进度款中均匀支付。
2.工程进度款每三个月结算一次。
3.在各次工程款中按5%的比例扣留工程质量保修金。
施工期间第4—6月分项工程结算价格综合调整系数为1.1。
经监理工程师批准的进度计划,如图5.1所示(各分项工程各月计划进度和实际进度均为匀速进展)。
第6个月末检查工程进度时,B工作完成计划进度的1/2,C工作刚好完成,D工作完成计划进度的1/3。
【问题】:1.计算各分项工程的分部分项工程费,每月完成的分部分项工程费,把计算结果填入答题纸表5.1中。
并列式计算工程预付款。
2.根据第6个月末检查结果,在答题纸图5.1上绘制前锋线,并分析第6个月末B、C、D三项工作的进度偏差。
如果后6个月按原计划进行,分析说明B、D工作对工期的影响。
3.若承包方决定在第6个月后调整进度计划以确保实现合同工期,应如何调整(有关分项工程可压缩的工期和相应增加的费用见表5.2)?说明理由。
4。
按实际进度情况结算,第4~6月应签发工程款为多少万元(假设期间无其他项目费发生,A工作按批准进度计划完成)?(计算结果均保留两位小数) 【问题】:1.计算各分项工程的分部分项工程费,每月完成的分部分项工程费,把计算结果填入答题纸表5.1中。
本章授课思路:基本知识点→基础知识点详解与同步专项训练→综合知识点总结与教材相关典型案例讲解第一步:基本知识点包括:1.建筑安装工程价款结算方法;2.工程预付款及其计算;3.工程进度款的计算与支付;4.工程价款调整方法;5.工程质量保证金的计算与扣留;6.竣工决算的内容与编制;7.新增资产构成及其价值确定;8.资金使用计划编制及投资数据统计;9.投资偏差、进度偏差分析;10.工程利润水平分析。
说明:本章主要站在施工阶段基于施工合同下的价款结算,主要包括合同价、预付款、进度款、质保金、偏差分析、竣工结算等。
第二步:基础知识点详解与同步专项训练基础知识点1:预付款1.目标:重点掌握工程预付款的类型、额度计算、支付时间及起扣方式。
2.知识点详解(1)预付款概念预付款是发包人为解决承包人在施工准备阶段资金周转问题提供的协助。
包括材料(设备)预付款、措施包工包料工程的工程材料预付款的比例不得低于签约合同价(扣除暂列金额)的不宜高于签约合同价(扣除暂列金额)的 (2)预付款的支付【训练1】某工程项目业主通过招标确定某施工单位为中标人,并与其签订了施工承包合同,工期6个月。
已知该施工单位的投标报价构成如下:分部分项工程费为16100.00万元,措施项目费为1800.00万元,安全文明施工费为322.00万元,其他项目费为1200.00万元,暂列金额为1000.00万元,管理费10%,利润5%,规费费率为6%,税金税率为11%。
合同约定:(1)20%,在开工前7天拨付,在最后两个月均匀扣回。
(2)措施项目费为开工前和开工后第2个月末分两次平均支付。
(3)业主按每次承包商应得工程款的90%支付。
剩余部分在竣工结算扣除质量保证金后再支付。
问题:1.该工程预计合同总价为多少?材料预付款是多少?2.首次支付措施项目费用是多少?3.假定合同条款中的预付款只含材料预付款,不含措施费提前支付条款,则业主按现行有关规定预支付的安全文明施工费最低是多少万元?并说明理由,安全文明施工费包括哪些费用?说明:计算结果保留两位小数『正确答案』问题1:合同价=(分部分项工程费为16100.00万元+措施项目费为1800.00万元+其他项目费为1200.00万元)×(1+6%)×(1+11%)=22473.06万元或预付款=[22473.06-1000×(1+6%)×(1+11%)]×20%=4259.29万元问题2:问题3:《建设工程工程量清单计价规范》(GB50500-2013)第10.2.2规定,发包人应在工程开工后的28天内预付不低于当年施工进度计划的安全文明施工费总额的60%,其余部分应按照提前安排的原则进行分解,并应与进度款同期支付。
工程造价案例分析第6讲工程价款结算与竣工决算 2建设部颁布的《招标文件范本》中规定,工程预付款仅用于承包方支付施工开始时与本工程有关的动员费用。
如承包方滥用此款,发包方有权立即收回。
在承包方向发包方提交金额等于预付款数额(发包方认可的银行开出)的银行保函后,发包方按规定的金额和规定的时间向承包方支付预付款,在发包方全部扣回预付款之前,该银行保函将一直有效。
当预付款被发包方扣回时,银行保函金额相应递减。
工程预付款的数额是根据施工工期、建安工程量、主要材料和构配件费用占建安工程量的比例以及材料储备期等因素来确定的。
(一)预付备料款的限额预付备料款的限额计算.公式为备料款限额=全年施工产值*主要材料所占比重*材料储备天数/年度施工日历天数或备料款限额=全年施工产值*预付备料款占工程价款比例对于只包定额工日,不包材料定额,材料供应由建设单位负责的工程,没有预付备料款,只有按进度拨付的进度款。
(二)备料款的扣回备料款的扣款方式案例常见的为:从未施工工程尚需的主要材料及构件的价值相当于备料款数额时起扣,从每月结算的工程价款中按材料比重抵扣工程价款,竣工前全部扣清。
其起扣点公式:备料款起扣点=工程价款总额—预付备料款限额/主要材料所占比重。
还有一种是在完工期前三个月将预付款总额按逐次分摊的方式扣回。
三、进度款的支付(中间结算)承包单位在项目建设过程中,按逐月完成的分部分项工程量计算各项费用,在月末提出工程价款结算账单和已完工程月报表,向发包单位办理中间结算,收取当月的工程价款。
当工程价款拨付累计额达到该项目工程造价的95~97%时,停止支付,作为尾款和保修期用,在办理竣工决算时一并清算。
(一)中间结算的具体步骤如下。
(1)根据每月所完成的工程量依照合同计算工程款。
(2)计算累计工程款。
若累计工程款没有超过起扣点,则根据当月工程量计算出的工程款即为该月应支付的工程款;若累计工程款已超过起扣点,则应支付工程款的计算公式分别为累计工程款超过起扣点的当月应支付工程款=当月完成工作量-(截止当月累计工程款-起扣点)×主要材料所占比重累计工程款超过起扣点的以后各月应支付的工程款=当月完成的工作量×(1-主要材料所占比重)有同志问:课本第六章的案例一中,第五问甲方应付工程结算款里为什么减132万元。
第三节竣工决算一、竣工决算的内容和编制(一)竣工决算的内容建设项目竣工决算应包括从筹集到竣工投产全过程的全部实际费用。
按照有关文件规定,竣工决算是由竣工财务决算说明书、竣工财务决算报表、工程竣工图和工程竣工造价对比分析四部分组成。
其中竣工财务决算说明书和竣工财务决算报表两部分又称建设项目竣工财务决算,是竣工决算的核心内容。
批准的概算是考核建设工程造价的依据。
工程造价比较分析,应主要分析以下内容:(1)主要实物工程量。
对于实物工程量出入比较大的情况,必须查明原因。
(2)主要材料消耗量,考核主要材料消耗量,要按照竣工决算表中所列明的三大材料实际超概算的消耗量,查明是在工程的哪个环节超出量最大,再进一步查明超耗的原因。
(3)考核建设单位管理费、措施费和间接费的取费标准。
二、新增资产价值的确定(一)新增资产价值的分类建设项目竣工投入运营后,所花费的总投资形成相应的资产。
按照新的财务制度和企业会计准则,新增资产按资产性质可分为固定资产、流动资产、无形资产和其他资产等四大类。
(二)新增资产价值的确定方法1.新增固定资产价值的确定新增固定资产价值的计算是以独立发挥生产能力的单项工程为对象的。
分期分批交付生产或使用的工程,应分期分批计算新增固定资产价值。
【例】某工业建设项目及其总装车间的建筑工程费、安装工程费,需安装设备费以及应摊入费用如表所示,计算总装车间新增固定资产价值。
分摊费用计算表单位:万元解:计算如下:应分摊的建设单位管理费=60030045070213000600900++⨯=++(万元)应分摊的土地征用费=60080163000⨯=(万元) 应分摊的勘察设计费=60060123000⨯=(万元) 总装车间新增固定资产价值=(600+300+450)+(21+16+12) =1350+49=1399(万元) 2.新增流动资产价值的确定流动资产是指可以在一年内或者超过一年的一个营业周期内变现或者运用的资产,包括现金及各种存款以及其他货币资金、短期投资、存货、应收及预付款项以及其他流动资产等。
第六章工程价款结算与竣工决算第一节建立工程价款结算一、建立工程价款结算方式〔一〕工程价款结算的方式建立工程价款结算方式一般执行按月支付,竣工后清算的方法。
〔二〕工程合同价款中综合单价的调整对实行工程量清单计价的工程,按清单标准或合同约定执行。
如果题目是约定工程量风险系数的〔例如10%〕,那么按照下面原那么调整。
二、工程计量与价款支付〔一1. 工程预付款的支付时间〔1〕按照?建立工程价款结算暂行方法?的规定,在具备施工条件的前提下,发包人应在双方签订合同后的一个月内或不迟于约定的开工日期前的7天内预付工程款,发包人不按约定预付,承包人应在预付时间到期后10天内向发包人发出要求预付的通知,发包人收到通知后仍不按要求预付,承包人可在发出通知14天后停顿施工,发包人应从约定应付之日起向承包人支付应付款的利息〔利率按同期银行贷款利率计〕,并承当违约责任。
〔和清单规定不同〕〔2〕如果合同约定承包人需要提供预付款保函的,承包人需要提供预付款保函前方可要求预付款。
〔3〕发包人收到支付申请7天内核实后发出预付款支付证书,并在发出后7天内支付预付款〔4〕发包人没有按时支付的,承包人可以催揭发包人支付。
发包人在预付款期满后7天内仍未支付的,承包人可在付款期满后的第8天起暂停施工。
发包人承当由此造成的工期、费用,并向发包人支付合理的利润。
2. 工程预付款的数额〔1〕包工包料工程的预付款按合同约定拨付,原那么上预付比例不低于合同金额的10%,不高于合同金额的30%,对重大工程工程,按年度工程方案逐年预付。
计价执行?建立工程工程量清单计价标准? 的工程,实体性消耗和非实体性消耗局部应在合同中分别约定预付款比例。
〔2〕会规定预付款按照合同价〔扣除暂列金额〕的百分比支付。
〔3〕对于只包定额工日(不包材料定额,一切材料由发包人供应)的工程工程,那么可以不预付备料款。
3. 工程预付款的扣回〔1〕起扣点的计算原理是:尚未施工局部的材料费等于预付款时候,支付工程款的时候要扣材料款。
