施工质量通病处罚细则
- 格式:docx
- 大小:16.48 KB
- 文档页数:7
工程质量制度罚款一、总则1. 为了加强工程质量管理,保证建设工程质量,特制定本罚款制度。
2. 本制度适用于所有参与工程项目的设计、施工、监理及其他相关单位和个人。
3. 违反工程质量管理规定的行为,将根据情节轻重,按照本制度执行罚款。
二、罚款范围及标准1. 设计单位未按规范进行设计,导致工程质量问题,罚款金额为项目合同总额的1%-3%。
2. 施工单位使用不符合标准的材料或偷工减料,罚款金额为该部分工程造价的5%-10%。
3. 监理单位未能履行职责,导致质量问题未及时发现或处理,罚款金额为监理费的2%-5%。
4. 对于重复出现质量问题的单位或个人,将根据实际情况加倍处罚。
三、罚款程序1. 发现质量问题后,应由项目负责人立即组织相关人员进行调查核实。
2. 确认违规行为后,由项目管理部分出具罚款通知单,明确罚款金额和缴纳时限。
3. 被罚款单位或个人应在接到通知单后五个工作日内缴纳罚款,逾期将加收滞纳金。
4. 罚款收入应专项用于工程质量提升和质量管理改进工作。
四、其他规定1. 任何单位和个人都有权举报工程质量问题,对于查实的举报,可给予举报人一定的奖励。
2. 对于屡次违规的单位或个人,除罚款外,还将视情节严重程度采取限制参与后续项目、暂停资质等措施。
3. 本制度自发布之日起生效,由公司质量管理部门负责解释和修订。
五、结语本罚款制度的制定是为了提高整个建筑工程行业的质量管理意识,确保每一项工程都能达到预期的质量标准。
通过经济手段的约束和激励机制,鼓励所有参与者共同维护工程质量,从而保障社会的利益和人民的安全。
我们期望通过这一制度,能够有效地减少工程质量事故的发生,提升整个行业的竞争力和信誉度。
工程施工岗位罚款制度一、总则1. 本罚款制度依据国家有关建筑工程法律、法规制定,旨在加强施工现场管理,确保工程质量和安全生产。
2. 本制度适用于所有参与本工程施工的单位和个人。
3. 罚款的执行应公正、合理,不得随意加重或减轻处罚。
二、罚款范围及标准1. 安全生产违规行为:- 未佩戴安全帽、安全带等个人防护装备者,每次罚款50元。
- 违反操作规程操作机械设备者,每次罚款100元。
- 未经授权擅自拆除安全防护设施者,每次罚款200元。
2. 工程质量问题:- 使用不符合标准的材料或偷工减料者,每次罚款500元。
- 未经检验或检验不合格的材料使用者,每次罚款300元。
- 不按照设计图纸施工者,每次罚款500元。
3. 工程进度延误:- 因施工单位原因导致工程进度延误者,每日罚款1000元。
- 因个人原因导致工作面未能按时完成者,每次罚款200元。
4. 环境保护违规:- 随意丢弃垃圾、污染环境者,每次罚款50元。
- 未经处理直接排放废水、废气者,每次罚款500元。
三、罚款程序1. 发现违规行为的管理人员应立即制止,并记录违规事实。
2. 根据违规行为的性质和严重程度,确定罚款金额。
3. 发出罚款通知单,明确违规事项、罚款金额及缴纳方式。
4. 违规者应在接到罚款通知后三日内缴纳罚款。
四、罚款的管理与使用1. 罚款由项目财务部门统一收取和管理。
2. 罚款收入用于改善施工现场安全生产条件和提高工程质量。
3. 罚款使用情况应定期向全体施工人员公示。
五、附则1. 本制度自发布之日起实施,如有变更,以最新规定为准。
2. 对本制度的解释权归项目管理部门所有。
工程质量处罚制度一、总则1. 本制度依据国家有关建设工程质量管理的法律法规,结合企业实际情况制定,旨在提高工程质量,保障人民群众的生命财产安全。
2. 企业必须建立健全质量管理体系,明确各级管理人员的质量责任,确保工程质量符合国家标准和行业规范。
二、质量责任1. 项目经理作为工程质量的第一责任人,必须对工程的全过程质量负责。
2. 技术人员、施工人员必须按照设计文件和施工规范进行操作,确保工程质量。
3. 质量监督部门负责对工程质量进行监督检查,发现问题及时整改。
三、处罚原则1. 处罚以教育为主,经济处罚为辅,对于重复犯错或造成严重后果的行为,将依法依规进行严厉处罚。
2. 处罚应当公正、客观,确保每一项处罚都有明确的依据和合理的解释。
四、处罚措施1. 对于轻微质量问题,给予警告并要求立即整改。
2. 对于一般质量问题,根据情节轻重,对相关责任人处以罚款或停职检查。
3. 对于重大质量问题,除对相关责任人进行罚款外,还应依法追究其法律责任。
4. 对于屡次违反质量管理规定,造成严重质量问题的单位和个人,将纳入企业信用黑名单,限制其参与行业内的项目投标。
五、处理程序1. 发现质量问题后,应立即停止相关作业,保护现场,并通知质量监督部门。
2. 质量监督部门应及时到场进行调查,收集证据,形成书面报告。
3. 根据调查结果,按照本制度规定的处罚措施进行处理。
4. 对于涉及外部单位的质量问题,应及时与相关单位沟通,依法依规进行处理。
六、附则1. 本制度自发布之日起实施,由企业质量管理部门负责解释。
2. 本制度如有更新,将及时通知各相关部门和人员。
工程质量部门惩罚制度一、目的与原则本制度旨在明确工程质量部门的责任和义务,对违反工程质量管理规定的行为进行必要的惩罚,以此提升整个团队的责任感和紧迫感,确保项目能够高效且高质量地完成。
二、适用范围本制度适用于所有参与公司工程项目的管理人员、工程师、施工人员以及其他相关工作人员。
三、惩罚措施1. 警告:对于轻微违反操作规程或者管理要求的个体,首次犯错将给予口头警告,并进行记录备案。
2. 罚款:重复违规或情节严重的个体,将根据违规的性质和程度,处以一定数额的罚款。
3. 降级:对于屡次违规或者造成严重后果的管理人员,视情节轻重,可给予降级处理。
4. 解除合同:对于严重违反工程质量管理规定,导致重大质量问题或者事故的个体,将考虑解除劳动合同。
四、具体条款1. 未经批准擅自更改工程设计或者施工方案的,给予警告并要求立即纠正;如造成损失,需承担相应的赔偿责任。
2. 使用不符合标准的材料或者偷工减料的,一经发现立即停工整改,并对相关责任人处以罚款。
3. 忽视安全生产规定,造成安全事故隐患的,根据事故的严重性给予相应的处罚,直至解除合同。
4. 故意隐瞒工程质量问题或弄虚作假的,一经查实,直接解除合同,并依法追究法律责任。
五、执行与监督1. 工程质量部门应定期组织培训,确保每位员工都清楚了解本制度的条款。
2. 对于违规行为的查处,应由专门的监督小组负责,保证公正性和客观性。
3. 任何员工都有权利和义务监督同事的行为,发现违规行为应及时上报。
六、其他说明本制度自发布之日起实施,如有特殊情况需要调整,由公司管理层根据实际情况作出相应的修改和补充。
总结:。
工地质量安全文明施工处罚实施细则模版一、目的和背景工地质量安全文明施工是建设工程施工过程中的重要环节,是保障工程质量、人员安全和公共环境卫生等的关键措施。
然而,随着施工项目的增多和施工规模的扩大,工地质量安全文明施工方面的问题也日益突出。
为了加强对工地质量安全文明施工的管理,必须采取有效的处罚措施,以推动工地施工各方遵守规章制度,确保施工过程的质量安全。
二、适用范围本实施细则适用于所有建设工程中的工地质量安全文明施工管理,包括施工单位、监理单位、施工队伍和相关工程从业人员等。
三、处罚依据处罚依据主要包括以下法律法规和规章制度:1.《中华人民共和国建筑法》;2.《中华人民共和国安全生产法》;3.《中华人民共和国劳动法》;4.《中华人民共和国环境保护法》;5.《中华人民共和国建筑工程质量管理条例》;6.《建筑施工企业信用评价标准》;7.《建设工程施工现场文明施工管理规范》;8.《施工安全技术措施操作规程》;9.《建筑施工现场安全、环境保护设施管理办法》等。
四、违规行为及处罚措施1. 施工单位未按照规定进行工地文明施工的,处以罚款,并责令限期整改,逾期未整改的,按日加倍处罚。
2. 监理单位未履行监督职责或者监理过程中发现问题未及时制止的,责令限期整改,情节严重的,给予警告,并可以吊销其监理资质。
3. 施工队伍及从业人员在工地施工过程中违反工地文明施工管理要求的,根据违规行为情节轻重,采取以下措施:(1)口头警告和教育;(2)书面警告;(3)罚款;(4)停工整顿;(5)责令停业整顿,并吊销相关证照。
五、处罚程序1. 违规行为的发现违规行为可以通过现场巡查、监督检查、投诉举报等方式发现。
2. 处罚通知书的发出对于发现的违规行为,由监理单位或相关管理部门向违规方发出处罚通知书,并要求限期整改。
3. 整改验收违规方在接到处罚通知书后,应立即采取相应措施进行整改,并在规定的时间内完成整改工作。
整改完成后,监理单位或相关管理部门进行验收。
工地质量安全文明施工处罚实施细则一、背景介绍近年来,随着建筑业的蓬勃发展,工地质量安全问题不容忽视。
为了保障施工过程中的质量安全和文明施工,必须建立起一套科学的处罚机制。
本文旨在制定工地质量安全文明施工处罚实施细则,以规范施工行为,提高施工质量和安全水平。
二、受罚范围和对象1. 工地质量安全文明施工处罚的受罚范围包括工地内的所有施工区域,无论是建筑物、设备安装还是临时设施,都必须遵守相关规定。
2. 受罚对象包括项目建设单位、施工单位和项目管理人员,以及工地上的所有从业人员。
三、处罚原则和程序1. 处罚原则(1)公平原则:对于同类违规行为,一视同仁,实行一票否决制。
(2)惩罚原则:对于不符合施工规范的行为,实行罚则严厉、惩罚到位的原则。
(3)教育原则:对于初犯或轻微违规行为,可以采取教育和警示措施,帮助受罚对象提高意识和水平。
2. 处罚程序(1)违规发现阶段:一旦发现违规行为,工地管理人员应立即记录,并通知相关责任人。
(2)调查和取证阶段:相关责任人应按规定配合工地管理人员进行调查和取证,并提供相关证据材料。
(3)处罚决定阶段:根据违规行为的性质和严重程度,工地管理人员应决定相应的处罚措施,并作出书面决定。
(4)执行和监督阶段:处罚决定一经作出,必须立即执行,并受到监督,以确保处罚措施的有效实施。
四、处罚措施和范围1. 警告:对于轻微违规行为,如临时设施不符合规定、施工噪音过大等,可以给予口头或书面警告。
2. 罚款:对于一般违规行为,如施工材料不符合标准、施工质量不达标、工地秩序混乱等,可以根据违规行为的严重程度,对责任人、单位或从业人员进行罚款。
3. 暂停施工:对于严重违规行为,如发生施工事故、危险源未得到有效控制等,可以暂停施工,并进行整改。
直到矫正违规行为后,方可恢复施工。
4. 吊销执照:对于恶意违规行为,如在施工中使用假冒伪劣材料、违规操作致使工地安全受到严重威胁等,可以吊销相关责任人、单位的执照,并对责任人追究刑事责任。
质量检查处罚制度化建第六项目部质量检查处罚制度一、管道工程1 管子煨弯段过烧,罚50元;2 埋地钢管安装前未做防腐处理,罚100元;3 管子对口不平直度每超标1㎜,罚100元;4 回填土不符合规定要求一处,罚200元;5 架空管道安装后,多根管线不平行,罚100元;6 用于安装的管材无合格证,罚500元;7 无焊接工艺评定、未编制焊接方案或选用的焊接工艺不合理,罚300元;8 规定就试压的阀门未试压直接安装,每发现一个罚100元;9 管道系统试压时未编制试压方案,罚100元;10 管道系统的阀门方向装反,每发现一个罚100元.焊接缺陷及罚款表二、机械设备安装1 地脚螺栓伸出设备底座螺栓孔的螺纹段长短不一,罚100元;2 地脚螺栓埋设时倾斜,与基础面不垂直,罚100元;3 垫铁块数过多而超高,且垫铁间未点焊成整体,罚100元;4 设备底痤四周垫铁的外露长短不一,罚100元;5 管道和阀门的重量加在泵体上,未增设支撑,罚100元;三、容器工程1 容器筒壁纵向对接缝处存在向内凹和向外凸超标,罚100元;2 容器筒体不圆度超标,罚100元;3 容器表面的焊接飞溅物未清理,罚50元;4垫铁的块数超过规定,罚100元;5垫铁组不点焊,罚100元;6贮罐局部凸凹超标,罚100元;7立式容器垂直度超标,罚100元;8容器开孔加强覆盖板与容器壁板间间隙过大超规范,罚100元;9容器内外钢加强圈装配超标,罚100元;10 容器试压前未按试压要求制定试压方案或方案不合理、技术交底不清,罚100元;四、钢结构工程1 结构件表面存在锤伤,罚100元;2 结构表面组装卡具未去除或击落时损伤母材,每构件罚100元;3结构表面存在大量焊疤、飞溅、药皮、每处罚50元。
五、电仪工程1 电缆保护管内径小余1。
5倍电缆直径,罚50元;2 电缆支架外观存在扭曲,切口存在卷边和毛刺,罚50元;3 接地(接零)需防锈的部分涂漆不均匀,罚50元;4 母线材质无出厂合格证,外表面有气孔、划痕、坑凹、起皮等缺陷,罚100元;5 电器具排列不整齐,固定不牢固,罚100元;6 电缆沟内的电缆排列交叉紊乱,穿墙、过楼板未做保护管,罚100元;7 电缆保护管管口不光滑,有毛刺,固定不牢靠;出入地沟、隧道及建筑物的保护管口封闭不严,罚100元;8 变压器吊芯检查后,油箱、法兰连接处漏油,罚100元;9 多台设备的接地线采用串接连接或采用螺栓连接时,接触面未经处理,罚100元;10 直埋电缆沟深度小于0.7m,罚100元;11 接地装置采用扁钢与扁钢连接时,其搭接长度不小于2倍宽度,且焊接面不小于3面;当采用圆钢与圆钢或圆钢与扁钢连接时,其搭接长度不小于6倍圆钢直径,不符合标准每处罚100元;23 配电盘柜的垂直度应小于1。
工程施工安全质量考核奖惩办法一、编制目的为认真贯彻执行“安全第一、预防为主、优质高效”的方针,及时发现和消除施工生产过程中的安全质量隐患、问题,维护正常的施工生产秩序,规范安全质量工作的管理行为和作业行为,提高工程建设管理水平,确保本项目施工现场管理标准化和过程控制标准化,根据本项目安全质量考核奖惩办法,并结合本项目安全质量管理实际,特制定本实施细则。
二、适用范围本制度适用于本项目各施工单位在施工过程中出现的施工安全、文明施工、施工质量方面的问题及隐患,经纠正一次后仍然出现类似问题及隐患时,对施工单位进行的处罚。
三、考核组织机构及成员山西新石煤焦化有限公司项目指挥部工程技术部下设的施工技术管理监理总控制考核组组长:刘明义,成员:白书平张瑞海智宪龙李丙文张会光秦耀武白爱云贾俊生四、处罚程序项目指挥部领导、施工技术管理监理总控制考核组成员及各工区负责人在现场检查中发现施工单位在施工工程中存在施工安全、文明施工、施工质量方面的问题及隐患均可按规定执行处罚,涉及整改的工程内容,被处罚施工单位必须在规定的时间内完成整改,并通知该工区施工管理监理人员对整改过程进行监控,如整改不及时的、整改不符合要求的、或没有整改的将加倍处罚,直至整改完成满足整改要求并留下整改过程的资料为止。
工区施工管理监理人员根据符合要求的整改过程的资料按规定格式报工程技术部,工程技术部出具处罚整改回复后,施工单位方可继续下工序工程。
五、处罚金额的扣缴罚款单一式四份,由相关人员签字盖项目章后,一份交被处罚的施工单位,一份交施工技术管理监理总控制考核组留存,一份交财务部在结算工程进度款时作为扣款的依据,一份由工程技术部资料室部存档。
六、各考核制度内容㈠.施工安全考核制度内容施工安全考核的内容包括主要指施工单位由于自身安全制度不完善或安全自查工作不到位,造成在施工过程中存在着涉及财产安全和人身安全两个方面的问题和隐患时,由公司项目指挥部的各级管理监理机构及相关人员在按规定对施工单位做出处罚的同时,督促施工单位完善安全制度和整改安全措施等的一系列考核内容;(1)财产安全方面,包括工地物资、材料、设备,危险品,半成品,成品;办公生活区的图纸、文档,秘密材料,电子数据,钱财,个人物品等。
施工质量通病的整改与处罚条例
当前公司的生产任务形势大好,使得外来承包队伍迅速扩大,质量水平相对不平衡。
为确保落实“百年大计,质量第一”的方针,提高管理和技术素质,公司在以往多年来在市政建设施工中出现一批高质量工程,但随着工程任务的工期紧、难度高,新项目的承接等原因,管理和技术却相对滞后。
市政质量通病还是反复出现,普遍存在,影响工程的持久性和使用功能。
对工程质量危害较大。
现就反复发生整改不力的下列质量通病进行整改与处罚,以规范施工中的不良操作行为,引起管理者与承包队伍的高度重视。

下水道工程
道路工程
注:以上的检查条例将在今后的实际检查、管理中不断完善。
建筑工程惩罚制度范本一、总则1. 本惩罚制度是为了加强建筑工程管理,保证工程质量和施工安全,根据相关法律法规和行业标准制定。
2. 所有参与本工程项目的建设、监理、设计和施工单位,必须遵守本制度。
3. 本制度适用于项目从开工到竣工验收的全过程。
二、责任主体1. 建设单位负责组织实施本制度,对违反规定的行为进行记录和处理。
2. 监理单位负责监督执行情况,确保各项规定得到有效落实。
3. 施工单位应自觉遵守制度要求,对自身工作负责。
三、违规行为及处罚1. 对于施工过程中出现的质量问题,如使用不合格材料、违反施工工艺等,将视情节轻重,给予警告、罚款或暂停施工的处罚。
2. 安全生产方面,如发现未按规定佩戴安全防护用品、违反操作规程等行为,将给予相应的处罚,严重者可责令停工整改。
3. 设计单位若提供的设计文件不符合规范要求,导致工程延误或质量问题,将依法追究其责任,并要求赔偿由此造成的损失。
4. 对于监理单位的失职行为,如未能及时发现问题或隐瞒不报,将依法进行处理,并记入不良记录。
四、处罚程序1. 发现违规行为后,建设单位应及时向相关责任人发出书面警告。
2. 若违规行为未得到及时改正,建设单位应根据本制度提出处罚建议,并通知监理单位。
3. 监理单位应在接到通知后两个工作日内完成调查核实,并提出处理意见。
4. 最终处罚决定由建设单位做出,并书面通知所有相关方。
五、复议与申诉1. 被处罚方对处罚决定有异议时,可在接到处罚通知后五个工作日内提出书面复议申请。
2. 建设单位应在接到复议申请后十个工作日内组织复议,并做出最终决定。
3. 如果复议结果仍不能解决争议,可依法向有关部门提出申诉。
六、附则1. 本制度自发布之日起生效,由建设单位负责解释。
2. 本制度如有更新,将及时通知各相关方。
3. 各相关方应定期组织学习本制度,确保每位员工都能了解并遵守。
施工现场中违规违章行为处罚细则
(苏州博物馆西馆土建、安装总承包工程)
按“提醒-立即整改一处罚”程序执行的行为:=
1、各类作业平台卸料平台使用中的违章违规行为:
2、脚手架使用过程中违章违规行为:
3、井架使用中的违规违章行为:
4、模板安装中的违规违章行为:
5、其他违规违章行为:
6、塔吊使用中的违规违章行为:
7、外用电梯(人货两用电梯)使用过程中的违章违规行为:
、按“提醒一限期整改一处罚”程序执行的行为: 8、吊篮使用中违规违章行为:
9、二次结构及其他分项施工质量中的违规违章行为:
10、钢筋绑扎施工过程中的违章违规行为:
门、各类作业平台卸料平台使用中的违章违规行为:
12、混凝土浇筑及混凝土实体质量中的违规违章行为:
13、基坑支护、土方开挖施工过程中的违章违规行为:
14
15、井架使用中的违规违章行为:
16
17、模板安装中的违规违章行为:
18、其他违规违章行为:
19、塔吊使用中的违规违章行为:
20、外用电梯(人货两用电梯)使用过程中的违章违规行为:
21、文明施工中违规违章行为:
三、按“发现问题一立即处罚'’程序执行的行为:
22、工中违规违章行为
23、生活区中违规违章行为:。
施工管理违规罚款细则以违规罚款为管理手段,实现规范化管理,保证工程质量,减少材料损失浪费,确保施工安全为目的,特作如下规定:一、施工管理1、项目班子团队精神较差,发生问题,工作互相推诿罚班子1000元。
2、施工过程发生质量隐患、安全隐患、材料、管理存在问题不及时处理,不报告,按责任追究结果分别处罚项目班子1000元。
3、泄漏商业机密或公司有关事宜,按追究结果分别处罚500元。
4、违章指挥对施工员、班长或按追究结果分别处罚500元。
5、特殊工种无证上岗罚安全员200元,有证上岗不了解操作规程,罚操作者200元。
6、围挡、大门、临时库房、办公室、宿舍、临时水、电设施不符合要求,对项目分管、水、电承包人,分别按责任追究处罚每人200元,并进行改正。
7、防火设施不齐全,对安全员罚200元,并补齐全。
8、现场人员不戴安全帽,不穿工作鞋等,对班长每人次罚50元。
9、酒后作业或违反有关操作规程每人次500元,责令停止作业,不听劝告者驱除工地。
10、施工现场打架斗殴者,每人次罚500元(不再录用)。
11、不按要求设置各种图、牌、标语、各种材料标识牌,每项分别罚安全员40%,200元,技术员40%,200元,质检员20%,100元。
12、现场卫生责任区(含宿舍)划分不清楚不落实责任区,罚项目负责人90%,90元,并罚安全员检查不到位10%,10元。
如发现有随处方便者,被发现对个人处罚,每次大便罚500元,小便每次罚50元。
13、不按要求进行检查和例会,对安全员进行罚200元。
14、未经监理或甲方相关人员验收,擅自转序,每次对施工员罚50%责任,罚100元,罚技术员30%责任,罚60元,罚质检员20%责任,40元。
15、不听从监理或甲方相关人员合理意见,擅自顶撞每人次罚200元。
16、上级有关部门检查,质量、安全不合格对项目主管及其他负责人分别处罚,施工员40%责任200元、技术员30%责任150元、安全员30%责任150元,并追究责任,及时整改。
建筑工程单位惩罚制度建筑工程单位的惩罚制度应当基于以下几个基本原则:合理性、透明性、一致性和教育性。
制度中的每一项惩罚措施都应当与违规行为的严重程度相匹配,确保惩罚的合理性。
所有的规定和相应的惩罚措施都应该对所有员工公开,以保持制度的透明度。
对于相同的违规行为,应当给予一致的惩罚,避免出现偏袒或不公现象。
惩罚不应仅仅是一种惩戒手段,更应该具有教育意义,帮助员工认识到错误并促使其改正。
以下是一个建筑工程单位惩罚制度的范本:一、违反安全操作规程1. 轻微违规:首次违规者将接受口头警告,并进行相关安全知识的再培训。
2. 重复违规:若再次违反,将面临书面警告,并可能被暂停特定工作权限一段时间。
3. 严重违规:导致安全事故或重大安全隐患的行为,将根据事故的严重程度进行停职处理,直至解雇,并可能面临法律责任。
二、工程质量问题1. 施工不符合标准:对于未达到工程质量要求的情况,将要求返工并重新检验。
相关责任人将接受质量培训。
2. 严重质量问题:如果因个人失误导致严重的质量问题,责任人将面临书面警告,并根据情况扣除相应的奖金或工资。
3. 故意造假:任何故意篡改工程数据或伪造质量记录的行为,一经发现,立即解雇,并追究法律责任。
三、违反工作纪律1. 迟到早退:连续三次无故迟到或早退将被记入个人档案,并在当月考核中扣分。
2. 旷工:无故旷工一次即发出书面警告,情节严重者将面临停职或解雇处理。
3. 不服从管理:对上级合理指令拒不执行的员工,将视情节轻重给予书面警告至停职处理。
四、滥用职权1. 对利用职务之便为自己或他人谋取私利的行为,一经查实,立即解雇,并根据情况报告司法机关。
2. 对于滥用职权导致单位损失的行为,除承担相应的法律责任外,还需赔偿单位因此造成的损失。
五、其他违规行为对于制度中未明确规定的其他违规行为,管理层应根据具体情况,参照已有规定的精神和原则进行处理。
在实施惩罚制度时,建筑工程单位应当确保每一项惩罚都有明确的证据支持,并通过适当的程序进行审议。
工程质量奖罚实施细则工程质量奖罚是指在工程施工过程中,根据工程质量的优良程度对参建单位进行奖励和处罚的一种制度。
其目的是激励参建单位注重工程质量,提高工程质量水平,保障工程的安全、可靠、优良。
一、奖励政策(一)优质工程奖励在施工过程中,如能达到或超过国家或地方标准规定的工程质量指标和工期要求,评定为优质工程的,可根据以下情况进行奖励:1. 给予发扬优良工程的表彰和奖金,表彰信用记录。
2. 给予奖励资金,可以根据工程的类型和项目的规模进行测算。
3. 协助申请省级或市级优质工程奖励,提供相关证明材料和技术支持。
(二)创新技术奖励对于工程施工过程中使用创新技术的参建单位,如能满足以下条件,可进行奖励:1. 提供创新技术的详细说明和应用成果,包括设计方案、技术流程和技术标准等。
2. 经专家评审认定,创新技术的应用达到预期效果,并具有明显的社会经济效益。
3. 给予奖励资金,根据创新技术的应用程度和经济效益进行测算。
(三)安全生产奖励安全生产是保障工程质量的前提和基础,对于在工程施工过程中能够有效确保安全生产的参建单位,可以给予以下奖励:1. 安全生产责任人和安全技术人员进行表彰和奖金发放。
2. 安排优质工程的施工工作,并优先考虑给予新项目的承接。
3. 对于有突出贡献的安全技术人员,可进行职业资格晋升或提供进一步培训机会。
二、处罚政策(一)工程质量不达标处罚在施工过程中,如发现工程质量不达标的情况,将根据以下情况进行处罚:1. 违反国家或地方标准规定的,根据违规行为的性质和情节,对责任人进行警告、罚款等处理。
2. 对参建单位的信用记录进行降低,限制其在其他工程项目中的参与。
3. 对违规行为进行公示,向社会公开违规单位的相关信息。
(二)工期延误处罚对于在工程施工过程中出现工期延误的情况,将根据以下情况进行处罚:1. 如责任主体无正当理由导致工期延误的,对责任人予以警告、罚款等处理。
2. 根据工期延误造成的经济损失进行相应的赔偿。
附录7质量管理过程控制处罚细则为强化过程控制,重点防治严重影响工程质量的质量通病,提高公司整体工程质量水平,实现工程质量的精细化管理,特制定质量管理过程控制的处罚细则,望各单位切实采取措施加以消除。
过程控制处罚原则:一、对过程控制中,对违反严控项目的质量问题每次处以500-1000元罚款,直至整改处理完毕,再次违反者,加倍罚款。
二、对违反监控项目的质量问题,限一定时间内整改处理完毕,经复查后整改处理不彻底者,每项每次处以200-500元罚款。
一、质量行为(土建、安装)(一)严控项目:1、专职质量人员、资料员等管理人员配备不齐全,专业不配套,不具有相应的执业资格,达不到《济南市建筑市场有关责任主体关键岗位人员配备数量最低标准》的要求。
2、主要专业工种操作未持证上岗或人证不符,人员配备不能满足施工的需要。
3、施工组织设计、施工方案、质量计划开工前未经有关部门审批或现场未按审批的文件执行;当施工组织设计或施工方案有较大变动时,未重新报审。
4、施工现场对该工程施工涉及到的施工操作技术规程及国家有关规范和标准图集等配置不齐全。
5、现场质量管理制度、质量岗位责任制、进场验收制度、分包队伍管理制度、奖罚制度、自检交接检制度、质量事故处理等制度不健全;制度落实不到位。
6、钢筋保护层、砼强度、商品混凝土进场检验等过程中自检不到位,不及时,自检记录造假。
7、施工图未经审查或审查不合格,擅自施工,违反工程技术标准和不按照施工图设计文件进行施工的情况。
施工图存在重大变更,未重新申报图审,对于建筑幕墙等对工程安全和使用功能影响较大的装饰工程,若原审查合格的设计图纸无详细设计方案,其详细设计方案未经原设计单位认可,未经原施工图审查机构审查合格后施工(确属建设单位原因除外)。
8、现场使用不合格或国家已明令禁止淘汰的建筑材料、成品、半成品、构配件。
9、施工现场水泥、预拌砂浆、钢筋、砌体材料、砂、石骨料等存放条件不符合要求。
10、施工现场未配置钢筋保护层检测仪、混凝土强度回弹仪、混凝土坍落度筒、靠尺等必备检查工具或没有进行有效运行。

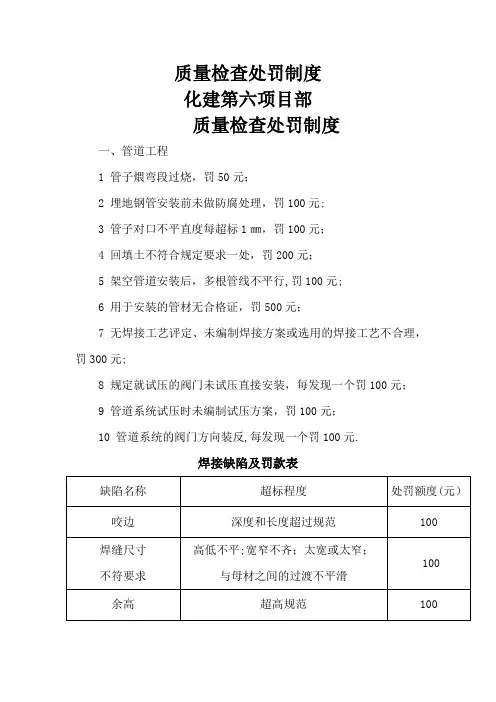

质量检查处罚制度化建第六项目部
质量检查处罚制度
一、管道工程
1 管子煨弯段过烧,罚50元;
2 埋地钢管安装前未做防腐处理,罚100元;
3 管子对口不平直度每超标1㎜,罚100元;
4 回填土不符合规定要求一处,罚200元;
5 架空管道安装后,多根管线不平行,罚100元;
6 用于安装的管材无合格证,罚500元;
7 无焊接工艺评定、未编制焊接方案或选用的焊接工艺不合理,罚300元;
8 规定就试压的阀门未试压直接安装,每发现一个罚100元;
9 管道系统试压时未编制试压方案,罚100元;
10 管道系统的阀门方向装反,每发现一个罚100元。
焊接缺陷及罚款表
二、机械设备安装
1 地脚螺栓伸出设备底座螺栓孔的螺纹段长短不一,罚100元;
2 地脚螺栓埋设时倾斜,与基础面不垂直,罚100元;
3 垫铁块数过多而超高,且垫铁间未点焊成整体,罚100元;
4 设备底痤四周垫铁的外露长短不一,罚100元;
5 管道和阀门的重量加在泵体上,未增设支撑,罚100元;
三、容器工程
1 容器筒壁纵向对接缝处存在向内凹和向外凸超标,罚100元;
2 容器筒体不圆度超标,罚100元;
3 容器表面的焊接飞溅物未清理,罚50元;
4垫铁的块数超过规定,罚100元;
5垫铁组不点焊,罚100元;
6贮罐局部凸凹超标,罚100元;
7立式容器垂直度超标,罚100元;
8容器开孔加强覆盖板与容器壁板间间隙过大超规范,罚100元;
9容器内外钢加强圈装配超标,罚100元;
10 容器试压前未按试压要求制定试压方案或方案不合理、技术交底不清,罚100元;
四、钢结构工程
1 结构件表面存在锤伤,罚100元;
2 结构表面组装卡具未去除或击落时损伤母材,每构件罚100元;
3结构表面存在大量焊疤、飞溅、药皮、每处罚50元。
五、电仪工程
1 电缆保护管内径小余1.5倍电缆直径,罚50元;
2 电缆支架外观存在扭曲,切口存在卷边和毛刺,罚50元;
3 接地(接零)需防锈的部分涂漆不均匀,罚50元;
4 母线材质无出厂合格证,外表面有气孔、划痕、坑凹、起皮等缺陷,罚100元;
5 电器具排列不整齐,固定不牢固,罚100元;
6 电缆沟内的电缆排列交叉紊乱,穿墙、过楼板未做保护管,罚100元;
7 电缆保护管管口不光滑,有毛刺,固定不牢靠;出入地沟、隧道及建筑物的保护管口封闭不严,罚100元;
8 变压器吊芯检查后,油箱、法兰连接处漏油,罚100元;
9 多台设备的接地线采用串接连接或采用螺栓连接时,接触面未经处理,罚100元;
10 直埋电缆沟深度小于0.7m,罚100元;
11 接地装置采用扁钢与扁钢连接时,其搭接长度不小于2倍宽度,且焊接面不小于3面;当采用圆钢与圆钢或圆钢与扁钢连接时,其搭接长度不小于6倍圆钢直径,不符合标准每处罚100元;
23 配电盘柜的垂直度应小于 1.5mm/m,相邻两柜顶部水平误差小于2mm,成列柜顶部水平误差小于5mm,柜间接缝小于2mm;超标一处罚款50元;
六、防腐绝热工程
1 防腐材料不合格,罚100元;
2 防腐前未清除表面灰尘、铁锈、焊渣、油污等,罚100元;
3 漆膜存在漏涂、剥落、起泡、透锈等,罚100元;
4 保温材料不符合要求,罚100元;
5 设备容器上的保温钉、保温螺钉、保温托圈等未焊牢固,每项罚100元;
6保护层搭接未按顺水流方向,接口不平整,固定不牢靠,罚100元;
7隔热层未紧贴表面,包扎不牢固、散料外露,罚100元;
8保温层不平整,薄厚不均,外形不美观,罚100元。
七、土建质量通病
1 桩基、基坑、槽、管沟检查未达到要求,罚100元;
2 灰土、砂、砂石和三合土地基表面平整度超差,罚100元;
3 预埋件、预埋螺栓标准超偏差规定,罚100元;
4 受力钢筋间距、排距超标,罚100元;
5 钢筋网眼绑扎缺扣、松扣数量超20%,罚100元;
6 钢筋搭接尺寸未达到规范,罚100元;
7 混凝土工程任何一处蜂窝面积超1000cm2,罚100元;
8 混凝土工程任何一处孔洞面积超40cm2,罚50元;
9 砖砌体门窗、洞口宽度超出±5,罚50元;
10 砌石体应沟缝密实、粘性牢固、墙面洁净未达到,罚100元;
11 砖砌体灰浆密实、缝、砖平直水平度、厚度等未达标,罚100元;
12 砼检查漏筋一处,罚100元;
13 钢筋网眼、箍筋绑扎间距超标,罚100元;
14 地面水泥砂浆平整度大于4mm,罚100元;
15塑料门窗安装关闭不严,一处罚50元;
16一般抹灰工程大面不光滑,接茬不平顺有空鼓,一处未达标罚50元;
17沥青砂浆找平层拌合应均匀,表面密实,未达到标准,罚100元;
18天沟、斜沟、檐沟和泛水做法不规范,结合不严密有渗漏,一处罚50元。
19其他未明确的质量通病问题,每发现一处,罚100元。
