雨水管道及配件安装检验批质量验收记录

  • 格式:docx
  • 大小:21.28 KB
  • 文档页数:2

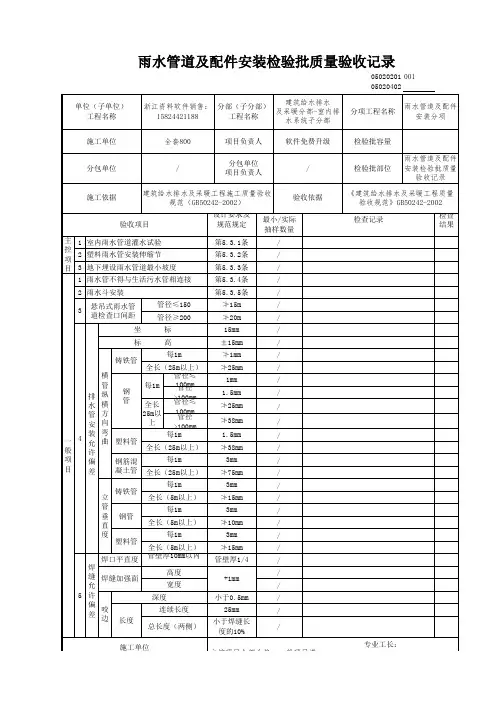

雨水管道及配件安装检验批质量验收记录

表5.25.4 编号:

单位(子单位)

工程名称 分部(子分部)

工程名称

分项工程名称 验收部位

施工单位 项目经理

施工执行标准

名称及编号 专业工长

(施工员)

分包单位 分包项目经理 施工班组长

施工质量验收规范的规定

施工单位自检记录 监理(建设)单位验收记录 类别 序号 检查项目 质量标准

目 1 安装在室内的雨水管道 安装后应做灌水试验,灌水高度必须到每根立管上部的雨水斗

2 塑料雨水管道伸缩节 其伸缩节安装应符合设计要求

3 悬吊式雨水管敷设坡度 ≥5‰

地下埋设雨水排水管道的最小坡度 管径

(mm) 最小坡度(‰)

50 20

75 15

100 8

125 6

150 5

200~400 4

一般项目 1 雨水管安装 不得与生活污水管连接

2 雨水斗管的安装 雨水斗管的安装 雨水斗管的连接应固定在屋面承重结构上。雨水斗边屋面连处应严密不漏

连接管管径 符合设计要求或不得小于100mm

3 悬吊式雨水管检查口或带法兰堵口三通的间距 悬吊管径(mm) 检查口间距

(m)

≤150 ≤15

≥200 ≤20 雨水管道及配件安装检验批质量验收记录

表5.25.4续 编号:

分项工程名称 验收部位

施工质量验收规范的规定 (mm) 施工单位自检记录 监理(建设)单位验收记录

目 4 雨水管道的安装偏差 坐 标 ≤15

标 高 ±15

横管纵横方向弯曲 铸铁管 每米 ≤1

全长(25mm以上) ≤25

钢管 每米 管径≤100mm ≤1

管径>100mm ≤1.5

全长(25m以上) 管径≤100mm ≤25

管径>100mm ≤38

塑料管 每米 ≤1.5

全长(25m以上) ≤38

钢筋砼管、混凝土管 每米 ≤3

全长(25m以上) ≤75

立管垂直度 铸铁管 每米 ≤3

全长(5m以上) ≤15

钢 管 每米 ≤3

全长(5m以上) ≤10

塑料管 每米 ≤3

全长(5m以上) ≤15

5 钢管管道焊口 焊口平直度 管壁厚10mm以内 管壁厚1/4

焊缝加强面 高 度 +1mm

宽 度 +1mm

咬 边 深 度 <0.5

长度 连续长度 ≤25

总长度

(两侧) 小于焊缝长度的10%

施工单位

检查结果

项目专业质量检查员: 项目专业技术负责人: 年 月 日

监理(建设)单位

验收结论

专业监理工程师:

(建设单位项目专业技术负责人) 年 月 日
