风力发电场工程风机基础混凝土施工方案
- 格式:pdf
- 大小:163.11 KB
- 文档页数:3

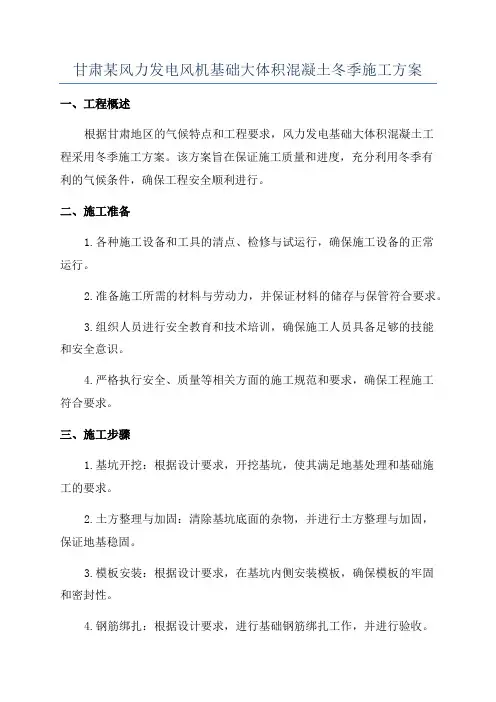

甘肃某风力发电风机基础大体积混凝土冬季施工方案一、工程概述根据甘肃地区的气候特点和工程要求,风力发电基础大体积混凝土工程采用冬季施工方案。
该方案旨在保证施工质量和进度,充分利用冬季有利的气候条件,确保工程安全顺利进行。
二、施工准备1.各种施工设备和工具的清点、检修与试运行,确保施工设备的正常运行。
2.准备施工所需的材料与劳动力,并保证材料的储存与保管符合要求。
3.组织人员进行安全教育和技术培训,确保施工人员具备足够的技能和安全意识。
4.严格执行安全、质量等相关方面的施工规范和要求,确保工程施工符合要求。
三、施工步骤1.基坑开挖:根据设计要求,开挖基坑,使其满足地基处理和基础施工的要求。
2.土方整理与加固:清除基坑底面的杂物,并进行土方整理与加固,保证地基稳固。
3.模板安装:根据设计要求,在基坑内侧安装模板,确保模板的牢固和密封性。
4.钢筋绑扎:根据设计要求,进行基础钢筋绑扎工作,并进行验收。
5.浇筑混凝土:采用大体积混凝土连续浇筑的方式,保证基础的均匀性和密实度,并进行充分的震实处理。
6.混凝土养护:采用保温措施,对新浇筑的混凝土进行养护,避免温度过低和冻融变形对混凝土强度产生不良影响。
7.混凝土强度检测:在混凝土养护期满后,进行混凝土强度检测,确保基础强度符合设计要求。
8.支撑拆除:在混凝土强度满足要求后,拆除基础支撑设施,并进行清理。
四、施工措施1.温度控制:采用加热措施,保持施工环境温度在混凝土养护期间的适宜范围内,避免温度过低对混凝土产生不良影响。
2.施工保护:加强施工现场的保温与防风措施,确保混凝土的养护质量,并避免冬季恶劣天气对施工造成不利影响。
3.施工用水:采用加热水源,保证冬季施工所需的水温达到要求,并进行施工过程中的补水和冲洗工作。
4.防冻措施:采取保温措施对混凝土养护过程中的危险部位进行防冻处理,保证混凝土的强度和耐久性。
5.施工计划优化:因冬季天气条件的不稳定性,合理安排施工计划,充分利用有利的施工时间,确保施工进度和质量。

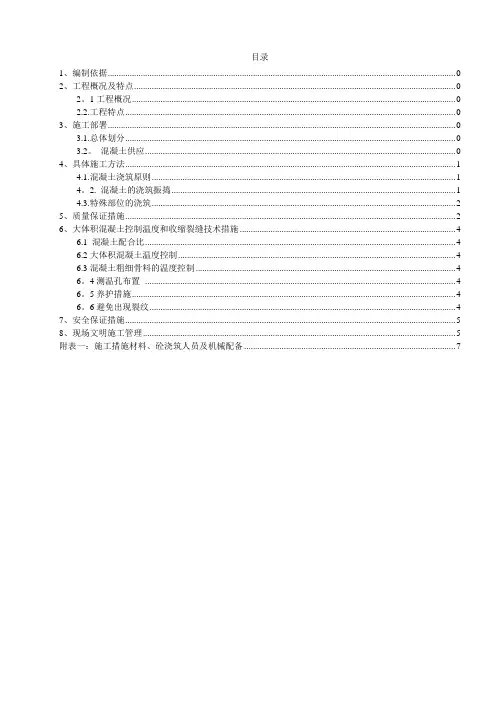

目录1、编制依据 02、工程概况及特点 02。
1工程概况 02.2.工程特点 03、施工部署 03.1.总体划分 03.2。
混凝土供应 04、具体施工方法 (1)4.1.混凝土浇筑原则 (1)4。
2. 混凝土的浇筑振捣 (1)4.3.特殊部位的浇筑 (2)5、质量保证措施 (2)6、大体积混凝土控制温度和收缩裂缝技术措施 (4)6.1 混凝土配合比 (4)6.2大体积混凝土温度控制 (4)6.3混凝土粗细骨料的温度控制 (4)6。
4测温孔布置 (4)6。
5养护措施 (4)6。
6避免出现裂纹 (4)7、安全保证措施 (5)8、现场文明施工管理 (5)附表一:施工措施材料、砼浇筑人员及机械配备 (7)1、编制依据本工程施工图纸及施工组织设计《大体积混凝土工程施工规范》 GB50496—2009《混凝土结构工程施工质量验收规范》 GB50204—2015《粉煤灰混凝土应用技术规范》 GBJ146—2014《混凝土质量控制标准》GB50164—2011《预拌混凝土质量管理规程》DB11/385—2011《混凝土泵送施工技术规程》JGJ/T10—2011《混凝土强度检验评定标准》GBJ107—2010《砼外加剂应用技术规范》GB50119-2013《砼膨胀剂》GB 23439-20092、工程概况及特点2。

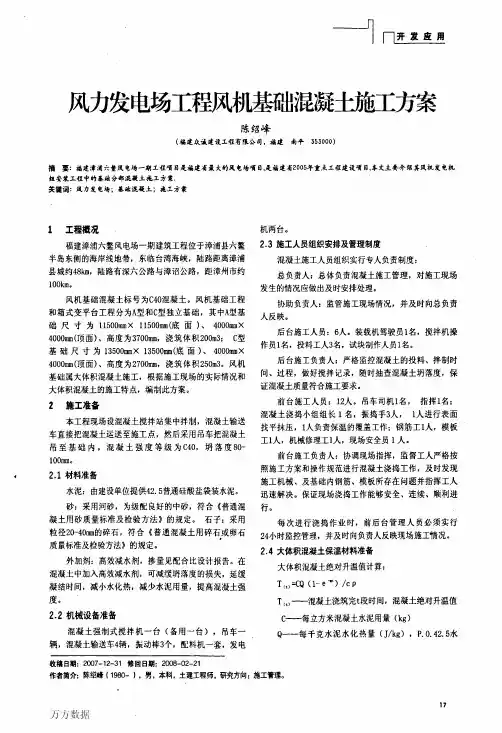

1工程概况本风电场本期装机容量48MW,22台2200kW风力发电机组;基础为钢筋混凝土结构.垫层采用C20混凝土,基础采用C40混凝土。
2台中联众科泵车,泵车送料高度≥38米,混凝土输送量≥140/90(m3/h)。
两台风机位可以连续浇筑,混凝土泵与混凝土搅拌运输车配套使用,且应使混凝土搅拌站的供应能力和混凝土搅拌运输车的运输能力大于混凝土泵的泵送能力,以保证混凝土泵能连续工作,保证不堵塞。
一台商砼搅拌车承载量≥6m3,每台风机基础需要混凝土500m3,搅拌运输车从搅拌站到达风机位时间大约1小时30分,循环浇筑需要大约22台,备用8台,合计30台搅拌运输车.2。
风力发电场工程风机基础混凝土施工方案近年来,随着全球能源需求的逐步增加,清洁能源被越来越多的国家和地区所重视和采用。
其中,风能作为一种新兴的清洁能源形式,其在各国得到了广泛的应用。
而风力发电场工程风机基础混凝土施工方案,就是保证风能发电设备扎实牢固的基石。
一、风力发电场风机基础混凝土的施工过程风机基础混凝土是风机设备安装的重要基础,必须保证施工质量和基础牢固性。
其施工过程可以概括为以下几点:1、基坑开挖准确测量,根据风机的设计尺寸和要求,开挖符合尺寸要求的基坑,以保证基础混凝土施工的顺利进行。
2、地基处理对基坑底部进行细心的处理,清洁状况要求达到工程规范标准要求。
3、钢筋制作制作风机基础混凝土所需的钢筋、连接筋等。
设计好相应的钢筋图纸后,按图纸要求制作风机基础混凝土所需的各种型号的钢筋。
4、模板搭设根据要求和设计图,制作模板,在开挖好的基坑内按设计要求进行模板搭设。
5、混凝土浇筑混凝土施工应根据工艺要求,合理安排浇筑方案。
现在的混凝土多采用混凝土泵进行浇筑,确保浇筑的混凝土充实牢固。
6、养护管理浇筑完成后,应及时对基础混凝土进行珍视养护,确保混凝土的牢固性和质量。
二、风机基础混凝土施工的技术要求风机基础混凝土的施工与一般建筑混凝土施工有所不同。
基础混凝土的应用环境具有特殊性和重要性,其施工技术要求必须得到严格的控制。
1、混凝土强度混凝土强度是一项重要的技术要求,要控制在设计要求范围内,以保证其承重能力和使用寿命。
2、混凝土的密实性在风机基础混凝土施工过程中,混凝土密实性是一个非常关键的环节。
要求浇筑的混凝土充实牢固,尽量消除混凝土内的空隙和气孔。
钢筋质量直接影响到基础混凝土工程质量和使用寿命。
在施工前应对钢筋进行严格的检测和验收。
4、静载试验经过静载试验,确定风机基础混凝土的承载能力和安全稳定性。
静载试验应按照相应的工程标准要求进行。
三、风力发电场风机基础混凝土施工的注意事项在风机基础混凝土的施工过程中,还需要注意以下几点:1、安全施工风机基础混凝土施工现场首要注意安全,悬挑有风险,制作混凝土模板过程中也要注意,以免发生事故。
风机基础混凝土施工方案一、编制依据及适用范围1.1、编制依据:1.1《建筑工程施工质量验收统一标准》GB50300-20011.2《建筑地基基础工程施工质量验收规范》(GB50202-2002);1.3《混凝土结构工程施工及验收规范》(GB50204-2002);1.4《国家电网公司电力建设安全健康与环境管理工作规定》1.5《电力建设安全工作规程》(2003版)1.6《高空作业机械安全规则》(JGJ5099-98)1.7《风力发电场安全规程》(DL796—2001)1.8《电力建设施工及验收技术规范》1.9《起重工操作规程》1.10《电力工程建设现场施工技术管理安全工作规程与质量监督检查、验收及工程建设标准强制性条文》1.11《电力建设安全施工管理规定》2002版1.2适用范围本方案适用于大唐柴窝堡风电场一期49.5MW工程基础施工。
二、工程概述本工程为大唐柴窝堡风电场一期49.5MW工程,建设地点新疆达坂城柴窝堡,风机基础24基,采用C35混凝土,每基施工量为:574.1m3。
三、施工准备3.1 技术准备为保证厂家能提供既符合设计要求又符合地下防水工程混凝土规范并满足大体积混凝土的要求,以及乌鲁木齐市对预防混凝土碱集料反应的规定、混凝土外加剂应用技术规范的要求,项目部将与该厂家就合同中技术条款达成如下协议:①选用低水化热,泌水性小的水泥作胶结材料。
②适当掺加掺合料,以减少水泥用量。
③用经过冰块降温的水作拌合用水,控制混凝土出罐温度(不高于25℃。
④适当掺加缓剂,减缓水化热放热速度,所用外加剂应符合混凝土外加剂应用技术规范要求。
⑤选择适当水灰比(不大于0.5)。
⑥掺减水剂,降低游离水含量。
⑦混凝土坍落度应适当,以170mm为宜。
⑧选用粒径较大的骨料,严格控制骨料含泥量(砂含泥量小于3%,泥块含量小于1%;石子含泥量小于1%,泥块含量小于0.5%)。
石子优先选用碎石。
⑨混凝土应满足泵送的有关技术要求,混凝土的初凝时间不小于15小时。
风机基础大体积混凝土专项施工方案工程名称:专业单位:(公章)编制人:年月日审核人:年月日审批人:年月日(企业技术负责人)总承包单位:(公章)总承包单位审核人:年月日总承包单位审批人:年月日目录一、编制依据.............................................. - 3 -二、工程概况.............................................. - 3 -三、施工总体安排.......................................... - 3 -目录一、编制依据.............................................. - 3 -二、工程概况.............................................. - 3 -三、施工总体安排.......................................... - 3 -(一)、组织机构.......................................... - 3 - (二)、施工准备.......................................... - 4 - (三)施工工艺............................................ - 4 - (四)、混凝土测温及温度计算.............................. - 8 -四、大体积混凝土施工的主要问题 ........................... - 11 -五、混凝土裂缝的预防措施.................................. - 12 -六、质量保证措施.......................................... - 12 -一、编制依据1、施工组织设计2、风机基础施工蓝图3、《混凝土结构工程施工质量验收规范》(GB50204-2012)4、《大体积混凝土施工规范》(GB50496—2009)二、工程概况根据《风电场工程等级划分及设计安全标准》(试行)(FD002-2007),本风电场工程等别为Ⅱ等大(2)型。
混凝土浇筑施工方案××××××××××公司2011年7月1日目录第一章工程概况 (3)第二章施工部署 (3)第三章施工准备 (3)第四章施工方法 (3)一、工艺流程 (3)二、清理 (4)三、混凝土拌合材料要求 (4)四、配合比 (5)五、混凝土取样试验 (5)六、拌合 (6)七、运输 (6)八、混凝土的浇筑 (6)九、混凝土的养护 (7)第五章大体积混凝土施工质量保证措施 (7)第六章大体积混凝土施工安全保证措施 (12)第七章大体积混凝土施工应急措施 (13)第一章工程概况本工程采用××××××××××公司提供的MY1.5s/se(65m)风力发电机和××××××××××公司WD49/50-750风力发电机。
本工程风机设计使用年限为20年,风机基础的设计使用年限为50年。
采用××××××××××公司提供的MY1.5s/se(65m)风力发电机××米轮毂高度基础设计风荷载数据和××××××××××公司WD49/50-750风力发电机××米轮毂高度基础设计风荷载数据。
风机基础垫层为厚100mm的C15素混凝土,基础底部为直径15.4m的圆,基础中预埋连接塔筒的底法兰段。
基础总埋深定为 3.3m。
混凝土设计强度等级为C40。
开挖边坡拟采用1:1。
第二章施工部署为保证风机基础工程质量及施工进度,设立集中搅拌站一处,搅拌楼型号为HLS180,生产能力为180m3/h(搅拌楼的参数详见本方案后附件)。
风机基础大体积混凝土施工方案一、工程概述本次风机基础大体积混凝土施工工程位于_____地区,风机基础设计尺寸为_____,混凝土强度等级为_____,浇筑方量约为_____立方米。
该风机基础是整个风力发电项目的重要组成部分,其施工质量直接关系到风机的安全稳定运行。
二、施工准备1、技术准备熟悉施工图纸和相关技术规范,编制详细的施工方案,并向施工人员进行技术交底。
计算混凝土的浇筑量、浇筑时间,确定浇筑顺序和施工缝的留设位置。
进行混凝土配合比设计,确保混凝土的强度、耐久性和工作性能满足要求。
2、材料准备水泥:选用_____品牌的水泥,其性能应符合国家标准。
骨料:粗骨料选用粒径为_____的碎石,细骨料选用中砂,骨料的质量应符合相关标准。
掺和料:选用_____作为掺和料,以改善混凝土的性能。
外加剂:选用_____外加剂,如缓凝剂、减水剂等,以满足混凝土的施工要求。
水:使用符合国家标准的饮用水。
3、现场准备清理施工现场,确保场地平整、坚实,排水畅通。
搭建施工临时设施,如搅拌站、仓库、休息室等。
安装混凝土输送泵、管道等设备,并进行调试和试运行。
准备好混凝土浇筑所需的工具和器具,如振捣器、抹子、刮杠等。
三、施工工艺流程1、钢筋工程钢筋的加工和制作在加工厂进行,按照设计图纸的要求进行下料、弯曲、焊接等加工。
钢筋运输到施工现场后,进行绑扎和安装,确保钢筋的位置、间距、数量等符合设计要求。
在钢筋绑扎过程中,设置足够的钢筋支撑和垫块,以保证钢筋的保护层厚度。
2、模板工程模板采用_____材质的模板,根据风机基础的尺寸进行定制加工。
模板安装前,应进行表面清理和涂刷脱模剂。
模板安装时,要保证模板的垂直度、平整度和密封性,防止漏浆。
模板拆除应在混凝土强度达到设计要求后进行,拆除时要注意保护混凝土表面不受损伤。
3、混凝土浇筑混凝土搅拌:在搅拌站按照配合比进行搅拌,确保混凝土的搅拌均匀。
混凝土运输:采用混凝土搅拌运输车将混凝土运输到施工现场,运输过程中要防止混凝土离析和坍落度损失。
风力发电风机基础大体积混凝土冬季施工方案1工程概况及编制目的1.1工程概况华电甘肃***工程位于甘肃省玉门市西南约30km处,交通较为便利。
场址区地形平坦、开阔,处于祁连山北部山脚下。
风电场场址区属中温带干旱大陆性气候,夏季炎热,冬季寒冷,极端最高温度约为40.4°C,极端最低温度零下约29.1°C,气候特别干燥,风大,有“风库”之称,一般风力3〜4级,最大可达8级以上。
本工程风机基础为钢筋混凝土独立基础,风机基础混凝土强度等级C40F150(由于进入冬季施工硅强度等级提高为C45F150),垫层C20,基础钢筋采用HRB335S、HRB400S(II、H1级钢),采用机械链接和绑扎搭接。
风机基础为大体积混凝土,采用铺设塑料布保水上铺设棉被或麻袋保温的方法养护,并做好养护过程中的测温。
风机基础环埋件采用厂家提供,基础环表面平整度精度基础密封按照厂家提供的基础环上法兰平整度要求执行。
我单位承建的华电***工程,即将进入冬季施工阶段(室外日平均气温连续5天稳定低于5℃以下时为冬季施工),为保证冬季施工质量,规范冬季施工的管理,特制定本措施。
进入冬季施工的内容包括风机土建。
若施工过程中增加其它施工措施,则另行编写补充措施,作为本措施的一部分。
本工程计划开工日期2010年12月01日,完工日期2011年01月15日。
2冬季施工准备2.1技术准备2.1.1施工技术方案(措施)的制定必须以确保施工质量及生产安全为前提,具有一定的技术可靠性和经济合理性。
2.2.2制定的施工技术方案(措施)中,应具有以下内容:施工项目、施工措施及方法、冬季施工质量通病的分析及防治措施、施工安全生产、冬季施工材料及机具需求计划等方面。
2.2生产准备根据制定的进度计划安排好施工任务及现场准备工作。
如现场供水管道的保温防冻,搅拌机棚的保温、施工现场保温防风暖棚的搭制,场地的整平及临时道路的设置、装修工程的门窗洞口封闭及保温。
高传高渡卢集风力发电场建设项目风机基础工程大体积混凝土施工方案编制:审核:批准:工程名称:高传高渡卢集风电场(50MW)工程项目施工单位:北建设集团有限公司日期:年 6 月 10 日一、编制依据《混凝土施工及验收规范》(B50204-2015);《大体积混凝土施工规范》;(GB50496-2009)二、风机基础施工简介风机基础混凝土浇筑施工;三、施工措施及技术要求3.1、混凝土水泥等骨料等应进行复检,选用粒径较小的骨料,控制砂石含泥量,并严格按配合比通知单控制水灰比进行拌和,其坍落度保证在160~180mm之间;3.2、混凝土机械拌制和运输应严格控制搅拌时间不小于180秒和运输时间不超过90分;3.3、混凝土浇注前应检查模板内是否有杂物和泥土,还应采取防跑漏浆的措施;3.4、混凝土入模时,采取措施加强模内通风,加速模内热量散发;3.5、混凝土振捣应均匀快插慢起,在振捣上层时应插入下层深度大于50mm;为防止出现温度裂缝加设9根测温管,分别布置在距顶面5cm,底面5cm和中间偏下一点处;3.6、在浇筑完毕后,应留有一定时间在进行表面压光;3.7、混凝土拆模时机要符合混凝土强度要求,拆模不得损毁成台的边角,规定合理的拆模时间;3.8、混凝土浇筑完成后应采取覆盖、浇水养护,并规定合理的拆模时间,延缓降温时间和速度,避免暴晒,注意保湿;3.9、混凝土施工每班应及时留有试块,以备检测混凝土质量,按照砼方量应留置5组标养试块,5组同条件试块;3.10、混凝土施工期中质检人员现场抽检,隐蔽基础在达到一定强度后及时进行回填土自然养护;23.11、合理安排施工程序,控制混凝土在浇筑工程中均匀上升,避免混凝土拌合物堆积高差过大。
3.12、砼浇筑前签发砼浇筑通知单,严格按照配合比进行配料搅拌。
(1)施工按《混凝土结构工程施工质量验收规范》(GB50204-2015)标准执行。
(2)砼浇注前检查所有钢筋、埋管、接地与其它埋件位置准确,标高无误,绑扎与焊接牢固;经质检记录后可浇注砼,按《混凝土结构工程施工质量验收规范》施工。
一、编制依据1、风机基础施工图F0805S-T01072、图纸会审及变更文件3、施工合同及招标文件4、混凝土工程施工质量验收规范GB50204-20025、施工手册第四版6、风力发电场项目建设工程验收规程DL/T5191-2004二、工程概况本工程浇筑的单个风机基础混凝土总浇筑量大约为540m3,拟采用搅拌站集中搅拌,以混凝土罐车进行水平运输,混凝土泵车入仓,插入式振捣器振捣;整个基础一次连续浇注完成,不留施工缝;三、施工用工器具及人员组织采用2台30kW柴油发电机和15kW柴油发电机作为施工电源及备用电源;水准仪1台测温仪器 1台 30m钢卷尺 1副5m钢卷尺 1副坍落度桶 1个试块模具 6套施工管理人员 2人混凝土工 7人电工 1人木工 3人试验人员 1人照明器具 4个四、施工方案及工艺流程1、混凝土浇筑混凝土由本工程搅拌站负责供应;浇筑混凝土时,现场分两班,每班混凝土工7人、技术人员1人,质检员1人,协调员1人,浇筑过程连续不间断;振捣采用插入式振捣器,现场备振动电机4台使用两台,备用两台振动棒4条使用两条,备用两条;振捣上一层混凝土时,应插入下一层50㎜,插点采用行列间距400㎜,“快插慢拔”略为上下抽动;以混凝土表面不再显着下沉,不再出现气泡,表面泛出灰浆为准;振捣混凝土时,振捣器不能长时间振捣一个地方,防止混凝土产生离析现象;振动器不能碰到对拉螺栓、预埋电气管、基础环和钢筋、模板;风机基础浇筑由外向里,分层均匀浇灌,以环状螺旋方式逐步扩大半径、按厚度400mm 分层、一次连续浇注的方法;随着浇筑范围的逐步扩大,环进周长不断增大,工作面展开的增速尽量缩小,以确保浇筑速度与混凝土供应到位的情况相适应,避免临空混凝土超过初凝期限,形成“冷缝”;为防止混凝土在浇筑底板顶部斜面时流淌,造成斜面无法排成,浇筑这部分时应在浇筑前制作挡灰板,以阻缓混凝土流动,便于斜面排坡;挡板用30mm厚木板制作,高150mm,间距800mm钉150mm木插腿,可插入混凝土中;现场混凝土浇筑要做好混凝土浇筑记录,按要求留置试块;现场做好塌落度试验,对混凝土质量的跟踪检查及控制,当塌落度与原规定不符合时,及时通知搅拌站调整配合比;基础斜坡面浇筑到顶后,按预设坡度控制点进行坡度修正,提浆后先压光一遍,初凝后实行二次压抹,保证表面平整,防止出现裂缝;夜间采用5个碘钨灯照明,机修人员1名;2、测温养护要求:混凝土浇筑前,按要求布设三组测温装置电子测温线、或测温管分别固定在基础钢筋上;浇筑时应控制好测温线或测温管的位置,浇筑完后派专人按规范要求进行测温,填写测温记录,并根据测温结果适时增减养护层厚度,控制内外温差,以防止出现温度裂缝;混凝土采用自然加人工养护,在浇筑完12小时内,覆盖一层塑料薄膜和毛毯,并适时洒水养护,保持混凝土面的湿润以防止出现干缩裂缝;五、施工注意事项1、混凝土施工过程中必须保证混凝土连续供应,安排专人负责混凝土的协调调度,并随时查看道路情况,及时反映给现场管理人员随时调整现场的施工方案;2、提前查看天气预报,了解天气信息,根据天气安排生产及安排;3、混凝土施工过程中随着施工不断测量基础环的水平度,发现偏差大于2.5mm时应停止施工,调整后方可继续施工;4、木工随时检查模板是否变形及漏浆,及时进行加固、封堵;六、安全注意事项1、施工人员施工前进行安全教育,进入现场佩戴安全防护用具;2、现场陡坡,沟坑处设围栏、防护板,现场禁止无关人员人内;3、施工机具、设备、车辆要求安全技术性能良好,防护装置齐全,制动装置可靠;4、电气线路、配电设备符合安全要求,有安全用电防护措施;5、场内道路通畅,设交通标志,危险地带设危险信号及禁止通行标志,保证行人、车辆通行安全6、雨天作业时,对施工道路进行修整,保证道路不打滑、保证车辆安全通行;7、电工值班作业,电源接线、检查必须由专职电工操作;七、质量保证措施1、检查模板及支架的强度、刚度、稳定性以及模板接缝的密合情况,防止出现涨模、漏浆现象;2、浇筑前应防止混凝土的分层离析,其自由倾落的高度不超过2m.,浇筑前,应先用水泥砂浆封堵垫层与模板之间缝隙,防止漏浆;3、浇筑前应检查模板、钢筋和预埋件的规格、尺寸和数量,复核基础环的位置、标高,浇筑中应随时注意模板的稳固情况,设专人看护,如发现有变形、移位时应立即停浇,并应在混凝土初凝前修整完好,恢复施工;4、施工过程中遇下雨时,及时通知搅拌站调整配合比,现场施工用编织布覆盖已浇灌完成的混凝土,避免混凝土中雨水流入影响混凝土质量;如果雨水已流入模板中,混凝土施工应从一侧开始浇筑,并在模板底部开孔将雨水赶出模板;5、若混凝土施工过程中混凝土间断供应,若时间未初凝时应先用与混凝土同标号的水泥砂浆进行覆盖,保证上下层混凝土施工接茬良好,减缓混凝土的浇灌速度,进行覆盖混凝土并振捣密实保证混凝土的质量;6、浇筑前对机械设备进行检查并试运转,确保施工机具运转良好;大型设备的维修人员现场值班,并备好各种备品、备件,在设备、机械异常时能快速修复,保证混凝土供应的连续性;7、砂、石、水泥等原材料要根据浇筑量备足;提前和有关部门联系,保证施工水、电的供应;搅拌站设蓄水池,蓄水量应满足混凝土浇筑的需要;8、基础混凝土施工过程中遇运输道路损坏,迅速投入装载机等工程车辆及时抢修,保障混凝土罐车通行;10、发生突发事件施工人员应根据混凝土余量、可能暂停混凝土浇筑时间,及时调整混凝土作业分层厚度、展开面积、并采取措施尽量延缓混凝土的凝固,将突发事件对基础混凝土的影响降到最低,确保混凝土浇注不出现冷缝;11、当发生突发事件预计混凝土无法连续施工时,对已浇筑的混凝土做插筋处理;插筋采用螺纹16钢筋,间距400mm,插入混凝土中450mm,外露450mm;当混凝土浇筑的厚度不足550mm时,需将钢筋弯折90度埋入混凝土中,保证埋入钢筋的长度为450mm,且钢筋距上下混凝土面不小于100mm;风机基础混凝土施工方案编制人:审核人:批准人:。
风机基础混凝土施工方案云南省富民县马英山风电工程风机基础施工共涉及风机基础27个,全部都为天然地基,根据施工组织总设计总体施工方案及施工进度的要求,制定专项施工方案。
一、编制依据1、《建筑工程质量检验评定标准》GB/T50221-1995;2、《建筑地基基础工程施工质量验收规范》GB50202-2002;3、《建筑地基基础设计规范》DB33/1001-20034、《低碳钢热轧圆盘条》GB/T701-1997;5、《碳素结构钢》GB/T700-1988;6、《钢筋混凝土用热轧带肋钢筋》GB1499-19987、《混凝土强度检验评定标准》GBJ107-878、《混凝土拌和用水标准》JGJ63-899、《混凝土外加剂应用技术规范》GBJ11910、《混凝土结构工程施工程质量验收规范》GB50204-200211、《混凝土质量控制标准》GB50164-199212、《钢筋焊接及验收规范》JGJ18-200313、《风力发电场项目建设工程验收规程》DL/T5191-200414、《云南省富民县马英山风电工程-风机基础结构图(1-6/6)》二、施工准备由于风机基础大体积混凝土施工时具有水化热高、收缩量大、容易开裂等特点,故风机基础大体积混凝土浇筑应作为一个施工重点和难点认真对待。
大体积混凝土施工重点主要是将温度应力产生的不利影响减少到最少,防止和降低裂缝的产生和发展,因此我项目部考虑采取如下施工措施:1.商品砼准备本工程有两种基础,C35、C45商品混凝土,项目部对混凝土生产厂家进行全面考察、择优选择。
砼质量方面对该公司单独进行交底,包括混凝土初凝时间、终凝时间、浇筑速度、混凝土供应速度、坍落度、碱含量、技术资料、水泥品种、粗细骨料、外加剂等提出具体要求,并已经落实完毕。
2.商品砼验证2.1水泥出厂合格证、安定性及28天强度报告必须齐全、合格、有效;2.2本次使用的砼配合比正确、合格;2.3商品砼交货单填写的配合比、使用部位与试验室配合比必须相同;2.4商品砼交货单必须盖有生产单位有效印章;2.5商品砼使用的外加剂型号必须与配合比型号相同;2.6加强商品砼坍落度的测量,如与试验室配合比坍落度不一致,及时与搅拌站沟通调整,对于不符合要求的应予以退场;2.7填写好施工日志,内容填写及时、齐全、真实、具体;3.机具准备3.1混凝土汽车泵风机基础浇筑时布置1#、2#混凝土汽车泵,1#汽车泵主要用于浇筑混凝土,2#汽车泵作为备用。
风力发电项目大体积混凝土施工方案编制:审核:审批:有限公司二O二一年一月目录第一章工程概况 (1)一、工程概况 (1)二、大体积混凝土主要技术要求 (1)第二章编制依据 (1)第三章施工准备 (2)一、技术准备 (2)二、施工机械及劳动力准备 (3)三、现场浇筑作业准备 (4)第四章施工进度安排 (5)一、施工进度安排 (5)第五章大体积混凝土浇筑施工工艺 (5)一、混凝土原材料、配合比、制备及运输 (5)二、混凝土浇筑 (7)第六章大体积混凝土质量保证措施 (9)一、质量保证体系 (9)二、大体积混凝土养护 (9)三、大体积混凝土温度控制 (10)第七章冬季施工措施 (13)第八章应急预案 (16)一、应急领导小组 (16)二、应急处理程序 (16)三、应急处理措施 (17)第九章安全保证措施 (16)一、安全施工目标 (16)二、安全保证体系 (16)三、安全施工措施 (17)第十章文明施工、环境保护措施 (18)一、文明施工措施 (18)二、环境保护措施 (19)附表:1、混凝土结构工程蓄热养护测温记录第一章工程概况一、工程概况1. 工程名称:2. 建设单位:3. 监理单位:4. 施工单位:5. 建设地点:6. 项目概况:。
二、大体积混凝土主要技术要求1. 本项目大体积混凝土主要是风机基础。
2. 本项目风机基础为现浇钢筋混凝土独立基础,风机基础的设计级别为1级,基础结构的安全等级为一级,风机基础的抗震设防类别为丙类。
本风场区域的抗震设防烈度为8度(0.20g),场地土类别为Ⅱ类。
3. 风机基础混凝土强度等级:基础C40,垫层C20。
二次灌浆采用C90混凝土高强灌浆料。
风机底面直径18.4m,顶面直径6.2m,中心部位厚度4.4m。
4. 基础混凝土保护层厚度:基础底面60mm;基础侧面50mm;基础顶面50mm。
第二章编制依据1. 《建筑工程施工质量验收统一标准》GB50300-20132. 《工程测量规范(附条文说明)》GB50026-2007;3. 《混凝土结构工程施工质量验收规范》GB50204-20154. 《混凝土结构工程施工规范》 GB50666-2011;5. 《大体积混凝土施工标准》GB50496-2018;6. 《大体积混凝土温度测控技术规范》GB/T51028-2015;7. 《建筑地基处理技术规范》JGJ79-2012;8. 《建筑机械使用安全技术规程》JGJ 33-2012;9.《建筑工程冬期施工规程》(JGJ104-1997);10.《混凝土泵送施工技术规程》(JGJ/T10-2011);11.《混凝土质量控制标准》(GB50164-2011);12. 国家、地区建设工程的有关法规、文件及规定。
第1篇一、工程概况本工程风力电站位于我国某地区,装机容量为XXX兆瓦,采用XXX型号的风机。
电站主要包括风机基础、塔筒、风机叶片、电气设备等组成部分。
为确保工程顺利进行,特制定本施工方案。
二、施工组织与管理1. 施工组织机构成立项目施工领导小组,负责整个工程的施工组织与管理。
下设施工技术组、施工物资组、施工质量组、施工安全组等。
2. 施工进度计划根据工程实际情况,制定详细的施工进度计划,确保各阶段工程按时完成。
三、施工工艺与技术1. 风机基础施工(1)基础开挖:按照设计要求,对风机基础进行开挖,确保基础尺寸和深度符合要求。
(2)基础垫层铺设:采用碎石垫层,厚度为XXX厘米,确保基础垫层平整、密实。
(3)基础混凝土浇筑:采用泵送混凝土施工技术,确保混凝土浇筑均匀、密实。
2. 塔筒施工(1)塔筒组装:按照设计要求,将塔筒分段进行组装,确保组装精度。
(2)塔筒焊接:采用手工电弧焊或气体保护焊进行焊接,确保焊接质量。
(3)塔筒涂装:采用高性能防腐涂料,确保塔筒防腐性能。
3. 风机叶片施工(1)叶片组装:按照设计要求,将叶片进行组装,确保组装精度。
(2)叶片涂装:采用高性能防腐涂料,确保叶片防腐性能。
4. 电气设备施工(1)电气设备安装:按照设计要求,进行电气设备的安装,确保安装质量。
(2)电气设备调试:对安装完成的电气设备进行调试,确保设备运行正常。
四、施工质量保证措施1. 施工人员培训:对施工人员进行专业技术培训,提高施工人员的综合素质。
2. 施工过程控制:严格按照施工规范和工艺要求进行施工,确保施工质量。
3. 施工材料检验:对施工材料进行严格检验,确保材料质量符合要求。
4. 施工质量验收:按照施工规范和工艺要求进行施工质量验收,确保工程质量。
五、施工安全措施1. 施工人员安全教育培训:对施工人员进行安全教育培训,提高施工人员的安全意识。
2. 施工现场安全防护:设置安全警示标志,对施工现场进行安全防护。
作业指导书工程名称:庆云上电德州庆云严务100MW风电场项目编号:TJ-003作业项目名称:风机基础大体积混凝土浇筑编制单位:山东淄建集团有限公司庆云风电项目部编写:日期:年月日审核:日期:年月日批准:日期:年月日出版日期:版次目录1、编制依据 02、工程概况及特点 02.1工程概况 02.2.工程特点 03、施工部署 03.1.总体划分 03.2. 混凝土供应 04、具体施工方法 04.1.混凝土浇筑原则 04.2. 混凝土的浇筑振捣 (1)4.3.特殊部位的浇筑 (1)5、质量保证措施 (2)6、大体积混凝土控制温度和收缩裂缝技术措施 (2)6.1 混凝土配合比 (2)6.2大体积混凝土温度控制 (3)6.3混凝土粗细骨料的温度控制 (3)6.4测温孔布置 (3)6.5养护措施 (4)6.6避免出现裂纹 (4)7、安全保证措施 (5)8、现场文明施工管理 (5)附件一:施工现场平面布置图 (6)附表二:施工措施材料、砼浇筑人员及机械配备 (7)1、编制依据本工程施工图纸及施工组织设计《大体积混凝土工程施工规范》 GB50496-2009《混凝土结构工程施工质量验收规范》 GB50204-2015《粉煤灰混凝土应用技术规范》 GBJ146-2014《混凝土质量控制标准》GB50164-2011《商品混凝土质量管理规程》DBJ01-6-90《混凝土泵送施工技术规程》JGJ/T10-2011《混凝土强度检验评定标准》GBJ107-2010《砼外加剂应用技术规范》GB50119-2013《砼膨胀剂》GB 23439-20092、工程概况及特点2.1工程概况本风电场本期装机容量100MW,50台2000kW风力发电机组;基础为钢筋混凝土结构。
垫层采用C20混凝土,基础采用C40混凝土。
2.2.工程特点1.2.1.混凝土一次性浇筑量大,混凝土浇注设备及运输设备的强度和能力以及其它有关水电保障能力,必须满足一次性整体浇注混凝土的施工要求。
风力发电机钢筋混凝土基础施工工法————————————————————————————————作者:————————————————————————————————日期:风力发电机基础施工工法完成单位:宁夏电力建设工程公司主要完成人:齐亚民郝惠林1 前言受国家政策导向的支持,风电将实行无条件上网,并将获得国家融资、税收和环保等政策性支持。
根据国家长期规划,到2020年我国的风能发电装机则为3000万千瓦,分别占到届时总装机的3%。
随着国家风力发电千万千瓦基地建设的发展,风力发电作为作为一种新兴、环保、可替代能源,如雨后春笋,增长势头迅猛,在我国民经济建设中发挥着巨大的作用。
风力发电机钢筋混凝土基础是风力发电机组的重要组成部分,钢筋混凝土基础施工是风力发电项目施工的关键环节,它的施工质量直接关系到风力发电机组安全性、可靠性、耐久性。
宁夏电力建设工程公司2003开始施工风力发电工程,近年来,先后在宁夏、甘肃、吉林、内蒙等省区共计施工风力发电工程21项,装机容量500余兆瓦。
这些工程情况各异:单机容量有750kW、850 kW、1000 kW 、1500 kW;工程规模自10.2MW至49.5MW不等;所遇自然地貌涉及丘陵、戈壁、草原等;基础与塔筒连接的预埋件形式有基础座环、鼠笼两种。
通过各项工程实践,不断总结经验教训,2008年完成了风力发电机钢筋混凝土基础施工工法,并请多家建设单位(业主单位)、设计单位和监理单位的权威人士进行了会审,通过了鉴定。
2 工法特点风力发电机基础施工工法,在建立质量、环境、职业健康安全一体化管理体系,并有效运行的基础上,应用P3项目管理软件,优化风场风力发电机群施工工序,实行流水施工作业,采用合理施工工艺,具有以下特点:2.1考虑同期风力发电场项目风力发电机基础的一致性,设置混凝土搅拌站、钢筋加工厂、模板加工厂,采用混凝土集中拌合、混凝土罐车运输,钢筋、模板集中加工制作分别安装的方案,提高了施工的机械化程度,强化了施工管理的系统性。
风力发电风机基础施工方案(完整版)按照相关规定进行处理,避免损坏管线。
3、基础施工1)在基础混凝土浇筑前,应先进行基础垫层的浇筑,保证基础的整体性和稳定性。
2)混凝土浇筑前,应按照设计要求进行预埋件的安装和布置,预埋件应牢固可靠,位置准确。
3)混凝土浇筑时,应保证浇筑层的均匀性和密实性,采用振捣棒进行振捣,确保混凝土的密实度和强度。
4)浇筑完成后,应及时对混凝土表面进行修整和养护,保证混凝土表面的平整度和光洁度。
4、风机安装1)风机安装前,应对风机基础进行检查,确保基础的强度和稳定性。
2)风机安装时,应按照风机制造商提供的安装要求和技术规范进行安装,确保风机的安全性和可靠性。
3)安装完成后,应进行调试和检测,确保风机正常运行。
四、安全生产措施:1、施工前应制定详细的安全生产计划,明确各项安全措施和责任人。
2、施工现场应设置明显的安全警示标志和警示线,确保施工区域的安全。
3、施工人员应进行安全教育和培训,掌握相关安全知识和技能,严格遵守安全操作规程。
4、对施工现场进行定期巡查和检查,及时发现和处理安全隐患,确保施工安全。
在施工前,必须取得原设置或保管单位的书面同意,以确保施工的合法性和规范性。
在土方开挖时,应按照从上往下分层分段依次进行,并保持一定的坡势。
如果使用机械挖掘,可以一次性开挖深度为3.2米的基坑。
当接近设计坑底标高或边坡边界时,应预留200-300毫米厚的土层,用人工开挖和修整,边挖边修坡,以保证不扰动土和标高符合设计要求。
在模板工程中,必须选用符合规定的定型钢质模板和支架。
模板和支架必须具有足够的承载能力、刚度和稳定性,能够可靠地承受混凝土的自重和侧压力,并在施工中承受荷载。
模板的接缝不应漏浆,并且应刷隔离剂以避免油质类等影响结构或妨碍混凝土装饰工程的隔离剂污染钢筋与混凝土接槎处。
模板拆除应在混凝土强度达到1.2Mpa以上时进行。
在钢筋工程中,钢筋应具有出厂质量证明书或试验报告单,并在表面或每捆(盘)钢筋上标明标志。
风机基础混凝土施工方案风机基础混凝土的施工方案一、工程概况华能利津风力发电一期工程风机基础为现浇钢筋混凝土圆形基础,基础分为三节,底节为直径16m,高度的圆柱形,上节为直径高度的圆柱形,中节为上下两节圆滑过渡两节,高度,单体混凝土数量m3基础钢筋主要为Φ25,Φ22,Φ20,Φ16的螺纹钢构成,钢筋总量约32t风机基础中间预埋钢制基础环,基础环由厂家提供,高度,埋入混凝土以内的深度为,外露施工单位安装,调节螺栓的支架由施工单位负责安装制作和安装二、编制依据和规范1、《混凝土结构工程施工质量验收规范》GB-;2、《钢筋混凝土用热轧带肋钢筋》GB;3、《混凝土质量控制标准》GB-;4、《硅酸盐水泥、普通硅酸盐水泥》GB-;5、《混凝土强度检验评定标准》-;6、混凝土拌和用水标准》63-;7、《钢筋焊接及验收规范》18-8、《海港工程混凝土结构防腐技术规范》- 9、《港口工程粉煤灰混凝土技术规程》10、《混凝土外加剂应用技术规范》 11、《水运工程混凝土施工规范》 12、《水运工程混凝土质量控制标准》三、施工部署1、混凝土拌合站拌合站设在自然保护区检查站的西邻,距风电场平均距离13km左右,交通方便,施工电源采用动力电占地面积约m2拌合站为电脑控制自动称重强制式混凝土拌合站,额定容量,额定生产率75m3/h,实际产量50-55m3/h,配备3个水泥仓,每个水泥仓储量85t其中2个仓储备水泥,1个仓储备粉煤灰 2、施工水电施工用电使用动力电源,配备的变压器一台备用电源为的移动电站,施工用水使用油田的自来水,距拌合站3km左右,由2台水罐车保证供应,现场储水罐50m3 3、原材料经现场抽样送试验室检验,各种原材料均符合质量要求采用滨州山水水泥有限公司生产的普通硅酸盐水泥粉煤灰为胜铝热电厂生产,质量等级达到Ⅱ级阻锈剂为河北唐山生产的RF型R-钢筋阻锈剂,经试验室配合比设计掺量3%高效泵送减水剂为河北唐山中天建材生产,掺量为% 石子产地为潍坊青州,规格分,5-16mm 砂产地潍坊临朐,洁净中粗河砂钢筋采用莱钢、济钢、张店特钢、石横特钢的优质钢材 4、生产配合比水泥:石子():石子(5-16mm):砂:粉煤灰:水:阻锈剂:泵送剂=::::80::: 5、混凝土运输设备配置10台10m3的混凝土运输搅拌车,具体数量在保证10台车的基础上根据运输距离再增加车辆 6、混凝土泵车使用三一重工生产的臂架37m的混凝土泵车,泵送量50m3/h 7、混凝土现场施工现场混凝土浇筑配备技术人员2名,配备2套水准仪,技术人员指导、监督工程施工,负责施工过程组织、质量要求把关、基础环水平度控制、沉降量观测、混凝土测温等,施工人员8名,负责模板支护、混凝土振捣及辅助、电缆管敷设、临时用电管理、混凝土做面、沉降观测点安放、覆盖养生等四、施工工艺1、基坑开挖、处理放样后,用挖掘机配合人工对基础进行开挖,开挖时用水准仪控制地面标高稍高于基底标高,不要扰动原状土,用人工将松动的土清除,清理至设计基底标高,如基底承载力达不到要求,用石灰土处理 2、碎石垫层对碎石垫层测量放样,然后施工队按照技术人员所放的边线等标高洒铺碎石,压实厚度为10cm 3、混凝土垫层垫层砼为15cm的C20砼,支立模板时确保混凝土垫层厚度然后上报监理检查验收,验收合格后浇筑垫层混凝土 4、承台混凝土钢筋先由技术人员根据施工图纸制定钢筋下料计划和钢筋长度配合表,经技术总工核定后,报请监理审核,批准后,方可下料制作钢筋钢筋班组作业前,项目部要组织作业人员进行钢筋制作和安全生产技术交底,使班组人员真正掌握制作技术和安全生产知识,做到钢筋加工无浪费、返工现象,安全生产无事故现场绑扎集中在施工现场进行绑扎,主筋采用螺纹套管连接,绑扎先由测量人员在垫层上方找出风机塔筒的中心位置,然后根据图纸尺寸和要求,定出钢筋的位置进行绑扎圆钢筋制成箍筋,其末端弯钩长度受力钢筋直径箍筋直径<255~10 1275 9028~40 90加工后钢筋的允许偏差顺序 1 2偏差名称受力钢筋全长净尺寸的偏差箍筋各部分长度的偏差钢筋弯起点位置的3偏差4钢筋转角的偏差大体积混凝土±30 3泵房构件允许偏差值±10 ±5 ±205、模板加工及支护模板采用工厂精加工的不变形弧形刚模板,模板要有足够的刚度,确保模板坚固耐用由于是以圆形承台钢筋为基础,进行搭接安装,为避免钢筋和模板的直接接触,造成混凝土施工不便,影响承台质量,特在交界面用钢筋与外侧竖向模板焊接,防止弧形模板发生倾倒支立模板在支架上铺设已按设计尺寸做成的弧形模板,模板中心线与承台中线轴线相重合在模板一周用钢管横竖向对模板进行加固,确保模板和钢筋之间的保护层间距,完成之后上报监理验收6、浇筑混凝土准备工作:在浇筑混凝土之前,要对基础环的水平度、各种预埋件、支架、模板、钢筋做进一步检查,对模板上的杂物、积水和钢筋上的污垢再进行清理;模板如有缝隙的,应填塞严密;对模板有漏刷脱模剂的进行补刷,钢筋保护层不达标的进行调整混凝土生产:混凝土全部由拌合站统一集中供应,材料人员要严把质量关,严禁不合格材料进入拌合场,对每批次拌合用水、用砂都要抽样检验,实行项目部试验人员自检、监理部平行检验和业主抽检的方式共同把关,发现使用了海沙和氯离子超标的拌合水,即认定成型的混凝土基础为不合格产品,必须返工,且追查相关人员的责任;混凝土生产过程中由操作人员严格控制其配合比和坍落度,试验人员实时进行监控和检测,发现问题及时纠正,确保混凝土质量混凝土运输:搅拌运输车必须及时把装载的混凝土运往施工现场,混凝土在运输过程中严禁加水和擅自停车混凝土泵送:混凝土运送的施工现场,有试验人员现场做塌落度试验,确定来到现场的混凝土适合泵车泵送,防止塌落度过小堵塞泵车,影响施工,塌落度过大影响混凝土强度,泵车泵送混凝土要严格按照操作规程作业,分层浇注混凝土,混凝土自由落差不超过2m,每个承台浇注时间控制在10小时左右6、混凝土浇注:混凝土浇注前,要对垫层进行洒水降温、湿润混凝土要分层均匀浇注,每层的浇注时间控制在2小时以内,必须在下层的混凝土初凝之前覆盖上层混凝土混凝土入模后,采用插入式振动棒进行振捣,每层浇注厚度不超过30cm振捣要及时跟进,不得出现漏振或过振,施工管理人员要做好现场监管工作铺混凝土时必须根据所立小木桩掌握混凝土的铺设厚度和保护层厚度,振捣后再次拉水平线检查平整度,去高填平后,用铝合金刮杠以模板的边缘为标准进行刮平在已浇筑的混凝土强度达到10以后,才可允许人员在其上走动和进行其它工序7、基础环的水平控制措施:在风机基础施工时,如何保证预埋基础环的水平度在允许范围内是至关重要的问题,具体采取以下措施:垫层混凝土施工中,首先保证预埋钢板的水平;基础环吊装时上好三个脚并放置于预埋钢板上随后用精密水准仪调整基础环的水平度在允许范围内并尽可能精确,焊接好调整螺丝最后在基础环底部和上部四周进行加固拉接,使之处于更加的稳定位置基础钢筋绑扎完毕后,要再次复核基础环的水平度使之处于允许范围内混凝土浇筑前,再次复核基础环的水平度,经监理复核无误后,办理确认签证单后方可浇筑在浇筑施工中,要对称浇筑并使浇筑冲击力对基础环的影响减小到最低,每层浇注完毕,测量员都要对基础环的水平度进行校核,且必须双人双仪器观测8、混凝土生产过程中的应急预案及措施(1)混凝土开盘前必须确保拌合站状态良好,各种原材料满足承台的用量需要和质量要求,报请监理批准后,方可施工,防止浇注过程中因为材料不足和设备带病作业造成浇注中断(2)拌合站配备备用电源,一但拌合站出现故障,短时间内不能解决故障,立即启动应急预案,从刁口乡的安泰商砼拌合站进行调料,安泰商砼也是采用的滨州山水水泥,(3)水泥砼搅拌运输车数量满足运输要求,要加强保养维护,使机械设备始终处于良好状态(4)混凝土泵车,确定河口区的混凝土泵车作为应急替代设备,泵车一但出现故障,替代泵车在2小时以内赶到现场(5)一但混凝土中断浇注,施工人员必须将现有混凝土振捣密实,然后将Ф20,长度不小于的螺纹钢插入混凝土,插筋为Ф*,钢筋外露,插入混凝土至少五、大体积混凝土温度和温度应力计算根据业主及设计要求,对基础底板混凝土进行温度检测;基础底板混凝土中部中心点的温升高峰值,该温升值一般略小于绝热温升值一般在混凝土浇筑后3d左右产生,以后趋于稳定不在升温,并且开始逐步降温规范规定,对大体积混凝土养护,应根据气候条件采取控温措施,并按需要测定浇筑后的混凝土表面和内部温度,将温差控制在设计要求的范围内;当设计无具体,要求时,温差不宜超过25度;本工程设计无具体要求,即按规范执行表面温度的控制可采取调整保温层的厚度为防止大体积混凝土浇筑时内外温差过大引起混凝土开裂,需采取以下措施:1、采用低水化热品种的水泥对于普通硅酸盐水泥应经过水化热试验比较后方可使用2、降低水泥用量、减少水化热,掺入质量符合要求的粉煤灰和缓凝型泵送减水剂3、降低混凝土入仓温度对砂石料加遮盖,防止日照,采用冷却水作为混凝土的拌合水等4、采用外部保温覆盖表面的措施,缩小内外温差5、实时对混凝土的内外温差进行监测,混凝土浇注完成, 1~5d每2~4 h测一次;6~10d每4~8h测一次;10~15d每12~24h测一次严格控制混凝土的内外温差不超过25℃,一般3天左右芯部温度达到峰值约80摄氏度左右6、混凝土入仓时,混凝土垂直落距不应大于2m六、混凝土测温1、基础底板混凝土浇筑时应设专人配合预埋测温管测温管的长度分部为两种规格,测温点约布测温线应按测温平面布置图进行预埋,预埋时测温管与钢筋绑扎牢固,以免位移或损坏每组测温线有2根在线的上断用胶带做上标记,便于区分深度测温线用塑料带罩好,绑扎牢固,不准将测温端头受潮测温线位置用保护木框作为标志,便于保温后查找2、配备专职测温人员,按两班考虑对测温人员要进行培训和技术交底测温人员要认真负责,按时按孔测温,不得遗漏或弄虚作假测温记录要填写清楚、整洁,换班时要进行交底3、测温工作应连续进行,每测一次,持续测温及混凝土强度达到时间,强度,并经技术部门同意后方可停止测温4、测温时发现混凝土内部最高温度与部门温度之差达到25度或温度异常,应及时通知技术部门和项目技术负责人,以便及时采取措施5、测温采用液晶数字显示电子测温仪,以保证测温及读数准确6、在后七天根据测温情况做相应调整,为了控制裂缝的产生,要对成型后的混凝土内温检测,而且应在一开始对原材料混凝土的搅拌和入模温度系统进行测温7、加强保温养护措施混凝土浇捣后,在混凝土表面先覆盖二层塑料膜,再盖上二层草袋,形成保温层,避免表面热量散发过快,缩小内外温差若需要加强保温效果,可相应增加覆盖物层数七、拆模及养护1、养护方法:混凝土带模养护期间,应采取带模包裹、浇水、喷淋洒水等措施进行保湿、潮湿养护,保证模板接缝处不致失水干燥待养生2天以后,即可以拆模板,拆模之前要用书面形式通知监理工程师,在监理同意拆模的情况下才允许拆模拆模过程中注意边角混凝土不能碰落(2) 混凝土养生采用涂刷防腐涂料和包裹无色塑料薄膜的方法,并保证塑料膜无破损、无透气;或涂刷完防腐涂料后,及时覆盖黄土进行保温,防止混凝土出现裂缝的现象,养生过程中保持草袋湿润至以达到设计要求的养生时间或施工规范要求2、养护要求:混凝土终凝后的持续保湿养护时间在浇筑完成后12h以内应进行养护,砼强度未达到C12以前,严禁任何人在上面行走、安装模板支架,更不得作冲击性或上面任何劈打的操作在任意养护时间,若淋注于混凝土表面的养护水温度低于混凝土表面温度时,二者间温差不得大于15℃混凝土养护期间应注意采取保温措施,防止混凝土表面温度受环境因素影响而发生剧烈变化养护期间混凝土的芯部与表层、表层与环境之间的温差不宜超过20℃大体积混凝土施工前应制定严格的养护方案,控制混凝土内外温差满足设计要求混凝土在冬季和炎热季节拆模后,若天气产生骤然变化时,应采取适当的保温隔热措施,防止混凝土产生过大的温差应力3、注意事项:覆盖浇水养护应在混凝土浇筑完毕后的12h内进行浇水次数根据现场情况,以能保持混凝土处于湿润的状态来决定混凝土的养护用水采用淡水养护且派专人养护砼浇筑后4小时内严禁上人,砼浇筑后24小时内严禁堆放钢管和钢筋等重物混凝土在养护过程中,如发现遮盖不好,浇水不足,以致表面泛白或出现干缩细小裂缝时,要立即仔细加以遮盖,加强养护工作,充分浇水,并延长浇水日期,加以补救八、施工中防雨措施1、合理进行施工组织,在准确及时的天气警报的前提下,对施工进行合理组织,避开暴雨和台风天气下的混凝土浇筑,合理安排人员、机械、材料,保证施工质量、进度及安全2、在结构施工阶段,注意掌握天气变化情况,防止雷雨突然袭击,保证砼连续浇捣的顺利进行雨天不允许露天浇灌混凝土,现浇框架,特别是现浇平台板一定要注意天气预报,不要在不允许留施工缝位置上遇雨天不能浇灌而影响主体工程质量,而且还要准备塑料布遮盖3、对混凝土泵采取遮挡措施,保证混凝土不受雨水的影响4、在非主体框架混凝土浇筑过程中如遇阵雨情况,应进行及时的覆盖,并在阵雨过后及时进行混凝土浇筑,若相隔时间过长而混凝土已经初凝的时间,应按施工缝边修整、预留进行施工5、对钢筋、幕墙预埋件、水电金属管材等,避免在雨天露天安装,及时在必要部位涂刷防锈漆,防潮防锈6、砌筑、面砖等装饰施工时候,在砂浆等制作过程中,必须防止因为下雨而导致配合比错误而导致的质量事故,对天气进行及时预报,对沙堆、砂浆机进行及时覆盖等7、雨天不得进行室外焊接作业,但必须持续焊接时,应设置相应的防护挡雨设施8、应避免在雨天进行屋面等处进行防水施工9、及时插入雨水管的安装,并接到室外,不能插入安装的,应在屋顶临时复盖和砌筑挡水10、雨季施工,应保证施工人员的防滑、防雨、防水的需要 11、六级大风时,应停止一切室外作业,八级以上台风登录时,应停止一切作业,人员撤离至安全地带12、对于灾害性天气造成的施工产品质量事故、安全事故按《生产事故应急救援预案》进行处理中铁十四局集团二公司华能利津风电项目经理部-08-08。
