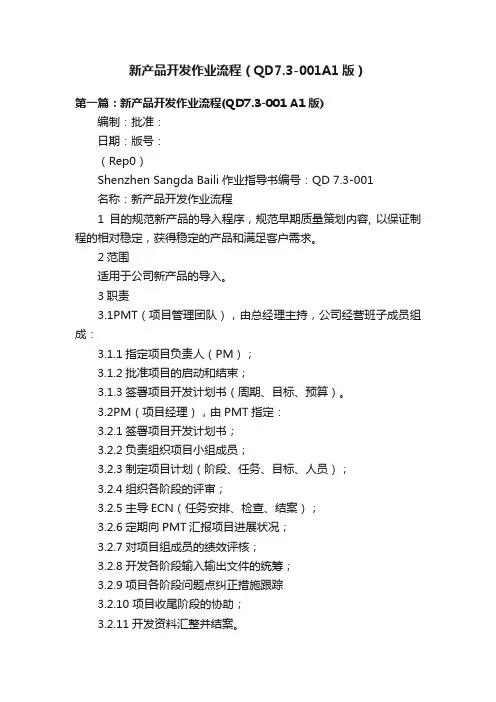

名称:新产品开发作业流程

1 目的

规范新项目、新产品的导入程序,规范早期质量策划内容, 以保证制程的相对稳定,获得稳定的产品和满足客户需求。

2 范围

适用于公司新项目、新产品的导入。

3 职责

3.1 PMT(项目管理团队),由总经理主持,公司经营班子成员组成:

3.1.1 指定项目负责人(PM);

3.1.2 批准项目的启动和结束;

3.1.3 签署项目开发计划书(周期、目标、预算)。

3.2 PM(项目主管):

3.2.1 签署项目开发计划书;

3.2.2 负责组织项目小组成员;

3.2.3 制定项目计划(阶段、任务、目标、人员);

3.2.4 组织各阶段的评审;

3.2.5 主导ECN(任务安排、检查、结案);

3.2.6 定期向PMT汇报项目进展状况;

3.2.7 对项目组成员的绩效评核;

3.2.8 开发各阶段输入输出文件的统筹;

3.2.9 项目各阶段问题点纠正措施跟踪

3.2.10 项目收尾阶段的协助;

3.2.11 开发资料汇整并结案。

3.3 NPI(新项目导入)

3.3.1 配合项目主管进行试产、量产

3.3.2 负责主导试产、量产前准备事宜

3.4 市场部

3.4.1 负责新项目信息的收集。

3.4.2 负责与客户沟通

3.4.3 客户订单处理,出货安排;

3.5 开发部

3.5.1 负责和主导新项目选择和评估

3.5.2 负责新产品的设计和开发

3.5.3 负责新产品样品制作和验证

3.5.4 负责新产品的验证、评审和确认

3.5.4 负责新材料的认定;

3.6 物流部-采购:

3.6.1 生产原物料供应商开发、管理,第二供应商的准备;

3.6.2 新项目原物料打样,跟踪。(含报价,产能,交期,标准发放);

3.6.3 试生产、量产原物料、辅料的采购;

3.7-PMC:生产物料控制(计划):

3.7.1 试生产、量产生产计划的安排;

3.7.2 量产原物料请购,物料控制;

3.70.3 生产完成情况汇总;

3.8-仓库

3.8.1 负责新项目材料提供

3.8.2 负责新产品成品的储存

3.9 生产部:

3.9.1 新产品进度跟踪;

3.9.2 试产样品的制造;

3.9.3 参与试产样品检讨。

3.9.4 主导PFMEA、Flow Chart制定;参与控制计划的制定;

3.9.5 车间平面布置图的制定;

3.9.6 过程的特殊特性清单(重要工序的重要工艺参数);

3.9.7 制造设备清单、工装清单(已有设备,新增设备采购计划);

3.9.8 工艺标准的制定;

3.9.9 提高直通率和降低FOR, 产线设定/排拉;

3.9.10 生产工装夹具的设计;

3.9.11 产线操作人员的培训;

3.9.12 参与相关评审事宜

3.10 品质部:

3.10.1 产品检验标准转化,制定测试计划,FAI的跟进;

3.10.2 产品特殊特性清单(产品重点控制尺寸、功能等);

3.10.3 测试工装的变更、准备;

3.10.4 主导控制计划制定;参与PFMEA、Flow Chart的制定;

3.10.5 质量培训计划的制定和培训;

4 过程控制:

4.1 项目选择与评估

4.1.1 项目信息收集

4.1.1.1 市场部负责客户信息的收集,并填写客户信息单转开发部。

4.1.1.2 公司指定的项目由市场做市场调研。

4.1.2 项目选择和评估

4.1.2.1 根据市场或客户需求信息,进行评估,决定是否引入该项目。

4.1.2.2 项目可行性评估由开发部经理组织进行项目可行性的评估。内容包括以下方面:

A、技术可行性、制造可行性

B、资源规划:制定完成此产品所需技术、设施、设备、人员等资源需求计划。

C、风险分析:项目进行中时间、技术、物料等风险分析。

D、项目预算:项目开发所需的费用预算。

E、成本分析:加工成成品所需的成本费用(包括物料、人工费用等)

F、对环境因素的影响。

4.1.2.3 项目引入批准:是否引入该项目由总经理批准,确定PM人选。

4.2 项目启动:

4.2.1 项目组组建:PM负责组建项目组。项目组可包括开发、品质、制造、采购、市场、供应商及

客户。

4.2.2 PM组织召开启动会议,介绍项目背景情况,项目成员及职责、项目计划实施等、进度控制,

各阶段文件要求,纪律强调,项目奖惩方式等。

4.2.3 项目进度计划:制定项目进度计划,包括时间、任务、人员的安排及适当阶段的评审。

4.3 产品设计和开发:

4.3.1 输入评审

4.3.1.1 由PM负责组织实施输入评审。

4.3.1.2 输入评审内容包括:客户要求、安规要求、EMC要求、环保要求、国标行业标准等

4.3.1.2 在输入评审时明确项目实现目标:设计目标,可靠性目标,质量目标。

4.3.2 产品设计方案确认

4.3.2.1 PM主导进行项目设计方案技术可行性评估。

4.3.2.2 评估的内容主要包括电路和结构两个方面。

4.3.3 产品设计及图纸评审

4.3.3.1 产品电气设计:确定线路图,做产品特性值验算,并由设计者填写“产品特性参数规格”,同

时提出“PWB Artwork申请单”,再依“PWB Layout Design Guideine”及”PWB限制图进行

PWB Layout。

4.3.3.2 产品结构设计:依据客户规格确定PWB限制图、外观尺寸图等图纸。

4.3.3.3 设计环保考量:

A.依据最新的环保节能要求,设计符合环保的绿色产品。

B.在产品设计中,加入功率系数校正(PFC)线路,以便有效地使用能源。

C.在产品设计中,新材料及新零件的选用,确认不含与不使用环保禁用物质(RoHS)。
