正式主体分部质量评估报告
- 格式:doc
- 大小:77.50 KB
- 文档页数:7
编号:B2—14石家庄*********业务大楼(二期)主体结构分部工程质量评估报告编制人:总监理工程师:批准时间:石家庄*************有限公司河北平安国际健康中心综合业务办公大楼主体分部工程质量评估报告一、工程概况1、工程名称: *************2、工程地点: *******************3、建筑面积:*****************4、主要建筑结构类型:本工程主楼(病房楼)由室外地面到十五层板顶建筑高度为58.2米,及裙楼(门诊楼)五层板顶建筑高度为23.4米。
主体地下一层,地上为十五层,结构形式主楼(病房楼)为框架剪力墙结构,基础为筏板基础;裙楼(门诊楼)为框架结构,基础为挡土墙条形基础、框架柱独立基础。
5、总投资:1.2亿元6、计划工期:483天,从基础到主体封顶265天7、质量目标:合格二、工程质量评估依据1、建设单位提供的施工图纸及说明、图纸会审纪要、设计交底记录、设计变更通知等;2、《建筑工程施工质量验收统一标准》(GB50300-2001)3、《砌体工程施工质量验收规范》(BG50203-2002)4、《混凝土结构工程施工质量验收规范》(GB50204-2002)5、《钢筋焊接及验收规程》(JGJ18-2003)6、国家和石家庄市现行有关建设工程质量验收和管理方面的规范、法律、法规、规定、办法及有关的标准图集等;7、《建设工程监理规范》(GB50319-2000);8、《建设工程委托监理合同》、《建设工程施工合同》;9、经监理项目部审核批准的施工组织设计(方案)。
三、工程质量验收的划分根据《建筑工程施工质量验收统一标准》(GB50300-2001)的要求,本分部工程按下表划分。
四、各分项工程质量评述1、模板工程该工程采用木模板,使用前模板表面全部清理干净,并涂刷了隔离剂。
梁柱模板轴线位移不大于5㎜;标高偏差在5㎜以内;垂直度、相邻板表面高低差、表面平整度等偏差尺寸均控制在规范允许范围之内。
主体结构分部工程质量验收评估报告一、项目背景本报告针对建筑工程项目的主体结构分部工程进行质量验收评估。
该项目位于市区,总用地面积XXX平方米,总建筑面积XXX平方米,主要包括XXX。
二、质量验收标准根据国家相关建筑标准和技术规范,以及工程施工方提供的图纸、设计文件和相关质量验收标准,对主体结构分部工程进行评估。
评估主要包括以下几个方面:1.结构设计合理性:需要评估结构设计是否满足安全性、稳定性和耐久性要求,是否符合相关建筑标准。
2.结构材料质量:需要评估结构材料的质量是否符合要求,是否达到设计强度和稳定性。
3.结构施工工艺:需要评估结构施工是否按照设计要求进行,施工工艺是否规范,施工质量是否达到要求。
4.结构变形:需要评估结构变形是否超过允许范围,结构是否存在不均匀沉降或不稳定现象。
5.结构连接与固定:需要评估结构连接和固定的牢固程度,是否存在松动或者破损的情况。
三、评估方法本次评估采用现场考察和实测数据分析相结合的方法进行。
评估团队对工程项目进行现场勘查,检查施工材料、工艺、变形、连接和固定情况,并结合实测数据进行分析和评估。
四、评估结果根据评估团队的现场勘查和分析,对主体结构分部工程进行了评估。
评估结果如下:1.结构设计合理性:根据设计文件和相关建筑标准,主体结构的设计合理,满足安全性、稳定性和耐久性要求。
2.结构材料质量:经实测和检查,结构材料的质量符合要求,达到设计强度和稳定性。
3.结构施工工艺:施工工艺规范,按照设计要求进行施工,施工质量符合要求。
4.结构变形:通过实测数据和变形监测,结构变形在允许范围内,不存在不均匀沉降或不稳定的现象。
5.结构连接与固定:结构连接和固定牢固可靠,没有松动或破损的情况。
五、存在问题和建议在进行质量验收评估过程中,评估团队发现以下问题:1.部分细部施工未按照设计要求进行。
2.部分构件存在表面缺陷和砂浆脱落现象。
3.部分结构连接处存在松动现象。
对于上述问题,评估团队提出以下建议:1.与施工方进行沟通,要求其按照设计要求进行细部施工。

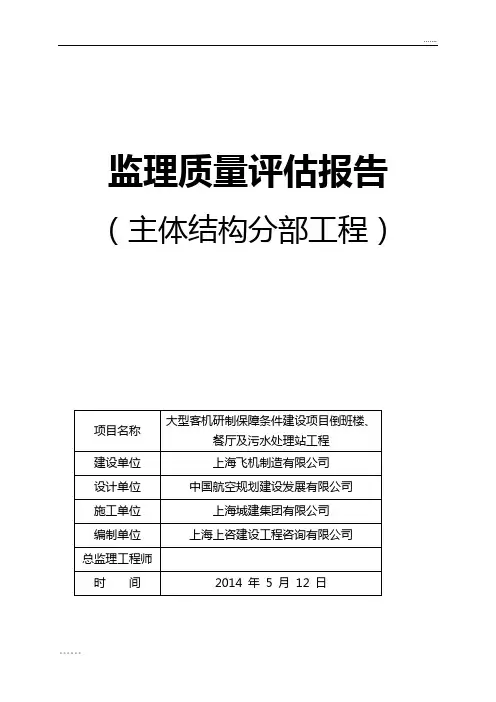

监理质量评估报告(主体结构分部工程)大型客机研制保障条件建设项目2008#餐厅主体结构分部工程监理质量评估报告一.工程概况:1.主体结构设计型式和规模简述:本工程位于上海飞机制造有限公司浦东总装制造中心地块内,2008#生产区餐厅建筑面积1754 m2,框架结构,单层,层高6m。
建筑主体结构设计使用年限为50年。
建筑抗震设防烈度为7度。
建筑物火灾危险性分类为戊类。
建筑物耐火等级为二级,屋面防水等级为Ⅱ级。
2.主体结构工程概况:(1)(2)3.本主体结构分部工程子分部和分项工程划分情况:二.评估依据:1.中国航空规划建设发展有限公司编制的施工图纸、设计文件(包括技术要求和设计变更通知单等);2.施工总承包合同、委托监理合同及施工组织设计文件;3.《建筑工程施工质量验收统一标准》GB50300-2001;4.《混凝土结构工程施工质量验收规范》GB50204-2002;5.《砌体工程施工质量验收规范》GB50203-2002;6.《混凝土强度检验评定标准》JGJ107-87;7.《钢筋焊接及验收规范》JGJ18-96;8.《钢结构工程施工质量验收规范》GB50205-2001;9.《建筑钢结构焊接技术规程》JGJ81-2002;10.《钢结构高强度螺栓连接的设计、施工和验收规程》JGJ82-91;11.《钢结构制作安装施工规程》YB9254-95;12.《钢结构制作工艺规程》DBJ08-216-95;13.《建筑机械使用安全技术规程》(JGJ33-2001);14.我国现行工程建设强制性标准;15.其他有关的规范及规程。
三.施工情况:1.主体结构开工日期2011年6月3日,完工日期2011年11月2日。
2.测量控制仪器。
① J2±2″全站仪1台② J2±2″经纬仪1台③ S3水准仪2台3.施工工艺:(1).主体结构工程监理工作流程:(2).隐蔽工程验收流程:(3).重要分项、分部工程验收流程:4.混凝土浇筑工艺简述:①混凝土浇筑前要求施工单位做好技术符合和隐蔽验收工作,并按规定签署混凝土浇灌令,督促施工单位落实劳动力和施工技术交底,监理旁站监督浇筑全过程,并按要求见证砼坍落度测试和试块制作,并督促施工单位做好混凝土养护工作。
主体分部工程质量评估报告尊敬的领导:本次对主体分部工程质量进行评估,现将评估报告如下:一、评估目的1.1 评估主体分部工程的实陗情况,查明存在的质量问题。
1.2 评估主体分部工程施工过程中存在的质量管理制度,找出不足之处。
1.3 提出改进措施和建议,保障主体分部工程施工质量。
二、评估范围2.1 主体分部工程施工质量情况。
2.2 主体分部工程施工过程中的质量管理制度。
三、评估方法3.1 走访施工现场,查看主体分部工程施工现场的质量情况。
3.2 查验主体分部工程施工资料和记录,分析施工质量管理制度的实施情况。
3.3 了解业主和监理方对主体分部工程质量的评价和监督情况。
四、评估结果4.1 主体分部工程实施情况尚可,但存在以下问题:A. 部分施工节点进度落后,影响整体工程进度。
B. 部分关键工序施工人员技术水平不够,影响施工质量。
C. 部分施工工艺和材料使用存在缺陷,影响工程质量。
4.2 主体分部工程质量管理制度存在以下不足:A. 质量管理责任落实不到位,导致施工质量难以保障。
B. 监理部门对施工质量把控不够,存在监督漏洞。
C. 施工单位内部质量管理缺乏有效的监督和约束。
五、改进措施5.1 加强施工进度管控,确保施工节点按时完成。
5.2 加强施工人员培训和技能提升,提高施工质量。
5.3 严格执行施工工艺和材料使用标准,杜绝施工隐患。
5.4 完善质量管理制度,明确责任,加强监督。
5.5 建立施工单位内部质量管理考核机制,激励施工人员提高质量。
六、建议6.1 加强业主和监理方对主体分部工程施工质量的监督,提前介入解决施工质量问题。
6.2 加强施工单位内部质量管理,加大对施工质量的重视和投入。
6.3 定期开展质量管理交流会议,提高质量管理水平。
6.4 提高施工单位管理人员的素质和管理水平,营造良好的施工氛围。
七、结语主体分部工程质量评估报告至此完成,希望领导和相关部门能够重视评估结果,认真落实改进措施和建议,确保主体分部工程施工质量,为工程的顺利完成奠定坚实基础。
房屋建筑主体分部工程质量(监理)评估报告1. 背景介绍本项工程为一栋8层住宅楼的建设工程,建筑面积约为10000平方米。
本文档是监理对房屋建筑主体分部工程的质量评估报告。
2. 施工质量评估经过多次现场检查和抽样检验,对该建筑的主体分部工程进行了质量评估。
评估结果如下:2.1 结构施工该建筑的主体结构不合格点数较少,但存在以下问题:1.建筑物外墙构造缺陷明显,存在裂缝和漏水,需及时更换,以避免安全隐患。
2.钢筋的质量问题较为严重,需对钢筋进行重新整理并进行补强工作。
3.混凝土浇筑时,在打浆前未进行渗透处理,造成部分混凝土密封性较差,需要在浇筑后加强处理。
2.2 活动节点和钢结构活动节点和钢结构方面出现以下问题:1.部分地方的螺栓未能严格按照螺栓的要求进行紧固,螺栓未能满足设计强度,需重新进行拆解和紧固。
2.一些点的檩栏、扶手、楼梯等结构,尺寸偏差较大,需要进行调整,并在下一轮检测中复查。
2.3 建筑设备施工建筑设备施工方面出现以下问题:1.电气管路安装不符合标准,安装质量差,需重建。
2.开关、接口、插座等连接处安全隐患较多,需重新检验并更换。
2.4 防水工程防水工程方面出现以下问题:1.橡胶板铺装处缺乏粘合剂,需要添加粘合剂,并且重新封防。
2.屋面防水层厚度不够,并存在漏水现象,需要进行重新铺装。
3. 建议和改进方案为了保障建筑物的质量,本监理根据工地现场实际情况,提出以下建议和改进方案:3.1 建议1.加强建筑质量监管工作,加强对施工队伍的培训和管理。
2.进一步加强检查,尤其是对重要节点和细节部位的检查,以减少出现问题的可能。
3.2 改进方案1.加强队伍管理,提高质量,做好安全,避免此类问题重演。
2.对于问题较为严重的部分,需要停工处理,并进行实地改进。
4. 结论根据以上的质量检查和问题排查,虽然主体分部工程存在一些问题,但实际工地的情况正在逐渐改善。
我们相信,在下一轮检查前,施工方会对以上问题进行处理,建筑的主体分部工程将达到标准的建筑质量级别。
填写说明1.工程质量评估报告应在监理单位对工程予验收合格后,工程质量监督站检查工程验收工作前提交工程质量监督站。
2.工程质量评估报告必须由总监理工程师组织编写,经总监理工程师审核,监理单位技术负责人批准,加盖监理单位公章生效。
3.1例如:建筑物总高36.4米,层数12层,其中地下/层,地上12层。
(采用斜线对角划,请勿留空白)4.1例:砼工程质量:应按相应的质量验收规范在“配合比的计量、砼的制作、拌合、运输、浇筑、振捣、养护、施工缝的留置”等方面进行过程控制描述。
5.填写分部(子分部)工程质量评估报告时,因工期需要,有些质量指标尚未指出,如砼、砂浆试块(因龄期未到)不能进行统计判定,这时可以不进行统计判定,但必须写清楚试块试验、留置(含见证取样送检)的情况,提供参考报告。
待齐全后,及时补充完善。
6.工程质量评估报告填写内容要求真实,语言简练,字迹清楚。
7.工程质量评估报告(分部、单位工程)一式六份,建设单位、监理单位、施工单位、质量监督机构、备案机关、城建档案馆各留一份。
1.工程概况工程名称:建设单位:地勘单位:设计单位:总承包单位:建设地点:工程项目所在地周边环境、地势、地形:。
1.8 总建筑面积平方米、其中地下室平方米、地上裙楼平方米、主楼平方米。
1.9 建筑物总高度米;层数层,其中地下层,地上层。
1.10 占地面积平方米;纵向轴至轴米;横向轴至轴米。
1.11 基础形式:。
1.12 设计对地基吃力的要求。
1.13 基础工程工期日历天,开工日期,完工日期。
1.14 工程施工许可证号,发证日期。
1.15 项目监理组人员组成及变更情况(含人员资格,职称,职务)。
2. 监理依据2.1 《建设工程监理规范》GB50319—2000;2.2 《建筑工程施工质量验收统一标准》GB50300—2001;2.3 《建筑地基基础施工质量验收规范》GB50202—2002;2.4 国家现行的有关法律、法规及相关验收规范;2.5 地质勘查报告号,报告编写日期2.6 边坡支护方案及相关审核资料份。
主体质量评估报告一、引言二、评估方法本次评估采用了混合研究方法,包括文献综述、实地访谈和问卷调查等。
我们对该机构的历史档案、内部文件和相关统计数据进行了详细研究,并与机构的管理人员和员工进行了面对面的交流,以获取更全面的信息。
三、评估结果1.机构概况该机构成立于XXXX年,是一家专门从事XXXX的机构。
目前,该机构拥有XX名员工,包括X名高级管理人员和X名专业人员。
该机构的主要业务包括XXXXXX,XXXXX,XXXXXXXX等。
2.质量评估我们对该机构的主体质量进行了评估,主要从以下几个方面进行了分析:(1)组织结构和管理能力:该机构的组织结构清晰,管理层面严谨。
然而,在一些业务部门的管理和协调方面仍存在一些不足,需要进一步加强。
(2)人员素质和能力:该机构的员工整体素质较高,拥有丰富的专业知识和经验。
但是,一些特定岗位的人员培训还需加强,以提升其专业能力及应变能力。
(3)资源配置和利用:该机构在资源配置和利用方面做得相对较好,但还需要进一步优化资源配置,以提高资源利用率和效果。
(4)服务质量和用户满意度:通过调查问卷,我们了解到用户对该机构的服务质量普遍较为满意,但在一些具体业务上,存在用户对服务质量的不满意。
因此,该机构需要关注用户的需求,并不断改进服务质量,以提高用户满意度。
四、改进建议基于对该机构主体质量的评估结果,我们提出如下改进建议:1.加强组织结构和管理能力:进一步明确各个部门的职责和工作流程,强化部门间的协作和沟通,以提高整体的管理能力和执行力。
2.增加人员培训和发展:加强对员工的培训和发展,提高其专业知识和业务技能水平,增强应对复杂环境的能力。
3.优化资源配置和利用:进一步优化资源配置,确保资源的合理分配和利用,提高资源的利用效率和质量。
4.提高服务质量和用户满意度:关注用户的需求和反馈,加强对用户的沟通和理解,不断改进服务质量,提高用户的满意度和忠诚度。
五、结论本次评估报告对该机构的主体质量进行了全面评估,并提出了相应的改进建议。
编号:XXXXX/质量评估报告一XXXX —20XX-XX XXXXXX建设项目XX#住宅主体结构分部工程质量评估报告编制:审核:____________________批准:____________________编制日期年月日审批日期年月日目录一、工程概述 (1)(一)工程概况 (1)(二)本次工程质量评估的范围及内容 (2)(三)参建单位 (2)(四)设计要求 (2)二、施工情况及过程简述 (3)三、评估依据 (4)四、分部工程质量评估 (4)五、质量评估结论 (6)XXXXXX建设项目XX#住宅主体结构分部工程质量评估报告、工程概述(一)工程概况1.XXXXXX项目位于XX市XXXXXX。
总建筑面积为XXXX壮,其中XX#住宅楼建筑面积为建筑面积XX平方米。
地下一层、地上XX层,建筑高度XXm,建筑耐火等级为一级,抗震烈度6度。
结构形式为钢筋混凝土剪力墙结构(裙楼为框架结构,地上2层,地下为回填,一层层高为4.5m,二层层高为3.6m,建筑用途为商业裙楼)。
住宅楼基础形式为预应力管桩+筏板基础(商业裙楼为独立承台基础),总桩数为151根,PHC-500A (125)-23b,单桩承载力特征值为:1680KN。
终压值设定为不小于2.2倍单桩承载力特征值,桩端持力层为⑥层粉土,稳压压桩力不得小于终压力,稳定压桩的时间宜为5〜10s。
PHC桩进入持力层满足承载力和桩长要求后即往管桩内灌入C30微膨胀混凝土,灌入深度2000 mm,筏板厚度为1000mm,混凝土强度等级为C30,垫层为C15。
项目主要工程技术、经济指标表-1第1页共7页(二)本次工程质量评估的范围及内容质量评估范围:XXXX住宅小区XX#住宅质量评估内容:主体结构分部工程。
(三)参建单位建设单位:设计单位:勘察单位:监理单位:施工单位:检测单位:质监部门:(四)设计要求主要材料设计要求一览表表-2第2页共7页1.施工前的准备工作情况(1)建筑标高、轴线测量放线及复核情况符合设计及规范要求;(2)设计技术交底和图纸会审已进行,并形成图纸会审记录;(3)施工单位的开工报告、资质、施工组织设计、安全专项施工方案,以及管理人员的上岗证、特殊工种上岗证、施工设备等经审查资料齐全符合要求; (4)进场的主要原材料(如混凝土、钢筋、加气混凝土砌块、水泥、砂)出厂合格证、质量证明文件及复试报告齐全,相关材料经复检为合格。
主体结构分部工程质量评估报告一、引言本次主体结构分部工程质量评估是为了对当前项目的主体结构工程进行全面、系统的评估,以确保工程质量的安全和稳定。
报告将从工程设计、施工过程、质量控制等多个方面进行评估和分析,为项目管理提供参考和改进建议。
二、工程设计评估2.结构安全性:对主体结构工程的承载能力、抗震能力等进行评估,判断设计是否满足国家相关标准和规范要求。
三、施工过程评估1.施工组织:对主体结构工程的施工组织方案进行评估,判断施工计划是否合理、施工人员是否足够等。
2.施工技术:对主体结构工程的施工工艺和施工方法进行评估,判断施工质量是否符合要求。
3.施工过程管控:对主体结构工程的施工过程进行评估,包括施工进度、施工质量控制等方面的评估。
四、质量控制评估1.材料质量:对主体结构工程所使用的材料质量进行评估,包括材料的选用、质量检验等方面的评估。
2.施工质量:对主体结构工程的施工质量进行评估,包括施工工艺是否规范、施工过程中是否存在安全隐患等方面的评估。
3.质量验收:对主体结构工程的质量验收进行评估,判断验收标准是否合理、验收过程是否规范等。
五、存在问题及建议1.设计问题:列出主体结构工程设计存在的问题,并提出相应的改进建议。
2.施工问题:列出主体结构工程施工过程中存在的问题,并提出相应的改进建议。
3.质量问题:列出主体结构工程质量控制方面存在的问题,并提出相应的改进建议。
六、结论本次主体结构分部工程的质量评估表明,整体工程质量符合要求,但仍存在一定的问题。
项目管理方应结合评估报告的建议,并采取相应的措施加以改进,以确保主体结构工程的质量和安全。
2主体结构分部工程质量评估报告1.项目概况本次质量评估对象地产开发项目的主体结构分部工程,包括地基基础、桩基工程、混凝土结构、钢结构等内容。
项目总建筑面积为XX平方米,共有X栋建筑。
本次评估旨在对主体结构分部工程的设计、施工和验收情况进行全面评估,提出改进建议并保障项目的质量和安全。
2.评估方法本次质量评估采用了实地调查、文件查阅和技术交流等方法。
评估人员对施工现场进行了实地走访,查看了施工图纸、施工日志、材料验收记录等文件,并就关键技术问题进行了与项目相关人员的交流讨论。
通过以上方法,全面了解了主体结构分部工程的设计、施工和验收情况。
3.评估内容(1)设计审查:评估人员对主体结构分部工程的设计文件进行了审查,主要包括设计图纸、计算书和规范要求等内容,确保设计符合相关法规标准,能够满足工程施工和使用的要求。
(2)施工质量:评估人员对主体结构分部工程的施工质量进行了检查,包括施工工艺、材料选用、施工工序、现场管理等方面,确保施工符合设计要求,达到安全可靠的标准。
(3)验收评定:评估人员对主体结构分部工程的验收文件进行了查看,包括验收报告、验收记录和相关材料证明等内容,确保验收过程符合规定程序,验收结果合格并可靠。
4.评估结果(1)设计审查:主体结构分部工程的设计符合相关法规标准,设计文件齐全、合理,为工程施工提供了可靠的依据。
(2)施工质量:主体结构分部工程的施工过程中,施工工艺、材料选用、施工工序、现场管理等方面均得到了严格控制和监督,施工质量较好。
(3)验收评定:主体结构分部工程的验收过程符合规定程序,验收结果合格可靠,已具备进入后续工程施工阶段的条件。
5.改进建议(1)加强施工管理:对主体结构分部工程的施工现场管理进一步加强,确保施工过程中各项工作符合相关规定。
(2)质量控制:加强对主体结构分部工程的施工质量控制,提升质量管理水平,确保工程质量安全。
(3)技术交流:与相关领域专家和技术人员进行更多的技术交流,分享经验和学习新技术,提高工程建设水平。
主体结构分部工程监理质量评估报告一、项目概述本报告对主体结构分部工程的监理质量进行评估。
该工程项目位于XX市,总建筑面积为XX平方米,由XX主体结构分部工程组成。
评估基于相关法律法规和技术标准,以评估工程质量的合规性和可靠性。
二、工程质量评估1.工程合规性评估根据相关法律法规和技术规范要求,对工程的设计、施工和验收过程进行评估。
评估结果表明,工程在设计上符合建筑设计规范,施工过程中使用的材料符合相关标准,并且通过了相关质量验收。
2.结构可靠性评估对工程结构的承载能力和稳定性进行评估。
评估结果表明,工程结构设计符合相关规范要求,计算分析结果满足结构的承载能力要求,结构的稳定性得到保证。
3.施工质量评估对施工过程中的施工工艺、质量控制和工程管理进行评估。
评估结果表明,施工过程中严格遵守施工工艺要求,现场施工组织有序,质量检验有力有效,整体工程质量得到控制。
4.施工图设计评估对施工图设计文件的合理性和准确性进行评估。
评估结果表明,施工图设计文件清晰明了,细节清楚,符合工程实际需求。
5.质量管理评估对项目质量管理体系的运行情况进行评估。
评估结果表明,项目质量管理体系建立了相应的质量管理文件和程序,各工作环节有明确的责任分工和监督机制。
三、评估结论根据以上评估结果,主体结构分部工程在合规性、可靠性、施工质量、施工图设计和质量管理方面均符合相关标准和要求。
工程质量整体上达到了良好的水平。
四、存在问题及建议在评估过程中,发现以下问题:1.项目质量管理体系需要进一步完善,加强对施工过程的监控和跟踪。
建议:建立健全项目质量管理体系,强化对施工过程的质量控制。
2.部分施工工艺操作不符合施工图设计要求。
建议:加强对施工工艺执行的监督和指导,确保施工工艺符合设计要求。
3.存在一些施工现场安全隐患,如操作高处作业时未采取有效的安全措施。
建议:加强现场安全管理,提高工人作业安全意识,确保施工过程中的安全。
五、改进计划根据评估中发现的问题和建议,提出以下改进计划:1.完善项目质量管理体系,建立相应的质量控制措施,加强对施工过程的监控和跟踪。
主体分部工程质量监理评估报告一、项目背景本报告是针对XXX项目主体分部工程的质量监理评估报告。
该项目位于地,主要包括一些建筑物的主体工程和其他相关分部工程。
本次评估的目的是对主体分部工程的质量监理工作进行综合评估,为项目的顺利进行提供参考和改进意见。
二、评估内容1.监理人员对主体分部工程施工过程进行全程监管,包括施工图纸审核、施工现场巡查和验收等环节的监督。
2.检查主体分部工程施工过程中可能存在的质量问题,如结构安全、施工材料合格性、施工工艺合理性等方面。
3.对主体分部工程施工过程中的质量问题进行记录和整理,对不符合规范要求的问题进行整改提出改进意见。
三、评估方法1.完成对主体分部工程施工过程的现场巡查,检查施工质量。
2.对主体分部工程施工图纸进行审核,确保施工过程中的技术要求得到满足。
3.与相关参与方进行专项会议,听取他们对主体分部工程质量的评价和建议。
四、评估结果经过本次评估,对以下方面作出评估结果:1.施工质量:主体分部工程施工的质量总体较好,大部分工程符合相关规范和要求。
但也存在个别施工质量不达标的情况,如一些墙体砖砌施工不规范、一些梁柱混凝土浇筑不均匀等。
这些问题在施工过程中被及时发现并进行整改,对项目整体质量没有明显影响。
2.施工材料:主要施工材料的合格率较高,符合国家相关标准和要求。
少数材料存在一些质量问题,如水泥含水率超标、钢筋质量不达标等。
这些问题在施工过程中通过勘察和取样检测发现,被及时更换和整改。
3.施工工艺:主体分部工程的施工工艺相对合理,施工过程中没有发现重大的安全隐患和施工工艺不规范的情况。
但是在一些细节方面,施工工艺存在一定的改进空间,如一些构件的连接技术需要进一步完善。
五、改进意见1.加强施工质量管理,对施工过程中出现的质量问题要实施及时整改。
2.加强施工材料的检验,确保施工中所使用的材料符合相关规范和要求。
3.加强施工工艺的规范化引导,完善各种构件的连接技术,确保工程的稳定性和安全性。
主体结构分部工程质量验收评估报告一、前言为确保建筑工程的安全和可靠性,保证工程质量的达到国家和地方相关标准和规范,主体结构分部工程质量验收评估是很有必要的。
本文将介绍主体结构分部工程质量验收评估报告的内容和标准。
二、报告内容主体结构分部工程质量验收评估报告应包括以下内容:1. 工程质量结论:工程质量的结论,包括合格、基本合格、不合格三个等级。
2. 工程质量问题分析:对工程质量问题进行分析,包括分析原因、危害程度等。
3. 工程整改方案:明确针对工程质量问题制定整改方案,对原因进行排查并提出有效预防措施。
4. 工程质量管理建议:根据工程质量问题,提出有针对性的工程质量管理建议,包括建议施工方将工程质量监督扩大到施工全过程,有针对性地建立并实施工程质量管理方案等的具体措施。
三、报告标准主体结构分部工程质量验收评估报告应遵循以下标准:1. 知识储备评估人员应当掌握专业知识和技术,具备进行工程质量评估的相关理论和实践经验。
2. 判断标准评估人员应当根据国家有关标准、规范以及行业标准和工程相关文件,对主体结构分部工程质量进行全面判断,确定工程质量等级。
3. 评估条件评估应在工程建设完成验收前进行,若发现存在不合格工程质量问题,则应当及时整改并重新评估确认。
4. 评估方法评估方法应当具有科学性、可靠性和实用性,并具备广泛适用性,能覆盖多种工程质量问题和工程类型。
5. 评估结果评估结果应当真实准确、客观公正,能够有效反映主体结构分部工程的工程质量,得出具有可信度的结论。
四、结论综上所述,主体结构分部工程质量验收评估报告是保证建筑工程安全和可靠性,达到国家和地方相关标准和规范的必要手段之一。
评估应该遵循标准操作流程,严格执行相关规范和标准,确保结果真实准确。
评估人员应当掌握专业知识并发挥其实际效应,提出工程质量安全的具体方案和措施,确保人民群众的生命财产安全。
主体分部质量监理评估报告一、概述本报告旨在对项目的主体分部进行质量监理评估,全面评估主体分部质量情况并提出改进建议,以确保工程质量达到预期目标。
二、评估对象1.项目概况:简要介绍项目的建设规模、地理环境等基本情况。
2.主体分部:具体列举主体分部包括结构、基础、建筑装饰、给排水、电气、通风空调等。
三、评估方法四、评估内容及结果1.结构分部评估:根据现场检查和文件资料审核,项目的结构分部施工质量整体良好,符合设计要求,施工合同中约定的工艺标准得到满足。
然而,在施工过程中发现部分细节处理不够精细,需要加强工艺操作质量控制。
2.基础分部评估:项目基础分部施工质量较好,并按照设计要求进行施工,钢筋混凝土强度达到设计标准。
但是,在施工过程中发现部分基础施工质量管理不够严格,需要进一步加强材料质量检验和施工工艺控制。
3.建筑装饰分部评估:建筑装饰分部施工质量较好,装饰材料安装符合设计要求,施工单位按照相关规范进行施工,但存在部分施工细节不精细的情况,需要加强工艺操作质量控制。
4.给排水分部评估:给排水分部施工质量整体符合设计要求,施工人员按照施工工序和要求进行施工,安装质量得到保证。
但是,需要加强材料和设备的选择和检验,确保其质量和安全性。
5.电气分部评估:电气分部施工质量满足设计要求,施工单位按照电气规范进行施工,电气设备安装符合安全要求。
然而,部分电线走线及接线存在一定问题,需要进一步优化工艺操作。
6.通风空调分部评估:通风空调分部施工质量良好,安装工艺符合设计要求,设备选型合理。
但是,需要加强安装质量监督,确保系统运行正常且安全可靠。
五、改进建议1.加强施工工艺操作质量控制,提高施工过程中细节处理的精细程度。
2.进一步加强材料质量检验和施工工艺控制,提升基础施工质量管理的水平。
3.强化施工单位与监理单位的沟通和合作,及时解决施工中的质量问题。
4.加强材料和设备的选择和检验,确保其质量和安全性。
5.优化电线走线和接线工艺,确保电气系统的稳定性和安全性。
主体分部工程质量评估报告主体结构分部工程质量评估报告(范本)一工程概况1、项目名称:荷香湾大厦工程2、工程地点:大地荷塘路36号3、建设规模。
荷香湾大厦工程,总建筑面积约10471.25㎡,其中地下室建筑面积2023㎡,地下1层,地上11+1层。
框剪结构住宅楼。
二评估根据1、荷香湾大厦设计图纸,设计变更通知单,图纸会审记录。
2、荷香湾大厦施工合同、监理合同。
3、《建筑工程施工质量验收统一标准》gb50300—2001。
4、《砼结构工程施工质量验收规范》gb50204—2002。
5、《建设工程监理规范》gb50319-2000。
6、人防验收规范。
三法律、法规、建设性标准条文执行情况荷香湾大厦工程符合国家法律、法规、主体工程施工阶段严格执行工程建设强制性标准。
四设计单位配合情况关于荷香湾大厦工程上的一些技术问题,设计单位能及时答复,设计修改通知单也能及时到达各参建单位,避免了施工后再返工现象,分部工程验收设计单位能积极参加,并提出合理化建议,主体工程满足设计功能与设计指标。
五监理合同履约情况1、荷香湾大厦工程监理工程师们严格按监理合同开展工作,“独立公正、遵约守法、严格热情、创新提高”。
2、荷香湾大厦工程质量监理情况2.1、建筑工程原材料质量操纵措施(1)对材料进场严格操纵,杜绝一切不合格材料进场投入使用,保证工程所用材料符合图纸设计要求、施工规范规定及合同约定要求。
(2)对进场的钢筋、水泥、砂、石子、砖砌体及水电材料等原材料均按规范要求见证取样送检,同时查验其产品合格证书、出厂检测报告及质量保证书,保证所有进场材料经检验合格后方可投入使用。
2.2、构配件及设备进场检验情况(1)对进场的钢管与扣件进行全数检查,对未刷防锈漆的要求刷防锈漆进行保护,对锈蚀严重与存在质量缺陷的钢管与扣件不得投入使用,并及时督促施工单位清退出场。
(2)搅拌站、切割机、调直机、现场临时配电箱等设备场前提供产品合格证书。
(3)工程上使用的计量与测量仪器提供产品合格证书与校验报告。
房屋建筑主体分部工程质量监理评估报告一、项目背景为了全面评估房屋建筑主体分部工程的质量状况,特进行本次监理评估。
本项目为一栋多层住宅楼的主体工程,总建筑面积为XXX平方米,由XX个分部工程组成。
评估旨在检查各个分部工程的施工质量是否符合相关规范和标准,为业主提供一个准确的质量状况评估和问题列表。
二、评估方法本次评估采用现场实地检查和文档资料审查相结合的方法进行。
首先对各个分部工程进行现场检查,检查项包括施工工艺及操作规范是否符合要求、材料质量是否达标、工程结构是否牢固等。
同时,还对相关的文档资料进行审查,包括施工许可证、质量检测报告、施工图纸等。
三、评估结果经过对各个分部工程的检查和审查,评估结果如下:1.地基基础工程地基基础工程施工质量较好。
地基处理合理,基础坚实。
检查了地基基础工程相关的文档资料,施工许可证齐全,质量检测报告符合要求。
2.混凝土结构工程混凝土结构工程施工质量较好。
现场检查了结构施工过程中的重要环节,包括混凝土配制、浇筑、振捣等,均符合施工规范和标准。
相关的文档资料也证实了混凝土结构工程的质量良好。
3.钢结构工程钢结构工程施工质量一般。
现场检查发现,部分钢结构存在焊缝不合格、连接处松动等问题。
需加强施工质量管控,确保钢结构的安全可靠。
4.砌体工程砌体工程施工质量一般。
现场检查发现,部分砌体墙存在开裂、砌筑不牢固等问题。
需加强对工艺操作的控制,确保砌体工程的质量合格。
5.屋面工程屋面工程施工质量较好。
现场检查发现,屋面防水材料使用完好,施工工艺合理。
文档资料审查也证实了屋面工程的质量良好。
四、评估建议根据以上评估结果,提出以下建议:1.针对钢结构工程,建议加强施工质量管控,对已存在的问题进行修复,并加强对焊缝的检测,确保连接处的安全可靠。
2.针对砌体工程,建议加强对工艺操作的控制,特别要注意砂浆的配制和墙体的牢固度。
3.建议其他工程继续保持良好的施工质量,并定期进行维护和检查,确保工程的持久性和稳定性。
目录一、工程概况 (2)二、评估依据 (3)三、施工企业标准执行、质量管理体系运行及施工合同履约情况 (3)四、工程分包内容、承建单位及质量管理情况 (3)五、法律、法规、建设性标准条文执行情况 (3)六、新技术应用及施工技术措施落实情况 (3)七、勘察、设计单位配合情况 (3)八、监理合同履约情况 (3)九、施工质量问题及处理情况 (6)十、检验批、分项、子分部工程质量验收情况 (6)十一、工程质量控制资料核查及技术档案、整理、装订情况 (7)十二、安全及功能检测 (8)十三、工程质量事故处理情况 (8)十四、工程观感质量验收情况 (8)十五、验收结论 (8)安徽省博物馆新馆工程主体结构分部工程质量评估报告一、工程概况1、项目名称:安徽省博物馆新馆工程。
2、工程地点:合肥市政务文化新区文博园内。
3、建设规模:建筑面积约40430㎡,建筑高度37.6m。
4、项目特点:本工程采用钢筋混凝土框架剪力墙结构,抗震设防类别为乙类,地震作用按7度设防烈度计算,抗震措施按8度采用。
结构安全等级为一级,耐火等级为一级。
场地类别为Ⅱ类,设计使用年限100年。
工程设计标高±0.000相当于绝对高程31.50m。
5、主体结构分部工程特点:结构形式为框剪结构,楼面荷载标准值最大部位8.0KN/㎡、最小部位0.5 KN/㎡,基本风压0.4KN/㎡,基本雪压0.7KN/㎡。
5.1混凝土工程:剪力墙及普通混凝土柱-1~2层采用C50、3~4层采用C45、5~顶采用C40,楼盖构件采用C35,圈梁、构造柱及过梁采用C20,主入口引桥采用C40,后浇带采用比同部位设计强度等级提高一级的混凝土;混凝土保护层厚度板墙为21㎜,柱为42㎜,梁为35㎜。
5.2钢筋工程:本工程钢筋主要采用Ⅲ级钢;钢筋接头形式墙柱采用电渣压力焊,梁采用直螺纹套筒、闪光对焊及搭接电弧焊,板采用搭接连接。
5.3砌体工程:砌体工程施工质量控制等级为B级,填充墙砌体采用蒸压加气混凝土砌块,强度≥MU5.0,容重≤12KN/㎡;±0.00以上采用M5水泥石灰混合砂浆,±0.00以下采用M10水泥砂浆;墙长度大于4.9米于墙中设置构造柱,墙高度超过4米时于墙高中部设置水平圈梁。
目录一、工程概况 (2)二、评估依据 (2)三、施工企业标准执行、质量管理体系运行及施工合同履约情况 (3)四、工程分包内容、承建单位及质量管理情况 (3)五、法律、法规、建设性标准条文执行情况 (3)六、新技术应用及施工技术措施落实情况 (3)七、勘察、设计单位配合情况 (3)八、监理合同履约情况 (3)九、施工质量问题及处理情况 (5)十、检验批、分项、子分部工程质量验收情况 (5)十一、工程质量控制资料核查及技术档案、整理、装订情况 (6)十二、安全及功能检测 (6)十三、工程质量事故处理情况 (7)十四、工程观感质量验收情况 (7)十五、验收结论 (7)安徽省博物馆新馆工程主体结构分部工程质量评估报告一、工程概况1、项目名称:安徽省博物馆新馆工程。
2、工程地点: 合肥市政务文化新区文博园内。
3、建设规模:建筑面积约40430㎡,建筑高度37.6m。
4、项目特点:本工程采用钢筋混凝土框架剪力墙结构,抗震设防类别为乙类,地震作用按7度设防烈度计算,抗震措施按8度采用。
结构安全等级为一级,耐火等级为一级。
场地类别为Ⅱ类,设计使用年限100年。
工程设计标高±0.000相当于绝对高程31.50m。
5、主体结构分部工程特点:结构形式为框剪结构,楼面荷载标准值最大部位8.0KN/㎡、最小部位0.5 KN/㎡,基本风压0.4 KN/㎡,基本雪压0.7KN/㎡。
5.1 混凝土工程:剪力墙及普通混凝土柱-1~2层采用C50、3~4层采用C45、5~顶采用C40,楼盖构件采用C35,圈梁、构造柱及过梁采用C20,主入口引桥采用C40,后浇带采用比同部位设计强度等级提高一级的混凝土;混凝土保护层厚度板墙为21㎜,柱为42㎜,梁为35㎜。
5.2钢筋工程:本工程钢筋主要采用Ⅲ级钢;钢筋接头形式墙柱采用电渣压力焊,梁采用直螺纹套筒、闪光对焊及搭接电弧焊,板采用搭接连接。
5.3砌体工程:砌体工程施工质量控制等级为B级,填充墙砌体采用蒸压加气混凝土砌块,强度≥MU5.0,容重≤12KN/㎡;±0.00以上采用M5水泥石灰混合砂浆,±0.00以下采用M10水泥砂浆;墙长度大于4.9米于墙中设置构造柱,墙高度超过4米时于墙高中部设置水平圈梁。
5.4预应力工程:本工程主入口引桥预应力梁采用后张法有粘结预应力工艺,张拉控制应力1302N/㎜2,预应力钢筋采用高强低松弛钢绞线,锚具采用OVM.M15-15、OVM.M15-30型,孔道灌浆水泥浆体强度M30。
6、合同工期:主体结构分部工程为270天。
工程于2008年4月10日开工。
7、质量目标:确保“黄山杯”,争创“鲁班奖”。
8、工程参建单位:建设单位:安徽省公益性项目建设管理中心设计单位:华南理工大学建筑设计研究院勘察单位:安徽省工程勘察设计研究院监理单位:中外建天利(北京)工程监理咨询有限公司施工单位:中铁四局建筑工程有限公司二、评估依据1 设计图纸,设计变更通知单,图纸会审记录,有关图集。
2 施工合同、监理合同。
3 《建筑工程施工质量验收统一标准》GB50300—2001。
4 《砼结构工程施工质量验收规范》GB50204—2002。
5 《砌体工程施工质量验收规范》GB50203—2002。
6 《建设工程监理规范》GB50319-2000。
7 建筑材料质量管理现行规程及有关技术标准。
8 国家、安徽省、合肥市建设行政主管部门有关规定文件。
三、施工企业标准执行、质量管理体系运行及施工合同履约情况施工企业工艺标准【ZTSJ(QB-2003)】执行情况良好,其质量管理体系运行正常,施工合同履行情况良好。
四、工程分包内容、承建单位及质量管理情况工程暂无分包单位。
五、法律、法规、建设性标准条文执行情况本工程符合国家法律、法规、基础工程施工阶段严格执行工程建设强制性标准。
六、新技术应用及施工技术措施落实情况本工程在主体结构施工阶段未应用新技术,施工技术措施能及时有效的落实。
七、勘察、设计单位配合情况勘察、设计单位能积极配合工程施工,及时解决工程中遇到的问题,及时参加验收,配合情况良好。
八、监理合同履约情况1、监理工程师严格按监理合同开展工作,“守法、诚信、公正、科学,严谨监理、热情服务”,确保主体结构工程按质按期完成。
2、工程质量监理情况2.1 测量工程质量控制措施(1)测量前对采用的测量仪器(水准仪、经纬仪等)进行检查认定,以减少仪器的测量误差。
(2)审查施工单位测量方案,提出关键控制点。
(3)组织测量专业监理工程师对工程定位、标高及每次测量成果采用不同方案进行仔细复核,确保测量成果的准确性。
2.2 建筑工程原材料质量控制措施(1)对材料进场严格控制,杜绝一切不合格材料进场投入使用,保证工程所用材料符合图纸设计要求、施工规范规定及合同约定要求。
(2)对进场的钢筋、商品混凝土、水泥、砂、石子及水电材料等原材料均按规范要求见证取样送检,同时查验其产品合格证书、出厂检测报告及质量保证书,保证所有进场材料经检验合格后方可投入使用。
2.3 构配件及设备进场检验情况(1)对进场的钢管和扣件进行全数检查,对未刷防锈漆的要求刷防锈漆进行保护,对锈蚀严重和存在质量缺陷的钢管和扣件不得投入使用,并及时督促施工单位清退出场。
(2)搅拌机、钢筋对焊机、切割机、调直机、现场临时配电箱等设备场前提供产品合格证书。
(3)工程上使用的计量和测量仪器提供产品合格证书和校验报告。
2.4 模板安装工程质量控制措施(1)要求模板及其支撑体系的承载力、刚度和稳定性必须满足设计要求及安全规范规定,模板拼缝必须严密,避免漏浆,同时要求模板接头处必须平整,保证砼成型后外观质量满足设计要求。
(2)复核柱及剪力墙模板垂直度是否符合规范要求,对梁、板、柱及剪力墙的截面尺寸、标高、轴线进行复核,确保砼成型尺寸符合设计要求。
(3)严格按照通过专家论证的《高大模板支撑施工方案》要求,重点加强对高大模板部位模板支撑的检查,确保安全。
2.5 钢筋制作安装工程质量控制措施(1)督促施工单位加大自检力度,坚持跟班检查钢筋制作、安装质量,保证钢筋的锚固长度、搭接长度、钢筋接头位置等构造要求符合设计及施工规范规定。
(2)加强对钢筋的制作、安装过程中的巡查,发现问题要求施工单位及时整改,经复查符合要求后方同意进行下道工序施工。
(3)对钢筋直螺纹套筒连接、电渣压力焊、闪光对焊等焊接接头质量进行全数检查,不合格的和有质量缺陷的一律要求割除重新连接或焊接,并按照规范规定的取样频率由监理工程师见证取样送检。
(4)钢筋隐蔽过程中,安排专业监理人员进行全程旁站28次,确保钢筋型号、数量、间距、位置符合施工质量验收规范和图纸设计要求。
2.6 砼工程的质量控制措施(1)本工程结构砼采用商品混凝土(常福),工程开工前监理部对商品砼生产厂家资质进行了审查,并对搅拌站进行了实地考察。
(2)每次混凝土浇筑前,商品砼运输车进场时监理人员都要求其提供原材料检测报告及配合比单,同时抽查混凝土坍落度,确保混凝土半成品质量符合设计要求。
(3)砼浇筑过程中,监理人员进行全过程旁站监理,严格控制砼供料、振捣、浇筑质量,同时要求施工单位安排专业钢筋工、木工及水电工跟班看护相应工种的施工质量,发现问题及时整改,并按照规范规定要求施工单位留置同条件及标准养护砼试块,旁站监理人员作好旁站监理记录,如实反映砼浇筑情况,砼旁站监理记录32份。
(4)砼浇筑完毕后,要求施工单位必须按设计和规范要求安排对砼进行养护,本工程混凝土养护采用毡布覆盖,保持砼表面处于湿润状态。
2.7 引桥预应力工程的质量控制措施(1)检查预应力材料质量保证资料、检测报告,确认符合设计和规范要求后才准使用。
(2)预应力施工过程中,安排监理人员进行全程旁站监理2次,严格控制张拉应力、持荷时间及孔道灌浆密实情况等。
(3)施工过程中,对预应力的跨中挠度进行监测,直至模板完全拆除后一周。
2.8砌体工程的质量控制措施(1)在砌体砌筑之前,要求施工单位把楼层轴线弹划好,对其轴线进行全面检查、复核,并检查墙体拉接筋的设置间距、长度、及稳固性并要求现场进行抗拔试验,经确认无误后方同意砌筑墙体。
(2)对砌体砌筑砂浆进行严格控制,对照设计配合比单对其上料情况进行称量,并不定时随机抽查砂浆质量,以保证砌体砌筑质量符合设计要求,同时要求施工单位按照规范规定留足砂浆试块。
(3)在砌体砌筑过程中,监理工程师不定时进行巡查,对砌筑砂浆饱满度、墙体垂直度、平整度及门窗洞口尺寸进行随机抽查,发现问题要求施工单位及时整改,确保砌筑质量符合设计要求及施工规范规定。
(4)要求砌块上墙前必须提前浇水湿润,以保证砖的含水率在规定范围内。
同时要求梁底后塞口必须等大面墙体砌筑完七天后再填塞密实。
(5)检查砌体构造柱及圈梁的设置是否符合设计和规范要求,混凝土浇筑前按规范要求进行隐蔽工程验收。
2.9 安装预留、预埋、防雷接地的质量控制措施(1)检查预埋管件壁厚、内外径、焊缝刀口毛刺等原材质量及防锈漆的涂刷。
(2)对现场预留预埋构件全数检查,确保预留预埋准确无误、无一遗漏。
(3)检查防雷接地跨焊焊接质量及可靠性。
(4)安装监理工程师签认隐蔽验收记录后方可砼浇筑。
九、施工质量问题及处理情况1、钢筋安装过程中存在的保护层垫块数量不够、梁二排筋不在位、接头质量不符合要求等问题,监理工程师及时签发了005号监理工程师通知单,施工单位积极进行了整改并进行回复。
2、部分混凝土成型质量缺陷(蜂窝、麻面等),监理工程师先后签发了006、007、008号监理工程师通知单令项目部进行整改;项目部收到监理工程师通知单后,非常重视这些问题,进行了整改,并拿出了具体的质量保证措施,报监理工程师通知回复单。
3、部分砌体与梁底交接处未按设计要求施工,经现场督促进行了整改。
十、检验批、分项、子分部工程质量验收情况1、模板分项工程(1)模板支设符合要求,具有足够的强度、刚度和稳定性。
(2)模板拼缝比较严密,模板接头处平整度一般,板面较清洁。
(3)主体结构分部工程中模板分项工程共169个检验批,监理部对所有模板安装检验批进行了实测实量,经查验该分项工程所有检验批的主控项目及一般项目均满足施工质量验收规范要求,该分项工程评定合格。
2、钢筋分项工程(1)质量保证资料齐全,见证取样送检的试件检测结果均合格。
(2)本分项工程共有336个检验批,监理部对钢筋制作安装所有检验批进行实测实量,经查验该分项工程所有检验批的主控项目及一般项目均符合施工质量验收规范要求,该分项工程评定合格。
3、砼分项工程(1)质量保证资料齐全,主体结构分部除裙房外所有砼试块全部达到龄期,试块试压结果全部合格。
(2)本分项工程共有243个检验批,经查验该分项工程所有检验批的主控项目及一般项目均符合施工质量验收规范要求,该分项工程评定合格。
