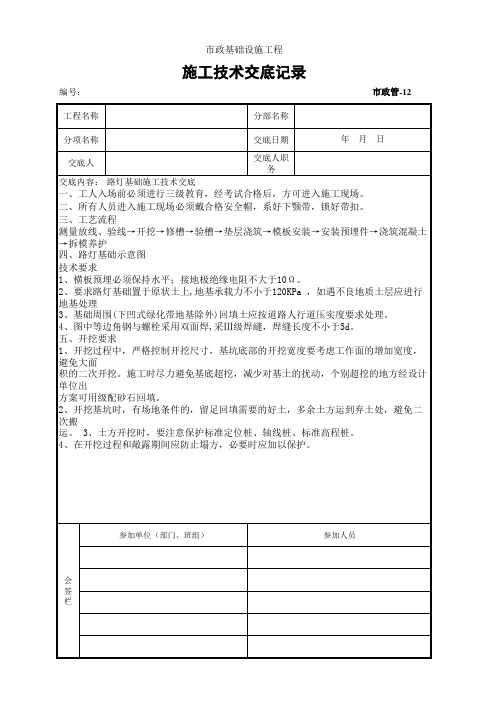

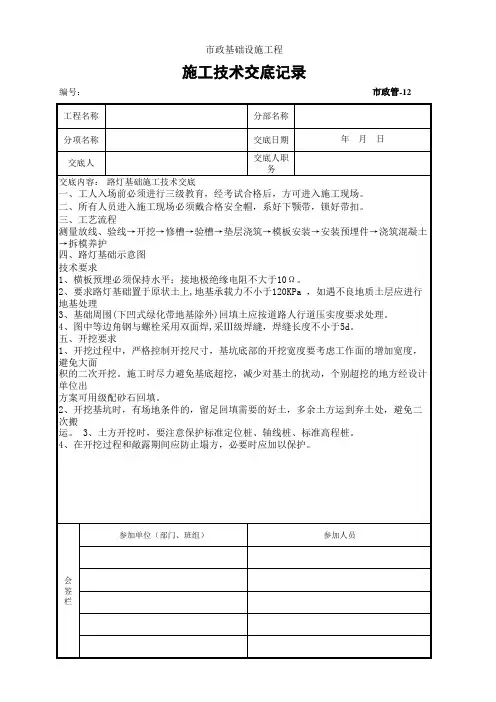

8米路灯基础基础施工技术交底
- 格式:docx
- 大小:12.63 KB
- 文档页数:2
一、工程概况1. 工程名称:[具体工程名称]2. 施工单位:[施工单位名称]3. 工程地点:[具体工程地址]4. 工程规模:全长约[公里],沿线设置路灯[盏]。
5. 工程内容:路基工程、路面工程、排水工程、照明工程和绿化工等。
二、施工安全注意事项1. 施工准备- 熟悉施工图纸,了解现场环境,确保施工方案符合安全规范。
- 施工人员必须经过专业培训,具备相应的操作技能和安全意识。
- 配备必要的安全防护设施,如安全帽、安全带、防护眼镜等。
2. 施工区域安全- 施工区域设置明显的安全警示标志,禁止无关人员进入。
- 施工现场保持整洁,及时清理施工垃圾,防止滑倒事故。
- 施工现场不得堆放易燃易爆物品,确保施工环境安全。
3. 施工过程安全- 路灯安装过程中,注意高空作业安全,使用安全带,并确保其牢固可靠。
- 电缆敷设时,注意电缆安全,避免损伤电缆。
- 使用吊车等大型设备时,确保设备安全可靠,操作人员持证上岗。
- 电气作业人员必须穿戴绝缘防护用品,确保电气安全。
4. 施工现场交通- 施工现场设置临时交通标志,确保交通秩序。
- 施工车辆不得占用施工区域,避免影响施工进度和安全。
- 严格遵守交通规则,确保施工现场交通安全。
三、应急处理措施1. 触电事故- 发现触电事故,立即切断电源,并进行现场急救。
- 伤者送至医院进行救治,并立即上报相关部门。
2. 高空坠落- 发生高空坠落事故,立即组织救援,并报告相关部门。
- 对事故原因进行调查,制定整改措施,防止类似事故再次发生。
3. 火灾事故- 发现火灾,立即报警,并组织人员疏散。
- 使用灭火器等消防设施进行灭火,确保火灾得到及时控制。
四、交底记录1. 交底日期:[具体日期]2. 交底人:[交底人姓名]3. 接收人:[接收人姓名]4. 参与交底人员:[参与交底人员姓名]5. 交底内容:以上施工安全技术交底内容。
五、注意事项1. 施工人员必须严格遵守施工安全技术交底内容,确保施工安全。

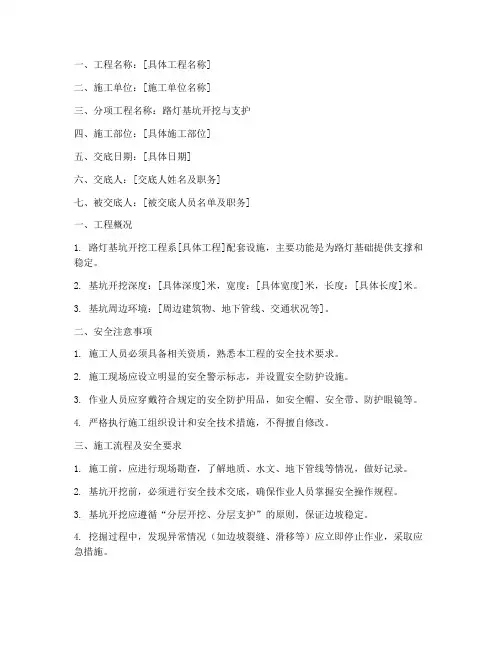

一、工程名称:[具体工程名称]二、施工单位:[施工单位名称]三、分项工程名称:路灯基坑开挖与支护四、施工部位:[具体施工部位]五、交底日期:[具体日期]六、交底人:[交底人姓名及职务]七、被交底人:[被交底人员名单及职务]一、工程概况1. 路灯基坑开挖工程系[具体工程]配套设施,主要功能是为路灯基础提供支撑和稳定。
2. 基坑开挖深度:[具体深度]米,宽度:[具体宽度]米,长度:[具体长度]米。
3. 基坑周边环境:[周边建筑物、地下管线、交通状况等]。
二、安全注意事项1. 施工人员必须具备相关资质,熟悉本工程的安全技术要求。
2. 施工现场应设立明显的安全警示标志,并设置安全防护设施。
3. 作业人员应穿戴符合规定的安全防护用品,如安全帽、安全带、防护眼镜等。
4. 严格执行施工组织设计和安全技术措施,不得擅自修改。
三、施工流程及安全要求1. 施工前,应进行现场勘查,了解地质、水文、地下管线等情况,做好记录。
2. 基坑开挖前,必须进行安全技术交底,确保作业人员掌握安全操作规程。
3. 基坑开挖应遵循“分层开挖、分层支护”的原则,保证边坡稳定。
4. 挖掘过程中,发现异常情况(如边坡裂缝、滑移等)应立即停止作业,采取应急措施。
5. 基坑周边堆放材料、设备应远离坑边,保持安全距离,堆放高度不得超过1.5米。
6. 作业人员上下基坑应使用扶梯或安全绳,禁止攀爬边坡。
7. 基坑排水应畅通,确保坑内无积水,防止边坡坍塌。
8. 机械设备、电器设备应定期检查,确保安全运行。
四、应急措施1. 发生边坡坍塌、人员落坑等紧急情况时,应立即启动应急预案。
2. 紧急情况下,作业人员应迅速撤离现场,确保人员安全。
3. 施工单位应配备必要的应急救援设备,如救生绳、救生圈、急救箱等。
五、安全培训与教育1. 施工单位应定期对作业人员进行安全培训,提高安全意识。
2. 作业人员应掌握本工程的安全技术要求,熟悉应急预案。
六、验收与总结1. 基坑开挖完成后,应进行验收,确保符合设计要求。
路灯基础技术交底施工技术交底记录2010年月日乌鲁木齐经济技术开发区二期延沟槽、基坑开挖及工程名称分部工程伸区道路照明工程土方回填交底内容:1、路灯基坑及沟槽应根据设计图纸的设计要求进行测量放线~定出中心桩、槽边线。
2、沟槽开挖深度为0.8m~沟槽上端宽0.7m、下端宽0.5m~沟槽沿绿化带外边缘0.3m开挖~套管采用DN75,DN63,PE管。
3、路灯基础中心位于距离路沿石内边缘0.6m~路灯基坑开挖深度为1.8m~横截面为上口1m×1m~下口0.8m×0.8m.4、开挖土方前先查明段地下管线及其它地下构筑物情况~会同公司及有关部门作出妥善处理.并做好沟槽外四周的排水工作~保证场外地表水不流入沟槽。
5、基坑及沟槽采用人机配合开挖~开挖时应保护坡脚~并采取临时挡护工程~防止水土流失。
6、沟槽开挖时其断面尺寸必须准确~沟底平直~沟内无塌方~无积水~无各种油类及杂物~转角符合设计要求。
7、夜间开挖时~应有足够的照明设施~并要合理安排开挖顺序~防止错挖或超挖。
8、沟槽开挖完工验槽合格后进行下道工序~待套管敷设并经验收合格后~方可进行土方回填。
9、回填材料应选用经监理确认的挖出土或经试验合格的外运材料。
回填前~确保沟槽内无积水。
10、采用人工回填~用分层对称回填夯实的方法~不得伤害敷设套管。
11、回填后将沟槽内杂物并清除~回填戈壁土应小于Ø50mm~不能回填盐渍土和垃圾土~不得回填淤泥、腐植土、冻土及有机物质。
12、回填土方需与原路面高程一致~表面平整。
新疆维泰开发建设,集团,股份交底单位接收单位有限公司养护管理分公司公司交底人接收人。
路灯施工技术交底记录一、施工前准备工作施工前需要评估所选位置的路面情况,包括路况、路面材料等,确保路灯安装的稳固性和安全性;并明确路灯的亮度和颜色等要求,满足城市规划和居民需求。
在施工前,需要将设备准备齐全,包括工具、设备、材料等。
确保安全上的问题,司机和劳工需要检查车辆和设备的保养情况,确保在工作期间设备不会出现故障。
在进行安装时,必须遵循安装规范标准,以确保路灯的稳定性。
需要使用悬挂杆和锁紧螺母固定灯杆,确保路灯的稳固性。
二、电线与路灯连接在路灯安装过程中,电线与路灯的连接是必须要注意的,必须遵循安装规范标准,以保证灯具和电线之间的接触良好,需要考虑附近环境的风力和温度等外部因素的影响。
现在,市场上大部分的路灯支架都有一个电缆固定管,可以将电线安装在其内部。
需要在正确的位置预先做钻孔,随后用密封垫栓固定灯杆。
连接时需要使用高品质的绝缘材料,确保灯具和电线之间是正确连接,以保证电线连接的可靠性和安全性。
三、灯杆测量在测量路灯的位置时,需要考虑附近环境的风力和温度等外部因素的影响,以确保路灯的稳定性。
在测量时,需要使用专业的测量工具和检测设备,例如激光测量仪。
需要确保灯杆在安装前测量合适,并且符合所选位置的道路要求。
四、灯具安装在路灯安装后,灯具需要安装在灯杆上。
安装灯具的过程中,需要考虑灯具的重量和安装的位置,对路灯的稳定性产生影响。
在灯具的安装过程中,需要根据灯具的型号、安装位置和功率等因素进行详细的说明,并确保灯具与灯杆之间的安装良好。
此外,需要确保电线和电源装置连接正确,遵循标准准则,以保证电子设备的性能。
五、清理工作完成路灯安装后,需要进行环境保护及清理工作,以确保周边环境的安全和整洁。
需要将工作区域周围所有杂物和垃圾清理干净。
同时,需要检查灯杆和灯具的安装情况,确保路灯的稳定性。
六、在进行路灯的安装时,需要准备充足,遵循各种安装标准,确保灯具的稳定性和安全性。
在施工过程中,需要对安装要求和测量结果进行详细的说明,密切注意周边环境对路灯的影响,以确保灯具的完全可靠。
路灯施工技术交底1. 施工准备1.1 材料与设备•灯具及配件:检查灯具、光源、镇流器、触发器等是否符合设计要求。
•电缆及附件:检查电缆的型号、规格、长度等是否符合设计要求。
•施工工具:准备合适的施工工具,如扳手、螺丝刀、钢尺等。
1.2 施工图纸及技术文件•仔细阅读施工图纸,了解路灯的布置、型号、规格等信息。
•熟悉相关技术文件,如施工方案、技术说明书等。
1.3 现场勘查•勘查现场,了解道路状况、电缆走向、施工环境等。
•确认施工地点、灯具安装位置、电缆走向等。
2. 施工方法及工艺2.1 灯具安装•根据设计图纸,确定灯具的安装位置。
•检查灯具及配件是否完好无损。
•按照说明书安装灯具,确保牢固可靠。
2.2 电缆敷设•按照设计要求,确定电缆的型号、规格、长度。
•检查电缆是否符合质量标准。
•按照图纸和规范要求,进行电缆敷设,确保安全可靠。
2.3 接线与调试•按照设计要求,连接灯具与电缆。
•检查接线是否牢固、正确。
•调试灯光,确保亮度、色温等符合设计要求。
3. 质量要求及验收标准•灯具安装应牢固、可靠,外观整洁。
•电缆敷设应符合规范要求,接头应牢固、可靠。
•灯光亮度、色温等应符合设计要求。
4. 安全及环保措施•严格遵守国家法律法规和安全规程。
•施工现场应设置安全警示标志,确保施工安全。
•注意环境保护,施工过程中应减少对环境的影响。
5. 施工进度及配合•按照施工计划,合理安排施工进度。
•与其他施工单位密切配合,确保施工顺利进行。
6. 售后服务•施工完成后,提供一定期限的售后服务。
•及时解决用户在使用过程中遇到的问题。
希望其他内容对您有所帮助。
如有其他疑问,请随时与我联系。
祝您施工顺利!7. 施工注意事项7.1 施工安全•施工过程中应注意个人安全,穿戴好安全帽、安全带、绝缘手套等防护用品。
•确保施工现场无易燃易爆物品,遵守施工现场的消防安全规定。
•操作电气设备时,应确保设备已切断电源,以免发生触电事故。
7.2 施工质量•灯具安装应保证垂直度和平整度,避免出现歪斜或高低不一的情况。
路灯工程技术交底一、工程概述本次路灯工程位于_____,工程范围包括_____道路的路灯安装及相关配套设施的建设。
该工程旨在为行人和车辆提供良好的照明条件,提高道路安全性和通行效率。
二、施工准备(一)技术准备1、熟悉施工图纸和相关规范,明确路灯的布置、型号、规格及安装要求。
2、进行现场勘察,了解道路现状、地下管线分布等情况,制定合理的施工方案。
(二)材料准备1、路灯杆:选用符合设计要求的材质和规格,表面应光滑、无裂缝、无明显变形。
2、灯具:根据照明要求选择合适的灯具类型,如钠灯、LED 灯等,灯具应具备良好的发光效率和防护性能。
3、电线电缆:选用符合国家标准的电线电缆,其规格和型号应满足设计要求,且具有良好的绝缘性能。
4、基础材料:如水泥、砂、石子等,应保证质量合格。
(三)施工机具准备1、吊车、起重机等用于路灯杆的吊运和安装。
2、电焊机、切割机等用于路灯杆和基础的加工制作。
3、水平仪、经纬仪等用于测量和定位。
(四)人员准备1、组织专业的施工队伍,包括安装工人、电工等,并进行技术交底和安全教育。
三、基础施工(一)测量放线根据设计图纸,使用经纬仪和水准仪进行测量放线,确定路灯基础的位置和标高。
(二)基础开挖按照设计要求进行基础开挖,确保基础尺寸和深度符合规范。
在开挖过程中,注意保护地下管线和周边环境。
(三)基础浇筑1、制作钢筋骨架,并将其安装在基础模板内。
2、浇筑混凝土,混凝土应搅拌均匀,振捣密实,确保基础的强度和稳定性。
3、基础浇筑完成后,进行养护,养护时间不少于 7 天。
四、路灯杆安装(一)路灯杆运输路灯杆在运输过程中应采取防护措施,避免碰撞和损坏。
(二)路灯杆起吊使用吊车将路灯杆吊起,缓慢移动至基础上方,对准基础螺栓,然后缓慢放下。
(三)路灯杆固定将路灯杆与基础螺栓连接牢固,调整路灯杆的垂直度和水平度,确保路灯杆安装稳固。
五、灯具安装(一)灯具检查在安装灯具前,应对灯具进行检查,确保灯具无损坏、变形,电气性能良好。
一、工程概况1. 工程名称:______路灯工程2. 工程地点:______市______区______街道3. 工程规模:______盏路灯,______公里线路4. 施工期限:______年______月______日至______年______月______日二、施工前准备1. 人员准备:- 施工队伍必须经过专业培训,熟悉路灯工程的相关技术要求和安全操作规程。
- 施工人员应进行安全教育和技能培训,确保掌握安全操作技能。
2. 材料准备:- 所有材料必须符合国家标准,并进行严格的质量检验。
- 路灯、灯具、电缆等材料应齐全,并做好标识。
3. 设备准备:- 施工车辆、工具、设备应完好,并进行定期检查和维护。
- 高处作业设备(如脚手架、吊车等)应经过专业检测,确保安全可靠。
三、施工安全措施1. 一般安全措施:- 施工现场设置明显的安全警示标志,并定期检查和维护。
- 施工人员必须佩戴安全帽、安全带等个人防护用品。
- 施工现场不得吸烟、饮酒,严禁酒后作业。
2. 高处作业安全措施:- 高处作业必须搭设脚手架,并符合安全要求。
- 脚手架应定期检查,确保稳固可靠。
- 高处作业人员必须系好安全带,并使用安全绳。
3. 电气安全措施:- 电气设备应按照国家标准进行安装和使用。
- 施工现场应设置可靠的接地装置,防止电气事故。
- 电气设备操作人员必须持证上岗。
4. 交通疏导安全措施:- 施工现场应设置临时交通标志,并采取必要的交通疏导措施。
- 施工车辆必须遵守交通规则,确保交通安全。
四、施工过程中注意事项1. 施工人员应严格遵守操作规程,不得擅自更改施工方案。
2. 施工过程中应密切注意天气变化,遇有恶劣天气应立即停止作业。
3. 施工过程中应保持施工现场整洁,及时清理施工垃圾。
4. 施工完成后应进行现场清理,确保施工现场安全、整洁。
五、应急预案1. 火灾事故应急预案:- 发现火灾立即报告,并采取灭火措施。
- 组织人员疏散,确保人员安全。
路灯施工技术交底记录一、前言在道路交通的运行当中,路灯的作用不可忽视。
良好的路灯照明能够提高驾驶员的能见度,减少交通事故的发生率,保障行人和车辆的安全。
因此,正确并高效地完成路灯施工工作至关重要。
本文档旨在记录路灯施工技术交底的过程和内容,以确保施工团队的全面理解和正确执行。
二、技术交底人员本次路灯施工技术交底由以下人员参与:1. 施工队长:负责组织施工团队,协调各项工作的执行;2. 施工人员:负责具体的施工任务,按照要求进行操作。
三、施工要求1. 安全第一:在施工过程中,必须始终将安全放在首位,严格按照相关安全规范操作,佩戴好个人防护装备。
2. 施工流程:按照设计方案进行施工,包括布线、安装灯杆、安装灯具等环节,确保施工质量符合要求。
3. 灯具选型:根据项目要求选择合适的路灯类型,保证照明效果和能源消耗的平衡。
4. 线路布置:灯杆与灯杆之间的电缆布置应符合规范,避免交叉敷设,减少故障发生率。
5. 接地处理:路灯及其电缆应进行良好的接地处理,确保安全并减少雷击的影响。
6. 电路连接:电路连接及调试过程中,必须按照相关要求进行操作,确保电气性能符合规范。
7. 维护保养:路灯施工完成后,施工人员还要维护灯具正常工作,并定期进行检查和维修,确保路灯的持久稳定运行。
四、具体交底内容1. 施工流程交底:a. 现场勘测和布线b. 挖掘灯杆基础c. 安装灯杆d. 进行电力线路的敷设e. 连接灯具电缆f. 灯具调试和电气连接测试g. 进行接地处理h. 完善施工记录文件2. 灯具选型:a. 路灯类型:根据道路的性质和设计要求选择路灯类型,如路旁灯、中央隔离带灯等。
b. 照明效果:根据道路宽度和交通流量确定灯具的照度要求,选择合适的灯具亮度和光分布曲线。
c. 能源消耗:根据能源节约要求选择高效节能的灯具。
3. 线路布置:a. 电缆规格:根据灯具功率和线路长度选择合适规格的电缆,确保电压降低不大于规定值。
b. 敷设方式:灯杆与灯杆之间的电缆敷设应避免交叉,并采取合适的保护措施,防止损坏和腐蚀。
8米路灯基础基础施工说明
1螺栓
1.1地脚螺栓采用016优质钢材(A3)加工而成,总长度750mm,顶端放50mm一M16螺牙,并配上4只M16的螺母4只垫片,下端以R100弯折150mm,整个基础共4根M16螺栓。
1.2用6圆钢将4根螺栓焊接成正方形,对角中心距为0280。
1.3上端螺牙应统一超出水平面50mm,螺牙应用电工用黑胶布裹好,以防水泥浆砂粘上,不便拧固螺母。
螺栓下端弯向一致对外。
2钢筋网与混凝土
2.1此基础为钢筋混凝土结构,按《建筑地基基础设计规范》GBJ7-89等标准设计。
2.2水泥的标号应在425#以上,基础底部垫层不低于50mm,钢筋保护层混凝土厚度不小于50mm,混凝土强度等级不低于Cl8(200kgf/cm2),地基要注意施工保养。
2.3本基础埋置深度为1100mm,基础顶面应和水平面一致。
3避雷接地装置与电缆穿线管3.1避雷接地极采用1根40x54mm的扁铁条l.2m,上端打010.5的孔,并且连接绝缘铝线0.5m,两端用扎头扎好,扎头孔径为10.5,接地扁铁条放在基础中间O130范围内,下端超出基础50mm,上端超出50mm,此工作切不可疏忽。
接地电阻应小于10Q。
3.2电级穿线管050以上,可用PVC管,也可用镀锌钢管以RI80弯折而成。
4其它事项41本基础适用于地基承载力设计值=60KPa(f=6/m2)和最大风力不超过11级的地区,但在山区和,-60KPa的软弱地基的地区,地质状况比较复杂时,应由当地勘察设计单位确定
庭院灯基础施工技术交底
交底内容:
一、作业条件:
1、路牙砖铺设完毕。
2、主要材料:
C20混凝土、灯座基础铁件。
3、主要机具:
电动振捣棒、铁锹、小抹子等工具。
二、操作工艺:
基层处理一支模板一下预埋件一浇筑混凝土。
1、基层处理:
将基层表面平整,坚实、不得有浮尘、杂物等。
2、支模板:
根据灯座基础尺寸(350mmx350mmx500mm)支模板。
3、下预埋件:
下灯座预埋件,螺丝扣全部出砼面为60mm,以下部位全部埋入基础,预埋件为正三
|角形,一边要与基础模板平行且与路牙砖垂直,接近路牙砖部位的螺丝扣距离路牙砖内
|侧为500mm(具体见附图)。
4、浇筑混凝土:
采用C20混凝土浇筑,浇筑过程中采用振捣棒振实。
|三、质量标准:
1、主控项目:
1)灯座基础尺寸(350mmx350mm×500mm)。
2)预埋件预埋深度,预埋件预埋方式以及距离路牙砖距离。
3)混凝土强度为C20。
接地极用SC50 L=2500mm;接地线用40X4镀锌扁钢。
直接跟基础螺栓焊接在一起。
你可以参照《民用建筑电气设计与施工》-照明控制与灯具安装图集。
65页。
角钢的话跟扁钢的厚度一样。
接地端子M8X40。
