全城备用水源建设进度表
- 格式:doc
- 大小:68.00 KB
- 文档页数:3
净水厂区清水池、快滤池、混凝池、排泥池、反冲洗泵房、加氯加药间、送水泵房、综合楼主体全部完成,正在进行二次装修;高配房框架已完成。取水泵房进水管已安装完成,沉井下部已完成,正在上部钢筋制作。
在建
青阳县备用水源建设工程
石湖水库
项目前期准备工作。
前期
安庆市
岳西县备用水源建设工程
青岩水库
蓄水工程坝肩开挖已完成、正在道路施工、坝基清理、施工导流施工。管道工程洗马堰桥至叶畈红绿灯段已进场施工,正在进行管道安装;王河水库至洗马堰桥段工程已招标。备用水厂改造正在设计。
在建
繁昌县备用水源建设工程
漳河、钳口水库
漳河备用水源可研基本完成,与市区管道已连通。目前加压泵站处于施工前准备工作。
在建
宣城市
郎溪县备用水源建设工程
天子湖水库
单位工程已完工验收。
完工
旌德县备用水源建设工程
浣溪水库
在建
在建
广德县备用水源建设工程
粮长门水库
目前大坝主体已完成,正在进行扫尾工程。
在建
铜陵市
在建
安庆市
望江县备用水源建设工程
岚杆湖
两个标段施工建设。一标段启动重新招投标程序,目前正在进行预算编制。二标段目前已完成原水管道铺设3280米,围堰已完成,取水头部已开工建设,目前正在进行泵房混凝土浇筑。
在建
太湖县备用水源建设工程
汪洋水库
完成DN530×8原水管道钢管安装800米,汪洋水库施工场地平整及进场道路弯道取直完成80%工作量。
附件3

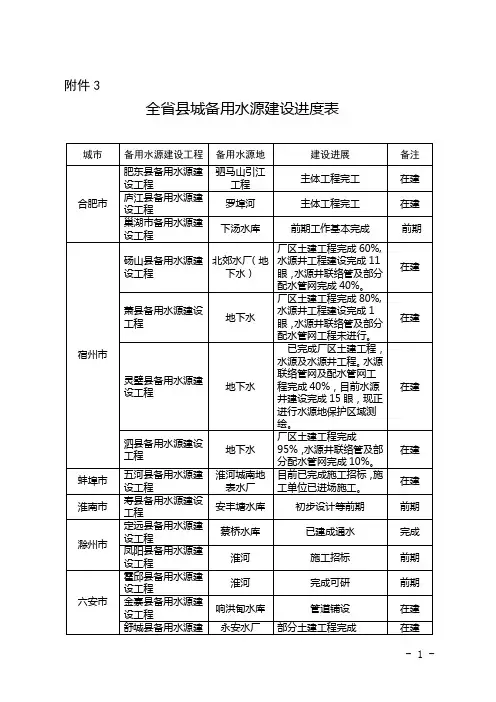

全省县城备用水源建设进度表
城市
备用水源建设工程
备用
水源地
建设进展
备注
合肥市
肥东县备用水源建设工程
驷马山引江工程
主体工程完工。
完成
庐江县备用水源建设工程
罗埠河
主体工程完工。
完成
巢湖市备用水源建设工程
下汤水库
前期工作基本完成。
前期
宿州市
砀山县备用水源建设工程
北郊水厂(地下水)
厂区土建工程完成65%,水源井工程建设完成19眼,水源井联络管及部分配水管网完成47%。
西坞里水库
备用水源输水管线工程,截止5月25日,已完成初步设计及评审、施工图设计,正在进行施工图图审,施工招投标已挂网。计划6月中旬完成招投标工作,并启动建设。
前期
在建
潜山县备用水源建设工程
浅层地下水
厂区房建工程已基本完工,市政工程已完成总量的80%。取水工程已基本完工。原水输水管道已基本完工。
在建
黄山市
徽州区备用水源建设工程
丰乐水库二坝
应急水源管道终端与一水厂取水口对接工程、二坝水源地取水泵房技改项目已完成建设,预计6月中旬完成竣工验收。
完成
黄山市
祁门县备用水源建设工程
在建
和县备用水源建设工程
戎桥水库
取水口泵房设备安装6月初完成;管道铺设工程合计35公里,现已完成17公里,完成48.5%;日供水5万吨的备用水厂一座,目前完成设计工作。
在建
芜湖市
芜湖县备用水源建设工程
长江
(与市区互为备用)
县域17公里管道铺设完成,泵站主体完成。过清水大桥段(约1.5公里)克服汛期困难组织施工。
前期
六安市
霍邱县备用水源建设工程
淮河
已立项,可研已批复,准备招标。
前期
金寨县备用水源建设工程
响洪甸水库
方案重新修改,待政府批准后实施。
前期
舒城县备用水源建设工程
永安水厂
部分土建工程(设备安装工程):完成75%;综合业务楼基础施工。
在建
马鞍山市
含山县备用水源建设工程
长江水厂
目前取水泵房正在进行通电及设备调试,随后进行管道通水调试,预计2018年6月底能正式通水运行。
河城南地表水厂
目前已完成施工招标,施工单位已进场施工。办公楼已完成一层施工,部分单体正在进行基础施工。
在建
淮南市
寿县备用水源建设工程
安丰塘水库
初步设计等前期。
前期
滁州市
定远县备用水源建设工程
蔡桥水库
已建成通水。
完成
凤阳县备用水源建设工程
淮河
施工招标,6月20日开标。
在建
萧县备用水源建设工程
地下水
厂区土建工程完成80%,水源井工程建设完成1眼,水源井联络管及部分配水管网工程未进行。
在建
灵璧县备用水源建设工程
地下水
已完成厂区土建工程,水源及水源井工程。水源联络管网及配水管网工程完成40%,目前水源井建设完成15眼。
在建
泗县备用水源建设工程
地下水
厂区土建工程完成98%,水源井联络管及部分配水管网完成10%,设备安装完成40%。
枞阳县备用水源建设工程
菜子湖
枞阳县备用水源建设已纳入农村自来水并网PPP项目,目前该项目已完成招标,处于预中标结果公示(合同公示)阶段;目前正在开展前期调研和初步设计准备工作,预计7月份开工,12月底完工。
前期
池州市
石台县备用水源建设工程
贡溪河
应溪液压坝正在施工,输水管道及机电设备招标准备中。
在建
东至县备用水源建设工程
