电子信息设备机房工程监理实施细则编制:审批:1.电子信息设备机房工程概况:2.电子信息设备机房监理依据:2.1建设单位与承包单位签订的协议、合同及有关文件。
2.2建设单位与监理单位签订的协议、合同及有关文件。
2.3电子信息设备机房工程设计图纸、文件及变更。
2.4国家、北京市有关法规、标准、规范《电子信息系统机房设计规范》GB 50714-2008;《电子信息系统机房施工及验收规范》GB50462-2008《防静电活动地板通用规范》SJ/T10796-2001;《电子产品制造防静电系统测试方法》SJ/T10694-2006;《电子计算机场地通用规范》GB /T2887-2000;《计算机场地安全要求》GB 9361-1988;《电子计算机机房工程施工及验收规范》SJ/T 30003-93;《环境电磁波卫生标准》GB9175-88;《电磁辐射防护规定》GB 8702-88;《民用建筑电气设计规范》JGJ16-2008;《智能建筑设计标准》GB/T 50314-2006;《建筑照明设计标准》GB 50034-2013;《建筑物防雷设计规范》GB 50057-2010;《建筑物电子信息系统防雷技术规范》GB50343-2012;《建筑物防雷工程施工与质量验收规范》GB50601-2010;《建筑电气工程施工质量验收规范》GB 50303-2002;《1kV及以下配线工程施工与验收规范》GB50575-2010;《建筑电气照明装置施工与验收规范》GB50617-2010;《智能建筑工程施工质量验收规范》GB50339-2013;《智能建筑工程施工规范》GB50606-2010;《火灾自动报警系统设计规范》GB50116-2013;《火灾自动报警系统施工及验收规范》GB50166-2007;《综合布线系统工程设计规范》GB50311-2007;《综合布线系统工程验收规范》GB50312-2007;《安全防范工程技术规范》GB50348-2004;《电子信息系统机房工程设计与安装》09DX009(国标图集)。

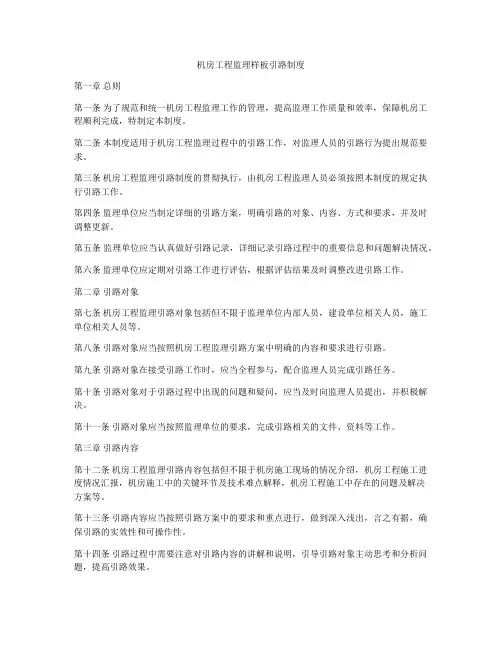

机房工程监理样板引路制度第一章总则第一条为了规范和统一机房工程监理工作的管理,提高监理工作质量和效率,保障机房工程顺利完成,特制定本制度。
第二条本制度适用于机房工程监理过程中的引路工作,对监理人员的引路行为提出规范要求。
第三条机房工程监理引路制度的贯彻执行,由机房工程监理人员必须按照本制度的规定执行引路工作。
第四条监理单位应当制定详细的引路方案,明确引路的对象、内容、方式和要求,并及时调整更新。
第五条监理单位应当认真做好引路记录,详细记录引路过程中的重要信息和问题解决情况。
第六条监理单位应定期对引路工作进行评估,根据评估结果及时调整改进引路工作。
第二章引路对象第七条机房工程监理引路对象包括但不限于监理单位内部人员,建设单位相关人员,施工单位相关人员等。
第八条引路对象应当按照机房工程监理引路方案中明确的内容和要求进行引路。
第九条引路对象在接受引路工作时,应当全程参与,配合监理人员完成引路任务。
第十条引路对象对于引路过程中出现的问题和疑问,应当及时向监理人员提出,并积极解决。
第十一条引路对象应当按照监理单位的要求,完成引路相关的文件、资料等工作。
第三章引路内容第十二条机房工程监理引路内容包括但不限于机房施工现场的情况介绍,机房工程施工进度情况汇报,机房施工中的关键环节及技术难点解释,机房工程施工中存在的问题及解决方案等。
第十三条引路内容应当按照引路方案中的要求和重点进行,做到深入浅出,言之有据,确保引路的实效性和可操作性。
第十四条引路过程中需要注意对引路内容的讲解和说明,引导引路对象主动思考和分析问题,提高引路效果。
第十五条引路过程中应当积极倾听引路对象的意见和建议,及时沟通解决问题,确保引路工作顺利开展。
第四章引路方式第十六条机房工程监理引路方式包括但不限于现场引路,文件资料引路,会议介绍引路等。
第十七条引路方式应当根据不同的引路对象和引路内容的实际情况灵活选择,确保引路的全面性和针对性。
第十八条现场引路是指监理人员将引路对象带到机房施工现场,进行现场讲解和指导,实地观察和体验机房工程施工的全过程。
电子信息设备机房工程监理实施细则编制:审批:陕西晨乌工程咨询监理有限公司2015年x月电子信息设备机房工程监理实施细则1电子信息设备机房工程概况:2电子信息设备机房监理依据:2.1建设单位与承包单位签订的协议、合同及有关文件。
2.2建设单位与监理单位签订的协议、合同及有关文件。
2.3电子信息设备机房工程设计图纸、文件及变更。
2.4国家、北京市有关法规、标准、规范《电子信息系统机房设计规范》GB 50714-2008;《电子信息系统机房施工及验收规范》GB50462-2008《防静电活动地板通用规范》SJ/T10796-2001;《电子产品制造防静电系统测试方法》SJ/T10694-2006;《电子计算机场地通用规范》GB /T2887-2000;《计算机场地安全要求》GB 9361-1988;《电子计算机机房工程施工及验收规范》SJ/T 30003-93;《环境电磁波卫生标准》GB9175-88;《电磁辐射防护规定》GB 8702-88;《民用建筑电气设计规范》JGJ16-2008;《智能建筑设计标准》GB/T 50314-2006;《建筑照明设计标准》GB 50034-2013;《建筑物防雷设计规范》GB 50057-2010;《建筑物电子信息系统防雷技术规范》GB50343-2012;《建筑物防雷工程施工与质量验收规范》GB50601-2010;《建筑电气工程施工质量验收规范》GB 50303-2002;《1kV及以下配线工程施工与验收规范》GB50575-2010;《建筑电气照明装置施工与验收规范》GB50617-2010;《智能建筑工程施工质量验收规范》GB50339-2013;《智能建筑工程施工规范》GB50606-2010;《火灾自动报警系统设计规范》GB50116-2013;《火灾自动报警系统施工及验收规范》GB50166-2007;《综合布线系统工程设计规范》GB50311-2007;《综合布线系统工程验收规范》GB50312-2007;《安全防范工程技术规范》GB50348-2004;《电子信息系统机房工程设计与安装》09DX009(国标图集)。

通信机房建设安全规范实施细则100条第一篇:通信机房建设安全规范实施细则100条通信机房建设安全规范实施细则100条第一章总则第一条:为加强通信机房安全,进一步规范机房建设中的设计、施工、随工、验收安全工作,依据相关标准、技术规范、上级及本司的有关文件中的安全条款,制定本实施细则。
第二条:本实施细则适用于新建、扩建、改建机房。
第二章设计第三条:综合考虑机房近远期的发展,各专业设备整体设计布局合理,排列整齐有序,便于施工、维护,不违反安全原则。
第四条:依据《电信专用房屋设计规范》YD5003-94,地板承重满足设备要求。
电池区/配线架区地板载荷1000KG/平方米, 设备区载荷600KG/平方米。
第五条:通信楼建筑高度超过50m或每层建筑面积超过1000平方米的,设计耐火等级应为一级,其余的设计耐火等级不应低于二级。
第六条:电信建筑防火分区间的最大面积:高层电信建筑1500平方米;多层电信建筑2500平方米。
第七条:通信大楼、机房交流电线、直流电线、通信电缆、大楼综合布线应分别从不同的电缆井或孔洞走线。
第八条:机房终端控制设备及空调供电线路,必须从电力室专线供电,并按要求计算出设备的用电量,选择相匹配的供电线路。
第九条:通信机房设交流、直流和信号线三种走线架,三种走线架分层,并遵循“高危在上”的原则,即交流线架在上,直流线架居中,信号线架置下。
若因机房空间限制无法分层的,应严格分架,架间间隔不小于200mm。
交、直流电源线、信号线实施上走线方式,并按相应走线架敷设。
光纤设独立线架。
第十条:电源线不走活动地板下。
特殊情况直流线要走活动地板下的,设计方案说明,书面报安保部审核批准,并严格遵守“三线”分槽,线槽敷设离地面50—100mm。
第十一条:旧机房上走线架中同槽布放交、直流电源线、通信线的,应增设新走线架,将交、直流电源线分离出来。
第十二条:机房设备的接地电阻标准依据终局容量设计。
按《通信局(站)接地设计暂行技术规定》YDJ26-89规定执行。
XXX工程(设备安装分项工程)监理实施细则(工程组织与实施程序)项目监理机构(章): XXX总监理工程师:监理工程师:日期:XXX目录一、专业工程的特点 (1)二、监理工作的流程 (1)三、监理工作要点 (1)(一)质量控制要点、风险点及应对措施 (1)(二)造价控制要点、风险点及应对措施 (5)(三)进度控制要点、风险点及应对措施 (7)(四)安全文明施工管理及环境保护 (8)四、监理工作的方法和措施 (12)(一)施工准备阶段监理工作的方法及措施 (12)(二)施工实施阶段监理工作的方法和措施 (12)(三)竣工验收阶段监理方法和措施 (13)一、专业工程的特点本工程是对XXX的安装、调测。
本工程特点为:安装xxx等工作。
二、监理工作的流程12三、监理工作要点(一)质量控制要点、风险点及应对措施1、进场设备、材料质量控制设备、材料的质量是设备安装工程质量好坏的基础。
监理机构应组织监理工程师会同建设单位、承包单位、供货单位对进场的设备和主要材料的品种、规格、型号、数量进行开箱清点和外观检查。
1)核查通信设备合格证、检验报告单、通信设备入网许可证,凡未获得《通信设备进网许可证》的设备不得在工程中使用。
2)在我国抗震设防7度以上(含7度)地区,公用电信网上使用的交换、传输、移动基站、通信电源设备应取得电信设备抗震性能检测合格证,未取得电信主管部门颁发的抗震性能合格证的设备,不得在公用电信网上使用。
3)当材料型号不符合施工图设计要求而需要其他器材代替时,必须征得设计和建设单位同意并办理设计变更手续。
4)对未经监理人员检查或检查不合格的工程材料、构配件、设备,监理工程师应拒绝签认,并书面通知承包单位限期将不合格的工程材料、构配件、设备撤出现场。
2、通信设备安装工艺质量控制在通信设备安装前,监理人员应熟悉和了解工程设计文件的相关内容。
对机房面积、荷载、设备排列平面、走线、供电、接地等进行核查。
了解网络组织及传输条件,以便指导施工。

机房维护管理实施细则2017年1月目录第1章总则 (2)第2章机房维护组织工作 (3)2。
1组织机构及职责 (3)2。
2维护部门与其他各部门的责任划分 (3)第3章机房管理制度 (4)3.1机房管理制度总则 (4)3.2机房设备管理制度 (5)3.3机房现场环境设施管理制度 (7)3.3。
1机房内部环境管理制度 (7)3.3。
2机房设施管理制度 (8)3。
3。
3..................................................................................... 机房消防管理制度93.4机房值班制度 (9)3。
4。
1............................................................................................. 机房上班要求93。
4.2机房巡回检查制度 (10)3.4。
3机房交接班制度 (10)3。
5机房进出管理制度 (11)3。
5.1工作人员进出管理制度 (11)3.5。
2外来人员操作管理制度 (11)3。
5。
3............................................................................. 机房施工进场管理制度123。
6机房文档管理制度 (13)第4章机房维护管理制度 (13)4.1维护项目 (13)4。
2机房故障处理 (14)4。
3资源管理制度 (15)4.3.1资源管理的范围 (15)4.3.2机柜空间管理制度 (15)4。
3.3........................................................................................... IP地址管理制度154.3.4接入交换机端口、路由器端口的管理 (16)4.3。

基站监理实施细则一、监理目的与原则本细则旨在为基站工程项目的实施提供有效的监理机制,确保工程质量、进度和安全符合相关标准和规范。
监理工作应遵循“公正、科学、规范、高效”的原则,维护业主、承包商和社会公众的利益。
二、工程监理范围工程监理范围包括但不限于基站土建施工、设备安装与调试、系统集成、环境保护、安全生产等各个方面。
监理工作应对工程全过程进行全面监督,确保各项工作的合规性和质量。
三、监理人员资质监理人员应具备相应的专业背景和工作经验,持有国家注册监理工程师资格证书。
同时,监理团队应熟悉基站工程相关法规、标准和规范,确保监理工作的专业性和有效性。
四、设计文件审查监理团队应对基站工程设计文件进行认真审查,重点关注结构设计、设备配置、安全标准、环保措施等方面的内容。
发现设计问题或不合理之处,应及时提出书面建议并督促设计单位进行修正。
五、施工单位资质审查对参与基站工程施工的承包商,监理团队应严格审查其资质和信誉。
确认承包商具备相应的施工能力和经验,并遵守相关法律法规和工程规范。
六、施工方案审查监理团队应对施工单位提交的施工方案进行细致审查,确保其科学合理、安全可靠、符合设计要求。
施工方案应明确施工进度、质量标准、安全保障措施等内容。
七、施工现场监督监理人员应定期对施工现场进行检查和巡视,确保施工单位按照批准的施工方案进行施工。
对于发现的问题和隐患,应及时发出整改通知并跟踪整改情况,确保施工质量和安全。
八、质量检查与验收监理团队应对基站工程的各个阶段进行质量检查和验收。
验收工作应严格按照相关标准和规范进行,确保工程质量符合设计要求。
对于不符合标准的质量问题,应督促施工单位进行整改并重新验收。
本细则旨在规范基站工程项目的监理工作,确保工程质量和安全。
监理团队应严格按照本细则的要求履行职责,为业主和社会公众提供优质的监理服务。
通信机房工程监理实施细则XXX工程设备安装分项工程的监理实施细则,由XXX项目监理机构编写,XXX和监理工程师参与。
以下是该细则的目录:一、专业工程的特点二、监理工作的流程三、监理工作要点一)质量控制要点、风险点及应对措施二)造价控制要点、风险点及应对措施三)进度控制要点、风险点及应对措施四)安全文明施工管理及环境保护四、监理工作的方法和措施在专业工程中,监理工作的重要性不言而喻。
因此,监理工作的流程必须清晰明了。
首先,监理工程师需要对工程的全过程进行全面、系统的监督检查,确保工程质量符合国家标准。
其次,监理工程师需要对工程造价进行监控,确保工程造价控制在预算范围内。
最后,监理工程师需要对工程进度进行监管,确保工程按时完成。
在监理工作中,需要注意以下要点。
首先,质量控制是监理工作的核心。
监理工程师需要对工程质量进行全面的监督,特别是在关键节点上,需要采取相应的风险控制措施。
其次,造价控制也是监理工作的重要内容。
监理工程师需要对工程造价进行实时监控,及时发现问题并采取应对措施。
最后,进度控制也是监理工作的重要部分。
监理工程师需要对工程进度进行严格的监管,确保工程按时完成。
在监理工作中,安全文明施工管理及环境保护也是必不可少的。
监理工程师需要对施工现场进行全方位的监控,确保施工过程中不会对环境造成污染,同时也要确保施工人员的安全。
最后,监理工程师需要采取适当的方法和措施来保证监理工作的质量。
例如,可以采用现场检查、资料核查、技术交底等方法,以确保监理工作的全面性和准确性。
一、施工准备阶段监理工作的方法及措施本文将介绍施工准备阶段监理工作的方法和措施。
本工程是对XXX的安装、调测,特点为安装xxx等工作。
在施工准备阶段,监理工作的流程包括设计会审、现场复勘、资质审查、方案审查和开工条件审查等环节。
具体控制方式包括参加会议设计会审纪要、现场复勘、旁站监理日志等。
在施工准备阶段,监理工作的具体控制方式包括查阅设计文件和工程配置清单、设备安装位置、取电位置、空开容量、走线路由、线缆长度、走线架、走纤槽、底座等,是否与施工图相符,并做好记录。
机房安全管理实施细则第一章第一条 xxx,下文简称“xx”。
第二条为规范xx信息管理系统机房管理,确保机房的稳定、高效、安全地运行,提高服务质量和管理水平,更好地服务于业务发展需要,特制定本规定。
第二章引用文件第三条本细则所参考文件如下:《机房管理规范》第三章职责和权限第四条信息中心:为机房的管理职能部门,负责机房的规划、建设、管理和维护工作。
第四章管理细则第一节机房区域划分第五条机房按照功能性分为三个区域:(1)主机房区:服务器、网络设备、安全设备等。
(2)辅助区:UPS 房、空调间。
(3)操作区:监控室、机房会议室。
第六条编制机房设备清单,包括设备名称、设备编号、设备用途、所处位置、责任人等。
第七条绘制机房设备布置图,包括机房区域划分、设备摆放位置等。
第二节机房安全设施管理第六条机房所有通道均设门禁,主机房设掌型仪门禁。
主机房及通道门禁权限设置由机房值班人员管理,机房相关工作人员有出入主机房的权限,物业相关人员只有公共区域出入权限。
第七条机房内设有视频监控设施,由机房值班人员负责监控,机房管理员负责监督。
公共区域视频监控设施,由物业相关人员负责监控,机房管理员负责监督。
第八条根据xx在安全消防工作中贯彻“谁主管,谁负责”的原则,xx科技机房安全消防工作具体由机房管理员全权负责。
第九条机房内应按规定配备灭火器,并定期更换。
第十条机房内严禁吸烟和使用电炉,不得随意用水。
在夏季空调开放期间,应经常检查空调冷凝水管和窗户,以防止水流入机房。
第十一条机房内不得堆放易燃物品,如纸箱和废纸等。
第十二条机房内的电源和插座为机房设备专用,非机房设备不得使用机房电源。
第十三条机房内严禁存放任何食品,要经常检查有无老鼠,一旦发现,应立即采取措施。
第十四条机房内一旦发生火情,应立即采取措施灭火,同时报警。
第十五条安全消防关系网络机房人员的安全,必须严格遵守。
对违反制度造成后果的要严加追查,予以处理。
对于严格管理避免重大事故的,予以表扬和物资鼓励。
监理实施细则工程名称:安徽合肥体育中心一场两馆项目专业:机房和防雷接地系统工程编号: HFXXJL-TYZX-(206)005 编制:审核:监理部:二○○五年十一月编制说明机房与防雷接地系统是智能建筑分部工程中子分部工程,包含若干个分项工程。
本监理实施细则是针对本工程的特点,根据监理合同规定和业主单位的具体要求,由本项目总监理工程师主持,专业监理工程师编制,用于指导项目监理部开展监理工作的技术管理文件。
内容包括:工程概况与特点、监理工作流程、监理工作控制要点、监理工作的方法与措施,分项与子分部工程的组织验收。
本监理实施细则编制依据:1、与本系统工程相关的标准、设计文件和技术资料2、已审批的施工组织设计3、已批准的监理规划在监理工作实施过程中,监理实施细则将根据现场实际情况的变化进行补充、修改和完善。
一、工程概况安徽合肥体育中心一场两馆工程地点位于合肥市政务文化新区内,包括可容纳60000人的主体育场,可容纳8000人的综合体育馆,可容纳3000人的游泳跳水馆,以及配套的联廊、训练场等设施。
本次机房和防雷接地系统工程范围包含:装饰工程、电气工程等子系统。
1、施工界面根据合肥体育中心一场两馆项目智能化系统工程招标文件提供的招标范围,机房和防雷接地系统系统包括装饰工程、电气工程等。
各系统施工界面如下:1)装饰工程:包括吊顶工程、活动地板、墙柱面工程及相关材料的供应。
2)电气工程:包括UPS配电工程、防雷接地工程及预埋外的线管敷设、线管穿线、线路检测、设备安装、主机安装、系统调试工作面及相关设备的供应。
2、工程特点机房工程是一项综合的系统工程,体育中心的各类机房均按设计要求及使用性能进行建设装饰,其中机房的配电工程是最核心的电气工程,由于机房设备较多在进行数据实时传递的关系重大,对电源质量,可靠性要求高,因此系统采用UPS不间断电源,最大限度地满足了机房设备对电源质量的要求,确保在市电断电的情况下网络设备正常的工作。
机房防雷接地是保证机房设备安全运行不可缺少的部分,整个体育中心机房接地为综合接地,(防静电接地,防雷击接地,保护接地)接地系统构造为网状接地再配有主接地,最大程度的保证了机房设备运行的安全性。
二、监理依据●《建筑工程施工质量验收统一标准》GB50300-2001●《智能建筑设计标准》 GB/T50314-2000●《智能建筑工程质量验收规范》GB50339-2003●《电子计算机设计规范》GB50174-93●《电子计算机施工及验收规范》ST/J30003-93●《民用建筑电气设计规范》JGJ/T16-92●《计算机场地安全要求》GB9361-88●《民用建筑照明设计标准》GBJ133-90●《计算机场地技术要求》GB2887●《电子设备雷击保护导则》GB7450-87●《电气装置安装工程1KV及以下配线工程施工及验收规范》GB50258-96●《电气装置安装工程电气照明装置施工及验收规范》GB50259-96●《电气装置安装工程电缆线路施工及验收规范》GBJ50168-92●《电气装置安装工程接地装置施工及验收规范》GBJ50169-92●《建筑设备施工安装通用图集》91SB●《建筑工程施工质量验收统一标准》GB50300-2001●《建筑电气安装工程质量验收评定标准》GBJ303-2002●《建筑安装工程资料管理规程》DBJ01-05-2000●《建筑安装分项工程施工工艺规程(第四分册)》GBJ01-26-96●《建筑装饰装修工程质量验收规范》GB50210-2001三、监理工作流程1、施工准备阶段监理工作程序熟悉有关机房和防雷接地系统图纸、招投标文件、合同资料检查施工单位的质量管理体系和质量保证体系检查施工单位施工组织设计 督促施工单位与总包单位的进场手续办理 检查施工单位管理人员、劳动力和施工机具是否到位 审核开工申请,签发开工令。
2、 施工阶段监理工作程序机房土建工作面交接检查 管道、桥架敷设质量检查 线缆敷设质量检查 前端设备和后台控制系统安装质量检查 各系统调试检查。
3、 监理检查程序框图设备采购质量控制程序设备材料到货验收程序一般试验检查程序安装工程隐检、预检及分部分项工程验收程序四、监理工作的控制要点及目标值1、质量控制1.1质量控制目标值根据施工合同,工程质量应符合“鲁班奖”要求,符合机房和防雷接地系统验收规范要求。
1.2质量控制要点及手段为确保完成预期的质量目标,针对机房和防雷接地系统工程的情况,质量控制可按下表内容组织实施。
2、进度控制2.1进度控制目标值以业主与施工单位签定的工程总承包合同中所确定的总工期为目标。
2.2进度控制要点确保工程进度,搞好机房和防雷接地系统与土建安装的交叉配合外,协调好机房和防雷接地系统与土建、机电、暖通、安防、消防等相关单位之间的关系,要求进场后明确机房和防雷接地系统与相关单位之间的施工界面,并在施工过程中协同工作,各相关单位认真安排施工作业计划,逐层搞好工序间的交叉与配合。
3、投资控制3.1投资控制目标值以业主与施工单位正式签订工程承包合同的合同价为目标。
3.2投资控制要点及手段五、监理工作的方法及措施1、质量控制“百年大计,质量第一”是我国工程建设的一贯方针。
对机房和防雷接地系统工程我监理部采用动态质量控制,对工程质量实行预控、检查、验评三结合,严格执行事前、事中、事后的质量控制措施,确保工程达到预期的质量目标。
1.1专业监理工程师对施工图纸要根据机房和防雷接地系统工程规范、技术标准进行认真会审,了解设计意图,审查机房和防雷接地系统与各相关专业施工图的相互配合,及时发现存在的问题,尽量避免设计失误造成的损失。
同时做好技术文件复核工作,根据公司ISO9001质量保证体系的有关要求,进行认真仔细地登记、核查、标识处理,以便为以后的监理工作提供及时、有效的信息。
1.2在审查施工单位资质、质量保证体系的同时,注意检查参加施工的管理人员,关键工种的操作人员是否具有上岗证书,同时有关人员必须及时到岗、到位,不得随意更换或抽调,如有必须更换的,事先报监理部同意,项目经理更换必须经业主同意。
1.3机房和防雷接地系统系统工程质量,必须要符合机房和防雷接地系统工程规范和标准,凡质量达不到标准一律返工,直至返修到合格为止,并经专业监理工程师签章认可。
1.4专业监理工程师必须做好隐蔽工程检查工作,如管线暗埋敷设、吊顶上管线敷设、接地线暗敷设等施工记录、验收签证工作。
如发现漏埋、位置不到位或堵塞及规格、尺寸不对等均要及时处理,以确保隐蔽工程施工质量。
1.5线缆质量、规格、截面、颜色等均要符合有关规范外,其绝缘电阻都应大于标准要求。
对屏蔽线还要注意对接工艺,更应重视屏蔽线绝缘电阻是否达到有关规定,每个回路线绝缘电阻都应有技术记录。
专业监理工程师必须对其验收签证。
1.6施工方自购设备、材料,必须先提交《工程设备/材料采购签认表》,附上设备、材料品牌资料、ISO9001认证、检测报告,报请监理、业主确认后方可采购,设备、材料到货后,须请弱电总包、信息监理和业主代表现场验货,并填写验货记录表,验收合格者方可进场,并提交《工程设备/材料到货报审表》,附上进货清单、检测报告、验货记录,报请弱电总包、信息监理、业主签认。
1.7由于体育中心项目质量目标为“鲁班奖”,因此设备材料报审、报验资料必须为原件或影印件加盖厂商或授权单位的红章,产品选用必须为通过ISO9001认证的企业品牌。
1.8对于进口材料、设备,在设备报验时要求提供原产地证明和报关资料,原产地证明必须是厂家或国内办事处、授权总代理商出具,内容必须是针对合肥市体育中心项目,说明该项目中所涉及产品规格、数量,以及质量保证承诺。
1.9专业监理工程师对施工方案进行审查,确保方案在技术上可行,在经济上合理,有利于提高工程质量。
2、进度控制对工程的进度用规划、控制和协调的方法进行控制。
2.1专业监理工程师应督促施工单位根据工程项目的特点和实际情况,规划工程项目总进度计划和月进度计划,并合理安排各阶段人员配合工作,监理人员应检查计划的合理性、可行性,并检查执行情况,按周、月进行分析。
2.2监理部要充分调动各方人员的主观积极性,对进度实施全程控制,做好各阶段、场所、部位的协调配合工作。
以确保工程按期完成。
2.3由于本项目工程量大,交叉作业较多,要求机房和防雷接地系统施工单位编制施工进度计划,应纳入弱电总包和土建总包的大计划中,并及时调整,以便及时分析问题,解决问题。
2.4监理人员要重点协调机房吊顶施工与空调、照明、给排水和消防系统的施工衔接,按机房施工倒排计划提前催促相关单位的施工。
2.5专业监理工程师应编制机房和防雷接地系统工程形象进度表,标明各分项工程计划进度和实际进度,并对执行差异进行分析。
2.6对于后期其他专业设备进场安装调试的机房,监理人员应重点督促。
3、投资控制3.1监理部文档员应根据本项目投资的目标值,在施工过程中进行跟踪,及时全面准确的收集、汇总费用支出额的实际值,交与监理工程师投资控制目标进行比较,并作好费用支出的分析和预测。
3.2审核机房和防雷接地系统施工组织设计,积极了解成熟的新技术、新经验、新工艺及最佳施工方案,合理建议,节约开支,提高综合经济效益。
3.3要求施工方进场后首先明确机房和防雷接地系统与相关单位之间的施工界面,避免总体项目漏项和重复。
3.4专业监理工程师应严格执行工程款计量支付,认真按系统施工图复核已完工程量,并对施工单位所报工程量进度报告认真核实后进行签认。
3.5严格审查工程变更,对所有的变更和洽商内容进行比较参数比较,并建议业主方择优选用,节约资金,所有变更必须经监理方、业主方工程师签字盖章后生效,否则不予认可。
3.6对变更产生的工程量增减,专业监理工程师要依据合同、招投标文件、变更联系单认真核对,与跟踪审计、业主、施工方现场四方确认后签字。
3.7文档员应认真做好安装工程资料的收集,整理工作,建立完善的档案,为今后可能发生的索赔和反索赔提供可靠、科学的依据。
3.8做好与业主、设计、施工、材料供应、上级主管部门及其它有关单位的协作关系。
六、施工准备阶段实施细则1、技术准备在机房和防雷接地系统开工前,监理人员应掌握并督促施工单位完成以下资料的准备和熟悉工作。
1.1依据机房和防雷接地系统合同指定设计图纸和技术要求,明确施工界面。
1.2监理人员熟悉施工过程中所需要的有关报表、规范和技术资料。
1.3检查机房和防雷接地系统施工现场和施工项目的质量管理体系和质量保证体系。
要求施工单位对现场质量管理应有相应的技术标准,健全的质量管理体系、施工质量控制和质量检验制度。
1.4审批施工单位提交的施工组织设计,检查该设计是否根据本工程实际特点编写,是否具有针对性,人员组织安排是否合理,对质量、进度、安全和文明施工管理是否有相应的措施。
