混凝土外观质量缺陷处理记录
- 格式:doc
- 大小:30.00 KB
- 文档页数:2

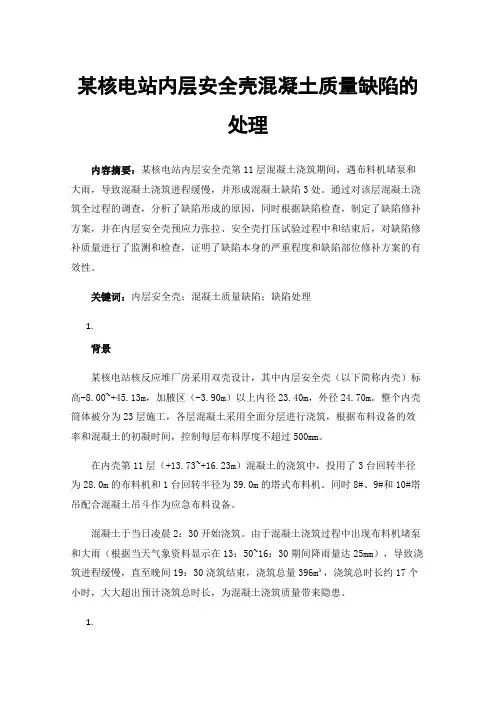

某核电站内层安全壳混凝土质量缺陷的处理内容摘要:某核电站内层安全壳第11层混凝土浇筑期间,遇布料机堵泵和大雨,导致混凝土浇筑进程缓慢,并形成混凝土缺陷3处。
通过对该层混凝土浇筑全过程的调查,分析了缺陷形成的原因,同时根据缺陷检查,制定了缺陷修补方案,并在内层安全壳预应力张拉、安全壳打压试验过程中和结束后,对缺陷修补质量进行了监测和检查,证明了缺陷本身的严重程度和缺陷部位修补方案的有效性。
关键词:内层安全壳;混凝土质量缺陷;缺陷处理1.背景某核电站核反应堆厂房采用双壳设计,其中内层安全壳(以下简称内壳)标高-8.00~+45.13m,加腋区(-3.90m)以上内径23.40m,外径24.70m。
整个内壳筒体被分为23层施工,各层混凝土采用全面分层进行浇筑,根据布料设备的效率和混凝土的初凝时间,控制每层布料厚度不超过500mm。
在内壳第11层(+13.73~+16.23m)混凝土的浇筑中,投用了3台回转半径为28.0m的布料机和1台回转半径为39.0m的塔式布料机。
同时8#、9#和10#塔吊配合混凝土吊斗作为应急布料设备。
混凝土于当日凌晨2:30开始浇筑。
由于混凝土浇筑过程中出现布料机堵泵和大雨(根据当天气象资料显示在13:50~16:30期间降雨量达25mm),导致浇筑进程缓慢,直至晚间19:30浇筑结束,浇筑总量396m³,浇筑总时长约17个小时,大大超出预计浇筑总时长,为混凝土浇筑质量带来隐患。
1.混凝土浇筑过程调查5#布料首先启动浇筑,启动时间为凌晨02:30,直至13:10达到其覆盖半径。
4#塔式布料机在5#布料机后于凌晨03:10启动,直至13:30达到其覆盖半径。
7#布料机在4#塔式布料机后于凌晨06:10启动,浇筑至06:30时地泵管突发堵泵,堵泵20分钟后启动了8#塔吊进行应急布料。
8#塔吊布料持续至09:00,7#布料机恢复布料,但刚浇筑1.5m³混凝土时,发生第二次堵泵,09:30时8#塔吊再次启动应急布料直至17:00。
小组情况说明:小组成立时间2014年6月1日。
2014年6月1日活动内容召开第一次会议,成立QC小组。
找对彖选课题。
定组员选组长。
宣布QC小组组织分工和活动程序1 •小组名称:联合进水口土建施工QC小组2•对象:竖井混凝土立柱、桥梁、路而栓实体3•课题名称:提高混凝土外观质量,确保优质结构主体4.组长:5•分工:xx x (全面工作)xxx (指导)xxx(技术管理)XXX (测量资料)XXX (测量资料)/XX (试验资料)(质量检查、验收)XXX (材料管理)/XXX、XXX (碗施工)/XXX (模板施工及质量检查)6.活动程序: 选择课题现状调查活动人员签名:目标设定分析原因要因确认制定对策对策实施效果检查巩固措施活动总结年月活动内容对本项目部正在施工的竖井井壁、井身混凝土进行外观质量、允许偏差进行实测检验。
混凝土外观质量、允许偏差合格率分布表制表:梁志斌时间:2014年7月5日经统计碗外观质量、允许偏差的平均合格率为92.6%,高于国家标准不低于85%的要求。
活动内容召开第二次会议,根据对泄洪发电洞竖井混凝土外观质量、允许偏差进行实测检验结果,确定本次QC小组活动目标。
记录目标设定:通过二次混凝土工程PDCA循环争取混凝土外观质量、允许偏差项目合格率达95%:95%制图:马守学日期:2014年9月05日2014年9月21日星期日气温一13C—28 °C 气候(團晴雨雪風)人员签到活动内容9月10日对泄洪洞K0+030〜0+050段右墙身磴进行混凝土外观质量、允许偏差进行检验,9月21日对K0+030~0+050段底板碗进行混凝土外观质量、允许偏差进行检验,对检验结果进行统计。
记录对混凝土质量进行了检查、对不合格点进行了统计,通过分析计算,得出了影响混凝土外观质量的因素的频数、频率。
实测180点合格153合格率85%。
做不合格点排列计算表:制表:梁志斌时间:2014年9月21日活动内容9月21日,对发电洞竖井碗进行混凝土外观质量、允许偏差进行检验,对检验结果进行统计。
010603 020215010603 020215010603 020215010603 020215010603 020215现浇结构外观及尺寸偏差检验批质量验收记录〔Ⅰ〕010603 020215现浇结构外观及尺寸偏差检验批质量验收记录〔Ⅰ〕010603 020215现浇结构外观及尺寸偏差检验批质量验收记录〔Ⅰ〕010603 020215现浇结构外观及尺寸偏差检验批质量验收记录〔Ⅰ〕010603 020215现浇结构外观及尺寸偏差检验批质量验收记录〔Ⅰ〕010603 020215现浇结构外观及尺寸偏差检验批质量验收记录〔Ⅰ〕010603 020215现浇结构外观及尺寸偏差检验批质量验收记录〔Ⅰ〕010603 020215现浇结构外观及尺寸偏差检验批质量验收记录〔Ⅰ〕010603 020215现浇结构外观及尺寸偏差检验批质量验收记录〔Ⅰ〕010603 020215现浇结构外观及尺寸偏差检验批质量验收记录〔Ⅰ〕010603 020215现浇结构外观及尺寸偏差检验批质量验收记录〔Ⅰ〕010603 020215现浇结构外观及尺寸偏差检验批质量验收记录〔Ⅰ〕010603 020215现浇结构外观及尺寸偏差检验批质量验收记录〔Ⅰ〕010603 020215现浇结构外观及尺寸偏差检验批质量验收记录〔Ⅰ〕010603 020215现浇结构外观及尺寸偏差检验批质量验收记录〔Ⅰ〕010603 020215现浇结构外观及尺寸偏差检验批质量验收记录〔Ⅰ〕010603 020215现浇结构外观及尺寸偏差检验批质量验收记录〔Ⅰ〕010603 020215现浇结构外观及尺寸偏差检验批质量验收记录〔Ⅰ〕010603 020215现浇结构外观及尺寸偏差检验批质量验收记录〔Ⅰ〕010603 020215现浇结构外观及尺寸偏差检验批质量验收记录〔Ⅰ〕010603 020215现浇结构外观及尺寸偏差检验批质量验收记录〔Ⅰ〕010603 020215现浇结构外观及尺寸偏差检验批质量验收记录〔Ⅰ〕010603 020215现浇结构外观及尺寸偏差检验批质量验收记录〔Ⅰ〕010603 020215现浇结构外观及尺寸偏差检验批质量验收记录〔Ⅰ〕010603 020215现浇结构外观及尺寸偏差检验批质量验收记录〔Ⅰ〕010603 020215。
现浇结构混凝土外观缺陷检查记录修补案
2~N轴北面
现浇混凝土结构外观检查记录修补案
工程名称广德县文
化中心
工程
部位
A区地下室柱4/E轴西南角日期2015--3--23
4~E轴西南角
现浇结构混凝土外观检查记录修补案
4~M~N轴西南角
现浇结构混凝土外观缺陷检查记录修补案
监理单位意见:
建设单位意见:
4~S轴三面柱
现浇结构混凝土外观缺陷检查记录修补案
4~T轴东南角
现浇结构混凝土外观缺陷检查记录修补案
5~6~E~F轴电梯井
现浇结构混凝土外观缺陷检查记录修补案
工程名称
广德县文
化中心工程
部位
A区地下室柱5--6/E-F轴西北角日期2015-3-23
5~6~E~F轴电梯井西北角
现浇结构混凝土外观缺陷检查记录修补案
工程名称
广德县文
化中心工程
部位
A区地下室柱6/T轴电梯井西南角日期2015-3-23
6~T轴电梯井西南角
现浇结构混凝土外观缺陷检查记录修补案
工程名称
广德县文
化中心工程
部位
A区地下室柱8/F轴电梯井东北上部日期2015-3-23
8~F轴电梯井东北上部
现浇结构混凝土外观缺陷检查记录修补案
工程名称
广德县文
化中心工程
部位
A区地下室柱11/S轴东面墙日期2015-3-23
11~S轴东面墙
现浇结构混凝土外观缺陷检查记录修补案
11~S轴东南角。
现浇结构外观及尺寸偏差检验批质量验收记录表8现浇结构分项工程说明:8现浇结构分项工程现浇结构分项工程以模板、钢筋、预应力、混凝土四个分项工程为依托,是拆除模板后的混凝土结构实物外观质量、几何尺寸检验等一系列技术工作的总称。
现浇结构分项工程可按楼层、结构缝或施工段划分检验批。
一般规定8.1.1 现浇结构的外观质量缺陷,应由监理(建设)单位、施工单位等各方根据其对结构性能和使用功能影响的严重程度,按表的规定。
表8.1.1 现浇结构外观质量缺陷说明:8.1.1 对现浇结构外观质量的验收,采用检查缺陷,并对缺陷的性质和数量加以限制的方法进行。
本条给出了确定现浇结构外观质量严重缺陷、一般缺陷的一般原则。
各种缺陷的数量限制可由各地根据实际情况作出具体规定。
当外观质量缺陷的严重程度超过本条规定的一般缺陷时,可按严重缺陷处理。
在具体实施中,外观质量缺陷对结构性能和使用功能等的影响程度,应由监理(建设)单位、施工单位等各方共同确定。
对于具有重要装饰效果的清水混凝土,考虑到其装饰效果属于主要使用功能,故将其表面外形缺陷、外表缺陷确定为严重缺陷。
8.1.2现浇结构拆模后,应由监理(建设)单位、施工单位对外观质量和尺寸偏差进行检查,作出记录,并应及时按施工技术方案对缺陷进行处理。
说明:8.1.2 现浇结构拆模后,施工单位应及时全同监理(建设)单位对混凝土外观质量和尺寸偏差进行检查,并作出记录。
不论何种缺陷都应及时进行处理,并重新检查验收。
外观质量主控项目8.2.1 现浇结构的外观质量不应有严重缺陷。
对已经出现的严重缺陷,应由施工单位提出技术处理方案,并经监理(建设)单位认可后进行处理。
对经处理的部位,应重新检查验收。
检查数量:全数检查。
检验方法:观察,检查技术处理方案。
说明:8.2.1 外观质量的严重缺陷通常会影响到结构性能、使用功能或耐久性。
对已经出现的严重缺陷,应由施工单位根据缺陷的具体情况提出技术处理方案,经监理(建设)单位认可后进行处理,并重新检查验收。
现浇结构外观及尺寸偏差检验批质量验收记录表基础垫层Revised by BETTY on December 25,2020现浇结构外观及尺寸偏差检验批质量验收记录表8现浇结构分项工程说明:8现浇结构分项工程现浇结构分项工程以模板、钢筋、预应力、混凝土四个分项工程为依托,是拆除模板后的混凝土结构实物外观质量、几何尺寸检验等一系列技术工作的总称。
现浇结构分项工程可按楼层、结构缝或施工段划分检验批。
一般规定8.1.1 现浇结构的外观质量缺陷,应由监理(建设)单位、施工单位等各方根据其对结构性能和使用功能影响的严重程度,按表的规定。
加以限制的方法进行。
本条给出了确定现浇结构外观质量严重缺陷、一般缺陷的一般原则。
各种缺陷的数量限制可由各地根据实际情况作出具体规定。
当外观质量缺陷的严重程度超过本条规定的一般缺陷时,可按严重缺陷处理。
在具体实施中,外观质量缺陷对结构性能和使用功能等的影响程度,应由监理(建设)单位、施工单位等各方共同确定。
对于具有重要装饰效果的清水混凝土,考虑到其装饰效果属于主要使用功能,故将其表面外形缺陷、外表缺陷确定为严重缺陷。
8.1.2现浇结构拆模后,应由监理(建设)单位、施工单位对外观质量和尺寸偏差进行检查,作出记录,并应及时按施工技术方案对缺陷进行处理。
说明:8.1.2 现浇结构拆模后,施工单位应及时全同监理(建设)单位对混凝土外观质量和尺寸偏差进行检查,并作出记录。
不论何种缺陷都应及时进行处理,并重新检查验收。
外观质量主控项目8.2.1 现浇结构的外观质量不应有严重缺陷。
对已经出现的严重缺陷,应由施工单位提出技术处理方案,并经监理(建设)单位认可后进行处理。
对经处理的部位,应重新检查验收。
检查数量:全数检查。
检验方法:观察,检查技术处理方案。
说明:8.2.1 外观质量的严重缺陷通常会影响到结构性能、使用功能或耐久性。
对已经出现的严重缺陷,应由施工单位根据缺陷的具体情况提出技术处理方案,经监理(建设)单位认可后进行处理,并重新检查验收。
混凝土外观质量缺陷处理记录处理记录为了解决混凝土外观质量缺陷(露筋)问题,我们需采取以下步骤进行处理记录。
1.问题描述
首先,记录露筋的具体情况,包括位置、面积、深度等。
详细描述问题的性质和程度。
2.原因分析
对引起露筋的原因进行分析。
可能的原因包括施工工艺不当、浇筑过程中的振捣操作不合理、混凝土配合比设计不当等。
分析原因的目的是为了找到解决问题的方法和预防措施。
3.处理方法
根据露筋的情况选择合适的处理方法。
常用的处理方法包括修补、加盖保护层、表面涂层等。
选择处理方法时要考虑到造价、耐久性和施工难易度等因素。
4.处理记录
对进行的处理方法进行详细记录,包括处理时间、处理人员、使用的材料和设备、处理过程中的细节等。
记录应详细准确,便于后续的质量评估和问题追溯。
5.效果评估
经过一段时间的使用和观察,对处理效果进行评估。
评估包括外观质量、结构性能、耐久性等方面。
根据评估结果可以判断处理方法的有效性和可行性,为后续的类似问题提供经验。
6.预防措施
根据露筋问题的原因和处理经验,提出相应的预防措施。
预防措施包括选择合适的施工工艺、控制施工过程的质量、加强材料管理等方面。
通过预防措施的采取,减少类似问题的发生。
以上是针对混凝土外观质量缺陷(露筋)的处理记录的简要步骤。
在实际操作中,需要根据具体情况进行详细的处理记录,以确保问题得到有效解决,并为今后类似问题的处理提供参考。
