悬挑式脚手架施工组织设计(市人民医院)
- 格式:doc
- 大小:64.50 KB
- 文档页数:9
脚手架施工方案一、工程概况中山市人民医院杨郭恩慈大楼工程是旅洪乡亲杨郭恩慈女士捐资和中山市人民医院自筹资金组织建设综合性办公楼、门诊楼,总建筑面积43578㎡,为框剪结构,地上11层,地下2层。
1、工程名称:中山市人民医院杨郭恩慈大楼工程;2、工程地址:中山市人民医院(中山市孙文中路2路)内120急救中心西边,良朋里路段南边;3、施工现场条件和周围环境:已具备三通一平条件;4、本工程为一类高层建筑,耐火等级为一级;建筑物室内地面标高±0.000相当于绝对标高8.200m;本工程为框剪结构体系,抗震设防烈度为七度,主体结构耐入年限50年。
二、工程特点本工程外脚手架从一层开始搭设,采用φ48钢管和铸铁扣件搭设双排落地脚手架,随结构的进度一次性沿高度方向四周满搭设方式,搭设高度为建筑物总高度49.25米。
三、材料要求1、钢管(1)采用外径为φ48mm,壁厚3.5mm的焊接钢管。
材质符合《普通碳素结构钢技术条件》(GB700-88)中的技术条件。
(2)管材符合《直径5-152mm电焊钢管》(PB242-63)的相关要求,《低压流体输送用焊接钢管》GB3092-82中普通钢管的规定。
2、扣件扣件包括扣件及其附件螺母、垫圈等。
3、钢丝绳钢丝绳选用6×19Φ28.0光面钢丝绳,强度极限≥1400Mpa,破断拉力为不小于405KN。
不使用断股、锈蚀严重的钢丝绳。
4、脚手板脚手板采用竹脚手板。
5、安全网按照中山市安全质量监督总站的有关规定,本工程中的安全网采用密目式安全网。
四、脚手架基础及底座1、脚手架全部用C15混凝土垫层作为基础。
2、脚手架底座采用厚度为5mm钢板与直径32mm(150mm长)的钢筋焊接而成。
五、外脚手架构造本工程外脚手架为落地式脚手架,脚手架的具体构造说明如下:1、平面布置:立杆纵向间距1400mm,横向间距700mm,内排立杆距离建筑物的距离不大于300mm。
立杆与大横杆采用直角扣件扣紧,不得隔步设置和遗漏。
住院楼模板支撑架专项施工方案一、编制依据二、工程概况灵武市人民医院迁扩建项目住院楼位于建筑面积30093㎡。
桩筏基础框架结构、地下局部有剪力墙,基础桩筏厚度为1300mm,防水板厚度300mm桩筏外侧、集水坑、电梯基坑外侧均采用砖胎模,柱、墙、梁、板采用胶合板做为混凝土接触面模板,方木辅以金属方管做为垫撑,盘扣式钢管满堂支撑架体系做模板支撑。
2。
1工程地点灵武市人民医院迁扩建项目住院楼工程工程位于灵武市西平西街南侧,中山街东侧。
2。
2结构特征:桩筏基础,框架结构地上九层,地下管道层层高2.15米,一层层高5。
4米,二、三层层高均为4。
5米,四--九层层高均为3。
8米竖向结构为框架柱,横向为梁、板。
2.3模板支架的应用位置:本工程梁板底模板和框架柱侧模板。
2.5支撑系统选择承插型盘扣式支架概况:承插型盘扣式支撑架的纵、横杆直径为φ48,壁厚为3。
2mm,材质为Q345;承插型盘扣式支撑架具有以下特点:1)、采用低合金高强度钢,承载能力高,考虑安全系数,单肢设计承载力可达40KN以上。
2)、竖向拉杆,水平拉杆和斜拉杆使支撑架具有了很好的稳定性。
材料用量少,安装快捷、简便,效率高。
3)坚固耐用,周转次数高,节约成本。
支撑高度、特点,说明本工程支撑高度最高为5。
35米,最低为1.98米。
三、施工工艺技术3.1模板支架形式技术参数工程特点1)本工程竖向结构框架柱地下部分为上支墩和下支墩,截面尺寸多在900mm、1000mm、1100mm见方。
地上框架柱截面尺寸为600mm、700mm、800mm见方。
2)本工程横向结构框架梁截面尺寸宽度基本为200mm、250mm、300mm、350mm,400mm、450mm、500mm;高度为500mm、550mm、600mm、650mm、700mm、750mm、800mm、850mm、900mm,1000mm,1100mm,板厚100mm、120mm、160mm。
确定支撑形式①立杆:间距为0.9m步距≤1。
花篮拉杆工具式悬挑架施工工法杨顺高春泉吴海洪施州州周善传1、前言随着城市建设的飞速发展,高层及超高层建筑物的不断增多,施工环境愈趋复杂,为了满足结构施工和外装饰施工的需要,悬挑式钢管扣件外脚手架因其适应性广、承载能力强、搭设与拆除方便等特点受到了广泛的应用。
但以往的悬挑脚手架放置的工字钢,楼面放置的长度大于悬挑的长度,不仅浪费工字钢,同时也给后续的施工带来了不便。
江苏南通二建集团有限公司承建的青城苑项目使用了一种新型的悬挑脚手架,既节约了工字钢的材料,又给装修施工带来了方便。
为了将此项技术推广应用,通过组织技术人员进行攻关形成了本工法,并进一步推广到杭州明珠金陵国际大酒店,重庆市人民医院东方医院,技术人员通过对此工法的进一步提炼获得了花篮拉杆式脚手架实用新型专利和南京市建筑业协会颁发的QC二等奖。
2、工法特点2.1本工法操作方便,适应范围广,安全可靠。
2.2本工法改变了传统用钢丝绳卸载的施工方法,改用梁端上部用Φ20钢筋连接,由花篮螺栓拧紧受力可起到固定、卸荷、减轻钢梁支座弯矩作用,且花篮螺栓和钢筋可回收二次利用,与常规使用的钢丝绳比较更安全,且经济合理,降低成本。
2.3本工法将传统工字钢悬挑梁受力变为简支梁受力,工字钢截面特征呈对称,受力明确,钢梁尾端用螺栓固定,钢梁悬挑端上部由花篮螺栓拧紧受力,属于轴心受力的最佳状态,抗弯性能较好。
2.4本工法改变了传统型钢梁在楼面锚固的施工方法,改用型钢挑梁由螺栓固定在建筑物上,悬挑钢梁长度比传统悬挑钢梁缩短一半以上,降低了成本,而且悬挑钢梁不必伸入建筑物内,无需墙面预留洞口,墙面施工时无须再次封补,对后续作业楼层面地坪施工不影响,无需等悬挑钢梁拆除后再进行地坪施工,降低了洞口渗水的质量通病又缩短了工期。
2.5本工法悬挑钢梁上部基本与混凝土楼层面持平,铺上旧模板后防护到位,便于清理。
3、适用范围适用于高层建筑主体结构四周悬挑阳台较少建筑,尤其适用于框架结构。
模板工程施工组织设计(方案)工程名称:山东荣成市石核馨园住宅小区5、6#编制人:王亚飞编制日期:2010年2月山东荣城建筑集团有限公司脚手架搭设方案一、脚手架搭设类型地下二层至地上三层采用双排落地式钢管脚手架,架体高度16。
3m,三层楼面以上采用工字钢悬挑钢管扣件式脚手架,分三级搭设,一级搭设从四层至九层,架体高度17.4m,二级搭设从十层到十五层,架体高度17.4m,三级搭设从十六层至机房层,架体高度11.7m。
二、脚手架材质1、钢管脚手架选用外径48mm,壁厚3。
5mm的A3钢管,搭设架子前进行保养,除锈并统一上漆,颜色为橘黄色,脚手架防护栏杆,统一红白间隔漆,剪刀撑统一涂红白间隔油漆。
2、钢管扣件式脚手架搭设使用的扣件符合建设部《钢管脚手架扣件标准》要求,不使用有裂纹、气孔、缩松、砂眼等锻造缺陷的扣件,贴和面应平整,活动部位灵活,夹紧钢管时开口处最小距离不小于5mm。
3、脚手板采用20cm×5cm×4M松木脚手板,两端用铁丝环箍.4、安全平网采用锦纶网,安全网立网采用密目式安全网,满足2000目/10×10cm,做耐穿试验,三证俱全。
5、立网连接采用5mm的尼龙绳。
三、脚手架的搭设一)、落地式脚手架本工程落地式钢管扣件式脚手架其搭设的要求如下:1、立杆基础根据本工程脚手架搭设高度和施工现场的土质情况,对脚手架基础按《建筑地基基础工程施工质量验收规范》(GB50202—2002)的有关规定进行处理。
考虑到外架的牢固、稳定、安全,必须对基土分层夯实,平整,脚手架底座面标高应高于自然地平50mm,四周做返水沟有序排水,防止架基浸水下沉,影响安全,基础验收合格后应准确放样定位。
2、立杆间距脚手架立杆纵距为1.2—1。
5m,步距为1.8m。
立杆横距为0。
9m,里立杆与墙体净距为30cm.脚手架的底部的立杆采用不同长度的钢管穿插布置,使相邻两根立杆上部接头相互错开,不在同一水平面上,以保证脚手架的整体性.3、架体与建筑物的拉结a、脚手架与建筑物水平方向按每4跨或6m设一刚性拉结点,垂直方向按每2步或3.6m 设一刚性拉结点,所有拉结点按矩形设置。

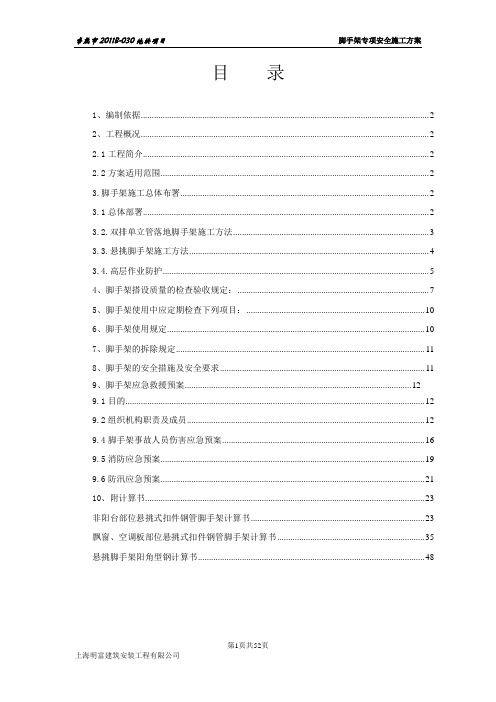

目录1、编制依据 (2)2、工程概况 (2)2.1工程简介 (2)2.2方案适用范围 (2)3.脚手架施工总体布署 (2)3.1总体部署 (2)3.2.双排单立管落地脚手架施工方法 (3)3.3.悬挑脚手架施工方法 (4)3.4.高层作业防护 (5)4、脚手架搭设质量的检查验收规定: (7)5、脚手架使用中应定期检查下列项目: (10)6、脚手架使用规定 (10)7、脚手架的拆除规定 (11)8、脚手架的安全措施及安全要求 (11)9、脚手架应急救援预案 (12)9.1目的 (12)9.2组织机构职责及成员 (12)9.4脚手架事故人员伤害应急预案 (16)9.5消防应急预案 (19)9.6防汛应急预案 (21)10、附计算书 (23)非阳台部位悬挑式扣件钢管脚手架计算书 (23)飘窗、空调板部位悬挑式扣件钢管脚手架计算书 (35)悬挑脚手架阳角型钢计算书 (48)1、编制依据2、工程概况2.1工程简介我司承建的常熟市2011B-030地块一标项目有1#楼、2#楼、5#楼。
1#楼地上18层,地下1层,1个建筑单元,建筑面积5110m2,建筑高度59.9m;2#楼地上18层,地下1层,2个建筑单元,建筑面积为10150m2,建筑高度59.9m;5#楼地上26层,地下1层,建筑面积为:8705m2,建筑高度为79.5m;及地下车库组成,本工程属一类民用建筑,防火等级为一级。
本工程脚手架工程采用悬挑式脚手架及落地脚手架结构形态,3层以上采用悬挑式脚手架,本方案为悬挑式脚手架及落地脚手架专项施工方案。
2.2方案适用范围本方案施工适用范围;1#、2#、5#楼2层以下落采用落地脚手架,1#、2#、5#楼3层以上采用悬挑脚手架搭拆方案。
3.脚手架施工总体布署3.1总体部署根据工程进度及施工总体安排,本工程1#、2#、5#楼2层及以下采用落地脚手架、1#、2#、5#楼脚手架3层及以上采用工字钢悬挑脚手架。
1#、2#楼分别在3层楼面设置第一道悬挑型钢,在9层楼面设置第二道悬挑型钢,在15层楼面设置第三道悬挑型钢;5#楼分别在3层楼面设置第一道悬挑型钢,在9层楼面设置第二道悬挑型钢,在15层楼面设置第三道悬挑型钢;本脚手架使用时间仅限于主体结构施工阶段。

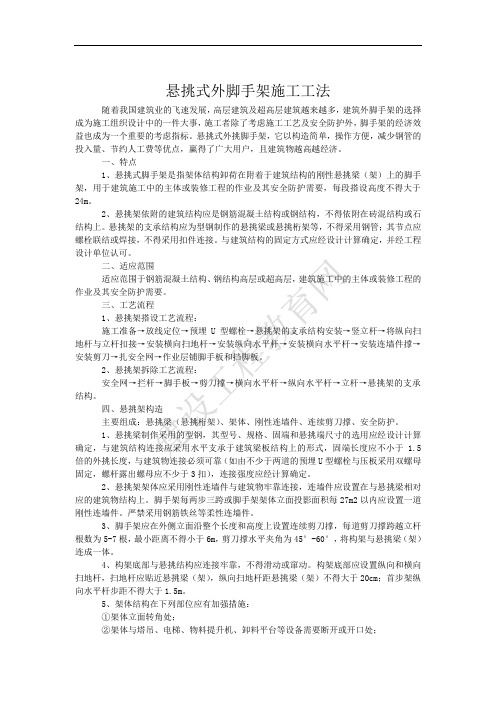

悬挑式外脚手架施工工法随着我国建筑业的飞速发展,高层建筑及超高层建筑越来越多,建筑外脚手架的选择成为施工组织设计中的一件大事,施工者除了考虑施工工艺及安全防护外,脚手架的经济效益也成为一个重要的考虑指标。
悬挑式外挑脚手架,它以构造简单,操作方便,减少钢管的投入量、节约人工费等优点,赢得了广大用户,且建筑物越高越经济。
一、特点1、悬挑式脚手架是指架体结构卸荷在附着于建筑结构的刚性悬挑梁(架)上的脚手架,用于建筑施工中的主体或装修工程的作业及其安全防护需要,每段搭设高度不得大于24m。
2、悬挑架依附的建筑结构应是钢筋混凝土结构或钢结构,不得依附在砖混结构或石结构上。
悬挑架的支承结构应为型钢制作的悬挑梁或悬挑桁架等,不得采用钢管;其节点应螺栓联结或焊接,不得采用扣件连接。
与建筑结构的固定方式应经设计计算确定,并经工程设计单位认可。
二、适应范围适应范围于钢筋混凝土结构、钢结构高层或超高层,建筑施工中的主体或装修工程的作业及其安全防护需要。
三、工艺流程1、悬挑架搭设工艺流程:施工准备→放线定位→预埋U型螺栓→悬挑架的支承结构安装→竖立杆→将纵向扫地杆与立杆扣接→安装横向扫地杆→安装纵向水平杆→安装横向水平杆→安装连墙件撑→安装剪刀→扎安全网→作业层铺脚手板和挡脚板。
2、悬挑架拆除工艺流程:安全网→拦杆→脚手板→剪刀撑→横向水平杆→纵向水平杆→立杆→悬挑架的支承结构。
四、悬挑架构造主要组成:悬挑梁(悬挑桁架)、架体、刚性连墙件、连续剪刀撑、安全防护。
1、悬挑梁制作采用的型钢,其型号、规格、固端和悬挑端尺寸的选用应经设计计算确定,与建筑结构连接应采用水平支承于建筑梁板结构上的形式,固端长度应不小于 1.5倍的外挑长度,与建筑物连接必须可靠(如由不少于两道的预埋U型螺栓与压板采用双螺母固定,螺杆露出螺母应不少于3扣),连接强度应经计算确定。
2、悬挑架架体应采用刚性连墙件与建筑物牢靠连接,连墙件应设置在与悬挑梁相对应的建筑物结构上。
宁南县三峡白鹤滩学校建设项目悬挑式脚手架施工方案1 / 45目录目录11工程概况22编制依据23施工计划24质量保证体系35脚手架搭设方案55.1搭设方案选择55.2脚手架材料选择95.3施工平面布置105.4施工工艺流程及操作要点10 5.5操作要点115.6脚手架搭设125.7脚手架的检查及验收176质量控制措施187脚手架搭设安全技术措施217.1组织保障措施217.2技术保障措施237.3监测方案268应急预案279脚手架计算书281工程概况宁南县三峡白鹤滩学校建设项目位于宁南县城区,顺城南街及东升路交汇处。
本工程为九年一贯制学校,餐厅、风雨操场的结构形式为框架结构,安全等级为二级,设计使用年限50年,抗震设防烈度为8度。
2编制依据1、建设部【2009】87号文件2、《钢结构设计规范》GB50017-2011;3、《建筑结构荷载规范》GB50009-2012;4、《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2011;5、《混凝土结构设计规范》GB50010-2010;6、《钢管脚手架扣件》GB15831-2006;7、《建筑施工安全检查标准》JGJ59-2011;8、参照本工程施工图纸及施工组织设计编制本施工方案3施工计划通过对本工程合同文件中对于本工程施工进度的要求、工程资料及施工现场实际条件的分析并结合所选定的施工方法及技术措施,经过细致周密的计划安排,决定确保在合同工期内完成本工程施工任务。
根据本工程总工期的要求餐厅、风雨操场的子单位工程采用悬挑式脚手架进行施工。
其悬挑式脚手架施工能够按时竣工,在施工过程中项目部各班组必须相互配合、相互协调,合理安排人力、物力,精心组织,流水施工。
在施工过程中项目部施工负责人根据工程的施工总进度计划,统筹安排。
各施工班组必须根据工程的实际情况,合理安排人力,避免本道工序的施工班组影响下道工序施工班组的施工,而造成窝工,影响工程的总体进度。
中山市人民医院杨郭恩慈大楼工程(脚手架)工程简介中山市人民医院杨郭恩慈大楼是一座高层建筑,工程于2019年开始施工,预计于2022年完工投入使用。
脚手架作为建筑施工中的常用工具,在本工程中也发挥了重要作用,保障了施工安全。
脚手架安装脚手架类型在本工程中,采用了高度可调式扣件脚手架,其特点为安装方便、拆卸快捷、承重能力大、适用范围广等优点。
脚手架搭建过程1.脚手架基础施工脚手架基础为脚手架的承重支撑,由于脚手架搭设在高层建筑外墙上,需要钢管加固并加固稳固,确保搭建安全。
基础钢管又称支腿,在每个角及每排脚手架结构中间,按设计定位用扣件固定。
脚手架施工必须确定基础是在安全性、牢固性、稳定性上可行的,同时需按设计要求进行安装。
2.脚手架主体搭建对于高度可调式扣件脚手架,搭建主体可以根据楼层高度和建筑结构灵活选择。
具体搭建方法为将横向和纵向的钢管与扣件按照设计方案安装固定,再在上面铺设雪地板或钢丝网,完成基本脚手架结构。
3.安装外挂脚手架在工程架设过程中,建筑墙面或窗口等位置需要用到外挂脚手架。
外挂脚手架的安装要求与普通脚手架安装要求相同。
外挂脚手架的搭设,需要钢管加固并加固稳固,高度一定要与主脚手架一致,方向和位置应与建筑物的结构相应。
4.搭设立杆、扶手和安全防护装置安装完基础、主体、外挂脚手架之后,需要进行立杆、扶手和安全防护装置的安装。
其作用是增加脚手架的稳定性,同时保障施工人员的安全。
具体方法是在已安装好的脚手架上,在立杆内插入钢管,将扣件固定,再将扶手与安全防护装置按照固定位置固定即可。
脚手架使用与维护脚手架使用使用脚手架前,需要指定专人负责管理和使用。
使用脚手架时,必须依据设计方案设置脚手架的坡度、跨度和下落高度等参数,以保证施工安全。
脚手架维护为确保脚手架的稳定性和使用寿命,脚手架需要进行以下维护:1.定期检查脚手架每隔一段时间需要进行一次脚手架的检查,根据检查情况及时对脚手架的松动、锈蚀等问题进行维修或更换。
目录1.编制说明 (3)2.编制依据 (3)3.工程概况 (4)4.设计概况 (4)5.施工部署 (7)5.1安全防护领导小组 (7)5.2设计总体思路 (7)5.3质量标准 (10)5.4材料计划 (11)5.5劳动力计划 (11)6.材料要求 (11)6.1钢管 (11)6.2扣件 (11)6.3脚手板 (12)6.4安全网 (12)6.5材料进场检验程序 (12)7.构造要求及技术措施 (13)7.1立杆 (13)7.2纵向水平杆 (13)7.3横向水平杆 (14)7.4纵、横向距钢梁的第一道水平杆 (14)7.5剪刀撑 (14)7.6脚手板 (15)7.7连墙件 (15)7.8防护设施 (17)7.9楼梯间防护措施 (17)7.10防雷避电措施 (17)7.11结构临边防护措施 (18)8.脚手架的搭设及拆除施工工艺 (18)8.1悬挑式钢管脚手架搭设施工工艺 (18)8.2脚手架的拆除施工工艺 (19)8.3脚手架搭设的允许偏差和检验方法 (19)8.4扣件拧紧抽样检查数目及质量判定标准 (20)9.安全施工技术措施 (20)9.1材质及其使用的安全技术措施 (20)9.2脚手架搭设的安全技术措施 (20)9.3脚手架上施工作业的安全技术措施 (21)9.4脚手架的使用和维护措施 (21)9.5脚手架拆除的安全技术措施 (21)10.文明施工要求 (22)11.雨期施工措施 (23)12.监测监控项目 (23)13.应急预案 (24)13.1应急目标 (25)13.2悬挑脚手架工程事故类型及危险分析 (25)13.3应急组织分工 (28)13.4应急组织机构 (29)13.5应急准备 (29)13.6应急响应 (30)14.悬挑式扣件钢管脚手架计算书 (33)14.1带连梁3米工字钢计算书 (33)14.2带连梁7米工字钢计算书 (45)14.3不带连梁3米工字钢计算书 (56)1.编制说明依据本工程的结构特点,()选用扣件式双排钢管外脚手架。
花篮拉杆工具式悬挑架施工工法1、前言随着城市建设的飞速发展,高层及超高层建筑物的不断增多,施工环境愈趋复杂,为了满足结构施工和外装饰施工的需要,悬挑式钢管扣件外脚手架因其适应性广、承载能力强、搭设与拆除方便等特点受到了广泛的应用。
但以往的悬挑脚手架放置的工字钢,楼面放置的长度大于悬挑的长度,不仅浪费工字钢,同时也给后续的施工带来了不便。
江苏南通二建集团有限公司承建的青城苑项目使用了一种新型的悬挑脚手架,既节约了工字钢的材料,又给装修施工带来了方便。
为了将此项技术推广应用,通过组织技术人员进行攻关形成了本工法,并进一步推广到杭州明珠金陵国际大酒店,重庆市人民医院东方医院,技术人员通过对此工法的进一步提炼获得了花篮拉杆式脚手架实用新型专利和南京市建筑业协会颁发的QC二等奖。
02、工法特点2.1本工法操作方便,适应范围广,安全可靠。
2.2本工法改变了传统用钢丝绳卸载的施工方法,改用梁端上部用Φ20钢筋连接,由花篮螺栓拧紧受力可起到固定、卸荷、减轻钢梁支座弯矩作用,且花篮螺栓和钢筋可回收二次利用,与常规使用的钢丝绳比较更安全,且经济合理,降低成本。
2.3本工法将传统工字钢悬挑梁受力变为简支梁受力,工字钢截面特征呈对称,受力明确,钢梁尾端用螺栓固定,钢梁悬挑端上部由花篮螺栓拧紧受力,属于轴心受力的最佳状态,抗弯性能较好。
2.4本工法改变了传统型钢梁在楼面锚固的施工方法,改用型钢挑梁由螺栓固定在建筑物上,悬挑钢梁长度比传统悬挑钢梁缩短一半以上,降低了成本,而且悬挑钢梁不必伸入建筑物内,无需墙面预留洞口,墙面施工时无须再次封补,对后续作业楼层面地坪施工不影响,无需等悬挑钢梁拆除后再进行地坪施工,降低了洞口渗水的质量通病又缩短了工期。
2.5本工法悬挑钢梁上部基本与混凝土楼层面持平,铺上旧模板后防护到位,便于清理。
03、适用范围适用于高层建筑主体结构四周悬挑阳台较少建筑,尤其适用于框架结构。
04、工艺原理悬挑架结构体系由水平钢梁和花篮螺杆两部分组成。
一、工程概况:偃师市人民医院病房楼,本工程地下一层,地上十二层组成。
标准层层高为3.9m,最高点52.9m;本工程结构类型为剪力墙框架结构,地下部分用途为设备层,地上部分用途为综合使用区。
二、搭设及拆卸方案1、本工程采用钢管扣件式悬挑脚手架,架子宽900mm,步距1800mm,外架距离墙面300mm。
2、病房楼的三角架搭设楼层在2、5、8层上,三角架最大承重高度4层楼层高度;结构施工时必须事先根据本方案的预留孔图纸和结构的第2、3、6、9层楼面和剪力墙的上的相应位置留孔及预埋铁件。
3、本工程外架设计为钢管扣件式悬挑架,基本结构分两部分,一是主要受力的钢管扣件式三角形支架,二是以三角架为支撑作为整个施工操作平台的钢管扣件式双排脚手架体系,主要承担施工恒载、活载及部分风载,并将其传递到建筑物上。
4、三角架支撑是本外架的主要受力构件,其搭设及加固必须严格按照三角架详图(一般部位、阳台部位、洞口部位及转角部位四种部位)的要求进行,不得随意减少扣件及改变接着位置。
三角架斜撑中间必须加通长封闭连杆,三角支架与双排架的立杆一一对应,同一三角支架的内外斜撑杆端部必须分别布置在横担杆或小横杆的两侧,并且同一根斜撑相的两端不能立于横担杆及小横杆的同一侧。
5、上部双排脚手架的搭设同一般双排脚手架,立杆步距与三角支架一一对应。
脚手架与结构的拉结采用刚柔结合方案,沿竖向的拉结位置见外架剖面图,其中每单元第一步每根小横杆(即三角支架的水平杆)都必须穿过结构预留孔或结构洞口志结构作刚性拉结,并且利用穿墙螺栓对其进行适当的加强。
非此种部位的拉结,利用部分穿墙螺栓或其孔洞穿钢丝与外架拉结,并且根据实际情况隔一定距离(一般不超过4mm)延长小横杆以顶住结构。
所有相邻拉结点水平间距不超过4米,竖向间距不超过三步架。
上下的拉结位置必须错开布置,呈“梅花状”,以提高整体稳定性;横向同一排立杆上、下相邻的小横杆必须布置在立杆的两侧,即“跳杆布置”。
6、外架搭设的最大高度为七步架,结构施工上翻时,每满七步(4层)后,开始搭设上一单元的悬挑结构,且上下两个单元的架子必须断开。
待搭完4步或5步经检查无误后拆除下一单元的架子(必须在木工拆模之后)。
拆卸必须从上到下,不得上下同时进行;每一单元的悬挑结构不拆除,既可铺笆后作为结构防护,又可在装修时,架子下翻,做为搭架的操作台。
7、外用电梯处外架要断开(在外用电梯安装后),断开处加以封闭,此处端部所有拉结均采用钢管穿墙刚性拉结,并设置必要的横向支撑。
8、整个外架洞全高用安全网密封,不设挡笆,设挡脚板。
外架与结构墙体之间每四层用脚手板封闭,特别是紧靠斜撑根部,一定要封闭严密。
安全网接着处用细铁丝连接,最下部包住纵向水平杆,防止落物。
9、护栏板、踢脚线、垫笆每步架设置,垫笆均用铁丝与金刚管紧固,接着在小横杆上。
10、墙体内预留孔洞采用Φ60PVC管制作。
11、悬挑结构的横担管端部的楼板内预埋Φ14的钢筋环,并在金刚筋环的两侧在横蝗管上加一阻滑扣件。
12、每天至少有两名架子工专职对架子进行检查、维护,对不合乎要求的地方及时按要求处理,发现异常情况及时汇报。
13、上人爬梯:采用脚手架内设置爬梯,宽度同脚手架宽度,斜度50度左右,用钢筋焊制。
14、其它要求根据现行有关规范执行。
三、施工安全体系(一)管理要素1.项目各部门统一协调管理,实行全员安全管理,任何人发现安全隐患要及时提出。
2.严格按照脚手架的操作技术规程、规范施工。
3.在安全与质量、进度等方面发生冲突时,一定要坚持“安全第一”。
4.加强管理,杜绝违章作业。
(二)安全技术措施1.安全施工措施①架子上的操作人员必须穿防滑鞋及挂安全带;②架上作业人员应作好分工配合;③作业人员应带工具袋;④搭设材料应随搭设进度,随用随上以免防止不当掉落伤人;⑤每次施工前,架上材料应全部用完或剩余的卸下,不得留存于作业面上,已搭好的架子应形成稳定结构,不稳的要临时加固;⑥在搭设过程,地面的配合施工人员应避开可能落物的区域;⑦在搭设脚手架时不得使用不合格材料;⑧配有专人指挥,作业人员必须服从统一指挥。
2.安全使用措施①本外架在结构施工时最多只允许两个施工层同时施工,装修施工时也不得超过三个施工层;②外架上严禁堆放模板、钢管以及任何重量大或数量多、可能影响外架安全的材料;③本外架不得作为结构施工的支撑使用,外墙、外边梁的所有荷载均不允许传递到外架上;④对外架脚手板上的施工垃圾必须随施工随时清理,清理时不得直接向下抛扔;⑤在作业面上进行电焊作业时,应采取可靠的防火措施;⑥不得任意拆除脚手架的基本构件及连墙杆,因作业需要必须不得已拆除时必须经得施工负责人同意,并采取可靠的弥补加固措施;⑦当作业面的高度不够而需要垫高时,应采取可靠的垫高方法,垫高不得超过0.5m。
3.安全管理措施①项目必须有安全技术措施,并防止一般化;②做到文明施工,且符合安全、卫生,防火要求;③脚手架搭设安全必须经负责人验收合格方可使用,并在使用期间安排专人维护保养;④施工现场实行逐级安全技术交底制度,班组长每天对工人进行施工搭设要求、作业环境的安全交底;⑤加强工人的季节性劳动保护工作。
四、质量保证措施1.脚后架的搭设、拆除,严格按方案执行;2.每周进行安全生产,质量保证总结会议;3.教育职工树立“百年大计,质量第一”的思想,强化意识;4.搭设、拆卸等,施工前有关班组长及工人应熟悉本方案,做好技术交底,并认真检查执行情况;5.坚持“预防为主”的方针,最大限度地减少损失;6.在施工过程中,应坚持边施工、边自检、互检的制度,有问题及时改正,保证施工质量符合设计和施工的质量要求;7.坚持奖罚严明的质量管理制度。
对质量好的要进行精神和物质的表彰和奖励,对质量不好的,必须查明原因,订出改进措施并落实。
对责任人视情况给予惩罚。
五、安全管理制度(安全纪律)1、员工要热爱本职工作、提高业务水平及操作技能。
能提出改进安全工作的意见,搞好安全生产。
2、遵守劳动纪律,服从领导和安全、质量检查人员的指挥。
工作时,思想集中,坚守岗位。
严禁酒后上架作业。
3、严格执行操作规程,不得违章指挥和违章作业,对违章指挥的指令有权拒绝,并有责任制止他人违章作业。
4、按作业要求正确穿载个人防护用品,进入施工现场必须戴安全帽。
5、在施工现场行走需要注意安全,不准攀登脚手架。
6、正确使用防护装置和防护设施,不准随意拆除和挪动各种防护装置,防护设施和警告,安全标志等。
六、计算书钢管扣件悬挑式外架设计1、外架参数:立杆横距b=1.05m,纵距L=1.20m内立杆距墙b1=0.3m,平均步距h=1.65m,最大步距h=0.75m,满铺竹笆脚手架七层,竹笆护栏七层。
同时施工层数为两层,一次最大搭设高度七步架。
钢管为热轧Q235钢,正截面容许应[σ]=215N/mm2,抗剪容许应力,[τ]=125N/mm2,钢管截面抵抗矩ω=5080mm2,有效截面积A=489mm2,截面惯性半径i=15.8mm,a类截面,E=2.06×108N/mm2。
2、荷载计算:钢管Φ48×3.5mm,重38.5N/m,扣件:对接扣件18.5N/只,十字扣件13.5N/只,转角扣件14.5N/只。
竹笆脚手、护栏、安全网重量取350N/m2。
施工荷载为活载,取定3000N/m2。
(1)恒载标准值:(a)一纵距内全高钢管重量:qk1=[(6×1.2+2×1.65+1.5)×7+2.5+4×3.1]×38.5=3810N (b)一纵距内全高全部扣件重量:关键部位取双扣件qk2=(6×13.5+2×18.5)×7+6×14.5=920N(c)一纵距内竹笆安全网重量:qk3=350×1.2×1.05×7=3100N(d)恒载标准值小计:qk=3810+920+3100=7.83KN(2)施工活载:两层同时施工gk=3×2×1.05×1.2=7.56KN(3)风荷载:W取0.2KN/m2。
(4)荷载设计值:荷载分项系数恒载取1.2,活载取1.4恒载:Q= 7.83×1.2=9.4KN活载:Q= 7.56×1.4=10.6KN另外在验算大、小横杆时,分别对钢管扣件及施工活载乘上述分项系数。
3、三角支架平台受力分析及杆件内力计算:钢管沿轴向的刚度远大于其横向钢度(条件是假定无整体变形及局部压杆失稳),因2E m mm /N 215][<)N /N 8.0-1(M A N =σγωβ+ϕ而,对与墙拉结的小横杆而言,三角支架刚度可视为无限大,即简化计算时可不考虑该小横杆的超静定作用,将该处视为完全铰接。
计算时,N1、N2、N3、N4为内外立杆均分荷载的情况。
N11、N21、N31、N41为考虑内外立杆承受荷载按内:外=0.46:0.36比例进行分配的情况,该情况在装修施工时可能出现,对杆件验算时,根据需要进行取用。
R 11=-R 31=5.52KN R 1=-R 3=6.33KN R 21=R 2=20KN R 2=2N 0=20KN N 11=8KN N 1=11.1KN N N21=12.9KN N 2=10.1KN N 31=-3.5KN N 3=-4.83KN N 41=R 81=-5.42KN N 4=R 8=-6.33KN 4、扣件抗滑移能力:取单扣件抗滑能力设计值为q=6KN 时,由上述杆件内力值可看出,23杆、14杆,杆件均至少需求个扣件。
另外事处节点处小横杆亦必须加强以保证有一定的安全储备,实际处理采用加双扣件的方式,另外利用穿墙螺栓孔用钢丝进行拉结。
5、立杆验算:取首步架对内外立杆荷载取大值验算,立杆两端在大横杆约束下,介于“两端铰支”到“两端固定”之间(水杆与大横杆间采用十字扣件连接)。
其计算长度L 0=μ1×h ,根据《高层建筑施工手册》(中国建筑工业出版社)中提供的计算方法计算。
对本外架有a 1=h/2L=1.75/2.4=0.729查表(见施工手册)利用插入法得μ1=0.767则 L 0=0.767×1.75=1.35m 可推出 长细比λ0=L 0/i=87又L 11=h=1750mm 可得λh =L h /i=111 M 0=N 0×e 0=N 0×(53+H/2000) =N 0×60mm式中M 0——N 0在立杆端部产生的等效弯距;H ——外架一次搭设高度,取H=13200mm ,H/2000为H/2高度处垂直度搭设偏差。
立什承载能力由稳定性控制,利用钢结构压弯构件公式: (1)式中:N ——轴心压力(N );M ——等效弯矩(N ,m );2233mm /N 215<mm /N 1.111)1.132/8.128.0-1(50805.160108.124.02.1489736.0108.122.1=⨯⨯⨯⨯⨯⨯⨯+⨯⨯⨯2263mm /N 215<mm /N 207)8.25/1.118.0-1(508015.11059.04.02.1489205.0108.122.1=⨯⨯⨯⨯⨯⨯+⨯⨯⨯2263mm /N 215<mm /N 1.151)2.31/9.128.0-1(50805.110648.04.02.1489445.0109.122.1=⨯⨯⨯⨯⨯⨯+⨯⨯⨯ βm ——等效弯矩系数;ϕ——轴心受压构件稳定系数;γ——截面塑性发展系数,钢管取1.15; N E ——欧拉临界力。
