雷诺护垫施工程序及施工方法雷诺护垫施工程序及施工方法1. 引言在本文档中,将详细介绍雷诺护垫施工的程序和方法。
雷诺护垫施工是指在建筑工程中使用雷诺护垫进行地基处理的过程。
通过本文档,施工人员可以了解到雷诺护垫施工的各个步骤和具体操作方法,以确保施工过程顺利进行。
2. 护垫材料准备2.1 确定护垫的类型和规格2.2 确定护垫的数量和尺寸2.3 购买所需的护垫材料2.4 安装和调试护垫设备3. 施工前准备3.1 清理施工现场3.2 对施工现场进行测量和标记3.3 检查施工设备和工具的完好性3.4 准备施工所需的辅助材料和物品4. 护垫施工程序4.1 打桩4.1.1 确定打桩的位置和间距4.1.2 准备打桩设备和工具4.1.3 打桩操作步骤4.2 安装护垫4.2.1 将护垫放置在打桩位置4.2.2 固定护垫4.2.3 检查护垫的安装质量5. 护垫施工方法5.1 单层护垫施工方法5.2 多层护垫施工方法5.3 护垫与其他土工材料的组合施工方法6. 施工质量控制6.1 施工前的质量控制6.2 施工过程的质量控制6.3 施工后的质量验收7. 施工安全措施7.1 安全技术措施7.2 施工现场的安全管理7.3 施工人员的安全培训8. 护垫施工注意事项8.1 施工过程中的注意事项8.2 施工人员的注意事项8.3 施工设备的注意事项9. 维护与保养9.1 定期检查护垫的使用状况 9.2 清理和维护护垫设备9.3 处理护垫损坏或失效的情况本文档所涉及附件如下:- 施工现场照片- 施工设备使用说明书- 施工质量检验记录表本文档所涉及的法律名词及注释:- 护垫:一种地基处理材料,具有隔离、抵抗和排水的功能。
- 打桩:使用机械设备将桩体驱入土壤中的过程。
- 施工质量控制:通过采取相应的措施,确保施工质量符合相应标准和要求。
雷诺护垫施工工法雷诺护垫施工工法文档模板范本一、引言雷诺护垫施工工法是一种用于道路和建造物护坡的创新施工方法。
通过使用特殊的护坡垫和施工工艺,可以提供强大的护坡能力,同时提高工程的可持续性和美观性。
本文档旨在详细介绍雷诺护垫施工工法的应用和技术细节,使读者能够全面了解这一施工方法。
二、技术原理1. 雷诺护垫的特点和优势1.1 护坡能力强:雷诺护垫采用高密度聚乙烯材料制作,具有出色的耐压和耐腐蚀性能,可以有效反抗水流和土壤侵蚀,保护坡面稳定。
1.2 环保低碳:雷诺护垫可以回收再利用,减少对环境的影响,符合可持续发展的要求。
1.3 美观实用:雷诺护垫表面可种植植物,形成绿化护坡,美化环境,同时具有良好的透水性能和防滑效果。
2. 施工工艺概述2.1 基础处理:清理施工区域的杂物和表层土壤,确保施工基底平整坚固。
2.2 垫层铺设:将雷诺护垫按照设计要求铺设在施工基底上,注意与基础之间的密切连接。
2.3 固定连接:使用专用的固定件将雷诺护垫坚固地固定在地面上,确保整个护坡系统的稳定性和完整性。
2.4 排水处理:在雷诺护垫上设置适当的排水设施,确保雨水能够顺利排出,防止局部积水和泥石流的发生。
三、施工注意事项1. 施工前准备1.1 设计方案:根据实际情况制定详细的设计方案,包括护坡的高度、坡度、垫层数量等等。
1.2 材料准备:选用质量合格的雷诺护垫和固定件,准备施工所需的其他辅助材料和设备。
2. 施工过程2.1 施工组织:合理安排施工人员和设备,确保施工过程的顺利进行。
2.2 质量控制:对每一道工序进行严格的质量检查,确保施工质量符合要求。
2.3 安全施工:严格遵守安全操作规程,保证施工现场的安全。
四、施工案例展示本章节将介绍几个使用雷诺护垫施工工法的成功案例,包括道路护坡、建造物护坡等。
五、常见问题解答这一章节将回答一些读者可能会遇到的常见问题,匡助读者更好地理解和应用雷诺护垫施工工法。
六、本文档所涉及附件1. 设计方案示意图2. 施工工艺流程图3. 雷诺护垫产品参数表4. 固定件使用说明书5. 施工现场照片七、本文档所涉及的法律名词及注释1. 护坡:指用于防止土质被水流冲刷、侵蚀和崩塌的结构或者设施。
1. 引言护坡工程是一项重要的土木工程,旨在保护山坡免受长期风蚀、水蚀和土壤侵蚀等自然力的破坏。
雷诺护坡施工方案是一种常用的护坡方法,本文介绍了雷诺护坡的施工原理、工艺流程和注意事项。
2. 护坡施工原理雷诺护坡是一种以自然草本植物为主要护坡材料的护坡方式。
它利用植物根系和根茎的固结作用,将土壤稳定在坡面上,形成一层坚固的植物护坡层。
雷诺护坡施工原理如下:•生态修复:选用适宜的植物物种进行植被恢复,促进自然生态的修复和保护。
•自然保水:植物能够吸收和蓄积雨水,减缓雨水的流速,减少水流对土壤的冲刷。
•土壤保持:植物的根系和根茎能够固结土壤,防止土壤在护坡工程中的滑动和侵蚀。
•美化环境:植物的生长可以美化护坡环境,减少对生态环境的破坏。
3. 护坡施工工艺流程雷诺护坡施工工艺流程一般包括如下几个主要步骤:步骤1:现场勘测和设计在施工前,需要对护坡现场进行勘测和设计,包括坡面的坡度、土壤类型和水流情况等。
根据现场情况,制定护坡方案和具体施工计划。
步骤2:地面准备在施工开始前,需要对坡面进行地面准备工作。
这包括清理垃圾和杂草等,确保施工区域的整洁。
步骤3:土壤处理将施工区域的土壤进行处理,通常需要根据土壤类型和采用的植物类型来进行特定的土壤改良和肥料添加。
这样可以改善土壤质量,促进植物的生长。
步骤4:植被种植在准备好的土壤上进行植被种植工作。
通常选择适宜的植物物种,根据设计方案和实际情况安排植物的种植密度和分布。
步骤5:养护和管理完成植被种植后,需要对植物进行养护和管理工作。
这包括保持植物周围的环境整洁,定期浇水、施肥和修剪等,以促进植物的生长和坡面的稳定。
4. 注意事项在进行雷诺护坡施工时,需要注意以下几点:•植物选择:选择适应本地气候和土壤条件的植物物种,以提高护坡效果。
•施工技术:正确掌握护坡施工技术,确保植物的良好生长和坡面的稳定。
•养护管理:定期对已种植的植物进行养护和管理,以保持植被的良好状态。
雷诺护垫在边坡填筑方面应注意的问题雷诺护垫在边坡填筑方面应注意的问题
雷诺护垫是一种新型的填筑材料,广泛应用于边坡填筑工程中,可以有效地防止边坡的滑坡和坍塌。
但是,在使用雷诺护垫进行边坡填筑时,需要注意以下问题。
第一步:边坡开挖
在进行雷诺护垫边坡填筑前,先进行边坡开挖。
开挖深度应根据实际情况而定,要保证填筑高度和护垫宽度的充足,并注意挖不过深。
第二步:基础处理
在进行雷诺护垫边坡填筑时,要对边坡基础进行处理。
首先,要进行表土清理,除去沉积物和杂物;然后,应对边坡基础进行夯实处理,保证基础的强度和稳定性。
第三步:护垫安装
在进行雷诺护垫边坡填筑时,需要先进行护垫的安装。
护垫应直接铺设在边坡基础上,并根据实际情况进行切割。
护垫的铺设应整齐、平整、紧密,避免出现缝隙和松散。
第四步:填筑填充
在进行雷诺护垫边坡填筑时,需要对填筑材料进行选择。
填筑材料应
具有良好的透水性和承载力,以保证填筑层的稳定性。
填筑层应分层填充,并保持适当的坡度,避免出现坑洼或凹凸不平的情况。
第五步:护面处理
在进行雷诺护垫边坡填筑时,还需要对护面进行处理。
护面是用来保护填筑层和护垫的,在填筑完成后应立即进行。
护面材料应具有一定的抗压和抗撕裂性能,并应结合填筑层进行选择。
护面的施工应平整紧密,避免出现松散和漏施的情况。
总的来说,雷诺护垫在边坡填筑方面的应用十分广泛,但在具体实施过程中需要注意诸多细节。
以上是对雷诺护垫边坡填筑方面应注意的问题作出全面的介绍,相信可以对相关从业者提供一定的参考意义。
雷诺护垫施工工艺
导言:
雷诺护垫是一种新型地面保护材料,它具有防滑、防水、隔音、耐磨等特点,广泛应用于各种场所,如商场、医院、学校、办公室等。
本文将介绍雷诺护垫的施工工艺,帮助您了解如何正确进行雷
诺护垫的安装,确保其能有效发挥其性能和功能。
一、准备工作
在进行雷诺护垫施工之前,首先需要进行一些准备工作,以确
保施工的顺利进行:
1. 确定施工区域:根据实际需要,确定需要铺设雷诺护垫的区域,并进行测量,确保准确计算所需材料的数量。
2. 基层处理:清理施工区域的地面,确保其干净、平整、无尘、无油污等,可以采用清扫、刷洗、抛光等方式进行处理。
3. 检查地面状况:对地面进行仔细检查,查找地面的裂缝、凹
凸不平、松动等问题,如有需要,应进行修补和处理。
二、施工步骤
1. 定位布线:根据施工图纸和测量结果,使用打线工具进行定位布线,确定雷诺护垫的铺设位置和方向。
2. 胶水涂布:将胶水均匀涂布在地面上,使用专用的刮板工具将胶水刮平,确保胶水分布均匀。
3. 铺设雷诺护垫:将雷诺护垫从一侧放置到胶水上,按照事先确定的方向和位置,逐块铺设。
在铺设过程中要注意将各块护垫的边缘紧密贴合,确保无空隙。
4. 压实护垫:使用专用的压实工具,将铺设好的雷诺护垫进行压实,确保其与地面粘结紧密,同时排除空气和气泡。
5. 过渡处理:如有需要,在雷诺护垫与其他地面材料接缝处,采取过渡处理措施,保证整个地面的平整度和美观性。
6. 后期处理:等待胶水干燥后,使用刷子或抹布清除地面上的胶水残留,确保地面的整洁。
三、注意事项
在进行雷诺护垫施工的过程中,需要注意以下事项:。
雷诺护垫施工工法引言雷诺护垫施工工法是一种在土木工程领域中常用的技术,它被广泛应用于防水、防腐、隔热、隔声等方面的工程项目中。
本文将详细介绍雷诺护垫施工工法的定义、优势、施工过程和应用范围。
一、定义雷诺护垫施工工法是一种采用雷诺护垫进行施工的技术,它利用高分子弹性体材料制成的垫层,能够有效防止水、气、声的渗透和传导,起到隔热、隔声、防水、防腐等作用。
二、优势1. 高效防水能力:雷诺护垫具有优异的防水性能,能够有效防止地下水、雨水、草甸水、水蒸气等渗透入建筑物内部,确保建筑物的干燥和稳定。
2. 良好隔热隔声效果:雷诺护垫的高分子弹性体材料具有良好的隔热和隔声性能,可以有效降低室内外温度差异和噪音传导,提供舒适的室内环境。
3. 耐用性强:雷诺护垫经过特殊的加工工艺,具有良好的耐压、耐腐蚀、耐磨损等性能,使用寿命长,并且不易受外界因素的影响。
4. 施工简便:雷诺护垫施工工法简单易行,不需要现场烘干和复杂设备,只需要按照规定的操作步骤进行施工即可,大大缩短了工期和降低了施工成本。
三、施工过程1. 准备工作:在施工前,需要对施工区域进行清理和平整,确保地面无杂物和起伏,并检查施工区域是否需要修复和加固。
2. 基层处理:对基层进行处理,如填补裂缝、修复损坏部分等,确保基层平整、牢固,以保证雷诺护垫的施工效果。
3. 刷胶水:首先,在基层上涂刷一层专用胶水,使其与基层粘结紧密,形成良好的附着力。
4. 铺设雷诺护垫:将雷诺护垫按照规定的施工方法和步骤铺设在胶水上,并确保其覆盖整个施工区域,不留空隙或重叠。
5. 焊接:采用专用的焊接机器对雷诺护垫进行焊接,将各个部分连接紧密,形成一个整体的防水、防腐层。
6. 检验验收:待施工完成后,根据相关标准和规定进行检验验收,确保施工质量达标。
四、应用范围雷诺护垫施工工法适用于各类建筑工程及土木工程中对防水、防腐、隔热、隔声等性能要求较高的项目,如地下室、隧道、水池、水处理设施、屋顶等。
护坡雷诺护垫施工方法一、引言护坡工程是保障水利、交通、市政等基础设施安全的重要措施之一。
雷诺护垫作为一种新型的护坡结构,具有施工简便、耐久性好、生态环保等特点,因此得到了广泛应用。
本文将详细介绍护坡雷诺护垫的施工方法,为实际工程提供参考。
二、清理场地在施工前,需要对场地进行清理,清除表面的杂物、垃圾等,以便后续施工的顺利进行。
同时,要确保场地平整,无明显的凹凸不平现象。
三、测量放样根据设计图纸的要求,进行测量放样,确定雷诺护垫的铺设范围和位置。
在放样时,要确保位置准确,线条清晰,以便后续施工的准确性和可靠性。
四、基础处理在铺设雷诺护垫前,需要对基础进行处理。
对于软土地基,需要进行加固处理,以提高基础的承载力和稳定性。
对于硬土地基,需要进行整平处理,确保表面平整,无明显的凹凸不平现象。
五、铺设土工布在安装雷诺护垫前,需要在基础表面铺设一层土工布。
土工布的作用是防止水土流失,增加雷诺护垫与基础的摩擦力,提高护坡的稳定性。
在铺设土工布时,要确保土工布平整,无褶皱,接头处要紧密连接。
六、安装雷诺护垫根据设计要求,将雷诺护垫铺设在基础表面。
在安装时,要确保雷诺护垫平整,无扭曲、重叠等现象。
同时,要按照设计要求进行拼接和连接,确保整体结构的稳定性和可靠性。
七、连接与固定为了确保雷诺护垫的稳定性和耐久性,需要对护垫进行连接和固定。
可以采用钢丝绑扎、U型钉等固定方式进行连接和固定。
在连接和固定时,要确保连接牢固,无松动现象。
八、回填土料在雷诺护垫安装完成后,需要进行回填土料。
回填土料的作用是固定雷诺护垫,增加护坡的稳定性和强度。
在回填土料时,要确保土料质量符合设计要求,回填均匀、密实。
同时,要注意防止大型硬物对雷诺护垫造成损坏。
九、压实处理为了确保回填土料的密实度和稳定性,需要进行压实处理。
可以采用振动碾压等方式进行压实处理。
在压实处理时,要控制好压实力度和压实次数,避免对雷诺护垫造成损坏。
十、质量检测在施工完成后,需要进行质量检测。
河道护岸雷诺护坡+格宾挡墙施工工艺流程一、雷诺护坡雷诺护坡施工工艺流程:坡面平整→反滤料铺设→雷诺护垫组装→安装及填充→闭合盖子。
雷诺护坡施工方法及技术要求:(1)坡面平整:坡面用反铲式挖掘机开挖成形,再进行人工修整,对于个别低洼部位,采用与基面相同的土料填平、压实,达到设计要求,堤面坡比不小于设计坡比。
表面土质合格,坡面平整,无松士、无弹簧土,干密度达到设计要求。
(2)雷诺护垫组装。
①将雷诺护垫单元放在坚硬、平整的地面,将其打开,沿折叠处展开,并压成初始形状。
雷诺护垫采用机编双绞合六边形金属网面结构,其单元规格的宽度为1—2 m,高度为1—1.5m。
②将面板、背板和侧板交叠,组成一个开口箱体,端板也应竖起,同时将端板长出部分与侧板交叠。
③雷诺护垫在组装后,侧面,尾部和间隔都应竖立,并确保所有的折痕都在正确的位置,每个边的顶部都水平。
最后用绞合钢丝把雷诺护垫的边连接。
(3)安装及填充。
①安装:组装完成后,将护垫放在设计位置,并将相邻的护垫用厂家提供的绞合钢丝牢牢地绞合起来,为了结构的完整性,应将所有相邻的未填充的单元格接触面的边缘,用绞合钢丝或钢环连接起来,使之成为一个整体。
②填充:雷诺护垫可以采用符合粒径要求的鹅卵石或块石来填充。
根据本工程特点,由于其河内鹅卵石缺乏,雷诺护垫填充物采用块石,其运距为5km。
填充石头需坚硬且不易风化,石头粒径应在75—150mm。
填充石料由5t 自卸汽车由备料场运至堤顶,然后通过挖掘机进行填石。
(4)闭合盖子。
对雷诺护垫封盖施工前,需对装填时造成弯曲的隔板进行校正,对已装填的石头进行平整。
最终确保所有横向、纵向边缘在同-直线上、坡面平整、不存在凹陷、凸起现象;铺上盖板,用剪好的 1.3m 长的钢丝将盖子边缘与边板边缘、盖板与隔板上边缘绞合在一起。
二、格宾施工(1)组装将格宾单元从捆束中取出并放置在坚硬且平整的地面上,并按原始折叠线展开。
将格宾打开,沿折叠处展开,压成本来的形状。
雷诺护垫施工工艺及方法一、引言雷诺护垫施工工艺及方法是一种保护建筑物屋面的技术,它可以有效地防止水渗透和侵蚀,延长建筑物的使用寿命。
本文将详细介绍雷诺护垫施工的步骤和方法,以帮助施工人员正确使用并安装雷诺护垫。
二、准备工作在施工前,必须进行一系列的准备工作,以确保施工的顺利进行。
首先,需要清理屋面上的杂物和污垢,确保屋面表面干净。
其次,对于一些破损的地方,需要进行修补或更换,以保证屋面的完整性。
最后,施工人员应确定施工所需的材料和工具,并做好数量和质量的准备。
三、施工步骤1. 首先,在屋面上铺设防水薄膜。
防水薄膜需要完全覆盖整个屋面,并正确固定。
确保防水薄膜没有任何损坏或漏洞。
2. 然后,将雷诺护垫展开,覆盖在防水薄膜上。
雷诺护垫的边缘需要与屋面的边缘对齐,并正确固定。
3. 接下来,使用专用工具,将雷诺护垫与防水薄膜进行焊接。
焊接的部分需要牢固可靠,以确保整个屋面的完整性。
4. 在焊接完成后,需要进行水密性测试。
测试方法是在屋面上放置一定量的水,在一定时间内观察是否有渗漏现象。
如有发现渗漏,应及时修补并重新测试,直到没有任何渗漏为止。
5. 最后,施工人员需要检查整个施工过程及结果,确保屋面的防水性能和质量符合要求。
四、注意事项1. 在施工过程中,应避免使用尖锐的工具或重物划伤或损坏防水薄膜和雷诺护垫。
2. 施工人员应穿着适当的个人防护装备,如防滑鞋、工作手套和安全帽等。
3. 施工现场应保持整洁,将施工废料和垃圾及时清理并分类处理。
4. 如遇恶劣天气,如风雨或极端高温等,应暂停施工,等待天气转好后再进行施工。
五、结尾雷诺护垫施工工艺及方法对于保护建筑物屋面具有重要的意义。
正确的施工步骤和技术是确保施工质量的关键。
本文详细介绍了雷诺护垫施工的步骤和方法,并提醒施工人员在施工过程中要注意的事项。
相信通过正确的施工和使用,雷诺护垫将能有效地保护建筑物的屋面,并延长其使用寿命。

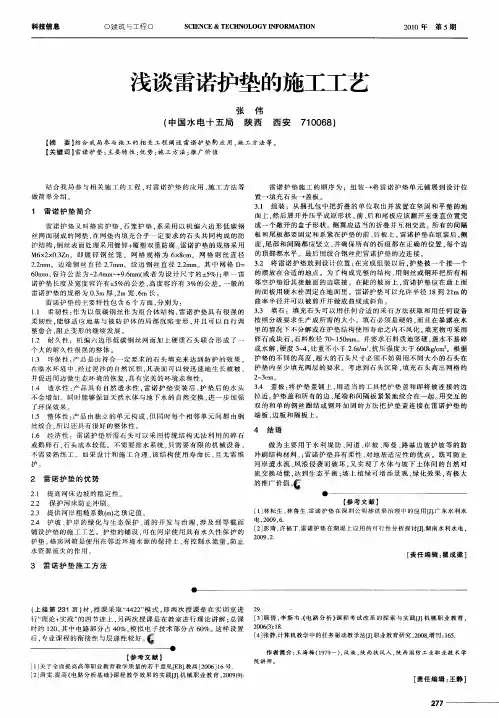

浅谈雷诺护垫护坡施工工艺
摘要:堤防工程是水利工程的重要组成部分,堤防工程作为水利工程防御
洪水侵袭的屏障,具有重要的作用。
提高堤防工程施工技术水平及其质量控制
是抵御洪水侵袭,减少人民经济损失,保障正常生产生活的重要举措。
研究对
水利堤防工程的施工工艺与防渗技术以及施工质量管理进行了论述分析,旨在
保障水利堤防工程的安全运行。
近些年来,雷诺护垫在水利堤防工程中应用广泛。
作为一种新型堤防施工
材料,雷诺护垫具有以下优点:1.提高河床边坡的稳定性;2.保护河床防止冲刷;
3. 提供河岸粗糙系数(m)之预定值;
4.护坡、护岸的绿化与生态保护;
5.施工
便捷。
正是由于雷诺护垫的这些优点,才使它的施工地点条件要求低,成本低,效果好。
雷诺护垫简介:
形金属网面构成的厚度远小于长度和宽度的垫形工程构件。
雷诺护垫中装入块
构,具有柔性、对地基适应性的优点。
雷诺护垫是厚度在0.17-0.3m的网箱结构,在现场用于装填石头。
主要用作河道、岸坡、路基边坡护坡结构。
既可防
止河岸遭水流、风浪侵袭而破坏,又实现了水体与坡下土体间的自然对流交换
功能,达到生态平衡。
坡上植绿可增添景观、绿化效果。
雷诺护垫与格宾网箱、石笼网箱的区别在于,护垫的高度较低,结构形式扁平而大;镀层钢丝直径较
格宾细,一般有双隔板(钢丝直径2.0mm)、单隔板(2.2mm)两种。
常用的为
双隔板雷诺护垫,其优点为施工方便、做护坡可有效防止石头垮塌、增加结构
的抗冲刷能。
本次所谈的雷诺护垫施工地点位于松花江干流治理工程,该工程迎水坡面
采取的是雷诺护垫护坡,坡脚采用的格宾固脚和混凝土固脚两种,固脚外铺设
5米宽格宾护脚。
施工顺序是先进行固脚施工,之后进行雷诺护垫坡面施工,
最后进行格宾护脚铺设。
固脚分为混凝土固脚和格宾固脚两种,固脚开挖时需与测量紧密配合,确
保开挖面位置与标高的精确度,以便固脚和坡面雷诺护垫的结合面切合平顺,
能更好的保证固脚施工质量与美观程度。
在格宾固脚开挖时一定要预留沉降,
具体沉降预留量视现场土质情况而定。
混凝土固脚浇筑应和水泥搅拌桩切合牢固,浇筑时土工膜也必须直接浇筑含锲,此方法可以保证土工膜的完整性,有
更好的防水效果。
在格宾固脚施工时,直接填充块石会后导致格宾固脚网片变
形较大,需搭设支撑架进行下部有效支撑,我们在施工中采取铁笼支撑架体系,铁笼支撑架体系是根据格宾固脚网片形状大小制作的,在格宾固脚施工过程中,将铁笼放入格宾固脚网片中,填充块石入铁笼中,匀速提升铁笼,大大改善了
格宾固脚施工过程中网片变形的现象。
格宾固脚填充前一定要预留沉降,土工
膜在在铺设时固脚边也须留出褶铺设,用以预防基础面的不均匀沉降。
固脚施工完成后,进行坡面雷诺施工前必须要保证坡面的压实性和平整度。
首先是土工膜铺设,要保证土工膜的焊接质量,搭接长度,焊接有问题的也需
用专用胶保证土工膜相切合,施工过程中必须保证坡面上的土工膜的整体性才
能确保它的防渗性。
土工膜铺设完成后,铺设砂砾石垫层后就可以进行雷诺护
垫施工工序。
首先是雷诺护垫的组装。
雷诺护垫组装组装时要注意:形状规则、绞合点
牢固、所有竖直面板的上边缘在同一水平面。
组装方法:在一块平整、坚硬的
场地上开展作业;采取两人一组的方式:首先展开一个折叠的网面,由一人一
端辅助牵引、一人用脚向前、向下用力踩踏的方式校正弯曲变形的部份,然后、依次顺折痕方向分步开展。
特别注意:双隔板的展开过程绝对不能两端用力拉扯,否则、将会造成展开后的长度大于合同尺寸,封盖时盖板与底座长度方向
无法完全封闭绞合;立起隔板,对底部没有机械折痕的隔板,用脚往两边踩,
然后立起隔板。
注意防止由于单边踩或踩的位置不准确等原因造成的隔板高度
不足及高度不一致;用木板压住边板底部边线,折起边板。
确保底板在同一直
线上,而且边板有足够的高度。
折起前后长边板,用15cm长的钢丝绞合隔板与边板、边板与边板相接点。
之后是雷诺护垫的摆放和连接。
雷诺护垫摆放时要求:摆放好的雷诺护垫
外轮廓线应该整齐划一,紧密靠拢。
进行雷诺护垫摆放操作前,先检验坡比是
否符合设计要求,再放线确定出雷诺护垫摆放的位置;摆放时雷诺护垫用于坡
面防护时隔板要平行于水流方向;用于护底时隔板垂直于水流方向;在施工过
程中由于坡面较陡或者坡面较为光滑时容易引起护垫下滑的情况,须在坡顶加
木桩或钢管固定;用点扎的方式将相邻格宾、护垫单元进行联接,以防止相邻
单元间留有缝隙给后面的装填、封闭盖板造成不必要的麻烦;雷诺护垫用于转
弯地段时,可以通过裁剪或套接雷诺护垫单元的方法进行处理。
摆放连接完成后的石料装填。
在石料装填时,石料的装填要两层以上且密实、表面平整。
雷诺护垫填充石料要求:选择坚硬、不易风化,不易水解、不
易碎的岩石,雷诺护垫填充石料粒径以70~150mm为宜,使用0.4m³长臂挖掘
机或1.6m³挖掘机配合人工装填石料,需人工对石料进行挑选,将粒径过大或
过小石块进行清除;在坡面上施工时,为防止施工过程中石料受重力影响或人
工踩踏下滑而造成隔板弯曲,石料必须从坡脚往坡顶方向进行装填,同时相临
隔板、边板两侧的石料也宜同时进行装填;表面部分是关系到整个雷诺护垫护
坡外观效果的关键所在,宜选择粒径较大、表面较为光滑的石料进行摆放,并
且摆放要平整、密实,空隙率不大于30%;考虑到石头的沉降,装填时应有
2.5cm~4cm的超高,为避免水流直接冲刷坡体护垫内必须装填两层以上的石头,且需用人工摆放,空隙率不得大于30%。
最后进行的闭合盖板作业。
在盖板绞合作业时,所有的边缘需绞合到位,
所有被绞合边缘应呈一条直线,而且绞合点的几根边缘钢丝紧密靠拢。
在对雷
诺护垫进行封盖施工之前,需对装填时造成弯曲的隔板进行校正,对已装填的
石头进行平整。
最终确保所有横向、纵向边缘在同一直线上、坡面平整、不存
在凹陷、凸起现象;用一定长度的绞合钢丝(与网面钢丝材质一样)将盖板与
边板、端板、隔板的上边缘联接在一起。
绞合严格按照间隔0~15cm单圈-双
圈-单圈进行绞合,并且间距15cm采用钢环加固。
相邻护垫的端板或边板上边缘钢丝必须与盖板边缘钢丝紧密地绞合在一起。
为保证土基面及护垫不被踩变形,施工时需垫木板,人员不能直接踩在土基上行走。
水利工程的防洪防水功能是其最主要的功能,在一定程度上取决于堤防的
建设。
堤防施工质量影响整个水利工程的应用效果和使用寿命,加强对堤防结
构建设施工质量的控制,是保证水利工程顺利施工并取得良好效果的重要部分。
在进行施工质量控制的过程中,施工人员现场对质量的管控尤为重要。
