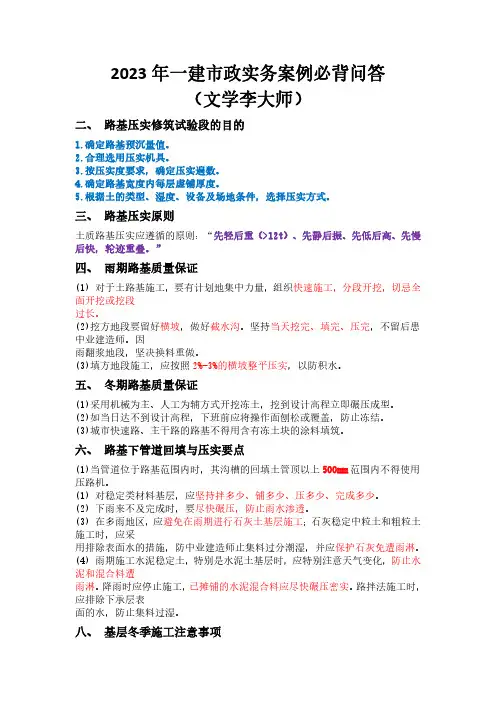

2023年一建市政实务案例必背问答(文学李大师)二、路基压实修筑试验段的目的1.确定路基预沉量值。
2.合理选用压实机具。
3.按压实度要求,确定压实遍数。
4.确定路基宽度内每层虚铺厚度。
5.根据土的类型、湿度、设备及场地条件,选择压实方式。
三、路基压实原则土质路基压实应遵循的原则:“先轻后重(>12t)、先静后振、先低后高、先慢后快,轮迹重叠。
”四、雨期路基质量保证(1)对于土路基施工,要有计划地集中力量,组织快速施工,分段开挖,切忌全面开挖或挖段过长。
(2)挖方地段要留好横坡,做好截水沟。
坚持当天挖完、填完、压完,不留后患中业建造师。
因雨翻浆地段,坚决换料重做。
(3)填方地段施工,应按照2%-3%的横坡整平压实,以防积水。
五、冬期路基质量保证(1)采用机械为主、人工为辅方式开挖冻土,挖到设计高程立即碾压成型。
(2)如当日达不到设计高程,下班前应将操作面刨松或覆盖,防止冻结。
(3)城市快速路、主干路的路基不得用含有冻土块的涂料填筑。
六、路基下管道回填与压实要点(1)当管道位于路基范围内时,其沟槽的回填土管顶以上500mm范围内不得使用压路机。
(1)对稳定类材料基层,应坚持拌多少、铺多少、压多少、完成多少。
(2)下雨来不及完成时,要尽快碾压,防止雨水渗透。
(3)在多雨地区,应避免在雨期进行石灰土基层施工;石灰稳定中粒土和粗粒土施工时,应采用排除表面水的措施,防中业建造师止集料过分潮湿,并应保护石灰免遭雨淋。
(4)雨期施工水泥稳定土,特别是水泥土基层时,应特别注意天气变化,防止水泥和混合料遭雨淋。
降雨时应停止施工,已摊铺的水泥混合料应尽快碾压密实。
路拌法施工时,应排除下承层表面的水,防止集料过湿。
八、基层冬季施工注意事项①石灰及石灰粉煤灰稳定土,宜在临近多年平均进入冬期前30〜45d停止施工。
②水泥稳定土(粒料)类基层,宜在进入冬期前15〜30d停止施工③级配砂石(砾石)、级配碎石施工,应根据施工环境最低温度洒布防冻剂溶液,随洒布,随碾压。
1、请从与地下管网的关系角度简要介绍城镇道路路基施工的填筑、压实要点。
答:1、当管道位于路基围时,其沟槽的回填压实度应符合?给排水管道工程施工及验收规?GB50268的规定,且管顶上500mm围不得使用压路机。
2、当管道构造顶面至路床覆土厚度不大于500mm时,应对管道构造进展加固。
3、当管道构造顶面至路床覆土厚度在500~800mm时,应对管道构造采取保护或加固措施。
2、分析沥青路面出现龟裂、车辙的原因?在雨期如何保证半刚性基层和沥青面层的施工质量?答:1、沥青路面面层出现龟裂的原因是:基层强度不够或者基层强度缺乏,是整个路面构造强度缺乏,在交通荷载的作用下出现龟裂。
2、沥青路面面层出现车辙的原因是:沥青面层压实密度缺乏或不够,在较高气温的作用下,经车轮碾压压实,形成车辙。
在雨期保证半刚性基层及沥青面层施工质量的根本要求有:1、加强跟气象站的联系,掌握天气预报,安排在不下雨时施工。
2、调整施工步序,集中力量分段施工。
3、做好防雨措施,在料场和搅拌站搭设雨棚或施工现场搭设可移动的罩棚。
4、建立完善的排水系统,防排结合,加强巡视,发现积水、挡水时,及时疏通。
5、道路工程如有损坏,及时修复。
对半刚性基层施工质量保证有:1、对稳定类材料基层,应坚持:拌多少、铺多少、压多少、完成多少。
2、下雨来不及完成时,应及时碾压,防止雨水渗透。
3、在多雨地区,应防止在雨期进展石灰土基层施工,施工石灰稳定中粒土和粗粒土时,应采用排除外表水的措施,防止集料过分潮湿,并因保护石灰免遭雨淋。
4、雨期施工水泥稳定土,特别是水泥土基层时,应特别注意天气变化,防止水泥和混合料遭雨淋。
降雨时应停顿施工,已摊铺的水泥混合料应尽快碾压密实。
路拌法施工,应排除下承层外表的水,防止集料过湿。
对沥青面层施工质量保证有:沥青面层不允许下雨时或下层潮湿时施工。
雨期应缩短施工长度,加强施工现场与沥青拌合厂联系,做到及时摊铺及时完成碾压。
3、热拌沥青混合料路面、改性沥青混合料路面及水泥混凝土路面施工对于开放交通的要求有何不同?答:1、热拌沥青混合料路面的开放交通要:根据规规定,热拌沥青混合料路面应待摊铺层自然降温至外表温度低于50℃后,方可开放交通。
书到读时方恨少。
长期以来,有种错误引导,问答题案例题等考前1个月开始背,试问考前一个月你有空背吗,家事公司天下事!你考前能静下心来背吗?这个没做那个没学!老学友想对您说的一句话:今天的事今天做!平时熟读记熟,做题才能胸有成竹,平时的练习作业也不会差强人意!案例百问: 2019 二级建造师《市政公用工程管理与实务》2.路基施工的特点? PlO城市道路路基工程施工处千露天作业,受自然条件影响大;在工程施工区域内的专业类型多、结构物多、各专业管线纵横交错;专业之间及社会之间配合工作多、干扰多,导致施工变化多。
尤其是旧路改造工程,交通压力极大,地下管线复杂,行车安全、行人安全及树木、构筑物等保护要求高。
3.路基做试验段的目的? P12(1 ) 确定路基预沉量值。
( 2 ) 合理选用压实机具;选用机具考虑因素有道路不同等级、工程批大小、地质条件、作业环境和工期要求等。
( 3 ) 按压实度要求,确定压实遍数。
( 4 ) 确定路基宽度内每层虚铺厚度。
( 5 ) 根据土的类型、湿度、设备及场地条件,选择压实方式。
4.路基压实的方法? Pl2l. 压实方法(式):重力压实(静压)和振动压实两种。
2.土质路基压实原则:“ 先轻后重、先静后振、先低后高、先慢后快,轮迹重叠。
"压路机最快速度不宜超过4km/ h 。
3.辗压应从路基边缘向中央进行,压路机轮外缘距路基边应保持安全距离。
5.石灰稳定土类基层的特点? P16(1 ) 石灰稳定土有良好的板体性,但其水稳性、抗冻性以及早期强度不如水泥稳定土。
( 2) 石灰土的强度随龄期增长,并与养护温度密切相关,温度低千5·c 时强度几乎不增长。
( 3 ) 石灰土已被严格禁止用千高等级路面的基层,只能用作高级路面的底基层。
6.石灰工业废渣稳定土基层的特点? P16(1 ) 石灰工业废渣稳定土中,应用最多、最广的是石灰粉煤灰类的稳定土(粒料),简称二灰稳定土(粒料),其特性在石灰工业废渣稳定土中具有典型性。
二建市政案例100问市政工程是城市建设中非常重要的一部分,它涉及到市政基础设施的建设和维护,包括道路、桥梁、给排水、环卫等方面。
在二建市政考试中,市政工程案例是一个重要的考察内容。
下面就来总结一下市政工程案例中常见的100个问题,希望对大家的备考有所帮助。
1. 市政工程的定义是什么?市政工程是指城市基础设施建设和维护工程,包括道路、桥梁、给排水、环卫等方面。
2. 市政工程的分类有哪些?市政工程可以分为道路工程、桥梁工程、给排水工程、环卫工程等。
3. 市政工程设计的基本原则是什么?市政工程设计应遵循安全、经济、美观、实用的原则。
4. 市政工程施工中需要注意哪些安全问题?市政工程施工中需要注意施工现场的安全、施工人员的安全、施工设备的安全等问题。
5. 市政工程的环保要求是什么?市政工程应符合环保要求,包括对施工过程中的污染控制、对环境的保护等。
6. 市政工程中常见的质量问题有哪些?市政工程中常见的质量问题包括工程材料的质量、施工工艺的质量、工程监理的质量等。
7. 市政工程维护的重点是什么?市政工程维护的重点是对道路、桥梁、给排水等设施的定期检查和维修。
8. 市政工程设计中需要考虑哪些交通因素?市政工程设计中需要考虑交通流量、交通安全、交通组织等因素。
9. 市政工程中的桥梁设计需要满足哪些要求?市政工程中的桥梁设计需要满足承载能力、安全性、经济性等要求。
10. 市政工程中的排水设计需要考虑哪些因素?市政工程中的排水设计需要考虑雨水排放、污水处理、防洪排涝等因素。
11. 市政工程中的道路设计需要满足哪些要求?市政工程中的道路设计需要满足交通流量、交通安全、道路平整度等要求。
12. 市政工程中的环卫设施包括哪些内容?市政工程中的环卫设施包括垃圾箱、公厕、环卫车辆等内容。
13. 市政工程项目管理中需要注意哪些问题?市政工程项目管理中需要注意进度控制、质量控制、成本控制等问题。
14. 市政工程中常见的施工技术有哪些?市政工程中常见的施工技术包括路面铺设、桥梁建设、排水施工等技术。
李四德一建市政实物案例100题李四德一建市政实物案例100题1. 该市政项目的背景和目标是什么?2. 该市政项目需要满足哪些基本要求和标准?3. 该市政项目的规划和设计过程是如何进行的?4. 该市政项目所需要的土地、资金和人力资源如何调配?5. 该市政项目的施工过程中需要注意哪些安全和环保问题?6. 该市政项目的施工队伍和管理团队是如何组建和管理的?7. 该市政项目的工期和进度如何控制?8. 该市政项目的质量验收标准和程序是什么?9. 该市政项目的竣工和交付如何进行?10. 该市政项目的维护和保养措施是什么?11. 该市政项目的实施过程中是否存在风险和隐患?12. 该市政项目对周边环境和社会经济有何影响?13. 该市政项目的经济效益和社会效益如何评估?14. 该市政项目的技术创新和应用有哪些?15. 该市政项目的工程量和工程费用如何核算和控制?16. 该市政项目的施工图纸和施工方案是如何编制和审核的?17. 该市政项目的材料和设备采购是如何进行的?18. 该市政项目的施工和监理合同是如何签订和履行的?19. 该市政项目的工程变更和索赔处理程序是什么?20. 该市政项目的施工质量如何保障和检验?21. 该市政项目的施工现场安全管理措施是什么?22. 该市政项目的施工工具和机械设备的使用和维护要求是什么?23. 该市政项目的工程施工质量保证体系是如何建立和运行的?24. 该市政项目的质量记录和档案保存要求是什么?25. 该市政项目的工期延误和施工质量不合格的处理程序是什么?26. 该市政项目的工程质量事故的应急处理和调查程序是什么?27. 该市政项目的施工工艺和工作程序是怎样的?28. 该市政项目的效果图和示意图是如何制作和使用的?29. 该市政项目的防水、防震和抗震要求是怎样的?30. 该市政项目的施工现场和施工材料的管理要求是什么?31. 该市政项目的施工工序和工艺流程是如何控制和协调的?32. 该市政项目的施工人员的培训和技术考核是如何进行的?33. 该市政项目的施工现场的安全组织和安全防护要求是怎样的?34. 该市政项目的工程施工质量检验和验收程序是什么?35. 该市政项目的施工方案和实施措施如何审核和批准?36. 该市政项目的施工材料和设备的验收和试验要求是怎样的?37. 该市政项目的施工现场设施和施工工艺的检验和验收要求是怎样的?38. 该市政项目的安全生产和环境保护措施是如何执行和监督的?39. 该市政项目的施工图纸和技术文件的会审和备案程序是什么?40. 该市政项目的施工管理文件和监理报告的编制和审核要求是怎样的?41. 该市政项目的施工现场安全管理制度和工艺流程的调整和完善要求是怎样的?42. 该市政项目的施工现场及周边环境的清洁和保养要求是怎样的?43. 该市政项目的施工人员的技术培训和事故处理的要求是怎样的?44. 该市政项目的施工安全监控和环境保护的要求是怎样的?45. 该市政项目的施工防火和灭火措施的要求是怎样的?46. 该市政项目的施工队伍和施工材料的供应管理要求是怎样的?47. 该市政项目的施工质量监督和质量缺陷处理的要求是怎样的?48. 该市政项目的施工合同变更和索赔处理程序是怎样的?49. 该市政项目的施工工序和进度计划的编制和评估要求是怎样的?50. 该市政项目的施工工艺和工序的调整和优化要求是怎样的?51. 该市政项目的施工图纸和技术文件的变更和修订要求是怎样的?52. 该市政项目的施工现场交通和安全防护的要求是怎样的?53. 该市政项目的施工人员的技术考核和培训记录的要求是怎样的?54. 该市政项目的施工安全监控和环境保护的评估和检查要求是怎样的?55. 该市政项目的施工关键节点和重要工序的控制和评估要求是怎样的?56. 该市政项目的施工质量问题和质量事故的处理程序是怎样的?57. 该市政项目的施工材料和设备的验收和试验程序是怎样的?58. 该市政项目的施工现场设施的验收和试验要求是怎样的?59. 该市政项目的施工现场及周边环境的清洁和保养程序是怎样的?60. 该市政项目的施工人员的技术培训和事故处理程序是怎样的?61. 该市政项目的施工安全监控和环境保护的检查和评估程序是怎样的?62. 该市政项目的施工质量监督和质量缺陷处理程序是怎样的?63. 该市政项目的施工工序和进度计划的评估和控制程序是怎样的?64. 该市政项目的施工工艺和工序的调整和优化程序是怎样的?65. 该市政项目的施工图纸和技术文件的变更和修订程序是怎样的?66. 该市政项目的施工现场交通和安全防护的评估和监督程序是怎样的?67. 该市政项目的施工人员的技术考核和培训记录的审核和备案程序是怎样的?68. 该市政项目的施工安全监控和环境保护的评估和检查程序是怎样的?69. 该市政项目的施工关键节点和重要工序的控制和评估程序是怎样的?70. 该市政项目的施工质量问题和质量事故的处理程序是怎样的?71. 该市政项目的施工材料和设备的验收和试验程序是怎样的?72. 该市政项目的施工现场设施的验收和试验要求是怎样的?73. 该市政项目的施工现场及周边环境的清洁和保养程序是怎样的?74. 该市政项目的施工人员的技术培训和事故处理程序是怎样的?75. 该市政项目的施工安全监控和环境保护的检查和评估程序是怎样的?76. 该市政项目的施工质量监督和质量缺陷处理程序是怎样的?77. 该市政项目的施工工序和进度计划的评估和控制程序是怎样的?78. 该市政项目的施工工艺和工序的调整和优化程序是怎样的?79. 该市政项目的施工图纸和技术文件的变更和修订程序是怎样的?80. 该市政项目的施工现场交通和安全防护的评估和监督程序是怎样的?81. 该市政项目的施工人员的技术考核和培训记录的审核和备案程序是怎样的?82. 该市政项目的施工安全监控和环境保护的评估和检查程序是怎样的?83. 该市政项目的施工关键节点和重要工序的控制和评估程序是怎样的?84. 该市政项目的施工质量问题和质量事故的处理程序是怎样的?85. 该市政项目的施工材料和设备的验收和试验程序是怎样的?86. 该市政项目的施工现场设施的验收和试验要求是怎样的?87. 该市政项目的施工现场及周边环境的清洁和保养程序是怎样的?88. 该市政项目的施工人员的技术培训和事故处理程序是怎样的?89. 该市政项目的施工安全监控和环境保护的检查和评估程序是怎样的?90. 该市政项目的施工质量监督和质量缺陷处理程序是怎样的?91. 该市政项目的施工工序和进度计划的评估和控制程序是怎样的?92. 该市政项目的施工工艺和工序的调整和优化程序是怎样的?93. 该市政项目的施工图纸和技术文件的变更和修订程序是怎样的?94. 该市政项目的施工现场交通和安全防护的评估和监督程序是怎样的?95. 该市政项目的施工人员的技术考核和培训记录的审核和备案程序是怎样的?96. 该市政项目的施工安全监控和环境保护的评估和检查程序是怎样的?97. 该市政项目的施工关键节点和重要工序的控制和评估程序是怎样的?98. 该市政项目的施工质量问题和质量事故的处理程序是怎样的?99. 该市政项目的施工材料和设备的验收和试验程序是怎样的?100. 该市政项目的施工现场设施的验收和试验要求是怎样的?。
2024年二级建造师《市政公用工程管理与实务》案例必背100问1.沥青路面中垫层有哪些作用?垫层是介于基层和土基之间的层位,其作用为改善土基的湿度和温度状况,保证面层和基层的强度稳定性和抗冻胀能力,扩散由基层传来的荷载应力,以减小土基所产生的变形。
2.按级配原则构成的沥青混合料,其结构组成可分为三类,其中AC型沥青混合料属于哪种结构?该结构特点是什么?(1)属于悬浮-密实结构。
(2)该结构具有较大的凝聚力C,但内摩擦角φ较小,高温稳定性较差。
3.重力式挡土墙依靠什么来抵挡土压力的作用?自重。
4.路基施工的特点是什么?城市道路路基工程施工处于露天作业,受自然条件影响大;在工程施工区域内的专业类型多、结构物多、各专业管线纵横交错;专业之间及社会之间配合工作多、干扰多,导致施工变化多。
尤其是旧路改造工程,交通压力极大,地下管线复杂,行车安全、行人安全及树木、构筑物等保护要求高。
5.新建的地下管线施工必须遵循的原则是什么?先地下,后地上,先深后浅。
6.路基填方高度应按设计标高增加预沉量值。
预沉量值应与哪些单位共同商定确认?建设单位、监理工程师、设计单位。
7.路基施工质量检查与验收的主控项目有哪些?一般项目有哪些?主控项目为压实度和弯沉值(0.01mm)。
一般项目有路床纵断面高程、中线偏位、平整度、宽度、横坡及路堤边坡。
8.土质路基压实原则是什么?土质路基压实原则:“先轻后重、先静后振、先低后高、先慢后快,轮迹重叠。
”压路机最快速度不宜超过4km/h。
9.石灰工业废渣稳定土基层的特点?(1)二灰稳定土有良好的力学性能、板体性、水稳性和一定的抗冻性,其抗冻性能比石灰土高很多。
(2)二灰稳定土早期强度较低,但随龄期增长并与养护温度密切相关,温度低于4℃时强度几乎不增长;二灰中的粉煤灰用量越多,早期强度越低,3个月龄期的强度增长幅度也越大。
(3)二灰稳定土也具有明显的收缩特性,但小于水泥土和石灰土,也被禁止用于高等级路面的基层,而只能做底基层。
2022年注册一级建造师执业资格考试市政公用工程管理与实务考前必背100问A城镇道路工程第1问:衡重式挡土墙的结构特点有哪些?答:①上墙利用衡重台上填土的下压作用和全墙重心的后移增加墙体稳定;②墙胸坡陡,下墙倾斜,可降低墙高,减少基础开挖。
第2问:路基工程中,新建的地下管线施工必须遵循什么原则?答:①先地下,后地上、②先深后浅。
第3问:填土路基施工要点有哪些?答:(1)排除原地面积水,清除树根、杂草、淤泥等。
应妥善处理坟坑、井穴、树根坑的坑槽,分层填实至原地面高;(2)填方段内应事先找平,当地面横向坡度陡于1:5时,需修成台阶形式,每层台阶高度不宜大于300mm,宽度不应小于1.0m;(3)根据测量中心线桩和下坡脚桩,分层填土、压实;(4)碾压前检查铺筑土层的宽度、厚度及含水量,合格后即可碾压,碾压“先轻后重”,最后碾压应采用不小于12t级的压路机;(5)填方高度内的管涵顶面填土500mm以上才能用压路机碾压;(6)路基填方高度应按设计标高增加预沉量值;(7)性质不同的填料应分类、分层填筑、压实;路基高边坡施工应制定专项施工方案。
第4问:土方路基施工质量检查与验收主控项目有哪些?答:压实度和弯沉值。
第5问:城镇快速路、主干路的土方路基、沥青混合料面层压实度是多少?答:(一)土方路基(1)挖方:路床顶面以下深度,0~30cm:≥95%;(2)填方:①路床顶面以下深度0~80cm:≥95%;②路床顶面以下深度80~150cm:≥93%;③路床顶面以下深度>150cm:≥90%。
(二)沥青混合料面层压实度≥96%。
第6问:土质路基压实施工做试验段的目的有哪些?答:(1)确定路基预沉量值;(2)合理选用压实机具;(3)确定压实遍数;(4)确定路基宽度内每层虚铺厚度;(5)选择压实方式。
第7问:土质路基压实原则有哪些?答:先轻后重、先静后振、先低后高、先慢后快,轮迹重叠。
第8问:二灰混合料摊铺时,其压实厚度为多少?答:每层最大压实厚度为200mm,且不宜小于100mm。
2020 二建市政案例 100 问2.城市道路路基工程施工处于露天作业,受自然条件影响大;在工程施工区域内的专业类型多、结构物多、各专业管线纵横交错;专业之间及社会之间配合工作多、干扰多,导致施工变化多。
尤其是旧路改造工程,交通压力极大,地下管线复杂,行车安全、行人安全及树木、构筑物等保护要求高。
3.路基做试验段的目的?(1)确定路基预沉量值。
(2)合理选用压实机具;选用机具考虑因素有道路不同等级、工程量大小、地质条件、作业环境和工期要求等。
(3)按压实度要求,确定压实遍数。
(4)确定路基宽度内每层虚铺厚度。
(5)根据土的类型、湿度、设备及场地条件,选择压实方式。
4.路基压实的方法?1.压实方法(式):重力压实(静压)和振动压实两种。
2.土质路基压实原则:“先轻后重、先静后振、先低后高、先慢后快,轮迹重叠。
”压路机最快速度不宜超过 4km/h。
3.碾压应从路基边缘向中央进行,压路机轮外缘距路基边应保持安全距离。
5.石灰稳定土类基层的特点?(1)石灰稳定土有良好的板体性,但其水稳性、抗冻性以及早期强度不如水泥稳定土。
(2)石灰土的强度随龄期增长,并与养护温度密切相关,温度低于5℃时强度几乎不增长。
(3)石灰土已被严格禁止用于高等级路面的基层,只能用作高级路面的底基层。
6.石灰工业废渣稳定土基层的特点?(1)石灰工业废渣稳定土中,应用最多、最广的是石灰粉煤灰类的稳定土(粒料),简称二灰稳定土(粒料),其特性在石灰工业废渣稳定土中具有典型性。
(2)二灰稳定土有良好的力学性能、板体性、水稳性和一定的抗冻性,其抗冻性能比石灰土高很多。
(3)二灰稳定土早期强度较低,但随龄期增长并与养护温度密切相关,温度低于 4℃时强度几乎不增长;二灰中的粉煤灰用量越多,早期强度越低,3 个月龄期的强度增长幅度也越大。
(4)二灰稳定土也具有明显的收缩特性,但小于水泥土和石灰土,也被禁止用于高等级路面的基层,而只能做底基层。
二灰稳定粒料可用于高等级路面的基层与底基层。
《市政》黄金考点:经典案例100问,附速记口诀!1.问题:按照级配原则构成的沥青混合料,其结构分成哪三种形式,它们的粘聚力C和内摩擦角φ的大小是怎样的。
答案:悬浮-密实结构,C较大,φ较小;骨架-空隙结构,C较小,φ较大;骨架-密实结构,C较大,φ较大。
2.问题:挡土墙结构承受的土压力分为哪三种,它们的大小关系是怎样的。
答案:挡土墙结构承受土压力有:静止土压力、主动土压力和被动土压力。
三种土压力中,主动土压力最小;静止土压力其次;被动土压力最大,位移也最大。
3.问题:城镇道路路基施工特点是什么?答案:城市道路路基工程施工处于露天作业,受自然条件影响大;在工程施工区域内的专业类型多、结构物多、各专业管线纵横交错;专业之间及社会之间配合工作多、干扰多,导致施工变化多。
尤其是旧路改造工程,交通压力极大,地下管线复杂,行车安全、行人安全及树木、构筑物等保护要求高。
(可稍加修改回答其他市政工程特点)4.问题:路基压实试验段的目的是什么?答案:(1)确定路基预沉量值。
(2)合理选用压实机具;选用机具考虑因素有道路不同等级、工程量大小、地质条件、作业环境和工期要求等。
(3)按压实度要求,确定压实遍数。
(4)确定路基宽度内每层虚铺厚度。
(5)根据土的类型、湿度、设备及场地条件,选择压实方式。
(预度三亚)5.问题:软土和湿陷性黄土路基的处理方法分别有哪些?答案:软土路基常用的处理方法有表层处理法、换填法、重压法、垂直排水固结法等;(软表换重锤)湿陷性黄土路基的处理方法主要有换土法、强夯法、挤密法、预浸法、化学加固法等方法。
(黄花鱼换机枪)6.问题:各种沥青混合料的初压、复压、终压分别用什么压路机?答案:我们一般常考的是AC、OGFC和SMA,从考试的角度可以这么记:这三种的初压和终压都是钢轮压路机。
复压:AC用轮胎压路机;OGFC用钢轮压路机;SMA用振动压路机或钢轮压路机。
其中轮胎压路机只能AC复压用,初压、终压、OGFC、SMA、改性沥青都不能用轮胎压路机。
二建《市政》案例100问1半刚性垫层宜采用哪些材料?低剂量水泥、石灰或粉煤灰等无机结合料稳定粒料或士2降噪排水路面结构组成是什么?上面层用OGFC沥青混合料:中面层、下面层采用密级配沥青混合料3沥青路面半幅施工采用冷接缝时的做法?加设挡板或将先铺的沥青混合料刨出毛梯,涂刷粘层油后再铺新料,新料重叠在已铺层上50~100mm,软化下层后铲走重叠部分,再进行跨缝压密挤紧。
4路基可能产生不均匀沉降或不均匀变形时,宜如何处理?宜加设半刚性层。
5水泥混凝土道路基层作用?防止或减轻由于泥导致的板底脱空和错台等病害:与层共同作用,可控制或减少路基不均匀冻胀或体积变形对混凝上面层产生的不利影响:为混凝上面层提供稳定而坚实的基础,并改善接缝的传荷能力6水泥泥凝土道路基层材料的选用原则根据道路交通等级和路基抗冲刷能力来选择基层材料特重交通宜选用贫混凝上、碾压混凝或沥青混凝上:重交通道路宜选用水泥稳定粒料或沥青稳定碎石:中、轻交通道路宜选择水泥或石灰粉煤灰稳定粒料或级配粒料湿润和多雨地地区,繁交通路段采用排水基层7按级配原则构成的沥青混合料,其结构组成通常有哪些类型?悬浮-密实结构骨架-空隙结构骨架-密实结构8路基施工前,应根据工程地质勘察报告,对路基士进行哪些相关试验?对路基土进行天然含水量,液限,塑限,标准击实,CBR实验,必要时应做颗粒分析,有机质含量、易溶盐含量冻胀和膨胀量等试验9石方路基修筑试验段可以确定哪些施工参数?松铺厚度、压实机具组合、压实遍数、沉降差等10路基压实应遵循的原则是?后快先轻后重,先静后振,先低后高,先慢后快,轮迹重叠11土工合成面或各结构层之间,具有什么功能?加筋,防护,过滤,隔离12沥青混合料摊铺时的松度?施工中要如何校验摊铺的平均厚度?施工中随时检查铺筑层厚度,路拱及横坡,并以铺筑的沥青混合料总量与面积之比较验平均厚度。
14改性沥青混合料振动压实的原则?紧跟、慢压、高频、低幅。
(紧跟在摊铺机后面,采取高率、低振幅的方式慢速碾压)15.混凝土搅拌过程中,施工单位对拌合物的水胶比及稳定性、振动黏度系数、含气气量、离析等项目进行了检验与控制,请补充其他检验项目坍落度及均匀性,坍落度损失率,泌水率,湿密度16混凝土落度如何影响滑模摊铺机摊铺工作?混凝上落度小,应用高频振动、低速度摊铺:混凝上圳落度大应川低频振动、高速度摊铺。
2022一级建造师市政实务案例分析必背100问温馨提示:如果您前期完成了系统精讲课的学习内容,复习效果比较好,有一定的基础;并且通过强化技巧课的学习,对考点掌握的不错,时间充裕的学员必背下面案例知识点,但是不能只背知识点,要把问题和知识点结合起来一起记忆!一、路基的性能主要指标整体稳定性;变形量控制二、沥青面层的性能主要指标承载能力、平整度、温度稳定性、抗滑能力、噪声量。
三、改性SMA混合料的优点具有非常好的高温抗车辙能力、低温抗变形性能和水稳定性,且构造深度大,抗滑性能好,耐老化性能及耐久性好。
四、再生沥青混合料性能试验指标有:空隙率、矿料间隙率、饱和度、马歇尔稳定度、流值等。
五、路基施工要点(1)排除原地面积水,清除树根、杂草、淤泥等。
应妥善处理坟坑、井穴、树根坑的坑槽,分层填实至原地面高。
(2)填方段内应事先找平,当地面横向坡度陡于1:5时,需修成台阶形式,每层台阶高度不宜大于300mm,宽度不应小于 1.0m。
六、路基压实修筑试验段的目的确定路基预沉量值。
合理选用压实机具。
按压实度要求,确定压实遍数。
确定路基宽度内每层虚铺厚度。
根据土的类型、湿度、设备及场地条件,选择压实方式。
七、路基压实原则土质路基压实应遵循的原则:“先轻后重(>12t)、先静后振、先低后高、先慢后快,轮迹重叠。
”八、垫层(1)垫层主要设置在温度和湿度状况不良的路段上,以改善路面结构的使用性能。
在季节性冰冻地区路面结构厚度小于最小防冻厚度要求时,设置防冻垫层可以使路面结构免除或减轻冻胀和翻浆病害。
1)季节性冰冻地区的中湿或潮湿路段。
2)地下水位高、排水不良,路基处于潮湿或过湿状态的路段。
3)水文地质条件不良的土质路堑,路床土处于潮湿或过湿状态的路段。
(2)性能主要指标:1)垫层宜采用砂、砂砾等颗粒材料,小于0.075mm的颗粒含量不宜大于5%。
2)排水垫层应与边缘排水系统相连接,厚度宜大于150mm,宽度不宜小于基层底面的宽度。
二建市政实务案例100问
摘要:
1.二级建造师市政实务案例分析的重要性
2.100 个案例分析涵盖的主要内容
3.案例分析的解答方法和技巧
4.针对二建市政实务案例的学习建议
正文:
二级建造师市政实务案例分析是考察考生对市政工程知识掌握程度的重要环节。
通过对实际工程案例的分析,可以检验考生对市政工程设计、施工、管理等各个方面的理解与应用能力。
因此,对于备考二级建造师的考生来说,掌握一定数量的市政实务案例分析技巧是至关重要的。
“二建市政实务案例100 问”这篇文章收集了100 个典型的市政实务案例,涵盖了市政道路、桥梁、给排水、供热、燃气等各个方面的工程。
这些案例既有基础知识的考察,也有实际应用能力的检验,能够帮助考生全面了解市政实务的各个方面,提高实际工程问题的解决能力。
在解答二建市政实务案例时,首先要认真阅读题目,了解案例背景和问题所在。
然后,根据所学的市政工程知识,分析案例中涉及到的工程问题,提出合理的解决方案。
在解答过程中,要注意条理清晰,论据充分,既要注重理论知识,也要结合实际情况进行分析和判断。
针对二建市政实务案例的学习,建议考生在掌握基本概念和理论知识的基础上,多做实际案例分析练习。
通过练习,可以增强对市政工程知识的运用能
力,提高案例分析的速度和准确性。
同时,要关注行业动态和政策法规,了解市政工程的最新发展趋势,为案例分析提供更多有价值的参考信息。
总之,二建市政实务案例分析是检验考生市政工程知识的重要手段,掌握一定数量的案例分析技巧有助于提高考生的应试能力。
二建市政实务案例100问【最新版】目录一、二建市政实务案例概述二、城镇道路分级与路基施工特点三、案例分析及解题技巧四、备考建议及资料推荐正文一、二建市政实务案例概述二级建造师市政实务案例分析是二建考试中的一个重要部分,它主要考察考生对市政工程相关知识的掌握程度以及实际操作能力。
在备考过程中,考生需要掌握一定的解题技巧,才能在此部分取得高分。
本文将为您详细解答二建市政实务案例的相关问题。
二、城镇道路分级与路基施工特点(一)城镇道路分级城镇道路分级主要根据道路的功能、交通量、线路形式等因素进行划分,一般分为主干道、次干道、支路和快速路等。
(二)路基施工特点城市道路路基工程施工处于露天作业,受自然条件影响大;在工程施工区域内的专业类型多、结构物多、各专业管线纵横交错;专业之间及社会之间配合工作多、干扰多,导致施工变化多。
尤其是旧路改造工程,交通压力极大,地下管线复杂,行车安全、行人安全及树木、构筑物等保护要求高。
三、案例分析及解题技巧在解答二建市政实务案例题时,考生应首先了解题目所涉及的背景知识,然后针对题目提出的问题进行分析,结合相关知识点提出解决方案。
在解题过程中,要注意条理清晰、步骤严谨,同时注重实际操作性。
四、备考建议及资料推荐(一)备考建议1.熟悉考试大纲,掌握考试要求及内容;2.系统学习市政工程相关知识,加强理论基础;3.多做真题练习,提高解题能力;4.关注行业动态,了解最新政策法规。
(二)资料推荐1.二级建造师《市政实务》教材;2.二建市政实务案例分析辅导书籍;3.在线课程及网络资源。
总之,二建市政实务案例分析是考生在备考过程中需要重点掌握的内容。
