井字架安装及拆除方案
- 格式:docx
- 大小:13.75 KB
- 文档页数:8
井架安装与拆除施工方案一、施工前准备工作:1.制定施工方案:根据施工现场的实际情况,制定井架安装与拆除的详细方案,包括施工要点、安装步骤、施工机具和材料准备等内容。
2.设计井架结构:根据施工需求和承重要求,设计井架的结构,计算井架的承重能力,并确定合适的材料规格。
3.准备施工机具和材料:根据施工方案和设计要求,准备好所需的施工机具和材料,如起重机、手动葫芦、钢管、连接件、螺栓等。
4.安全措施:制定并执行严格的安全措施,包括穿戴安全防护用具、设置警示标志、设立安全防护网等,确保施工过程中的安全。
二、井架安装:1.地基处理:对施工区域的地面进行处理,除去杂物和积水,确保地基平整结实。
2.基础搭设:依据设计要求,搭设井架的基础结构,将立柱固定在地基上,并设置好地脚螺栓。
3.横梁安装:根据井架的设计要求,将横梁安装在立柱之间,采用葫芦起吊的方式将横梁提升到位,并用螺栓连接。
4.斜撑设置:根据井架的高度和施工要求,安装适合的斜撑,用于增加井架的稳定性和承重能力。
5.底座固定:根据井架的高度和施工要求,设置井架的底座,用来固定井架的立柱和横梁。
6.完善细节:进行井架的检查和调整,确保井架安装牢固稳定,具备承载施工工程的能力。
三、井架拆除:1.清理施工现场:拆除井架前,对施工现场进行清理,清除井架上的杂物和碎片,并确保安全通道畅通。
2.拆除横梁:采用葫芦起吊的方式,将横梁逐个拆除,并将其放置在安全区域。
3.拆除立柱:从上到下依次拆除立柱,使用适当的工具和设备,将立柱拆除并移除。
4.拆除底座:拆除井架的底座,并对施工现场进行彻底清理,恢复原状。
5.检查井架:对井架进行检查,确保井架没有损坏和缺陷,便于后续施工使用。
6.审核验收:由相关部门进行井架拆除的审核和验收工作,确保拆除工作符合安全规范和要求。
四、安全保障:1.高空安全:在安装和拆除井架过程中,严格执行高空作业的安全规范,确保人员和设备的安全。
2.穿戴防护:施工人员必须穿戴符合要求的安全防护用具,如安全帽、安全带、手套等。
井字架搭拆作业架体的安装与拆除安全要求范本安装与拆除作业架体的安全要求范本1.前言安装与拆除作业架体是建筑施工中常用的辅助设施,可提供安全的工作平台,方便施工人员进行高空作业。
为了确保施工作业的安全性,特制定以下安装与拆除作业架体的安全要求,以供参考。
2.作业架体的安装安全要求2.1.施工前准备(1)工作人员应按规定进行专门的安全培训,了解作业架体的结构、安装步骤和相关安全要求。
(2)施工前应对工作架体进行全面检查,确保其结构和连接件完好无损。
(3)施工现场应进行充分的安全隔离,确保非相关人员不得接近作业区域。
2.2.架体材料的选择和检查(1)作业架体的材料应选用厚度适宜、质量合格的铝合金材料。
(2)作业架体的连接件应采用双重锁定装置,并保证连接件的质量和数量充足。
2.3.架体的搭建(1)施工人员应按照相关的搭建顺序和方法进行作业架体的安装,确保其结构稳固。
(2)作业架体的模块应一一连接并用专用螺栓紧固,以确保连接牢固。
(3)作业架体的高度应根据实际需要进行调整,梯子和扶手应设置在合适的位置,以方便上下。
2.4.安全设施的设置(1)作业架体的周围应设置合格的防护栏杆,栏杆高度不得低于1.2m,栏杆间距不大于0.15m。
(2)作业架体的出入口应设置专门的门板,保证安全进出。
(3)作业架体的底部应设置防滑设施,避免人员滑倒。
2.5.安全作业规范(1)在作业架体上作业时,严禁跳跃、奔跑等危险行为。
(2)施工人员应按规定使用个人防护用品,包括安全帽、防滑鞋、安全带等。
(3)禁止携带易燃易爆物品、尖锐物品等危险物品进入作业架体。
3.作业架体的拆除安全要求3.1.施工前准备(1)工作人员应对拆除作业架体的安全要求进行专门培训,了解拆除的步骤和注意事项。
(2)拆除作业架体前应检查其结构和连接件,确保其完好无损。
3.2.拆除作业的步骤(1)拆除作业应由专人进行,按照逆向顺序进行拆除。
(2)先解除作业架体上的连接件,并逐一拆除各个模块。

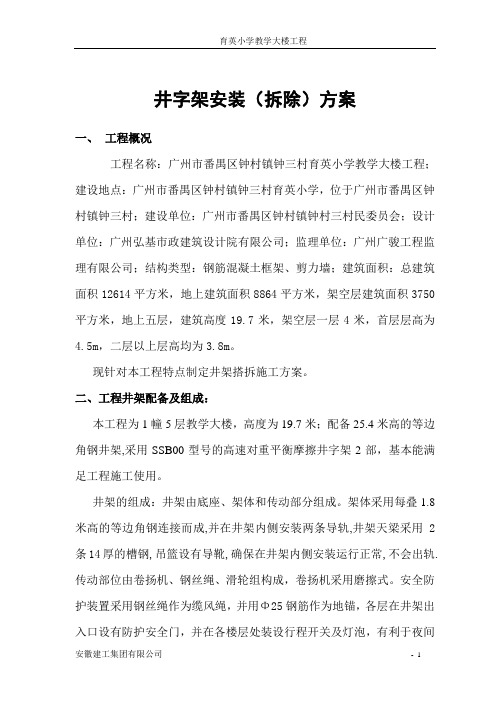

井字架安装(拆除)方案一、工程概况工程名称:广州市番禺区钟村镇钟三村育英小学教学大楼工程;建设地点:广州市番禺区钟村镇钟三村育英小学,位于广州市番禺区钟村镇钟三村;建设单位:广州市番禺区钟村镇钟村三村民委员会;设计单位:广州弘基市政建筑设计院有限公司;监理单位:广州广骏工程监理有限公司;结构类型:钢筋混凝土框架、剪力墙;建筑面积:总建筑面积12614平方米,地上建筑面积8864平方米,架空层建筑面积3750平方米,地上五层,建筑高度19.7米,架空层一层4米,首层层高为4.5m,二层以上层高均为3.8m。
现针对本工程特点制定井架搭拆施工方案。
二、工程井架配备及组成:本工程为1幢5层教学大楼,高度为19.7米;配备25.4米高的等边角钢井架,采用SSB00型号的高速对重平衡摩擦井字架2部,基本能满足工程施工使用。
井架的组成:井架由底座、架体和传动部分组成。
架体采用每叠1.8米高的等边角钢连接而成,并在井架内侧安装两条导轨,井架天梁采用2条14厚的槽钢,吊篮设有导靴,确保在井架内侧安装运行正常,不会出轨.传动部位由卷扬机、钢丝绳、滑轮组构成,卷扬机采用磨擦式。
安全防护装置采用钢丝绳作为缆风绳,并用Φ25钢筋作为地锚,各层在井架出入口设有防护安全门,并在各楼层处装设行程开关及灯泡,有利于夜间司机能掌握吊篮的运行情况,在井架顶部设上极限位器,本工程所有井架额定起重量为1000公斤,每台井架都设超载限制器,避免超载运转。
三、提升井架搭拆方法:本工程井架基础及卷扬机机座采用自然土进行振压密实,并用C20砼圈梁捣制井架基础,厚40CM,(见图1)并预埋井架基座,以供上部架体安装,卷扬机基座重量控制大于卷扬机自身重量的6倍。
并在井架基底放置抗震橡胶圈,从而减少井架吊篮降落产生的振动。
24003002400图1上部结构采用每叠1.8米高的等边角钢进行搭设,并用螺栓连结牢固,架体结构经过有关计算、试验合格证后才允许使用,井架分二次搭设,设置二组缆风绳,缆风绳采用埋地地锚紧固,缆风绳用虎牙锁扣扣紧,符合规定。
井字架安装、调试与拆卸方案(一)、安装前的检查与准备1.井字架的安装、拆卸工作应由资质的单位和操作证的人员进行。
操作人员进行安装、拆卸时应戴好安全帽和高空作业安全带。
2.检查混凝土基础的制作是否按照说明书进行,其结构尺寸应正确,强度应达到混凝土强度的80﹪以上,应满足了附图二技术要求规定。
3.附墙架连接埋件的位置应正确,埋设应牢固。
4.井字架的架体位置应靠近或跨越架空输电线路。
必须靠近时,应保证最小安全距离,并采取安全防护措施。
其最小安全距离见下表:(二)安装1.将底盘连接板上的螺栓孔对准预埋螺栓(M20)放下,用水平仪把四角校平,四角高差控制在1.5MM以内,紧固预埋螺栓,复测四角的水平度至规定要求。
2.将吊笼放入底盘正中,请注意进料口的方向。
然后取1.5M立柱两根对角安装,再取3M长立柱两根对角安装。
在短立柱上各安装上两块大连接板,在每根立柱中间装两块小连接板。
先装平支撑的连接板,再装平支撑的连接板,后装斜支撑,然后拧紧每个连接螺栓,每节安装如此进行。
3.井架优先采用附墙连接,如在30M以下,亦可采用缆风绳。
井字架的最大独立高度为12M,超过时从底盘上方6M处开始每隔6M设一道刚性附墙,顶部最大的自由高度6M。
井架附墙最大总体架设高度为60M。
4.安装到顶时,装上顶立柱,上顶横梁,装上天梁。
拧紧各连接螺栓。
5.安装中严禁扩孔和开孔,各节点的来年界螺栓必须紧固,不地漏装或以铅丝代替,全部安装好后必须由下至上检查每一个螺栓并确实拧紧,同时在牙上涂已油脂已防锈死。
6.安装卷扬机,卷扬机离井架的距离应》15M,卷扬机底座用地交螺栓与混凝土地面固定或与地锚连接,卷扬机绳中间应对准地滑轮的绳槽。
7.按附图一穿饶钢丝绳,配有巴杆钢丝绳,钢丝绳用绳卡的固定在天梁上,钢丝绳卡数量不得少于3只,钢丝绳卡的大小应与钢丝绳的直径匹配,钢丝绳卡间距不得小于其直径的6倍,安装好防坠器,安装上、下限位装置,上限位装置离顶部3M,安装超重限制装置。
2024年井字架搭拆作业架体的安装与拆除安全要求确定安装和拆除井字架搭拆作业架体的安全要求是至关重要的,这可以帮助保证工作人员在操作过程中的安全,并减少事故的发生。
以下是2024年井字架搭拆作业架体的安装和拆除安全要求的一般指导建议:1. 工作人员培训:所有参与井字架搭拆作业架体的工作人员都应接受充分的培训,包括正确使用和操作井字架搭拆作业架体的技巧、安全风险识别和应急处理等方面的知识。
2. 安全检查:在进行井字架搭拆作业架体安装和拆除之前,应进行必要的安全检查,以确保所使用的材料和设备符合规定标准,并能够承受计划中的工作负荷。
3. 施工计划:在开始井字架搭拆作业架体的安装和拆除之前,应制定详细的施工计划,并确保所有工作人员都理解和遵守该计划。
计划中应包括工作时间、作业顺序、安全措施等信息。
4. 安全防护装备:为了保护工作人员的安全,必须提供必要的个人防护装备,如安全帽、安全带、防滑鞋等。
所有工作人员都应正确佩戴这些装备,并且在需要时进行替换或维修。
5. 工作台面和梯子:井字架搭拆作业架体的工作台面和梯子应安装牢固,并经过检查确认其承载能力符合要求。
工作人员在使用这些设备时应注意平衡和稳定。
6. 安全标识和警示:在井字架搭拆作业架体的施工现场上,应设置必要的安全标识和警示牌,如禁止通行、危险区域等。
这些标识和牌子应清晰可见,并便于理解。
7. 现场管理:在井字架搭拆作业架体的安装和拆除过程中,应设立专人负责现场管理。
管理人员应确保施工现场的有序和安全,并制定应急预案以应对可能发生的突发情况。
8. 安全状况记录:对井字架搭拆作业架体的安装和拆除过程进行详细记录,包括施工过程中发生的安全事故、人员伤亡状况等。
这些记录有助于总结经验教训,并提供参考以改进安全措施。
9. 定期检查和维护:井字架搭拆作业架体的安装和拆除后,应定期进行检查和维护。
出现任何损坏或缺陷的部分都应及时修理或更换,以确保井字架搭拆作业架体的安全性和稳定性。
型钢井字架安装和拆装方案二.井架安装、架设和拆卸(一)安装场要求1、基础2、场地先要平整夯实,基础承载要求可靠。
禁止在松土或沉陷场地的基础上安装,基础承载力要求大于80KPa。
3、安装浇注C20混凝土,厚度不小于300mm4、基础表面应平整,水平偏差不大于10mm5、基础四周应有排水措施,在遇有较大振动干扰的施工场地需距基础边缘5m范围内,开挖沟槽,必须有保障架体整体稳定的措施。
(二)安装步骤l、将底盘槽钢置于基础上,放入地脚螺栓,底盘基本水平,检查水平度,浇注混凝土,水平度要求水平误差不大于1‰。
底盘四周留有排水孔。
2、安装之前把吊笼放在底盘中间,底盘上横放二根钢管或角铁,吊笼平置在底盘上。
3、安装立杆及平撑、斜撑,进料口安装横撑(净空高度1.8m)4、安装导轨管。
5、重复3、4步骤直到所需高度,进料方向与卸料方向的斜撑和米字撑交错安置,需开设门时再调换。
注:在井架安装过程中要随时作垂直吊线检查,保证其垂直度要求。
6、安装天梁及天滑轮。
7、根据需要安装电视监控,停层通讯系统8、安装卷扬机或曳引机9、井架在12-15 m,高度时设第一道缆风绳,20-30 m设第二道缆风绳。
每道四根)。
10、每开设一介卸料口门处必须设一道横撑,净空高度不得大于1.8m(见附图三) 1l、安装完毕后各传动系统应加注润滑油,滑动部位应抹黄油,检查各传动系统和安全装置是否灵敏可靠。
12、在确认各部位正常后,应按规定进行空载试验,额定载荷试验,超载试验和安全装置的可靠性试验。
然后方可投入正常使用。
(三)安装技术要求1、井架全高的垂直度偏差应小于高度的l‰2、吊笼导轨接头处错位偏差不大于1 mm3、底盘对角线误差不大于5 mm4、各联接螺栓必须紧固5、安装人员须经专业培训的架子工,电工。
6、高空作业时系好安全带,井架下和周围2米内禁止站人。
7、安装前基础应完整,混凝土养护到期。
8、缆风绳应使用直径大于9.3mm的钢丝绳与地面夹角在45度--60度之间。
*******有限公司9#车间工程井字架搭设拆除施工方案编制人:批准人:审批人:******建筑安装工程有限公司井字架搭设、拆除施工方案工程概况******有限公司9#车间由*********有限公司投资兴建,位于****8********8**。
本工程建筑占地面积2278㎡,建筑层数厂房一层,综合楼3层,本工程办公楼室内标高±0.000相当于地质报告的1985年国家高程5. 50米。
工程设计使用年限50年,抗震设防烈度为6度,耐火等级为二级,火灾危险性类别为戊类。
拟在1轴与B轴相交处,B轴线以西3米处安装井字架一台,作为运载材料用。
井字架搭设施工方案1.个人防护:操作人员衣服要灵便,袖口、裤脚和腰要束紧,脚要穿软底鞋,头戴安全帽,上井架要佩安全带。
2.基座安装:基础平整夯实,浇筑C20砼厚15CM,并设置地脚螺栓,底座安装平稳、牢固,并有排水措施。
3.架身安装:(1)架身材料平直,安装垂直,架身组件与紧固件齐全良好,整体稳定符合设计要求。
(2)井架安装派专人上下指挥、运送钢件采用滑轮,吊物下面不得站人,安装架身应上下呼应,统一指挥,(在井架上安装必须佩安全带),脚下铺专用架板(架板选用无节把的杉木板,厚度≥5cm)操作宽度单侧不小于50cm。
(3)垂直度:垂直偏差在1/400以内,架顶与吊兰使用高度之间留有2.5m的缓冲距离。
4.缆风绳:(1)当架身安装到10m高时设拉一组(四条)临时缆风。
架身高在10~15m处设一组缆风绳,架顶再设一组。
(2)缆风绳采用Φ8以上钢丝绳,且每条接头不能多于一个。
与地面夹角60°,每根缆风设立独立的地锚,缆风与地锚采用花兰罗丝调整松紧。
(3)缆风绳接头及两端的卡子不少于3个,紧固方向正确(卡子大面卡在主绳方向)间距是钢丝绳直径的10倍,且不小于10cm。
(4)调整和拉紧缆风绳对角同时进行,统一指挥,严禁单向调整,以免造成事故。
(5)地锚用钢丝绳,埋设要牢固。
井字架安拆施工方案一、方案背景井字架是一种常见的搭建在户外工地用于支撑梁、板的临时结构。
在工程完工后,需要对井字架进行拆除,以便顺利完成整个工程。
本文将详细介绍井字架的安全拆除施工方案。
二、施工准备1.确认井字架拆除的时间和范围,做好工地内的交通、人员分流工作;2.准备必要的工具和安全防护装备,包括手动工具、安全帽、安全绳索等;3.对拆除区域的周围环境进行清理,确保拆除过程中无障碍物存在。
三、拆除顺序及方法1.拆除顺序:–从顶部向下逐层拆除,先拆除上层的构件,再拆除下层的构件,确保拆除过程稳定有序;2.拆除方法:–利用手动工具逐个拆除连接钢管的螺栓,注意力保持稳定;–在拆除高处构件时,需要使用安全绳索和其他安全设备保护作业人员的安全;–拆除构件后,及时清理拆除现场,避免构件堆积影响安全。
四、安全注意事项1.拆除过程中需有专人负责监督和协调,确保操作的安全可靠;2.作业人员需穿戴好安全帽、工作服等个人防护装备,严格遵守操作规程;3.在恶劣天气条件下暂停拆除工作,确保施工过程安全;4.若工程需要专业人员参与拆除工作,应事先与相关单位确认合作事宜。
五、施工结束及验收1.拆除全部完成后,检查工地周围环境是否完全清理干净;2.组织相关人员进行验收,确认井字架拆除工作的安全性和合格性;3.实时记录整个拆除过程中的相关情况和问题,并做好文件归档。
综上所述,井字架的安拆施工需要谨慎计划,严格执行,确保拆除过程安全顺利。
理顺拆除的顺序和方法,严格遵守安全规程,是保障拆除工作顺利进行的关键。
希望本施工方案能为井字架拆除工程提供可靠的指导。
健康教育所井架搭设及拆除专项方案上海星宇建设集团有限公司目录一、编制依据二、安装概况及设备选用三、井架基础四、井架安装及拆除五、使用与安全一、编制依据:1、国标《龙门架及井架物料提升机安全技术规范》JGJ88-2010。
2、国《建筑施工安全检查标准》JGJ59-99。
二、安装概况及设备选用根据工程的结构类型和特点,本工程需安装1台料提升机,高度28.5m,供2层以上使用,具体位置见施工平面布置图。
根据《龙门架及井架物料提升机安全技术规范》JGJ88-92 的规定,采用物料提升机的设备型号如下:井架类型:上海曙光工程机械厂JJ27型井架;卷扬机类型: TK-1.5卷扬机,最大载重为 1.5吨,平均速度为30m/min;钢丝绳类型:钢丝绳直径11mm ,电气设备:有上、下极限限位装置,超载断电装置,防坠器安全器、紧急断电开关;吊笼的最大起重量为10KN,三、井架的基础及参数1、基础在施工现场选择合理的安装位置,对井字架的安装基础进行处理。
在围护桩压顶上设置基础内配置ф8@200双层双向mm钢筋,后浇混凝土,并在地脚处预留8根20的地脚螺栓并用压板固定,混凝土标号为C20混凝土,厚度300mm。
基础表面应平整,水平度偏差不在于10mm。
基础尺寸预埋地脚螺栓按井字架规格订货时在合同中规定。
基础四周不得有积水现象,要有排水措施。
本工程拟采用1台附墙式高速吊笼负责2、3、4、5及屋面层的材料垂直运输。
最大提升速度30M/S;采用凸式基础,基底尺寸:3m×2.7m。
架体主要由立杆、平撑、斜撑、吊臂等杆体组成。
主要杆规格如下:立杆└80×8平撑└60×6斜撑└50×5连接板 =8螺栓 M16导轨 [ 5四、井架安装、拆除(一)基础施工井架基础应设在基土坚实的地方。
若有技术要求,基础设在非坚实基土上时必须对基土进行加固。
根据建筑物的施工要求放出井架的基底位置。
1、先将场地找平并夯实,土层的承载力不少于120kpa。
井字架搭拆作业架体的安装与拆除安全要求范本井字架搭拆作业架体的安装与拆除是建筑施工过程中的重要工作,对于施工人员的安全来说非常关键。
为了保障施工人员的安全,以下是井字架搭拆作业架体的安装与拆除的安全要求范本。
一、前期准备与规划1. 在进行井字架搭拆作业架体的安装与拆除之前,施工单位必须制定详细的作业方案,并将其提供给施工人员参考。
2. 在安装与拆除之前,必须对工地周边进行检查,确保没有危险物品或障碍物影响安装与拆除作业的进行。
3. 在作业地点周围设置合适的警示标志,并采取防护措施,确保周边人员和过往车辆的安全。
二、施工人员的安全培训与资质证书要求1. 所有参与井字架搭拆作业的施工人员必须经过相关安全培训,了解安全操作规程,并持有有效的安全资质证书。
2. 施工单位必须确保所有参与井字架搭拆作业的施工人员都已经掌握相关知识和技能,并在施工现场执行严格的安全操作程序。
三、井字架的安装要求1. 在安装井字架前,必须对井字架的材料进行检查,确保没有损坏或缺陷。
2. 必须按照设计图纸上的要求进行井字架的布设,确保井字架的稳定性和承载力。
3. 在安装井字架的过程中,必须按照安全操作规程进行,使用专业工具和设备,并确保井字架的连接牢固可靠。
四、井字架的拆除要求1. 在进行井字架的拆除之前,必须对井字架的材料进行检查,确保没有损坏或缺陷。
2. 必须按照安全操作规程进行井字架的拆除,避免发生坠落、打击等事故。
3. 在拆除过程中,必须使用专业工具和设备,并由具备经验的施工人员进行操作。
五、施工现场的安全措施1. 施工现场必须设置合适的临时围护栏,确保井字架的周边安全。
2. 在井字架的搭、拆作业过程中,临边、高处操作施工人员必须佩戴安全带,并正确使用。
3. 施工现场必须保持干净整洁,杂物必须妥善堆放,避免阻碍作业和造成滑倒等事故。
六、应急预案和救援措施1. 施工单位必须制定井字架搭拆作业的应急预案,并在施工现场张贴和告知施工人员。
井字架安装及拆除方案
一、做好安装前的准备工作:
1、对卷扬机进行检查、维修、调试、加注润滑油。
离合器,制动器要灵活可靠。
2、对井字架的钢结构各种杆件进行检查,清理,如底架、立柱、横杆、斜杆、导轨、顶梁、滑轮等规格、数量是否齐全,不齐全,要进行补齐,发现有杆件损伤、变形的,必须进行修补,调直,质量要符合设计要求。
3、钢丝绳、滑轮、轴、销、套、绳卡、连接螺栓,花篮螺栓等,必须完整良好,外购配件必须有合格证。
4、准备好工具,比如使用的活动板手,手锤、钳子、钢钎、工具袋、安装用的麻绳吊杆等。
二、井字架位置选择
1、根据建筑物施工的实际需要,并考虑交通,排水情况,特别注意周围的架空输电线路的安全距离,来确定井字架,卷扬机的安装位置(见总平面图)。
2、安装位置确定后,首先基础的作法是,根据本工程建筑总高度概况(),为配合建筑工程高度施工需要,按照工程施工总平面图布置安装井架,()高度井字架,其基础用普通C30 砼浇注,厚度不得低于300mm, 四角安装地脚螺栓稳固架体,要作砼基础之前,首先考虑土层压实后的承载力,应不小于80Kp&然后在基础表面应平整,水平度偏差
不得大于10mm
基础应有排水措施。
距基础边缘5M 范围内,开挖沟槽或有较大震动的施工时,必须有保证架体稳定的措施。
三;架体安装
1、在架体安装位置的3-5M 范围内,不得有非安装人员进入施工现场,确保安全生
产工作。
安装3M高以上四周做围栏或有专人监护。
2、在井架安装工作中,不得麻痹大意,集中精力进行操作。
带好安全带,安全帽,穿施工防滑鞋,不得穿影响高空作业的衣服。
3、安装架体时,应先将地梁与基础连接牢固,每安装两个标准节(不大于
8M),采取临时支撑或临时做揽风绳固定,并进行初校正,在确认稳定时,方可继续作业。
架体各节点的螺栓必须紧固,螺栓应符合孔径要求,严禁扩孔和开孔。
更不得漏装或以铁丝代替。
4、架体垂直偏差,新机不超过1.5%,旧机为3%。
5、(1)把杆长不大于6M吊重不超过600Kg,把杆支座应设置在单技与缀件连接的节点处。
(2)装设摇臂把杆时,应符合以下要求:
①把杆不得装在架体自由端处;
②把杆底座要高出工作面,其顶部不得高出架体;
③把杆应安装保险钢丝绳,起重吊钩应装设限位装置;
④把杆与水平面夹角应在45°-70。
之间,转向时不得碰到缆风绳;
⑤随工作面升高把杆需要重新安装时,其下方的其他作业应暂时停止;
⑥为把杆配一台1.5T 卷扬机。
见图一。
四、安装风缆绳
1、井字架缆风绳直径不得小于9.3mm提升机安装高度在20M以下(20M时,缆风
绳不少于1组,每角一根,高度超过21M-30M时,不少于两组。
顶层必须安装一组。
见图二。
2、缆风绳应在架体四角有横向缀件的同一水平面上对称设置,使其在结构上引
起的水平分力,处于平衡状态。
缆风绳与架体的连接处应采取措施,防止架体钢材对缆风绳的剪力破坏。
3、缆风绳与地面的夹角不应大于60°,其下端应与地锚连接,不得栓在树木、电线杆或堆放构件等物体上。
4、缆风绳与地锚之间,应采用与钢丝绳拉力相适应的花篮螺栓拉紧。
缆风绳垂直度大于001L(L 长度),调节时应对角进行,不得在相领两角同时拉紧。
5、当缆风绳需改变位置时,必须先作好预定位置的地锚,并加临时缆风绳,确保提升架体的稳定方可移动原缆风绳的位置,待与地锚栓牢后,再拆除临时缆风绳。
五、地锚
1、可将缆风绳固定在建筑物的砼柱、梁或楼板处。
2、确实无法固定时,必须打锚桩固定时,首先要根据土质情况及受力大小设置,应经计算确定。
3、缆风绳的地锚,一般宜采用水平式地锚。
当土质坚实,地锚受力小于15KN 时,也可选用桩式地锚。
4、当地锚无设计规定时,其规格和形式可按以下情况选用:
(一)水平地锚:水平地锚可按表内参数选用
水平地锚参数表
二、桩式地锚:
1、采用木单桩时,圆木直径不得小于200mm埋深不得小于1.7m, 并在桩前的上方和后下方设两根横挡木。
2、采用脚手架钢管48)或角钢(L75X 6)时不少于两根并排设置,间距不小于0.5M,打入深度不小于1.7M,桩顶部应有缆风绳防滑措施。
3、地锚地位置应满足对风缆绳的设置要求。
六、吊笼安装
1、安装前必须检查吊笼各个连接点是否牢固。
吊笼安装完后,底盘要铺设5cm 厚木板。
如果使用钢板做底板时,应有防滑措施。
检查吊笼横梁防断装置是否齐全灵活自如。
吊笼与架体的涂色应有明显区别。
2、吊笼两侧应设置高度不小于1M地安全挡板或挡板网,吊笼必须有防护顶板,其顶板材料采用5cm厚木板,吊笼前后必须安装活动防护门连动性。
3、将吊笼两侧滚轮导靴与井字架导轨连接,稳定吊笼上下时晃动摇摆。
4、滑轮组的滑轮直径与钢丝绳直径比值,低架机不小于25。
5、选用滚动轴承支承,滑轮与架体采用刚性连接。
七、卷扬机选用与安装:
1、卷扬机选用,应满足额定起重及提升架高度和速度的要求。
2、提升机宜选用可逆式卷扬机。
3、卷扬机必须安装在视野良好,土质坚实地点,卷筒与导向轮中必
线应垂直对正。
卷扬机距离滑轮一般不小于15M(—般为卷扬筒宽度15-20 倍)。
4、卷扬机临时可利用机座上的留孔地脚螺栓紧固在砼基础上,或用钢丝绳缠绕机座固定在锚桩上。
卷扬机安装必须牢固,以防在使用过程中产生滑动移位或倾覆。
5、若采用打锚固定,桩要打入地下面1.5m深以下,并要前顶后拉,将机架锚固。
6、丝绳在卷筒上的排列整齐,绳头必须锁牢,为确保安全,当吊物体处最低位置时,钢丝绳在卷扬机筒上应留不少于3 圈的余量,也不能留太多,以钢丝间不产生挤压为宜。
7、卷扬筒钢丝绳横跨通道或人多聚集来往的地方,应设防护。
避免钢丝绳拖地磨损,每隔3-5M 设一个拖轮。
8、钢丝绳与吊笼联接的接头要可靠,不少于 3 个绳卡,绳卡间距为钢丝
绳直径6倍,绳头距最后一个绳卡的长度不小于140mm并采用细铁
丝捆扎,绳卡螺母放在受力绳一侧
9、搭设既能防雨又能防高空坠物的操作棚。
八、安全防护装置:
提升机应有下列安全防护装置并满足要求:
1、全停靠装置;
2、楼层卸料通道防护门;
3、地面进料防护门;
4、地面进料口防护棚;
5、防冲顶限速器;
6、超载限载装置;
7、防断绳保护装置;
8、紧急制动开关;
9、通讯联系装置。
九、电器线路:
1、在操作棚内安装开关箱。
执行“一机一箱一闸一漏” 。
漏电保护器漏电动作电流不大于30 毫安,漏电动作时间小于0.1 秒。
2、设备外壳接地保护零线。
3、按要求装设避雷针。
避雷针下引线要进行电器联接。
4、接地电阻不应大于10Q并留测试点。
5、工作照明的开关,应与主电源开关相互独立。
当提升机主电源被切断时,照明电源不应断电。
各自的开关应有明显标志。
6、禁止使用倒顺开关为卷扬机的控制开关。
应使用三按钮开关。
十、一般规定:
安装作业前检查的内容:
1、金属结构的成套性和完好性;
2、提升机构是否完整良好;
3、电器设备是否齐全可靠;
4、基础位置和做法是否符合要求;
5、地锚的位置是否正确;
6、提升机的架体和缆风绳的位置是否靠近或跨越架空输电线路,必须靠近时,应保证最小安全距离,并应采取安全防护措施。
其最小安全距离见下图表:
与架空输电线路的最小安全距离(M
十、使用前进行检验:
检验项目:空载试验,额定荷载试验,超载试验和安全装置的可靠性
试验。
验收合格后方允许使用。
十二、限载重量:
本套井字架限载重量为1000kg内。
十三、司机持证上岗:
提升机运转工必须按规定经过培训持证上岗
十四、架体拆除:
(一)拆除顺序与安装顺序相反。
(二)井安架拆除过程中,必须按下列要求拆除架体。
1、必须在顶层缆风绳下的适当位置,再安装一组缆风绳后,才能将上顶一组缆风绳拆除。
2、由上往下逐节拆除架体。
3、拆除下来的构件,边拆除边用麻绳栓结往下吊运。
4、拆除前,井字架周围做好安全围栏措施,确保安全正常施工。
5、凡进入施工现场人员做好安全防护,戴好安全帽,安全带,穿好安全防滑鞋。
不得穿拖鞋或其它禁止高空作业穿戴的鞋和衣服。
6、在架体拆除当中,不得在高空中喜笑打闹,不得麻痹大意,更不得粗心大
意,集中精力施工,在确保安全生产情况下,圆满完成施工任务。
