砼施工技术交底完整版
- 格式:docx
- 大小:26.69 KB
- 文档页数:4
一、交底目的为确保砼浇筑施工过程中的安全,预防安全事故的发生,提高施工人员的安全意识和操作技能,特制定本安全技术交底。
二、交底对象全体参与砼浇筑施工的作业人员、管理人员及监督人员。
三、交底内容1. 作业前的安全准备(1)施工人员进入施工现场必须戴好安全帽,扣好帽带,并正确使用个人劳动保护用品。
(2)作业人员必须身体健康,持有有效操作证,方可独立操作。
(3)脚手架、工作平台和斜道应绑扎牢固,清除脚手架上的钉子等障碍物。
(4)高处作业或较深的地下作业,必须设有供操作人员上下的走道。
(5)夜间施工应有足够的照明,临时电线必须架空在2.5m高以上。
2. 砼浇筑过程中的安全注意事项(1)使用汽车、罐车运送混凝土时,现场道路应平整坚实,专人指挥,指挥人员应站在车辆侧面,车轮应挡掩。
(2)浇注作业必须设专人指挥,分工明确。
(3)混凝土振捣器使用前必须经电工检验确认合格后方可使用,开关箱内必须装设漏电保护器。
(4)在沟槽、基坑中浇筑混凝土前,应检查槽帮,确认安全后方可作业。
(5)沟槽深度大于3米时,应设置混凝土溜槽,溜槽节间必须连接牢靠,操作部位应设护身栏杆。
(6)泵送设备放置应离基坑、结构边缘保持一定距离,布料杆动作范围内无障碍物,无高压线。
(7)水平泵送的管道敷设线路应接近直线,少弯曲,管道与管道支撑必须紧固可靠,管道接头处应密封可靠。
3. 事故处理(1)如发生安全事故,应立即停止作业,保护现场,及时报告上级部门。
(2)事故发生后,应按照《事故报告和调查处理条例》进行事故调查和处理。
四、交底要求1. 施工单位应将本安全技术交底内容进行详细讲解,确保全体施工人员了解和掌握。
2. 施工人员应认真学习本安全技术交底内容,提高安全意识和操作技能。
3. 管理人员及监督人员应加强对施工现场的安全管理,确保施工安全。
4. 施工单位应定期对施工人员进行安全技术培训,提高安全素质。
五、附则本安全技术交底自发布之日起执行,如有未尽事宜,可根据实际情况予以补充和修改。
施工技术交底(全)施工准备:为保证混凝土工程质量,采用商品混凝土时必须检查配料单和合格证。
主要机具包括平板振动器、插入式振动棒、木抹子和铝合金刮杠。
在作业前,需要设置控制铺筑厚度的标志,并检查基槽的边坡是否稳定,清除基底上的浮土和积水。
操作工艺:首先,需要将基底上的浮土和杂物清理干净。
根据+50cm水平标高线,往下量测出垫层标高。
由于采用商品混凝土,只需按照规范制作试块。
混凝土垫层厚度为10cm,为了控制垫层的平整度,可在地面中打入小钢筋桩,并在钢筋桩上拉水平标高线做垫层上平的标记。
采用汽车泵进行浇筑,铺设混凝土前先在基底上洒水湿润。
用铁锹铺混凝土,厚度略高于找平堆,随即用平板振动器,厚度超过20cm时,应采用插入式振动器,其移动距离不大于作用半径的1.5倍,确保混凝土密实。
混凝土振捣密实后,检查平整度,高的铲掉,低处抹平,用铝合金刮杠刮平,表面再用木抹子抹平。
已浇筑完的混凝土垫层应在12h左右覆盖、浇水,一般养护不得少于7d。
质量标准:养护和施工中的处理必须符合施工规范的规定。
评定混凝土强度的试块必须规定取样、制作、养护和实验,其强度必须符合施工规范的规定。
表面平整度允许偏差10mm,标高允许偏差-10---+10mm。
成品保护:在已浇筑的垫层混凝土强度达到1.2Mpa以后,才可以允许人员在其上走动和进行其他工序。
注意的质量问题:在施工过程中,需要注意混凝土的平整度和密实度,以及养护期间的保护措施。
同时,需要严格按照规范进行试块制作和检验,以保证混凝土强度符合要求。
1.在浇筑前,应先进行模板验收,确保模板符合要求。
2.浇筑前应进行模板支撑和防倾覆设施的检查,确保安全。
3.浇筑前应对模板表面进行清洁和涂油处理,以免砼黏附。
4.砼浇筑时应按设计要求控制浇筑高度和浇筑速度,以保证砼质量。
5.浇筑时应注意避免空鼓、松散和渗漏等质量问题,必要时可采取振捣措施。
6.浇筑后应及时进行养护,保证砼强度和表面质量。
砼工安全技术交底 HEN system office room 【HEN16H-HENS2AHENS8Q8-HENH1688】一、安全常识1、进入施工现场必须戴好安全帽,高空作业系好安全带,禁止吸烟。
2、施工现场作业人员严禁酒后上岗,疲劳作业、带病作业。
3、进入施工现场必须遵守施工现场安全管理制度,严禁违章指挥,违章作业;做到三不伤害:不伤害自己,不伤害他人,不被他人伤害。
二、作业安全1、振捣手在使用振动棒作业时,必须戴好绝缘手套,穿好胶鞋。
振动棒严禁在钢筋上,愣别振捣,避免把电机烧毁。
2、振动器应放置在固定的架子上,不得扎在钢筋上,不准拖拉。
3、振动棒严禁在钢筋上,愣别振捣,避免把电机烧毁。
4、振动器、振动棒的电源线路必须完整,严禁使用有破损的电缆。
5、作业人员禁止用湿手开或关电源,以防触电。
6、作业时,临边防护必须完整、有效,严禁无防护作业。
7、砼泵输送砼时,管道接头严密、牢固,管道的架子必须牢固,输送前必须试压,检修必须卸压;立管与楼层预留洞用木楔卡牢,钢管固定。
8、砼浇筑时,采用布料杆布料,布料杆固定架采用直径φ的钢管搭设,横立杆间距均为1500,布料杆底座与固定架用钢管固定牢固,保证砼输送时,布料杆稳定、不摇晃、不倾斜。
9、 基础砼浇注时,基槽四周临边防护完整,上下走人行马道,在槽边不得向槽里投掷物体。
10、 利用塔吊吊运物体时,起吊吊钩吊起超过头部方可松手、超过障碍物以上的允许高度,才能行车或转臂;吊物下落时,施工人员不得站在吊物下,待吊物下落距地1m 左右时,作业人员过去扶稳吊物,缓缓落地。
11、 在运输、浇灌的同时,有落地灰要及时回收利用,并且做到活完料净脚下清,保持施工现场清洁卫生。
12、 砼泵安全操作交底:1...砼泵操作人员必须经过专门的培训,能熟练操作砼泵。
2...操作人员、专业电工必须经常检查砼泵的完好情况,保证砼泵运行时处于安全、正常的状态。
3...不得擅自改动安全装置,必须以正确的方式使用。
砼浇筑工程技术交底一、项目概述本项目为某某建筑工程的砼浇筑工程,涉及某某建筑物的地基、柱、梁、板等部位的浇筑工作。
本文将详细介绍砼浇筑工程的技术要求、施工流程、质量控制措施等内容。
二、技术要求1. 砼配合比:根据设计要求,本项目采用C30混凝土,配合比为水泥:砂:骨料=1:2.5:3.5,水灰比为0.5。
砂和骨料应符合相关国家标准。
2. 砼浇筑温度:砼浇筑时环境温度应在5℃~35℃之间,砼的初始凝结时间应在3小时内。
3. 砼浇筑层次:按照施工顺序,先进行地基、柱、梁、板的浇筑。
地基浇筑完毕后,再进行柱、梁、板的浇筑,确保施工顺序合理。
4. 砼浇筑顺序:按照从下到上、从内到外的原则进行浇筑,确保砼的均匀性和一致性。
5. 砼浇筑厚度:砼浇筑厚度应符合设计要求,并进行适当的压实和振捣,确保砼的密实性。
6. 砼浇筑质量检测:每批砼浇筑前应进行抗压强度试验,确保砼的质量达到设计要求。
三、施工流程1. 准备工作:(1)清理施工现场,确保施工区域干净整洁;(2)检查砼浇筑模板的安装情况,确保模板牢固可靠;(3)检查砼浇筑所需设备的完好性,包括搅拌机、运输车等。
2. 砼浇筑工序:(1)地基浇筑:按照设计要求,将砼从搅拌车倒入地基模板中,采用振捣机进行压实,确保地基的均匀性和密实性。
(2)柱、梁浇筑:按照设计要求,将砼从搅拌车倒入柱、梁模板中,采用振捣机进行压实,确保柱、梁的均匀性和密实性。
(3)板浇筑:按照设计要求,将砼从搅拌车倒入板模板中,采用振捣机进行压实,确保板的均匀性和密实性。
3. 后期处理:(1)浇筑完毕后,对砼表面进行养护,防止过早脱模和干裂;(2)在砼浇筑完成后的24小时内,进行养护,包括喷水养护、湿布养护等,确保砼的强度和耐久性。
四、质量控制措施1. 砼浇筑前,应对砼原材料进行检查,包括水泥、砂、骨料等,确保质量合格。
2. 砼浇筑过程中,应严格按照配合比进行搅拌和浇筑,确保砼的强度和均匀性。
3. 在砼浇筑后的养护过程中,应注意环境温度和湿度的控制,确保砼的早期强度和耐久性。
混凝土浇筑技术交底完整版C40商品混凝土(综合楼)。
2、基础验收合格后,清理表面浮土及扰动土,表面不得有积水,应立即浇筑混凝土。
3、混凝土浇筑高度不得超过1.5m,每次浇筑高度不得超过0.5m。
4、混凝土的浇筑顺序应符合规定,保证浇筑质量。
交底人:施工单位接受交底人:接受交底单位技术交底记录:工程名称:门头沟门城水厂项目工程施工单位:XXX交底摘要:混凝土浇筑交底日期:2017.8.10分项工程名称:机修车间、仓库、车库和综合楼混凝土浇筑编号:ZHL-005交底内容:一、施工准备1、作业条件:砼浇筑层段的模板、钢筋、预埋件及管线等全部安装完毕且验收合格,模板内的杂物和钢筋油污等清理干净,模板的缝隙和孔洞已堵严。
完成钢筋、模板的隐检、预检工作。
混凝土泵车已到位,且调试运转正常,满足浇筑要求。
夜间施工配备好足够的夜间照明设备。
操作平台安装完毕且经验收合格。
所需工具器具已准备完毕。
2、混凝土要求:机修车间、电修、仓库:垫层基础柱梁板采用C15、C30、C30、C30、C30素混凝土。
综合楼:垫层基础柱梁板采用C15、C30、C40、C30、C30素混凝土。
二、施工要求1、混凝土的浇筑顺序应符合下列规定:当采用输送管输送混凝土时应由远而近浇筑。
同一区域的混凝土应按先竖向结构后水平结构的顺序分层连续浇筑。
当不允许留施工缝时,区域之间上下层之间的混凝土浇筑间歇时间不得超过混凝土初凝时间。
当下层混凝土初凝后浇筑上层混凝土时应先按留施工缝的规定处理。
交底人:施工单位接受交底人:接受交底单位编辑版word2、混凝土浇筑应该分层进行,每层之间的间歇时间不应该超过砼初凝时间,通常不应该超过2小时。
为了确保钢筋的位置正确,应该先浇注一层5-10cm厚的混凝土来固定钢筋。
对于台阶型基础,每个台阶的高度应该整体浇注,每浇完一层就停顿0.5小时等待其下沉,然后再浇上一层。
下料时也应该分层进行,每层的厚度应该与振动棒的有效振动长度相同,以避免因下料过厚、振捣不实或漏振、吊帮根部砂浆涌出等原因造成蜂窝、麻面或孔洞。
(完整版)混凝土工程施工技术交底引言概述:
混凝土工程施工技术交底是指在混凝土工程施工前,施工单位向施工人员详细介绍施工工艺、施工方法、施工要求以及安全注意事项等内容的过程。
这一过程对于确保施工质量、保障工人安全以及提高工程效率都具有重要意义。
本文将从五个大点来阐述混凝土工程施工技术交底的相关内容。
正文内容:
1. 施工工艺交底
1.1 施工工艺的选择
1.2 施工工艺的流程
1.3 施工工艺的关键点
2. 施工方法交底
2.1 模板安装方法
2.2 钢筋绑扎方法
2.3 混凝土浇筑方法
2.4 混凝土养护方法
3. 施工要求交底
3.1 施工质量要求
3.2 施工安全要求
3.3 施工进度要求
4. 安全注意事项交底
4.1 施工现场安全注意事项
4.2 施工设备安全使用注意事项
4.3 施工人员个人安全防护注意事项
5. 交底记录与确认
5.1 交底记录的编写
5.2 交底记录的确认
5.3 交底记录的保存
总结:
综上所述,混凝土工程施工技术交底是确保施工质量、保障工人安全以及提高工程效率的重要环节。
通过施工工艺交底,可以明确施工工艺的选择、流程和关键点;通过施工方法交底,可以确保模板安装、钢筋绑扎、混凝土浇筑和养护等环节的正确操作;通过施工要求交底,可以明确施工质量、安全和进度要求;通过安全注意事项交底,可以提醒施工人员注意施工现场和设备的安全,以及个人的安全防护;最后,通过交底记录与确认,可以确保施工人员对交底内容的理解和接受,并提供依据以备后续查阅。
因此,混凝土工程施工技术交底的重要性不容忽视,施工单位应该重视并认真执行。
砼工程施工技术交底一、施工前准备工作1. 了解设计图纸:在开工前,施工方必须充分了解设计图纸,包括结构设计图、平面布置图、细部图纸等,确保施工符合设计要求。
2. 物料准备:确认所需物料齐全,包括水泥、砂、石子、外加剂等,确保质量优良,并根据设计要求进行配比。
3. 现场准备:清理施工现场,确保平整干净,方便施工作业,设置必要的安全警示标识,保障施工人员和施工设备的安全。
4. 设备准备:检查施工所需设备是否完好,包括搅拌机、输送机、振捣器等,确保设备能够正常运转,提高施工效率。
5. 施工人员培训:对施工人员进行安全生产培训,包括操作规范、危险防范措施等,确保施工人员的安全意识和技术水平。
二、混凝土搅拌及坍塌度控制1. 混凝土配合比确定:根据设计要求和材料性能,确定混凝土的配合比,包括水灰比、砂石比、外加剂掺量等,确保混凝土的强度和耐久性。
2. 搅拌均匀:在搅拌混凝土时,应控制搅拌时间和搅拌速度,确保混凝土搅拌均匀,避免出现块状或分层现象。
3. 坍塌度控制:根据混凝土的应用要求和施工方式,确定混凝土的坍塌度,通过试坍度试验或现场观察来控制混凝土的坍塌度,确保施工质量。
4. 运输及浇筑:混凝土搅拌后应尽快运输到施工现场,避免混凝土过早硬化,保证浇筑时的施工性能。
5. 紧凑振捣:在混凝土浇筑后,应及时进行紧凑振捣,确保混凝土内部没有空隙,提高混凝土的密实性和耐久性。
三、砼模板及支撑体系1. 模板准备:选用优质的砼模板材料,确保平整光滑、无裂纹和变形,根据设计要求进行拼装,保证施工的准确度和表面平整度。
2. 支撑体系:设置稳固的支撑体系,确保模板结构的稳定性和承载能力,防止因荷载过大而产生变形或倾斜,影响施工质量。
3. 模板防护:在混凝土浇筑前,应对模板进行防护处理,包括塑料膜包裹、防水涂料涂刷等,避免混凝土渗漏模板,影响混凝土表面质量。
4. 模板拆除:在混凝土养护结束后,应及时拆除模板,避免模板与混凝土粘连,影响混凝土表面质量和强度。
混凝土浇筑施工安全技术交底范本一:施工安全技术交底1. 前言本施工安全技术交底旨在向工作人员详细介绍混凝土浇筑施工的安全要求和注意事项,以确保施工过程中的安全性和高效性。
2. 施工准备2.1 施工前的准备工作2.1.1 确定施工方案2.1.2 检查施工设备和工具的完好性2.1.3 配备必要的安全防护装备2.1.4 通知相关人员参与安全教育培训2.2 临时设施的搭建2.2.1 搭建施工场地的围栏2.2.2 设置施工现场的临时标识2.2.3 安装安全警示标志牌2.2.4 设置临时施工通道3. 混凝土浇筑技术要求3.1 混凝土砼的配制3.1.1 确定混凝土配比3.1.2 搅拌和搅拌设备的要求3.1.3 控制混凝土砼的坍落度3.2 浇筑前的准备工作3.2.1 清理浇筑区域3.2.2 设置浇筑模板和支撑结构3.2.3 安装施工钢筋网或钢筋骨架3.3 浇筑过程中的安全要求3.3.1 控制浇筑速度和均匀性3.3.2 防止混凝土温度过高或过低3.3.3 控制混凝土的振捣时间和强度3.3.4 避免浇筑过程中的交叉施工4. 施工现场安全措施4.1 安全警示标志和警戒线的设置4.2 施工现场的通风和照明4.3 施工现场的消防设备设置4.4 施工现场的危险源识别和防范4.5 施工现场的卫生环境维护附件:施工现场平面图、混凝土配制表格、安全教育培训材料等。
法律名词及注释:1. 施工方案:指施工过程中所制定的详细施工步骤和措施,以确保施工质量和安全;2. 坍落度:指混凝土的可塑性和流动性;3. 浇筑模板:指用于固定混凝土浇筑形状的临时结构物;4. 施工钢筋网:指由钢筋组成的网状结构,用于加强混凝土的强度。
范本二:混凝土浇筑施工安全技术交底一、施工准备1. 施工前确定施工方案,包括浇筑流程、施工时间预定等;2. 检查施工设备和工具的完好性,确保能正常使用,如有损坏及时修理或更换;3. 配备必要的安全防护装备,包括安全帽、安全鞋、防护手套等;4. 通知所有工作人员参与相关安全教育培训,确保掌握并遵守安全规范。

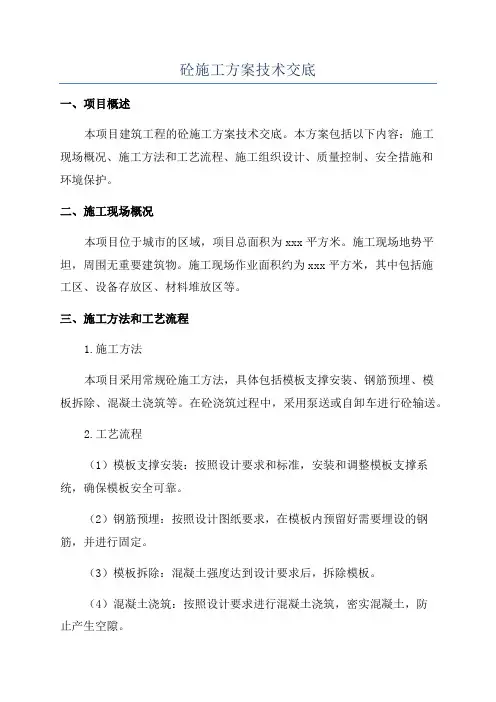

砼施工方案技术交底一、项目概述本项目建筑工程的砼施工方案技术交底。
本方案包括以下内容:施工现场概况、施工方法和工艺流程、施工组织设计、质量控制、安全措施和环境保护。
二、施工现场概况本项目位于城市的区域,项目总面积为xxx平方米。
施工现场地势平坦,周围无重要建筑物。
施工现场作业面积约为xxx平方米,其中包括施工区、设备存放区、材料堆放区等。
三、施工方法和工艺流程1.施工方法本项目采用常规砼施工方法,具体包括模板支撑安装、钢筋预埋、模板拆除、混凝土浇筑等。
在砼浇筑过程中,采用泵送或自卸车进行砼输送。
2.工艺流程(1)模板支撑安装:按照设计要求和标准,安装和调整模板支撑系统,确保模板安全可靠。
(2)钢筋预埋:按照设计图纸要求,在模板内预留好需要埋设的钢筋,并进行固定。
(3)模板拆除:混凝土强度达到设计要求后,拆除模板。
(4)混凝土浇筑:按照设计要求进行混凝土浇筑,密实混凝土,防止产生空隙。
(5)养护:浇筑完成后,采取适当的养护措施,保证混凝土的养护时间和质量。
四、施工组织设计1.施工组织本项目施工队伍由项目经理、施工队长、技术员、安全员、质检员、施工工人等组成。
项目经理负责项目整体实施和协调管理,施工队长负责具体的施工工作。
技术员提供技术指导和技术支持,安全员负责安全管理,质检员负责质量监督和检查。
2.施工时间计划根据工程的进度和施工图纸要求,制定施工时间计划。
按照时间计划,科学合理地安排施工工序,保证施工进度。
五、质量控制1.施工质量检查对施工过程中的关键节点进行质量检查,包括模板支撑、钢筋预埋、混凝土浇筑、强度检测等。
2.施工质量控制措施(1)模板支撑:模板支撑系统必须满足安全可靠的要求,支撑点数量、位置、强度要符合设计要求。
(2)钢筋预埋:钢筋预埋必须符合设计要求,预埋深度、数量、弯曲度等要满足施工图纸要求。
(3)混凝土浇筑:混凝土浇筑过程中,要保证浇筑质量,防止浇筑后产生裂缝、空鼓等质量问题。
(完整版)混凝土工程施工技术交底混凝土工程施工技术交底是指在混凝土工程施工过程中,施工方向施工人员进行技术指导和交底的一项重要工作。
通过混凝土工程施工技术交底,可以确保施工人员对工程施工的要求和技术细节有清晰的认识,提高施工质量和效率。
本文将从施工前准备、施工过程、施工注意事项和交底内容四个方面进行详细阐述。
一、施工前准备1.1 确定施工方案:在进行混凝土工程施工技术交底前,施工方需要根据设计图纸和施工要求,制定施工方案。
施工方案包括施工工艺、施工顺序、施工步骤等内容,需要与施工人员进行详细交底,确保施工人员理解并能够按照方案进行施工。
1.2 检查施工设备:施工前需要对施工设备进行检查,确保设备完好无损,能够正常使用。
施工方需要向施工人员交底设备的使用方法和注意事项,确保施工人员能够正确操作设备。
1.3 准备施工材料:施工前需要准备好所需的混凝土原材料和辅助材料。
施工方需要向施工人员交底材料的种类、质量要求以及储存和使用方法等内容,确保施工人员能够正确使用材料。
二、施工过程2.1 模板安装:混凝土工程施工前需要进行模板的安装。
施工方需要向施工人员交底模板的安装方法、固定方式以及模板的尺寸和位置要求等内容,确保施工人员能够正确安装模板。
2.2 混凝土浇筑:混凝土工程的核心环节是混凝土的浇筑。
施工方需要向施工人员交底混凝土的浇筑方式、浇筑顺序以及浇筑厚度和坍落度等要求,确保施工人员能够按要求进行混凝土的浇筑。
2.3 养护处理:混凝土浇筑完成后,需要进行养护处理,以确保混凝土的强度和耐久性。
施工方需要向施工人员交底养护处理的方法、养护期限以及养护过程中的注意事项等内容,确保施工人员能够正确进行养护处理。
三、施工注意事项3.1 安全防护:混凝土工程施工过程中,施工方需要重视安全防护工作。
施工方需要向施工人员交底施工现场的安全要求、防护措施以及应急处理方法等内容,确保施工人员的人身安全和工程质量。
3.2 施工环境保护:混凝土工程施工过程中,施工方需要注意环境保护工作。
(完整版)混凝土工程施工技术交底混凝土工程施工技术交底引言概述:混凝土工程施工技术交底是指在混凝土工程施工前,施工单位向相关人员详细介绍施工技术要求、施工工艺流程以及相关安全措施的过程。
通过施工技术交底,确保施工人员对混凝土工程的施工要求和流程有清晰的理解,以保证工程质量和施工安全。
本文将从五个方面详细阐述混凝土工程施工技术交底的内容。
一、施工技术要求1.1 混凝土材料选用:详细介绍混凝土材料的种类、强度等级要求,以及材料的质量检测标准和验收方法。
1.2 混凝土配合比设计:说明混凝土配合比设计的原则和方法,包括水胶比、骨料比等关键参数的确定。
1.3 施工质量控制:强调施工过程中的质量控制要求,包括浇筑、振捣、养护等环节的注意事项和措施。
二、施工工艺流程2.1 模板搭设:介绍模板搭设的步骤、要求和注意事项,包括模板的选择、安装和拆除等。
2.2 钢筋加工与安装:详细说明钢筋的加工要求,包括弯曲、剪切等工艺,并介绍钢筋的安装位置、间距和连接方式。
2.3 混凝土浇筑与养护:阐述混凝土浇筑的方法和注意事项,包括浇筑顺序、浇注速度、充实度等要求,并介绍养护措施和时间。
三、安全措施3.1 施工现场安全:强调施工现场的安全要求,包括施工人员的安全防护、设备的安全操作和施工现场的防火、防爆等措施。
3.2 施工作业安全:详细介绍施工作业过程中的安全要求,包括模板安装、钢筋加工、混凝土浇筑等环节的安全措施和注意事项。
3.3 紧急救援预案:说明施工现场紧急情况下的救援预案,包括火灾、事故等突发情况的处理措施和应急联系方式。
四、质量验收标准4.1 施工工艺验收:介绍施工工艺验收的标准和方法,包括模板、钢筋、混凝土等工艺的验收要求和检测方法。
4.2 施工质量验收:详细说明施工质量验收的标准和方法,包括混凝土强度、表面平整度、缺陷检测等方面的验收要求和检测方法。
4.3 安全验收:强调施工安全的验收要求,包括施工现场安全设施的验收、施工人员的安全防护措施的验收等。
(完整版)混凝土工程施工技术交底混凝土工程施工技术交底是指在混凝土工程施工前,施工单位向施工人员详细介绍和交代混凝土工程施工的技术要求、施工工艺和注意事项。
这项工作的目的是确保施工人员对混凝土工程施工的要求有清晰的理解,从而保证施工质量和工程安全。
本文将从五个方面详细阐述混凝土工程施工技术交底的内容。
一、施工前准备1.1 施工图纸的认真阅读和理解:施工人员应仔细阅读施工图纸,了解混凝土工程的结构、尺寸和要求,以便正确施工。
1.2 施工材料的准备:施工人员需要了解所使用的混凝土材料的性能和规格要求,并按照施工图纸和设计要求准备好相应的材料。
1.3 施工设备和工具的检查和调试:施工人员应检查和调试混凝土搅拌机、输送泵、模具等施工设备和工具,确保其正常运行和使用。
二、混凝土浇筑2.1 浇筑前的准备工作:施工人员应按照施工图纸和设计要求,做好浇筑前的准备工作,包括搭建脚手架、安装膨胀节、布置防水层等。
2.2 混凝土的配制和搅拌:施工人员应按照设计配合比,准确称量水泥、砂、石和掺合料,并将其放入混凝土搅拌机中进行搅拌,确保混凝土的均匀性和质量。
2.3 浇筑过程的控制:施工人员应控制混凝土的浇筑速度和厚度,避免出现浇筑不均匀、堆积和漏浆等问题,同时注意混凝土的养护,防止裂缝和变形的发生。
三、混凝土养护3.1 养护时间和方式的确定:施工人员应根据混凝土的类型和环境条件,确定养护时间和方式,包括喷水养护、覆盖保温等。
3.2 养护温度和湿度的控制:施工人员应控制养护期间的温度和湿度,避免混凝土过早干燥或过度湿润,影响混凝土的强度和耐久性。
3.3 养护期间的检查和维护:施工人员应定期检查和维护混凝土的养护状态,及时修补和处理出现的问题,确保混凝土的质量和使用效果。
四、混凝土施工质量控制4.1 施工过程的质量检查:施工人员应在施工过程中进行质量检查,包括混凝土的坍落度、密实度、分层和裂缝等情况的检查,及时处理问题。
4.2 强度和密实度的检测:施工人员应按照规定的方法和标准,对混凝土的强度和密实度进行检测,确保其符合设计要求。
混凝土浇筑工程施工安全技术交底一、施工顺序施工技术准备→施工人员组织→机械、材料准备→混凝土配合比试配调整→模板、钢筋验收合格→混凝土运输→浇筑→振捣→收头→找平→养护。
二、主要施工方法混凝土施工必须在钢筋绑扎完毕办理隐蔽工程验收,模板安装完毕冲洗湿润后方可施工。
1、浇筑前准备(1)对钢筋、模板、预留洞预埋管线进行检查并经过监理或业主进行隐蔽验收。
(2)对施工作业人员做好技术交底,提高施工作业人员素质,固定打棒人员。
(3)检测进场砼坍落度和易性,未满足要求者严禁使用。
2、砼浇筑A、按施工段为界,同一楼层的梁、板、柱砼同时浇筑。
B、砼由远向近浇筑。
C、浇筑砼应连接施工,当机械出现故障时,及时留好施工缝。
D、砼楼板用平板振岛器振捣,梁、柱砼用插入式振捣器振捣,砼振捣要求密实无漏振和过振。
E、楼板砼浇筑过程中,负弯矩钢筋上方应铺设跳板,严禁践踏负弯矩钢筋,振捣时,预留洞部位应对称振捣,防止位移。
F、楼板混凝土表面先用木刮尺刮平,再用木抹子压三遍,最后一道必须在初凝之前完成。
G、楼板混凝土面标高控制:根据柱筋上事先测定的标高控制线拉水平麻线,随抹随测量板面标高,标高和平整度偏差应符合国家验收规范。
三、混凝土浇筑技术措施1. 用于检查结构构件混凝土强度的试件,应在混凝土的浇筑地点随机抽取.取样与试件留置应符合下列规定:(1)每拌制100盘且不超过100m3的同配合比的混凝土,取样不得少于一次;(2)每工作班拌制的同一配合比的混凝土不足100盘时,取样不得少于一次;(3)当一次连续浇筑超过100m3时,同一配合比的混凝土每200m3取样不得少于一次;(4)每一楼层,同一配合比的混凝土,取样不得少于一次;(5)每次取样应至少留置一组标准养护试件,同条件养护试件的留置组数应根据实际需要确定.2.同一施工段的混凝土应连续浇筑,并应在底层混凝土初凝之前将上一层混凝土浇筑完毕,当底层混凝土初凝后浇筑上一层混凝土时,应按施工技术方案中施工缝的要求进行处理。
混凝土工程施工技术交底内容范本 1:一、施工前准备1.工地选址1)确认施工地点,其中包括土地使用权、土地规划和相关政策法规等。
2)了解土壤情况和地质条件,进行地质勘测和土壤测试。
3)根据施工需要,对施工地点进行平整、清理,确保施工区域的无障碍施工。
2.材料准备1)根据设计要求和工程需求,制定材料采购计划。
2)选择优质材料供应商,进行材料样品测试和评估。
3)采购混凝土原材料、砂料和骨料等,确保质量合格。
4)制定材料验收标准,对进场的材料进行验收和登记。
3.施工机械设备准备1)评估施工机械设备需求,制定采购计划。
2)选择合适的供应商,购买或租赁施工机械设备。
3)进行设备验收,确保设备功能正常。
4.人员配备1)根据施工计划和工期,评估所需的施工人员数量和技术水平。
2)招聘、培训和配置合适的施工人员,确保施工人员具备相关证书和经验。
3)组建施工队伍,明确各岗位的职责和分配。
二、施工过程及质量控制1.基础施工1)进行地基开挖,清理施工区域,进行废料的处理。
2)搭建基坑支护结构,确保施工安全。
3)进行基础钢筋的布置和连接,按照设计要求进行连接。
4)进行混凝土浇筑,确保浇筑质量和混凝土的均匀性。
5)进行基础养护,确保混凝土的强度和耐久性。
2.结构施工1)进行柱子的施工,包括模板的搭建、钢筋的布置和混凝土的浇筑。
2)进行梁的施工,包括模板的搭建、钢筋的布置和混凝土的浇筑。
3)进行板的施工,包括模板的搭建、钢筋的布置和混凝土的浇筑。
4)进行剪力墙的施工,包括模板的搭建、钢筋的布置和混凝土的浇筑。
5)进行楼板的施工,包括模板的搭建、钢筋的布置和混凝土的浇筑。
6)进行外墙的施工,包括模板的搭建、钢筋的布置和混凝土的浇筑。
3.设备安装1)按照设计要求和标准进行设备的安装和调试。
2)进行设备的验收,确保设备功能正常。
3)编制设备使用和维护手册,培训相关人员的使用和维护技能。
三、施工安全和环境保护1.施工安全1)制定施工安全管理方案,明确各个施工环节的安全措施和责任。
砼施工技术交底
HEN system office room 【HEN16H-HENS2AHENS8Q8-HENH1688】
砼施工技术交底提要:混凝土运输、浇筑及间歇的全部时间不应超过初凝时间,同一段的混凝土应连续浇筑,并在底层砼初凝之前将上一层砼浇筑完毕。
一、本工程采用商品砼,在施工中要注意做到:
1、对要浇筑的砼的技术要求应书面通知砼搅拌站,并向搅拌站索要砼施
工配合比单。
2、商品砼送到施工现场后要进行检查。
包括:向司机索要送料单,以确
定确切出机的时间;测量砼的坍落度,以确定砼的施工度。
对砼出机时间超过初凝时间,而且出料有离析、沉淀现象的,应予以处理,直接退货。
3、商品砼送到施工现场后,应将滚筒高速旋转几转,使砼进一步均匀,
而后才能出料,并要加强观察,是否有离析现象。
水灰比调整应由搅拌站进行,在现场严禁任意加水。
4、加强现场与搅拌站的通讯联络,及时向搅拌站报告现场施工情况和对
砼的各种要求,以便砼搅拌站随时调整。
尤其是当砼浇筑即将完成时,应准确预报所需的砼方量,保证砼搅拌数量的准确。
5、施工现场按规定制作砼试块进行养护试压。
同时也要向搅拌站索要砼
试压报告单。
6、粗骨料最大粒径≤构件截面最小尺寸的1/4,且不行超过钢筋最小净
间距的3/4;不宜超过板厚的1/3,且不得超过40mm。
二、本工程采用泵送砼施工技术,应注意以下事项:
1、泵机操作人员应进行严格培训,以考试合格方准上岗操作。
2、泵送前应检查泵机运行情况,确保运行正常。
3、泵机料斗上要有筛网,并派专人值班监视喂料情况,当发现大块物料
时,应立即拣出。
4、泵送时,应先开机用水润湿整个管道,而后送入水泥砂浆,使输送管
壁处于充分滑润状态,再开始泵送砼。
5、砼应保证连续供应,以确保泵送连续进行,尽可能防止停歇。
万一不
能连续供料,宁可放慢泵送速度,以保证连续泵送。
当发生供应脱节不能连续泵送时,泵机不能停止工作。
应每隔4~5min使泵正、反转两个冲程,把
料从管道内抽回重新拌合,再泵入管道。
以免管道内拌和结块或沉淀。
同时开动料斗中的搅拌器,搅拌3~4转,防止砼离析。
6、在泵送砼时,应使料斗内持续保持一定量的砼,如料斗内剩余的砼降
低到20CM以下,,则易吸入空气,致使转换开关阀间造成砼逆流,形成堵
塞,则需将泵机反转,把砼退回料斗,除去空气后再正转泵送。
7、泵送时,应随时观察泵送效果,若喷出砼像一根柔软的柱子,直径微微放粗,石子不露出,更不散开,证明泵送效果尚佳;若喷出一半就散开,说明和易性不好;喷到地面时砂浆飞溅严重,说明坍落度应再小些。
8、泵送结束后,要及时进行管道清洗
三、砼的浇筑
1、施工准备
○a、钢筋/予埋件及予留孔洞经甲方验收合格。
○b、模板内的杂物及钢筋污垢已经清理干净。
浇混凝土前一天用砂浆封木模下口,避免漏浆。
○c、模板湿润。
砼标号:墙、柱为C40(C35、C30),梁为C30。
保护层厚度:板为30。
2、浇筑
(1)混凝土的浇筑自由高度不大于米;
(2)墙、柱头在浇筑前先铺一层50—100厚与混凝土同成份的水泥沙浆;当框架梁、柱砼等级相差超过5Mpa时,其节点区的砼强度等级应按其中较高等级的施工。
(3)混凝土浇筑时原则上不得留设施工缝。
因自然环境不得不留置时,按下列原则留置:○a核心筒内不得留置;○b墙柱缝留在梁底50—100毫米处○c楼面梁留在次梁的中部1/3跨处;○d板缝设在跨中1/3处;
(4)混凝土运输、浇筑及间歇的全部时间不应超过初凝时间,同一施工段的混凝土应连续浇筑,并在底层砼初凝之前将上一层砼浇筑完毕。
(5)振动棒振捣要求:插棒间距不大于500,插棒时要求快插慢拔,不得振到钢筋/模板及予埋件。
插入混凝土深度不少于50。
严格掌握振动顺序/间距,以防遗漏,造成蜂窝麻面。
(6)施工缝的处理:利用木模设置直缝。
浇筑混凝土前须凿除缝处的松散混凝土,并用清水清洗干静,再涂抹一层与混凝土内同成份的水泥沙。
(7)试件取样方法:每100立方米的同配合比砼取样不得少于1次;每一楼层、同一配合比的
砼,取样不得少于1次;每次取样应至少留置一组标准养护试件,同条件养护试件的留置组数应根据实际需要确定。
(8)其它:浇筑混凝土过程中,要经常观察模板/支架/钢筋/予埋件及孔洞的情况;及时清理混凝土表面浮浆;混凝土浇筑完成后15小时才能上人/上料;认真作好混凝土的浇筑记录;浇筑混凝土时要架设桥板,人、管不能与板筋接触;浇筑混凝土时要严格按设计进行加沙浆压光等处理。
四、混凝土的保养
(1)混凝土在浇筑完后12小时内开始养护:剪力墙利用模板保湿不少于12小时;楼面采用麻袋或薄膜保湿;
(2)浇水次数以保持混凝土处于湿润状态为准;
(3)混凝土的养护周期为7天;
(4)混凝土的强度少于mm2(浇筑完后15小时内)时不得在其上面卸料及操作。
