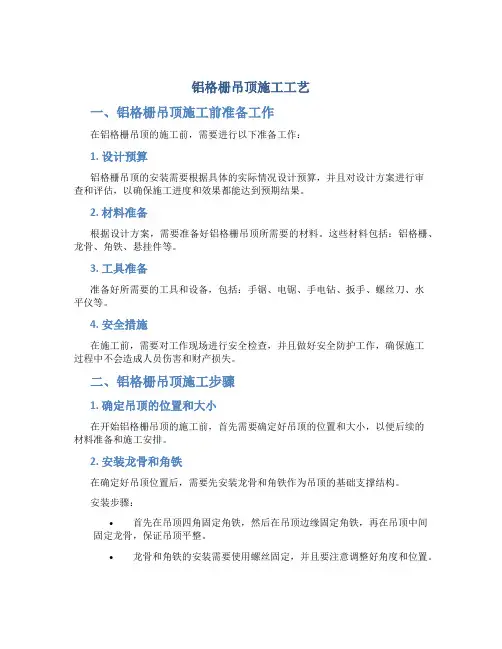

铝格栅吊顶施工工艺一、铝格栅吊顶施工前准备工作在铝格栅吊顶的施工前,需要进行以下准备工作:1. 设计预算铝格栅吊顶的安装需要根据具体的实际情况设计预算,并且对设计方案进行审查和评估,以确保施工进度和效果都能达到预期结果。
2. 材料准备根据设计方案,需要准备好铝格栅吊顶所需要的材料。
这些材料包括:铝格栅、龙骨、角铁、悬挂件等。
3. 工具准备准备好所需要的工具和设备,包括:手锯、电锯、手电钻、扳手、螺丝刀、水平仪等。
4. 安全措施在施工前,需要对工作现场进行安全检查,并且做好安全防护工作,确保施工过程中不会造成人员伤害和财产损失。
二、铝格栅吊顶施工步骤1. 确定吊顶的位置和大小在开始铝格栅吊顶的施工前,首先需要确定好吊顶的位置和大小,以便后续的材料准备和施工安排。
2. 安装龙骨和角铁在确定好吊顶位置后,需要先安装龙骨和角铁作为吊顶的基础支撑结构。
安装步骤:•首先在吊顶四角固定角铁,然后在吊顶边缘固定角铁,再在吊顶中间固定龙骨,保证吊顶平整。
•龙骨和角铁的安装需要使用螺丝固定,并且要注意调整好角度和位置。
3. 安装铝格栅当基础支撑结构安装完成后,即可开始安装铝格栅。
安装步骤:•首先将铝格栅放在吊顶上,并且用悬挂件固定好吊顶上的铝格栅。
•然后,固定铝格栅的位置,并保证吊顶整体平整。
4. 安装照明设备吊顶安装完成后,需要安装相应的照明设备,以满足地面照明的需要。
安装步骤:•先确定好照明设备的数量和位置,并为吊顶预留好电线和插座。
•然后,根据需要安装照明设备和开关。
三、注意事项在铝格栅吊顶的施工过程中,需要注意以下事项:1.施工前需要对工作场所进行清洁和整理,确保施工过程中的物品不会影响施工效果。
2.在施工过程中要认真检查吊顶的平整度和固定程度。
3.安装照明设备时,需要注意电线的质量和安全使用。
4.在施工过程中,要注意安全防护措施,保障工作人员的安全。
5.施工完成后,需要对工作现场进行清理和整理,以避免施工垃圾和杂物影响使用。

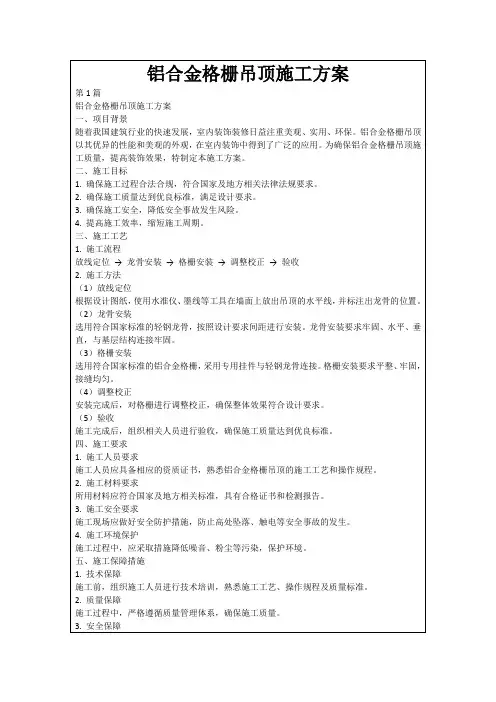

第1篇一、项目背景铝格栅吊顶作为一种现代室内装饰材料,因其美观、耐用、防火、防潮、环保等优点,被广泛应用于各类建筑室内装饰中。
为确保铝格栅吊顶施工质量,提高施工效率,特制定本施工方案。
二、施工准备1. 施工人员:组织具备相关专业知识和技能的施工队伍,对施工人员进行技术交底和安全教育。
2. 施工材料:准备铝格栅、铝龙骨、吊杆、膨胀螺丝、射钉、电焊机、切割机、扳手、螺丝刀等施工工具和材料。
3. 施工设备:配备电动切割机、手电钻、卷扬机、水准仪、线锤等施工设备。
4. 施工场地:确保施工现场平整、无障碍物,提前做好现场排水、通风等工作。
5. 施工图纸:熟悉施工图纸,了解铝格栅吊顶的设计要求、尺寸和安装位置。
三、施工工艺1. 放线定位(1)根据设计图纸,确定吊顶的标高和龙骨间距。
(2)在墙面上弹出吊顶标高线,确定吊杆和龙骨的位置。
(3)使用水准仪或线锤检查标高线,确保其准确无误。
2. 安装吊杆(1)在墙面上弹出吊杆位置,使用手电钻在弹线上钻孔。
(2)将膨胀螺丝打入孔内,固定吊杆。
(3)检查吊杆的垂直度,确保其符合要求。
3. 安装龙骨(1)将龙骨与吊杆连接,调整龙骨间距,使其符合设计要求。
(2)检查龙骨的垂直度和水平度,确保其符合要求。
(3)在龙骨上安装扣件,固定铝格栅。
4. 安装铝格栅(1)将铝格栅放入龙骨槽内,调整格栅的间距和位置。
(2)使用螺丝固定铝格栅,确保其牢固。
(3)检查铝格栅的平整度和缝隙,确保其符合要求。
5. 防火处理(1)在铝格栅吊顶两侧安装防火岩棉板,防止火灾蔓延。
(2)检查防火岩棉板的厚度和密度,确保其符合要求。
6. 质量检查(1)检查铝格栅吊顶的平整度、垂直度和水平度,确保其符合要求。
(2)检查铝格栅的缝隙和固定螺丝,确保其牢固。
(3)检查防火岩棉板的安装质量和覆盖范围,确保其符合要求。
四、施工注意事项1. 施工过程中,注意安全,遵守施工现场安全规定。
2. 钻孔时,注意不要损坏墙面和管道。

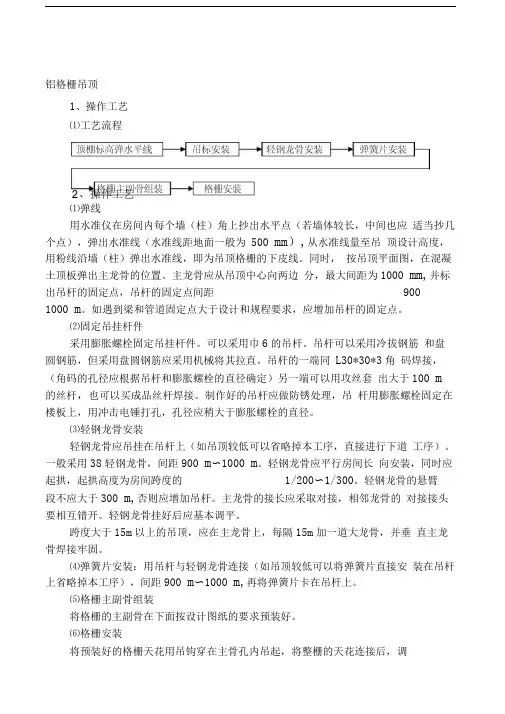

铝格栅吊顶1、操作工艺⑴工艺流程⑴弹线用水准仪在房间内每个墙(柱)角上抄出水平点(若墙体较长,中间也应适当抄几个点),弹出水准线(水准线距地面一般为500 mm),从水准线量至吊顶设计高度,用粉线沿墙(柱)弹出水准线,即为吊顶格栅的下皮线。
同时,按吊顶平面图,在混凝土顶板弹出主龙骨的位置。
主龙骨应从吊顶中心向两边分,最大间距为1000 mm,并标出吊杆的固定点,吊杆的固定点间距900 1000 m。
如遇到梁和管道固定点大于设计和规程要求,应增加吊杆的固定点。
⑵固定吊挂杆件采用膨胀螺栓固定吊挂杆件。
可以采用巾6的吊杆。
吊杆可以采用冷拔钢筋和盘圆钢筋,但采用盘圆钢筋应采用机械将其拉直。
吊杆的一端同L30*30*3角码焊接,(角码的孔径应根据吊杆和膨胀螺栓的直径确定)另一端可以用攻丝套出大于100 m 的丝杆,也可以买成品丝杆焊接。
制作好的吊杆应做防锈处理,吊杆用膨胀螺栓固定在楼板上,用冲击电锤打孔,孔径应稍大于膨胀螺栓的直径。
⑶轻钢龙骨安装轻钢龙骨应吊挂在吊杆上(如吊顶较低可以省略掉本工序,直接进行下道工序)。
一般采用38轻钢龙骨,间距900 m〜1000 m。
轻钢龙骨应平行房间长向安装,同时应起拱,起拱高度为房间跨度的1/200〜1/300。
轻钢龙骨的悬臂段不应大于300 m,否则应增加吊杆。
主龙骨的接长应采取对接,相邻龙骨的对接接头要相互错开。
轻钢龙骨挂好后应基本调平。
跨度大于15m以上的吊顶,应在主龙骨上,每隔15m加一道大龙骨,并垂直主龙骨焊接牢固。
⑷弹簧片安装:用吊杆与轻钢龙骨连接(如吊顶较低可以将弹簧片直接安装在吊杆上省略掉本工序),间距900 m〜1000 m,再将弹簧片卡在吊杆上。
⑸格栅主副骨组装将格栅的主副骨在下面按设计图纸的要求预装好。
⑹格栅安装将预装好的格栅天花用吊钩穿在主骨孔内吊起,将整栅的天花连接后,调整至水平即可。
3、质量标准⑴主控项目①轻钢龙骨和格栅的材质、品种、式样、规格应符合设计要求。

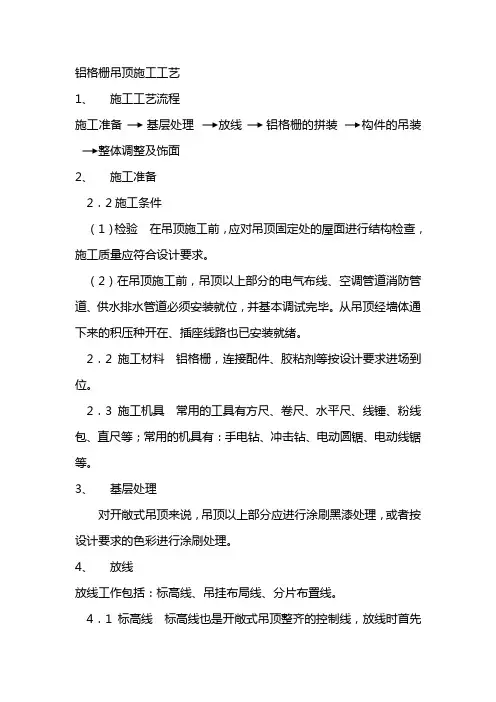

铝格栅吊顶施工工艺1、施工工艺流程施工准备基层处理放线铝格栅的拼装构件的吊装整体调整及饰面2、施工准备2.2施工条件(1)检验在吊顶施工前,应对吊顶固定处的屋面进行结构检查,施工质量应符合设计要求。
(2)在吊顶施工前,吊顶以上部分的电气布线、空调管道消防管道、供水排水管道必须安装就位,并基本调试完毕。
从吊顶经墙体通下来的积压种开在、插座线路也已安装就绪。
2.2施工材料铝格栅,连接配件、胶粘剂等按设计要求进场到位。
2.3施工机具常用的工具有方尺、卷尺、水平尺、线锤、粉线包、直尺等;常用的机具有:手电钻、冲击钻、电动圆锯、电动线锯等。
3、基层处理对开敞式吊顶来说,吊顶以上部分应进行涂刷黑漆处理,或者按设计要求的色彩进行涂刷处理。
4、放线放线工作包括:标高线、吊挂布局线、分片布置线。
4.1标高线标高线也是开敞式吊顶整齐的控制线,放线时首先要把标高线弹到墙面或柱面上,作为吊顶安装的控制线。
4.2吊挂布局线吊挂布局线应根据开敞式吊顶安装固定方式确定。
确定好吊点的位置,然后再把吊点位置线放在屋(楼)面上。
4.3分片布置线敞开式吊顶也需要分片吊装,而每个分片可以在地面事先组装和饰面处理。
分片布置就是根据吊顶的结构形式、材料尺寸和材料刚度,来确定分片的大小和位置。
分片布置线一般先从室内吊顶直角位置开始逐步展开。
吊挂点的布置需根据分片布置线来设定,以使吊顶分片材料受力均匀。
5、铝格栅的拼装铝合金格栅式标准单体构件的拼装,通常是采用将预拼安装的单体构件、插接、挂接或榫接在一起的方法。
当格栅式吊顶利用普通铝合金板休,通过一定的托架和专用的连接件,亦可构成开敞式格栅吊顶。
6、构件吊装6.1吊杆固定在混凝土天棚和钢筋混凝土梁底吊杆悬挂点的位置上,用冲击钻固定膨胀螺栓,然后将吊杆焊在螺栓上。
也可用18号铝丝系在螺栓上,作为挂构件的吊点。
也可用尾部带孔的射钉,但单个射钉承重量不应超过每平方米50kg。
6.2安装方法开敞式吊顶安装方法有两种:一种是将单体构件固定在可靠的骨架上,然后再将骨架用吊杆与结构相连。

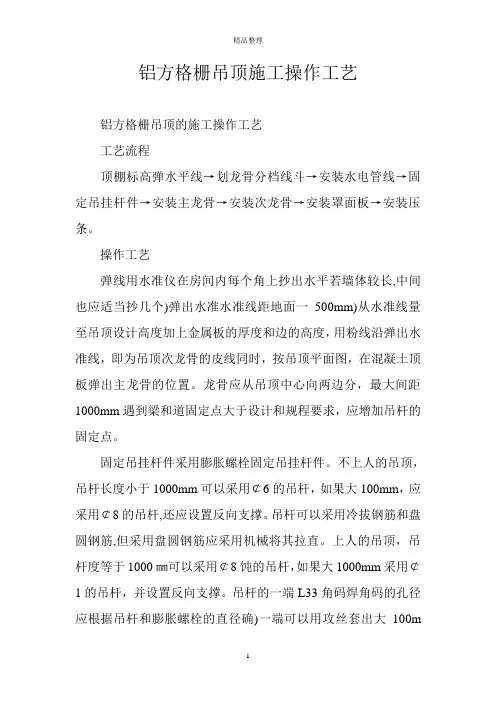

铝方格栅吊顶施工操作工艺铝方格栅吊顶的施工操作工艺工艺流程顶棚标高弹水平线→划龙骨分档线斗→安装水电管线→固定吊挂杆件→安装主龙骨→安装次龙骨→安装罩面板→安装压条。
操作工艺弹线用水准仪在房间内每个角上抄出水平若墙体较长,中间也应适当抄几个)弹出水准水准线距地面一500mm)从水准线量至吊顶设计高度加上金属板的厚度和边的高度,用粉线沿弹出水准线,即为吊顶次龙骨的皮线同时,按吊顶平面图,在混凝土顶板弹出主龙骨的位置。
龙骨应从吊顶中心向两边分,最大间距1000mm遇到梁和道固定点大于设计和规程要求,应增加吊杆的固定点。
固定吊挂杆件采用膨胀螺栓固定吊挂杆件。
不上人的吊顶,吊杆长度小于1000mm可以采用¢6的吊杆,如果大100mm,应采用¢8的吊杆,还应设置反向支撑。
吊杆可以采用冷拔钢筋和盘圆钢筋,但采用盘圆钢筋应采用机械将其拉直。
上人的吊顶,吊杆度等于1000㎜可以采用¢8饨的吊杆,如果大1000mm采用¢1的吊杆,并设置反向支撑。
吊杆的一端L33角码焊角码的孔径应根据吊杆和膨胀螺栓的直径确)一端可以用攻丝套出大100m的丝杆,也可以买成品丝杆焊接。
制作好的吊杆应做防锈处理。
制作好的吊杆用膨胀螺栓固定在楼板上,用冲击电锤打孔,孔径应稍大于膨胀螺栓的直径。
龙骨安装:(1)安装边龙骨边龙骨的安装应按设计要求弹,沿上的水平龙骨线形镀锌轻钢条用自攻螺丝固定在预埋木砖上,如为混土)可用射钉固定射钉间距应不大于吊顶次龙骨的距。
如罩面板是固定的单铝板或铝塑板可以用密封胶直接收边,也可以加阴角进行修饰。
(2)安装主龙骨主龙骨应吊挂在吊杆上。
主龙骨间900-1000m。
主龙骨分不上人UC3小龙骨,上人UC60大龙骨二种。
主龙骨一般宜平行房间长向安装,同时应起拱,起拱高度为房间跨度1/200-130。
主龙骨的悬臂段不应大于300mm否则应增加杆。
主龙骨的接长应采取对接,相邻龙骨的对接接头要相互错开。
主龙骨挂好后应基本调平。

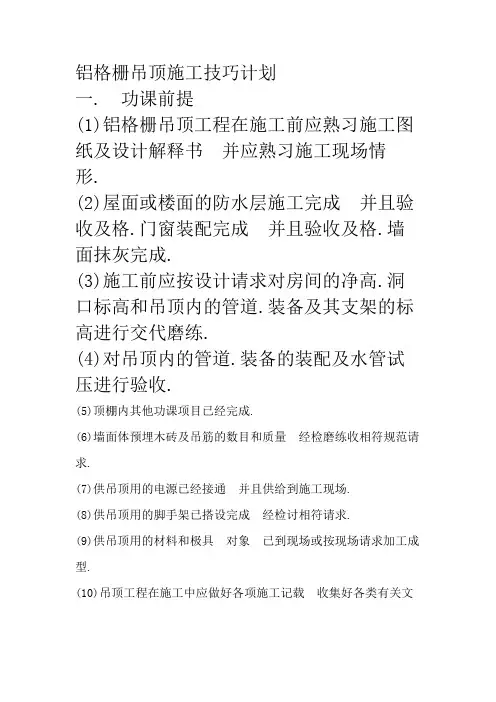

铝格栅吊顶施工技巧计划一. 功课前提(1)铝格栅吊顶工程在施工前应熟习施工图纸及设计解释书并应熟习施工现场情形.(2)屋面或楼面的防水层施工完成并且验收及格.门窗装配完成并且验收及格.墙面抹灰完成.(3)施工前应按设计请求对房间的净高.洞口标高和吊顶内的管道.装备及其支架的标高进行交代磨练.(4)对吊顶内的管道.装备的装配及水管试压进行验收.(5)顶棚内其他功课项目已经完成.(6)墙面体预埋木砖及吊筋的数目和质量经检磨练收相符规范请求.(7)供吊顶用的电源已经接通并且供给到施工现场.(8)供吊顶用的脚手架已搭设完成经检讨相符请求.(9)供吊顶用的材料和极具对象已到现场或按现场请求加工成型.(10)吊顶工程在施工中应做好各项施工记载收集好各类有关文件.(11)材料出场验收记载和复验陈述技巧交底记载二.施工工艺流程顶棚标高弹程度线—装配吊杆—轻钢龙骨装配—弹簧片装配—格栅主副骨组装—铝格栅装配三. 流程节点做法⑴弹线用水准仪在房间内每个墙柱角上抄出程度点若墙体较长中央也应恰当抄几个点弹出水准线水准线距地面一般为500㎜从水准线量至吊顶设计高度用粉线沿墙柱弹出水准线即为吊顶格栅的下皮线.同时按吊顶平面图在混凝土顶板弹出主龙骨的地位.主龙骨应从吊顶中间向双方分最大间距为1000㎜并标出吊杆的固定点吊杆的固定点间距900㎜1000㎜.如碰到梁和管道固定点大于设计和规程请求应增长吊杆的固定点.⑵定吊挂杆件采取膨胀螺栓固定吊挂杆件.可以采取ф6的吊杆.吊杆可以采取冷拔钢筋和盘圆钢筋但采取盘圆钢筋应采取机械将其拉直.吊杆的一端同L30*30*3角码焊接角码的孔径应依据吊杆和膨胀螺栓的直径肯定另一端可以用攻丝套出大于100㎜的丝杆,也可以买成品丝杆焊接.制造好的吊杆应做防锈处理吊杆用膨胀螺栓固定在楼板上用冲击电锤打孔孔径应稍大于膨胀螺栓的直径.⑶钢龙骨装配轻钢龙骨应吊挂在吊杆上如吊顶较低可以省略失落本工序直接进行下道工序.一般采取38轻钢龙骨间距900㎜1000㎜.轻钢龙骨应平行房间长向装配同时应起拱应按房间短向跨度的的1/2001/300.轻钢龙骨的悬臂段不该大于300㎜不然应增长吊杆.主龙骨的接长应采纳对接相邻龙骨的对接接头要互相错开.轻钢龙骨挂好后应根本调平,龙骨装配时要留意调平但超出4M 跨度或较大面积的吊顶装配要恰当起拱跨度大于12m以上的吊顶应在主龙骨上每隔12m加一道大龙骨并垂直主龙骨焊接稳固.⑷弹簧片装配用吊杆与轻钢龙骨衔接如吊顶较低可以将弹簧片直接装配在吊杆上省略失落本工序间距900㎜1000㎜再将弹簧片卡在吊杆上. ⑸格栅主副骨组装将格栅的主副骨鄙人面按设计图纸的请求预装好. ⑹格栅装配将预装好的格栅天花用吊钩穿在主骨孔内吊起将整栅的天花衔接后调剂至程度即可.四. 质量请求1.主控项目(1)轻钢龙骨和格栅的材质.品种.式样.规格应相符设计请求.(2)轻钢骨架的吊杆,龙骨装配必须地位准确,衔接稳固,无松动.(3)格栅无翘曲.折裂.变形等缺点,装配必须整洁.一般项目(1)整面轻钢骨架应顺直.无曲折.无变形;吊挂件.衔接件应相符产品组合的请求.(2)格栅概况平允.干净.色彩一致,无污染,等缺点.(3)格栅吊顶工程许可误差项目表。
铝格栅吊顶施工工艺1 施工工艺流程2 施工要点(1)施工放线:根据格栅吊顶的平面图,弹出构件材料的纵横布置线、造型较复杂的部位的轮廓线,以及吊顶标高线;同时确定并标出吊顶吊点,用水准仪在房间内每个墙柱角上抄出水平点若墙体较长中间也应适当抄几个点弹出水准线水准线距地面一般为500㎜从水准线量至吊顶设计高度用粉线沿墙柱弹出水准线即为吊顶格栅的下皮线。
同时按吊顶平面图在混凝土顶板弹出主龙骨的位置。
主龙骨应从吊顶中心向两边分最大间距为1000㎜并标出吊杆的固定点吊杆的固定点间距900㎜1000㎜。
如遇到梁和管道固定点大于设计和规程要求应增加吊杆的固定点。
(2)吊顶的紧固处理:按设计要求采用金属膨胀螺栓或射钉固定吊顶连接,或直接固定钢筋吊杆、镀锌铁丝及扁铁吊件等。
定吊挂杆件采用膨胀螺栓固定吊挂杆件。
可以采用ф6的吊杆。
吊杆可以采用冷拔钢筋和盘圆钢筋但采用盘圆钢筋应采用机械将其拉直。
吊杆的一端同L30*30*3角码焊接角码的孔径应根据吊杆和膨胀螺栓的直径确定另一端可以用攻丝套出大于100㎜的丝杆,也可以买成品丝杆焊接。
制作好的吊杆应做防锈处理杆用膨胀螺栓固定在楼板上用冲击电锤打孔孔径应稍大于膨胀螺栓的直径。
(3)格栅单体的组合与拼装:局部格栅的拼装:单体与单体、单元与单元,作为格栅吊顶的富有韵律感的图案构成因素,必要时应尽可能在地面拼装完成,然后再按设计要求的方法悬吊。
为保证构件间连接牢固,应根据木工作业的有关技术要求,采用钉固、胶粘、榫接以及采用方木或铁件加强。
(4)钢龙骨安装轻钢龙骨应吊挂在吊杆上如吊顶较低可以省略掉本工序直接进行下道工序。
一般采用38轻钢龙骨间距900㎜1000㎜。
轻钢龙骨应平行房间长向安装同时应起拱应按房间短向跨度的的1/2001/300。
轻钢龙骨的悬臂段不应大于300㎜则应增加吊杆。
主龙骨的接长应采取对接相邻龙骨的对接接头要相互错开。
轻钢龙骨挂好后应基本调平,龙骨安装时要注意调平但超过4M 跨度或较大面积的吊顶安装要适当起拱跨度大于12m以上的吊顶应在主龙骨上每隔12m加一道大龙骨并垂直主龙骨焊接牢固。

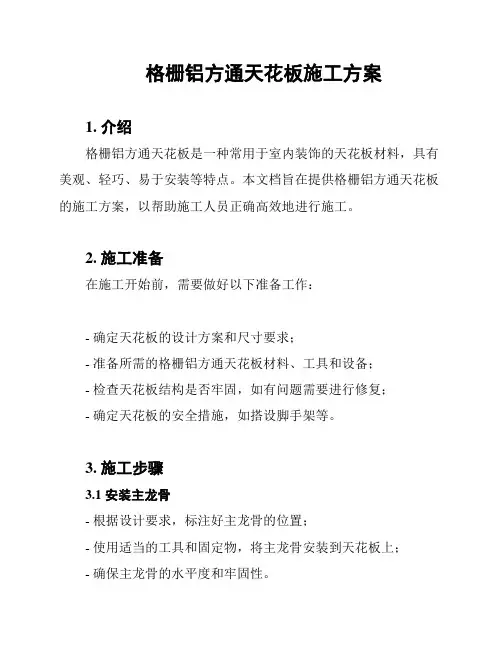

格栅铝方通天花板施工方案1. 介绍格栅铝方通天花板是一种常用于室内装饰的天花板材料,具有美观、轻巧、易于安装等特点。
本文档旨在提供格栅铝方通天花板的施工方案,以帮助施工人员正确高效地进行施工。
2. 施工准备在施工开始前,需要做好以下准备工作:- 确定天花板的设计方案和尺寸要求;- 准备所需的格栅铝方通天花板材料、工具和设备;- 检查天花板结构是否牢固,如有问题需要进行修复;- 确定天花板的安全措施,如搭设脚手架等。
3. 施工步骤3.1 安装主龙骨- 根据设计要求,标注好主龙骨的位置;- 使用适当的工具和固定物,将主龙骨安装到天花板上;- 确保主龙骨的水平度和牢固性。
3.2 安装副龙骨- 使用适当的工具和固定物,将副龙骨固定在主龙骨上;- 确保副龙骨的间距均匀、垂直度和水平度良好。
3.3 安装格栅铝方通天花板- 将格栅铝方通天花板放置在副龙骨上,与主龙骨对应;- 使用适当的固定物将格栅铝方通天花板固定在副龙骨上;- 确保格栅铝方通天花板的安装平整、紧密且无缝隙。
3.4 完成工作- 检查格栅铝方通天花板的安装质量和外观是否符合要求;- 清理施工现场,保持整洁。
4. 安全注意事项在施工过程中,需要注意以下安全事项:- 佩戴个人防护装备,如安全帽、防护眼镜和手套;- 注意天花板结构的承重能力,不得超过其承重限制;- 注意工具和设备的使用安全,避免发生意外伤害;- 在施工现场设置警示标志,确保他人的安全。
以上是格栅铝方通天花板施工方案的基本步骤和安全事项,请施工人员根据实际情况进行操作,并始终确保施工质量和安全。
如有任何问题,请及时咨询专业人士。
铝方格栅板吊顶施工工艺1、施工工序施工准备→弹线→安装吊杆→安装大龙骨→安装中龙骨→安装罩面板2、操作要点1)施工准备(1)安装完顶棚内的各种管线及通风道,确定好灯位、通风口及各种露明孔口位置。
(2)各种材料全部配套齐全,罩面板安装前应做完湿作业工程项目。
(3)在大面积施工前,应做一样板间,对顶棚的起拱度、灯槽、通风口的构造处理,分块及固定方法等经试装,并经鉴定认可后方可大面积施工。
2)弹线根据楼层标高水平线,用尺竖向量至顶棚设计标高,沿墙、柱四周弹顶棚标高水平线,并沿顶棚的标高水平线,在墙上划好龙骨分档位置线。
3)安装吊杆吊杆表面应刷防锈漆,在弹好顶棚标高水平线及龙骨位置线后,确定吊杆下端头的标高,按大龙骨位置及吊挂间距,将吊杆无螺栓丝扣的一端用与楼板膨胀螺栓固定。
4)安装大龙骨配装好吊杆螺母,在大龙骨上预先安装好吊挂件,安装大龙骨,将组装吊挂件的大龙骨,按分档线位置使吊挂件穿入相应的吊杆螺栓、拧好螺母。
相接大龙骨、装好连接件,拉线调整标高起拱和平直。
安装洞口附加大龙骨,按照图集相应节点构造设置连接卡固件、钉固靠边龙骨。
5)安装中龙骨按已弹好的中龙骨分档线,卡放中龙骨吊挂件,吊挂中龙骨,按设计规定的中龙骨间距,将中龙骨通过吊挂件,吊挂在大龙骨上,一般间距为500-600 mm。
当中龙骨长度需多根延续接长时,用中龙骨连接件在吊挂中龙骨的同时相接,调直固定。
6)安装罩面板按照铝合金板及建筑构造通用图集节点要求安放。
3、质量标准1)轻钢骨架和罩面板的材质、品种、式样、规格应符合设计要求。
2)轻钢骨架的大、中、小龙骨安装必须正确,连接牢固,无松动。
3)罩面板应无脱层、翘曲、折裂、缺楞掉角。
安装必须牢固。
铝方通吊顶施工工艺1.施工准备1.1.材料准备(1)轻钢骨架主件:有主龙骨、配套次龙骨、吊杆,应符合设计要求和有关标准的规定。
(2)配件及紧固材料:有配套吊件、膨胀螺栓、铆钉等,应符合设计要求和有关标准的规定。
(3)按设计要求选用铝方通,其材料品种、规格、质量应符合设计要求。
1.2.机具准备(1)电动机具:电锤、电钻、切割机等。
(2)手动机具:龙骨钳、龙骨剪、扳手、激光投线仪、钢卷尺等。
1.3.作业条件(1)安装龙骨前,应按设计要求对净高、洞口标高和吊顶内管道、设备及其支架的标高进行交接检验。
(2)龙骨工程完毕后,应将各种穿墙洞口封堵严密后进行隐蔽工程检收,验收合格后方可进行下道工序施工。
(3)封板前吊顶内的灯槽、线管应安装完毕,消防管道、水管安装并试压完毕。
2.工艺流程放线→安装吊杆→安装龙骨→铝方通安装3.操作工艺次龙骨位置线。
主龙骨与配套的吊件连接专用配套龙骨与主龙骨连接铝方通安装4.质量标准4.1.主控项目(1)吊顶标高、尺寸、起拱和造型应符合设计要求。
(2)铝方通的材质、品种、规格、图案和颜色应符合设计要求。
(3)吊杆、龙骨的材质、规格、安装间距及连接方式应符合设计要求。
(4)吊顶工程的吊杆、龙骨和格栅的安装应牢固。
4.2.一般项目(1)铝方通表面应洁净、色泽一致,不得有翘曲、裂缝及缺损。
(2)吊顶内的灯具、烟感器、喷淋头、风口等设备的位置应合理、美观,与铝方通的交接应吻合、严密。
4.3.允许偏差项目5.应注意的问题(1)施工时应检查各吊点的紧挂程度,并接通线检查标高与平整度是否符合设计和施工规范要求。
(2)大于3kg的重型灯具、电扇及其他重型设备及有强烈震动荷载的设备,严禁安装在吊顶工程的龙骨上,要单独设吊杆固定在结构顶棚上。
(3)在留洞、灯具口、通风口等处,应按图相应节点构造设置龙骨及连接件,使构造符合图册及设计要求。
(4)施工时注意板块规格,拉线找正,安装固定时保证平正对直。
(5)吊顶系统中所用的材料均应符合《建筑内部装修设计防火规范》GB 50222-2017的规定,轻钢龙骨的性能应符合《建筑用轻钢龙骨》GB/T 11981-2008的规定。
铝合金格栅吊顶工艺流程一、准备工作。
咱在做铝合金格栅吊顶之前啊,那可得把东西都准备齐咯。
材料方面呢,当然得有铝合金格栅啦,这个是主角。
然后还有一些配套的挂件、龙骨啥的,就像是配角,但是也很重要哦。
工具的话,像电钻、螺丝刀这些都是必不可少的。
而且啊,咱们得把施工场地清理干净,要是场地乱七八糟的,那干活儿都不顺手。
测量工作也不能少,要准确量好房间的尺寸,这样才能确定咱们需要多少材料,不然材料买多了浪费钱,买少了又不够用,多麻烦呀。
二、安装龙骨。
龙骨就像是整个吊顶的骨架一样,很关键的哦。
一般呢,咱们要根据之前测量好的尺寸,在天花板上标记好龙骨的安装位置。
然后用膨胀螺栓或者其他合适的固定件把龙骨固定好。
这个过程得细心点,要保证龙骨安装得水平又牢固。
要是龙骨装歪了,那后面的格栅装上去就像个歪歪扭扭的小怪物,可不好看啦。
三、安装挂件。
挂件是连接龙骨和铝合金格栅的小部件。
咱们要把挂件按照一定的间距安装在龙骨上。
这个间距也是有讲究的,要根据格栅的规格来确定。
安装挂件的时候就像是给龙骨穿上一个个小挂钩,感觉还挺好玩的呢。
不过也要注意安装得牢固哦,不然格栅挂上去不踏实,说不定哪天就掉下来了,那可就吓人了。
四、安装铝合金格栅。
这时候终于轮到主角铝合金格栅登场啦。
把格栅一个一个地挂到之前安装好的挂件上。
这个过程就像是在给龙骨穿上一件漂亮的格栅衣服。
在挂的过程中,要注意格栅的方向和排列,要整齐有序,就像我们排队一样。
如果有一些特殊的造型或者拼接要求,那就更要小心啦。
比如说要做个弧形的格栅吊顶,那就得把格栅稍微弯曲一下再挂上去,这个可考验技术咯。
而且啊,在安装的过程中,要随时检查格栅之间的连接是否紧密,有没有缝隙或者高低不平的情况。
要是有这些问题,就要及时调整,可不能让我们的吊顶变得丑丑的。
五、调整与验收。
等格栅都安装得差不多了,咱们就得进行调整了。
看看整个吊顶有没有不平整的地方,格栅有没有晃动。
如果有,就赶紧调整一下挂件或者龙骨的位置。
铝格栅吊顶施工方案
铝格栅吊顶是一种常用的装饰吊顶材料,具有美观、耐用、环保等特点。
下面,就铝格栅吊顶的施工方案进行详细介绍。
一、前期准备工作
1.对吊顶施工的区域进行测量,确定所需的吊顶面积和铝格栅的数量。
2.清理施工区域,确保施工场地平整、干净。
二、安装吊杆
1.确定吊杆的位置和间距,并使用水平仪进行水平校验。
2.用电钻在墙面安装吊钉,并用膨胀螺丝固定。
3.将吊杆安装在吊钉上,确保吊杆平整并与墙面垂直。
三、安装辅助龙骨
1.根据铝格栅的尺寸,确定辅助龙骨的长度,并进行切割。
2.将辅助龙骨用膨胀螺丝固定在吊杆上。
四、安装主龙骨
1.根据吊顶面积和铝格栅的安装要求,确定主龙骨的位置和间距。
2.将主龙骨用膨胀螺丝固定在辅助龙骨上,确保主龙骨平整并与辅助龙骨垂直。
五、安装铝格栅
1.根据吊顶面积和铝格栅的尺寸,将铝格栅进行切割。
2.将铝格栅依次安装在主龙骨上,使用铝格栅专用的连接件进
行固定,确保铝格栅平整、牢固。
六、清理和检查
1.清理施工现场的杂物和垃圾。
2.仔细检查整个铝格栅吊顶的安装情况,确保各个部位的连接牢固、无松动。
七、验收和维护
1.进行验收,检查吊顶的外观和质量。
2.定期维护和清洁吊顶,保持其美观和耐用性。
以上就是铝格栅吊顶的施工方案,通过严格按照以上步骤进行施工,可以保证吊顶安装的质量和效果。
在施工过程中要注意安全,遵守相关施工规范,确保工程的顺利进行。
同时,要选择优质的铝格栅材料和专业的施工队伍,以保证吊顶的质量和使用寿命。
铝方通天棚吊顶施工方法1、施工准备(1)主材:主龙骨、次龙骨、木龙骨,石膏板。
(2)次材:主龙骨吊挂件,次龙骨吊挂件,主龙骨连接件,次龙骨链接件,支托连接件,防火涂料,乳胶漆。
(3)辅材:吊筋,膨胀螺栓,螺母,高强自攻丝,焊条等。
(4)其材料品种、规格、质量应符合设计要求。
2、施工条件(1)上道工序施工验收完毕,顶棚内的各种管线及通风道,确定好灯位,通风口及各种设备安装完毕,并调试验收,无漏雨痕迹。
(2)各种材料和工具全部配套备齐。
(3)墙顶需找补的槽孔洞等作业完成。
(4)各层施工前,做样板间经甲方监理认可后,方可大面积施工。
(5)熟悉图纸要求,明确各层实际情况。
3、施工工艺清理现场→弹线定位→安装主龙骨吊杆→安装主龙骨→安装副龙骨→安装石膏纸面板→自攻螺丝点处涂防锈漆(1)清理现场:将现场的墙,地面灰尘,垃圾清净。
(2)弹线定位:根据各楼层大厅地面标高,确定1m水平线,找次龙骨下皮线(设计高度+石膏板板厚),弹出水准线,在顶面弹出龙骨位置线和吊点。
(3)主龙骨吊杆安装:根据顶面水平线加工吊筋(顶面不平的拉通线,逐一确定)吊杆需搭接的搭接长度大于吊筋直径的八倍,焊缝处做防锈处理,吊杆点位应避开通风和各种管道,不可避开时需可采取角铁补充吊点。
(4)吊杆8mm不大于1500mm,当个别部位主龙骨大于限定长度时采取主龙骨加固措施(在吊杆1/2处顺次龙骨方向,将主骨与吊杆焊牢,焊接时主龙骨应顶墙面,以保证稳定,)主龙骨与短边平行。
(5)龙骨安装:吊杆完毕后进行龙骨安装,先对龙骨进行校正,严重变形者进行部分切除。
(6)主龙骨顶住墙面,端部次龙骨应紧贴墙面,次龙骨与主龙骨用吊件连接应一正一反,保证吊杆垂直主骨连接件应错位安装,以保证有足够的稳定性,大面积吊顶每隔12m在主龙骨上部焊接横撑大龙骨一道,以加强龙骨侧面稳定性及吊顶的整体性。
(7)次龙骨安装用吊挂件与主龙骨固定,吊挂必须用钳子夹紧,使次龙骨贴主龙骨,大面积或上人吊顶间距300mm,一般吊顶间距400mm。

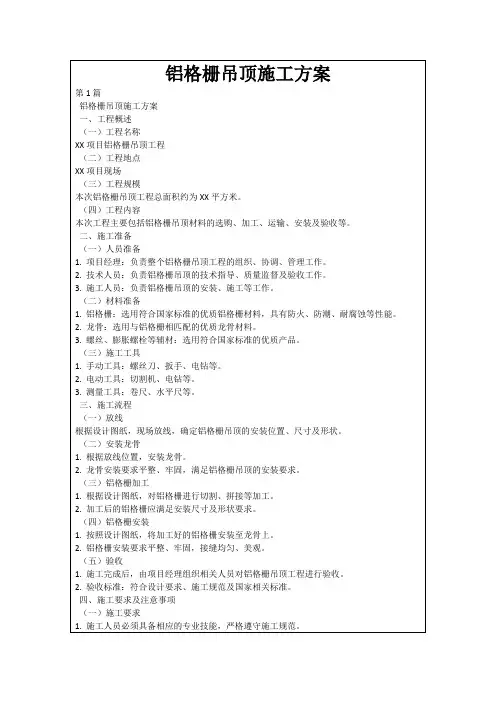

铝格栅吊顶施工方案1、施工准备(1)施工作业条件(2)材料准备(3)施工机具电锯、无齿锯、手锯、手枪钻、螺丝刀、方尺、钢尺、钢水平尺。
2、施工工艺流程3、主要施工工艺工序操作要点示意图清理现场将施工现场墙、地面灰尘、垃圾清理干净。
弹吊顶标高水平线根据吊顶标高水平线,采用激光水平仪沿墙、柱四周弹吊顶标高水平线。
划分龙骨分档线按照设计要求的龙骨间距,在弹好的吊顶标高水平线上划分龙骨分档线。
安装主龙骨吊杆弹好吊顶标高水平线及龙骨分档位置后,确定吊杆下端头的标高,按照主龙骨位置及吊挂间距,将吊杆安装在顶棚钢网架上。
吊杆直接焊接在屋顶钢网架上,(或采用钢网架专用吊杆,卡扣在钢网架上),吊杆间距:横向800mm,纵向 1000mm。
安装主龙骨将组装好吊挂件的主龙骨按分档线位置使吊挂件传入相应的吊杆螺栓,拧好螺母。
主龙骨相接处安装好连接件,拉线调整标高和平直。
边龙骨采用自攻钉固定,间距 50cm。
龙骨要做到横平竖直,在做有造型龙骨时,线条流畅,缝隙均匀,垂直平行。
制作龙骨时应注意灯具位置,灯孔处不得有龙骨,吊顶及吸顶灯处应单独进行加固。
重量大于 3 公斤的灯具不得与吊顶龙骨连接,应另设吊钩。
龙骨间距为 500mm。
安装生态木天花生态木天花按照间距 10cm 的距离进行安装,安装过程中保证质量。
4、质量标准(1)主控项目项目检验要求检查方法轻钢龙骨和格栅的材质、品种、式样、规格符合设计要求观察、尺量检查,检验产品合格证轻钢骨架的吊杆,龙骨安装必须位置正确,连接牢固,无松动观察、尺量检查格栅无翘曲、折裂、变形等缺陷,安装必须整齐观察检查(2)一般项目(3)允许偏差。
超高超长格栅铝板吊顶拼装施工工法一、前言超高超长格栅铝板吊顶拼装施工工法是一种用于建筑室内吊顶装饰的施工工法。
该工法具有高效、节约材料、施工周期短等特点,被广泛应用于商业建筑、办公楼、会议中心等大型建筑项目。
二、工法特点1. 结构稳定性强:采用钢龙骨结构,能够承受超高超长格栅铝板吊顶的重量,保证整个吊顶的稳定性。
2. 模块化设计:吊顶铝板采用模块化设计,可以按需定制尺寸,便于施工和安装调整。
3. 快速安装:吊顶采用拼装施工方式,工期短,安装效率高,能够有效提高工程进度。
4. 轻便材料:吊顶材料采用铝板,重量轻,方便运输和施工。
5.耐腐蚀性强:铝材表面经过特殊处理,具有良好的耐腐蚀性能,适用于不同环境。
三、适应范围超高超长格栅铝板吊顶拼装施工工法适应于各种大型建筑项目,如商业建筑、办公楼、会议中心、机场、地铁站等。
尤其适合于需要装饰效果好、施工周期短的高要求项目。
四、工艺原理超高超长格栅铝板吊顶拼装施工工法与实际工程之间的联系在于设计与施工的协作和配合。
在施工过程中,采取的技术措施包括:确定吊顶的结构设计方案、制定各个施工阶段的工艺流程,确保施工过程的质量和进度目标能够达到设计要求。
五、施工工艺1. 准备工作:仔细检查设计和图纸,检查材料质量,准备施工所需的工具和设备。
2. 安装龙骨:按照设计要求安装并固定钢龙骨,确保吊顶结构的稳定性和承重能力。
3. 安装铝板:切割、调整铝板尺寸后,采用拼装方式安装铝板,并确保铝板的平整度和拼缝的对齐度。
4. 角部和细部处理:对角部和细部进行加强固定,以提高整体吊顶的稳定性。
5. 整体调试和检查:调整吊顶的水平度、垂直度,对吊顶进行检查和细部调整,保证吊顶的质量和外观效果。
六、劳动组织施工过程需要安排工程师、施工人员、技术员等,严格按照工艺流程进行组织和管理,确保施工进度和质量。
七、机具设备施工过程中需要使用的机具设备包括锯子、钳子、拧紧器、电动螺丝刀等,这些设备能够提高工作效率和施工质量。
铝方通格栅天花吊顶整体施工工法
一、前言铝方通格栅天花吊顶是一种常见的建筑装饰材料,常被用于商业建筑、办公室、工厂等场所。
其特点是安装简便、美观大方、耐用易清洁等,因此备受设计师和施工单位的青睐。
本文将详细介绍铝方通格栅天花吊顶整体施工工法,包括工法特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析和工程实例等内容。
二、工法特点铝方通格栅天花吊顶整体施工工法具有以下特点:1. 安装简便:铝方通格栅天花吊顶采用吊装式安装,
通过龙骨和悬挂件固定,工艺简单方便。
2. 美观大方:铝方
通格栅天花吊顶外观光滑平整,线条清晰,颜色可根据需要定制,能够满足不同风格的装修需求。
3. 耐用易清洁:铝方通
格栅天花吊顶选用高质量的铝材制作,表面经过特殊处理,具有耐腐蚀、防菌、防火等特性,使用寿命长,清洁方便。
4.
适应性强:铝方通格栅天花吊顶可根据不同场所的需求进行设计和施工,适用于各种室内空间,如商业建筑、办公室、工厂等。
三、适应范围铝方通格栅天花吊顶整体施工工法适用于以下场所:1. 商业建筑:例如商场、超市、酒店等。
2. 办公室
和会议室:提供舒适的工作环境和高效的会议场所。
3. 工厂
和厂房:保证工作区域的明亮、整洁和安全。
四、工艺原理铝方通格栅天花吊顶的施工工法与实际工程之间的联系可通过以下技术措施进行解释:1. 预处理:对施
工区域进行测量和勘察,确定吊顶的尺寸和布局。
2. 基础准备:根据设计要求,进行地面、墙体、天花板等基础材料的处理和清洁。
3. 安装龙骨:根据设计图纸确定龙骨的位置和间距,使用膨胀螺栓固定在墙体上。
4. 安装悬挂件:将悬挂件
固定在龙骨上,确保其水平和垂直的正确度。
5. 安装铝方通
格栅:将铝方通格栅依次吊装到悬挂件上,通过连接件连接起来,形成整体吊顶。
6. 扫尾工作:修整吊顶边缘、安装辅助
构件,并根据需要进行上光和涂装。
五、施工工艺1. 预处理:测量施工区域的尺寸和布局,
制定施工方案。
2. 基础准备:清理施工区域的地面、墙体和
天花板,确保基础材料的平整和干净。
3. 安装龙骨:使用膨
胀螺栓将龙骨固定在墙体上,按照设计要求确定龙骨的位置和间距。
4. 安装悬挂件:将悬挂件固定在龙骨上,确保其水平
和垂直的正确度。
5. 安装铝方通格栅:将铝方通格栅依次吊
装到悬挂件上,通过连接件连接起来,形成整体吊顶。
6. 扫
尾工作:修整吊顶边缘,安装辅助构件,进行上光和涂装,确保吊顶的美观和质量。
六、劳动组织根据施工工艺的不同需求,劳动组织应提供合适的人员配置和工作流程:1. 工地现场管理人员:负责组
织和协调施工队伍,制定施工计划和安排工作任务。
2. 测量
人员:负责对施工区域进行测量和勘察,提供准确的尺寸数据。
3. 施工人员:由经验丰富的工人组成,负责完成吊顶的安装
和修整工作。
4. 施工队长:负责工地现场管理和施工进度的
把握,协助处理工作中的问题和纠纷。
七、机具设备施工过程中需要使用以下机具设备:1. 手持工具:如螺丝刀、锤子、尺子等,用于安装龙骨和悬挂件。
2. 测量工具:如卷尺、水平仪等,用于测量施工区域的尺寸和水平度。
3. 吊装设备:如起重机、吊车等,用于将铝方通格栅吊装到悬挂件上。
八、质量控制为保证施工过程中的质量,需要采取以下措施:1. 控制材料质量:选择高质量的铝材和连接件,确保吊顶的强度和稳定性。
2. 施工工艺控制:严格按照施工工艺要求进行操作,确保每个施工环节的质量。
3. 质量检测:对施工过程中的关键环节进行质量检测,如龙骨的固定和铝方通格栅的连接等。
4. 质量验收:施工完成后进行质量验收,确保吊顶符合设计要求和相关标准。
九、安全措施为确保施工过程中的安全,需要注意以下事项:1. 选用符合安全标准的材料和设备,确保施工过程中的安全性。
2. 组织施工人员参加必要的安全培训,并督促其遵守安全操作规程。
3. 配备必要的个人防护用品,如头盔、安全带、手套等,确保施工人员的安全。
4. 设置合适的警示标志和隔离措施,提醒过往人员注意施工区域的安全。
5. 定期进行安全检查和维护,确保施工场所的安全和整洁。
十、经济技术分析铝方通格栅天花吊顶施工工法具有以下经济技术特点:1. 施工周期短:铝方通格栅天花吊顶采用分段安装的方式,施工速度快,可以节省施工时间。
2. 施工成本低:铝方通格栅天花吊顶的材料成本相对较低,施工过程简单,人工成本相对较低。
3. 使用寿命长:铝方通格栅天花吊
顶采用高质量的铝材制作,经过特殊处理,具有耐腐蚀、防菌、防火等特性,使用寿命长,不易受损。
十一、工程实例某商场装修项目采用铝方通格栅天花吊顶整体施工工法,施工过程如下:1. 预处理:测量施工区域的
尺寸和布局,制定施工方案。
2. 基础准备:清理施工区域的
地面、墙体和天花板,确保基础材料的平整和干净。
3. 安装
龙骨:使用膨胀螺栓将龙骨固定在墙体上,按照设计要求确定龙骨的位置和间距。
4. 安装悬挂件:将悬挂件固定在龙骨上,确保其水平和垂直的正确度。
5. 安装铝方通格栅:将铝方通
格栅依次吊装到悬挂件上,通过连接件连接起来,形成整体吊顶。
6. 扫尾工作:修整吊顶边缘,安装辅助构件,进行上光
和涂装,确保吊顶的美观和质量。
以上是关于铝方通格栅天花吊顶整体施工工法的详细介绍,通过对工法特点、工艺原理、施工工艺和质量控制等方面的介绍,可以使读者对该工法有一个全面的了解,并能够在实际工程中应用和操作。
这种工法具有安装简便、美观大方、耐用易清洁等特点,适用于商业建筑、办公室、工厂等不同的场所。
施工过程中需要注意安全措施,并进行质量控制和质量验收,以确保施工过程的质量和安全。
经济技术分析显示,该工法施工周期短,施工成本低,使用寿命长。
最后,通过工程实例的介绍,进一步加深了读者对该工法的理解和认知。
