储罐基础沉降观测方法
- 格式:doc
- 大小:12.50 KB
- 文档页数:1
储罐基础沉降观测点的布置和要求一、背景介绍在储罐建设过程中,储罐基础的沉降是一个必须要考虑的问题。
因为储罐基础的沉降会对整个储罐的稳定性产生影响,甚至会引发安全事故。
因此,在储罐建设过程中,需要对储罐基础进行沉降观测。
二、布置原则1. 布置原则在进行储罐基础沉降观测点布置时,需要遵循以下原则:(1)观测点应该尽可能地分布在整个储罐基础上,以便能够全面地监测基础的沉降情况。
(2)观测点应该覆盖不同类型和不同质量的土层,并且应该尽可能地靠近储罐基础。
(3)观测点应该设置在不同方向上,并且应该遵循一定的距离原则。
2. 布置要求(1)观测点数量:根据国家相关标准和规范要求,在进行储罐基础沉降观测时,需要设置足够数量的观测点。
具体数量视具体情况而定,但是应该满足全面监测的要求。
(2)观测点位置:观测点应该设置在储罐基础的四周,并且应该遵循一定的距离原则。
具体距离视具体情况而定,但是一般来说,观测点之间的距离应该不小于储罐基础直径的1/4。
(3)观测点深度:观测点深度应该根据储罐基础的不同类型和不同质量的土层来确定。
一般来说,观测点深度应该在1.5米到3米之间。
三、布置方法1. 布置流程(1)确定储罐基础形状和尺寸。
(2)根据国家相关标准和规范要求,确定需要设置的观测点数量。
(3)根据布置原则和要求,在储罐基础周围设置足够数量的观测点,并且遵循一定的距离原则。
(4)在每个观测点处进行钻孔或挖坑,并且设置相应的沉降标志。
(5)安装沉降仪器并进行校正。
2. 布置注意事项(1)在布置过程中,需要严格遵守国家相关标准和规范要求,以确保观测结果的准确性。
(2)在进行钻孔或挖坑时,需要注意安全事项,并且应该避免对储罐基础造成损伤。
(3)在安装沉降仪器时,需要进行校正,并且应该定期检查和维护。
四、总结储罐基础沉降观测点的布置和要求是储罐建设过程中必须要考虑的问题。
在布置观测点时,需要遵循一定的原则和要求,并且需要注意安全事项。

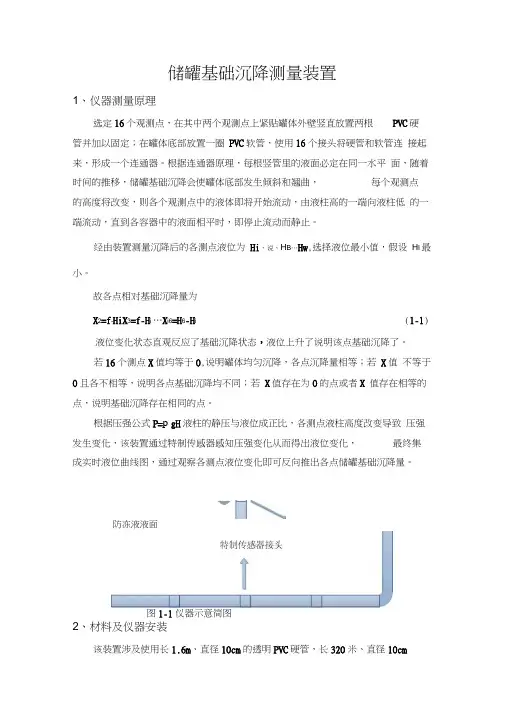

储罐基础沉降测量装置1、仪器测量原理选定16个观测点,在其中两个观测点上紧贴罐体外壁竖直放置两根PVC硬管并加以固定;在罐体底部放置一圈PVC软管,使用16个接头将硬管和软管连接起来,形成一个连通器。
根据连通器原理,每根竖管里的液面必定在同一水平面,随着时间的推移,储罐基础沉降会使罐体底部发生倾斜和翘曲,每个观测点的高度将改变,则各个观测点中的液体即将开始流动,由液柱高的一端向液柱低的一端流动,直到各容器中的液面相平时,即停止流动而静止。
经由装置测量沉降后的各测点液位为Hi、说、H B…Hw,选择液位最小值,假设H I最小。
故各点相对基础沉降量为X2=f-HiX3=f-H i …X i6=H6-H i (1-1) 液位变化状态直观反应了基础沉降状态,液位上升了说明该点基础沉降了。
若16个测点X值均等于0,说明罐体均匀沉降,各点沉降量相等;若X值不等于0且各不相等,说明各点基础沉降均不同;若X值存在为0的点或者X 值存在相等的点,说明基础沉降存在相同的点。
根据压强公式P=p gH液柱的静压与液位成正比,各测点液柱高度改变导致压强发生变化,该装置通过特制传感器感知压强变化从而得出液位变化,最终集成实时液位曲线图,通过观察各测点液位变化即可反向推出各点储罐基础沉降量。
防冻液液面图1-1仪器示意简图2、材料及仪器安装该装置涉及使用长1.6m、直径10cm的透明PVC硬管,长320米、直径10cm的PVC软管,管道接头16个,其中三向接头2个、两项接头14个,压差液位传感器16个,16路智能巡检仪一个。
PVC硬管接头PVC 软管烨立工控WMY2012-B直引线液位计烨立工控YL-MD80 16路智能巡检仪图2-1材料及实验器材2.1液位计种类及选择目前常用的液位计有磁性浮子液位计、无线电波液位计、超声波液位计、电容式液位计、静压(差压)式液位计、磁致伸缩式液位计等,选择合适的液位计对于实现方便、准确的测量至关重要。
储罐充水及沉降观测方案编制:审核:批准:二零一二年八月二十八日1、编制说明:本方案是为润滑油生产加工、仓储项目油罐安装工程的油罐的试水及沉降观测试验而编制。
仅适用于本工程油罐的试水及沉降观测试验,在实施过程中不得随意更改。
如有变化,则应修改本方案,并按原审批程序进行审批后方可实行。
2、编制依据➢本工程设备专业和土建专业设计图纸➢《工程测量规范》GB50026-2007➢《现场设备安装、工业管道、焊接工程施工及验收规范》GB50236-2011 ➢《立式圆筒形钢制焊接储罐施工及验收规范》GB50128-2005➢《石油化工钢制压力容器》SH3074-2007➢《石油化工钢制压力容器材料选用标准》SH3075-2009➢《工程建设交工技术文件规定》SH3503-2007➢《钢制化工容器制造技术要求》HG_T20584-2011➢《钢制化工容器结构设计规定》HG_T20583-2011➢《石油化工工程施工及验收统一标准》SH3508-2011➢《石油化工设备安装工程质量检验评定标准》SHJ514-2001➢《石油化工钢储罐地基与基础施工及验收规范》SH3528-2005➢《石油化工立式圆筒形钢制储罐施工工艺标准》SH3530-2001➢《建筑施工高处作业安全技术规范》JGJ80-91➢《施工现场临时用电安全技术规范》JGJ46-2005➢《石油化工施工安全技术规定》SH3505-19993、方案概述本方案是针对工业有限公司润滑油生产加工、仓储项目罐区二27台非标罐和罐区一8台2600立方基础油储罐安装工程编制,以指导储罐的试水及沉降观测试验。
➢试验一览表4、检验试验方法4.1充水试验4.1.1储罐建造完毕后,应进行充水试验,并应检查下列内容:➢罐底严密性;➢罐壁强度及严密性;➢固定顶的强度、稳定性及严密性;➢基础的沉降观测。
4.1.2充水试验,应符合下列规定:➢充水试验前,所有附件及其他与储罐焊接的构件应全部完工,并检验合格。

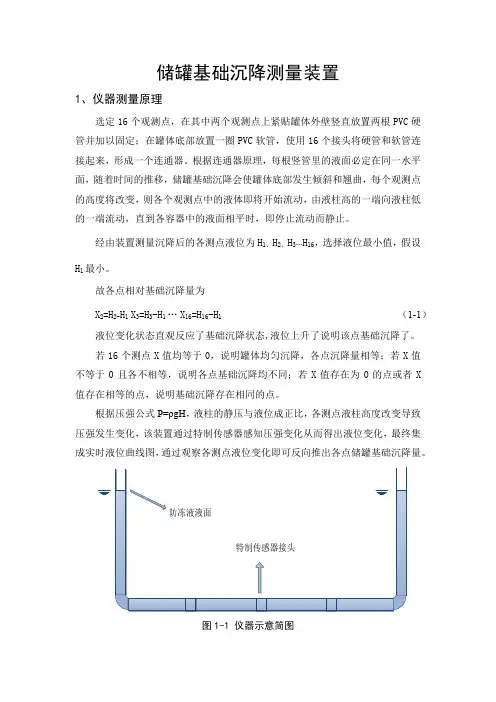

储罐基础沉降测量装置1、仪器测量原理选定16个观测点,在其中两个观测点上紧贴罐体外壁竖直放置两根PVC硬管并加以固定;在罐体底部放置一圈PVC软管,使用16个接头将硬管与软管连接起来,形成一个连通器。
根据连通器原理,每根竖管里的液面必定在同一水平面,随着时间的推移,储罐基础沉降会使罐体底部发生倾斜与翘曲,每个观测点的高度将改变,则各个观测点中的液体即将开始流动,由液柱高的一端向液柱低的一端流动,直到各容器中的液面相平时,即停止流动而静止。
经由装置测量沉降后的各测点液位为H1、H2、H3…H16,选择液位最小值,假设H1最小。
故各点相对基础沉降量为X2=H2-H1X3=H3-H1…X16=H16-H1 (1-1)液位变化状态直观反应了基础沉降状态,液位上升了说明该点基础沉降了。
若16个测点X值均等于0,说明罐体均匀沉降,各点沉降量相等;若X值不等于0且各不相等,说明各点基础沉降均不同;若X值存在为0的点或者X值存在相等的点,说明基础沉降存在相同的点。
根据压强公式P=ρgH,液柱的静压与液位成正比,各测点液柱高度改变导致压强发生变化,该装置通过特制传感器感知压强变化从而得出液位变化,最终集成实时液位曲线图,通过观察各测点液位变化即可反向推出各点储罐基础沉降量。
防冻液液面特制传感器接头图1-1仪器示意简图2、材料及仪器安装该装置涉及使用长1、6m、直径10cm的透明PVC硬管,长320米、直径10cm的PVC软管,管道接头16个,其中三向接头2个、两项接头14个,压差液位传感器16个,16路智能巡检仪一个。
PVC硬管接头PVC软管烨立工控WMY2012-B直引线液位计烨立工控YL-MD8016路智能巡检仪图2-1材料及实验器材2、1液位计种类及选择目前常用的液位计有磁性浮子液位计、无线电波液位计、超声波液位计、电容式液位计、静压(差压)式液位计、磁致伸缩式液位计等,选择合适的液位计对于实现方便、准确的测量至关重要。
储罐基础沉降观测试验记录为了确保储罐的基础安全,进行了一系列的观测试验。
以下是测试的详细记录。
1.测试目的:测试储罐基础的沉降情况,确定是否符合安全要求。
2.测试时间:2024年1月1日至2024年1月7日。
3.测试地点:储罐基础所在地。
4.测试设备:测量仪器、数据记录仪、水平仪、标尺等。
5.测试方法:a.在储罐四个角落分别钻取观测孔,孔深度约为储罐基础深度的2倍。
b.在观测孔内安装垂直支撑杆,并连接水平仪和标尺。
c.使用测量仪器对每个观测孔进行垂直位移测量,并记录数据。
d.每天重复测量三次,取平均值作为当天的测量结果。
6.测试结果:测试期间,共进行了7天的观测试验,每天的测量结果如下表所示:测量日期,观测孔1垂直位移(mm),观测孔2垂直位移(mm),观测孔3垂直位移(mm),观测孔4垂直位移(mm)----------,----------------------,----------------------,----------------------,----------------------2024/01/01,0,0,0,02024/01/02,0.2,0.3,0.4,0.12024/01/03,0.3,0.4,0.5,0.22024/01/04,0.5,0.6,0.7,0.32024/01/05,0.7,0.9,1.1,0.52024/01/06,0.9,1.2,1.4,0.72024/01/07,1.1,1.5,1.7,0.97.数据处理和分析:a.将每个观测孔的测量数据取平均值,得到每天的平均沉降量。
b.绘制沉降曲线图,观察沉降趋势。
8.测试结论:a.从测试结果可以看出,观测孔的垂直位移随着时间的推移逐渐增加,呈现出一定的沉降趋势。
b.沉降量在测试期间内整体呈现上升趋势,但变化幅度较小且平稳。
c.根据储罐基础沉降标准,每个观测孔的沉降量均在安全范围内。
9.建议和措施:a.根据测试结果,储罐基础的沉降情况符合安全要求,无需进行修复或加固。
一、编制依据1. 《工程测量规范》GB50026—20072. 《国家一、二级水准测量规范》3. 《建筑变形测量规范》(JGJ8-2007)4. 《储罐施工及验收规范》(GB50160-2013)二、工程概况本工程为5万m3储罐建设项目,位于XX市XX区XX路XX号。
储罐采用卧式圆柱形钢制储罐,罐体直径为Φ60m,罐壁厚度为16mm,罐底厚度为20mm,罐顶采用浮顶结构。
储罐总高度为18m,容积为50000m3。
三、沉降观测目的为确保储罐施工过程中的沉降变形在可控范围内,预防因沉降过大导致储罐损坏、地基不均匀沉降等问题,特制定本专项方案。
四、沉降观测方法1. 采用精密水准仪(DSZ2)进行水准测量,水准尺采用铟合金尺。
2. 水准点布设:在储罐基础周围及罐体中心线两侧布设水准点,共设10个水准点。
3. 观测周期:施工期间每5天观测一次,施工结束后每15天观测一次。
五、沉降观测步骤1. 水准点埋设:根据设计图纸,在储罐基础周围及罐体中心线两侧埋设水准点,并做好标记。
2. 水准仪校准:使用水准仪对水准点进行校准,确保仪器精度。
3. 水准测量:按照测量规范,对水准点进行水准测量,记录观测数据。
4. 数据处理:将观测数据进行分析,计算储罐沉降量。
5. 结果报告:将观测结果汇总,编制沉降观测报告。
六、沉降观测精度要求1. 观测误差应小于变形值的1/10—1/20。
2. 水准点重复观测差值不应大于2mm。
七、沉降观测注意事项1. 观测过程中,应保持水准仪稳定,避免因仪器抖动造成误差。
2. 观测数据应及时记录,确保数据的准确性。
3. 观测人员应具备一定的测量技能,熟悉测量规范。
八、沉降观测结果分析及处理1. 对观测结果进行分析,判断储罐沉降是否在可控范围内。
2. 如发现沉降过大,应及时采取措施进行处理,如调整施工方案、加强地基处理等。
3. 施工结束后,根据沉降观测结果,对储罐进行验收。
九、沉降观测报告编制1. 沉降观测报告应包括观测目的、方法、步骤、精度要求、结果分析等内容。
储罐基础沉降观测点的布置和要求
储罐基础沉降观测是对地基和结构安全性进行监测的重要手段,合理布置观测点并满足相应要求能够有效评估储罐的运行稳定性。
1. 观测点布置原则
•观测点应均匀布置在储罐基础周边,覆盖整个基础面积。
•布置应考虑地质条件、土层性质和地基结构等因素,选择代表性观测点。
•观测点不宜设置在可能存在变形的区域,如裂缝、沉降坑等。
•观测点数量应足够,一般不少于储罐基础的1%。
2. 观测点要求
•观测点应固定牢固,不得因外力或其他因素导致移动或变形。
•观测点应具备良好的环境保护条件,避免受到雨水、化学品等的影响。
•观测点应便于操作和维护,方便定期进行观测数据的采集和记录。
•观测点的位置标识清晰明确,防止混淆或误读。
•观测点周边应保持相对稳定的环境,避免大型机械振动或工程施工对观测结果的影响。
以上是储罐基础沉降观测点布置和要求的基本内容,为了确保观测数据的准确性和可靠性,建议在设计和施工阶段就合理安排观测点,并严格按照要求进行管理和维护。
储罐充水及沉降观测实施方案一、实施目的储罐是储存液态或气态物质的设备,其稳定性对于工业生产和安全非常重要。
储罐充水及沉降观测是为了监测储罐在充水过程中可能发生的沉降情况,以确保储罐的安全和稳定运行。
本实施方案旨在明确充水及沉降观测的具体步骤和方法,提供科学依据和技术支持。
二、实施步骤1.前期准备(1)确定观测对象:确定需要进行充水及沉降观测的储罐。
(2)准备观测设备:包括水位测量仪器、沉降测量仪器、数据记录仪等。
(3)制定观测计划:确定观测的时间、周期和地点,制定观测任务分工。
2.充水观测(1)安全检查:在进行充水观测前,对储罐及其周围区域进行安全检查,排除可能存在的安全隐患。
(2)充水操作:按照储罐设计要求和操作规程进行充水操作,保持充水速度均匀稳定。
(3)水位观测:使用水位测量仪器对储罐内水位进行连续观测,并记录数据。
3.沉降观测(1)充水结束后,停止补充水源,等待一段时间以确保水位稳定。
(2)准备沉降测量仪器:包括沉降标志物、水平仪等。
(3)沉降测量:选择储罐周围固定的地面点,将沉降标志物插入地面,使用水平仪等设备进行沉降测量。
(4)定期观测:根据储罐的特点和要求,制定观测的周期和频率,定期进行沉降观测。
4.数据处理与分析(1)对观测到的水位数据和沉降数据进行处理和整理,计算出每次观测的水位变化和沉降量。
(2)分析数据:根据观测数据计算储罐的沉降速度、趋势和变化规律,评估储罐的安全状况。
(3)报告编写:将观测数据和分析结果整理,编写观测报告并进行存档。
三、注意事项和安全措施1.进行观测前,需对储罐和周围环境进行安全检查,确保场地和设备符合安全要求。
2.操作人员需按照操作规程进行操作,并佩戴个人防护装备。
3.注意观测设备的使用和保养,确保其准确度和可靠性。
4.在进行充水观测时,要确保水位增加的速度均匀稳定,避免过快或过慢导致误差。
5.在进行沉降观测时,要选择稳定的地面点进行测量,并确保观测设备的精度和准确度。
储罐基础沉降观测试验记录1.实验目的本实验旨在观测储罐基础的沉降过程,并记录下沉降量。
通过这次实验,我们可以了解储罐基础沉降的情况,评估其稳定性,并采取相应的措施。
2.实验材料和设备-储罐基础-测量工具(水平仪、测量尺等)-记录工具(纸张、铅笔等)3.实验步骤3.1娴熟操作测量工具,确保准确度和稳定性。
3.2在储罐基础上设置参考线,并用水平仪将其调整平正。
3.3每日定时测量参考线相对于水平仪的偏差,并记录下来。
3.4持续观测一定天数(如30天),每天均按照相同的方法测量并记录。
4.实验数据记录日期沉降量(mm)-------------------Day 1 0.5Day 2 0.8Day 3 1.2Day 4 1.5Day 5 1.7......Day 30 7.25.实验结果分析5.1 通过观测数据可以看出,储罐基础在30天内产生了7.2mm的沉降,呈逐渐增加的趋势。
5.2根据经验判断,该沉降速度可能属于正常范围内。
然而,需要进一步根据设计要求和研究结果进行综合评估。
5.3如果沉降速度超出了正常范围,可能说明基础存在问题,需要进行修复或加固。
6.实验讨论6.1本实验仅仅针对储罐基础的沉降进行了观测,对于沉降原因和影响因素并未进行详细研究。
6.2今后可以进一步探讨储罐基础沉降的机理,并结合不同地质条件和环境因素进行更全面的研究。
6.3在设计储罐基础时,要合理考虑地质情况和沉降的可能性,采取适当的措施以保证基础的稳定性和安全性。
7.结论通过本次实验,我们观测了储罐基础的沉降过程,并记录下30天内的沉降量。
根据实验数据分析,我们初步认为储罐基础的沉降速度处于正常范围内。
然而,我们还需要根据设计要求和研究结果进行综合评估。
把握储罐基础的稳定性和安全性非常重要,今后我们将进一步深入研究储罐基础沉降的机理,以便在工程设计过程中制定更加科学有效的方案。
储罐基础沉降观测标准《储罐基础沉降观测标准,你了解多少?》嘿,大家知道吗?在工程的奇妙世界里,就如同超级英雄需要超能力秘籍一样,储罐基础沉降观测也有着至关重要的“武林标准”呀!要是不搞清楚这些,那我们的储罐可就像在迷雾中航行的船只,随时都有触礁的危险啊!这可不是开玩笑的哦!一、“沉降小精灵的舞蹈范围”在这个小标题下呀,可以这么说:“沉降小精灵们可不能随便乱跳舞,得在规定的范围内尽情摇摆。
”哈哈,其实就是说要明确规定沉降的允许范围呀!这就好比给小精灵们划了一个舞台,不能跳出这个圈子。
比如说,我们设定了一个具体的数值,一旦超过这个数值,那就像是小精灵跳出了舞台,肯定有问题啦!就像我们走路要有边界,不能走到马路中间去一样,不然多危险呀!我们通过精确的测量仪器,密切关注着这些小精灵的“舞蹈步伐”,确保它们在安全的范围内欢快跳跃。
比如在某个大型储罐项目中,规定沉降不能超过几毫米,技术人员就时刻拿着仪器盯着,就像警察盯着小偷一样,可认真啦!二、“观测大师的秘密武器”哇塞,观测大师们可是有自己的秘密武器哦!可以这样形容:“观测大师们手握秘密武器,就如同孙悟空有金箍棒,威力无穷呀!”这个秘密武器就是先进的观测仪器啦!它们就像大师们的眼睛,能洞察一切细微的变化。
这些仪器就如同超级侦探,能精确地捕捉到每一个微小的沉降数据,绝不放过任何蛛丝马迹!想象一下,那些高精度的水准仪、全站仪等,就像是一群超级智能的小机器人,在为我们的储罐基础保驾护航呢!而且呀,大师们还得掌握正确的使用方法,不然这秘密武器可就发挥不出威力咯!就像你有一把宝剑,不会用那不就浪费了嘛。
三、“数据小精灵的奇妙旅程”哈哈,数据可不是简单的数字哦,它们就像一群小精灵,有着自己奇妙的旅程呢!可以说:“数据小精灵们的旅程,那可是充满了惊险与刺激呀!”每次的观测数据就像是小精灵迈出的一步,它们一步步地串起来,形成了一条独特的数据之路。
我们要像爱护宝贝一样对待这些数据,认真记录、整理、分析。
储罐基础沉降观测记录一、观测目的及背景二、观测方法和设备本次储罐基础沉降观测采用了现场观测法,观测设备包括了测斜仪、水准仪、水平仪等。
为了保证观测结果的准确性,我们在进行观测之前对设备进行了校验和调试,并严格按照观测要求进行操作。
三、观测点设置本次观测共设置了5个观测点,分别位于储罐的四个角和中心位置。
观测点之间的距离尽量相等,以保证观测结果的有效性。
每个观测点均设置了固定的标志物,以便于后续观测的对比分析。
四、观测时间本次观测总共持续了6个月,每个观测点每个月进行一次观测。
观测时间为每月的第一个周末,尽量避免人工作业对观测结果的干扰。
五、观测过程和结果记录每次观测时,首先对设备进行校验,确保其准确性。
然后,对每个观测点进行水准测量,测量结果精确到毫米级。
随后,使用测斜仪进行水平测量,记录储罐基础的沉降情况。
最后,将观测结果整理并进行分析。
观测结果如下表所示(示例):观测点第1个月第2个月第3个月第4个月第5个月第6个月点A 0.02mm 0.05mm 0.06mm 0.07mm 0.08mm 0.09mm点B 0.03mm 0.06mm 0.08mm 0.10mm 0.11mm 0.13mm点C 0.01mm 0.03mm 0.05mm 0.06mm 0.07mm 0.09mm点D 0.02mm 0.04mm 0.07mm 0.09mm 0.10mm 0.12mm点E 0.04mm 0.07mm 0.10mm 0.13mm0.15mm 0.18mm六、观测结果分析通过对观测结果的分析,我们可以得出以下结论:1.所有观测点的沉降量均在正常范围之内,储罐基础的沉降较为稳定。
2.沉降速度逐渐增加,说明储罐的沉降有加快的趋势,需要继续监测。
3.观测点E的沉降量显著大于其他观测点,可能存在局部不均匀沉降的情况,需要进一步调查和分析。
七、观测结论尽管储罐基础存在一定程度的沉降,但整体上仍在安全范围之内。
根据观测结果,建议继续进行定期观测,以确保储罐的稳定性和安全性。
储罐基础沉降测量装置1、仪器测量原理选定16个观测点,在其中两个观测点上紧贴罐体外壁竖直放置两根PVC硬管并加以固定;在罐体底部放置一圈PVC软管,使用16个接头将硬管和软管连接起来,形成一个连通器。
根据连通器原理,每根竖管里的液面必定在同一水平面,随着时间的推移,储罐基础沉降会使罐体底部发生倾斜和翘曲,每个观测点的高度将改变,则各个观测点中的液体即将开始流动,由液柱高的一端向液柱低的一端流动,直到各容器中的液面相平时,即停止流动而静止。
经由装置测量沉降后的各测点液位为H1、H2、H3…H16,选择液位最小值,假设H1最小。
故各点相对基础沉降量为X2=H2-H1X3=H3-H1…X16=H16-H1(1-1)液位变化状态直观反应了基础沉降状态,液位上升了说明该点基础沉降了。
若16个测点X值均等于0,说明罐体均匀沉降,各点沉降量相等;若X值不等于0且各不相等,说明各点基础沉降均不同;若X值存在为0的点或者X值存在相等的点,说明基础沉降存在相同的点。
根据压强公式P=ρgH,液柱的静压与液位成正比,各测点液柱高度改变导致压强发生变化,该装置通过特制传感器感知压强变化从而得出液位变化,最终集成实时液位曲线图,通过观察各测点液位变化即可反向推出各点储罐基础沉降量。
防冻液液面特制传感器接头图1-1仪器示意简图2、材料及仪器安装该装置涉及使用长1.6m、直径10cm的透明PVC硬管,长320米、直径10cm的PVC软管,管道接头16个,其中三向接头2个、两项接头14个,压差液位传感器16个,16路智能巡检仪一个。
PVC硬管接头PVC软管烨立工控WMY2012-B直引线液位计烨立工控YL-MD8016路智能巡检仪图2-1材料及实验器材2.1液位计种类及选择目前常用的液位计有磁性浮子液位计、无线电波液位计、超声波液位计、电容式液位计、静压(差压)式液位计、磁致伸缩式液位计等,选择合适的液位计对于实现方便、准确的测量至关重要。
xxxxxxxx项目储罐充水及沉降观测方案编制:审核:批准:中石化工建设有限公司二零一二年八月二十八日1、编制说明:本方案是为xxxxxxx项目油罐安装工程的油罐的试水及沉降观测试验而编制。
仅适用于本工程油罐的试水及沉降观测试验,在实施过程中不得随意更改。
如有变化,则应修改本方案,并按原审批程序进行审批后方可实行。
2、编制依据➢本工程设备专业和土建专业设计图纸➢《工程测量规范》GB50026-2007➢《现场设备安装、工业管道、焊接工程施工及验收规范》GB50236-2011 ➢《立式圆筒形钢制焊接储罐施工及验收规范》GB50128-2005➢《石油化工钢制压力容器》SH3074-2007➢《石油化工钢制压力容器材料选用标准》SH3075-2009➢《工程建设交工技术文件规定》SH3503-2007➢《钢制化工容器制造技术要求》HG_T20584-2011➢《钢制化工容器结构设计规定》HG_T20583-2011➢《石油化工工程施工及验收统一标准》SH3508-2011➢《石油化工设备安装工程质量检验评定标准》SHJ514-2001➢《石油化工钢储罐地基与基础施工及验收规范》SH3528-2005➢《石油化工立式圆筒形钢制储罐施工工艺标准》SH3530-2001➢《建筑施工高处作业安全技术规范》JGJ80-91➢《施工现场临时用电安全技术规范》JGJ46-2005➢《石油化工施工安全技术规定》SH3505-19993、方案概述本方案是针对道达尔(天津)工业有限公司润滑油生产加工、仓储项目罐区二27台非标罐和罐区一8台2600立方基础油储罐安装工程编制,以指导储罐的试水及沉降观测试验。
➢试验一览表4、检验试验方法4.1充水试验4.1.1储罐建造完毕后,应进行充水试验,并应检查下列内容:➢罐底严密性;➢罐壁强度及严密性;➢固定顶的强度、稳定性及严密性;➢基础的沉降观测。
4.1.2充水试验,应符合下列规定:➢充水试验前,所有附件及其他与储罐焊接的构件应全部完工,并检验合格。
沉降观测方法沉降观测是指对地基、建筑物或其他工程结构的沉降情况进行监测和测量的方法。
它是工程监测中非常重要的一项内容,可以及时发现和评估地基或结构的变形情况,为工程安全提供重要依据。
本文将介绍几种常见的沉降观测方法及其应用。
一、测斜法。
测斜法是一种常见的沉降观测方法,它通过安装测斜仪或倾斜仪来监测地基或建筑物的倾斜情况,从而间接判断其沉降情况。
这种方法适用于对较小范围内的倾斜进行监测,操作简便,数据准确性较高。
但是,测斜法需要在地表上设置测斜点,对地面造成一定程度的破坏,且受到外界环境的影响较大。
二、水准测量法。
水准测量法是利用水准仪对地面或建筑物的高程进行测量,通过比较不同时期的高程数据来判断其沉降情况。
这种方法适用于对大范围地面或建筑物的沉降进行监测,操作相对复杂,但数据的准确性较高。
水准测量法需要在地面上设置测点,并且对地面的平整度要求较高,适用范围相对较窄。
三、GPS定位法。
GPS定位法是利用全球定位系统(GPS)来监测地面或建筑物的位置变化,从而判断其沉降情况。
这种方法适用范围较广,可以实时监测目标的位置变化,数据准确性较高。
但是,GPS定位法受到天气、地形等因素的影响较大,需要在开阔地带进行监测,成本较高。
四、应变测量法。
应变测量法是通过安装应变计或应变片来监测地基或结构体的应变变化,从而判断其沉降情况。
这种方法适用于对混凝土、钢结构等材料的沉降进行监测,操作相对复杂,但数据的准确性较高。
应变测量法需要在目标表面粘贴应变片或安装应变计,对目标表面造成一定程度的影响。
五、综合应用。
在实际工程中,通常会综合运用多种沉降观测方法来进行监测,以提高监测数据的准确性和可靠性。
比如结合测斜法和水准测量法进行监测,可以相互验证数据,提高监测的可靠性;结合GPS定位法和应变测量法进行监测,可以实现实时监测和对材料应变情况的评估。
综合应用不仅可以提高监测数据的准确性,还可以弥补单一方法的不足,是工程监测中常见的做法。
附录B 储罐基础沉降观测方法
B.0.1 新建罐区的每台罐充水前,均应进行一次观测并做好原始数据记录。
B.0.2 储罐基础沉降应安排专人定期观测,自充水开始后每天测量不应少于1次,并应做好记录。
沉降观测应包括充水前`充水过程中·充满水后·放水后的全过程。
B.0.3 沉降观测应采用环形闭合方法或往返闭合方法进行检查,测量精度宜采用2级水准测量,视线长度宜为20m~30m,视线高度不宜低于0.3m。
B.0.4 坚实地基基础,设计无要求时,第一台罐可快速充水到1|2罐高进行沉降观测,并与充水前观测到的数据进行对照,计算出实际的不规则沉降量。
当不均匀沉降量不大于5mm|d时,可继续充水到3|4罐高进行观测。
当不均匀沉降量仍不大于5mm|d时,可继续充水到最高操作液位,分别在冲水后和保持48h后进行观测,沉降量无明细那变化,即可放水;当沉降量又有明显变化,则应保持最高操作液位,进行每天的定期观测,直至沉降稳定为止。
当地一台罐基础沉降量符合要求,且其他储罐基础构造和施工方法和第一台罐完全相同,对其他储罐的充水试验,可取消充水到罐高的1|2和3|4的两次观测。
B.0.5 软地基基础,预计沉降量超过300mm或可能发生滑移失效时,应以
0.6mm|d的速度向罐内充水。
当水位高度达到3m时,应停止冲水,每天定期进行沉降观测并绘制时间|沉降量的曲线图,当沉降量减少时,可继续充水,但应减少日冲水高度。
当罐内水位接近最高操作液位时,应在每天清晨做一次观测后再充氺,并在当天傍晚再做一次观测,当发生沉降量增加,应立即把当天重入的水放掉,并以较小的日冲水量重复上述的沉降观测,直到沉降量无明显变化,沉降稳定为止。
B.0.6 储罐的不均匀沉降值不用超过设计文件的要求。
当设计文件无要求时,储罐基础直径方向的沉降差不得超过表0.6的规定,支撑罐壁的基础部分不应发生沉降突变;沿罐壁圆周方向任意10m弧长内的沉降差不应大于25mm。
