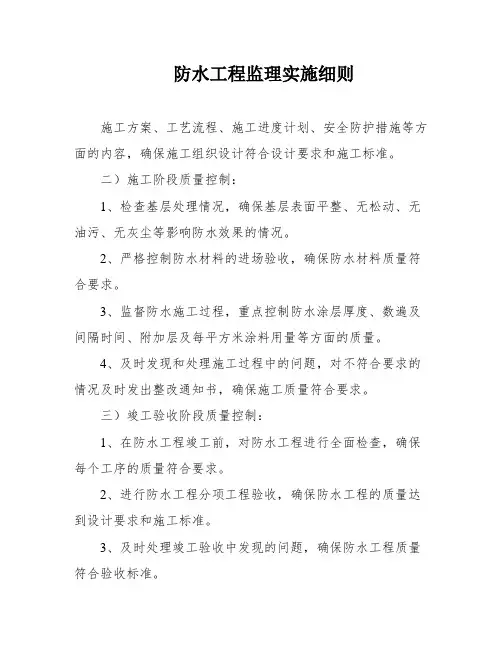

防水工程监理实施细则
一、防水工程特点
地下防水工程是指对工业与民用建筑地下工程;防护工程、隧道及地下铁道等建(构)筑物,进行防水设计、防水施工和维护管理等各项技术工作的工程实体。

根据地下工程的重要性和使用中对防水的要求,确定结构防水等级。

对地下铁道工程来说,一般车站从通道、出入口工程均为一般防水,其防水效果应达到不渗不漏。

风道为二级防水,其应达到不渗漏,结构表面湿渍面积不应大于总防水面积的6/1000;任意100m2防水面积上的湿渍不超过4处,单个湿渍的最大面积不大于0.2 m2。

从工程的防水重要性来看,地铁车站及防水工程具有“等级高,项目多,细部结构多,施工质量难保证”等特点,为了保证地铁工程防水效果,施工中应严格遵循设计“以防为主,刚柔结合,多道防线,因地制宜,综合治理”的原则,通过对施工各工序过程的控制来达到要求,监理要对防水工程的施工进行严格控制。

二、防水工程质量监控点及控制措施
(一)涂膜防水层
1、质量监控点
材料质量,涂膜厚度
2、控制方法
a、涂膜防水材料质量必须经进场试验合格后方可使用
b、防水施工人员应持证上岗
c、对涂膜防水层基面施工质量进行检查,其应满足平整、坚实、清洁、干燥,不得有渗水及结漏,凸角、凹坑及起砂现象。

d、对涂膜防水层施工进行旁站,监督其防水施工工艺是否符合要求。

涂膜防水层施工应满足以下要求:A:涂料按产品或设计规定配置,每次配料应在规定的时间内用完。

B:基层上应先涂一层与涂膜材料相溶的基层处理剂。

C:涂布时应遵循先细部后大局的原则。

D:涂膜时应分层涂布,并在前层干燥后方可涂布后一层。

E:上下层涂布方向应垂直,同一层涂时,应顺向均匀涂布。

3、缺陷形成原因预防及处理措施
(1)、气孔气泡
形成原因:材料搅拌方式或搅拌时间不够,基层未处理好。

预防措施:搅拌时间以3—5min为宜,处理好基层
处理措施:气孔:以橡胶板刷用力将材料压入气孔填实,再进行增补涂抹。

气泡:将其穿破清除浮膜,用处理气孔的方法进行处理。

(2)、起鼓
形成原因:基层质量不良,有起皮开裂;基层不干焊;环境强度大,通风不良,涂层表面有冷凝水。

预防措施:严格对基层质量进行检查,加强通风,消除涂膜表面冷凝水
处理措施:先将起鼓部分,全部割除,漏出基层,排除潮气,待基层
干燥后先涂底层涂料,再依防水层施工方法逐层涂抹,最
好加抹增强涂布。

处理时必须分层涂抹。

(3)翘边
形成原因:基层处理不良,不清洁或不干燥,底层涂料黏结力不强;
收头时操作不细致或密封处理不佳。

预防措施:施工时操作要细致,细部施工要防止带水施工,保持基层干燥,处理好基层。

处理措施:将翘边部分割去,将基层打毛,处理干燥再涂刮底层涂料,然后按增强作法仔细分层作好涂膜防水层。

(4)破损
形成原因:成品保护意识不足,划伤或过早上人行走;放置工具等使防水层遭受破损而变形损坏。

预防措施:作好成品保护工作。

处理措施:对于轻度损伤,作增强涂布,对重度损伤应将破损部分割除(稍大一些),露出基层,并清理干净,再按施工要求
重新施作,并应增强涂布。

(二)ECB塑料防水板防水层
1、质量控制点
材料质量、搭接宽度、焊接质量。

2、质量控制方法
①、防水板必须经过进场复试合格后方可使用;
②、防水施工人员应持证上岗;
③、基层处理应符合坚实、平整、圆顺、无漏水现象,阴阳角应作成圆弧形,基层平整度符合D/L=1/6~1/10
④、塑料板铺设与固定应符合设计及规范要求
A:无纺布缓冲层用暗钉固定,防水板边铺边将其与暗钉圈焊接牢固;B:搭接宽度应为100mm,允许偏差控制在-5mm,下部防水板应压住上部防水板;
C:搭接缝采用双条焊缝,焊接方式为热熔焊接,单条焊缝焊接宽度不应小于10mm;
D:防水板铺设应平整,与基层密贴,防止产生下垂、绷紧和破损现象。

⑤焊接质量采用充气检查,检查方法为:充气气压0.25MPa,持续时间15分钟,压力下降不大于10%为合格。

3、缺陷形成原因、预防及处理措施
①下垂
形成原因:暗钉圈钉设数量少;焊接不牢,造成悬吊。

预防措施:暗钉圈钉设按设计要求进行,必要时适当加密;将防水板与暗钉圈焊接牢固。

处理措施:在钢筋绑扎完成后,点焊绑有砂浆垫块的适当长度短钢筋将下垂处托起。

②绷紧
形成原因:铺设防水板时未与基面密贴。

预防措施:铺设时注意使防水板与基面密贴。

处理措施:将绷紧处防水板割开,再将切缝焊严密。

(三)膨润土防水毯防水层
1、质量监控点
材料质量、搭接宽度、搭接缝密封、钉距、增强层处理。

2、质量控制方法
①材料必须经过进场复试合格后方可使用;
②防水施工人员必须持证上岗;
③基层平面应密实、平整、无尖锐突起或凹坑;平整度符合D/L≤1/6,阴阳角部位作成圆弧形或倒角;
④防水毯施工工艺必须符合要求
A、防水毯应用水泥钉及垫片穿孔固定,顶孔呈梅花型布置,钉间距立面不大于500mm,搭接缝处钉距不大于300mm。

B、防水毯铺设时带有HDPE薄膜面朝向迎水面,搭接宽度不小于100mm,搭接缝处固定钉距缝边缘距离应为15~20mm。

C、防水毯铺设应平整、密贴无空鼓、皱折现象。

D、大面防水毯的搭接缝不宜设在拐角处,搭接缝距拐角500mm以上,拐角处常铺设500mm的加层(先附加后大面),如搭接不可避免时,搭接宽度为600mm,即立面、平面上的防水毯右拐角处均再经平面、立面延长300mm,不另铺设500mm加强层,且立面防水毯必须压在平
面防水毯之上,搭接缝应错开,且需用防水浆封闭。

E、甩头的预留长度应比钢筋头长200mm以上,且必须大于500mm,并用收边条收边密封。

F、防水毯与防水板搭接时,防水板必须压在防水毯上,用水泥钉和垫片固定,搭接缝用防水浆密封,且在防水板上焊接背贴式止水带。

3、缺陷形成原因、预防及处理措施
①破损
形成原因:钉距过大,在防水毯重力作用下,造成防水毯在钉孔处拉伸形成孔洞;成品保护意识不足,造成划伤或穿透。

预防措施:
A、按设计规范要求固定防水毯。

B、增强成品保护意识,防止后续工程施工中破坏防水毯。

处理措施:
对钉孔,用防水浆封闭。

对其他较大的破损,先用防水浆将破损部位封闭,再用同质防水毯覆盖修补,补丁边缘应大于破损边缘300mm,并用水泥钉固定,补丁周边用防水浆封闭。

②空鼓、皱折
形成原因:防水毯未与基层密贴、基面不平整、应增设钉处未增设。

预防措施:
A、基层表面须符合要求,平整度应满足D/L≤1/6的要求。

B、防水毯铺设时应与基层密贴,必要时增加水泥钉固定处。

处理措施:
将空鼓或皱折处切开,并使之与基面密贴,采用防水浆封闭,再用破损处理方法处理。

(四)防水细部构造
1、质量监控点
材料质量、材料种类、施工作法。

2、质量控制方法
细部构造是对变形缝、施工缝、穿墙管、埋放件等细处的防水处理。

从工程实践来看,细部构造是防水工程施工质量中的一个薄弱环节。

如果其处理不好,将会对整个车站的防水工程造成重大影响,且封堵处理困难代价较大,因此要对细部构造的防水施工予以足够重视。

对细部构造的质量控制按以下要求进行:
A:细部构造所用止水带、遇水膨胀橡胶腻子止水条,遇水膨胀胶和接缝密封材料等材料种类,必须符合设计及规范要求,且须进场复试合格后方可使用。

B:防水施工人员必须持证上岗。

C:防水细部构造的施工做法必须符合设计要求。

D:中埋式止水带中心线应与施工缝、变形缝中心线重合,其固定应牢固、平直、不得有扭曲现象。

E:穿墙管止水环与主管或翼环与套管应连续满焊,并做防腐处理。

F:接缝处砼表面应密实、洁净、干燥;密封材料应嵌填严密,黏结
牢固,不得有开裂、鼓包或下塌现象。

G:细部构造施工时监理人员应进行旁站监理,督促施工人员严格按设计要求作法进行施工。

H:隐蔽工程验收时,应严格对止水带焊接质量进行检查,确保实现分区防水的目标。

3、缺陷形成原因、预防及处理措施
a:止水带焊接不严密
形成原因:施工人员技术不过关,无证上岗,施工人员责任心不强,焊接机具性能不符合要求。

预防措施:施工人员应经过培训且持证上岗;选用适用的焊接机具。

处理措施:对焊接不严密处进行补焊
b:止水条安设在先浇砼表面,止水条不居中;
形成原因:施工中未预埋合格的木条或木条埋设两个方向均不居中。

预防措施:按要求留设止水条槽
处理措施:将砼表面凿平,弹线,然后凿出所需宽度和深度的槽
c:中埋式止水带固定及位置不符合要求
形成原因:技术交底不细,施工人员对要求不了解,施工人员责任心不强,未按设计要求施作。

预防措施:技术交底应明确,细致;强化质量意识,严格按设计要求施作。

处理措施:在止水带两侧加设止水条或止水胶
三、安全控制
1、施工现场应配备一定数量的灭火器;
2、须搭设作业脚手架时,脚手架搭设须符合要求;
3、人员高处作业时,需佩带安全带作业;
4、临电作业由电工进行;
5、监理人员还应通过巡视,旁站等方法,对施工安全进行控制,发现隐患后,及时要求施工单位整改。
