[工程类试卷]公路工程施工组织练习试卷1及答案与解析
- 格式:doc
- 大小:181.00 KB
- 文档页数:15
20XX年一级建造师考试公路工程考试题库含答案与解析一、单项选择题(共20题,每题1分。
每题的备选答案中,只有一个最正确或最符合题意;选对每题得1分;没选或选错均不得分)1、下列路基工程可安排冬期施工的是()。
A.岩石地段的路堑开挖B.在河滩低洼地带将被水淹的填土路堤C.填方路基原地面草皮的铲除D.高速公路的土路堤填筑2、下列交通安全设施中,不起诱导视线作用的是()。
A.指示标志B.防撞筒C.轮廓标D.突起路标3、软土地基的工程特性是()。
A.透水性强B.天然强度低C.流变性差D.压缩性低4、根据《公路工程概预算编制办法》,工地转移费的计算基数是()。
A.转移的人工费B.转移的机械费C.各类工程的直接工程费D.各类工程的直接费5、不属于高填方路基沉降病害的防治措施的是()。
A.加强对原地面的处理B.避免填筑速度过快C.严格分层填筑,充分压实D.强度高的粗颗粒土填筑路基上部6、浅埋段和洞口加强段的开挖施工,不适合采用的方法是()。
A.单侧壁导坑法B.双侧壁导坑法C.留核心土开挖法D.全断面法开挖7、某高速公路桥梁工程单跨最大跨度60m,桥梁总长400m,可承包该工程的公路施工企业是()。
A.公路工程施工总承包三级企业B.公路路面工程专业承包-级企业C.公路路基工程专业承包-级企业D.公路交通工程专业承包二级企业8、隧道洞口受坍方、落石、泥石流、滑坡、雪害等危害时,通常应设置()。
A.明洞B.挡土墙C.排水沟D.仰拱9、公路工程常用的流水参数中,属于工艺参数的是()。
A.施工段B.施工过程数C.流水节拍D.组织间歇10、属于预防水泥混凝土路面断板的措施是()。
A.尽量采用平接缝B.采用两台或两台以上摊铺机梯队作业C.做好压缝并及时切缝D.在摊铺机前设专人清除掉在“滑靴”前的混合料11、就地浇筑梁(板)的实测项目中属于关键项目的是()。
A.长度B.混凝土强度C.横坡D.平整度12、不属于膨胀土工程特性的是()。

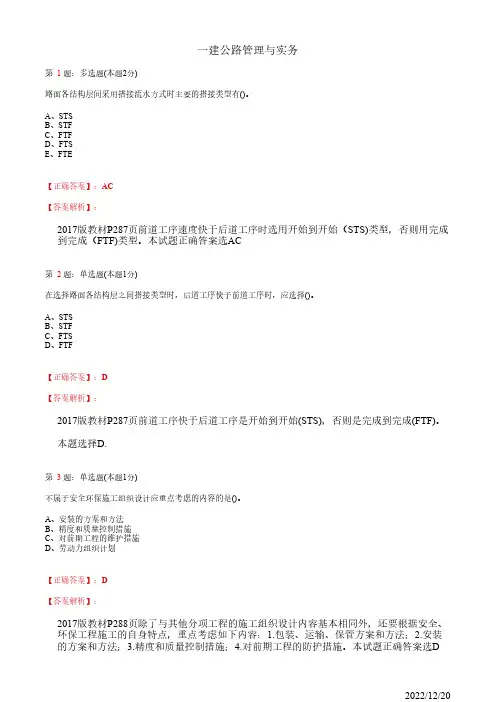

一建公路管理与实务第 1题:多选题(本题2分)路面各结构层间采用搭接流水方式时主要的搭接类型有()。
A、STSB、STFC、FTFD、FTSE、FTE【正确答案】:AC【答案解析】:2017版教材P287页前道工序速度快于后道工序时选用开始到开始(STS)类型,否则用完成到完成(FTF)类型。
本试题正确答案选AC第 2题:单选题(本题1分)在选择路面各结构层之间搭接类型时,后道工序快于前道工序时,应选择()。
A、STSB、STFC、FTSD、FTF【正确答案】:D【答案解析】:2017版教材P287页前道工序快于后道工序是开始到开始(STS),否则是完成到完成(FTF)。
本题选择D.第 3题:单选题(本题1分)不属于安全环保施工组织设计应重点考虑的内容的是()。
A、安装的方案和方法B、精度和质量控制措施C、对前期工程的维护措施D、劳动力组织计划【正确答案】:D【答案解析】:2017版教材P288页除了与其他分项工程的施工组织设计内容基本相同外,还要根据安全、环保工程施工的自身特点,重点考虑如下内容:1.包装、运输、保管方案和方法;2.安装的方案和方法;3.精度和质量控制措施;4.对前期工程的防护措施。
本试题正确答案选D第 4题:多选题(本题2分)施工组织设计完成后,通过对“S”曲线的形状分析,可以()。
A、定性分析施工组织设计中工作内容安排的合理性B、可利用“香蕉”曲线对进度进行合理安排C、结合“香蕉”曲线进行施工中的进度控制D、结合“香蕉”曲线进行施工中的费用控制E、结合“香蕉”曲线进行施工中的合同控制【正确答案】:ABCD【答案解析】:2017版教材P289页施工组织设计完成后,通过对“S”曲线的形状分析,可以定性分析施工组织设计中工作内容安排的合理性,并可利用“香蕉”曲线对进度进行合理安排。
同时,“S”曲线还可以在工程项目实施的过程中,结合“香蕉”曲线(工程进度管理曲线)进行施工中的进度、费用控制。
公路施工组织与概预算第一章公路施工组织概论一、单项选择题【每题的备选项中,只有1个最符合题意】1.从再生产的角度来看,实现固定资本扩大再生产主要是通过(D)实现的。
A.公路工程的小修、保养B.公路工程大中修C.公路工程技术改造D.公路工程基本建设2.以下哪项不属于公路建筑产品特点的是(C)。
A.固定性B.庞大性C.批量性D.多样性3.与一般工业生产相比,公路建筑产品最明显的特点是(A)。
A.固定性B.庞大性C.易损性D.多样性4.公路建筑产品的特点决定了公路工程施工的技术经济特点,其中施工的流动性是由于(C)决定的。
A.产品的多样性B.产品的形体庞大性C.产品的固定性D.产品的易损性5.不属于公路基本建设活动的内容的是(D)。
A.建筑安装工程B.设备及工器具购置C.其它基本建设工作D.运营与养护管理6.施工组织总设计是以(A)为编制对象。
A.建设项目B.单位工程C.分部工程D.分项工程7.有独立的设计文件,竣工后可以独立发挥生产能力或效益的工程称之为(A)。
A.建设项目B.分项工程C.单位工程D.分部工程8.以下说法正确的是(A)。
A.在初步设计阶段编制设计概算,采用概算定额B.在施工图设计阶段编制修正概算,采用修正概算定额C.在预可行性阶段编制施工预算,采用施工定额D.施工阶段中编制施工图预算,采用预算定额9.关于公路工程基本建设项目的设计,以下说法正确的是(C)。
A.公路工程项目一般采用三阶段设计的方式B.一阶段设计方式是指初步设计C.二阶段设计是指初步设计和施工图设计D.三阶段设计是指初步设计、工艺设计和施工图设计10.在桥梁基础施工中,通常划分为围堰、挖基础、砌筑基础、回填土方等,这种按不同材料、不同施工方法划分的项目,称为(D)。
A.单项工程B.单位工程C.分部工程D.分项工程二、多项选择题【每题的备选项中,有2个或2个以上符合题意,至少有1个错项。
错选,本题不得分;少选,所选的每个正确选项得0.5分】1.施工组织设计按工程规模和工程进展秩序,可以分为(CDE)。
道路工程考试试卷及答案2010-10-12 08:39一.简要解释下列名词(共计20分,每个名词解释2分)1.第30位小时交通量:将一年365天8760个小时的交通量从大到小顺序排列起来,排在第30个小时的交通量称为第2.设计车速: 设计车速指在气候正常,交通密度小,汽车运行只受道路本身条件的影响时,一般驾驶员能保持安3.缓和曲线:设置在直线与圆曲线之间或半径相差较大的两个转向相同的圆曲线之间的曲率连续变化的曲线。
:4.曲线超高(也叫超高):设置在直线与圆曲线之间或半径相差较大的两个转向相同的圆曲线之间的曲率连续变化5.停车视距:驾驶人员发现前方有障碍物到汽车在障碍物前安全停止所需要的最短距离。
二.填空题(共计30分,每空1分)1.按技术标准分类,我国公路共分为高速公路、一级公路、二级公路、(三级公路4)和四级公路。
2.按照道路在城市道路网中的地位、交通功能以及对沿线建筑物的服务功能,城市道路分为快速路、主干路3. 汽车在道路上行驶过程中需要克服的阻力有(10)、(11)和(12)。
4. 汽车行驶总的要求是(13)、(14)、(15)和(16 )。
三.选择题(共计25分,每个选择题5分)1.某双车道公路转弯路段需加宽,若其上行驶汽车后轴至前保险杠距离为5米,转弯半径R=125米,则加宽值(A):0.2,(B):0.1,(C):0.052.微丘地形是指起伏不大的丘陵,地面自然坡度在以下,相对高差在以下。
(A):3°、100米,(B):20°、200米,(C):20°、100米3. 我国《标准》规定,除可不设缓和曲线外,其余各级公路都应设置缓和曲线。
(A):三和四级公路,(B):四级公路,(C):乡村公路4.假定路面混凝土板变形完全受阻,在中午时间段混凝土板产生翘曲应力,此时板底弯拉应力是荷载应力____(A)减;(B)加;(C)不考虑5.相同车辆荷载作用下,最大弯沉值相同,那么弯沉盆半径较大的路面结构较弯沉盆半径较小的路面结构的刚度是(A)小;(B)大;(C)相同;(D)与弯沉盆半径无关。
第一章施工组织概论1、公路建设的内容和特点是什么? 其资金来源有哪些?答:公路建设的内容:公路的小修、保养;公路工程的大中修与技术改造;公路工程基本建设。
公路建筑产品的特点:产品的固定性、产品的多样性、产品形体的庞大性、产品部分结构的易损性。
公路施工的技术经济特点:施工流动性大,施工协作性高,施工周期长,受外界干扰及自然因素影响大。
资金来源是:凡属于固定资产的维修、固定资产的更新和技术改造资金由交通经费即养路费开支;而扩大再生产中的新建公路和新建大中桥等基本建设投资开支。
2、公路基本建设通过哪些形式实现固定资产扩大再生产?答:公路基本建设通过新建、改建、扩建和重建四种形式实现固定资产的扩大再生产。
凡属于固定资产的维修、固定资产的更新和技术改造资金,由交通经费即养路费开支。
而扩大再生产中的新建公路和新建独立大桥等由基本建设投资开支。
3、公路基本建设的定义,内容及其组成项目是什么?答:公路基本建设:指公路运输业有关固定资产的建筑、购置、安装活动以及与其相关的如勘察设计、征用土地等工作。
内容:建筑安装工程,设备、工具、器具的购置,其它基本建设工作。
组成项目:基本建设项目,单项工程,单位工程,分部工程,分项工程。
4、公路基本建设程序的定义及内容是什么?答:公路基本建设程序:基本建设项目在整个建设过程中各项工作的先后顺序,称基本建设程序。
坚持基本建设程序的意义:基本建设涉及面广,它受到地质、气候、水文等自然条件和资源供应、技术水平等物质技术条件的严格制约,需要内外各个环节的密切配合,并且要求按照既定需要和有科学根据的总体设计进行建设。
内容:项目建议书,可行性研究,设计文件,列入年度基建计划,施工准备,组织施工,竣工验收、交付使用。
5、公路基本建设项目通常有几种设计,包括哪些设计文件,各适用什么工程?答:公路基本建设项目通常有一阶段设计、两阶段设计、三阶段设计三种设计。
包括一阶段施工图设计,适用于方案明确的简单小型项目,两阶段初步设计和施工图设计,适用于一般工程项目,三阶段初步设计、三阶段技术设计、三阶段施工图设计,适用于技术复杂的大型项目。
公路工程施工组织知识点、习题及答案1.公路工程施工组织设计的概念和主要任务(表3-7-1)1.施工组织设计的分类(表3-7-2)3.施工组织设计的编制原则1)严格遵守工期定额和合同规定的工程竣工及交付使用期限。
2)合理安排施工程序与顺序。
在安排施工程序时,通常应考虑以下几点:①要及时完成有关的施工准备工作,为正式施工创造良好条件。
②正式施工前应先进行平整场地,铺设管网,修筑道路等全场性工程及可供施工使用的永久性建筑物,然后再进行各个工程项目的施工。
③对于单个构筑物的施工顺序,既要考虑空间顺序,也要考虑工种之间的顺序。
3)用流水作业法和网络计划法安排施工进度计划。
4)恰当地安排冬、雨季的施工项目。
5)采用先进合理而又可行的施工方法,贯彻执行技术规范和操作规程,确保工程质量和安全施工,降低工程成本。
6)尽量利用正式工程、原有或就近的已有设施,以减少各种临时设施;尽量利用当地资源,合理安排运输、装卸与存储作业,减少物资运输量,避免二次搬运;精心进行施工场地规划布置,节约施工临时用地,不占或少占农田。
7)实施目标管理。
8)与施工项目管理相结合。
4.编制程序(表 3-7-3)5.公路施工组织的具体任务1)确定开工前必须完成的各项准备工作;2)计算工程数量、合理部署施工力量,确定劳动力、机械台班、各种材料、构件等的需要量和供应方案;3)确定施工方案,选择施工机具;4)安排施工顺序,编制施工进度计划;5)确定工地上的设备停放场、料场、仓库、办公室、预制场地等的平面布置;6)制定确保工程质量及完全生产的有效技术措施。
6.公路工程项目的施工过程组织原理按照现行的公路工程设计概预算文件编制办法,将公路工程划分为路基、路面、桥涵、交叉工程、隧道、其他工程及沿线设施六个分项工程。
公路工程项目的施工过程组织的主要内容包括:时间组织、资源组织和空间组织。
时间组织又是施工组织的核心。
时间组织主要考虑实施施工的作业顺序和施工组织的作业方式。

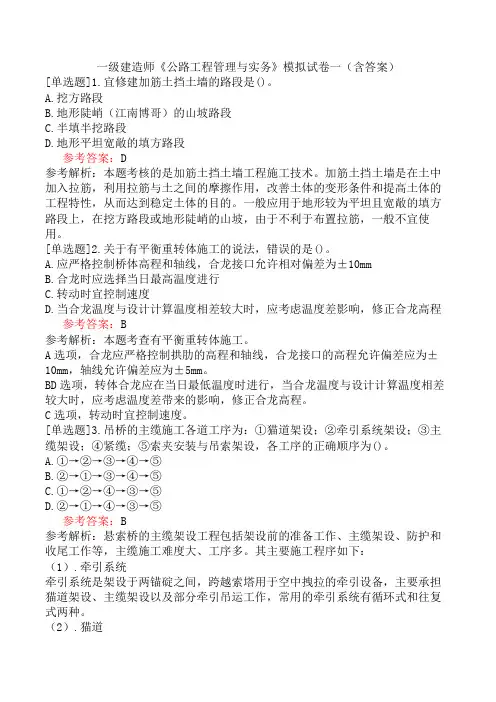

一级建造师《公路工程管理与实务》模拟试卷一(含答案)[单选题]1.宜修建加筋土挡土墙的路段是()。
A.挖方路段B.地形陡峭(江南博哥)的山坡路段C.半填半挖路段D.地形平坦宽敞的填方路段参考答案:D参考解析:本题考核的是加筋土挡土墙工程施工技术。
加筋土挡土墙是在土中加入拉筋,利用拉筋与土之间的摩擦作用,改善土体的变形条件和提高土体的工程特性,从而达到稳定土体的目的。
一般应用于地形较为平坦且宽敞的填方路段上,在挖方路段或地形陡峭的山坡,由于不利于布置拉筋,一般不宜使用。
[单选题]2.关于有平衡重转体施工的说法,错误的是()。
A.应严格控制桥体高程和轴线,合龙接口允许相对偏差为±10mmB.合龙时应选择当日最高温度进行C.转动时宜控制速度D.当合龙温度与设计计算温度相差较大时,应考虑温度差影响,修正合龙高程参考答案:B参考解析:本题考查有平衡重转体施工。
A选项,合龙应严格控制拱肋的高程和轴线,合龙接口的高程允许偏差应为±10mm,轴线允许偏差应为±5mm。
BD选项,转体合龙应在当日最低温度时进行,当合龙温度与设计计算温度相差较大时,应考虑温度差带来的影响,修正合龙高程。
C选项,转动时宜控制速度。
[单选题]3.吊桥的主缆施工各道工序为:①猫道架设;②牵引系统架设;③主缆架设;④紧缆;⑤索夹安装与吊索架设,各工序的正确顺序为()。
A.①→②→③→④→⑤B.②→①→③→④→⑤C.①→②→④→③→⑤D.②→①→④→③→⑤参考答案:B参考解析:悬索桥的主缆架设工程包括架设前的准备工作、主缆架设、防护和收尾工作等,主缆施工难度大、工序多。
其主要施工程序如下:(1).牵引系统牵引系统是架设于两锚碇之间,跨越索塔用于空中拽拉的牵引设备,主要承担猫道架设、主缆架设以及部分牵引吊运工作,常用的牵引系统有循环式和往复式两种。
(2).猫道猫道是供主缆架设、紧缆、索夹安装、吊索安装以及主缆防护用的空中作业脚手架。

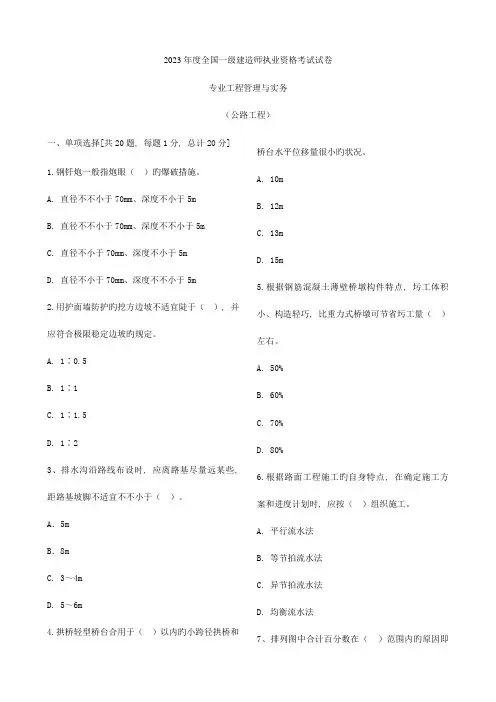

2023年度全国一级建造师执业资格考试试卷专业工程管理与实务(公路工程)一、单项选择[共20题, 每题1分, 总计20分]1.钢钎炮一般指炮眼()旳爆破措施。
A. 直径不不小于70mm、深度不小于5mB. 直径不不小于70mm、深度不不小于5mC. 直径不小于70mm、深度不小于5mD. 直径不小于70mm、深度不不小于5m2.用护面墙防护旳挖方边坡不适宜陡于(), 并应符合极限稳定边坡旳规定。
A. 1∶0.5B. 1∶1C. 1∶1.5D. 1∶23、排水沟沿路线布设时, 应离路基尽量远某些, 距路基坡脚不适宜不不小于()。
A.5mB.8mC. 3~4mD. 5~6m4.拱桥轻型桥台合用于()以内旳小跨径拱桥和桥台水平位移量很小旳状况。
A. 10mB. 12mC. 13mD. 15m5.根据钢筋混凝土薄壁桥墩构件特点, 圬工体积小、构造轻巧, 比重力式桥墩可节省圬工量()左右。
A. 50%B. 60%C. 70%D. 80%6.根据路面工程施工旳自身特点, 在确定施工方案和进度计划时, 应按()组织施工。
A. 平行流水法B. 等节拍流水法C. 异节拍流水法D. 均衡流水法7、排列图中合计百分数在()范围内旳原因即为重要原因。
A. 0~60B. 0~70C. 0~80D. 0~908、级配碎石路拌法施工平地机摊铺混合料时, 其松铺系数约为()。
A. 1.25~1.35B. 1.30~1.40C. 1.40~1.50D. 1.45~1.559、一级建造师执业资格考试先张法预制梁(板)承力台座由混凝土筑成, 应有足够旳强度、刚度和稳定性, 钢横梁受力后, 挠度不能()。
A. 不小于1mmB. 不小于2mmC. 不小于3mmD. 不小于4mm10、悬臂标志旳预拱度为()。
A. 20mmB. 30mmC. 40mmD. 50mm11.根据电缆线路敷设规定, 直埋电缆旳埋深不应()。
A. 不不小于0.4mB. 不不小于0.5mC. 不不小于0.6mD. 不不小于0.7m12.施工图旳修改权为()及项目设计者所拥有。
2024年一级建造师考试公路工程管理与实务复习试卷(答案在后面)一、单项选择题(本大题有20小题,每小题1分,共20分)1、在公路工程施工过程中,下列哪项不属于施工组织设计的主要内容?A、施工进度计划B、施工方案C、施工质量控制D、施工安全防护2、下列关于公路工程招投标的说法中,正确的是:A、投标文件应在投标截止时间前30分钟递交B、投标保证金不得超过投标报价的2%C、招标人应当自收到投标文件之日起15日内确定中标人D、中标通知书发出后,招标人应当与中标人签订书面合同3、关于公路工程质量检验,下列说法错误的是:A、公路工程质量检验应按照国家标准和行业标准进行B、公路工程质量检验应确保工程质量符合设计要求C、公路工程质量检验应在施工过程中进行,并在施工完成后进行验收D、公路工程质量检验应独立于施工过程,由专门的质量检验机构进行4、题干:在公路工程中,下列哪种材料属于高等级公路建设常用的基层材料?A. 砂砾B. 红砖C. 水泥稳定砂砾D. 纤维混凝土5、题干:在公路工程的质量控制中,以下哪个阶段是确保工程质量的关键环节?A. 设计阶段B. 施工准备阶段C. 施工过程控制阶段D. 竣工验收阶段6、题干:在公路工程中,以下哪种施工方法适用于大体积混凝土的浇筑?A. 分层浇筑法B. 斜面浇筑法C. 连续浇筑法D. 预制构件法7、关于公路工程中的隧道施工,以下哪项不是隧道施工中常见的地质问题?A. 岩溶发育B. 地下水问题C. 地震活动D. 断层活动8、在公路工程中,对于大体积混凝土浇筑,以下哪种方法不是常用的施工技术?A. 分层浇筑B. 混凝土泵送C. 预应力施工D. 钢筋焊接9、关于公路工程中的路面结构设计,以下哪个参数不是路面设计的主要指标?A. 载荷等级B. 水稳定性C. 抗滑性能D. 耐久性10、下列关于公路工程路基施工中土石混合料填筑的说法,正确的是()。
A. 土石混合料应分层填筑,每层厚度不宜超过30cmB. 土石混合料填筑前,应对填料进行含水量和颗粒分析C. 土石混合料填筑时,应先填石料,后填土料D. 土石混合料填筑后,应及时进行压实,压实度应达到95%11、下列关于公路工程路面施工中沥青混凝土面层施工的说法,错误的是()。

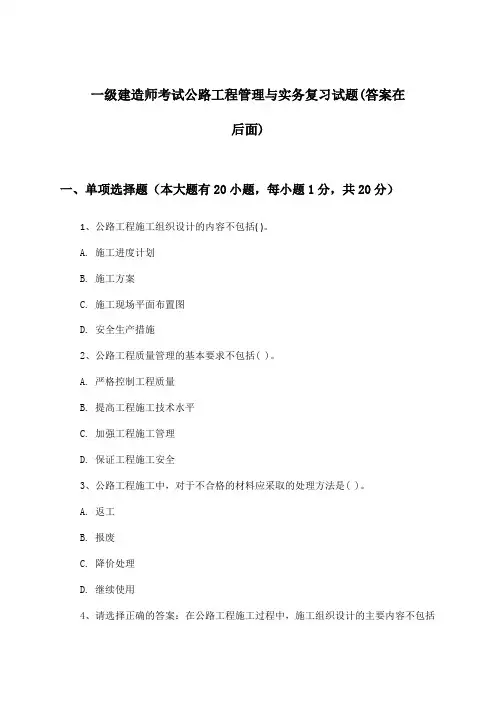

一级建造师考试公路工程管理与实务复习试题(答案在后面)一、单项选择题(本大题有20小题,每小题1分,共20分)1、公路工程施工组织设计的内容不包括( )。
A. 施工进度计划B. 施工方案C. 施工现场平面布置图D. 安全生产措施2、公路工程质量管理的基本要求不包括( )。
A. 严格控制工程质量B. 提高工程施工技术水平C. 加强工程施工管理D. 保证工程施工安全3、公路工程施工中,对于不合格的材料应采取的处理方法是( )。
A. 返工B. 报废C. 降价处理D. 继续使用4、请选择正确的答案:在公路工程施工过程中,施工组织设计的主要内容不包括______ 。
A. 工程概况B. 施工方案C. 环境保护措施D. 建筑材料供应计划5、请选择正确的答案:在公路工程质量检验标准中,关于路面平整度的检测,以下说法正确的是 ______ 。
A. 平整度检测时要求测点的密度至少为30点/路段B. 平整度检测的仪器至少包括直线测距仪和滑尺C. 当平整度标准差大于2.5mm时,路面需要返工处理D. 平整度检测的最低要求是每个路段至少检测20点6、请选择正确的答案:在进行公路工程施工合同管理中,以下哪项不属于施工记录更新工作?A. 施工进度记录更新B. 施工人员变更记录更新C. 施工材料供应记录更新D. 工程变更记录更新7、在公路施工过程中,下列哪种施工组织方式通常用于大型路基填方工程?(A)联合体施工(B)计发段施工(C)分包施工(D)包段施工8、下列关于公路施工安全生产的措施中,哪项属于预防性措施?(A)急救设施配备齐全(B)建立完善的安全责任体系(C)组织施工员进行安全技能培训(D)制定应急预案9、在公路沥青混凝土路面施工过程中,对沥青的冷却溜池度控制,主要目的是: (A)提高沥青的粘度(B)延长沥青的储存时间(C)防止沥青混凝土的路面易裂缝(D)确保沥青混凝土的工程质量10、根据现行《公路工程国内招标文件范本》(2018年版),承包人通知时应包含的内容有____________________________________________________________ 。
一级建造师《公路工程》练习题与答案一级建造师《公路工程》练习题与答案练习题一1[单选题]变通标线是由标划于路面上的各种线条、箭头、文字、立面标记和( )等构成的。
A.分合流标志B.线形诱导标C.突起路标D.轮廓标参考答案:C参考解析:交通标线的主要作用是传递有关道路交通的规则、警告和指引交通。
它是由施划或安装于道路上的各种线条、箭头、文字、图案、立面标记、实体标记、突起路标等构成的。
2[简答题]1.背景材料:某高速公路上下行分离式隧道,洞口间距40m,左线长3216m,右线长3100m,隧道最大埋深500m,进出口为浅埋段,Ⅳ级围岩。
洞身地质条件复杂,地质报告指出,隧道穿越地层为三叠系底层,岩性主要为炭质泥岩、砂岩、泥岩砂岩互层,且有瓦斯设防段、涌水段和岩爆段,I、Ⅱ、Ⅲ级围岩大致各占1/3,节理裂隙发育,岩层十分破碎,且穿越一组背斜,在其褶曲轴部地带中的炭质泥岩及薄煤层中并存有瓦斯等有害气体,有瓦斯聚集涌出的可能,应对瓦斯重点设防,加强通风、瓦斯监测等丁作。
隧道施工过程中为防止发生塌方冒顶事故,项目部加强了施工监控量测,量测项目有洞内外观测、锚杆或锚索内力及抗拔力、地表下沉、围岩体内位移、支护及衬砌内应力。
项目部还实行安全目标管理,采取了一系列措施,要求进人隧道施工现场的所有人员必须经过专门的安全知识教育,接受安全技术交底;电钻钻眼应检查把手胶套的绝缘是否良好,电钻工应戴棉纱手套,穿绝缘胶鞋;爆破作业人员不能穿着化纤服装,炸药装在带盖的容器内用汽车一起运送;隧道开挖及衬砌作业地段的照明电器电压为110220V。
同时加强瓦斯等有毒有害气体的防治,通风设施由专职安全员兼管。
2.问题:(1)补充本项目施工监控量测的必测项目。
(2)指出并改正项目部安全管理措施中的错误。
参考解析:(1)本项目施工监控量测的必测项目还有:周边位移、拱顶下沉。
(2)“电钻工应戴棉纱手套”错误,应戴绝缘胶皮手套。
1)“炸药装在带盖的容器内用汽车一起运送”错误,应改为:炸药装在带盖的容器内用汽车分别运送。
建筑施工技术练习试卷1及答案与解析一、单项选择题共40题,每题1分。
每题的备选项中只有一个最符合题意。
1 土方工程的施工工艺过程包括( )。
(A)勘察、选址、开挖、运输、填筑等(B)勘察、设计、开挖、填筑与压实等(C)开挖、运输、填筑与压实等(D)只包括开挖和填筑2 影响填土压实质量的主要因素有( )。
(A)压实功、土的含水量以及每层铺土厚度(B)压实方法、填土顺序、开挖深度(C)开挖顺序、土的含水量和土的性质(D)土的含水量以及每层铺土的压实程度3 在填土压实中不能选用的土料是( )。
(A)粉质黏土(B)密实的砂土(C)膨胀土、淤泥和淤泥质土(D)黏土4 下列有关推土机的叙述正确的是( )。
(A)推土机多用开挖深度大于1.5m的基坑(B)推土机多用于场地清理和平整(C)铲土、运土和卸土是推土机的基本作业行程(D)推土机可以推挖任何类别的土体5 以下关于铲运机的叙述正确的是( )。
(A)铲运机不适宜开挖含水量不超过27%的松土和普通土(B)铲运机的开行路线都是环形路线(C)铲运机多用于开挖小型基坑和填筑路基用(D)铲运机常用施工方法有:下坡铲土法、跨铲法和助铲法等6 反铲挖土机的开挖方法包括( )。
(A)分条开挖法和中心开挖法(B)分条开挖法和上下轮换开挖法(C)分条开挖法、分层开挖法、中心开挖法、上下轮换开挖点、顺铲开挖法(D)分条开挖法、分层开挖法、沟角开挖法和多层接力开挖法等7 下列不属于抓铲挖土机的施工方法的是( )。
(A)中心开挖法(B)分层开挖法(C)三角开挖法(D)转圈挖土法8 下列有关土方边坡的叙述正确的是( )。
(A)土方边坡的大小仅与土质和开挖深度有关(B)土方开挖时,可设边坡也可不设边坡(C)土方边坡用边坡坡度和坡度系数表示(D)在任何条件下,边坡均可做成直立壁的形式9 下列有关支护结构的叙述正确的是( )。
(A)双排灌注桩属于止水挡土结构(B)地下连续墙属于止水挡土结构(C)地下连续墙属于支撑部分(D)土钉支护属于支撑部分10 下列有关轻型井点的叙述正确的是( )。
道路工程考试试卷及答案2010-10-12 08:39一.简要解释下列名词(共计20分,每个名词解释2分)1.第30位小时交通量:将一年365天8760个小时的交通量从大到小顺序排列起来,排在第30个小时的交通量称为第2.设计车速: 设计车速指在气候正常,交通密度小,汽车运行只受道路本身条件的影响时,一般驾驶员能保持安3.缓和曲线:设置在直线与圆曲线之间或半径相差较大的两个转向相同的圆曲线之间的曲率连续变化的曲线。
:4.曲线超高(也叫超高):设置在直线与圆曲线之间或半径相差较大的两个转向相同的圆曲线之间的曲率连续变化5.停车视距:驾驶人员发现前方有障碍物到汽车在障碍物前安全停止所需要的最短距离。
二.填空题(共计30分,每空1分)1.按技术标准分类,我国公路共分为高速公路、一级公路、二级公路、(三级公路4)和四级公路。
2.按照道路在城市道路网中的地位、交通功能以及对沿线建筑物的服务功能,城市道路分为快速路、主干路3. 汽车在道路上行驶过程中需要克服的阻力有(10)、(11)和(12)。
4. 汽车行驶总的要求是(13)、(14)、(15)和(16 )。
三.选择题(共计25分,每个选择题5分)1.某双车道公路转弯路段需加宽,若其上行驶汽车后轴至前保险杠距离为5米,转弯半径R=125米,则加宽值(A):0.2,(B):0.1,(C):0.052.微丘地形是指起伏不大的丘陵,地面自然坡度在以下,相对高差在以下。
(A):3°、100米,(B):20°、200米,(C):20°、100米3. 我国《标准》规定,除可不设缓和曲线外,其余各级公路都应设置缓和曲线。
(A):三和四级公路,(B):四级公路,(C):乡村公路4.假定路面混凝土板变形完全受阻,在中午时间段混凝土板产生翘曲应力,此时板底弯拉应力是荷载应力____(A)减;(B)加;(C)不考虑5.相同车辆荷载作用下,最大弯沉值相同,那么弯沉盆半径较大的路面结构较弯沉盆半径较小的路面结构的刚度是(A)小;(B)大;(C)相同;(D)与弯沉盆半径无关。
公路工程施工组织练习试卷1及答案与解析一、单项选择题共20题,每题1分。
每题的备选项中只有一个最符合题意。
1 在施工组织设计的基本内容中,( )主要用于指导准备工作的进行,为施工创造物质技术条件。
(A)总说明(B)施工方案(C)施工进度计划(D)施工现场平面布置2 在施工组织设计的基本内容中,( )主要指导施工过程的进行,规定整个的施工活动。
(A)总说明(B)各种资源需要量及其供应量(C)施工进度计划(D)施工现场平面布置3 路面工程施工组织设计应重点考虑的内容是( )。
(A)确定施工方法和土方调配(B)路上与基地统筹兼顾(C)规定各工程队施工所需的机械数量(D)确定工地施工组织4 属于施工进度组织措施主要内容的是( )。
(A)建立项目质量监控流程(B)施工各方的协调(C)实行各项质量管理制度及岗位责任制(D)工序作业指导书5 施工方案的优化中,主要通过( )的优化使得在取得好的经济效益同时还要有技术上的先进性。
(A)施工顺序(B)施工劳动组织(C)施工方法(D)施工作业组织形式6 施工平面布置图包含的内容一般不包括( )。
(A)原有地形地物(B)距离施工现场较远的城镇(C)安全消防设施(D)施工防排水临时设施7 下列公路工程进度计划的主要形式中,时间为纵轴的是( )。
(A)横道图(B)“S”曲线(C)垂直图(D)斜率图8 在对进度计划进行施工准备的可靠性审查时,应重点审查( )。
(A)施工总工期的安排应符合合同工期(B)主要骨干人员及施工队伍的进场日期已经落实(C)各项施工方案和施工方法应与施工经验和技术水平相适应(D)对动员、清场、假日及天气影响的时间,应有充分的考虑并留有余地9 在对进度计划进行工期和时间安排的合理性审查时,应重点审查( )。
(A)施工总工期的安排应符合合同工期(B)主要骨干人员及施工队伍的进场日期已经落实(C)各项施工方案和施工方法应与施工经验和技术水平相适应(D)所需主要材料和设备的运送日期已有保证10 在对进度计划进行计划目标与施工能力的适应性审查时,应重点审查( )。
公路工程施工组织练习试卷1及答案与解析一、单项选择题共20题,每题1分。
每题的备选项中只有一个最符合题意。
1 在施工组织设计的基本内容中,( )主要用于指导准备工作的进行,为施工创造物质技术条件。
(A)总说明(B)施工方案(C)施工进度计划(D)施工现场平面布置2 在施工组织设计的基本内容中,( )主要指导施工过程的进行,规定整个的施工活动。
(A)总说明(B)各种资源需要量及其供应量(C)施工进度计划(D)施工现场平面布置3 路面工程施工组织设计应重点考虑的内容是( )。
(A)确定施工方法和土方调配(B)路上与基地统筹兼顾(C)规定各工程队施工所需的机械数量(D)确定工地施工组织4 属于施工进度组织措施主要内容的是( )。
(A)建立项目质量监控流程(B)施工各方的协调(C)实行各项质量管理制度及岗位责任制(D)工序作业指导书5 施工方案的优化中,主要通过( )的优化使得在取得好的经济效益同时还要有技术上的先进性。
(A)施工顺序(B)施工劳动组织(C)施工方法(D)施工作业组织形式6 施工平面布置图包含的内容一般不包括( )。
(A)原有地形地物(B)距离施工现场较远的城镇(C)安全消防设施(D)施工防排水临时设施7 下列公路工程进度计划的主要形式中,时间为纵轴的是( )。
(A)横道图(B)“S”曲线(C)垂直图(D)斜率图8 在对进度计划进行施工准备的可靠性审查时,应重点审查( )。
(A)施工总工期的安排应符合合同工期(B)主要骨干人员及施工队伍的进场日期已经落实(C)各项施工方案和施工方法应与施工经验和技术水平相适应(D)对动员、清场、假日及天气影响的时间,应有充分的考虑并留有余地9 在对进度计划进行工期和时间安排的合理性审查时,应重点审查( )。
(A)施工总工期的安排应符合合同工期(B)主要骨干人员及施工队伍的进场日期已经落实(C)各项施工方案和施工方法应与施工经验和技术水平相适应(D)所需主要材料和设备的运送日期已有保证10 在对进度计划进行计划目标与施工能力的适应性审查时,应重点审查( )。
(A)施工总工期的安排应符合合同工期(B)主要骨干人员及施工队伍的进场日期已经落实(C)各项施工方案和施工方法应与施工经验和技术水平相适应(D)所需主要材料和设备的运送日期已有保证11 在中标通知书发出后合同规定的时间内,承包人应向( )书面提交一份详细和格式符合要求的工程总体进度计划。
(A)监理工程师(B)业主(C)质量监督站(D)上级公司二、多项选择题共10题,每题2分。
每题的备选项中,有2个或2个以上符合题意,至少有1个错项。
错选,本题不得分;少选,所选的每个选项得0.5分。
12 在施工组织设计的基本内容中,( )主要用于指导准备工作的进行,为施工创造物质技术条件。
(A)总说明(B)施工方案(C)施工进度计划(D)施工现场平面布置(E)各种资源需要量及其供应13 在施工组织设计的基本内容中,( )主要指导。
(A)总说明(B)施工方案(C)施工进度计划(D)施工现场平面布置(E)各种资源需要量及其供应14 路基工程施工组织设计应重点考虑的内容有( )。
(A)确定施工方法和土方调配(B)路上与基地统筹兼顾(C)试验路段(D)按均衡流水法组织施工(E)确定工地施工组织15 施工方案包括的内容很多,( )属于施工技术问题。
(A)施工方法的确定(B)施工机具和设备的选择(C)施工顺序的安排(D)科学的施工组织(E)合理的施工进度16 施工方案包括的内容很多,( )属于科学施工组织和管理问题。
(A)施工方法的确定(B)施工机具和设备的选择(C)施工顺序的安排(D)科学的施工组织(E)合理的施工进度17 资源利用的优化主要包括( )。
(A)施工顺序的优化(B)施工作业组织形式的优化(C)施工机械组织优化(D)物资采购与供应计划的优化(E)机械需要计划的优化18 施工平面布置图的设计原则有( )。
(A)充分利用原有地形(B)场区规划必须科学合理(C)应尽量减少二次倒运和缩短运距(D)充分考虑水文等自然条件的影响(E)业主利益高于一切三、案例分析题共5题,共120分。
请根据题目要求回答问题。
19 CQYT路桥公司中标某高速公路D合同段施工任务后,迅速组建了项目经理,为开展施工进行准备:(1)为相关工程的施工组织设计进行了编制前的准备工作1)合同文件的研究的重点内容:工程地点及工程名称。
2)施工环境的调查的主要内容:核对设计文件了解工程的位置和重点施工项目的工程量。
(2)编制了路基工程施工组织设计。
填土路堤的施工方法采用水平分层填筑法,每层填料布料均匀,松铺厚度不超过45cm,施工程序为:取土一运输一推土机初平一压路柳碾压一平地机整平。
问题:1、补充完善编制施工组织设计准备工作中合同文件研究的重点内容和施工环境调查的主要内容。
2、指出路基工程施工组织设计中存在的问题并给予改正。
20 CD路桥公司中标承建某市一条长30km的道路。
该工程质量要求高、工期紧、总报价较低,且工程位于丘陵地带,地形较复杂,沿线居民众多。
为了保质保量的按合同要求完成任务,解决好以上矛盾,承包商认为最重要的是搞好项目总体施工组织设计的编制并能切实有效的执行。
为此项目经理部拟出了编制总体施工组织设计的编制方法与步骤和启体施工组织设计基本内容要点如下:(1)分析设计资料,选择施工方案和施工方法;(2)施工方法与相应的技术组织措施;(3)计算人工、材料、机具需要量,制定供应计划;(4)施工进度计划;(5)编制工地运输计划;(6)质量、安全保证体系;(7)计算技术经济指标;(8)冬、雨期及农忙时节的施工安排;(9)编制依据;(10)工程概况(包括明确工期、质量、安全目标及技术规范和检验标准等);(11)各种资源需要量及其供应;(12)编制工程施工总体进度计划;(13)拟定有效的施工方案,选择适当的施工机具和施工方法;(14)设计临时工程,编制供水、供电(供热)计划;(15)确定劳力、材料、机械物资的需用量及组织和供应途径;(16)绘制施工平面布置图;(17)质量、工期、安全、环保及文明施工的保证措施;(18)编写说明书;(19)施工现场的平面布置;(20)反映所采用施工方案合理性的技术经济指标(如分项工程生产率和施工周期表;工程管理曲线;分项工程进度率计划等)。
问题:根据上述提供的要点,分别写出:1、任何施工组织设计都必须具有的基本内容(只需写出上述要点的编号即可)。
2、施工组织设计的基本内容中主要用于指导施工过程进行的内容。
3、施工方案包括的内容有哪些?21 某项目部承担了某段公路工程的路基施工任务,在路基工程施工组织设计的编制过程中,项目经理对技术部提出了下列具体要求:(1)该路基工程施工组织设计根据路基工程的自身特点,在编制路基施工组织设计时应重点考虑以下内容:1)确定施工方法;2)编制工程建设项目总进度计划;3)确定工地施工组织;4)布置好堆料点、弃土场、行车路线等。
(2)编制路基工程施工组织设计的方法与步骤如下;1)研究分析有关资料,全面了解工程情况和施工条件;2)结合当地具体情况,选择施工方法,确定土石方调配方案、工点划分和施工顺序;3)按照施工方法及土石方调配资料,查有关技术定额,计算劳动力、施工机械需要量;4)按照施工进度计划及劳动力和施工机械分布情况,确定生活供应、材料供应、机械修理等组织工作及其机构分布,计算临时房屋需要量和机构分布,计算临时房屋需要量和机械修理设备的需要量;5)编制施工组织设计说明书。
问题:(1)该项目经理要求重点考虑的内容是否正确和完整?请逐条分析说明。
22 某公路路面工程,里程桩号为K5+000~K29+000,总长度为24km。
路面结构层分为级配砾石底基层、水泥稳定碎石基层、沥青面层(单层)。
建设单位(业主)希望施工单位尽可能用最短时间完成该路面工程施工。
施工单位根据自己的能力准备组织2个路面施工队平行施工以完成该路面工程。
每个路面施工队的施工能力相同,各完成12km。
根据以往类似工程的施工经验,底基层专业队组(班组)施工进度(速度)200m/d(已经包含各种影响,下同);水泥稳定碎石基层专业队组施工进度150m/d,养生时间至少7d,所需工作面的最小长度为1000m;沥青面层专业队组施工进度为160m/d,所需最小工作面长度1200m。
要求施工单位用最快方式,根据上述给定条件组织路面工程线性流水施工。
以下是施工单位所作的计算和施工进度计划横道图:(1)各结构层工作的持续时间计算为底基层60d,基层80d,面层75d。
(2)底基层与基层之间逻辑关系STS(开始到开始)搭接关系,搭接时距计算结果为1000/200=5d。
(3)基层与面层之间的逻辑关系STS搭接关系,搭接时距计算结果为1200/150=8d,考虑到基层的养生至少7d,所以基层与面层的开始到开始时间间隔为8+7=15d。
(4)根据以上计算结果,路面工程的总工期=5+15+75=95d,其施工进度计划横道图表示如下:问题:1、评价采用2个路面施工队平行施工这种施工组织方式的前提条件和实际效果。
2、评价该施工单位所进行的计算正确性以及进度计划安排的合理与否。
1)各工序的持续时间的计算是正确否?有错请改正。
2)底基层与基层之间的搭接关系选择正确否?为什么?有错请改正。
3)底基层与基层之间的搭接时距计算正确否?有错请改正。
4)基层与面层之间的搭接关系选择正确否?为什么?有错请改正。
5)基层与面层之间的搭接时距计算正确否?有错请改正。
6)路面工程的总工期的计算以及其施工进度计划横道图表示正确否?有错请改正。
23 某桥梁工程,每跨长30m,共21跨,0号和21号为桥台,1~20号为桥墩。
由于桥梁的基础设备只有一台,立柱和盖梁的模板有限,所以该桥的20个桥墩采用流水施工,每个桥墩分为三道工序完成,采用专业流水方式施工。
每个桥墩的基础施工时间为22d,立柱施工时间为28d,盖梁的施工时间为25d。
施工单位在编制进度计划时,计算出20个桥墩的流水工期为:施工工期=20X22d+28d+25d=493d 在用网络图表示流水施工的进度计划时,共有20X3:60道工序,绘制出来显得太复杂,所以就将每5个桥墩合并,简化表示为如下;问题: (1)评价20个桥墩流水工期的正确性,说明理由。
(2)施工单位简化的进度网络图表示是错误的,请分析错误的原由,如果还是按每5个桥墩合并这种简化形式表示应如何正确表示之?公路工程施工组织练习试卷1答案与解析一、单项选择题共20题,每题1分。
每题的备选项中只有一个最符合题意。
1 【正确答案】 D【试题解析】 D和各种资源需要量及其供应主要用于指导准备工作的进行【知识模块】公路工程施工组织2 【正确答案】 C【知识模块】公路工程施工组织3 【正确答案】 B【知识模块】公路工程施工组织4 【正确答案】 B【试题解析】 A C D 均为质量技术组织措施的内容。
