拱桥的施工
- 格式:pptx
- 大小:50.08 MB
- 文档页数:5
第1篇一、工程概况1. 工程名称:XX地区XX拱桥工程2. 工程地点:XX省XX市XX县3. 工程规模:全长XX米,主桥跨径XX米,引桥跨径XX米4. 工程类型:公路桥梁5. 施工单位:XX建筑工程有限公司二、施工组织设计1. 施工进度计划根据工程概况,制定以下施工进度计划:(1)施工准备阶段:1个月(2)基础施工阶段:3个月(3)下部结构施工阶段:4个月(4)上部结构施工阶段:6个月(5)桥面系施工阶段:2个月(6)交工验收阶段:1个月2. 施工人员组织(1)项目经理部:负责整个工程的施工组织、协调和管理。
(2)施工队伍:根据工程特点和施工需求,合理配置各类施工人员,包括技术人员、管理人员、施工工人等。
(3)质量保证体系:建立健全质量保证体系,确保工程质量。
三、施工方案1. 施工工艺(1)基础施工1)钻孔灌注桩施工:采用旋挖钻机进行钻孔,灌注水下混凝土。
2)承台施工:采用现浇混凝土施工,模板采用组合钢模板,混凝土强度等级C30。
3)桥墩施工:采用现浇混凝土施工,模板采用组合钢模板,混凝土强度等级C30。
(2)下部结构施工1)墩柱施工:采用现浇混凝土施工,模板采用组合钢模板,混凝土强度等级C30。
2)盖梁施工:采用现浇混凝土施工,模板采用组合钢模板,混凝土强度等级C30。
(3)上部结构施工1)拱肋施工:采用悬臂浇筑法,模板采用组合钢模板,混凝土强度等级C50。
2)拱波施工:采用现浇混凝土施工,模板采用组合钢模板,混凝土强度等级C50。
(4)桥面系施工1)桥面板施工:采用预制混凝土板施工,混凝土强度等级C30。
2)桥面防水施工:采用防水卷材施工。
3)桥面铺装施工:采用沥青混凝土施工。
2. 施工方法(1)基础施工1)钻孔灌注桩施工:采用旋挖钻机进行钻孔,控制好孔位和孔深,确保成孔质量。
2)承台施工:浇筑混凝土前,对模板进行清理、涂油,确保模板与混凝土的粘结。
3)桥墩施工:采用现浇混凝土施工,严格控制混凝土的配合比和质量。
第1篇一、项目概述本项目为某地区某河流上的拱桥建设,桥梁全长为200米,主跨为100米,采用单跨拱桥设计。
拱桥结构为钢筋混凝土结构,桥面宽度为9米,设计荷载为汽车-超20级,验算荷载为挂车-120。
本项目旨在提高地区交通效率,改善两岸居民出行条件。
二、施工准备1. 组织机构及人员配置成立项目施工指挥部,下设施工、技术、质量、安全、材料、财务等职能科室。
各科室负责人由经验丰富、责任心强的管理人员担任,确保项目顺利进行。
2. 施工场地准备- 清理施工现场,确保场地平整、排水畅通。
- 设置临时施工道路,方便材料运输和人员进出。
- 建立临时办公、生活设施,满足施工人员需求。
3. 材料设备准备- 购置或租赁施工所需的各种材料、设备,如钢筋、水泥、模板、吊车、搅拌机等。
- 对设备进行检查、维修,确保其性能良好。
4. 技术准备- 组织技术人员学习设计图纸和相关规范,熟悉施工工艺。
- 编制施工组织设计、施工方案,明确施工顺序、施工方法、质量控制要点等。
三、施工工艺1. 基础施工- 首先进行基础开挖,按照设计要求进行地基处理。
- 基础采用钢筋混凝土结构,分两次浇筑,先浇筑垫层,再浇筑承台。
- 基础混凝土达到设计强度后,进行承台模板安装,进行混凝土浇筑。
2. 拱肋施工- 拱肋采用钢筋混凝土结构,分节段施工。
- 在基础上设置支架,支架采用钢支撑结构,确保拱肋施工过程中的稳定。
- 拱肋分节段施工,先浇筑底板,再浇筑侧板,最后浇筑拱顶。
- 每节段混凝土达到设计强度后,拆除支架,进行下一节段施工。
3. 桥面施工- 桥面采用钢筋混凝土结构,分两次浇筑,先浇筑底板,再浇筑面板。
- 在拱肋施工完成后,进行桥面模板安装,进行混凝土浇筑。
- 桥面混凝土达到设计强度后,进行桥面防水、排水、栏杆等附属工程施工。
四、质量控制1. 原材料质量控制- 严格控制钢筋、水泥、砂石等原材料的质量,确保其符合设计要求。
- 对原材料进行抽样检验,不合格材料不得使用。

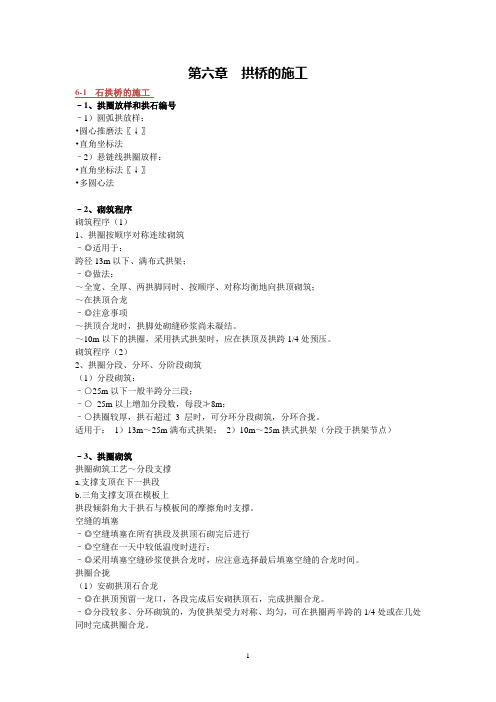

第六章拱桥的施工6-1石拱桥的施工–1、拱圈放样和拱石编号–1)圆弧拱放样:•圆心推磨法〖↓〗•直角坐标法–2)悬链线拱圈放样:•直角坐标法〖↓〗•多圆心法–2、砌筑程序砌筑程序(1)1、拱圈按顺序对称连续砌筑–◎适用于:跨径13m以下、满布式拱架;–◎做法:~全宽、全厚、两拱脚同时、按顺序、对称均衡地向拱顶砌筑;~在拱顶合龙–◎注意事项~拱顶合龙时,拱脚处砌缝砂浆尚未凝结。
~10m以下的拱圈,采用拱式拱架时,应在拱顶及拱跨1/4处预压。
砌筑程序(2)2、拱圈分段、分环、分阶段砌筑(1)分段砌筑:–○25m以下一般半跨分三段;–○25m以上增加分段数,每段≯8m;–○拱圈较厚,拱石超过3 层时,可分环分段砌筑,分环合拢。
适用于:1)13m~25m满布式拱架;2)10m~25m拱式拱架(分段于拱架节点)–3、拱圈砌筑拱圈砌筑工艺~分段支撑a.支撑支顶在下一拱段b.三角支撑支顶在模板上拱段倾斜角大于拱石与模板间的摩擦角时支撑。
空缝的填塞–◎空缝填塞在所有拱段及拱顶石砌完后进行–◎空缝在一天中较低温度时进行;–◎采用填塞空缝砂浆使拱合龙时,应注意选择最后填塞空缝的合龙时间。
拱圈合拢(1)安砌拱顶石合龙–◎在拱顶预留一龙口,各段完成后安砌拱顶石,完成拱圈合龙。
–◎分段较多、分环砌筑的,为使拱架受力对称、均匀,可在拱圈两半跨的1/4处或在几处同时完成拱圈合龙。
–◎为防止过大的温度附加应力,合龙应按设计规定的温度和时间进行。
•如无规定则宜在接近当地年平均温度时进行。
拱圈合拢(2)刹尖封拱–◎小跨径拱圈,可采用刹尖封顶完成拱圈合龙。
–◎做法•在砌筑拱顶石前,先在拱顶缺口中打人若干组木楔,使拱圈挤紧、拱起,然后嵌人拱顶石合龙。
(3)预施压力封顶–◎用千斤顶施加压力来调整拱圈应力,然后进行拱圈合龙。
–◎应严格按照设计规定进行。
•如设计文件中无此要求时,不得采用。
轨道–4、拱上建筑砌筑◎为避免主拱产生过大的不均匀变形,应由拱脚向拱顶对称、均衡地砌筑◎实腹式拱上建筑一般在卸架前进行。

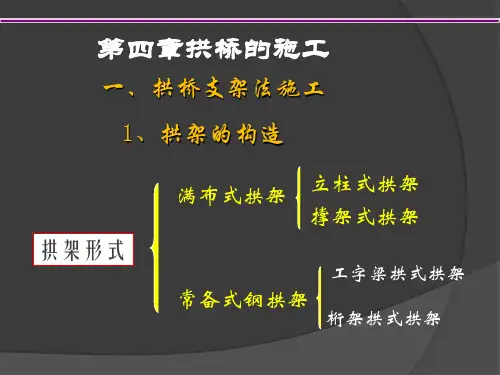

拱桥施工工艺1.拱桥有支架施工1)拱架施工砌筑石拱桥或混凝土预制块拱桥,以及现浇混凝土或钢筋混凝土拱桥时,需要搭设拱架,以承受全部或部分主拱圈和拱上建筑的质量,保证拱圈的形状符合设计要求。
(1)拱架拼装。
拱架可就地拼装或根据起吊设备能力预拼成组件后再进行安装。
拱架拼装过程中必须注意各节点、各杆件的受力平衡,并准备好拱顶拆拱设备,以使拱装拆自如。
(2)拱架安装。
①工字钢拱架安装。
工字钢拱架的架设应分片进行。
架设每片拱片时,应同时将左、右半片拱片吊至一定高度,并将拱片脚纳入墩台缺口或预埋的工字钢支点上与拱座铰连接,然后安装拱顶卸拱设备进行合龙。
对于横梁、弧形木及支承木,应先安装弧形木再安装支承、横梁及模板。
弧形木上应通过操平以检查标高准确,当误差过大时,可在弧形木上加铺垫木或刻槽。
横梁应严格按设计安放。
②钢桁架拱架安装。
钢桁架拱架的安装方法主要包括悬臂拼装法、浮运安装法、半拱旋转法、竖立安装法等。
a.悬臂拼装法。
悬臂拼装法适用于拼装式钢桁架拱架安装,拼装时从拱脚起逐节进行,拼装好的节段用滑车组系吊在墩台塔架上。
b.浮运安装法。
拱架拼装后,即可进行安装,为便于拱架进孔与就位,拱架拼装时的矢高,应稍大于设计矢高(即预留沉降值)。
在拱架进孔后,用挂在墩台上的大滑车和放置在支架上的千斤顶来调整矢高,并用水压仓,以降低拱架,使拱架就位。
安装时,拱顶铰须临时捆紧,拱脚铰和铰座位置须稍加调整,以使铰座密合。
c.半拱旋转法。
采用半拱旋转法安装钢桁架拱架的方法与安装工字形钢拱架相似,其不同之处在于钢桁架安装时,起吊前拱脚先安装在支座上,然后用拉索使半拱架向上旋转合龙。
d.竖立安装法。
钢桁架拱架竖立安装是在桥跨内两端拱脚上,垂直地拼成两半孔骨架,再以绕拱脚铰旋转的方法放至设计位置进行合龙。
(3)拱架卸落与拆除。
由于拱上建筑、拱背材料、连拱等因素对拱圈受力的影响,应选择在拱体产生最小应力时卸架,一般在砌筑完成后20~30d,待砌筑砂浆强度达到设计强度的70%以后才能卸落拱架。
