A2-1通信线路∫设备安装工程施工进度计划表
- 格式:xls
- 大小:17.00 KB
- 文档页数:4
5
1015202530
5
1015202531
5
1015202530
5
1015202528
1甲类车间
2丙类车间3罐区4碳钢5不锈钢6塑料管7气动阀/电动阀8泵9防腐保温
10管廊(管道)11碳钢12不锈钢13
气动阀/电动阀14泵15防腐保温16管廊(管道)17甲类车间
18丙类车间19罐区202122
本工程计划于2020年9月1日开工,总工期为120日历天,具体以实际设备及材料进场为准,总工期不变,此工期是在施工过程中不受外界干扰影响施工进度的情况下实施,若现场遇不可抗力因素与材料不能及时到场,工期顺延.
电气安装
管道安装
甲类
车间
罐区
时间
项目名称
设备 安装
说明
竣工验收
建设单位:监理单位:施工单位:
试压28-3月10日吹扫三查四定

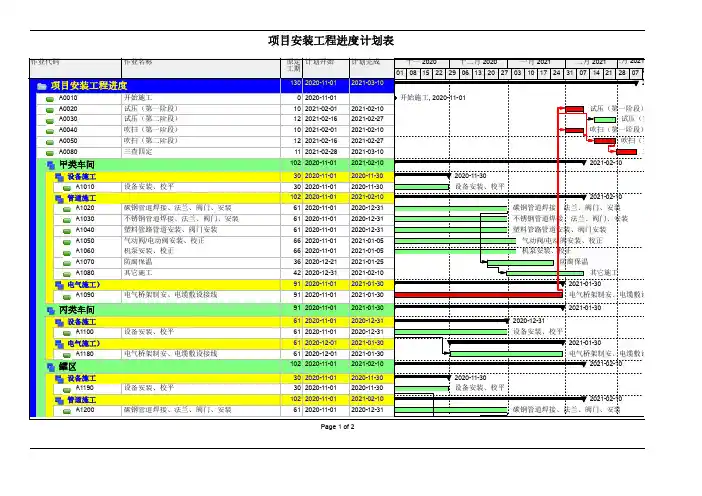

******项目安装工程进度计划表
2020年
2021年
11月
12月
1月
2月
备注
序号
设备安装、校平
设备安装、校平
设备安装、校平
管道焊接、法兰、阀门、安装
管道焊接、法兰、阀门、安装
安装阀门、布管
安装、校正
安装、校正
制作、安装焊接、法兰、阀门、安装焊接、法兰、阀门、安装
安装、校正
制作、安装桥架制作、安装
电缆铺设、接线、安装电缆铺设、接线
电缆铺设、接线、安装
试压试压吹扫
吹扫
具备安装条件施工
具备安装条件施工。

通信工程进度计划与措施一、工程施工进度安排工程进度安排根据招标文件提供的规模表,以第一中标人的规模和份额为例,拟定的总体进度计划甘特图如下:施工进度控制甘特图我公司中标后,将严格按照建设单位的规定的工期把控进度,合理安排施工资源,保证各个专业工程各阶段施工顺利进展,在保障工程质量的前提下确保工程项目按期完成,力争工程提前完工。
在工程建设的全过程中,为了取得阶段目标和最终目标的实现,必须对工程建设的全过程根据其组织结构和流程进行明确而详细的分类,制定详细的工程流程,通过对过程的控制和管理,达到对整个工程的控制。
从工程建设角度及目前的市场要求,对于所有工程,我公司将严格执行施工管理流程。
同时结合公司内部ERP管理流程,提高管理效率。
施工生产要素安排人机料法环是对全面项目管理理论中的五个主要影响因素的简称。
人,指制造产品的人员;机,制造产品所用的设备;料,指制造产品所使用的原材料;法,指制造产品所使用的方法;环,指产品制造过程中所处的环境。
人员、机器、原料、方法、环境五个方面是必须在工程项目管理中重点关注。
Man(人)、Machine(机械)、Material(材料)、Method(方法)、Environment(环境)即4M1E现场管理方法。
人:是工程建设的决策者、组织者、管理者和操作者。
与工程项目相关的各单位、各部门、各岗位人员的工作质量,都直接或间接地影响工程质量。
为此,工程人员在工程建设中,要以人为核心,重点控制人的素质和人的行为,充分发挥人的积极性和创造性,以人的工作质量保证工程质量。
安排具备多年移动通信施工工程项目管理经验的管理人员作为项目负责人负责本工程的管理实施;每个施工现场设立现场负责人和安全员,均具备丰富的工程经验,具有良好的安全意识及现场管理能力,负责现场的管理,与各方的沟通协调;集成人员均经过厂家培训并获得移动公司认可;特种作业人员技术熟练,经过培训并获得特种行业作业许可证。
机:施工用的工具、机械设备、仪表和车辆等。
通信工程施工跟进表项目名称:XX通信工程项目项目编号:123456工程地点:XX市XX区工程单位:XX通信工程有限公司施工单位:XX施工队工程负责人:张三施工跟进人:李四施工内容:本工程主要包括通信设备安装、布线敷设、信号调试等工作施工周期:预计工期60天一、施工前准备1.确定工程目标及要求在施工前,需确定工程的目标及具体要求。
明确完成工程的时间节点和质量标准,为后续施工提供明确的依据。
2.准备工程材料和设备根据工程要求,提前准备好所需的通信设备、布线材料、工具等,确保施工过程中物资供应充足。
3.组织施工人员培训在施工前,对施工人员进行技术培训,确保施工人员具备相关的工程知识和技能,能够胜任本工程的施工工作。
4.组织施工方案论证在施工前,对施工方案进行全面论证,确保方案科学合理,能够达到工程要求,并在实际施工中得到有效实施。
二、施工过程跟进1.安全施工在施工过程中,要始终关注施工的安全问题,确保施工人员严格遵守施工现场安全规定,采取有效的安全措施,预防事故的发生。
2.质量控制在施工过程中,要严格控制施工质量,确保施工按照设计要求进行,杜绝任何质量事故发生,保障工程的施工质量。
3.进度管控对施工过程中的工作进度进行管控,及时发现并解决可能影响工程进度的问题,确保工程按时完成。
4.协调各方合作在施工过程中,需要与设计、监理、业主等各方进行有效的沟通和协调,解决施工中出现的问题,确保工程正常进行。
5.记录施工过程在施工过程中,要及时记录施工的各项工作内容、质量状况、进度情况等,做好工程的施工过程记录资料。
三、施工完工验收1.工程完工在工程完工前,要对已完成的工程进行全面的检查,确保工程完工达到设计要求和相关标准。
2.施工验收完成工程后,要向相关部门提交验收资料,进行施工质量、安全等方面的验收,确保工程符合要求,能够投入使用。
3.收尾工作对施工过程中产生的废料、设备、材料等进行清理,做好工程的收尾及交接工作,保障施工现场的整洁和安全。
标准文档施工组织设计一、进度计划(或工期网络图)、工期组织措施一)施工进度计划1、本工程计划工期为170日历天。
2、工程总进度计划安排(详见附表1:进度横道图表)二)工期组织措施1、项目管理机构若我公司中标,据本工程实际情况,将迅速组建精干有力的通信工程施工项目经理部(详见图1:工程管理体系框图),选派具有丰富通信工程施工经验的优秀管理人员和长期进行通信工程施工经验较丰富的施工队伍投入本工程的施工,并切实履行合同,按规定完成本工程项目的任务。
2、施工力量组织(1)拟投入的人员情况管理人员10人(项目经理1人、技术负责人1人、财务负责人1人、质量管理员1人、安全员1人、资料管理员2人、材料管理员1人、后勤宣传员1人、运输管理员1人),技术工人90名,普通工人320名,共计420人 (详见:劳动力计划表)。
(2)人员进场方案管理人员、技术工人及普通工人在7个工作日(施工核测阶段)内全部进场。
3、施工作业班次根据本工程规模,拟将本工程项目划分为六个施工作业单位,由六个施工队同期进行施工。
4、施工总体方案整个工程采用平行流水作业方法展开施工工作,施工力量之间配置安排做到合理、均衡生产,充分利用资源和发挥最大作用。
按先准备、后测量、再施工的顺序进行施工;按先地下、后地面、再空中的顺序进行施工;按先立电杆、后架设吊线、再架设光缆的顺序进行施工。
各项工作施工时要相互配合,密切协作,不可顾此失彼。
5、进度计划措施是保证工期的重要组成部分图1:工程管理体系框图标准文档实用文案附表1:施工进度计划横道图工程名称:项目编号:施工单位:编制日期:2010年5月投标工期:170 日历天总长度1周2周3周4周5周6周7周8周9周10周11周12周13周14周15周16周17周18周19周20周21周22周23周24周25周路由复测125.667公里直埋开挖125.667公里敷设光缆237.887公里敷设排流线125.667公里缆沟回填125.667公里石砌堡坎2720个光缆接头120个埋设标石1643个成端测试432芯竣工资料移交工程初验说明:施工的具体进度及完工日期可能因不可抗拒因素而有所延迟,适具体情况调整进度计划!二、主要工序施工方法及先进技术、新工艺的应用;◎主要工序施工方法(一)路由复测工序及施工方法(1)定线:根据设计施工图,在前方三角位桩或转角桩上竖起大标旗,始标点至大标旗间插入两根以上花杆,始标、花杆和大标旗成一直线,以此画线和丈量距离。
工程施工进度计划表(完整版)工程施工进度计划表(完整版)1. 项目概述本项目旨在建造一座xxxxx,位于xxxx地区。
项目拟定启动日期为xxxx年xx月xx日,完工日期为xxxx年xx月xx日。
本文档将详细说明工程施工进度计划。
2. 施工阶段划分及时间安排2.1 土地准备阶段- 开始日期:xxxx年xx月xx日- 完成日期:xxxx年xx月xx日2.2 基础设施建设阶段- 开始日期:xxxx年xx月xx日- 完成日期:xxxx年xx月xx日2.3 建筑施工阶段- 开始日期:xxxx年xx月xx日- 完成日期:xxxx年xx月xx日2.4 安装调试阶段- 开始日期:xxxx年xx月xx日- 完成日期:xxxx年xx月xx日2.5 验收和交付阶段- 开始日期:xxxx年xx月xx日- 完成日期:xxxx年xx月xx日3. 施工进度关键节点3.1 土地准备关键节点- 关键节点1:完成土地清理和平整- 日期:xxxx年xx月xx日- 关键节点2:完成土地测量和界址标定- 日期:xxxx年xx月xx日3.2 基础设施建设关键节点- 关键节点1:完成基础设施设计和图纸编制- 日期:xxxx年xx月xx日- 关键节点2:完成基础设施施工- 日期:xxxx年xx月xx日3.3 建筑施工关键节点- 关键节点1:完成建筑结构施工- 日期:xxxx年xx月xx日- 关键节点2:完成室内装修工程- 日期:xxxx年xx月xx日3.4 安装调试关键节点- 关键节点1:完成设备安装和调试- 日期:xxxx年xx月xx日- 关键节点2:完成系统联调和测试- 日期:xxxx年xx月xx日3.5 验收和交付关键节点- 关键节点1:完成业主验收- 日期:xxxx年xx月xx日- 关键节点2:完成交付手续- 日期:xxxx年xx月xx日4. 里程碑节点4.1 项目启动- 日期:xxxx年xx月xx日4.2 土地准备完成- 日期:xxxx年xx月xx日4.3 基础设施建设完成- 日期:xxxx年xx月xx日4.4 建筑施工完成- 日期:xxxx年xx月xx日4.5 安装调试完成- 日期:xxxx年xx月xx日4.6 项目验收和交付- 日期:xxxx年xx月xx日5. 项目风险和控制措施5.1 风险1:天气影响施工进度- 控制措施:密切关注天气预报,合理安排施工计划5.2 风险2:材料供应延迟- 控制措施:提前与供应商建立稳定的合作关系,并制定备用供应渠道5.3 风险3:人力资源不足- 控制措施:提前招聘并培训合适的人员,确保人力资源满足项目需求6. 总结本文档为工程施工进度计划表的完整版本,详细说明了项目的施工阶段划分、时间安排,施工进度关键节点和里程碑节点,并提出了项目风险和相应的控制措施。
工程进度施工计划方案表一、项目概况项目名称:XXX工程项目地址:XXX市XXX区建设单位:XXX公司施工单位:XXX建设工程有限公司监理单位:XXX监理有限公司设计单位:XXX设计院二、项目总体介绍XXX工程是一座由XXX公司投资兴建的综合性工程,包括XXX、XXX、XXX等多个建筑物的新建和改造。
工程占地面积XXX平方米,总建筑面积XXX平方米,包括地下XXX层,地上XXX层,主要用途为XXX。
项目具有较强的规划性和市场竞争力,为市民的生活提供了更多便利。
三、施工组织架构1. 工程部门设置:项目经理部:主要负责项目的整体管理和协调。
技术部:负责监督施工图设计及技术方案的论证,提出技术参数要求及具体技术措施。
质安环部:负责组织质量、安全、环保等方面的管理工作。
材设部:负责项目用料、设备的进场、管理及出厂检测;物资采购、管理;施工设备的配备等。
施工队:按照工程特点设置不同的施工队。
2. 人员配备情况:项目经理:XXX总监理工程师:XXX总工程师:XXX质量安全工程师:XXX现场监理:XXX四、施工进度安排1. 施工工期:XXX年XX月XX日至XXX年XX月XX日。
2. 施工总台帐:施工总体工程分为XXX个主要节点,每个节点包括XXX种主要施工工序。
3. 施工分解计划:(1)地基与基础工程地基与基础工程主要包括地平、基坑支护、地下室结构、地下室建筑及室外防水等。
(2)主体结构工程主体结构工程包括桩基础、框剪结构、楼板、柱、梁等。
(3)建筑装饰工程建筑装饰工程包括外墙、内墙、吊顶、地板、门窗、隔墙、卫生间等。
(4)给排水、暖通工程给排水、暖通工程包括排水管道、供水管道、中央空调、排风管道等。
(5)电气照明工程电气照明工程包括照明系统、配电系统、消防报警系统等。
(6)设备安装工程设备安装工程包括升降机、空调设备、供水设备等。
(7)消防工程消防工程包括消火栓系统、喷淋系统、烟感应系统等。
4. 施工进度情况(1)前期准备工作施工前期准备工作包括场地平整、材料采购、设备进场等。

通信工程进度计划表
1. 项目概况,这部分包括项目名称、项目编号、项目负责人、
项目开始日期和预计结束日期等基本信息。
2. 项目目标和范围,明确列出通信工程项目的目标和范围,包
括项目的主要任务和交付物。
3. 项目阶段划分,将整个通信工程项目划分为若干个阶段,每
个阶段包括的工作内容和预计完成时间。
4. 关键节点和里程碑,列出项目中的关键节点和里程碑,这些
节点和里程碑通常是项目进度的重要标志,对整个项目的进展具有
重要意义。
5. 工作分解结构(WBS),将项目的工作分解为更小的可管理
的任务,形成WBS,有助于清晰地了解项目的工作内容和层次结构。
6. 任务分配和资源调度,明确列出每个任务的负责人,以及所
需的资源(人力、物力、财力)的调度安排。
7. 进度计划表,具体列出每个任务的开始时间、结束时间、持续时间,以及每个任务的完成百分比。
8. 风险管理计划,针对可能影响项目进度的风险,制定相应的风险管理计划,包括风险评估、应对措施等。
9. 变更管理,规定项目进度计划的变更管理流程,包括变更申请、评审、批准和实施等步骤。
10. 沟通计划,规划项目组内部和外部沟通的方式和频率,确保项目相关信息的及时传达和反馈。
总的来说,通信工程进度计划表应该是一个全面、清晰、可操作的文件,能够帮助项目团队成员清晰地了解项目的工作内容、时间安排和责任分工,从而有效地管理和控制项目进度。
设备安装工程主要施工通信设备表---1. 设备概述本文档旨在记录设备安装工程中的主要施工通信设备,以便实施团队进行施工计划和操作指导。
以下是该工程所涉及的主要通信设备:2. 通信设备列表编号 | 设备名称 | 型号 | 数量 | 简要描述--- | ---- | -- | --- | ------1 | 路由器 | Cisco 2900 | 5 | 用于网络连接和数据传输2 | 交换机 | Huawei S5700 | 10 | 实现局域网内不同设备之间的通信3 | 防火墙 | Fortinet FortiGate | 2 | 保护网络安全,控制网络访问4 | 网络摄像头 | Hikvision DS-2CD2346G2-I/2.8MM | 8 | 用于视频监控和安全管理5 | 光纤收发器 | Cisco SFP-10G-SR | 20 | 实现远距离光纤传输信号6 | 无线AP | Aruba AP-225 | 12 | 提供无线网络覆盖和接入7 | 电话机 | Yealink SIP-T46S | 30 | 用于实现语音通信和电话接入8 | UPS | APC Smart-UPS 1500VA | 4 | 为设备提供电力保障和稳定供电3. 设备配置要求为保证施工后设备的正常运行和互联互通,以下为设备配置的基本要求:- 路由器和交换机需设置正确的IP地址和子网掩码,以便实现网络互联;- 防火墙需进行安全策略配置,包括访问控制、防火墙规则等;- 网络摄像头需进行位置确定和视野调整;- 光纤收发器需与光纤连接并进行光信号测试;- 无线AP需设置SSID、加密方式、频道等参数;- 电话机需进行可用线路测试和账号配置;- UPS需与对应设备接通电源并根据需要进行设置。
4. 施工流程根据设备安装工程需要,以下为主要施工流程:1. 根据施工图纸和场地情况,确定设备安装位置和布线方案;2. 安装路由器和交换机,设置其IP地址、子网掩码,配置VLAN等;3. 安装防火墙,进行基本的安全策略配置;4. 安装网络摄像头,调整位置和视野,并进行连通性测试和图像质量调整;5. 安装光纤收发器,与光纤连接并进行光信号测试;6. 安装无线AP,设置SSID、加密方式、频道等参数,进行覆盖测试;7. 安装电话机,进行可用线路测试,配置账号信息;8. 安装UPS,与对应设备接通电源,并设置相应参数;9. 对安装好的设备进行功能测试和联调测试;10. 编写施工记录和操作手册,整理设备资料和相关文档;11. 完成工程验收和交付。
施工进度计划表模板施工进度计划表是工程项目管理中非常重要的一项工具,它能够清晰地展示出工程项目的整体时间安排和具体工作进度,为项目的顺利进行提供了有力的支持。
本文将为大家介绍一份施工进度计划表模板,希望能够对大家在工程项目管理中有所帮助。
首先,我们需要在施工进度计划表的开头填写项目的基本信息,包括项目名称、项目编号、编制日期、编制人等内容。
这些信息能够帮助我们清晰地识别出这份计划表所对应的具体项目,方便后续的管理和跟踪。
接着,我们需要在计划表中列出具体的工程项目里程碑节点,例如项目启动、设计完成、材料采购、施工开始、施工完成等。
每个节点都需要标明预计开始时间和预计完成时间,这样能够清晰地展示出整个项目的时间安排,让项目管理人员能够及时发现和解决可能出现的延期问题。
在填写具体的工程项目节点的时间安排时,我们需要考虑到各个节点之间的逻辑关系,确保各个节点的时间安排是合理的、可行的。
同时,也需要考虑到可能出现的风险和不确定性因素,对时间安排进行合理的缓冲,以应对可能出现的延期情况。
除了时间安排之外,施工进度计划表还需要考虑到资源的安排和利用。
在计划表中,我们需要标明每个节点所需要的人力、物力、财力等资源,确保项目在进行过程中能够得到充分的支持和保障。
同时,也需要考虑到资源的合理利用,避免资源的浪费和闲置。
最后,在填写施工进度计划表的过程中,我们需要及时更新和跟踪实际的工程进度,与计划表进行对比分析,及时发现和解决可能出现的偏差和延期情况。
只有保持计划表与实际工程进度的一致性,才能够确保项目能够按时、按质、按量地完成。
总的来说,施工进度计划表是工程项目管理中非常重要的一项工具,它能够清晰地展示出工程项目的整体时间安排和具体工作进度,为项目的顺利进行提供了有力的支持。
希望大家在工程项目管理中能够充分利用这份施工进度计划表模板,为项目的顺利进行提供有力的支持。
通信工程进度计划表标题:通信工程进度计划表的重要性与实施策略一、引言在信息时代,通信工程是推动社会经济发展的关键因素之一。
它不仅提高了我们的生活品质,还为商业活动提供了高效的信息交流平台。
然而,为了确保通信工程项目的顺利进行,需要一个详尽的进度计划表来指导整个过程。
本文将探讨通信工程进度计划表的重要性,并提出一些实施策略。
二、通信工程进度计划表的重要性1. 保证项目按时完成:通过制定详细的进度计划表,可以清楚地了解每个阶段的目标和时间限制,从而更有效地管理项目的时间和资源。
2. 提高工作效率:有了明确的计划,团队成员可以清晰地知道自己的工作职责和优先级,从而提高工作效率。
3. 预防潜在问题:通过进度计划表,我们可以预测可能出现的问题,并提前采取措施解决,从而降低风险。
4. 提升客户满意度:准确的进度计划表可以使客户了解项目的进度,增强他们的信任感和满意度。
三、通信工程进度计划表的实施策略1. 制定详细的工作分解结构:首先,我们需要将整个项目分解成若干个小任务,以便更好地管理和控制。
2. 确定各个任务的开始和结束日期:然后,我们需要为每个任务设定具体的开始和结束日期,以确保项目的整体进度。
3. 分配资源:根据任务的性质和难度,合理分配人力资源和其他资源。
4. 定期检查和调整进度:在项目进行过程中,我们需要定期检查进度,如果发现有偏差,就需要及时调整计划。
四、结论总的来说,通信工程进度计划表对于项目的成功至关重要。
只有通过制定详尽的进度计划表,我们才能有效地管理时间和资源,提高工作效率,预防潜在问题,提升客户满意度。
因此,我们必须高度重视通信工程进度计划表的制定和实施,以此来确保项目的顺利进行。
铁路设备安装工程施工设备计划表
1. 项目概述
本文档是关于铁路设备安装工程施工设备的计划表。
通过本计划表,我们将详细列出项目所需的施工设备及其安装计划,以提供给项目团队参考和执行。
2. 施工设备列表
以下是本项目所需的施工设备列表:
2.1 设备1
- 设备名称:xxxx
- 用途:xxxx
- 数量:xx台
- 安装计划:xxxx
2.2 设备2
- 设备名称:xxxx
- 用途:xxxx
- 数量:xx台
- 安装计划:xxxx
2.3 设备3
- 设备名称:xxxx
- 用途:xxxx
- 数量:xx台
- 安装计划:xxxx
(继续按需列出其他设备)
3. 安装计划
根据项目进度和设备需求,下面是施工设备的安装计划:
(继续按需填写其他设备的安装计划)
4. 注意事项
- 安装设备前,请确保相关施工人员具备相关操作技能和安全意识。
- 安装设备时,请遵守相关安全操作规定,并做好设备保护工作。
- 如有安装计划上的调整或变更,需及时通知项目团队,并进行相应调整。
以上是铁路设备安装工程施工设备计划表的内容。
请依据该计划表进行施工设备的安装,确保项目顺利进行。
