金刚砂地面施工方案
- 格式:docx
- 大小:24.75 KB
- 文档页数:5

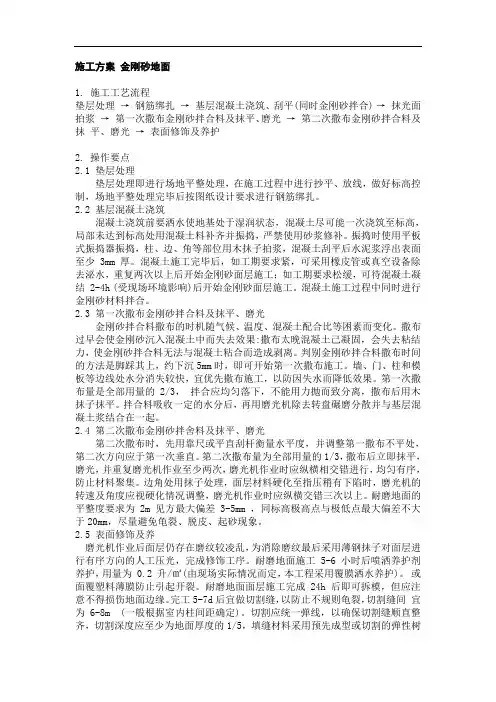

施工方案金刚砂地面1. 施工工艺流程垫层处理→ 钢筋绑扎→ 基层混凝土浇筑、刮平(同时金刚砂拌合) → 抹光面拍浆→ 第一次撒布金刚砂拌合料及抹平、磨光→ 第二次撒布金刚砂拌合料及抹平、磨光→ 表面修饰及养护2. 操作要点2.1 垫层处理垫层处理即进行场地平整处理,在施工过程中进行抄平、放线,做好标高控制,场地平整处理完毕后按图纸设计要求进行钢筋绑扎。
2.2 基层混凝土浇筑混凝土浇筑前要洒水使地基处于湿润状态,混凝土尽可能一次浇筑至标高,局部未达到标高处用混凝土料补齐并振捣,严禁使用砂浆修补。
振捣时使用平板式振捣器振捣,柱、边、角等部位用木抹子拍浆,混凝土刮平后水泥浆浮出表面至少 3mm厚。
混凝土施工完毕后,如工期要求紧,可采用橡皮管或真空设备除去泌水,重复两次以上后开始金刚砂面层施工;如工期要求松缓,可待混凝土凝结 2-4h (受现场环境影响)后开始金刚砂面层施工。
混凝土施工过程中同时进行金刚砂材料拌合。
2.3 第一次撒布金刚砂拌合料及抹平、磨光金刚砂拌合料撒布的时机随气候、温度、混凝土配合比等困素而变化。
撒布过早会使金刚砂沉入混凝土中而失去效果:撒布太晚混凝土己凝固,会失去粘结力,使金刚砂拌合料无法与混凝土粘合而造成剥离。
判别金刚砂拌合料撒布时间的方法是脚踩其上,约下沉5mm时,即可开始第一次撒布施工。
墙、门、柱和模板等边线处水分消失较快,宜优先撒布施工,以防因失水而降低效果。
第一次撒布量是全部用量的2/3,拌合应均匀落下,不能用力抛而致分离,撒布后用木抹子抹平。
拌合料吸收一定的水分后,再用磨光机除去转盘碾磨分散并与基层混凝土浆结合在一起。
2.4 第二次撒布金刚砂拌舍料及抹平、磨光第二次撒布时,先用靠尺或平直刮杆衡量水平度,并调整第一撒布不平处,第二次方向应于第一次垂直。
第二次撒布量为全部用量的1/3,撒布后立即抹平,磨光,并重复磨光机作业至少两次,磨光机作业时应纵横相交错进行,均匀有序,防止材料聚集。
金刚砂地面施工方案一、前期准备。
在进行金刚砂地面施工之前,需要进行充分的前期准备工作。
首先要对施工场地进行清理,清除杂物和尘土,确保施工场地平整干净。
其次,需要对地面进行检测,确保地面承重能力和平整度符合金刚砂地面施工的要求。
另外,还需要准备好所需的施工工具和材料,包括金刚砂磨料、环氧树脂、辅助材料等。
二、施工工艺。
1. 地面打磨,首先对地面进行打磨处理,将地面的不平整部分修整平整,确保地面表面平整度符合施工要求。
2. 底涂处理,在地面打磨完成后,进行底涂处理。
底涂处理是为了提高金刚砂地面与地面基层的附着力,采用环氧树脂作为底涂材料,确保金刚砂地面的附着力和稳定性。
3. 金刚砂铺装,将金刚砂磨料均匀地铺装在地面上,采用专业的工具和技术进行铺装,确保金刚砂磨料的均匀性和密实性。
4. 封闭处理,金刚砂地面铺装完成后,进行封闭处理。
封闭处理是为了加固金刚砂地面,提高地面的耐磨性和抗压性,采用环氧树脂进行封闭处理,确保金刚砂地面的稳定性和耐久性。
5. 表面处理,最后对金刚砂地面进行表面处理,采用专业的工具和技术进行抛光和打磨,确保金刚砂地面的光滑度和美观度。
三、施工注意事项。
1. 施工环境,在进行金刚砂地面施工时,需要确保施工环境干燥通风,避免雨水和灰尘对施工的影响,确保施工质量。
2. 施工工具,选择适合的施工工具和材料,确保施工的准确性和效率性,提高施工质量。
3. 施工技术,采用专业的施工技术和方法,确保施工过程的安全性和稳定性,提高施工质量。
4. 施工质量,严格按照施工方案进行施工,确保施工质量符合要求,提高金刚砂地面的使用寿命和美观度。
四、施工验收。
在金刚砂地面施工完成后,需要进行施工验收。
验收内容包括地面平整度、附着力、密实性、耐磨性等方面,确保金刚砂地面的质量符合要求。
五、施工后维护。
金刚砂地面施工完成后,需要进行定期的维护保养工作,包括地面清洁、防滑处理、定期检查等,确保金刚砂地面的使用寿命和美观度。
金刚砂地面施工方案金刚砂地面施工方案1、工程概况本工程涉及4500平方米的地面施工,其中1500平方米为人防地面,采用普通混凝土压光地面;其余3000平方米为地下车库地面,采用金刚砂耐磨压光地面,地面厚度均为120mm。
2、施工准备2.1 材料准备:商品砼、金刚砂等。
2.2 机具准备:12#槽钢、震动棒、架子车、铁铲、磨光机等。
2.3 作业条件:地下车库灰土全部施工完毕。
3、施工工艺和施工方法3.1 施工工艺:基底灰土夯实→20mm厚细砂隔离层→混凝土浇筑、撒金刚砂→磨光→养护、割缝。
3.2 施工方法:3.2.1 基层处理:首先清理地基表面的浮土、杂物等,确保地基表面无松动缺陷,平整度控制在30mm以内。
3.2.2 细砂隔离层:为减小基底灰土因干裂对混凝土面层的拉应力,不使面层受拉而开裂,需要铺设20mm厚细砂隔离层。
要求只在安装好侧模的区间内铺设细砂并用刮杠刮平。
3.2.3 混凝土地面:a、浇筑顺序:间隔跳跃式浇筑。
b、侧模材料:12#槽钢、固定支架。
c、侧模安装标高控制:在安装每根钢模时必须用水准仪进行槽钢上口标高控制,若槽钢与基底间存在缝隙应用细砂或50mm宽木条进行缝隙填充,以保证混凝土浆德的不外漏。
d、侧模的固定:待槽钢顶标高控制好后,每间隔500mm 用安装支架在槽钢外侧进行槽钢固定。
4、混凝土浇筑4.1 混凝土运输:本工程采用甲方提供的商品砼,在商混站与现场车道坡道口间用砼专用车进行运输;汽车坡道口到B段塔吊基座处用混凝土地泵进行运输;地泵出了口到工作面用三轮农用车进行运输。
4.2 混凝土浇筑:首先,人工使用铁锹等工具将三轮农用车运输来的混凝土铺平,使其顶高与侧模槽钢顶平齐。
然后,必须使用震动棒进行震捣,落棒间距不得超过30毫米,以确保混凝土的密实度。
振捣完毕后,用刮杠沿槽钢顶将其刮平,再用木抹子抹平,最后均匀撒布金刚砂并使用带磨盘的抛光机抹平。
4.3 混凝土技术参数:混凝土强度等级采用C25,水灰比控制在0.5以下,塌落度控制在±140毫米。
完整版金刚砂耐磨地坪施工方案金刚砂耐磨地坪是一种常用于工业厂房、仓库、停车场等场所的耐磨地坪材料,具有耐磨、防滑、耐腐蚀等优点。
下面是一个完整版的金刚砂耐磨地坪施工方案,其中包括准备工作、材料准备、施工步骤等内容。
一、准备工作1.确定施工区域:根据需要施工的区域,确定施工面积以及是否需要进行局部修补。
2.清理施工区域:清理地面,去除杂物、油污等,保证施工区域干净。
3.检查地面状况:对地面进行检查,确保地面平整、无坑洞、无裂缝等破损情况。
4.修补地面破损部分:对有破损的地面进行修补,使用专业的修补材料填补坑洞和裂缝。
二、材料准备1.金刚砂地坪材料:购买金刚砂地坪材料,根据施工面积确定所需要的材料数量。
2.地坪底涂材料:购买地坪底涂材料,用于地面底层的加固和封闭。
3.地坪面涂材料:购买地坪面涂材料,用于金刚砂的粘贴固定。
4.辅助材料:购买辅助材料,如底涂刷、面涂刷、搅拌器等。
三、施工步骤1.地坪底涂施工:首先将地坪底涂材料倒入容器中,使用底涂刷均匀地刷在地面上,确保地面被涂覆。
2.金刚砂涂装施工:待地坪底涂干燥后,将地坪面涂材料倒入容器中,使用面涂刷均匀地刷在地面上。
3.撒洒金刚砂:在面涂材料未干燥前,将金刚砂均匀地撒在地面上,确保金刚砂覆盖整个施工区域。
4.确保金刚砂粘贴固定:等待面涂材料干燥后,对金刚砂进行压实,确保其牢固粘贴在地面上。
5.地坪面涂施工:待金刚砂固定后,再次使用面涂刷将地坪面涂材料均匀地刷在地面上,确保地面光滑。
6.地坪养护:待地坪面涂干燥后,进行地坪的养护工作,如保持地面干燥、避免重物碰撞等。
四、施工注意事项1.施工环境要求:施工时保持环境干燥、通风良好,避免雨水、尘埃等对施工质量的影响。
2.施工温度要求:根据地坪材料的要求,选择适宜的施工温度,确保地坪涂层的固化效果。
3.施工厚度要求:根据地坪材料的要求,选择适宜的施工厚度,确保地坪的耐磨性能。
4.施工期限:根据材料的固化时间和施工要求,合理安排施工期限,避免材料固化前的人员和设备进入施工区域。
金刚砂地坪施工方案金刚砂地坪施工方案(精选5篇)为了确保工作或事情有序地进行,通常需要预先制定一份完整的方案,方案是阐明具体行动的时间,地点,目的,预期效果,预算及方法等的企划案。
怎样写方案才更能起到其作用呢?以下是小编精心整理的金刚砂地坪施工方案(精选5篇),欢迎阅读,希望大家能够喜欢。
金刚砂地坪施工方案1根据《建筑工程冬季施工规程》的规定;根据当地气象资料统计,当室外日平均气温连续5天稳定低于5℃即进入冬季施工,当室外日平均气温连续5天稳定高于5℃即接触冬季施工。
根据有关气象资料,威海地区极端最低温度为-16℃,日平均温度稳定于5℃的起始日期为11月28日至次年的3月19日,历时110天最大冰冻深度为50cm。
结合本地今年气温比往年略偏高的实际情况,为保证工程质量和施工进度,现针对性制定冬期施工措施如下:一、施工准备工作:1、冬期施工前,编制冬期施工方案,经技术质量科审批后进行实施。
2、防冻剂、保温材料提前提出计划,施工前到位。
3、与当地气象台保持联系及时接收天气预报,防止寒流突然袭击。
4、做好冬期施工砼及掺和外加剂的试配实验工作,提出施工配合比。
5、在入冬前对住房、仓库及施工现场进行一次防冻、安全、防火等方面的检查。
6、对用电线路进行检查,不合要求的及时整改或拆除,在有火源、易起火的地方配备足够的灭火器具。
7、生活及施工用水管用锯末和草绳进行保温,对不用的水管、阀门进行拆除。
二、冬季施工措施:(一)、土方工程:按照本工程施工进度计划排列,冬期施工的土方工程回填土工程,工程计划安排是:基础施工完毕验收后,进行土方回填,现场的施工场地按照施工现场平面布置图布置好,为后续施工奠定好基础。
1、回填土施工,要求速度快。
冬期填方每层铺土厚度比常温减少20-25%,预留沉降量比常温施工时适当增加。
不得用含有冻土块的土料做回填土,以防冻土解冻后沉陷,引起脚手架下沉、变形。
2、本工程回填土均自场外向内运,因此机械装土是关键。
金刚沙地坪施工方案
金刚沙地坪是一种常用的地面施工材料,它具有防尘、耐磨、美观等特点,适用于工业厂房、仓库、停车场等场所。
下面是金刚沙地坪施工方案的详细介绍。
一、准备工作
1. 清理地面:清除地面上的积尘、油污等杂物。
2. 处理地面状况:对地面进行破碎、修补等处理,确保地面平整。
二、底层施工
1. 基础处理:根据地面情况选择适合的基础材料,如砼、砂浆等,铺设在地面上,用于增加地面的平整度。
2. 环氧底漆施工:在基础处理完毕后,使用环氧底漆对地面进行涂覆,提高金刚沙地坪的附着力。
三、中层施工
1. 常规施工:将金刚砂与环氧树脂按照一定比例混合,均匀涂覆在地面上。
2. 土建加固:对金刚沙地坪进行土建加固,增强地面的稳定性。
3. 光滑处理:砂浆完全干燥后,用机械设备进行光滑处理,使地面更加平整。
四、面层施工
1. 防尘涂层施工:将防尘涂层均匀涂覆在地面上,增加地面的防尘效果,确保地面清洁。
2. 耐磨涂层施工:根据客户需求选择耐磨材料进行涂覆,提高
地面的耐磨性和美观度。
五、养护
1. 开始养护:在施工完毕后,进行养护操作,如覆盖保护层、维护施工环境等,确保地面干燥。
2. 防护措施:在使用过程中,应进行定期的维护和保养,如定期清洁、修补损坏部分等,延长金刚沙地坪的使用寿命。
金刚沙地坪施工方案的主要步骤包括准备工作、底层施工、中层施工、面层施工和养护。
通过正确的施工步骤和措施,能够保证金刚沙地坪的质量和使用效果。
同时,在使用过程中,也需要定期的维护和保养,保证金刚沙地坪的良好状态。
金刚砂地面施工方案金刚砂地面施工方案一、施工准备1. 确定施工区域,并清除掉原有的地面杂物和灰尘。
2. 检查并修复地面的裂缝和凹陷,以确保地面平整。
3. 将地面进行打磨,以增加金刚砂地面的附着力。
4. 进行防尘处理,使用防尘涂料或喷雾剂,将地面表面防尘。
二、施工工艺1. 预涂胶水:使用合适的胶水将地面涂刷一遍,以增加金刚砂与地面的附着力。
2. 洒铺金刚砂:将金刚砂均匀地洒在涂过胶水的地面上,厚度为1-2mm,确保金刚砂面均匀且无空隙。
3. 平整金刚砂:使用专用的金刚刮板将金刚砂进行平整,确保金刚砂面平整光滑。
4. 加胶水:将胶水再次涂刷在金刚砂表面,以确保金刚砂与胶水的牢固连接。
5. 挠膜施工:在金刚砂表面覆盖一层柔韧的挠性膜,以增加地面的耐磨性和抗冲击性。
6. 吸尘处理:在施工结束后,对金刚砂地面进行吸尘处理,以去除表面的残渣和杂质。
三、施工注意事项1. 施工过程中,保持现场清洁整齐,避免杂物和灰尘对金刚砂地面产生损害。
2. 严格按照施工工艺进行操作,确保金刚砂地面的质量和平整度。
3. 施工过程中,注意安全防护,佩戴好相应的工作服、手套和鞋套,防止化学物品对人体的伤害。
4. 施工结束后,尽量避免大型机械设备或者重物对金刚砂地面的碾压,以免对地面产生损坏。
5. 金刚砂地面的保养和清洁需要定期进行,使用适当的清洁剂和工具,避免使用含酸碱的清洁剂。
四、施工效果金刚砂地面具有高硬度、耐磨、防滑、易清洁等特点,适用于各类场所,如汽车展厅、商场、办公楼等地面的装饰和保护。
金刚砂地面的施工工艺简单,操作方便,施工质量好,是一种性价比较高的地面装饰材料。
经过金刚砂地面施工后,地面将呈现出光亮、坚固、平整的效果,增加了整体的美观度和使用寿命。
综上所述,金刚砂地面施工方案包括施工准备、施工工艺、施工注意事项以及施工效果等内容,通过合理的施工流程和操作规范,能够保证金刚砂地面的质量和美观。
金刚砂地坪施工方案1. 引言金刚砂地坪是一种高耐磨、美观大方的地坪材料,广泛应用于工业厂房、商业场所以及停车场等场所。
本文档将介绍金刚砂地坪的施工方案,包括施工准备、施工工序、注意事项等内容。
2. 施工准备在进行金刚砂地坪的施工之前,需要进行一系列的准备工作,包括:2.1 材料准备•金刚砂地坪材料:确保材料质量合格,数量足够。
•地面处理材料:根据具体场地情况选择合适的地面处理材料,如底漆、底涂等。
•辅助材料:如密封剂、罩光剂等。
2.2 地面处理在施工之前,需要对地面进行必要的处理,包括:•清洁地面:清除地面上的杂物和油污。
•修补地面:修复地面上的裂缝和凹坑。
•打磨地面:对地面进行打磨处理,使其平整、光滑。
2.3 工具准备•打磨机:用于对地面进行打磨。
•刮刀、刷子等工具:用于涂布地面处理材料。
•搅拌器:用于搅拌地坪材料。
•扫帚、吸尘器等清洁工具。
3. 施工工序3.1 底漆施工底漆是金刚砂地坪施工的第一道工序,主要作用是增加地坪涂层和地面的附着力。
具体施工步骤如下:1.清洁地面,确保地面干燥清洁。
2.搅拌底漆材料,使其均匀。
3.使用刮刀或刷子,将底漆涂布在地面上。
4.待底漆干燥后,进行下一道工序。
3.2 配涂地坪材料金刚砂地坪材料包括底涂、抛撒层和罩光层。
具体工序如下:1.准备底涂材料,搅拌均匀。
2.使用刮刀或刷子将底涂涂布在地面上,保证涂层厚度均匀一致。
3.在底涂未干燥之前,将金刚砂抛撒在地面上。
4.待底涂干燥后,清理地面上多余的金刚砂。
5.准备罩光层材料,搅拌均匀。
6.使用刮刀或刷子将罩光层涂布在地面上,形成光滑、亮丽的表面。
3.3 密封处理密封处理是保护金刚砂地坪的最后一道工序,主要作用是增加地坪的耐磨性和耐污性。
具体工序如下:1.准备密封剂材料,搅拌均匀。
2.使用刮刀或刷子将密封剂涂布在地面上。
3.待密封剂干燥后,进行下一道工序。
3.4 后续处理待金刚砂地坪施工完成后,需要进行一些后续处理工作,如:•清理施工现场:清理施工过程中产生的杂物和垃圾。
金刚砂耐磨地面施工方案一、前期准备。
在进行金刚砂耐磨地面施工之前,首先需要对施工现场进行充分的准备工作。
包括清理地面、修补地面裂缝、打磨地面等。
清理地面是为了确保地面表面干净,没有灰尘、油污等杂物,以便于后续的施工工作。
修补地面裂缝则是为了保证地面的平整度和坚固度。
打磨地面则是为了增加地面与金刚砂的附着力,提高施工效果。
二、施工工艺。
1. 底层处理。
在进行金刚砂耐磨地面施工时,首先需要进行底层处理。
底层处理是为了增加地面的平整度和附着力,提高金刚砂的施工效果。
在进行底层处理时,需要使用专业的地面处理材料,确保底层处理的质量。
2. 金刚砂施工。
在底层处理完成后,接下来就是金刚砂的施工。
金刚砂是一种硬度极高的耐磨材料,具有很好的耐磨性能和抗压性能。
在进行金刚砂施工时,需要将金刚砂均匀地铺设在地面上,并进行压实,确保金刚砂与地面紧密结合,形成坚固耐磨的地面。
3. 表面处理。
金刚砂施工完成后,还需要进行表面处理,以保护金刚砂地面,并增加地面的光泽度和美观度。
表面处理可以选择使用环氧树脂、聚氨酯等材料,根据实际情况进行选择,确保地面的耐磨性能和美观度。
三、施工注意事项。
1. 施工环境。
在进行金刚砂耐磨地面施工时,需要确保施工环境干燥通风,避免雨水和灰尘对施工质量的影响。
施工现场应保持整洁,避免杂物进入施工区域影响施工效果。
2. 施工技术。
金刚砂耐磨地面施工需要一定的技术和经验,施工人员需要具备相关的专业知识和技能,确保施工质量和施工安全。
在施工过程中,需要严格按照施工工艺和操作规程进行操作,避免施工过程中出现差错和质量问题。
3. 施工质量。
金刚砂耐磨地面施工质量直接影响地面的使用寿命和美观度,因此在施工过程中需要严格控制施工质量,确保金刚砂地面的平整度、耐磨性能和美观度。
四、施工验收。
施工完成后,需要进行施工验收。
验收内容包括地面的平整度、耐磨性能、美观度等方面。
只有通过严格的施工验收,确保金刚砂地面的质量达标,才能投入使用。
金刚砂耐磨地面施工方案及保护方案一、金刚砂耐磨地面施工方案1.1 施工前准备在进行金刚砂耐磨地面的施工前,首先要对施工场地进行清理和打磨,确保地面平整并清除任何杂物和油污,保证施工环境整洁无尘。
1.2 材料准备•金刚砂耐磨地面涂料:选择符合要求的耐磨性好的金刚砂地面涂料。
•底漆:用于提高地面附着力。
•硬化剂:用于增加地面硬度和耐磨性。
•辅助工具:如滚筒、刷子、抹子等。
1.3 施工步骤1.底漆处理:先涂抹底漆,提高地面与涂料的附着力。
2.涂刷金刚砂涂料:使用滚筒或刷子均匀涂布金刚砂涂料于地面上,注意涂布均匀避免起泡和漏涂。
3.铺设金刚砂:在涂料未干之前,将金刚砂均匀洒在地面上,保证覆盖均匀。
4.再次涂刷金刚砂涂料:待金刚砂干透后,再次涂刷一层金刚砂涂料,确保金刚砂完全覆盖。
5.硬化剂处理:根据需要,再施加一层硬化剂,提高地面硬度和耐磨性。
1.4 施工完成后注意事项•施工后应设置警示标志,避免人员误入,确保施工地面干燥通风。
•保持地面清洁,避免化学品和油污侵蚀。
•定期检查维护,如有损坏及时修补,延长金刚砂地面的使用寿命。
二、金刚砂耐磨地面保护方案2.1 清洁保养•拖把清洁:使用干湿两用拖把进行日常清洁,保持地面清洁干净,避免灰尘和污渍。
•避免摩擦:减少地面摩擦,避免使用硬质物品拖动。
•防止划伤:避免尖锐物品碰撞地面,以免划伤。
•定期打蜡:定期给金刚砂地面打蜡,增加地面光泽度和保护层。
2.2 修复保养•定期检查:每隔一段时间对金刚砂地面进行检查,如有明显损坏或磨损,及时修复。
•磨损处理:针对磨损严重的部分,可以局部进行涂补或研磨处理。
•耐磨层更新:根据实际情况,定期更换金刚砂地面的耐磨层,保证地面的耐磨性能。
2.3 安全保障•保持干燥:金刚砂地面施工完成后要保持干燥,避免滑倒事故的发生。
•预防打滑:在需要的区域设置防滑垫或者地毯,以减少滑倒风险。
•规范使用:提醒使用人员注意金刚砂地面的特性,避免不当操作导致事故。
金刚砂耐磨地坪施工方案三篇篇一:金刚砂耐磨地坪施工方案XX项目金刚砂耐磨地坪施工方案编制:审核:XX公司20XX-X-X金刚砂耐磨地坪施工方案一、耐磨地坪的材料金刚砂为砂状,平均粒径1.5mm,约占总量60%;胶结物为经处理的高标号水泥,除采用水泥本色外,还有红、黄、绿、灰等多种色彩可供选择。
本工程使用水泥本色。
二、耐磨地坪施工机具平板震动器,砂浆搅拌机,水泥镘光机,不锈钢靠尺,木抹,铁抹,水桶,喷壶,手推车等另准备以下机具。
(1)泌水工具:橡皮管或真空吸水设备。
(2)平整出浆工具:中间灌砂的Ф150钢管,长度大于地模宽度500mm 以上,两端设可转动拉环。
(3)平底胶鞋:混凝土初凝后使用;防水纸质鞋或防水纸袋;面层叶片压光使用。
三、金刚砂耐磨地坪施工工艺3.1金刚砂地坪具体做法楼1:(具体位置见建筑图)停车场1、耐磨金刚砂面层2、100mm厚C15混凝土垫层;3、钢筋混凝土楼板;楼6:(具体位置见建筑图)汽车坡道1、耐磨金刚砂面层2、50mm厚C15混凝土垫层,表面做礓蹉处理;3、10mm厚刷水泥基渗透结晶防水涂料三道(只适用于一层至地下一层或二层坡道);4、钢筋混凝土楼板楼13:(具体位置见建筑图)4-6层停车场1、耐磨金刚砂面层2、50mm厚C15混凝土垫层;3、钢筋混凝土楼板3.2工艺流程混凝土基层浇筑----找平----金刚砂骨料第一次撒布及抹平墁光----骨料第二次撒布及抹平墁光----表面修饰及养护3.3基本施工条件和操作流程样本先行:队伍进场后,先选一处6*6米做示范工程,各项指标达到要求后方可大面积施工。
样本工程施工时总结经验,获取各施工要点,如混凝土凝固时间,撒金刚砂时间,配合比塌落度等,面层施工速度与混凝土结构层凝固速度相统一。
3.3.1混凝土基层浇筑和找平1、混凝土标号为C15,现场坍落度控制在75-100㎜之间,砂子采用中砂,楼面可采用细石混凝土,添加剂尽量少用粉煤灰。
金钢砂地面施工方案一、施工前准备在施工开始前,必须完成以下准备工作:现场勘查:对施工现场进行详细勘查,了解地面的基础情况,如平整度、湿度、强度等。
施工计划:根据现场勘查结果,制定详细的施工计划,包括施工进度、材料用量、人员安排等。
安全设施:设置必要的安全警示标志,配置相应的安全防护设施,确保施工过程中的安全。
二、材料选择与检查材料选择:选择符合规范要求的金钢砂材料,以及相应的底涂和面涂材料。
材料检查:对进场的材料进行严格检查,确保其质量符合规范要求,无过期、损坏等问题。
三、地面预处理清洁:清除地面上的油污、灰尘等杂物,确保地面干净。
修补:对地面上的裂缝、坑洼等进行修补,使其达到施工要求。
打磨:使用打磨机对地面进行打磨,去除表面的凸起部分,使地面平整。
四、底涂层施工涂布:按照规范要求的比例,将底涂材料搅拌均匀,然后用滚筒或刮板均匀涂布在地面上。
固化:底涂施工完成后,让其自然固化,以达到预期的强度和附着力。
五、金刚砂层铺设铺设:在底涂固化后,将金钢砂材料均匀铺设在地面上,使其与底涂紧密结合。
压实:使用专业的压实工具,对金钢砂层进行压实,确保其平整度和密实度。
六、面涂层施工涂布:在金钢砂层固化后,按照规范要求的比例,将面涂材料搅拌均匀,然后用滚筒或刮板均匀涂布在金钢砂层上。
固化:面涂施工完成后,让其自然固化,以达到预期的耐磨、防滑等性能。
七、施工后养护保湿:在施工完成后的一段时间内,需要保持地面的湿润,以防止金钢砂层出现干裂、脱落等问题。
避免重压:在施工完成后的一段时间内,避免在地面上放置重物或进行其他可能损坏地面的操作。
八、质量检验与验收外观检查:对施工完成后的地面进行外观检查,确保无明显的缺陷、污渍等问题。
性能检测:按照规范要求,对地面的耐磨性、防滑性、抗压强度等性能进行检测,确保其达到设计要求。
验收:在确认地面施工质量符合要求后,进行验收,并签署验收报告。
以上就是金钢砂地面施工方案的全部内容,希望能对您有所帮助。
第1篇一、概述地坪耐磨金刚砂施工是一种以金刚砂为骨料,采用特殊工艺制备而成的耐磨、抗冲击、抗压、抗污染、易清洁的地面材料。
广泛应用于工业、商业、住宅等场所,具有经济、实用、美观等特点。
本文将详细阐述地坪耐磨金刚砂工程施工的流程及注意事项。
二、施工流程1. 施工准备(1)清理场地:将施工现场的杂物、垃圾、油污等清理干净,确保地面平整。
(2)材料准备:准备好金刚砂、水泥、水、固化剂等施工材料。
(3)工具准备:准备施工工具,如搅拌机、抹子、镘刀、切割机等。
2. 施工步骤(1)基层处理:将基层清理干净,确保无油污、杂物等,并用水冲洗湿润。
(2)搅拌:将金刚砂、水泥、水按比例混合均匀,搅拌均匀。
(3)铺设:将搅拌好的砂浆均匀铺设在地面上,厚度约为10-15mm。
(4)抹平:用抹子将铺设好的砂浆抹平,确保表面平整。
(5)撒金刚砂:待砂浆初凝后,撒上金刚砂,用镘刀轻轻压入砂浆中。
(6)固化:待金刚砂铺设完成后,进行固化处理,可使用固化剂进行固化。
(7)打磨:固化完成后,用打磨机进行打磨,直至达到所需的平整度和光泽度。
(8)养护:施工完成后,进行养护,保持地面湿润,防止开裂、起砂等问题。
三、注意事项1. 施工前,应确保基层平整、干燥,无油污、杂物等。
2. 施工过程中,注意搅拌均匀,确保砂浆的强度和耐磨性。
3. 铺设金刚砂时,应均匀撒布,避免出现堆积或空隙。
4. 固化过程中,应保持地面湿润,避免水分蒸发过快。
5. 施工完成后,应进行养护,防止地面开裂、起砂等问题。
6. 施工现场应保持整洁,避免对施工质量和安全造成影响。
四、总结地坪耐磨金刚砂施工是一种经济、实用、美观的地面施工方法,具有较好的耐磨、抗压、抗冲击性能。
在施工过程中,应严格按照施工流程和注意事项进行操作,确保施工质量和效果。
第2篇随着我国经济的快速发展,各种工业、商业、民用建筑对地坪的要求越来越高,耐磨金刚砂地坪因其优异的性能和美观的外观,被广泛应用于各类建筑地坪中。
金刚砂地坪施工方案金刚砂地坪是一种优质的地坪材料,具有硬度高、耐磨性好、抗压能力强等特点,广泛应用于工业厂房、仓库、停车场等场所。
下面,我们将介绍金刚砂地坪施工方案。
1. 地面准备:在进行金刚砂地坪施工之前,需要对地面进行充分的准备。
首先,清理地面上的杂物和尘土,确保地面干净、平整。
然后,修补地面上的裂缝和坑洞,以保证施工后的地面平整度和质量。
2. 底涂施工:在地面准备完毕后,进行底涂施工。
底涂是为了增强金刚砂地坪与地面的粘接力和耐磨性。
一般采用底涂材料和闭孔底涂材料进行施工,以提高地面的耐久性和防水性能。
3. 砂浆层施工:底涂施工完毕后,进行砂浆层施工。
砂浆层是金刚砂地坪的主要构成部分,用来增加地面的硬度和耐磨性。
砂浆层采用石英砂、水泥和其他添加剂混合而成,然后通过刮刀均匀铺设在地面上,并在砂浆层未完全干燥之前进行抛光处理,以提高地面的光洁度。
4. 密封层施工:砂浆层施工完成后,进行密封层施工。
密封层主要用于保护金刚砂地坪,增强其抗腐蚀和防尘性能。
一般采用环氧树脂和聚氨酯等材料进行密封层的施工,可以选择滚涂或喷涂的方式进行,以确保密封层均匀、光滑。
5. 光面处理:密封层施工完成后,还可以对金刚砂地坪进行光面处理,以增加其光洁度和美观度。
光面处理主要通过打磨和抛光两个步骤完成,可以使用手动或机械设备进行。
6. 养护阶段:金刚砂地坪施工完成后,需要进行适当的养护。
一般要求至少保持3天的平稳和干燥,避免水和其他污染物的侵入。
在养护期间,不要进行重物的拖拉和碾压,以免对地坪造成损坏。
以上就是金刚砂地坪施工方案的基本步骤。
在施工过程中,需要严格按照工艺要求进行操作,以保证地坪的质量和使用寿命。
同时,施工人员应该具备一定的专业技术和经验,以确保施工的顺利进行。
金刚砂地面施工方案一、工程概述本次金刚砂地面施工工程位于_____,施工面积约为_____平方米。
该地面主要用于_____,要求具有高强度、耐磨、防尘、美观等性能。
二、施工准备1、材料准备(1)金刚砂骨料:选择质量优良、颗粒均匀的金刚砂骨料,其颜色和规格应符合设计要求。
(2)水泥:采用强度等级不低于 425 的普通硅酸盐水泥。
(3)砂:选用中砂,含泥量不超过 3%。
(4)水:使用清洁的自来水。
2、工具准备(1)抹平机:用于地面的抹平工作。
(2)磨光机:对地面进行磨光处理。
(3)切割机:用于地面分格缝的切割。
(4)水准仪、靠尺、钢卷尺等测量工具。
3、基层处理(1)清理基层表面的杂物、灰尘、油污等,确保基层干净整洁。
(2)对基层进行凿毛处理,增加基层与面层的粘结力。
(3)检查基层的平整度,对于凹凸不平的部位进行修补。
4、技术准备(1)熟悉施工图纸和相关规范,制定施工方案。
(2)对施工人员进行技术交底,明确施工工艺和质量要求。
三、施工工艺流程1、找标高、弹线根据设计要求和室内标高控制点,在墙面上弹出地面标高控制线。
2、基层混凝土浇筑(1)搅拌混凝土:严格按照配合比进行搅拌,控制水灰比和坍落度。
(2)浇筑混凝土:将混凝土均匀铺在基层上,用平板振捣器振捣密实。
3、第一次撒布金刚砂骨料在混凝土初凝前,均匀撒布 2/3 左右的金刚砂骨料。
4、抹平使用抹平机对撒布的金刚砂骨料进行抹平处理,使骨料与混凝土充分结合。
5、第二次撒布金刚砂骨料在混凝土终凝前,撒布剩余的 1/3 金刚砂骨料。
6、磨光使用磨光机对地面进行多次磨光,直至地面表面光滑、平整。
7、割缝地面养护完成后,按照设计要求进行分格缝的切割,缝宽一般为 5-8mm。
8、养护地面施工完成后,覆盖塑料薄膜进行养护,养护时间不少于 7 天。
四、质量控制要点1、原材料质量控制严格检查金刚砂骨料、水泥、砂等原材料的质量,确保符合要求。
2、基层处理质量基层处理必须彻底,确保基层干净、平整、粗糙,以提高粘结力。
金刚砂地坪施工方案(3篇)金刚砂地坪施工方案(精选3篇)金刚砂地坪施工方案篇1素地要求:1.由于环氧地坪封闭性较好,为防止水(潮)气对环氧地坪的破坏,因此地下室混凝土地面或无地下室一楼混凝土地面应设防水(潮)层,防水(潮)层材料品种较多,选择时应以经济和附和设计要求为宜;2.混凝土地面施工中水泥砂浆应按正确比例(设计标准)施工;3.水泥砂浆找平层厚度应在50mm以上,要求平整,平整度在3mm/2m以内,经28天以上养护,充分干燥;4.表面含水率在8%以下,方可进行环氧地坪施工。
施工工艺:1.基层处理:1-1、技术人员在进入现场前进行含水率测试,确定地面含水率达到施工标准(8%以下)后方可以进行以下工序。
1-2、施工人员使用钢质刮片、铲刀、专用清理工具将原有素地浮沙、浮浆除去。
1-3、确定局部落差较大处,使用打磨机打磨凸起部分。
1-4、使用打磨机打磨全部地面。
1-5、使用手提式研磨机打磨局部落差较大处。
1-6、使用集尘器和吸尘器将地面及边角的灰尘吸净。
1-7、检查混凝土质量情况,如果有裂缝并超过1.0㎜的,使用地缝切割机或手提研磨机切割地缝,切割后地缝的宽度及深度要不小于6.0㎜,使用吸尘器清理被切割地缝内的灰尘。
1-8、使用基层修补材料修补地面较大的凹窝和被切割的地缝。
2.底涂施工:2-1.材料:环氧树脂底涂材料2-3.施工方法:2-3-1.将环氧树脂底涂材料按配比充分搅拌后,用滚筒均匀铺设于处理后的基层表面;2-3-2.其固化后用环氧树脂腻子材料批刮于裂缝开槽及需修补处,要求平整;2-3-3.用配比好的环氧底涂材料及宽度为20.0㎜的玻璃纤维布粘贴在裂缝表面。
2-4.注意事项:要求材料反应时间5分钟后使用,环氧底涂要滚涂均匀,个别发白的地方要重新涂刷一遍,确保底涂材料能够充分渗入混凝土表面。
批刮环氧树脂腻子时要均匀,局部较差点要施工两遍以上。
3.中涂施工:3-1.材料:环氧树脂中涂材料3-3.施工方法:将环氧树脂中涂材料按配比加入填充料充分搅拌,使用专用工具抹刀均匀地铺设在处理后的底涂表面,固化后方可下一道工序。
金刚砂地面施工方案金刚砂地面施工方案一、前期准备1. 对施工区域进行勘测,并进行详细的测量和标注,确认施工范围和平整度要求。
2. 清理施工区域,清除杂物和积水,确保施工区域干燥、清洁。
3. 进行现场安全检查,确保施工过程中没有安全隐患。
4. 准备所需工具和材料,包括金刚砂、水泥、石灰石、加固网等。
二、施工工艺1. 在施工区域边缘布置好脚手架,用来固定加固网。
2. 在施工区域铺设一层厚度为10cm的石灰石,作为基层材料。
3. 将石灰石进行压实,使其均匀平整,确保基层的稳固性。
4. 在石灰石基层上铺设一层厚度为5cm的水泥砂浆,作为中层材料。
5. 将水泥砂浆进行压实,使其均匀平整,确保中层的稳固性。
6. 在水泥砂浆中层上铺设一层厚度为3cm的金刚砂,作为表层材料。
7. 将金刚砂进行压实,使其均匀平整,确保表层的平整度和硬度。
8. 在金刚砂表层上铺设一层加固网,并用钢钉固定在基础材料上。
9. 在加固网上进行二次金刚砂的铺设,厚度为2cm,以增强地面的强度。
10. 将二次的金刚砂进行压实,使其均匀平整,确保表层的平整度和硬度。
三、施工注意事项1. 在施工过程中,严格按照施工工艺进行操作,不能随意变动。
2. 在金刚砂施工过程中,要注意保持施工区域的干燥,避免施工过程中的降雨和积水。
3. 在金刚砂施工过程中,要使用专业的工具进行操作,确保施工质量和效果。
4. 在金刚砂施工过程中,要定期检查和维护加固网,确保其连接牢固。
5. 在金刚砂施工完成后,要进行养护,保持施工区域的干燥和通风,避免施工区域受潮和损坏。
四、施工效果金刚砂地面施工后,地面平整度高,硬度强,抗压能力强,耐磨性好,适用于高强度使用场所,如厂房、停车场等。
金刚砂地面的光泽度高,色彩丰富,能够增加场地的美观度和整体效果。
以上是金刚砂地面施工的基本方案,只是提供一个参考,具体的施工方案还需根据实际情况进行调整和改进。
金刚砂地面施工方案可复制一、施工准备工作现场勘查:详细勘查施工场地,确保施工区域无障碍物,具备足够的施工空间。
基础处理:确保基础地面干燥、平整、无油污,无起砂、起壳、裂缝等缺陷。
安全防护:设置施工现场安全警示标识,确保施工人员和行人的安全。
设备准备:准备施工所需的搅拌机、泵送设备、刮板、滚筒等。
二、材料选择与准备金刚砂材料:选择质量合格、符合施工要求的金刚砂材料,确保其耐磨、耐压、防滑等性能。
结合剂:选择适配的结合剂,确保与金刚砂材料具有良好的结合力。
辅助材料:准备施工所需的填料、添加剂等。
三、施工环境要求温度:施工环境温度应控制在5℃以上,避免在过冷或过热的环境中进行施工。
湿度:保持施工场地相对干燥,避免在湿度过大的环境中施工,以免影响材料的固化效果。
通风:确保施工场地通风良好,避免施工过程中产生有害气体对施工人员健康造成影响。
四、施工步骤与方法基础处理:清理地面,确保无油污、灰尘等杂物。
底涂处理:涂刷底涂,确保涂层均匀、无遗漏。
金刚砂铺设:将金刚砂材料均匀铺设在底涂上,用刮板刮平。
结合剂涂刷:涂刷结合剂,确保与金刚砂材料充分结合。
滚压处理:用滚筒滚压金刚砂材料,确保其密实、平整。
养护处理:按照要求进行养护,确保材料充分固化。
五、施工注意事项材料储存:材料应存放在干燥、通风的地方,避免受潮、结块。
施工人员:施工人员应具备一定的专业知识和操作技能,确保施工质量。
施工时间:避免在雨天或大风天气进行施工,以免影响施工质量。
安全防护:施工人员应佩戴防护用品,确保施工安全。
六、质量检查与验收外观检查:检查金刚砂地面是否平整、光滑、无裂缝、无起砂等现象。
硬度测试:使用硬度计测试地面的硬度,确保符合设计要求。
防滑性能:进行防滑性能测试,确保地面具有良好的防滑性能。
验收记录:对验收结果进行详细记录,并存档备查。
七、后期维护与保养定期清洁:定期清理地面,避免油污、杂物等污染地面。
避免重物撞击:避免重物撞击地面,以免造成损伤。
金刚砂地面施工方案Newly compiled on November 23, 2020
目录
1工程概况————————————————————————————2
2施工准备————————————————————————————2
3施工工艺和施工方法———————————————————————2
4混凝土浇筑———————————————————————————3
5金刚砂面层施工—————————————————————————3
6伸缩缝制作———————————————————————————3
7成品保护————————————————————————————4
8文明施工————————————————————————————4
9安全生产————————————————————————————4
1、工程概况
本地面工程为4500平方米,其中1500平方米为人防地面,做法为普通混凝土压光地面;其余3000平方米为地下车库地面,做法为金刚砂耐磨压光地面。
地面厚度均为120mm。
2、施工准备
材料准备:商品砼、金刚砂。
机具准备:12#槽钢、震动棒、架子车、铁铲、磨光机等。
作业条件:地下车库灰土全部施工完。
3、施工工艺和施工方法
施工工艺:
基底灰土夯实→20mm厚细砂隔离层→混凝土浇筑、撒金刚砂→磨光→养护、割缝施工方法:
3.2.1 基层处理:首先将地基表面浮土、杂物等清理干净,无松动缺陷,要求地基表面平整度控制在30mm。
3.2.2 细砂隔离层:
为了减小基底灰土因干裂对混凝土面层的拉应力,不使面层受拉而开裂,故铺设
20mm厚细砂隔离层。
要求只在安装好侧模的区间内铺设细砂并用刮杠刮平。
3.2.3 混凝土地面:
a、浇筑顺序:间隔跳跃式浇筑。
b、侧模材料:12#槽钢、固定支架。
c、侧模安装标高控制:在安装每根钢模时必须用水准仪进行槽钢上口标高控制,若槽钢与基底间存在缝隙应用细砂或50mm宽木条进行缝隙填充,以保证混凝土浆德的不外漏。
d、侧模的固定:待槽钢顶标高控制好后,每间隔500mm用安装支架在槽钢外侧进行槽钢固定。
4、混凝土浇筑:
混凝土运输:本工程采用甲方提供的商品砼,在商混站与现场车道坡道口间用砼专用车进行运输;汽车坡道口到B段塔吊基座处用混凝土地泵进行运输;地泵出了口到工作面用三轮农用车进行运输。
混凝土浇筑:人工将三轮农用车运输来的混凝土用铁锹等工具铺平,顶高与侧模槽钢顶平齐。
铺平后必须用震动棒进行震捣,落棒间距不大于300㎜,以保证混凝土的密实度。
振捣完后用刮杠沿槽钢顶将其刮平,再用木抹子抹平,然后撒均匀撒布金刚砂并用带磨盘的抛光机抹平。
混凝土技术参数:强度等级采用C25,水灰比控制在以下,塌落度控制在±140㎜。
5、金刚砂面层施工:
面层施工分两次成活:第一次待基层混凝土初凝时间控制在上人时可留下3㎜脚印时,均匀的将金刚砂按照某一固定方向撒布约总量的二分之一于混凝土的表面,待第一次撒布的金刚砂表面变暗后,使用带磨盘的抛光机抹平并确保边角全部压实。
待第一遍压实完后,将余下的金刚砂垂直于第一次撒布方向撒布于地面上,用电动钢抹抹平、收光。
6、伸缩缝的制作:本工程伸缩缝采用两种方式进行留设。
A 、预埋玻璃条法:停车场东西方向的伸缩缝采用预埋玻璃条法进行预埋。
预埋方法为:待地面混凝土侧模拆除完后,用素水泥浆将玻璃条粘贴在浇筑好的混凝土地面侧边,玻璃条顶与混凝土顶面平齐,待素水泥浆固结后方可进行混凝土浇注。
预留位置为所有用槽钢做侧模的伸缩缝。
B 、切割机切缝:待地面终凝并充分养护后,以指甲划过后无刻痕为宜,方可进行切割机切缝。
切缝前必须用墨斗弹出欲切割线,切割时必须用切割刀压墨线进行切割。
当柱、墙根部大切割机不能切到时,应用手提式切割机进行补切。
切割位置为垂直于玻璃条伸缩缝并每3M切割一道。
7、成品保护
在地面强度没有达到70%时不准上任何车辆(含施工用手推车)及钢梯等尖锐高强物体拉划。
应暂时封闭所有进入口,防止意外破坏地面,
8、文明施工
施工过程中做到工完场清,不在施工现场大小便。
9、安全生产
a、在混凝土振捣时施工人员必须穿绝缘鞋戴绝缘手套。
b、施工用电必须高挂或靠边摆放,不许有浸水、碾压电线现象。
c、振动棒电机必须放在干燥的地方,不许与为凝固的混凝土直接接触。
d、三轮农用车不许在现场高速行使,在卸料是应注意工人的安全。
