剪力墙工程量计算
- 格式:ppt
- 大小:491.50 KB
- 文档页数:3
一、现浇混凝土及钢筋混凝土模板工程量计算规则1.现浇混凝土及钢筋混凝土模板工程量,除另有规定外,均按混凝土与模板接触面的面积,以m2计算。
2.现浇钢筋混凝土柱、梁、板、墙的支模高度(即室外地坪至板底或板面至板底之间的高度)以3.6m 以内为准,超过3. 6m以上部分,另按超过部分计算增加支撑工程量。
3.现浇钢筋混凝土墙、板单孔面积在0.3m2以内的孔洞,不予扣除,洞侧壁模板亦不增加;单孔面积在0.3 m2以外时,应予扣除,洞侧壁模板面积并入墙、板模板工程量之内计算。
4.现浇钢筋混凝土框架分别按梁、板、柱、墙有关规定计算,附墙柱,并入墙内工程量计算。
5.杯形基础杯口高度大于杯口大边长度的,套高杯基础定额项目。
6.柱与梁、柱与墙、梁与梁等连接的重叠部分以及伸入墙内的梁头、板头部分,均不计算模板面积。
7.构造柱外露面均应按图示外露部分计算模板面积。
构造柱与墙接触面不计算模板面积。
8.现浇钢筋混凝土悬挑板(雨篷、阳台)按图示外挑部分尺寸的水平投影面积计算。
挑出墙外的牛腿梁及板边模板不另计算。
9.现浇钢筋混凝土楼梯,以图示露明面尺寸的水平投影面积计算,不扣除小于500mm楼梯井所占面积。
楼梯的踏步、踏步板平台梁等侧面模板,不另行计算。
10.混凝土台阶不包括梯带,按图示台阶尺寸的水平面积计算,台阶端头两侧不另计算模板面积。
11.现浇混凝土小型池槽按构件外围体积计算,池槽内、外侧及底部的模板不另行计算。
二、预制钢筋混凝土构件模板工程量计算规则1.预制钢筋混凝土模板工程量,除另有规定者外均按混凝土实体体积以m3计算。
2.小型池槽按外型体积以m3计算。
3.预制桩尖按虚体积(不扣除桩尖虚体积部分)计算三、构筑物钢筋混凝土模板工程量计算规则1.构筑物工程的模板工程量,除另有规定者外,区别现浇、预制和构件类别,分别按一和二的有关规定计算。
2.大型池槽等分别按基础、墙、板、梁、柱等有关规定计算并套相应定额项目。
3.液压滑升钢模板施工的烟囱、水塔塔身、贮仓等,均按砼体积以m3计算。
剪力墙钢筋工程量计算剪力墙是建筑结构中常用的一种结构形式,通常是将钢筋混凝土墙体垂直于建筑平面布置,在建筑物的结构体系中起到结构支撑和抗震的作用。
在剪力墙钢筋工程量计算中,需要考虑墙体的长度、高度、厚度、钢筋的直径和间距等因素,下面我们就来详细介绍剪力墙钢筋工程量计算的具体方法。
一、确定剪力墙的长度、高度和厚度剪力墙的长度、高度和厚度是工程量计算的基础,对于每一面墙面来说,需考虑其长度和高度,以确定需要多少钢筋。
墙体厚度通常根据设计要求确定,可根据地震设计图来选择不同厚度的钢筋混凝土墙体。
二、计算各部分的钢筋数量在确定了墙体的长度、高度和厚度后,需要计算各部分的钢筋数量。
钢筋的数量主要包括梁的钢筋、柱的钢筋、水平裂缝钢筋以及垂直裂缝钢筋。
以下是各部分钢筋数量的计算方法:1. 梁的钢筋数量计算梁的钢筋数量计算主要考虑梁的宽度和受力方向,梁的钢筋主要要满足受拉、抗弯和抗剪的要求。
在计算梁的钢筋数目时,需要考虑梁的宽度和长度,还需要考虑梁的受力方向和所承受的荷载大小。
2. 柱的钢筋数量计算柱的钢筋数量计算主要考虑柱的截面积、高度、受力方向、所承受的荷载数量、层数等因素。
建筑物中各柱需要同时承受受水平和垂直方向的力,需要保证柱的轴心不产生偏移,并能够有效地抵抗外力的作用。
3. 水平裂缝钢筋数量计算水平裂缝钢筋通常布置在剪力墙中心地带的两面墙面上,用于增强墙体水平受力能力。
水平裂缝钢筋的数量一般采用跨越整个墙面的直线布置。
在设计时,需要考虑钢筋的层数和布置方向,并根据设计要求来选择相应的钢筋规格和间距大小。
3. 垂直裂缝钢筋数量计算垂直裂缝钢筋主要用于增强墙体的垂直受力能力,通常采用直线布置,每层跨越一定距离。
在计算垂直裂缝钢筋数量时,需要考虑墙体长度、层数、钢筋直径、间距等因素,并根据设计要求来选择相应的钢筋规格和间距大小。
以上就是剪力墙钢筋工程量计算的基础方法。
在具体工程中,还需要考虑不同荷载条件下的墙体设计、钢筋选择和间距大小等因素,以保证结构的安全性和稳定性。
剪力墙砼工程量计算公式剪力墙砼工程量计算是建筑工程中非常重要的一项计算工作,其结果直接影响到工程的施工进度和质量。
剪力墙是一种用于承受横向荷载的结构构件,它的设计和施工需要严格按照相关规范和标准进行。
为了准确计算剪力墙的砼工程量,我们可以使用以下公式:剪力墙砼工程量 = 剪力墙长度× 剪力墙高度× 剪力墙厚度在这个公式中,剪力墙长度指的是剪力墙所占据的横向长度,剪力墙高度指的是剪力墙从地面到顶部的垂直高度,剪力墙厚度指的是剪力墙的厚度。
通过将这三个参数相乘,我们可以得到剪力墙的砼工程量,单位通常为立方米。
在实际应用中,我们还需要考虑到剪力墙中的门窗洞口和垂直构造物的影响。
对于门窗洞口,我们需要将其减去,因为门窗洞口是不包括在剪力墙的砼工程量中的。
同样的,对于垂直构造物,我们也需要将其减去。
这些调整后的数值可以通过实地测量或根据设计图纸来获取。
剪力墙砼工程量的计算对于工程的预算和施工进度非常重要。
既要保证计算结果的准确性,又要尽量避免浪费和不必要的成本。
因此,在进行剪力墙砼工程量计算时,需要注意以下几点:1. 确定剪力墙的长度、高度和厚度。
这些参数是计算的基础,需要根据设计图纸或工程实际情况来确定。
2. 考虑门窗洞口和垂直构造物的影响。
这些因素会对剪力墙的砼工程量产生影响,需要进行相应的调整。
3. 确保计算结果的准确性。
在进行计算时,需要使用准确的参数和数据,避免出现误差。
4. 综合考虑施工工艺和实际情况。
剪力墙的施工需要考虑到施工工艺和实际情况,因此在进行工程量计算时,需要综合考虑这些因素。
5. 遵守相关规范和标准。
剪力墙的设计和施工需要符合相关规范和标准,因此在进行工程量计算时,需要遵守这些规定。
剪力墙砼工程量的计算是建筑工程中的一项重要工作,它直接影响到工程的质量和进度。
通过合理的计算和准确的数据,可以帮助工程师和施工人员更好地掌握剪力墙的施工情况,确保工程的顺利进行。
因此,在进行剪力墙工程量计算时,需要认真对待,确保计算结果的准确性和可靠性。
建筑剪力墙工程量计算在建筑工程中,剪力墙作为一种重要的结构构件,其工程量的准确计算对于项目的预算编制、成本控制以及施工进度安排都具有至关重要的意义。
剪力墙不仅能够提供良好的抗侧力性能,保证建筑物在水平荷载作用下的稳定性,还在很大程度上影响着整个建筑结构的安全性和经济性。
剪力墙工程量的计算并非一项简单的任务,它需要我们对剪力墙的结构特点、施工工艺以及相关的计算规则有深入的了解。
在计算之前,我们首先要明确剪力墙的构成部分,通常包括混凝土墙体、钢筋以及可能存在的预埋件等。
对于混凝土墙体部分的工程量计算,我们需要考虑墙体的长度、宽度和高度。
墙体的长度通常是按照轴线之间的距离来计算,但需要注意的是,如果墙体两端存在暗柱或者端柱,那么暗柱和端柱部分应并入墙体长度内。
墙体的宽度则是指墙体的厚度,这一厚度在设计图纸中一般会有明确的标注。
而墙体的高度,是从基础顶面(或楼板顶面)算至上一层楼板顶面的垂直距离。
在实际计算中,我们还需要考虑一些特殊情况。
比如,当剪力墙中有门窗洞口时,应扣除洞口所占的体积。
洞口上方如果有过梁,过梁的体积应单独计算,并从剪力墙的工程量中扣除。
此外,如果剪力墙与柱、梁等构件相交,其交接部分的体积计算也需要按照相应的规则进行处理。
接下来是钢筋工程量的计算。
剪力墙中的钢筋主要包括竖向钢筋、水平钢筋和拉筋。
竖向钢筋的长度计算需要根据剪力墙的高度、钢筋的连接方式以及锚固长度等因素来确定。
水平钢筋的长度则通常是根据墙体的长度减去保护层厚度,并考虑钢筋的搭接长度。
拉筋的数量和长度则要根据设计要求以及墙体的尺寸来计算。
在计算钢筋工程量时,我们要特别注意钢筋的锚固和搭接长度。
这些长度的取值通常是根据钢筋的种类、直径以及混凝土的强度等级等因素来确定的。
同时,还需要考虑钢筋的弯曲调整值,以确保计算结果的准确性。
除了混凝土和钢筋,剪力墙中可能还存在一些预埋件,如钢板、螺栓等。
这些预埋件的工程量应根据设计图纸的要求,分别计算其重量或者数量。

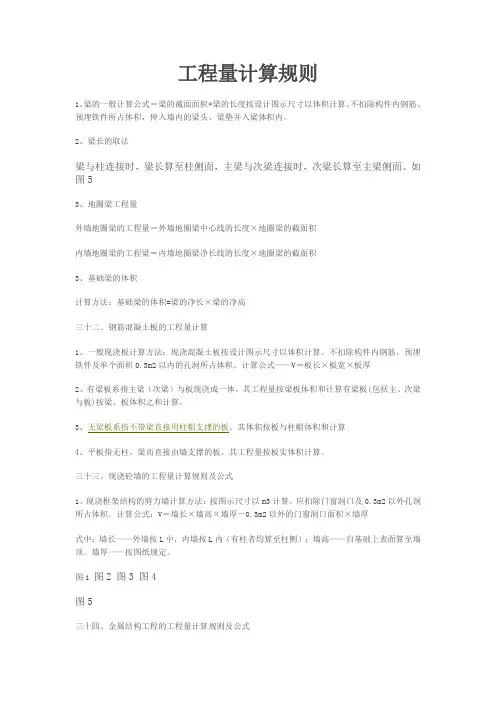

工程量计算规则1、梁的一般计算公式=梁的截面面积*梁的长度按设计图示尺寸以体积计算。
不扣除构件内钢筋、预埋铁件所占体积,伸入墙内的梁头、梁垫并入梁体积内。
2、梁长的取法梁与柱连接时,梁长算至柱侧面,主梁与次梁连接时,次梁长算至主梁侧面。
如图53、地圈梁工程量外墙地圈梁的工程量=外墙地圈梁中心线的长度×地圈梁的截面积内墙地圈梁的工程梁=内墙地圈梁净长线的长度×地圈梁的截面积3、基础梁的体积计算方法:基础梁的体积=梁的净长×梁的净高三十二、钢筋混凝土板的工程量计算1、一般现浇板计算方法:现浇混凝土板按设计图示尺寸以体积计算。
不扣除构件内钢筋、预埋铁件及单个面积0.3m2以内的孔洞所占体积。
计算公式——V=板长×板宽×板厚2、有梁板系指主梁(次梁)与板现浇成一体。
其工程量按梁板体积和计算有梁板(包括主、次梁与板)按梁、板体积之和计算,3、无梁板系指不带梁直接用柱帽支撑的板。
其体积按板与柱帽体积和计算4、平板指无柱、梁而直接由墙支撑的板。
其工程量按板实体积计算。
三十三、现浇砼墙的工程量计算规则及公式1、现浇框架结构的剪力墙计算方法:按图示尺寸以m3计算。
应扣除门窗洞口及0.3m2以外孔洞所占体积。
计算公式:V=墙长×墙高×墙厚-0.3m2以外的门窗洞口面积×墙厚式中:墙长——外墙按L中,内墙按L内(有柱者均算至柱侧);墙高——自基础上表面算至墙顶。
墙厚——按图纸规定。
图1 图2 图3 图4图5三十四、金属结构工程的工程量计算规则及公式1.金属结构制作安装均按图示钢材尺寸以吨计算,不扣除孔眼、切肢、切边、切角的重量,焊条不另增加重量,不规则或多边形钢板以其外接矩形面积乘以厚度乘以单位理论重量计算。
2..制动桁架、制动板重量合并计算,套用制动梁定额。
墙架柱、墙架梁及连接柱杆的重量合并计算,套用墙架定额。
依附于钢柱上的牛腿及悬臂梁合并计算,套用钢柱定额。
剪力墙砼工程量计算公式一、剪力墙的定义剪力墙是一种用来支撑建筑物侧向荷载的结构构件,它可以分散侧向荷载,从而使建筑物能够更好地抵抗地震等自然灾害的影响。
二、剪力墙的设计与计算剪力墙的设计与计算需要严格按照规范要求进行,其中最关键的是砼工程量的计算。
剪力墙砼工程量包括壁板、节点、柱条等不同部位的混凝土用量,需要根据实际情况进行精确计算。
三、剪力墙砼工程量计算公式1. 一般墙板:V=0.55ABH其中,V为砼体积,A为墙板长度,B为墙板宽度,H为墙板高度。
2. 节点部位:V=5AS其中,V为砼体积,A为节点截面面积,S为节点高度。
3. 柱条部位:V=0.785D²L其中,V为砼体积,D为柱条直径,L为柱条长度。
以上三个公式适用于大部分剪力墙设计,但在实际计算中还需要综合考虑墙体结构、荷载等因素,以达到最佳设计效果。
四、剪力墙砼工程量计算实例以一座10层建筑为例,其中一些节点、柱条较大,要求在剪力墙设计中进行详细计算。
假设该建筑的高度为30米,宽度为20米,剪力墙设计中应按以下方式进行砼工程量计算:1. 墙板:V=0.55×20×30×10=3300立方米2. 节点部位:V=5×0.8×1.8×10=72立方米3. 柱条部位:V=0.785×1.2²×10=11.3立方米综合计算得出该剪力墙砼工程量为3383.3立方米。
五、总结由于剪力墙在建筑中的作用越来越重要,因此剪力墙的工程量计算也十分关键。
剪力墙砼工程量计算需要根据实际情况进行精确计算,并考虑多种因素进行综合设计,以确保构建出具有较高安全性和可靠性的建筑物。
剪力墙工程量计算剪力墙是指位于建筑结构中的一种抗侧力结构。
在建筑设计和施工中,需要进行剪力墙工程量的计算。
下面将介绍剪力墙工程量计算的基本方法和步骤。
1.剪力墙的尺寸测量:首先需要对剪力墙的尺寸进行测量,包括墙的厚度、高度以及长度。
尺寸的测量应准确无误,以保证后续计算的准确性。
2.剪力墙的材料计算:根据设计要求,确定剪力墙的材料种类和数量。
常见的剪力墙材料包括混凝土、钢筋等。
根据所选材料的特性和规格,计算所需材料的数量,并考虑一定的浪费因素。
3.剪力墙的体积计算:通过对剪力墙尺寸的测量,可以计算出剪力墙的体积。
剪力墙的体积是指剪力墙所占据的空间体积,可通过将剪力墙分为若干个立方体或长方体进行逐个计算得出。
4.剪力墙的面积计算:通过对剪力墙的尺寸测量,可以计算出剪力墙的面积。
剪力墙的面积是指剪力墙表面的总面积,可通过将剪力墙分为若干个平面进行逐个计算得出。
5.剪力墙的钢筋计算:剪力墙中的钢筋是为了增强其承载能力和抗震能力而设置的。
根据设计要求,计算所需钢筋的数量和长度。
钢筋的计算需要考虑墙体的强度和钢筋的布置方式,以保证墙体在受力时能够承受足够的荷载。
6.剪力墙的混凝土计算:剪力墙的混凝土是指剪力墙中填充的混凝土,用于增加墙体的稳定性和抗震能力。
根据设计要求,计算所需混凝土的体积和配比,以保证墙体的强度和稳定性。
7.剪力墙的施工成本计算:根据以上计算的结果,可以计算出剪力墙的施工成本。
包括材料的采购成本、人工的费用、机械设备的使用费用等。
施工成本的计算需要考虑所有的因素,并进行全面的综合评估。
总结:剪力墙工程量的计算是建筑设计和施工中重要的一环。
通过合理的计算方法和准确的数据,可以保证剪力墙的质量和安全性,为建筑的稳定性和抗震性提供保障。
在进行剪力墙工程量计算时,需要严格按照设计要求和相关规范进行,以确保计算结果的准确性和可靠性。

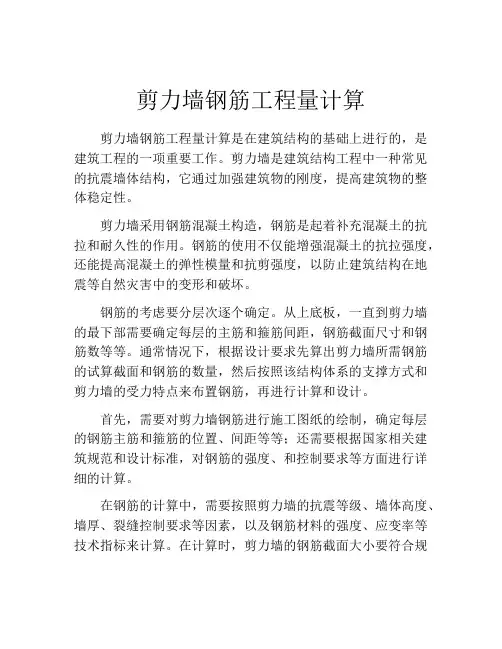

剪力墙钢筋工程量计算剪力墙钢筋工程量计算是在建筑结构的基础上进行的,是建筑工程的一项重要工作。
剪力墙是建筑结构工程中一种常见的抗震墙体结构,它通过加强建筑物的刚度,提高建筑物的整体稳定性。
剪力墙采用钢筋混凝土构造,钢筋是起着补充混凝土的抗拉和耐久性的作用。
钢筋的使用不仅能增强混凝土的抗拉强度,还能提高混凝土的弹性模量和抗剪强度,以防止建筑结构在地震等自然灾害中的变形和破坏。
钢筋的考虑要分层次逐个确定。
从上底板,一直到剪力墙的最下部需要确定每层的主筋和箍筋间距,钢筋截面尺寸和钢筋数等等。
通常情况下,根据设计要求先算出剪力墙所需钢筋的试算截面和钢筋的数量,然后按照该结构体系的支撑方式和剪力墙的受力特点来布置钢筋,再进行计算和设计。
首先,需要对剪力墙钢筋进行施工图纸的绘制,确定每层的钢筋主筋和箍筋的位置、间距等等;还需要根据国家相关建筑规范和设计标准,对钢筋的强度、和控制要求等方面进行详细的计算。
在钢筋的计算中,需要按照剪力墙的抗震等级、墙体高度、墙厚、裂缝控制要求等因素,以及钢筋材料的强度、应变率等技术指标来计算。
在计算时,剪力墙的钢筋截面大小要符合规范的要求,钢筋的间距要保证纵向钢筋的受压性能和构件的整体受力能力。
同时,在钢筋的材料选择上也要考虑到建筑中的环保和安全问题。
从生产知识的角度考虑,应选用优质的钢材并按照规定热处理,确保钢筋的强度和韧性达到要求,以保证钢筋在建筑中的安全性和可靠性。
最后,要注意钢筋和混凝土之间的限位问题。
在现场施工过程中,应要控制钢筋的屈服点位置,确保钢筋不会被混凝土包裹,使得钢筋的强度能够完全发挥出来。
实际操作中,需要采取措施保证混凝土的振动和浇注,使得混凝土密实,避免出现空鼓、裂缝等问题。
以上几点是剪力墙钢筋工程量计算需要考虑的重要问题。
随着我国建筑行业的不断发展,剪力墙的技术变化和现代化的需求不断提升,因此对于建筑工程的工作人员而言,需要时刻关注行业发展,掌握最新的建筑技术,不断进行技术升级,以保证建筑工程能够顺利开展。

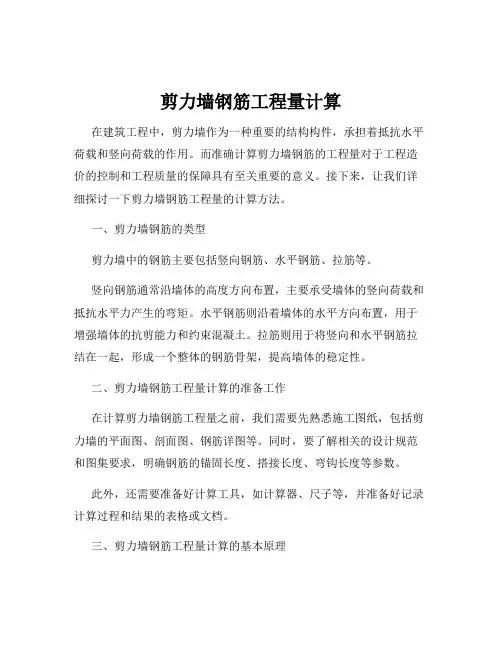

剪力墙钢筋工程量计算在建筑工程中,剪力墙作为一种重要的结构构件,承担着抵抗水平荷载和竖向荷载的作用。
而准确计算剪力墙钢筋的工程量对于工程造价的控制和工程质量的保障具有至关重要的意义。
接下来,让我们详细探讨一下剪力墙钢筋工程量的计算方法。
一、剪力墙钢筋的类型剪力墙中的钢筋主要包括竖向钢筋、水平钢筋、拉筋等。
竖向钢筋通常沿墙体的高度方向布置,主要承受墙体的竖向荷载和抵抗水平力产生的弯矩。
水平钢筋则沿着墙体的水平方向布置,用于增强墙体的抗剪能力和约束混凝土。
拉筋则用于将竖向和水平钢筋拉结在一起,形成一个整体的钢筋骨架,提高墙体的稳定性。
二、剪力墙钢筋工程量计算的准备工作在计算剪力墙钢筋工程量之前,我们需要先熟悉施工图纸,包括剪力墙的平面图、剖面图、钢筋详图等。
同时,要了解相关的设计规范和图集要求,明确钢筋的锚固长度、搭接长度、弯钩长度等参数。
此外,还需要准备好计算工具,如计算器、尺子等,并准备好记录计算过程和结果的表格或文档。
三、剪力墙钢筋工程量计算的基本原理剪力墙钢筋工程量的计算主要基于“长度×单位长度重量”的原理。
首先需要计算出每种钢筋的长度,然后根据钢筋的直径和钢材的密度计算出单位长度的重量,两者相乘即可得到钢筋的工程量。
四、竖向钢筋工程量的计算1、基础插筋长度的计算基础插筋长度=基础高度保护层厚度+弯折长度+伸出基础顶面的长度。
其中,弯折长度和伸出基础顶面的长度需要根据设计规范和图集的要求确定。
2、中间层竖向钢筋长度的计算中间层竖向钢筋长度=层高+伸出本层楼面的长度本层楼板厚度+伸出上层楼面的长度。
3、顶层竖向钢筋长度的计算顶层竖向钢筋分为内侧钢筋和外侧钢筋。
内侧钢筋长度=层高保护层厚度+锚固长度(当直锚长度满足要求时,可采用直锚;否则,需弯锚)。
外侧钢筋长度=层高保护层厚度+锚固长度(通常采用弯锚,锚固长度根据设计要求确定)。
五、水平钢筋工程量的计算1、内侧水平钢筋长度的计算内侧水平钢筋长度=墙长保护层厚度+弯钩长度。

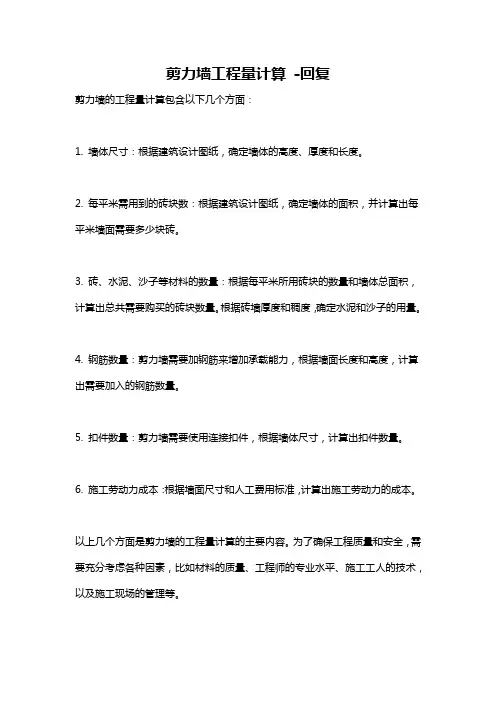

剪力墙工程量计算-回复
剪力墙的工程量计算包含以下几个方面:
1. 墙体尺寸:根据建筑设计图纸,确定墙体的高度、厚度和长度。
2. 每平米需用到的砖块数:根据建筑设计图纸,确定墙体的面积,并计算出每平米墙面需要多少块砖。
3. 砖、水泥、沙子等材料的数量:根据每平米所用砖块的数量和墙体总面积,计算出总共需要购买的砖块数量。
根据砖墙厚度和稠度,确定水泥和沙子的用量。
4. 钢筋数量:剪力墙需要加钢筋来增加承载能力,根据墙面长度和高度,计算出需要加入的钢筋数量。
5. 扣件数量:剪力墙需要使用连接扣件,根据墙体尺寸,计算出扣件数量。
6. 施工劳动力成本:根据墙面尺寸和人工费用标准,计算出施工劳动力的成本。
以上几个方面是剪力墙的工程量计算的主要内容。
为了确保工程质量和安全,需要充分考虑各种因素,比如材料的质量、工程师的专业水平、施工工人的技术,以及施工现场的管理等。

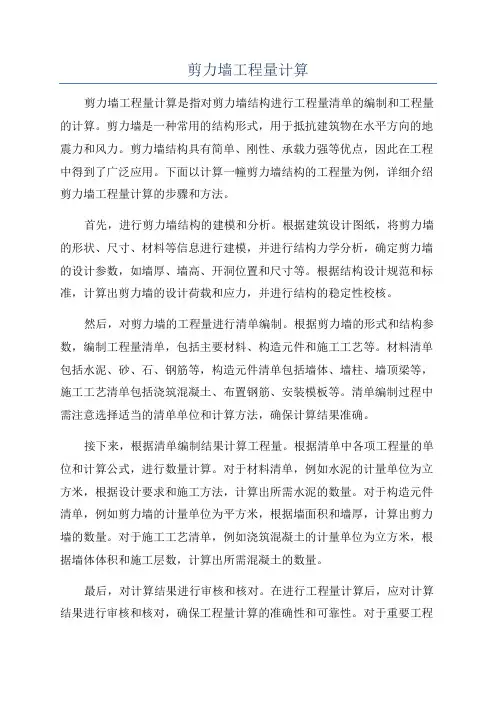

剪力墙工程量计算剪力墙工程量计算是指对剪力墙结构进行工程量清单的编制和工程量的计算。
剪力墙是一种常用的结构形式,用于抵抗建筑物在水平方向的地震力和风力。
剪力墙结构具有简单、刚性、承载力强等优点,因此在工程中得到了广泛应用。
下面以计算一幢剪力墙结构的工程量为例,详细介绍剪力墙工程量计算的步骤和方法。
首先,进行剪力墙结构的建模和分析。
根据建筑设计图纸,将剪力墙的形状、尺寸、材料等信息进行建模,并进行结构力学分析,确定剪力墙的设计参数,如墙厚、墙高、开洞位置和尺寸等。
根据结构设计规范和标准,计算出剪力墙的设计荷载和应力,并进行结构的稳定性校核。
然后,对剪力墙的工程量进行清单编制。
根据剪力墙的形式和结构参数,编制工程量清单,包括主要材料、构造元件和施工工艺等。
材料清单包括水泥、砂、石、钢筋等,构造元件清单包括墙体、墙柱、墙顶梁等,施工工艺清单包括浇筑混凝土、布置钢筋、安装模板等。
清单编制过程中需注意选择适当的清单单位和计算方法,确保计算结果准确。
接下来,根据清单编制结果计算工程量。
根据清单中各项工程量的单位和计算公式,进行数量计算。
对于材料清单,例如水泥的计量单位为立方米,根据设计要求和施工方法,计算出所需水泥的数量。
对于构造元件清单,例如剪力墙的计量单位为平方米,根据墙面积和墙厚,计算出剪力墙的数量。
对于施工工艺清单,例如浇筑混凝土的计量单位为立方米,根据墙体体积和施工层数,计算出所需混凝土的数量。
最后,对计算结果进行审核和核对。
在进行工程量计算后,应对计算结果进行审核和核对,确保工程量计算的准确性和可靠性。
对于重要工程量和关键参数,可进行二次计算和验证,以确保计算结果的正确性。
同时,需要注意清单编制和计算过程中的单位换算和计算公式的正确应用,避免出现错误和差错。
总之,剪力墙工程量计算是剪力墙结构设计和施工的重要环节,是保证剪力墙结构安全和质量的基础。
通过对剪力墙结构的建模和分析,清单编制和工程量计算,可以得到准确的工程量结果,为剪力墙的施工和监理提供有力的依据。
钢筋混凝土的工程量计算规则在建筑工程中,钢筋混凝土是一种广泛应用的结构材料。
准确计算钢筋混凝土的工程量对于工程预算、成本控制以及施工安排都具有至关重要的意义。
下面,我们将详细介绍钢筋混凝土的工程量计算规则。
一、基础部分1、独立基础独立基础的工程量计算通常按照长方体体积进行。
计算公式为:V=长 ×宽 ×高。
需要注意的是,如果基础顶部有斜坡,应分别计算斜坡部分和矩形部分的体积并相加。
2、条形基础条形基础的体积计算较为复杂。
一般分为矩形部分和梯形部分。
矩形部分的体积为:V1 =长 ×宽 ×高;梯形部分的体积为:V2 =(上底+下底)×高 ×长 ÷ 2 。
最后将两部分体积相加。
3、筏板基础筏板基础的工程量计算按照整块板的体积计算。
其计算公式为:V=板面积 ×厚度。
如果筏板基础有不同的厚度区域,应分别计算并累加。
二、柱矩形柱的体积计算方式为:V =柱截面面积 ×柱高。
柱截面面积=长×宽,柱高应从基础顶面或楼板顶面算至上层楼板底面或柱顶面。
2、圆形柱圆形柱的体积计算:V =π × 半径² ×柱高。
3、构造柱构造柱的体积计算需考虑与墙体的连接情况。
一般来说,构造柱的体积为:V =(构造柱断面积+马牙槎断面积)×柱高。
三、梁1、框架梁框架梁的体积计算:V =梁截面面积 ×梁长度。
梁长度计算时,梁与柱连接时,梁长算至柱侧面;梁与梁相交时,算至梁中心线。
2、次梁次梁的计算方法与框架梁类似,但在与主梁交接处,次梁长度通常算至主梁侧面。
3、圈梁圈梁的体积按设计图示尺寸以体积计算。
四、板有梁板的工程量包括板和梁的体积之和。
板的体积=板面积 ×板厚,梁的体积按照上述梁的计算规则计算。
2、无梁板无梁板按板和柱帽体积之和计算。
3、平板平板的体积=板面积 ×板厚。
混凝土及钢筋混凝土模板工程量计算在建筑工程中,混凝土及钢筋混凝土模板工程是一个至关重要的环节。
准确计算模板工程量对于工程预算、施工组织以及成本控制都具有重要意义。
接下来,让我们一起深入了解一下混凝土及钢筋混凝土模板工程量的计算方法。
首先,我们要明确模板工程量的计算规则。
一般来说,模板工程量是按照接触面积计算的,也就是模板与混凝土构件接触的实际面积。
但在某些情况下,也会根据不同的构件类型和地区的规定采用不同的计算方法,比如按混凝土体积计算或者按投影面积计算。
对于矩形柱的模板工程量计算,我们需要分别计算柱的四周侧面面积。
假设柱子的截面尺寸为 b×h ,柱高为 H ,那么柱子模板面积=(b + h )× 2 × H 。
需要注意的是,如果柱子与梁相交,那么相交部分的面积应扣除。
矩形梁的模板计算相对复杂一些。
包括底模和侧模两个部分。
底模长度为梁的净跨长度,宽度则为梁的底面宽度。
侧模高度为梁高减去板厚,长度为梁的净跨长度。
梁模板面积=底模面积+侧模面积。
板的模板工程量计算,通常按照板的投影面积计算。
如果板有梁支撑,那么梁所占面积不扣除。
如果是无梁板,还需要计算柱帽的模板面积。
在计算楼梯模板工程量时,要分别计算楼梯的踏步、梯板和平台的模板面积。
其中,踏步模板面积按照踏步的水平投影面积计算,梯板模板面积按照梯板的斜长乘以宽度计算,平台模板面积按照平台的实际面积计算。
剪力墙模板工程量的计算,要计算其两侧的模板面积。
剪力墙模板面积=墙长 ×墙高。
如果墙上有洞口,洞口面积超过一定范围时需要扣除。
对于基础模板的计算,如条形基础,需要计算基础的两侧侧面面积。
独立基础则要根据其形状分别计算各个侧面的模板面积。
在实际计算过程中,还需要考虑一些特殊情况。
例如,模板的超高问题。
当构件的支模高度超过规定高度时,需要计算超高部分的模板增加量。
还有模板的支撑和加固措施所使用的材料和工程量,在某些情况下也需要单独计算。
短肢剪力墙工程量计算方法
咱先得知道啥是短肢剪力墙。
简单来说呢,它就是墙肢截面高度与厚度之比在一定范围的剪力墙。
这就像是一群墙家族里的特殊成员,有它自己的计算小规则。
那计算工程量的时候呀,墙的体积是个关键。
对于短肢剪力墙,它的体积计算就像搭积木算体积一样。
咱们得用墙的长度乘以墙的厚度再乘以墙的高度。
这里的长度就是墙在平面图上的长度啦,厚度很好理解,就是墙有多厚,高度呢就是从这层楼的地面到上一层楼地面之间墙的高度。
可别小瞧这个,有时候一个小失误,算出的量就差好多呢。
在计算过程中,要是墙里有门窗洞口这些东西,那就要把它们的体积给减掉哦。
就好比你做一个大蛋糕,中间挖掉几块小蛋糕,剩下的才是真正的短肢剪力墙的体积。
门窗洞口的体积计算也不难,就是按照洞口的长、宽、高相乘就好啦。
还有哦,短肢剪力墙可能还会有一些小的构造部分,像墙垛之类的。
墙垛的工程量计算如果是和墙相连的,一般是并入到墙的工程量里面去计算的。
这就像墙的小跟班,跟着墙一起算量就好啦。
另外呀,在计算的时候,咱们要注意单位的统一。
要是一会儿用米,一会儿用厘米,那可就乱套了。
就像你做饭的时候,盐用克,水用升,要是搞混了,这道菜可就没法吃啦,计算工程量也是同样的道理。
宝子们,计算短肢剪力墙工程量虽然有点小复杂,但只要咱们细心一点,把这些小规则都搞清楚,就一定能算出准确的量。
这就像玩游戏通关一样,每一个小规则都是一个小关卡,把这些关卡都过了,咱们就能顺利得到正确的工程量啦。
加油哦,宝子们!。
剪力墙结构建筑工程量指标剪力墙结构建筑工程量指标,这听起来是不是有点高大上?别担心,咱们慢慢聊。
这种结构在建筑中可不是随便搞搞的,它可是个顶梁柱,承重能力杠杠的。
想象一下,咱们的房子就像一块巧克力蛋糕,剪力墙就是那根让蛋糕不塌的支柱,没了它,咱们的房子可就“软绵绵”了。
你说,这剪力墙在工程量指标上占了多大分量呢?嘿嘿,不少呢,真是大头啊。
说到剪力墙,大家首先得知道它的“身世背景”。
剪力墙主要是用来抵抗地震和风力的,就像小孩在风中摇摇欲坠,却被爸爸紧紧抱住,这种感觉你懂的。
它的材料一般都是钢筋混凝土,嘿,钢筋可不是简单的玩意儿,那可得经过严格的计算,确保能抵抗得住那些突如其来的自然力量。
想象一下,要是在风大雨大的时候,你的房子就像一个小船在海上摇摇欲坠,你心里得有多慌呀。
所以,剪力墙的存在,真的是让人踏实多了。
在建筑的设计阶段,剪力墙的工程量指标就像是给房子打了一针“强心剂”。
设计师们得仔细测量墙体的厚度、长度,还有位置,这可不是随便说说的。
每一根钢筋、每一块混凝土都得认真算计,简直像在做数学题。
有的设计师甚至为了这个跑了几百趟工地,哎,真的是“脚踏实地”的工作呢。
搞得人家跟建筑的亲戚似的,一有空就往那儿跑,真是辛苦!工程量指标的核算就像做一桌丰盛的菜,得把每一样材料都准备好。
墙体的面积、混凝土的体积、钢筋的长度,统统都得一一列出来。
刚算完一个指标,旁边的同事就来问:“这块怎么算?”那感觉就像是人家问你:“这道菜怎么做?”你得立马脑子飞转,给出个合理的解释。
为了让这些指标更直观,很多地方还会用图纸来辅助说明,就像给每道菜配上详细的菜单,一目了然。
再说到施工的时候,剪力墙的施工质量可得高标准,不能马虎。
要是剪力墙不牢固,那整栋楼都得“跟着遭殃”。
施工工人得像小蜜蜂一样,勤勤恳恳,把每一根钢筋都绑得牢牢的,混凝土浇筑的时候,得确保没个空隙。
想象一下,浇筑的时候那混凝土就像“热汤”一样流动,工人们一边忙着,一边还得防止它跑偏了,哎,这活儿真是不容易。
扣除工程量说明剪力墙工程量计算规则是什么:1.洞口的扣除:方形的洞口宽度或高度或圆形洞直径小于300mm的不扣除工程量,大于等于300mm的需要扣除工程量。
2、正负零上部的剪力墙带出来的线条(主体施工时)应该不能计算工程量。
墙:按设计图示尺寸以体积计算。
不扣除构件内钢筋、预埋铁件所占体积,扣除门窗洞口及单个面积0.3m2以外的孔洞所占体积。
(1)附墙的暗柱、暗梁、墙垛及突出墙面部分并入墙体体积计算。
(2)剪力墙的连梁其混凝土并入剪力墙计算。
(3)墙与梁连接时墙算至梁底;墙与板连接时板算至墙侧。
剪力墙搭接长度计算,经常会出现很多问题,常见的问题有以下两种情况,具体我们用实际案例来讲解一下。
第一种情况剪力墙内外水平分布钢筋C12@200,垂直分布钢筋C12@200,错开搭接按照50%计算,为什么剪力墙搭接长度没有按照错开搭接50%计算却按照1.2lae计算?遇到这个问题,我们主要从这几个方面考虑?方法一:检查错开百分率根据问题可以得知,剪力墙的错开百分率按照50%考虑,因此我们需检查剪力墙错开百分率是否设置的是50%。
检查的步骤:工程设置-计算设置-剪力墙-纵筋搭接接头错开百分率查看发现错开百分率设置的就是50%,因此影响计算结果的不是错开百分率。
方法二:检查墙身搭接墙身钢筋搭接长度有两种计算方式,一种按照搭接错开百分率计算;另一种按平法图集计算,此设置情况下的剪力墙垂直筋搭接长度是按照1.2lae计算(参考图集16G101-1第73页),不再考虑错开搭接百分率。
因此得出,影响剪力墙搭接长度的是墙身搭接设置,如要按错开50%计算,将工程设置-计算设置-剪力墙-墙身钢筋搭接长度(27条)将按平法图集计算选成按照搭接错开百分率计算。
第二种情况剪力墙内外水平分布钢筋C12@200,垂直分布钢筋C12@200,错开搭接按照50%计算,剪力墙墙身钢筋搭接长度选择按平法图集计算和按搭接错开百分率计算为何计算的结果是一样的?遇到这个问题,好多人没有一点头绪,如何快速的进行对量呢?方法一:查看编辑钢筋遇到这个问题没有头绪的话,查看编辑钢筋对比,是最好用的方法,量差到哪里用它可快速找到原因,用查看编辑钢筋发现墙垂直筋搭接形式是机械连接。
手工计算钢筋公式大全第一章梁第一节框架梁一、首跨钢筋的计算1、上部贯通筋上部贯通筋(上通长筋1)长度=通跨净跨长+首尾端支座锚固值2、端支座负筋端支座负筋长度:第一排为Ln/3+端支座锚固值;第二排为Ln/4+端支座锚固值3、下部钢筋下部钢筋长度=净跨长+左右支座锚固值注意:下部钢筋不论分排与否,计算的结果都是一样的,所以我们在标注梁的下部纵筋时可以不输入分排信息。
以上三类钢筋中均涉及到支座锚固问题,那么,在软件中是如何实现03G101—1中关于支座锚固的判断呢?现在我们来总结一下以上三类钢筋的支座锚固判断问题:支座宽≥Lae且≥0.5Hc+5d,为直锚,取Max{Lae,0。
5Hc+5d }。
钢筋的端支座锚固值=支座宽≤Lae或≤0.5Hc+5d,为弯锚,取Max{Lae,支座宽度—保护层+15d }。
钢筋的中间支座锚固值=Max{Lae,0。
5Hc+5d }4、腰筋构造钢筋:构造钢筋长度=净跨长+2×15d抗扭钢筋:算法同贯通钢筋5、拉筋拉筋长度=(梁宽-2×保护层)+2×11。
9d(抗震弯钩值)+2d拉筋根数:如果我们没有在平法输入中给定拉筋的布筋间距,那么拉筋的根数=(箍筋根数/2)×(构造筋根数/2);如果给定了拉筋的布筋间距,那么拉筋的根数=布筋长度/布筋间距.6、箍筋箍筋长度=(梁宽-2×保护层+梁高-2×保护层)+2×11.9d+8d箍筋根数=(加密区长度/加密区间距+1)×2+(非加密区长度/非加密区间距-1)+1注意:因为构件扣减保护层时,都是扣至纵筋的外皮,那么,我们可以发现,拉筋和箍筋在每个保护层处均被多扣掉了直径值;并且我们在预算中计算钢筋长度时,都是按照外皮计算的,所以软件自动会将多扣掉的长度在补充回来,由此,拉筋计算时增加了2d,箍筋计算时增加了8d。
(如下图所示)7、吊筋吊筋长度=2*锚固+2*斜段长度+次梁宽度+2*50,其中框梁高度〉800mm夹角=60°≤800mm 夹角=45°二、中间跨钢筋的计算1、中间支座负筋中间支座负筋:第一排为Ln/3+中间支座值+Ln/3;第二排为Ln/4+中间支座值+Ln/4注意:当中间跨两端的支座负筋延伸长度之和≥该跨的净跨长时,其钢筋长度:第一排为该跨净跨长+(Ln/3+前中间支座值)+(Ln/3+后中间支座值);第二排为该跨净跨长+(Ln/4+前中间支座值)+(Ln/4+后中间支座值).其他钢筋计算同首跨钢筋计算.三、尾跨钢筋计算类似首跨钢筋计算四、悬臂跨钢筋计算1、主筋软件配合03G101—1,在软件中主要有六种形式的悬臂钢筋,如下图所示这里,我们以2#、5#及6#钢筋为例进行分析:2#钢筋—悬臂上通筋=(通跨)净跨长+梁高+次梁宽度+钢筋距次梁内侧50mm起弯-4个保护层+钢筋的斜段长+下层钢筋锚固入梁内+支座锚固值5#钢筋-上部下排钢筋=Ln/4+支座宽+0。
