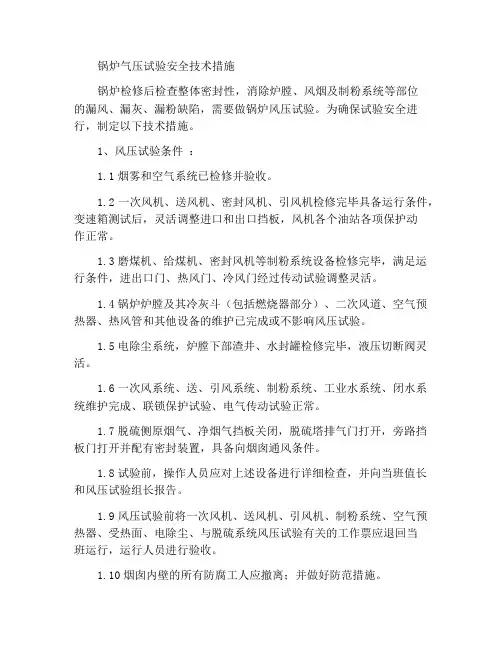

锅炉风压试验安全技术措施
- 格式:docx
- 大小:112.58 KB
- 文档页数:9
锅炉气压试验安全技术措施锅炉检修后检查整体密封性,消除炉膛、风烟及制粉系统等部位的漏风、漏灰、漏粉缺陷,需要做锅炉风压试验。
为确保试验安全进行,制定以下技术措施。
1、风压试验条件:1.1烟雾和空气系统已检修并验收。
1.2一次风机、送风机、密封风机、引风机检修完毕具备运行条件,变速箱测试后,灵活调整进口和出口挡板,风机各个油站各项保护动作正常。
1.3磨煤机、给煤机、密封风机等制粉系统设备检修完毕,满足运行条件,进出口门、热风门、冷风门经过传动试验调整灵活。
1.4锅炉炉膛及其冷灰斗(包括燃烧器部分)、二次风道、空气预热器、热风管和其他设备的维护已完成或不影响风压试验。
1.5电除尘系统,炉膛下部渣井、水封罐检修完毕,液压切断阀灵活。
1.6一次风系统、送、引风系统、制粉系统、工业水系统、闭水系统维护完成、联锁保护试验、电气传动试验正常。
1.7脱硫侧原烟气、净烟气挡板关闭,脱硫塔排气门打开,旁路挡板门打开并配有密封装置,具备向烟囱通风条件。
1.8试验前,操作人员应对上述设备进行详细检查,并向当班值长和风压试验组长报告。
1.9风压试验前将一次风机、送风机、引风机、制粉系统、空气预热器、受热面、电除尘、与脱硫系统风压试验有关的工作票应退回当班运行,运行人员进行验收。
1.10烟囱内壁的所有防腐工人应撤离;并做好防范措施。
1.11参与风压试验的所有阻尼器的传动装置均已完全安装和调整,风门挡板的传动装置动作灵活,开关指示与风门挡板的开关方向一致,开关位置正确。
1.12锅炉气压试验范围内的检查部位应有足够的照明,并在没有步道、平台的检查部位搭设脚手架。
1.13准备烟雾弹进行风压测试等。
1.14准备沟通工具。
2、风压试验方法和程序:2.1风压试验方法锅炉风压试验的风源使用送风机、吸风机。
根据锅炉系统风压试验要求,启动吸、送风机调整。
风机的部分调试可与锅炉的风压试验一起进行,一般是在风机分部试运结束后进行风压试验。
启动风机,控制风压试验的压力。
锅炉大修技术措施分钟应保持不变,各部件无漏水现象。
6、水压试验后,应及时将锅炉内的水全部放尽。
(五)、热工仪表、保护装置安装1、安装热工仪表和保护装置时,除应按本章的规定执行外,尚应符合现行的《工业自动化仪表工程施工及验收规范》的规定。
2、装设弹簧管压力表应符合下列要求:1)表体位置端正,便于视读。
2)刻度盘面上应标有红线,表示锅炉的工作压力。
3)压力表管路不保温。
3、装射风压表应符合下列要求:1)敷设在炉墙里的风压表管内径不小于12毫米。
2)风压表管路伸入炉墙内的部分应采用钢管,管路各连接处应严密不漏。
4、阀门应逐个用清水进行严密性试验,试验压力为3.44MPa。
应以阀瓣密封不漏水为合格。
5、锅炉安全阀的安装应符合下列要求:1)安全阀应逐个进行严密性试验。
2)锅筒上安全阀的始起压力分别1.04和1.06倍的工作压力。
3)安全阀必须垂直安装,其排水管路应畅通,并直通安全地点。
4)锅筒上的安全阀在锅炉严密性试验后,进行最终的调整,调整后的安全阀应立即铅封。
6、装设固定管式吹灰器应符合下列要求:1)装设位置与设计位置的偏差不应超过±5毫米。
2)各喷嘴应处在管排空隙的中间。
3)吹灰管路应有坡度,坡向应能使凝结水通过疏水流出。
(六)、连排、定排膨胀器安装:参照设计图纸,按厂家提供的技术标准和要求施工。
(七)、低位热力除氧器安装:参照设计图纸按厂家提供的技术标准和要求施工。
(八)、链条炉排链条炉排按图拼装,并拆下调风,落灰护板,在内部版上使左右支座与支架焊接,拼装结束后校正水平,使其左右倾斜不大于5毫米,否则应将低的一侧用垫铁垫平,就位后,安装落灰装置、调风装置,使其开关灵活,无卡死现象。
(九)、管道系统的安装1、用户根据技术文件图样要求,进行备料工作。
2、用户根据出厂的管道阀门仪表图样进行拼接安装,锅炉范围内循环连通管,焊接起点到弯头的距离制造厂家考虑到热膨胀的要求,施工单位不宜随便变更连接尺寸,以确保锅炉的正常膨胀温度。
锅炉运行的几起典型事故的原因分析及防范措施一、旋风返料器堵灰(一)典型事故过程1.98年6月4日,夜班,1、2号炉并列运行,2号炉负荷71t/h,其他情况正常。
4:30,监盘司炉发现有断煤现象,立即派人进行处理,发现2、3号给煤机同时断煤,当断煤情况处理完毕后,司炉发现料层差压由8800pa下降至8500pa,床温略显上升,右侧返料温度上升,立即进行检查,发现左侧返料器堵灰,司炉立即进行减风减煤操作,并安排人员到现场进行处理,处理无效,经请示值长同意后于当日5:05停炉解列。
2.97年10月24日,运行甲班晚班,3号炉单炉运行,因2号给煤机故障,只有1、3号给煤机运行,负荷50t/h,其他较为平稳。
18:00以后,为了适应负荷而加强燃烧,20:00左右,由于给煤机检修,导致2号给煤机转数瞬间升至最大,虽经司炉处理,但床温仍然上升至1060℃。
23:25,司炉发现右侧返料温度缓慢下降,左侧返料温度缓慢上升,床温迅速上升,判断为右侧返料堵灰,遂将1、3号给煤机转数减至300r/min,送风开至60%,引风开至70%,由班长组织人员进行处理,无明显效果。
后来由于风量煤量反复的调整,造成左侧返料器堵灰,流化床燃烧恶化,床温降至700℃以下,流化床实际已经灭火,于当日23:50停炉解列。
(二)常见事故现象从返料器观察孔观察,颜色黑暗,不见灰的流动。
堵灰侧返料负压降至零。
堵灰侧返料温度变化迟缓,略成降势,未堵灰侧返料温度上升。
流化床温度上升。
主蒸汽流量等参数下降。
风室风压、料层差压不明显的下降。
炉膛出口烟温下降。
烟气含氧量增大。
炉膛负压增大。
(三)常见事故原因返料系统设备异常,中心筒歪斜或者坠落,导致分离效果异常。
返料系统有耐火砼或耐火砖等异物落至返料方盒内,阻塞返料通道。
因调整原因或煤质原因,返料灰有时超过其变形温度,日积月累,返料灰黏着在返料腿内壁,造成返料腿工作面积减少引起堵灰。
操作原因,风煤配比不当,导致进入返料器的灰量过大。
防止锅炉炉膛爆炸事故的技术措施为防止锅炉炉膛爆炸事故发生,应严格执行《大型锅炉燃烧管理的若干规定》、《火力发电厂煤粉锅炉燃烧室防爆规范》(DL435-1991)以及其他有关规定,并重点要求如下:1 防止锅炉灭火1.1 各发电厂应根据其自身设备的具体情况而定,制定防止锅炉灭火放炮的措施,包括从来煤煤质监督、混配煤到燃烧调整以及低负荷运行,并严格执行。
1.2 加强燃煤的监督管理,完善混煤设施。
加强配煤管理和煤质分析,并及时将煤质情况通知给司炉,做好调整燃烧的应变措施,防止发生锅炉灭火。
1.3 新炉投产、锅炉改进检修后或实际燃料与设计燃料相差较大时,应进行燃烧调整试验,以确定一、二次风量、风速、合理的过剩空气量、风煤比、煤粉细度、燃烧器倾角或旋流强度及不投油最低稳燃负荷等。
在实用燃料与设计燃料有较太差异时,应首先进行校核计算,在校核计算许可的情况下,还应进行冷态动态现场试验和热态调整试验。
1.4 当熔炉已熄灭或部分熄灭,并处于完全熄灭的边缘时,严禁投入助燃油。
当锅炉灭火后,要立即停止燃料(含煤、油、燃气、制粉乏气风)供给,严禁用爆燃法恢复燃烧。
重新点火前必须对锅炉进行充分通风吹扫,以排除炉膛和烟道内的可燃物质。
1.5 加强锅炉燃烧调整,特别是一次风速风压的监视,防止因风速低导致煤粉管道堵塞而引起的熄火。
1.6 100MW等级及以上机组的锅炉应配备锅炉灭火保护装置。
加强锅炉灭火保护装置的维护与管理,防止火焰探头烧毁、污染失灵、炉膛负压管堵塞等问题的发生。
1.6.1 定期结焦并清除消防探头周围的灰烬,认真落实灭火保护定期试验制度,防止因保护设备误动造成锅炉灭火。
1.6.2 维护火焰监测系统、管理和改进工作,提高其准确性。
1.6.3 灭火保护系统应引入炉膛压力保护。
容量为100MW除引入负压保护信号外,机组及以上锅炉的灭火保护系统,还必须引入火焰检测信号,并且要求灭火后有进行自动吹扫的控制逻辑。
1.6.4 300MW及以上机组的锅炉,应配备全功能燃烧安全保护系统,以提高大型锅炉的应变能力,系统除了具备上述灭火保护功能外,还应具有喷燃器管理功能和保护装置本身的定时自检功能。

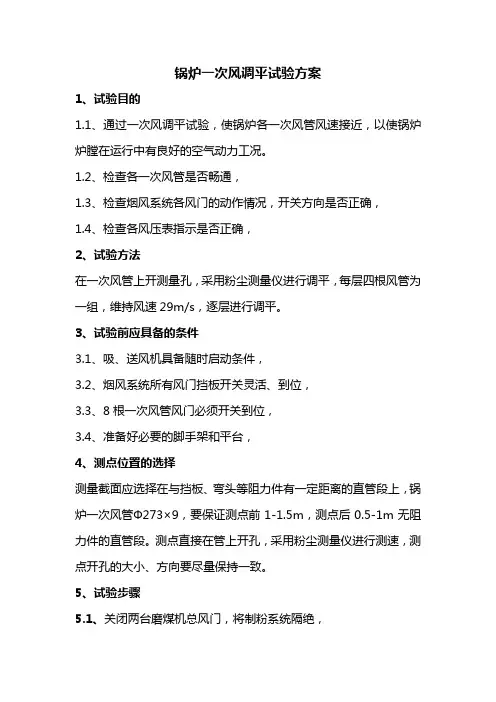

锅炉一次风调平试验方案
1、试验目的
1.1、通过一次风调平试验,使锅炉各一次风管风速接近,以使锅炉炉膛在运行中有良好的空气动力工况。
1.2、检查各一次风管是否畅通,
1.3、检查烟风系统各风门的动作情况,开关方向是否正确,
1.4、检查各风压表指示是否正确,
2、试验方法
在一次风管上开测量孔,采用粉尘测量仪进行调平,每层四根风管为一组,维持风速29m/s,逐层进行调平。
3、试验前应具备的条件
3.1、吸、送风机具备随时启动条件,
3.2、烟风系统所有风门挡板开关灵活、到位,
3.3、8根一次风管风门必须开关到位,
3.4、准备好必要的脚手架和平台,
4、测点位置的选择
测量截面应选择在与挡板、弯头等阻力件有一定距离的直管段上,锅炉一次风管Ф273×9,要保证测点前1-1.5m,测点后0.5-1m无阻力件的直管段。
测点直接在管上开孔,采用粉尘测量仪进行测速,测点开孔的大小、方向要尽量保持一致。
5、试验步骤
5.1、关闭两台磨煤机总风门,将制粉系统隔绝,
5.2、关闭给粉机下粉挡板,
5.3、全开各粉管一次风门,
5.4、启动吸、送风机,维持炉膛负压30pa-40pa,
5.5、调整送风机挡板、二次风挡板,根据仪器使一次风接近29m/s,
5.6、详细记录数据
6、试验注意事项
6.1、注意观察吸、送风机电流,电流不得超过额定值,
6.2、在调整测量过程中,注意炉膛负压要保证在30pa-40pa,
6.3、做好平衡状态下各一次风门开度标记,
6.4、测量中发现一次风管风速异常要查明原因,确保试验的准确性。
锅炉运行危险点及防范措施
实用文档
锅炉运行危险点及防范措施
实用文档
锅炉运行危险点及防范措施
实用文档
实用文档
实用文档
锅炉运行危险点及防范措施
实用文档
锅炉运行危险点及防范措施
实用文档
锅炉运行危险点及防范措施
实用文档
锅炉运行危险点及防范措施
实用文档
锅炉运行危险点及防范措施
实用文档
实用文档
锅炉运行危险点及防范措施
实用文档
实用文档
锅炉运行危险点及防范措施
实用文档
锅炉运行危险点及防范措施
实用文档
锅炉运行危险点及防范措施
实用文档
锅炉运行危险点及防范措施
实用文档
实用文档
锅炉运行危险点及防范措施
实用文档
实用文档
锅炉运行危险点及防范措施
实用文档
锅炉运行危险点及防范措施
实用文档
实用文档
锅炉运行危险点及防范措施
实用文档
实用文档
实用文档
实用文档
实用文档
实用文档
实用文档
锅炉运行危险点及防范措施
实用文档
实用文档
实用文档
实用文档
锅炉运行危险点及防范措施
实用文档。
1 制粉系统爆炸时,系统内的负压将,从不严密处往外冒烟、冒火,防爆门打开,排粉机电流,炉膛负压。
(突然变正、摆动、变正)2 是煤的组成成分中发热量最高的元素。
(氢)3 、、及是直接影响燃烧稳定性和经济性的重要因素。
(挥发份、水分、灰分、煤粉细度)4 、两大技术经济指标时评定发电厂运行经济性和技术水平的依据。
(供电标准煤耗率厂用电率)5 、、、为工质的基本状态参数。
(温度、压力、比容)6 、、、称为给水三冲量,其中为主信号。
(汽包水位、给水流量、蒸汽流量、汽包水位)7 、、、等运行情况不正常都会产生虚假水位。
(锅炉负荷突增、灭火、安全门动作、燃烧不稳)8 ___ __开启省煤器再循环门(锅炉停止上水后)9 _______空气量与________空气量之比称为过剩空气系数. (燃烧实际空气量、燃料理论空气量)10 ___是燃料中的主要可燃物质。
(碳)11 “_____”是电力生产的方针。
(安全第一,预防为主)12 0G钢的导气管允许温度为。
(小于450摄氏度)13 130吨锅炉燃烧器自上而下分为三次风、上二次风,中二次风,下二次风。
(上一次风、下一次风)14 BHW35钢的冷脆温度为_____℃。
(35)15 FT代表灰的。
(熔化温度)16 MFT的的含义是。
(锅炉主燃料跳闸保护)17 Y表示锅炉用______ 机(引风)18 安全带的挂钩或绳子应挂在或,并不准禁止挂在的物体上。
(结识牢固的构件上、转为挂安全带用的钢丝绳上、低挂高用、移动或不牢固)19 安全门的总排气能力应锅炉最大连续蒸发量。
(大于)20 安装直径为150~300mm的管道时,两相邻支架的距离一般为 m。
(5~8m)21 按传热方式分,过热器可分为、、。
顶棚过热器为。
(辐射式半辐射式对流式辐射式过热器)22 按介质流向分类,对流过热器的型式_____ _____ _____ _____。
(顺流、逆流、双逆流、混合流)23 按燃烧器的布置方式可分为、两种。

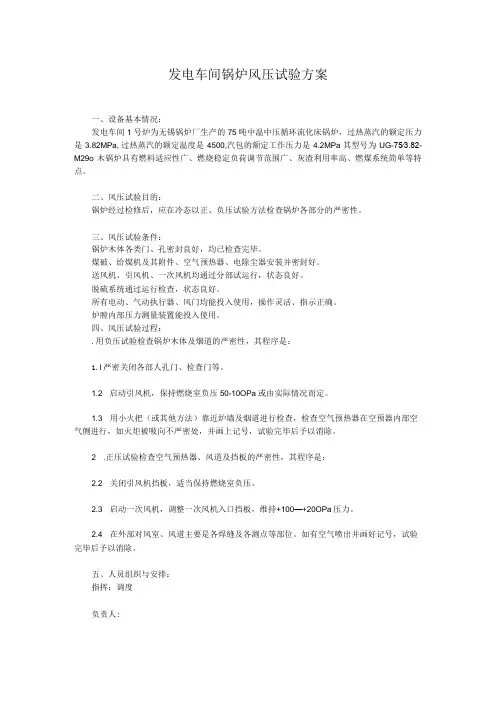

发电车间锅炉风压试验方案一、设备基本情况:发电车间1号炉为无锡锅炉厂生产的75吨中温中压循环流化床锅炉,过热蒸汽的额定压力是3.82MPa,过热蒸汽的额定温度是4500,汽包的额定工作压力是4.2MPa其型号为UG-75∕3.82-M29o木锅炉具有燃料适应性广、燃烧稳定负荷调节范围广、灰渣利用率高、燃煤系统简单等特点。
二、风压试验目的:锅炉经过检修后,应在冷态以正、负压试验方法检查锅炉各部分的严密性。
三、风压试验条件:锅炉木体各类门、孔密封良好,均已检查完毕。
煤破、给煤机及其附件、空气预热器、电除尘器安装并密封好。
送风机、引风机、一次风机均通过分部试运行,状态良好。
脱硫系统通过运行检查,状态良好。
所有电动、气动执行器、风门均能投入使用,操作灵活、指示正确。
炉膛内部压力测量装置能投入使用。
四、风压试验过程:.用负压试验检查锅炉木体及烟道的严密性,其程序是:1.l严密关闭各部人孔门、检查门等。
1.2 启动引风机,保持燃烧室负压50-10OPa或由实际情况而定。
1.3 用小火把(或其他方法)靠近炉墙及烟道进行检查,检查空气预热器在空预器内部空气侧进行,如火炬被吸向不严密处,并画上记号,试验完毕后予以消除。
2 .正压试验检查空气预热器、风道及挡板的严密性,其程序是:2.2 关闭引风机挡板,适当保持燃烧室负压。
2.3 启动一次风机,调整一次风机入口挡板,维持+100—+20OPa压力。
2.4 在外部对风室、风道主要是各焊缝及各测点等部位。
如有空气喷出并画好记号,试验完毕后予以消除。
五、人员组织与安排:指挥:调度负责人:监护人:操作人:检查人:试验用时:8小时准备工作:1 .锅炉大小修后,应按检修要求,或接到值长命令,做漏风试验。
2 .炉膛、烟道应无人工作。
3 .转机试验完毕。
4 .准备6把火把。
5.检查人员配置对讲机。
检查工作安排:李美检查13米一一24米本体。
李雪刚检查3.5米一一13米本体及尾部烟道、电收尘。
锅炉运行的安全生产技术调节范文锅炉作为工业生产中的重要设备,其安全运行对于保障生产过程的顺利进行具有重要意义。
为了提高锅炉运行的安全生产技术,下面将从锅炉的安全运行原则、监测与检修技术以及安全管理等方面进行探讨。
一、锅炉的安全运行原则1. 水质控制:锅炉的水质对于保证锅炉安全运行至关重要。
应严格按照水质标准进行处理,并定期对水质进行检测与调整。
2. 安全阀调试:安全阀是锅炉的重要保护装置,其调试应符合相关标准要求,确保其灵活可靠、准确启闭。
3. 运行参数监测:锅炉运行过程中,应对关键参数进行实时监测,如水位、压力、温度等,及时发现异常情况并采取相应的措施。
4. 预防事故:通过加强日常巡视与检查,排除可能存在的安全隐患,预防锅炉事故的发生。
二、锅炉的监测与检修技术1. 火焰监测技术:采用火焰监测仪对锅炉的燃烧情况进行监测,可实时反馈火焰状态,及时发现异常情况并采取措施。
2. 水位监测技术:采用水位计对锅炉水位进行监测,设立报警装置,预防水位过高或过低引发的安全事故。
3. 温度监测技术:采用温度传感器等设备对锅炉的各个部位进行温度监测,及时发现异常情况并采取措施,防止温度过高引发事故。
4. 检修技术:定期对锅炉进行检修与维护,确保设备的正常运行。
包括清洗水冷壁、热风炉以及燃烧器等部件,清除积灰与结垢,预防燃烧不完全或堵塞现象的发生。
三、锅炉的安全管理1. 人员培训:加强对锅炉操作人员的培训,提高其安全意识和操作技能,确保在工作中能正确运用相关安全管理知识和技能。
2. 安全操作规程:制定具体的安全操作规程,明确操作人员在锅炉运行和检修过程中的职责和操作步骤,避免人为操作失误造成的事故。
3. 火灾防范:加强火灾防范措施,包括对锅炉周围环境进行防火设计,设立消防器材和应急预案,提高应对火灾事故的能力。
4. 安全指标管理:建立科学合理的锅炉安全指标体系,对锅炉的运行参数、设备情况等进行定期检测与评估,及时发现问题并采取措施。
锅炉的试验1 锅炉试验遵循的原则1.1 机组大小修后,必须先进行主辅设备的保护、联锁试验,试验合格后才允许设备试转和投入运行。
1.2 进行各项试验时,要根据试验措施要求,严格按规定执行。
1.3 临时检修、设备系统检修、保护和联锁的元器件及回路检修时,必须进行相应的试验且合格,而对其它保护联锁只进行投停检查。
1.4 有近控、远控的电动门、气动门、伺服机构,远控、近控都要试验,并记录开、关时间。
对已投入运行的系统及承受压力的电动门、调节门不可进行试验。
1.5 设备试验方法分静态、动态两种:静态试验时,6.3kV以上辅机仅送试验电源,400V 低压电源均送上动力电源;动态试验时,操作、动力电源均送上。
动态试验必须在静态试验合格后才可进行。
1.6 机组、设备联锁保护试验前,热工人员需强制满足有关条件。
进行设备联锁试验前,应先进行就地及集控室手动启停试验并确认合格。
1.7 各联锁、保护试验动作及声光报警应正常,各灯光指示、画面状态显示正确。
1.8 机组正常运行中的定期试验,应选择机组运行稳定时进行,并严格按操作票执行。
运行中设备的试验,应做好局部隔离措施,不得影响运行设备的安全。
对于试验中可能造成的后果,应做好事故预想。
1.9 试验后应恢复强制条件,并可靠投入相应的保护联锁,不得随意改动,如改动应经过规定的审批手续。
1.10 试验结束后,应做好系统及设备的恢复工作,校核保护值正确,并分析试验结果,做好详细记录。
1.11 试验结束后,各设备应停动力电源。
不停电时应做好防误启措施,需启动的设备开关应切至“远方”位置。
2 锅炉试验的分类2.1 常规试验2.1.1 锅炉工作压力水压试验。
2.1.3 转机静态联锁试验。
2.1.4 辅机拉合闸和事故按钮停机试验。
2.1.5 转机单项保护跳闸试验。
2.1.6 程控装置试验。
2.1.7 各电动门、调节门及挡板单项试验。
2.1.8 机、炉、电大联锁试验。
2.2 验收试验2.2.1 超水压试验。
锅炉安全技术操作规程范本一、引言锅炉在工业生产和民用领域中扮演着重要的角色。
为了确保锅炉的安全运行,保护人民群众的生命财产安全,本操作规程旨在制定出一套科学、合理、可行的锅炉安全技术操作规范。
二、设计和安装1. 锅炉设计应符合国家、行业和地方的相关规定,且满足工艺生产的需求。
2. 锅炉安装应由具备相应资质的专业机构进行,且操作人员应具备相应的技术培训和资格。
三、日常操作和维护1. 锅炉操作人员应定期进行操作培训,熟悉锅炉的构造、工作原理和操作程序。
2. 操作锅炉前,操作人员应检查锅炉的工作状态,确认各个部件运行正常,包括燃料供给、水位、压力等。
3. 在操作锅炉时,操作人员应密切关注各个参数的变化,如压力、温度、水位等,并做好相应的记录。
4. 锅炉运行期间,严禁私自调整或更改锅炉的参数设置,必要时应该向责任人员报告并得到批准。
5. 锅炉停机时,应按照程序依次关闭各个部件,清理锅炉内的积灰和沉淀物,并做好相应的记录。
6. 锅炉维护保养应定期进行,包括定期检查、清洁和更换润滑剂等。
四、紧急情况处理1. 在发生锅炉事故的紧急情况下,操作人员应立即切断电源和燃料供给,然后通知相关人员。
2. 如果发生火灾,应立即启动火警报警系统,并使用灭火器材进行灭火,必要时,请消防队进行灭火。
3. 如果发生爆炸,应立即进行安全疏散,并在安全距离范围外等待救援。
4. 在紧急情况处理过程中,操作人员应按照应急预案指导进行,确保人员的生命安全。
五、安全检查和评估1. 对锅炉进行定期检查和维护,发现问题及时处理,并做好记录。
2. 对锅炉的安全性能进行定期评估,对于存在的安全隐患和问题,应采取相应的措施加以解决。
3. 定期组织安全培训和演练,提高操作人员应对紧急情况的应变能力。
六、附则1. 锅炉安全技术操作规程应定期进行复查,并根据实际的需要进行修订或完善。
2. 对违反安全技术操作规程的行为,应依法进行追究责任。
3. 本操作规程已经经过相关部门的审定,并具备合法效力。
检查炉膛、风烟及制粉系统的严密性,减少运行中的漏风、漏灰、漏粉,改善周围环境,提高锅炉机组运行的经济性。
锅炉炉墙、炉顶及风烟、制粉设备和系统大面积更换改造后,必须进行风压试验。
2、锅炉风压试验应具备的条件1.1一、二次风道及烟道安装完毕;1.2锅炉一、二次风机及引风机安装完毕,经分步试运合格;1.3锅炉烟风系统、燃烧系统、灰渣系统的风门挡板安装完毕;1.4所有风门开关灵活、指针正确;1.5预热器、冷热风道、烟道等内部检查合格,所有人孔、试验孔全部封闭。
2锅炉风压试验2.1锅炉风压试验的方法及压力 ` O(_V.S2.1.1风压试验的方法对锅炉炉膛及一、二次风道做整体正压实验;烟道整体做负压实验。
2.1.2风压试验压力的选择正压实验压力为30-40MM(300-400PA)水柱正压;负压实验压力为30-40MM (-300--400PA)水柱负压。
2.2风压试验的步骤ww ww:H h F2.2.1正压试验#Y G H-j%cj启动送、一次风机,调节风机进口挡板使炉膛压力达到300-400PA,并保持试验压力。
在风压稳定后进行检查,风压试验前做过渗透实验的焊口做一般性的检查,安装焊口及安装法兰重点检查。
全部检查均在外部进行,采取听声、手感、火焰、烟雾的方法检查,对漏风不明显的部位,可用肥皂泡的方法检查,所有漏风部位做明显标记,专人统计漏风部位并及时处理。
2.2.2磨煤机通风试验启动一台密封风机,开启各磨煤机出口挡板各数个,开启各给煤机密封风门,调整各磨煤机密封风压在2-2.5KPa,开启磨煤机混合风速断门,适当开启热风门、冷风门、容量风门、旁路风门,保持磨煤机出口压力2.5-3.5KPa,通知检修检查漏风。
2.2.3负压试验5V'm1J @0s9ra启动引风机,调节引风机挡板,使烟道内压力达到-300--400PA,并在试验压力下保持。
然后用点燃的蜡烛或“鸡毛”、“香烟”靠近安装焊缝及安装法兰处。
锅炉风压试验方案1.1.1.锅炉概况2台倾斜往复式炉排焚烧炉,2台自然循环余热锅炉(含烟气回流装置),蒸汽参数2x26.21t/h,6.5MPa ,450℃。
1.1.2.编制依据1)锅炉厂提供有关图纸、设备资料;2)《DL 5210.1-2012 电力建设施工技术规范第2部分:锅炉机组篇》3)《火力发电厂焊接技术规程》DL/T869-2012;4)《TSG G0001-2012 锅炉安全技术监察规程》5)《火力发电工程质量监督检查大纲》1.1.3.试验内容1)送风机总风量、总风压测定;送风机、引风机调节特性。
1.1.4.试验方法与步骤4.1 送风机总风量、总风压测定;4.2 分别启动引风机和送风机,维持炉膛负压为-20~-50Pa,保持送风机开至最大,风机电流不超过额定值,分别测定送风机出口风道内动压、静压及温度等数值。
4.3 根据测量数据,计算送风机最大风量和风机产生的全压。
4.4 标定送风各测速元件,校核控制室各风量表是否准确:在每个测风装置处布置风量测孔,分别测量各测风装置处风量,同时记录控制室内各风量表的数值,标定送风各风量表,计算各流量表修正系数。
4.5 送风机、引风机调节特性:维持炉膛压力-50~-100Pa,将送风机入口调节风门置于100%开度,调节送风机变频器开度至10Hz、20Hz、30Hz、40Hz、50Hz,记录各状态下风机电流、总风量、总风压;将送风机变频器开度置于50Hz,调节送风机入口调节风门至20%、40%、60%、80%、100%,记录各状态下风机电流、总风量、总风压,同时记录引风机调节参数。
1.1.5.试验前应具备的条件1.1.5.1.机务应具备的条件公用系统投入运行(包括压缩空气、冷却水、循环水等);设备的命名、挂牌、编号工作已结束;安装公司按测点布置图完成测点的安装工作;炉膛及烟风道安装工作已全部结束,内部清理干净;风烟系统、燃烧系统风门挡板均调试完毕,各风门安装位置正确,操作灵活可靠,关闭严密,并经内部检查符合要求,内外指示一致;引风机、送风机、火检冷却风机保护联锁试验合格,试运结束且已签证合格,具备启动条件;安装公司风烟系统风压试验合格且已签证;确认锅炉本体人孔门、送风机、引风机、火检冷却风机各检查孔关闭;就地测速装置已安装完毕,确认整个传压系统严密不漏;检查试验所需测点已按调试人员要求安装好。
DL/T 5210.2-2009
227
4.6 锅炉整体风压试验
4.6.1 锅炉整体风压试验
1 适用范围:锅炉整体风压试验验收。
整体风压试验范围应包括:锅炉炉膛、烟风道、电除尘器等部分的风压试验。
现场施工单位可根据实际情况确定风压试验的范围。
2 锅炉整体风压试验应符合表4.6.1要求。
表4.6.1 锅炉整体风压试验
工序
检验项目
性质
单位
质量标准
检验方法和器具
锅炉炉膛整体风压试验
试验压力 Pa 按设备技术文件规定进行,无规定时,可按500Pa
进行正压试验 试验时观察风压计 风压试验程序
符合批准的风压试验措
施
观察试验过程
气密性
门、孔 主控 严密不漏
用耳听漏风声、焊缝涂抹肥皂水等相结合的方法检
查
焊缝
活动密封装置
挡板 膨胀节
缺陷记录和处理
有完整的缺陷记录,缺陷应及时、彻底处理 查对记录,并检查缺陷处
理结果
DL/T 5210.2-2009
4.6.2 锅炉整体风压试验签证:
1 适用范围:锅炉整体风压试验后签证。
2 锅炉整体风压试验签证应符合表4.6.2要求。
表4.6.2 锅炉整体风压试验签证
工程项目名称
分部工程名称工程编号
试验压力测压位置
试验时间
试
验
范
围
试
验
过
程
检
查
结
论
验收单位验收意见验收签字
施工单位年月日监理单位年月日建设单位年月日
228。
锅炉整体风压试验方案锅炉风压试验方案,锅炉整体风压试验方案,整体风压试验步骤、结果评价:1、所有风门全开,按送风机操作程序进行,启动主汽阀和引风机;2、打开炉排间风门并关闭其它相应风门(此时关闭空预器间隔壁处及除氧器下风向第二个风门),停止鼓引风机运行。
3、启动循环泵。
4、利用凝结水泵将水位提高至最高液位以上后开始充水5、充满后停止循环泵运行。
6、待蒸汽压力稳定在0.9MPa 时,对给水泵充水。
7、达到规定的水位后(或汽包液位保持在最低安全水位以上1/4)缓慢地调节给水泵转速。
8、记录各参数的变化情况。
9、当锅炉负荷增加时应适量减小负荷。
1.一次风管系统的水冲洗→锅炉送引风机出口压力为试验前设定值10Mpa,可不做水冲洗工作,但必须确认炉膛内无残留煤粉,如确实需要做的话则必须严格执行本条项目中“一次风冲洗”之规定。
2.锅炉送风机、引风机分别投入正常运行→启动送风机运行→启动引风机运行,检查电流、电压是否正常(运行中的引风机),直至其它相应风门全部关闭(并注意观察温度表的变化)。
此过程注意观察各测点的变化情况。
若无异常情况发生即可继续运行。
注意事项:(1)主汽阀、空气分离器挡板全开。
锅炉送风机、引风机分别投入正常运行→启动送风机运行→启动引风机运行,检查电流、电压是否正常(运行中的引风机),直至其它相应风门全部关闭(并注意观察温度表的变化)。
此过程注意观察各测点的变化情况。
若无异常情况发生即可继续运行。
注意事项:(1)主汽阀、空气分离器挡板全开。
(2)引风机启动后控制空气分离器档板、投切负荷自动装置的投入(投入顺序:压缩空气,给水;关断:省煤器再循环),空气分离器回收再循环空气,对锅炉给水系统进行冷却降温,以避免燃烧器超温损坏。
投切范围:当燃料与空气比大于50%、反之则小于50%,保证在60%-70%燃烧效率区间运行,维持良好的燃烧稳定性。
空气过剩系数一般取2-3。
锅炉整体风压试验施工方案一、项目概述本项目是对锅炉整体风压试验进行的施工方案,主要包括施工准备、试验设备概况、施工步骤、试验方案和安全措施等内容。
二、施工准备1.确定试验日期和地点,并通知相关人员。
2.对试验设备进行检查和维修,确保设备正常运行。
3.准备所需的试验仪器、设备、工具和材料,如风压计、气筒、软管等。
三、试验设备概况本试验采用风压计进行测试,风压计主要由压力表、阀门、软管和连接件等组成。
试验设备应符合国家相关标准和规定。
四、施工步骤1.将试验设备安装在待测锅炉的进风道上,保证设备稳定牢固。
2.连接风压计与锅炉进风道,确保连接紧密密封。
3.根据试验方案设定试验参数,包括试验压力、试验时间等。
4.开启风压计,记录初始压力。
5.按照试验方案要求,逐步增加试验压力,记录每个压力下的数据。
6.在试验结束后,逐步降低试验压力,记录每个压力下的数据。
7.试验完毕后,关闭风压计,拆除试验设备。
五、试验方案1.试验参数:根据锅炉的设计要求,确定试验压力和试验时间。
试验压力应满足设计要求。
2.试验记录:记录试验过程中的压力数据和时间,绘制曲线图。
3.试验结果分析:根据试验数据分析锅炉风压性能是否满足设计要求。
六、安全措施1.施工人员必须熟悉操作规程和安全卫生操作规定,穿戴个人防护用品。
2.设备安装牢固可靠,确保试验过程中不发生设备脱落或破裂等事故。
3.试验过程中应注意防止风压计过载。
4.在试验过程中要保持试验现场的安全,不得乱堆放杂物,防止发生滑倒和砸伤等事故。
七、质量控制1.在施工前进行试验设备的检查和维修,确保设备正常运行。
2.在试验过程中,施工人员应按照规定的步骤和参数进行操作,确保数据的准确性。
3.试验结果应与设计要求进行对比,确保锅炉的风压性能满足设计要求。
八、操作规程1.按照试验方案确定试验参数,准备试验设备和材料。
2.安装试验设备并连接至待测锅炉进风道,确保连接紧密密封。
3.开启风压计并记录初始压力。
编号:AQ-JS-02953
( 安全技术)
单位:_____________________
审批:_____________________
日期:_____________________
WORD文档/ A4打印/ 可编辑
锅炉风压试验安全技术措施
Safety technical measures for boiler wind pressure test
锅炉风压试验安全技术措施
使用备注:技术安全主要是通过对技术和安全本质性的再认识以提高对技术和安全的理解,进而形成更加科学的技术安全观,并在新技术安全观指引下改进安全技术和安全措施,最终达到提高安全性的目的。
锅炉检修后为检验整体严密性,消除炉膛、风烟及制粉系统等部位的漏风、漏灰、漏粉缺陷,需要做锅炉风压试验。
为确保试验安全进行,制定以下技术措施。
1、风压试验应具备的条件:
1.1烟风系统检修完毕并验收合格。
1.2一次风机、送风机、密封风机、引风机检修完毕具备运行条件,出入口风门经过传动试验调整灵活,风机各个油站各项保护动作正常。
1.3磨煤机、给煤机、密封风机等制粉系统设备检修完毕具备运行条件且出入口门、热风门、冷风门经过传动试验调整灵活。
1.4锅炉炉膛及其冷灰斗(包括燃烧器部分)、二次风道、空气预热器、热风管道等设备检修完毕或不影响风压试验。
1.5电除尘系统,炉膛下部渣井、水封槽检修完毕且液压关断门
开关灵活。
1.6一次风系统、送、引风系统、制粉系统、工业水系统、闭式水系统等检修完毕、联锁保护试验、电气传动试验正常。
1.7脱硫侧原烟气、净烟气挡板关闭,脱硫塔排气门打开,旁路挡板门开启并有密封装置,具备向烟囱通风条件。
1.8运行人员应对上述设备试验前做详细的检查后汇报当值值长及风压试验组长。
1.9风压试验前将一次风机、送风机、引风机、制粉系统、空气预热器、受热面、电除尘、脱硫系统等涉及到风压试验的工作票交回当值运行,运行人员进行验收。
1.10烟囱内壁防腐工作人员全部撤离;并做好防范措施。
1.11所有参加风压试验的风门挡板的传动装置安装齐全并经过调整,风门挡板的传动装置动作灵活,开关指示与风门挡板的开关方向一致,开关位置正确。
1.12锅炉风压试验范围内的检查部位要有充足的照明,并在没有步道、平台的检查部位搭设脚手架。
1.13准备好风压试验用的烟雾弹等。
1.14准备好通信联系工具。
2、风压试验方法和程序:
2.1风压试验方法
锅炉风压试验的风源使用送风机、吸风机。
根据锅炉系统风压试验的要求不同,启动吸、送风机调整。
风机的分部试运工作可以和锅炉风压试验一起进行,一般是在风机分部试运结束后进行风压试验。
启动风机,控制风压试验的压力。
在风压试验压力稳定后开始进行检查,风压试验前做过渗油试验的焊口做一般性检查,安装焊口及安装法兰重点检查。
全部检查工作均在外部进行,采取炉膛内部放烟雾弹、外部刷肥皂水的方法进行检查、宏观查看是否漏烟的方法检查。
所有漏风部位都要做明显标记,应有专人统计并使用石笔、记号笔等标记漏风部位,并在试验后及时处理,办理风压试验签证。
2.2正负压区域划分
正压区:锅炉燃烧室及后竖井、灰斗及连接烟道、空气预热器、
引风机出口烟道、电除尘器、送风机出口风道、热一、二次风道、输粉管道。
负压区:引风机入口风道、送风机入口风道、一次风机入口风道。
2.3、风压试验操作程序
2.3.1、在风压试验前,检查并关闭锅炉本体所有门孔(人孔、看火孔、防爆孔、打焦孔等)。
2.3.2、炉膛架子拆除后炉顶穿钢丝绳孔用保温等将孔缝密封好,炉顶穿墙管处全部用保温密封好。
2.3.3、关闭液压关断门,在冷灰斗水封槽内注满水,石子煤斗电动门关闭。
给煤机、磨煤机所有人孔门确认关闭。
2.3.4、启动前,对参加风压试验系统上的风门、转动机械、电气控制系统进行全面细致检查。
发现有影响启动的问题应汇报风压试验组组长并及时排除。
2.3.5、启动前,关闭引风机进口风门,送风机进、出口风门及一次风机进、出口风门。
2.3.6、打开所有磨煤机出入口门和密封风门,打开所有二次风入口小风门。
2.3.7、依次启动2台空气预热器、引风机、送风机,运行人员将炉膛调整为负压-500pa对炉膛内部及尾部烟道等进行清扫,负压维持时间应在10-20分钟。
然后再将炉膛压力调整到+500pa。
维持此风压通知检查人员进行检查。
2.3.8、一次风系统试验前,通知热控人员复位MFT。
2.3.9、启动2台一次风机维持一次风压10kpa左右、启动1台密封风机,维持风压通知检查人员进行检查一次风系统、制粉系统。
2.3.10、组织人员按分工区域对系统进行全面检查,检查主要部位是焊缝、风门、法兰结合面等。
正压区漏风量大的地方可用手试或耳听。
2.3.11、将查出的漏点用石笔划出明显标记,并详细记录缺陷位置,当全部检查完毕后,进行汇总处理。
2.3.12、重要的锅炉辅助设备相关专业要组织好设备试运行的验收工作,并测量记录振动、温度等参数。
2.4、风压试验重点检查部位
进行风压试验时,检查的部位主要有:冷、热风道,补偿器,燃烧设备,锅炉本体,烟、风、煤管道,除尘、除渣、烟气脱硫设备及检修人孔、检查孔、防爆门的安装部位,水封部位。
检查的重点为上述系统的安装焊口、密封法兰等部位。
3、风压试验安全措施及注意事项:
3.1、工作人员必须听从组长命令,坚守岗位,按照分工认真、仔细检查,保证检查部位全面,无漏项。
3.2、检查漏风时,人尽量离开漏点正面,防止灰尘伤眼。
3.3、检查用的物具不能乱扔,检查完毕后应清点回收。
3.4、在锅炉风压试验过程中,应停止风压试验范围内的一切检修、检查工作,非参加试验人员一律离开现场。
3.5、检查人员要带好对讲机或通讯设备,保证相互联络的畅通。
3.6、检查人员要自带照明工具,光线较暗的地方要注意安全。
3.7、检查结束后,各个检查点负责人及时清点人数,向风压试验组长报告。
3.8、风压试验应作好详细记录。
3.9、在风压试验当中如出现设备缺陷或其他异常现象,试验立即停止,参加试验人员迅速撤离现场,运行人员对各个设备进行停运操作。
3.10、风压试验前应对系统内部进行全面的清理检查,确认无杂物后,系统内部没有工作人员时将所有检查孔、检修孔、人孔等封闭。
3.11、风机的运行按风机分部试运要求进行。
3.12、必须注意风机不得在喘振区工作。
3.13、风压检查切忌用眼睛直接对漏风进行检查,以免异物刺伤眼睛。
3.14、风压试验范围及风机周围为安全区,非工作人员不得进入。
3.15、试验应安排在白天进行,检查部位应有照明,照明电源必须符合安全要求。
3.16、风压试验应分工明确,无关人员不得任意操作控制开关,
所有操作应由试验指挥安排。
