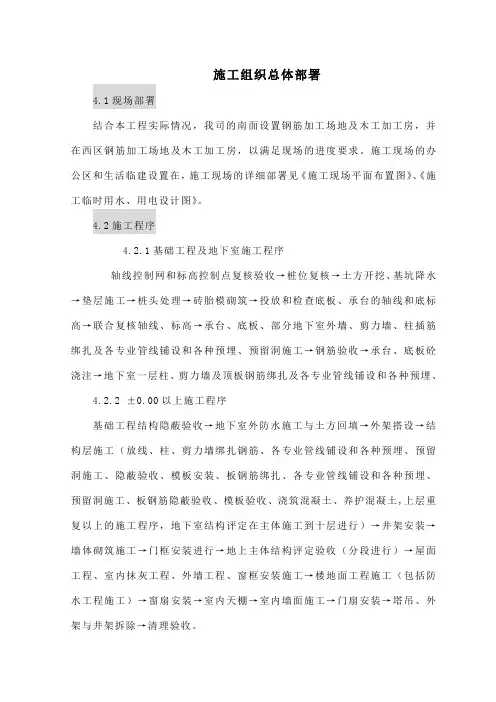

施工组织总体部署
4.1现场部署
结合本工程实际情况,我司的南面设置钢筋加工场地及木工加工房,并在西区钢筋加工场地及木工加工房,以满足现场的进度要求。施工现场的办公区和生活临建设置在,施工现场的详细部署见《施工现场平面布置图》、《施工临时用水、用电设计图》。
4.2施工程序
4.2.1基础工程及地下室施工程序
轴线控制网和标高控制点复核验收→桩位复核→土方开挖、基坑降水→垫层施工→桩头处理→砖胎模砌筑→投放和检查底板、承台的轴线和底标高→联合复核轴线、标高→承台、底板、部分地下室外墙、剪力墙、柱插筋绑扎及各专业管线铺设和各种预埋、预留洞施工→钢筋验收→承台、底板砼浇注→地下室一层柱、剪力墙及顶板钢筋绑扎及各专业管线铺设和各种预埋、
4.2.2 ±0.00以上施工程序
基础工程结构隐蔽验收→地下室外防水施工与土方回填→外架搭设→结构层施工(放线、柱、剪力墙绑扎钢筋、各专业管线铺设和各种预埋、预留洞施工、隐蔽验收、模板安装、板钢筋绑扎、各专业管线铺设和各种预埋、预留洞施工、板钢筋隐蔽验收、模板验收、浇筑混凝土、养护混凝土,上层重复以上的施工程序,地下室结构评定在主体施工到十层进行)→井架安装→墙体砌筑施工→门框安装进行→地上主体结构评定验收(分段进行)→屋面工程、室内抹灰工程、外墙工程、窗框安装施工→楼地面工程施工(包括防水工程施工)→窗扇安装→室内天棚→室内墙面施工→门扇安装→塔吊、外架与井架拆除→清理验收。
4.2.3 主要分部分项工程施工工艺框图
4.2.4 测量:根据深圳独立坐标系,黄海高程系,按建筑总平面要求,引测到现场。并在工程施工区域设置12×12米测量控制网,在各方格点上做控制桩,测出现存地形、标高,做为施工控制依据。
4.2.5排水
完善和疏通基坑顶周围挡水坎和排水沟,阻止坑外的雨水等流入基坑内,保证抽出基坑的水及时排出场外。基坑内周边临近基坑支护处设置排水沟,并设置集水井,利用潜水泵将水排出基坑外。
