常州垃圾电厂安全文明施工总体规划
- 格式:docx
- 大小:18.26 KB
- 文档页数:13
电厂施工安全策划方案一、方案背景电厂施工作为一项高风险的工程,施工安全显得尤为重要。
为了确保施工过程中的安全,提高施工管理水平,本文将制定一份电厂施工安全策划方案。
二、施工安全目标1.防止施工人员发生人身事故;2.防止施工区域发生火灾、爆炸等事故;3.防止施工过程中对环境造成污染。
三、实施方案1.确定施工区域边界:在施工区域周围设置围栏,并在围栏上设置明显的警示标志,警示过往行人和车辆注意施工区域。
2.实施安全教育培训:所有进入施工区域的人员,必须接受安全教育培训,了解相关安全规范和操作流程,并签署安全责任书。
3.安全防护设备:施工人员必须佩戴符合规定的安全防护设备,包括安全帽、安全鞋、防护服等,并确保设备完好、有效。
4.实施作业许可制度:对于高风险工作,如高空作业、火焰切割等,必须按照相关程序进行许可,由专业人员负责具体操作,并确保操作符合安全规范。
5.施工现场管理:设立专门的施工现场管理部门,负责施工现场的安全管理,定期进行巡检,并对存在的问题及时整改。
6.安全监测和预警系统:在施工区域安装安全监测设备,对施工区域进行实时监测,并设置预警系统,一旦发现异常情况,及时采取措施防止事故发生。
7.现场应急预案:针对可能发生的各类事故情况,制定详细的应急预案,包括事故报警、人员疏散、火灾扑救等应急措施,确保在事故发生时能够迅速、有效地应对。
8.施工现场周边环境保护:施工过程中,严格按照环保要求进行操作,控制噪声、振动等对周边环境的影响,确保施工过程对环境造成的污染最小化。
四、方案落实1.落实方案责任人:确定施工安全方案的责任人,并明确其职责和权限。
2.严格执行:确保方案的有效执行,对方案中的各项措施进行及时检查和监督,发现问题及时整改。
3.安全培训:定期组织安全培训,提高施工人员的安全意识和安全技能,确保他们能够按照规定操作和使用安全防护设备。
4.与相关部门合作:与相关监管部门、消防部门等建立良好的合作机制,定期交流和共享安全信息,共同推动施工安全工作的开展。
文件编号:TP-AR-L1751There Are Certain Management Mechanisms And Methods In The Management Of Organizations, And The Provisions Are Binding On The Personnel Within The Jurisdiction, Which Should Be Observed By Each Party.(示范文本)编制:_______________审核:_______________单位:_______________常州生活垃圾焚烧发电项目安全文明施工总体策划实施办法正式样本常州生活垃圾焚烧发电项目安全文明施工总体策划实施办法正式样本使用注意:该管理制度资料可用在组织/机构/单位管理上,形成一定的管理机制和管理原则、管理方法以及管理机构设置的规范,条款对管辖范围内人员具有约束力需各自遵守。
材料内容可根据实际情况作相应修改,请在使用时认真阅读。
一.目的:为了规范常州市垃圾焚烧发电厂施工现场管理,明确各施工单位文明施工管理范围,美化施工区域环境,特制定本办法。
二.适用范围:本办法适用于本工程建设范围内所有工地及办公临建区。
三.安全方针:安全第一、预防为主、综合治理四.安全目标:①人身死亡事故为零;②重大机械设备事故为零;③重大火灾事故为零;④负同责重大交通事故为零;⑤重大盗窃、场内治安案件为零。
五.现场总体布局施工现场主要通过施工总平面规划及规范建筑物、机械设备、装置型设施、安全设施、标志牌等式样、标准来达到现场视觉形象统一、整洁、美观的整体效果:1模块化管理范围分为办公区、建筑施工区、安装施工区、设备材料堆放等区域。
模块区主要由现场环形混凝土道路、钢管栏杆分隔而成。
施工现场实行安全文明施工责任区域化管理,如:钢筋加工场,木工加工场,安装组合、配制场,土建预制厂,主厂房施工区,锅炉安装区,烟囱施工区等。
电厂工地安全文明施工方案(一)安全健康管理体系完善的管理体系、规范的管理行为和科学的管理方式是做好安全工作的根本前提,为确保实现XX电厂工程的安全目标,我们将从组织、管理和技术等方面采取安全保证措施。
1.公司职业安全健康管理体系综述我公司于2001年8月正式发布职业安全健康管理体系文件,当年12月通过中质协质保中心认证,公司目前执行的《职业安全健康管理手册》、22个《管理体系程序》、19个《作业文件》,覆盖了《职业安全健康管理体系审核规范》(国家经贸委2001年12月发布)中的所有16个要素,覆盖了公司职业安全健康管理工作所涉及的各个场所、部门和单位,覆盖了公司在本工程中施工生产中的全部活动和服务。
公司有着适合自己的职业安全健康方针:遵章守法营造文明环境科学管理永保一流体系预防为主消除一切隐患珍爱生命确保健康安全公司安全监察部在公司经理和管理者代表的直接领导下,负责全公司的职业安全健康管理工作,项目部的职业安全健康管理职能由工地安监部负责。
公司395名持证安全员均持有中质协质保中心颁发的职业安全健康管理体系内审员证书,能独立开展职业安全健康管理工作。
公司通过完善的四级安全管理网络,使职业安全健康管理体系在承担的每一个工程、每一个施工项目都得以全面贯彻实施并保持正常运转。
2.公司对XX项目部的管理2.1指导项目部正常运行职业安全健康管理体系项目部作为公司的派出机构,全权代表公司履行合同中的全部安全条款,对整个工程负全面的安全管理责任。
项目部按公司规定要求建立健全安全管理体系和安全管理网络,与公司签订“安全生产责任状”,保证实现安全生产目标,严格遵守公司及上级制定的各项安全管理规定,认真执行公司《职业安全健康管理手册》和《管理体系程序》等一系列体系文件,在公司各管理部室的监督指导下实施、运行职业安全健康管理体系,规范项目部的职业安全健康管理工作。
2.2对项目部进行定期检查,并根据安全管理绩效对项目部进行考核公司安监部根据XX工程的施工进度,结合公司的安全检查大纲和上级部门的有关要求制定年度安全检查计划,由公司生产副经理定期(每季度至少一次)组织安监部、工程部等相关单位对项目部进行安全检查,公司将根据检查结果,依据公司《安全考核奖惩规定》对项目部的安全管理工作进行相应的考评、奖惩。
第一章:编制依据、说明及应用规范、标准1.1、编制依据:1.1.1、东南大学建筑设计研究院设计的常州市武进区生活垃圾焚烧热电项目厂房工程施工图纸及有关图集资料。
1.1.2、本工程施工招标文件、招标文件附件及标前会纪要。
1.1.3、本工程投标预算书。
1.1.4、本工程应用的主要规范、规程。
1.1.5、公司现行质量保证体系及制度措施。
1.2、编制说明:1.2.1、本施工组织设计,概要介绍了本公司如中标后的生产施工部署、主要施工工艺、技术保证措施、总进度控制、质量安全文明目标、现场施工平面布置等,由于本次招标图纸为方案性的,今后将另出施工图,在今后施工过程中我们将依据新的施工图纸,进一步补充编制更详细的分部分项施工方案。
1.2.2、本工程实行项目法施工管理,将由我公司的项目部何腊荣项目经理组织施工;该部领导核心团结、技术力量全面、机械化程度高、综合施工能力强,进常施工业绩、社会信誉好;并具有同类工程结构的施工经验和技术保障。
1.3、应用规范、标准:主要技术规范、规程:1.3.1、《建筑地基基础工程施工质量验收规范》GB50202-2002;1.3.2、《混凝土结构工程施工质量验收规范》GB50204-2002;1.3.3、《混凝土质量控制标准》GB50164-92;1.3.4、《钢筋焊接及验收技术规程》JGJl8-2003;1.3.5、《砌体工程施工质量验收规范》GB50203-2002;1.3.6、《屋面工程质量验收规范》GB50207-2002:1.3.7、《建筑地面工程施工质量验收规范》GB50209-2002;1.3.8、《建筑装饰、装修工程质量验收规范》GB50210-2002;1.3.9、《建筑给排水及采暖工程施工质量验收规范》GBJ242-82;1.3.10、《普通混凝土用砂质量标准及检验方法》JGJ52-92;:1.3.11、《建筑工程施工质量验收统一标准》GB50300-2001;1.3.12、《建筑施工安全检查标准》JGJ59-99;1.3.13、《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2001:1.3.14、工程建设强制性标准(房屋建筑部分):第二章:工程概况2.1、工程概况:常州市武进区生活垃圾焚烧热电项目厂房工程为层次混合的工业厂房,由垃圾卸料区和渗沥液预处理间、垃圾贮池、垃圾焚烧区和堆渣区、烟气净化区四个区依次并列布置,并在南面依次并列布置了变电中央控制室和化水车间、汽轮机房和除氧间两个区。

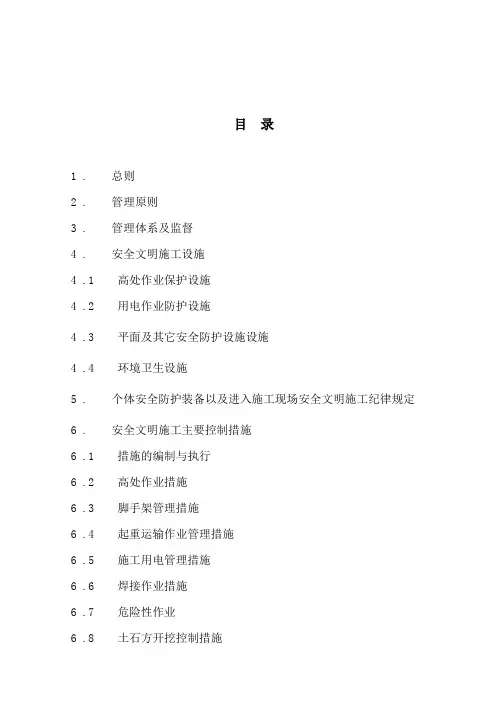

目录1 . 总则2 . 管理原则3 . 管理体系及监督4 . 安全文明施工设施4 .1 高处作业保护设施4 .2 用电作业防护设施4 .3 平面及其它安全防护设施设施4 .4 环境卫生设施5 . 个体安全防护装备以及进入施工现场安全文明施工纪律规定6 . 安全文明施工主要控制措施6 .1 措施的编制与执行6 .2 高处作业措施6 .3 脚手架管理措施6 .4 起重运输作业管理措施6 .5 施工用电管理措施6 .6 焊接作业措施6 .7 危险性作业6 .8 土石方开挖控制措施6 .9 成品、半成品保护与防“二次污染”措施6 .1 0 现场清理整顿6 .1 1 . 职业健康6 .1 2 防止公害6 .1 3 消防、警卫与交通安全管理6 .1 4 工作时间6 .1 5 应急管理措施7 . 附则安全文明施工管理细则1 . 总则1 .1 为贯彻《中华人民共和国安全生产法》、《建设工程安全生产管理条例》和“安全第一、预防为主、综合治理”的方针,落实XX*有关工程建设安全健康与环境管理和文明施工管理工作的规定和要求,加强和规范XX电厂机组新建工程安全文明施工管理,保障现场人员的安全与健康和投资者的财产安全,做到“设施标准、环境整洁、行为规范、施工有序、安全文明”,创建安全文明施工一流现场,树立安全文明施工品牌形象工程,确保各项控制目标顺利实现,特制定本细则.1 .2 本细则根据《工程建设安全健康与环境管理工作规定》、《火电工程文明施工管理办法》和《XX电厂工程安全文明施工管理总体规划》等有关规定和要求,并结合现场实际情况制定.1 .3 本细则适用于XX电厂工程建设的业主、设计、监理单位和各施工单位.2 . 管理原则2 .1 现场安全文明施工管理实行谁施工谁负责、谁负责的区域谁管理的原则.2 .2 实行安全施工责任区管理,现场按施工道路和责任区规划用安全防护围栏及密目网进行封闭,责任分区,挂牌管理.2 .3 施工承包商在签订工程承包合同的同时,应签订安全文明施工责任协议书,明确甲、乙双方的安全文明工作责任,并在施工组织设计中制定相应的安全文明施工措施,共同保证工程的安全文明施工.2 .4 施工承包商进入XX电厂工程施工,应严格遵守国家、行业有关安全规程和建设单位制订的工程建设现场各项安全文明施工管理规定及有关要求.3 . 管理体系及监督3 .1 为了实现XX电厂工程建设安全文明施工控制目标,落实安全文明工作责任制,切实搞好工程建设中的安全文明管理工作,确保工程安全、按期、高效完成,由业主单位负责成立XX电厂工程建设安全文明施工管理委员会,全面负责工程建设安全文明工作的领导和组织管理.3 .2 施工承包商在建设单位和监理单位的统一管理下,建立现场职业安全健康管理体系(安全保证体系、安全检查体系)和安全施工管理制度.施工承包商的安全管理在业务上受项目业主和施工承包商上级安全生产管理部门的双重领导.3 .3 各施工单位应建立健全安全文明施工管理三级网络体系,施工单位从公司领导、工地领导、专业技术人员到施工班组的班组长是工程安全文明施工的保证体系.3 .4 承包商必须建立各级独立的安全监督机构,配备专职安监人员、装备,并报业主及监理备案.3 .5 施工承包商应贯彻“管生产必须管安全”的原则,应按年度、季度、月度制订安全工作计划,并将年度安全工作计划报监理单位审查,建设单位批准,并按计划开展安全活动,各级领导在抓工程施工同时,必须抓好安全施工工作.3 .6 施工承包商应把安全工作放在首位,全面落实《工程建设安全健康与环境管理工作规定(试行)》,明确各级人员及各部门相应的安全管理责任制.3 .7 各施工承包商应认真开展安全文明施工管理活动并制定安全文明施工检查与考核标准,加大现场安全文明施工检查、考核力度,发现问题应及时处理,确保工程建设项目实行安全文明施工总体目标.3 .8 项目单位将组织对施工单位安全文明施工状况进行定期和不定期的检查,发现问题及时提出整改意见并限期整改,对限期内未整改的将对责任单位进行处罚.3 .9 监理单位应对现场安全文明施工做好全过程监督管理,及时督促整改项目的落实.3 .1 0项目单位将组织对各施工承包商的安全文明施工情况进行考核、评比,并根据本工程项目安全文明施工奖惩办法对安全文明施工情况好的单位和个人给予物资奖励或荣誉等级评定,对安全文明施工情况差的单位予以处罚.4 . 安全文明施工设施各施工单位应保证安全文明施工投入,加强安全防护,规范安全文明施工设施(见《安全文明施工设施标准》),本细则要求采用的安全文明施工设施必须全部执行.拆除安全文明施工设施必须经过书面批准,施工完后应及时恢复并报告批准人.4 .1 高处作业保护设施4 .1 .1 攀登自锁器:垂直攀登作业必须使用锦纶绳攀登自锁器进行人身防护,并配备固定设施.4 .1 .2 速差自控器:沿爬梯等往复攀爬进行作业的人员必须使用速差自控器进行人身安全防护.4 .1 .3 水平安全绳:高处作业人员水平移动或高处临边作业必须使用直径1 3 毫米以上的塑套钢丝绳作为水平安全绳,用以扶手或拴挂安全带.4 .1 .4 活动支架:水平钢梁吊装作业,与水平安全绳及临时防护栏杆配套使用.4 .1 .5 水平防坠器:水平钢梁吊装作业,与安全带配套使用.4 .1 .6 孔洞及沟道盖板:孔洞及厂房内沟道盖板使用4 ~5 毫米花纹钢板制作并涂以黑黄相间警告标志和禁止挪用标志.承包商技术员编制作业方案的同时应根据施工图编制出孔洞盖板制作计划.直径 1 米以下的孔洞使用盖板防护(如管道孔洞),直径1 米以上(含1 米)的孔洞使用围栏防护(如设备孔洞),厂房内沟道盖板覆盖必须及时.4 .1 .7 临时防护栏杆:直径1 米以上(含1 米)的孔洞及高处临空面搭设红白相间的脚手架栏杆进行安全防护.汽机房及除氧煤仓间使用埋设式钢管栏杆进行临边防护,临时防护栏杆按标准搭设并铺设挡脚板.4 .1 .8 柱头托架:立柱吊装时须使用柱头托架,柱头托架是用脚手管搭设的有底板的可拆卸柱头围栏.4 .1 .9 安全网与滑线安全网:高空作业防坠落须敷设安全网,锅炉在顶棚梁吊装以及穿吊杆、安装作业时须敷设滑线安全网及外挑式安全网,并确保敷设距离(8 ~1 0米)标准有效.4 .1 .1 0 高处活动走台:锅炉水冷壁、包墙过热器吊装作业,穿销摘钩工作须在高处活动走台上进行.4 .1 .1 1 施工电梯:炉架吊装的同时必须确保施工电梯安装投入使用.4 .1 .1 2 全封闭立网防护:建筑施工大型脚手架外侧用密目安全网封闭,防止高处小件物料飞溅坠落的措施.4 .2 用电作业防护设施4 .2 .1 配电箱与电缆:本工程现场施工变电所全部采用箱式配电室.施工用电采用三相五线制(TN-S系统),从箱式配电室用电缆引出到一级电源柜;主厂房内施工电源电缆沿柱、梁采用电缆桥架敷设,其余按规范采用直埋式敷设电缆线路;一、二级电源盘内部配置、电源盘外型样式等由承包商设计,专业生产厂家定做.工程现场围墙内禁止架设架空输电线.4 .2 .2 施工照明:室外使用灯塔式集中广式照明;厂房、室内照明采用可移动式集中与局部分散相结合的方式照明,局部照明用带防护罩的白炽灯.4 .2 .3 安全隔离电源:锅炉作业照明按通道照明、施工电梯照明、施工广式照明三种形式布置,定置地点集中控制.炉膛及金属容器内作业照明采用安全隔离电源或行灯照明,电源控制要方便、安全可行.4 .2 .4 三级盘与便携式电源盘(四级盘):三级盘为插座盘及单个开关盘,其壳体要求承包商在专业生产厂家统一定做;移动电源盘采用便携式卷线盘.4 .2 .5 漏电保安器:在二、三、四级盘内均应装设,每月校验一次,并作好记录.4 .2 .6 电焊机集装箱与二次线:现场和厂房内电焊机采用集装箱布置,并配套二次线通道和快速插头,电焊机二次线必须使用软橡套电缆.4 .3 平面及其它安全防护设施设施4 .3 .1 安全围栏:施工小区、贵重设备、危险区域采用安全围栏隔离,围栏摆设要求尽量在同一水平面上规范设置.4 .3 .2 安全通道:安全通道根据施工需要可分为斜型走道、斜梯通道、水平通道,其基本要求是安全防护可靠,搭设投用需要挂牌标识.4 .3 .3 氧气、乙炔箱及卷扬机罩棚:氧气、乙炔瓶及卷扬机罩棚采用统一形式钢制箱棚,涂刷油漆,色标按现场视觉识别系统喷绘标识.4 .3 .4 消防系统:现场消防水系统由项目单位工程生产部统一规划设计;由承包商负责规划设计并实施.消防器材由承包商按有关规定配置齐全与管理.4 .3 .5 危险品库:承包商必须设置专用危险品库房,并醒目标识.对危险品及危险废品,集中存放,专人管理,并按相关规定做好危险废品处理工作.4 .4 环境卫生设施4 .4 .1 废料、垃圾分类存放场:施工与办公活动产生的废料与垃圾要分类存放,由承包商规划分类存放场所和统一存放设施样式,并悬挂统一制作的标识牌.4 .4 .2 垃圾通道:汽机、锅炉、煤仓间施工废料和垃圾由承包商设置专用垃圾通道送至地面,专人、专车负责清运并保证通道畅通.4 .4 .3 现场厕所及高处水冲式厕所:施工现场将根据作业区域及人群的集中情况,由业主统一规划在现场设置足够数量的、具有较高标准的水冲式厕所,汽机房、锅炉房高处干式或水冲式厕所由施工单位自行规划设置,并安排专人管理.4 .5 环境保护设施4 .5 .1 污水沉淀池:承包商须设置污水沉淀池、蓄积池,将施工、生活废水经过沉淀处理后排出厂区.建筑施工产生的废水主要通过沉淀方式处理;试验产生的废水应根据特性进行化学处理;生活污水应经过隔油沉淀等方式处理.4 .5 .2 污水检测口与噪声监测点:承包商应设立污水检测口对经过处理待排出厂区的废水进行水质监控;设立噪声监测点配置声级计对施工产生的声量进行监测;冲管噪声应实施专项措施进行控制.4 .5 .3 油料与化学水剂防渗池:为防止各类油料及化学水剂外溢造成环境污染,设立存量1 .1 倍容积的防渗池作为预防处理设施.4 .5 .4 废液回收设施:对废油料等废液在移交社会专业部门处理以前设立专门回收存放设施.5 . 个体安全防护装备以及进入施工现场安全文明施工纪律规定5 .1 进入施工现场,必须注意各种安全标示牌,并自觉遵守标示要求和现场规定.5 .2 进入施工现场人员必须正确佩戴安全帽,系好帽带,严禁坐安全帽(各承包商安全帽的色别、标识,由项目单位统一作出规定),施工单位按规定执行.5 .3 进入施工现场人员严禁穿拖鞋、凉鞋、高跟鞋、背心、短裤及裙装.严禁在现场内赤膊.5 .4 进入施工现场人员应穿符合安全要求的工作服,承包商工作人员着装要求整齐统一、佩卡上岗.5 .5 从事尘毒及特殊作业的人员,应穿着专用防护服.5 .6 进入高处作业区域人员必须人手一条安全带.5 .7 进入施工现场的施工人员不得打领带,不宜戴戒指、手链等饰物.5 .8 进入施工现场的人员不得长发披肩,长发、长辫应塞在安全帽内.5 .9 使用砂轮机、錾剔修口、火焊、高速切削,接触化学危险品必须戴防护镜.5 .1 0严禁酒后进入施工现场.5 .1 1 严禁在施工现场吸烟室以外的任何地点吸烟.5 .1 2 严禁擅自进入危险作业区域.5 .1 3 进入施工现场严禁乱扔杂物及随意堆放物品.5 .1 4 临时进入现场的载货车辆实行登记准入制度,驾驶人员交押“驾驶证”,并借安全帽佩戴.5 .1 5 进场车辆必须清洁卫生,盛装散落物要有防散落措施,不得影响道路清洁.5 .16 现场机动车辆应保证车况完好,按标识牌限速行驶,防止飞扬尘土和碎石伤人.5 .1 7 进场车辆(包括非机动车辆)必须按标示路线行走和指定区域停放.5 .1 8 砼运输应采用罐车或有后箱板运输车,禁止敞车运输,避免砼运输带来的环境污染.6 . 安全文明施工主要控制措施6 .1 措施的编制与执行6 .1 .1 安全文明施工措施应同时编制、同时审批、同时交底.6 .1 .2 针对金堂电厂工程施工特点,对辩识出的风险值较大的重要危害和重要环境因素,进行重点预防和控制.涉及到的单项工程在作业指导书中须列出清单并提出预防与控制措施.安全施工措施必须具有针对性,可操作性,可靠性.6 .1 .3 严格执行技术交底程序,交底与接受交底人双方签字确认.要求使用多媒体设备进行技术交底,保证交底效果.6 .1 .4 项目开工前必须进行安全文明施工条件的检查与确认,不具备安全文明施工条件的工程项目不得开工.6 .1 .5 重大施工项目、重要施工工序、特殊作业.危险作业,必须执行安全施工作业票程序.6 .1 .6 施工人员只有严格按照作业指导书施工的权力,未经批准,不得更改措施.6 .2 高处作业措施6 .2 .1 高处作业安全措施必须得到有效落实,在各种工况下对人身都有保护措施.6 .2 .2 避免和减少交叉施工,确实无法避免的要制订安全防护措施,并有效实施后,方可施工.6 .2 .3 严禁高处抛扔物件行为.6 .2 .4 高处垂直交叉作业必须搭设可靠的隔离设施.6 .2 .5 对重要的危险作业工序,现场安全文明施工应采取特殊的控制措施.6 .3 脚手架管理措施6 .3 .1 脚手架管理是施工现场安全文明施工管理重点.必须由专人管理,专业架子工搭设.6 .3 .2 建筑专业脚手架搭设工作应满足建设部《建筑施工安全检查标准》(JGJ5 9 -9 9 )的要求,脚手架的搭设要按施工方案进行,承载类脚手架要有计算和图纸说明.施工方案编制要做到:与工程主体结合施工的脚手架在《作业指导书》上说明搭设方案;大面积脚手架或专用架(如封闭架等)编制专项施工方案;零星使用脚手架根据委托单位出具的书面要求确定搭设方案.6 .3 .3 脚手架搭设验收挂牌后方可投入使用.验收牌分红色牌(禁用)、黄色牌(必须挂安全带使用)、绿色(可不挂安全带使用).6 .3 .4 本工程只允许使用钢脚手管和木、钢脚手板,所有投入使用的钢脚手管、板、卡头等使用前均需除锈刷漆.6 .3 .5 安装脚手架搭设应满足脚手管定置尺寸、间距标准、搭设牢固、脚手板铺满、绑扎牢靠、双道防护栏杆、有上下梯档、挡脚板的要求.6 .4 起重运输作业管理措施6 .4 .1 起重运输作业的机械和人员按国家规定全过程持证有效率应达到 1 00% .6 .4 .2 钢丝绳、吊钩、滑轮、安全装置及起重工器具应定期按有关标准进行检验、检查和保养.6 .4 .3 施工现场使用国家标准规定的起重指挥信号、手势和旗语,使用对讲机指挥的机械其对讲机应使用指定的频率与频道.6 .4 .4 起重机械应标明最大起重量,悬挂安全操作规程、安全准用证、机组人员名单、主要性能及润滑图表等,安装、拆除、操作、管理人员必须持有合法资格证件.6 .4 .5 轨道式起重机的基础和轨道、独立接地网必须符合安全要求.道渣应增设围挡措施,以免破坏场容场貌整体效果.6 .4 .6 起重作业要严格执行“十不吊”.起重钢丝绳在棱角处必须采取可靠的保护措施,钢丝绳不得打扭、绞使用.6 .4 .7 起重机械管理工作依据国家技术监督局、原劳动部、电力工业部各项规定执行.6 .5 施工用电管理措施6 .5 .1 承包商应在指定的地点接入施工用电系统,并全权负责连接点以下的电气设备保护和人身安全.6 .5 .2 电气工作必须由承包商专职电工进行.6 .5 .3 施工电源设施配套,符合安全设施标准化的要求,接线整齐、美观.6 .5 .4 配电盘柜放置地点须砌筑平台,盘柜内插座电压等级、开关负荷名称须标示清楚,电源一、二次盘柜上锁.6 .5 .5 施工区域电源电缆走向布置合理,布设整齐、美观并标示清楚.6 .5 .6 施工现场严禁用接地代替接零保护,接地只能做重复接地.6 .6 焊接作业措施6 .6 .1 遵守焊接安全规定,严禁在带压的设备和盛装过油脂与可燃气体的容器上进行焊接工作,严禁在易燃材料附近及上方进行焊接工作.6 .6 .2 各类气瓶使用符合安全要求,固定设施牢靠、美观.6 .6 .3 火焊皮管不得妨碍通道,下班后及时收回.6 .6 .4 本工程除BOP部分可使用瓶装氧气、乙炔气外,其余部分应使用管道集中供应气体.6 .7 危险性作业6 .7 .1 地下作业应注意通风,汽油引擎的机械车辆禁止使用.使用柴油引擎的机械车辆,也必须局限在隔离的廊道内,并安装排除废气的通风装置.6 .7 .2 进入坑井、孔洞、地下、金属容器、潮湿地点作业,必须使用行灯照明,并做好防止缺氧窒息措施.6 .7 .3 拆除作业、近电作业、爆破作业、吊装作业、射线探伤等危险作业场所应有醒目的警戒、警告标志,夜间使用自激闪光灯作警告标志,并有专人监护.6 .7 .4 坑井、孔洞、陡坎、土方开挖区、高压带电区、重点防火区必须设围栏(墙、网)、盖板,并有明显标志,易燃易爆品应单独存放.6 .8 土石方开挖控制措施6 .8 .1 土方开挖应有合理的弃土石方案和防塌方措施,并保证道路畅通.6 .8 .2 拉运土石方的车辆应有措施保证不散落造成对路面的污染,如有少量散落,应按照谁拉土,谁就得负责将散落的土块清扫干净的办法执行,违者按规定给予处罚.6 .8 .3 开挖出的土石方,应经过整理成形堆放.因施工需要就地存放的土石方,最多存放时间不得超过4 8 小时,否则,应及时运走.6 .9 成品、半成品保护与防“二次污染”措施6 .9 .1 施工单位必须制定现场成品保护管理规定及具体保护方案和措施,防止“二次污染”.6 .9 .2 设备安装后需实施遮盖保护,对于设备上方或周围存在危及设备安全的作业时,需对设备进行隔离保护,并重点对电气、热工仪表盘柜,设备保温外护板、小管道、成品搂层地面、混凝土楼梯及其扶手、混凝土结构梁拄、土建施工结束后的拄与墙面实施保护.6 .9 .3 对于一个月以上的深基坑开挖,边坡宜采用钢筋做铆钉,钢丝网上浇注砂浆形式防护.6 .9 .4 油漆与保温、粉刷、起吊等工作应采用主动保护措施,防止对其它成品造成污染与损坏.6 .1 0 现场清理整顿6 .1 0.1 现场开展创建安全文明施工示范窗口活动.安全文明施工责任区内,实行工序交接、验收、签字制度,上道工序交给下道工序必须是干净、整洁、工艺质量符合验收标准的工作面.6 .1 0.2 严格控制领用设备材料,当天领当天用完,特殊情况在作业场所存放不得超过4 8 小时.严禁将施工场所作为设备材料堆放场使用.6 .1 0.3 现场领用的建筑安装材料码放整齐,无乱堆乱摊及堵塞通道现象.6 .1 0.4 设备、材料开箱在指定地点进行,废料垃圾及时清理运走.6 .1 0.5 各种工器具、索具摆放、挂放整齐,表面清洁.6 .1 0.6 不得随意在墙板、楼板上凿洞,确因施工需要凿洞,应经施工管理部门书面批准,并使用专门工具施工.6 .1 0.7 各种施工垃圾、废料应堆放在指定场所.现场执行“随做随清、随做随净”制度,必须达到“一日一清、一日一净”.6 .1 0.8 施工作业现场设置安全通道并有明显标示,安全通道必须做到安全、整洁、畅通和照明充足.不得有任何物料影响通道畅通,特别是脚手架、脚手管、电源线、电火焊皮线,不能避免过通道的,要采取高架或低设措施.6 .1 0.9 制订并执行钢材、木料、电缆头、焊条头、包装品等工程废料回收制度.6 .1 0.1 0施工现场及施工区域的沟道、坑井、地面、屋顶、平台无垃圾与废料,设备表面清洁.6 .1 0.1 1 生活垃圾应用塑料袋装好,集中存放在封闭的垃圾筒内,每天清理运出现场.6 .1 0.1 2 液体废料如油脂、废水等不得排入开口下水道、渗水坑或地下.废油盛放进废油桶统一按规定要求处理.6 .1 0.1 3 能被回收的废料,在未征的同意以前,不允许让现场以外的人取走.6 .1 0.1 4 严禁随地大小便或以其它方式污染场地和建筑.6 .1 0.1 5 严禁使用属于业主最终设施内的盥洗间和厕所,即便它们是处在建造之中也严禁使用.施工承包商必须采取措施保证其工作人员使用自设的卫生设备.否则将会受到重罚.6 .1 0.1 6 施工承包商应自觉保持施工区、生活区以及公共区的清洁卫生.如不能达到上述要求,项目公司和监理公司保留要求对此类区域进行清扫的权利,其费用则由承包商负担.6 .1 1 . 职业健康6 .1 1 .1 施工承包商应对从事有毒有害作业的人员定期进行身体健康检查,并建立体检档案.6 .1 1 .2 尘、毒作业场所应有良好的通风除尘及防止中毒措施.6 .1 1 .3 严禁未成年人从事现场施工作业.6 .1 1 .4 员工食堂与食品间应符合卫生防疫要求,定期对饮用水及饮食卫生进行检查,预防肠道疾病的发生,同时应严防食物中毒.6 .1 1 .5 员工宿舍应有良好的居住条件,宿舍应保持通风与干净整洁,并有专项管理措施.6 .1 1 .6 夏季露天作业应采取防暑降温措施,防止人员中暑.6 .1 2 防止公害6 .1 2 .1 噪音:施工承包商必须承担消除噪音的义务.所有在正当工作时间(上午6 点~晚上1 0点)以外,节假日施工或有可能影响周围环境的工作,必须事先征得监理的同意方可进行.6 .1 2 .2 烟尘、粉尘:施工承包商必须承担消除粉尘、灰尘飘洒的义务,同时现场禁止一切焚烧物料的行为.6 .1 2 .3 动物:除警卫人员可能使用的狗以外,现场禁止一切牲畜进入.6 .1 3 消防、警卫与交通安全管理6 .1 3 .1 承包商必须健全消防、保卫网络,制订严格的管理制度,编制消防保卫计划及措施.6 .1 3 .2 开展消防、保卫、交通安全知识教育与培训,提高全员消防、保卫、交通安全意识与技能;现场布设醒目的消防紧急报警标志.6 .1 3 .3 建立并严格执行动火管理制度,现场严禁生火取暖和使用电炉取暖.6 .1 3 .4 现场治安警卫工作,严格按照项目公司“人员、机械进出现场管理制度”执行.6 .1 4 工作时间6 .1 4 .1 施工承包商工作日的作息时间表应以备忘录的形式提交给基建工程部、监理公司与现场警卫室.正常工作作息时间以外的工作制度、夜间加班、公假日加班,均应在备忘录中加以详细说明.6 .1 4 .2 严禁单人夜间加班.施工承包商必须做到:凡是有人工作的地方,必须要有安全设施;凡是有人工作的地方,必须要有人监督.6 .1 5 应急管理措施6 .1 5 .1 应急预案与应急预演:施工承包商应结合工程进展的阶段性特征。
某电厂基建工程部安全文明施工管理总体策划案XX电厂基建工程部2021年6月2日总目录第一部分:安全文明施工治理总体规划第二部分:安全文明施工治理细那么第三部分:安全文明施工治理制度第四部分:安全文明施工标准〔附件〕安全文明施工治理总体规划〔第一部分〕XX电厂基建工程部2021年6月2日目录1.总那么2.治理方针3.治理目标3.1 安全操纵目标3.2 文明施工总体目标4. 治理职责5. 现场安全文明施工治理总体规划5.1 视觉形象5.2 区域围护治理5.3 道路、沟道与交通治理5.4 绿化5.5 吸烟室与茶水点5.6 设备材料堆放治理5.7 其它6. 附那么安全文明施工治理总体规划1. 总那么1.1 为贯彻〝安全第一、预防为主〞的方针、落实XX集团有关工程建设安全健康与环境治理和文明施工治理工作的规定和要求,进一步加强和规范XX电厂基建工程安全文明施工治理,做到〝设施标准、环境整洁、行为规范、施工有序、安全文明〞,创建安全文明施工现场,树立安全文明施工品牌形象工程,确保各项操纵目标顺利实现,特制定本规划。
1.2 本规划依照«工程建设安全健康与环境治理工作规定»、«火电工程文明施工治理方法»,结合本工程实际情形制定。
1.3 本规划适用于XX电厂工程建设的业主、设计、监理单位和各施工单位。
2. 治理方针贯彻执行国家、行业及上级有关安全健康与环境爱护和文明施工的方针、政策、法律、法规和要求,建立健全各级安全文明施工治理责任制,强化治理,落实措施,保证人身、设备安全,保证人员健康,爱护环境,减少污染,连续提高安全健康与环境治理和文明施工治理工作水平。
3. 治理目标3.1安全操纵目标安全总目标:实现事故零目标(1)操纵人身重伤事故,不发生人身死亡事故;(2)不发生一样及以上机械设备损坏事故;(3)不发生一样及以上火灾事故;(5)不发生环境污染事故和垮(坍)塌事故;(6)不发生重大质量事故。
生活垃圾焚烧发电项目安全文明施工总体策划实施办法一、项目背景生活垃圾是人们日常生活中产生的废弃物。
如果不及时处理,会严重污染环境,威胁人类健康。
而生活垃圾焚烧发电是目前较为先进、成熟、环保的处理方式之一。
生活垃圾焚烧发电项目建设对改善城市环境、提高生态文明水平和城市可持续发展具有重要意义。
二、施工概述生活垃圾焚烧发电项目施工是一个复杂而又危险的过程,必须做好相关的安全文明施工总体策划和实施办法,以保障工人和设备的安全,同时避免环境污染和社会不安全因素。
施工总体策划和实施办法的核心任务是:1.搭建安全文明施工的组织管理体系;2.制定科学合理的施工方案;3.加强现场安全监管和事故应急处理;4.充分利用信息化手段,提高施工效率;5.强化对环境保护和社会稳定的重视。
三、安全文明施工组织管理体系为确保生活垃圾焚烧发电项目施工的安全性和整体进行,必须建立健全的安全文明施工组织管理体系。
核心考虑如下:1.建立项目组织机构,确定职责和管理权限;2.制订安全文明施工规章制度;3.接受国家安全、质量等各方面的监管;4.建立内部安全监测体系,确保项目施工安全;5.制定应急预案,做好应急处置工作。
四、科学合理的施工方案以保证施工的安全性和施工质量,必须制定科学合理的施工方案。
核心考虑如下:1.选择适宜的焚烧发电技术和设备;2.制定详细的施工工序和施工周期;3.确定人员配置和机具设备配备;4.制订材料供应计划和物流管理方案;5.制定安全操作规程、应急预案等。
五、现场安全监管和事故应急处理在施工现场,必须加强安全监管和现场管理,最大限度降低安全风险。
核心考虑如下:1.加强现场安全巡视和监测,确保生产设备的正常运行;2.严格执行安全操作规程,杜绝安全事故;3.定期对设备和施工场地进行安全维护;4.制定应急处置预案,建立健全的应急处置机制;5.保障工人的劳动安全和健康。
六、信息化技术的应用充分利用信息化手段,不仅可以提高施工效率,还可以提升安全管理和环境监测水平。
垃圾焚烧发电厂工程安全文明施工和保卫管理方案一、工程安全方案1.安全管理措施(1)建立完善的安全管理体系,设立专职安全管理人员,负责工程现场的安全管理工作。
(2)制定并执行安全管理规章制度,确保所有施工人员遵守工程安全规范,并参加相关安全培训和考核。
(3)建立健全的隐患排查和整改机制,及时发现、报告和处理工程安全隐患。
(4)实行严格的施工现场管控,确保施工区域的限制和警示,保证施工人员的人身安全。
2.施工现场管理措施(1)建立和完善严格的施工现场管理制度,确保所有施工人员严格按照管理要求进行作业。
(2)合理布置施工现场,保障各工种施工的通道畅通,并设立防护设施保护施工人员。
(3)对重要施工工序进行专门的技术交底和安全操作培训,确保施工人员具备必要的技术能力和安全意识。
(4)建立健全的物资和设备管理制度,确保施工过程中所需物资和设备的充足和安全。
3.施工作业安全措施(1)建立和贯彻施工工艺和作业规程,明确施工过程中的安全措施和注意事项。
(2)对特殊工艺和作业环节进行专门的安全论证,确保施工过程中的安全风险得到有效控制。
(3)加强现场安全巡查和监督,及时发现并处理安全违规行为,做好事故预防工作。
(4)配备完善的消防设备和消防人员,确保施工现场的消防安全。
二、文明施工方案1.环境整治(1)进行施工前的现场清理,清除杂物和建筑垃圾,确保施工现场的整洁。
(2)建立垃圾分类和回收制度,最大限度地减少施工过程中产生的垃圾对环境的污染。
(3)设立垃圾分类和回收收集点,方便施工人员对垃圾进行分类投放。
2.噪音和振动控制(1)合理安排施工时间节点,避免在敏感时间段施工,减少对周边居民的噪音干扰。
(2)使用低噪音和低振动的设备和工具进行施工,减少噪音和振动对周边环境的影响。
3.施工道路管理(1)对施工现场入口道路进行绿化和硬化处理,保证施工人员和车辆的顺利出入。
(2)制定严格的车辆进出措施,确保施工车辆在施工现场周边不影响交通秩序和居民出行。
垃圾发电安全专项施工方案1. 引言本文档旨在提供垃圾发电项目安全专项施工方案,以确保项目在施工过程中的安全性。
针对垃圾发电项目特点和工作环境,本方案将详细阐述相关的安全措施和操作流程。
2. 施工人员安全培训在施工前,所有参与垃圾发电项目的施工人员都必须接受相关的安全培训。
培训内容包括但不限于:- 安全意识培养- 工作流程和操作规范- 应急处理措施- 使用和维护安全装备的指导3. 安全装备和设施为确保施工人员的安全,必须配备适当的安全装备和设施。
这包括但不限于:- 安全帽、耳塞、口罩和手套等个人防护用品- 安全带和救生绳等维护高处安全的设备- 防火器材和紧急疏散设施4. 施工现场管理为保证施工现场的安全,需执行以下管理措施:- 设置围栏和警示牌,确保施工区域的边界清晰可见- 定期检查工作场所,确保设备和工具的正常运行和维护- 组织施工人员,设立职责区分和工作岗位,确保施工过程中的协调与安全5. 应急处理措施为应对紧急情况,必须制定详细的应急处理措施并组织相关培训。
这包括但不限于:- 灭火和疏散演练- 应急救护。
如心肺复苏等急救措施- 紧急停工和撤离步骤6. 安全督查和评估为确保施工中安全措施的有效执行,将进行定期安全检查和评估。
此外,将设立安全奖惩制度,激励和约束施工人员,以保证项目的安全性。
7. 结束语本垃圾发电安全专项施工方案旨在确保施工过程中的安全性和顺利进行。
通过培训、安全装备、施工现场管理、应急处理措施和安全督查,我们将努力最大限度地降低施工风险,并实现安全高效的施工过程。

垃圾焚烧发电厂工程项目施工总平面布置第一节平面布置内容平面规划主要内容包括:施工总平面的临时设施、材料堆场、各种加工场地、机械设备等内容的布置、施工用水用电线路及排水平面布置、施工安全防护及文明施工平面布置。
第一节平面布置原则施工总平面的布置由项目经理部相关人员根据施工现场情况统一制定规划方案及管理办法,由一名主办工长负责首次平面布置,施工期间由安全文明施工负责人负责施工现场的总体协调管理。
由于施工场地较为紧张,施工平面布置采取多次布置的方式组织,根据工程施工的推进,现场的材料堆场、可移动生产设施、设备可在施工中灵活调整,以满足不同施工阶段的生产需要。
施工平面布置必须满足安全文明施工及消防管理的要求,需要对平面布置进行调整时,必须通过生产调度会协调并发布调整计划书,建立严格的平面管理奖罚制度。
第一节施工临时设施设置施工现场采取全封闭式管理,根据工程招标划定的范围,砌筑1.8米高的临时砖围墙对场地进行封闭。
施工现场布置必要的生产生活设施和办公设施,并为业主和监理免费提供现场办公用房。
现场办公楼设在施工区域北侧,办公楼为二层砖混结构,办公楼内设置各部门办公室和会议室、医务室,民工生活区与职工生活区分开设置,分别设置宿舍、食堂和厕所。
生活设施设在场外,为一层砖混结构。
现场办公楼外墙贴面砖,内作吊顶,刷白色涂料,辅地砖;其它临时建筑内外墙刷涂料,作水泥砂浆地面。
其它临时设施、材料堆场、生产场地、加工场地等的布置详《福州**垃圾焚烧发电厂工程施工总平面布置图》,临时设施的设置情况详《现场临时设施组织计划表》。
现场临时设施组织计划表第一节施工道路设置本工程施工道路利用场区设计道路,工程开工后,在施工准备阶段即根据总图设计情况测出厂区道路的走向,并进行毛坏路基的平整辗压工作,基本形成道路基床,采用低标号混凝土作简单硬化后作为施工临时道路。
在同一施工阶段施工道路只占用厂区的部分道路,在施工后期,当厂区正式道路部分形成后,施工道路改行正式道路,再进行前期占用的道路垫层和路面施工。
垃圾焚烧发电厂工程项目创优规划及保证措施第一节创优工程计划1.1.1 质量目标:争创优质工程奖。
1.1.2 安全目标:因工负伤率控制在2‰以下,杜绝重大人身伤亡事故,杜绝重大施工机具事故,杜绝重大交通事故,杜绝重大火灾事故。
1.1.3 工期目标:严格遵守业主批准的开工时间,并随时满足业主方对工期的调整,确保工程按时竣工。
1.1.4 环保目标:认真贯彻执行ISO14000 标准,控制工程垃圾污染和噪声污染,保护生态环境。
1.1.5 文明施工目标:创文明施工工地。
第一节创优工程措施1.2.1 创优组织机构图1.2.2 创优工程措施1.2.2.1 成立创优领导小组。
创优领导小组由项目经理、副经理(总工程师)、质量技术部、工程部、执法部、专职质检工程师等组成。
创优领导小组负责制定创优工程质量岗位责任制、奖惩办法及其他规章制度。
创优领导小组负责监督检查创优计划的实施。
创优领导小组每月组织一次质量大检查,对创优计划实施中存在的问题制订相应的改进措施。
1.2.2.2 实行全面质量管理为确保本工程创优计划全面实现,在建立创优组织体系的基础上,对施工过程进行全面质量管理,并制定详细的质量管理措施。
施工准备阶段的质量管理见下表(2)施工阶段的质量管理见下表竣工阶段的质量管理见下表1.3.1 建立健全创优工程全面质量管理体系。
组织机构健全、制度落实、责任到位、措施有力、考核逗硬。
1.3.2 严格执行建设工程法律法规、强制性标准。
施工组织设计、施工方案涉及创优工作应有针对性、可操作性强。
1.3.3 各施工作业队之间每月开展安全、质量、进度竞赛,以推动创优活动向纵深发展。
1.3.4 开展QC 小组活动。
QC 小组坚持“小、实、活、新”的原则,严格按照PDCA 开展活动。
1.3.5 广泛推广和采用新材料、新工艺、新技术,提高创优水平,用科技保证工程质量和工程进度。
1.3.6 设置专职质检工程师,每道工序都实行三检制,隐蔽工程实行检查签证制度,并有效落实《进货检验和试验程序》、《过程检验和试验程序》及《最终检验和试验程序》。
专业资料第一章工程概况第一节工程概况1、项目名称:常州市新北区生活垃圾焚烧发电项目一期工程2、工程类别:安装工程。
3、建设单位:光大环保能源(常州)有限公司。
4、建设地点:常州市新北区春江镇滨江工业园港区南路10号。
5、建设规模及简况:本期工程规模:2×400t/d+1×18MW生活垃圾焚烧发电机组。
采用机械炉排炉焚烧技术,配套余热锅炉和汽轮发电机组,利用垃圾焚烧产生的余热发电上网,烟气处理采用“SNCR+半干法(Ca(OH)2溶液)+干法(Ca(OH)2干粉)+活性碳喷射+布袋除尘”组合的烟气净化工艺,建(构)筑物由综合主厂房(含卸料大厅、垃圾贮坑、锅炉间、渣仓、烟气净化、主控楼、汽机间)上料坡道(引桥)、烟囱、综合水泵房、冷却塔、汽车衡基础、油库及油泵房、门卫、综合楼及食堂等单体组成。
6、质量标准:达到国家能源局颁布的《火电工程达标投产验收规程》(2012年版),确保“扬子杯”,力争国家优质工程奖;符合原电力部、原国家电力公司、能源局及国家有关施工、验收规范、管理条例的要求。
7、工期的要求:整个项目施工阶段总工期约13.5个月,其中安装工程总工期9个月(2015年3月30日开工,2015年12月30日通过72+24小时试运)。
8、现场条件(1)施工用电:施工用电从业主指定位置接入(接入点在厂区内)(2)施工用水:施工用水从业主指定位置接取(接入点在厂区内)(3)施工通讯:厂址范围内已有覆盖无线通讯网络(中国移动和中国联通),施工期间的通讯也可采用固定电话及手机(4)氧气、乙炔、氩气、压缩空气等由施工方自行解决。
(5)施工道路:场外利用常州市市政道路网,场内采用永临结合,先施工至混凝土层(包含混凝土层),在具备条件后施工面层。
(6)大件设备运输:采用公路运输。
(7)临时设施用地:施工单位根据现场条件搭建材料堆场、加工制作车间等(需经业主同意),自行负责生活区临时设施的建设,业主提供临建办公场地及用房,业主提供生活区场地。
安全环保文明施工标准化工地策划范文安全环保文明施工是当前建筑领域的一项重要任务,为保障工人的生命财产安全、减少对环境的污染、改善施工现场的文明形象,我公司将坚持落实安全环保文明施工标准化,为此,特制定以下策划。
一、安全施工在施工前期,将加强现场安全风险评估与安全教育,确保施工现场的安全基础。
在实施施工过程中,加强现场作业人员行为规范化教育、安全技能培训和施工操作规程的制定与执行,全面提升工人的安全意识和操作能力。
通过这些措施,旨在降低施工过程中因安全事故造成的人员伤亡和财产损失。
二、环保施工在施工过程中,严格按照环保要求,采取各项有效措施保护环境。
其中包括但不限于:1. 合理控制施工噪音,进行噪声监测和控制,在需要的时候采取降噪措施,减少噪音污染对周边居民的影响。
2. 严格控制粉尘污染,设置、维护和加强施工现场的防尘设施,保证扬尘控制措施落实到位。
3. 合理管理施工废弃物,在施工过程中将废弃物进行分类处理和回收利用,减少对环境的污染。
4. 对施工过程中可能产生的污水进行集中处理,确保废水达标排放,严禁随意排放废水。
5. 采取节约能源措施,降低施工过程中的能耗,并选择环保的施工材料,减少对环境的不良影响。
三、文明施工文明施工是指在施工过程中,做到文明施工、文明用材、文明出行等方面,注意改善施工现场的文明形象。
1. 对施工现场周边进行封控,避免施工过程中的噪音、尘土、异味等对周边环境的影响。
2. 保持施工道路畅通,遵守交通规则,合理安排施工车辆的行驶路径,减少对周边交通的干扰。
3. 确保施工现场的整洁和有序,及时清理垃圾,保持施工场地的干净整洁。
4. 文明用材,选择经济环保的施工材料,并合理利用资源,避免浪费。
5. 提倡绿色施工理念,增加绿化面积,种植花草树木,改善施工现场的生态环境。
以上就是我们公司施工现场安全环保文明施工标准化的策划内容,通过严格的施工管理和操作规程的执行,我们将确保施工过程中的安全、环保和文明。
垃圾电厂安全生产方案1. 引言垃圾电厂是一种利用垃圾、废弃物等生活垃圾进行发电的设施。
由于垃圾具有易燃、易爆等特性,必须对垃圾电厂的安全生产进行重视。
本文将探讨垃圾电厂的安全生产方案,以确保工作人员和公众的生命财产安全。
2. 安全生产指导思想2.1 安全第一在垃圾电厂的运营过程中,一定要把安全摆在首位。
必须对每一个环节进行安全管理、监督,切实保障员工的人身安全。
2.2 预防为主采取预防措施,防范事故发生,是保障垃圾电厂安全生产的重要举措。
应有科学、合理的预防措施,确保设备和安全设施的完整性和稳定性,做到事前预防,防患于未然。
3. 安全生产管理按照管理体系、运行管理、事故处置、应急处理等方面进行详尽规范的安全管理,是垃圾电厂的安全生产的关键。
垃圾电厂需遵循以下几点安全管理措施:3.1 制定安全管理制度垃圾电厂必须建立健全安全管理制度,明确每个岗位的职责和安全操作流程。
制度要求严格执行,对于违反制度的行为必须按照规定进行处理,不能姑息迁就。
3.2 落实安全教育和培训垃圾电厂必须定期进行安全教育和培训,以提高员工安全意识和应急处置能力。
培训的内容包括设备运作、操作规程、应急处置等等。
要保证培训的质量和效益,为员工提供良好的学习和培训环境。
3.3 巡检设备的稳定性垃圾电厂的设备必须得到科学和合理的设计和安装,必须进行维护和定期检查保养。
要增强设备的稳定性,及时发现实际存在的问题并做出修复,确保设备、系统能力完好。
3.4 安全监控系统垃圾电厂必须安装完善的安全监控系统,可以实现对垃圾电厂周边的环境检测,对垃圾电厂周边的气体、噪声、震动、温度等参数监测,防范出现突发状况。
同时也能及时发现有异常情况的设备,提供预警和报警的机制,保证安全性和稳定性。
4. 安全生产常识4.1 防范火灾垃圾电厂可能因物料自燃和过热起火,因此一定要严格遵守垃圾放置、运输、存放和加工处理规程。
保持垃圾垛的透风性,以减少热量的积聚,定期清理垃圾堆,防止垃圾落下堆积导致过热起火。
常州生活垃圾焚烧发电项目安全文明施工总体策划实施办法一.目的:为了规范常州市垃圾焚烧发电厂施工现场管理,明确各施工单位文明施工管理范围,美化施工区域环境,特制定本办法。
二.适用范围:本办法适用于本工程建设范围内所有工地及办公临建区。
三.安全方针:安全第一、预防为主、综合治理四.安全目标:①人身死亡事故为零;②重大机械设备事故为零;③重大火灾事故为零;④负同责重大交通事故为零;⑤重大盗窃、场内治安案件为零。
五.现场总体布局施工现场主要通过施工总平面规划及规范建筑物、机械设备、装置型设施、安全设施、标志牌等式样、标准来达到现场视觉形象统一、整洁、美观的整体效果:1模块化管理范围分为办公区、建筑施工区、安装施工区、设备材料堆放等区域。
模块区主要由现场环形混凝土道路、钢管栏杆分隔而成。
施工现场实行安全文明施工责任区域化管理,如:钢筋加工场,木工加工场,安装组合、配制场,土建预制厂,主厂房施工区,锅炉安装区,烟囱施工区等。
安全文明施工责任区域主要由安全围栏或脚手管围栏(红白相间色标,上杆高1.2米、下杆高0.5-0.6米)围护、隔离、封闭,并按要求悬挂五牌一图(五牌:施工单位名称、安全方针目标、安全文明施工纪律、组织结构、里程碑计划;一图:施工平面定置图),实行定置管理。
2 现场应修筑完整厂区围墙,便于进行安全保卫工作,并对围墙内侧按设计要求进行初粉刷,增强厂区亮度。
3 现场施工场地应自始至终保持平整。
基坑、沟道开挖出的土方,必须立即清理运走,并堆放到指定的弃土场;运输途中,应采取防止土块抛洒的措施;土方在现场存放,应经常性进行成形整理。
4 根据工作需要修筑的临时道路应采用泥结石硬化路面,并铺沙石保持平整,以做到施工人员雨天进现场鞋不沾泥巴。
5 全厂区排水系统必须保持畅通。
厂区道路维护应由总承包商负责,保证路面无泥土淤积,排水畅通;主干道两边1.5米以内严禁堆放物资。
6 整个现场只允许存在三类建筑物。
一类:承包商项目部办公区为活动彩钢板房,具备集中办公及办公自动化条件;二类:专业工地和班组为轻钢龙骨水泥板活动房或砖石砌体房或集装箱;三类:临时工棚及机械挡雨棚等为彩色瓦楞板房。
常州生活垃圾焚烧发电项目安全文明施工总体策划实施办法一.目的:为了规范常州市垃圾焚烧发电厂施工现场管理,明确各施工单位文明施工管理范围,美化施工区域环境,特制定本办法。
二.适用范围:本办法适用于本工程建设范围内所有工地及办公临建区。
三.安全方针:安全第一、预防为主、综合治理四. 安全目标:①人身死亡事故为零;②重大机械设备事故为零;③ 重大火灾事故为零;④负同责重大交通事故为零;⑤重大盗窃、场内治安案件为零。
五.现场总体布局施工现场主要通过施工总平面规划及规范建筑物、机械设备、装置型设施、安全设施、标志牌等式样、标准来达到现场视觉形象统一、整洁、美观的整体效果:1 模块化管理范围分为办公区、建筑施工区、安装施工区、设备材料堆放等区域。
模块区主要由现场环形混凝土道路、钢管栏杆分隔而成。
施工现场实行安全文明施工责任区域化管理,如:钢筋加工场,木工加工场,安装组合、配制场,土建预制厂,主厂房施工区,锅炉安装区,烟囱施工区等。
安全文明施工责任区域主要由安全围栏或脚手管围栏(红白相间色标,上杆高1.2 米、下杆高0.5-0.6 米)围护、隔离、封闭,并按要求悬挂五牌一图(五牌:施工单位名称、安全方针目标、安全文明施工纪律、组织结构、里程碑计划;一图:施工平面定置图),实行定置管理。
2 现场应修筑完整厂区围墙,便于进行安全保卫工作,并对围墙内侧按设计要求进行初粉刷,增强厂区亮度。
3 现场施工场地应自始至终保持平整。
基坑、沟道开挖出的土方,必须立即清理运走,并堆放到指定的弃土场;运输途中,应采取防止土块抛洒的措施;土方在现场存放,应经常性进行成形整理。
4 根据工作需要修筑的临时道路应采用泥结石硬化路面,并铺沙石保持平整,以做到施工人员雨天进现场鞋不沾泥巴。
5 全厂区排水系统必须保持畅通。
厂区道路维护应由总承包商负责,保证路面无泥土淤积,排水畅通;主干道两边1.5 米以内严禁堆放物资。
6 整个现场只允许存在三类建筑物。
一类:承包商项目部办公区为活动彩钢板房,具备集中办公及办公自动化条件;二类:专业工地和班组为轻钢龙骨水泥板活动房或砖石砌体房或集装箱;三类:临时工棚及机械挡雨棚等为彩色瓦楞板房。
现场禁用石棉瓦、脚手板、模板、彩条布、油毛毡、竹笆等材料搭建工棚。
7 施工现场装置型设施主要包括:①宣传类,含宣传栏、标语、彩旗、灯箱等;②道路交通类,含路桩、指示警示牌、减速坎、禁行标识等;③区域围护类,含围栏、塑钢网等;④废料垃圾回收类,含各类废品分类回收设施、危险品存放点等,塑料回收设施采用市场购置的不锈钢或蓝色垃圾桶;⑤标识类,含设备、材料、物件、场地标识,规程、规范、职责等。
现场所有的标识牌、警示牌,一律按现场安全视觉识别系统设计,采用美观规范的标牌与喷绘文字,其无论是悬挂还是落地摆设,一定要采用可靠的悬挂和摆设装置,做到规范、美观。
8 进入现场的机械设备、工器具、工具房、脚手管等,必须经过整修、油漆,统一标识,确保完好、美观;机械设备安全操作规程牌悬挂应美观、规范、醒目;中、小型机具应保持清洁、润滑和表面油漆完好,标识统一,并悬挂美观、规范的操作规程标牌;中、小型机具在现场露天使用,应有牢固且美观适用的防雨设施。
现场的工具房、集装箱(含电焊机集装箱)要求集中摆放,整齐美观。
具体位置由承包商规划确定,其它区域不得存放。
9 施工现场应设置必要的室内吸烟室与饮水点,布置在现场适宜的区域,并明确专人管理;整个厂区范围内严禁流动吸烟。
承包商应在指定地点设置汽车和自行车停放处,现场严禁违章停放车辆。
承包商应负责在现场修筑厕所并安排专人管理及打扫,保证厕所内无蚊蝇,无异味。
10 施工现场设备材料实行分区堆放,定置化管理。
设备材料堆放场地坚实、平整并垫有碎石子层,地面无积水;各种物资排放有序,标识清楚,设备材料码放整齐成形,安全可靠。
现场全部实行当天领料当天用完、当天运搬的设备(不含大件)当天安装完制度。
特殊情况下,施工材料与安装设备在施工现场存放的时间亦不得超过48 小时,并存放于指定区域。
11 建筑施工大型脚手架外侧用密孔安全网封闭,加挡脚板,防止高处小件物料飞溅坠落。
12 现场临时用电①现场施工变电所全部采用箱式配电室。
施工用电采用三相五线制(TN-S 系统),电源从箱式配电室用电缆引出到二级电源柜;主厂房内施工电源电缆沿柱、梁贴近敷设,其余采用直埋式敷设。
②室外使用灯塔式集中广式照明;厂房、室内照明采用可移动式集中与局部分散相结合的方式照明,局部照明用带防护罩的白炽灯,现场禁用普通碘钨灯照明。
③锅炉作业照明按通道照明、施工广式照明两种形式布置,锅炉零米定置地点集中控制。
炉膛及金属容器内作业照明采用安全隔离电源或行灯照明,电源控制要方便、安全可行。
④三级盘为插座盘及单个开关盘,其壳体要求承包商在专业生产厂家统一定做;移动电源盘采用便携式卷线盘。
⑤在二、三、四级盘内均应装设漏电保安器,每月校验一次,并作好记录。
⑥现场和厂房内电焊机采用集装箱布置,电焊机二次线必须使用软橡套电缆。
⑦施工区域电源电缆走向布置合理,布设整齐、美观并标示清楚。
现场严禁接地保护与接零保护混用。
13 根据《建设工程安全生产管理条例》的规定,在现场显眼处布设现场安全标志、文明施工标志、紧急救护联络和紧急消防联络标志。
14 施工现场的氧气、乙炔瓶及卷扬机罩棚采用统一形式钢制箱棚,涂刷油漆,色标按现场视觉识别系统喷绘标识。
15 施工现场、机、炉等施工消防水由承包商负责规划设计并实施。
消防器材由承包商按有关规定配置齐全与管理16 施工与办公活动内必须设置垃圾箱或垃圾桶并定期安排人员清理。
17 安全设施的投入①保证安全投入,加强安全防护,本措施要求采用的安全设施必须全部执行,实施安全设施标准化,使现场具备完善的安全文明施工条件。
②拆除安全设施(应特别注意设备平台格栅板的安全管理)必须经过书面批准,并采取临时防护措施,施工完后及时恢复并报告批准人。
③高处作业⑴咼处作业安全措施应得到彻底贯彻,在各种工况下对人身都有保护措施。
⑵避免和减少交叉施工,确实无法避免的要制订安全防护措施,并有效实施后,方可施工。
⑶严禁咼处抛扔物件行为。
⑷咼处垂直交叉作业必须搭设可靠的隔离设施。
⑸对重要的危险作业工序,现场安全文明施工应采取特殊的控制措施。
④建筑专业脚手架搭设工作应满足建设部《建筑施工安全检查标准》(JGJ59-99 )的要求,脚手架的搭设必须按施工方案进行,承载类脚手架要有计算和图纸说明。
施工方案编制要做到:工程主体施工脚手架在《作业指导书》上说明搭设方案;大面积脚手架或专用架(如封闭架等)编制专项施工方案;零星使用脚手架根据委托单位出具的书面要求确定搭设方案。
⑤遵守焊接安全规定,严禁在带压的设备和盛装过油脂与可燃气体的容器上进行焊接工作,严禁在易燃材料附近及上方进行焊接工作。
⑥危险性作业⑴进入坑井、孔洞、地下、金属容器、潮湿地点作业,必须使用行灯照明,并做好防止缺氧窒息措施。
⑵拆除作业、近电作业、爆破作业、吊装作业、射线探伤等危险作业场所应有醒目的警戒、警告标志,夜间使用自激闪光灯作警告标志,并有专人监护。
⑶坑井、孔洞、陡坎、土方开挖区、高压带电区、重点防火区必须设围栏(墙、网)、盖板,并有明显标志,易燃易爆品应单独存放。
⑦土石方开挖应有合理的弃土石方案和防塌方措施,并保证道路畅通。
拉运土石方的车辆应有措施保证不散落造成对路面的污染,如有少量散落,应按照谁拉土,谁就得负责将散落的土块清扫干净的办法执行,违者按规定给予处罚。
⑧成品、半成品保护与防止“二次污染”⑴施工承包商必须制订现场成品保护管理办法及具体保护方案,防止“二次污染”。
⑵设备安装后需实施遮盖保护;对于设备上方或周围存在危及设备安全的作业时,须对设备进行隔离保护,并重点对电气、热工仪表盘柜,设备保温外护板、小管道、成品楼层地面、混凝土楼梯及其扶手、混凝土结构梁柱、土建施工结束后的柱与墙面实施保护。
⑶油漆与保温、粉刷、起吊等工作应采用主动保护措施,防止对其它成品造成污染与损坏。
⑨现场文明施工清理整顿应符合《光大环保安全管理规定》要求。
18 消防、警卫与交通安全管理①开展消防、保卫、交通安全知识教育与培训,提高全员消防、保卫、交通安全意识与技能;现场布设醒目的消防紧急报警标志②建立并严格执行动火管理制度,现场严禁生火取暖和使用电炉取暖。
③现场治安警卫工作,严格按照“人员、机械进出现场管理制度”执行。
19 施工承包商应结合工程进展的阶段性特征做好应急准备和应急响应工作,编制《应急预案》,对有可能发生的突发事件以及无法抗拒的灾害进行预防控制,并根据《应急预案》的专业特征,组织专业人员进行应急演习。
20 施工现场和生活区应建立消防和救护紧急联络体制。
具体含各种应急小组和管理网络、通讯手段等,如消防小组、医疗救护小组、防汛小组、防台风小组、治安保卫办公室,火警电话、交通报警电话、安全事故紧急通报电话、医疗救护电话等。
建立的紧急联络与救护体制内容要求宣传到每位员工,紧急联络电话制作成标识牌置于醒目地点。
六检查与考核1 各施工单位必须在9 月9 日前完成对各施工区域的规范化布置。
2 各施工区域(含临建区域)范围内围栏及道路由各施工单位负责实施及维护,围栏损坏后应在24 小时内负责修复。
3 9 月10 日将对现场进行检查,如发现施工单位未按规定要求实施规范化布置的,视情节轻重考核5000-8000 元(在安全文明施工保证金中扣除)。
4 各施工单位区域内卫生、消防、定置管理、水电、排水等管理由各单位负责;达不到要求者按文明施工有关规定考核。
5 附施工现场检查表施工现场检查表受检单位:检查日期:年月日编号:成品保护检查表受检单位:检查日期:年月日编号:。
