集中供热工程施工组织设计方案一、项目简介本项目是一项集中供热工程,项目范围包括供热管网、换热站等设施的设计、施工和调试。
二、任务目标本工程的任务目标是在规定的时间内完成供热管网、换热站等设施的施工,并使其符合相关的设计、施工、安装和测试标准,保证供热系统的性能和质量符合合同要求。
三、技术要求1. 设计要求根据实际情况,确定供热管网的线路、管径、流量、管材和保温层等参数,并进行设计。
2. 施工要求(1)原材料选择。
(2)施工队伍的组建。
施工队伍应包括项目经理、安全专家、质量专家、施工员、电工、管道工等。
(3)施工现场管理。
施工现场应具备良好的通风、充分的照明、规范的通讯设备和安全设备。
(4)安全管理。
确保施工现场的安全,成立安全管理小组,并设置安全警报和保护措施。
(5)质量管理。
按照工程的质量控制规定执行施工任务。
所有工序都应符合国家和地方标准。
(6)电气设备安装。
电气设备应安装在符合技术要求的防火隔离室内,保证其正常使用。
(7)管道安装。
管道应根据设计图纸按规范要求安装,并进行检测,保证安装质量符合要求。
3. 调试要求(1)系统的机械设备的安装、调试和运行应符合相关的标准。
(2)电气系统的设计、施工、调试和运行应符合相关的标准。
(3)供热系统应进行实验室测试,然后进行现场测试和调试,确保系统的性能和质量符合要求。
四、施工方案(1)施工方案的基本思路采用工期控制的方法,提前规划好工作计划,并根据计划实施,注意施工队伍的协调和统一性。
同时,严格按照规范要求进行施工,确保施工质量和安全。
(2)施工流程1. 准备工作1.1 确定施工队伍的人员,成立现场施工队伍,制定施工计划,组织各项配件采购工作,准备施工所需物资。
1.2 按照设计要求,制定管道的安装方案,做好线路的规划工作。
2. 施工工序2.1 进行棚架和管道的安装和固定。
2.2 进行电气设备的安装、接线和调试。
2.3 进行管道和设备的保温、隔热和防腐处理。
供暖工程施工组织设计一、工程概况本项目为某城市供暖工程,主要包括供暖管道铺设、供暖设备安装、控制系统调试等工作。
工程覆盖区域为该城市的一部分住宅小区和商业区,供暖面积共计约100万平方米。
工程采用集中供暖方式,热源为城市热电厂。
工程总投资约为2亿元,计划工期为6个月。
二、施工组织设计原则1. 确保工程质量:严格按照国家相关法律法规、技术标准和规范要求进行施工,确保供暖工程质量达到优良水平。
2. 保证施工安全:加强施工现场安全管理,落实安全生产责任制,确保施工过程中不发生安全事故。
3. 提高施工效率:合理组织施工力量,优化施工流程,缩短施工周期,降低工程成本。
4. 减少对环境影响:在施工过程中,采取有效措施减少噪音、扬尘、废水等对周围环境的影响。
5. 文明施工:遵守施工现场文明施工规定,保障施工人员的生活和劳动条件,营造良好的施工氛围。
三、施工组织结构1. 项目管理机构:设立项目经理部,负责整个供暖工程的施工组织、协调和管理。
项目经理部下设工程部、技术部、质量部、安全部、材料部、财务部等职能部门。
2. 施工队伍:根据工程需求,组建专业化的施工队伍,包括管道铺设、设备安装、控制系统调试等专业施工人员。
3. 监理机构:聘请具有专业资质的监理单位对工程施工进行全程监理,确保工程质量、安全、进度等目标的实现。
四、施工进度计划1. 施工准备阶段:进行施工图纸审查、施工方案制定、施工队伍培训、材料采购等工作,预计用时1个月。
2. 施工阶段:按照供暖管道铺设、供暖设备安装、控制系统调试的顺序进行施工,预计用时4个月。
3. 验收阶段:进行工程质量、安全、环保等方面的验收,预计用时1个月。
五、施工资源配置1. 人力资源:根据施工进度计划和工程量,合理配置施工人员,确保施工高峰期时有足够的人力资源。
2. 材料资源:提前进行材料市场调查,确保供暖管道、设备等原材料的质量和供应。
3. 设备资源:根据施工需求,合理配置施工设备,如挖掘机、吊车、泵车等。

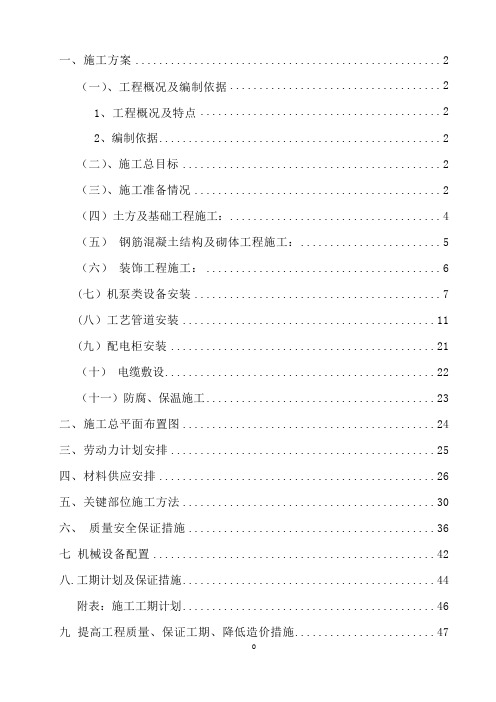

一、施工方案 (2)(一)、工程概况及编制依据 (2)1、工程概况及特点 (2)2、编制依据 (2)(二)、施工总目标 (2)(三)、施工准备情况 (2)(四)土方及基础工程施工: (4)(五)钢筋混凝土结构及砌体工程施工: (5)(六)装饰工程施工: (6)(七)机泵类设备安装 (7)(八)工艺管道安装 (11)(九)配电柜安装 (21)(十)电缆敷设 (22)(十一)防腐、保温施工 (23)二、施工总平面布置图 (24)三、劳动力计划安排 (25)四、材料供应安排 (26)五、关键部位施工方法 (30)六、质量安全保证措施 (36)七机械设备配置 (42)八.工期计划及保证措施 (44)附表:施工工期计划 (46)九提高工程质量、保证工期、降低造价措施 (47)十施工中采用新材料、新技术、新工艺 (48)十一、施工现场采用环保、消防、降噪声措施 (49)一、施工方案(一)、工程概况及编制依据1、工程概况及特点古交市集中供热工程施工第五标段,包括5个新建换热站和2个改造站的建安工程施工,投资额约1450万元。
本工程各站位于古交市区境内交通便利,有太古高速与市区滨河南路主道连接,大部分位于滨河北路附近,与主管线相连。
基本满足工程设备材料的运输要求。
本标段内的电网发达,电源便捷,能满足施工需求。
施工用水就近引接附近居民的用水。
2、编制依据2.1 古交市集中供热工程施工第五标段招标文件;太原市热力设计有限公司提供的施工图纸;2.2 施工技术标准及验收规范《建筑地面工程施工质量验收规范》 GB50209-2010《建筑防腐蚀工程施工质量验收规范》 GB50224-2010《建筑给排水及采暖工程施工质量验收规范》 GB50242-2002《建筑工程施工质量验收统一标准》 GB50300-2013《建筑工程质量检验评定标准》 GB50301-2001《工业金属管道工程施工及验收规范》 GB50235-2014《城镇供热管网工程施工及验收规范 CJJ28-2014《城镇供热直埋热水管道技术规程》 CJJ/T 81-2013《现场设备、工业管道焊接工程施工规范》 GB50236-2011《工业设备及管道绝热工程施工质量验收规范》 GB50185-2010《砼结构工程施工质量验收规范》 GB50204-2015《混凝土质量控制标准》 GB50164-2011《钢筋焊接及验收规程》 JGJ18-2012《工程测量规范》 GB50026-2007《施工现场临时用电安全技术规范》 JGJ46-2012《特种设备安全监察条例》国务院第549号令(二)、施工总目标质量目标:合格,单位工程竣工交付合格率100%。
供暖工程施工组织设计方案.pdf第一篇:供暖工程施工组织设计方案一、工程概况1.1 工程名称:供暖工程施工组织设计方案1.2 工程地点:XX市XX区XX街道1.3 工程类型:供暖工程1.4 工程规模:总建筑面积XXX平方米二、工程2.1 工程目标:确保工程按时、按质、按量完成,达到供暖效果2.2 工程要求:符合相关法律法规,确保工人安全施工,保证供暖系统正常运行三、施工组织设计3.1 施工人员组织架构及职责划分:- 项目经理:负责工程的全面管理和协调工作- 施工队长:负责具体的施工安排和现场管理- 施工工人:按照工艺要求进行施工作业3.2 施工进度计划:- 制定详细的施工进度表,明确各施工工序的开始和结束时间- 按照施工进度表进行施工,及时调整进度3.3 施工方法:- 根据供暖系统图纸,采用逐层施工方法,从地下向上进行施工- 严格按照工艺要求进行施工,确保施工质量四、安全施工措施4.1 安全生产责任制度:- 按照法律法规的要求,制定相关的安全生产责任制度,并向所有人员进行培训和教育4.2 安全防护措施:- 在施工现场设置明显的安全警示标识,提示施工人员注意安全- 配备应急救援设备和消防器材,确保施工过程中的安全五、质量控制措施5.1 施工材料选择:- 选择符合国家标准和工程要求的供暖材料,确保质量可靠5.2 现场质量控制:- 设置质量检查点,对施工过程进行监控和检查- 配备专业质检人员,对施工质量进行抽检和复检6、附件:本文档不涉及附件7、法律名词及注释:- 安全生产责任制度:指企业建立并严格执行安全生产相关的责任制度,明确各级管理人员在安全生产中的职责和权利,确保安全生产工作的有序开展。
第二篇:供暖工程施工组织设计方案一、工程概况1.1 工程名称:供暖工程施工组织设计方案1.2 工程地点:XX市XX区XX街道1.3 工程类型:供暖工程1.4 工程规模:总建筑面积XXX平方米二、工程2.1 工程目标:确保工程按时、按质、按量完成,达到供暖效果2.2 工程要求:符合相关法律法规,确保工人安全施工,保证供暖系统正常运行三、施工组织设计3.1 施工人员组织架构及职责划分:- 项目经理:负责工程的全面管理和协调工作- 施工队长:负责具体的施工安排和现场管理- 施工工人:按照工艺要求进行施工作业3.2 施工进度计划:- 制定详细的施工进度表,明确各施工工序的开始和结束时间- 按照施工进度表进行施工,及时调整进度3.3 施工方法:- 根据供暖系统图纸,采用逐层施工方法,从地下向上进行施工- 严格按照工艺要求进行施工,确保施工质量四、安全施工措施4.1 安全生产责任制度:- 按照法律法规的要求,制定相关的安全生产责任制度,并向所有人员进行培训和教育4.2 安全防护措施:- 在施工现场设置明显的安全警示标识,提示施工人员注意安全- 配备应急救援设备和消防器材,确保施工过程中的安全五、质量控制措施5.1 施工材料选择:- 选择符合国家标准和工程要求的供暖材料,确保质量可靠5.2 现场质量控制:- 设置质量检查点,对施工过程进行监控和检查- 配备专业质检人员,对施工质量进行抽检和复检六、附件:本文档涉及附件,请参见附件列表7、法律名词及注释:- 安全生产责任制度:指企业建立并严格执行安全生产相关的责任制度,明确各级管理人员在安全生产中的职责和权利,确保安全生产工作的有序开展。
目录一.工程概况二.施工总平面图三.施工准备四.施工现场管理五.施工进度计划六.施工进度计划保证措施七.分部工程施工方案八.质量保证措施九.安全生产措施城区集中供热项目一级管网土建及安装工程施工组织设计一.工程概况1.工程简述:本工程为*****集中供热一级管网土建安装工程,位于***市农二师师部城区范围******厂内,本次招标项目内容:图纸设计范围内集中供热一级管网工程地土建及安装所有内容,供热管网采暖热负荷为232.87MW,一期最大规模供暖面积为146.7万㎡.流量G=4005.35M3/h,扬程H=65M.系统定压0.55~0.65Mpa.质量标准为合格,计划开工日期为2010年5月30日;竣工日期为2010年8月30日.2.建筑设计内容本工程系统采用单供单回,沿线路转角和支线处均设有阀门井,井之间设有MH套筒式伸缩器.3.结构设计特点3.1.本工程管线均采用无沟敷设,供热管道按管径分段试压,管道工作压力为1.8Mpa.3.2.管沟开挖深度以井点大样管底标高平均找坡,断面以放样为准,管沟开挖至深度后并清除沟底硬物后方可垫过筛沙土铺管.对基槽进行清理,将沟中大于50㎜粒径地石块等清理干净,砂垫层基础填100~150㎜厚小于粒径地水洗砂,管沟内胸腔部分可采用过筛原土回填,粒径不得大于20㎜;并分层夯实,密实度不小于90%;管顶以上部分(150㎜以上)回填原土,不得有垃圾杂物,并分层夯实,并浇水密实,压实度不小于95%;3.3.阀门及泄水检查井为防水型.阀门井采用M7.5水泥砂浆砌筑MU10红砖,墙厚为370㎜,内表用100号砂浆勾缝.井外壁抹灰后刷热沥青两道4.设备安装.材料说明4.1.供热管线采用Q325B螺旋埋弧双面自动焊接钢管,焊接,钢管形式有十种:(1)管径DN820㎜*9×72米采用螺旋焊接钢管;(2)管径DN720㎜*9×112米采用螺旋焊接钢管;(3)管径DN630㎜*8采用螺旋焊接钢管,(4)管径DN529㎜*8采用螺旋焊接钢管;(5)管径DN426*7㎜采用螺旋焊接钢管;(6)管径DN377*7㎜采用螺旋焊接钢管(7)管径DN325*7㎜采用螺旋焊接钢管;(8)管径DN219*6㎜采用无缝钢管;(9)管径DN159*4.5㎜采用无缝钢管;(10)管径DN125*4㎜采用无缝钢管.钢管材料符合GB/T9711.1.4.2阀门与管材采用法兰连接.4.3.保温前钢管严格按GB/T9711.1标准检验;外壁刷防腐漆两遍后再用聚氨酯保温,供水管耐温150℃,回水管耐温90℃,保温厚度以国标为准,外用高密度聚氯乙烯管作保护外壳,螺管焊接口及分支叉口处必须作保温防腐处理(用电热熔接),所有固定滑动支架地管件.铁件均用钢刷打光除锈后,刷红丹一道,冷底子油两道.4.4.井盖均采用Φ800㎜重型铸铁井盖,井盖表面注有“供热”字样.4.5.材料供应方式4.5.1.一级管网管材.管件.伸缩器.阀门均由业主供应,施工单位只负责安装;4.5.2.水泥从巴州水泥厂采购;4.5.3.红砖.砂石料均从本地采购;4.5.4.井盖从库尔勒生产厂家购进(成型产品);4.5.5.油料及零星材料均从工程所在地采购.二.施工总平面图1.现场条件说明本工程位于农二师师部所在城区,该地区属库尔勒市市区,市区各主要干道通向施工现场,区域内道路按纵横交错布置,对外交通便利,各种材料可运至施工现场.1.1.工程场地地地形.地貌该工程在农二师师部住区范围内布置,地势较为平坦,道路均为市区柏油路,没有大地起伏和凸凹不平现象.1.2施工条件1.2.1.电源:电网已通至本地区,施工时可采用本地电网,均能满足施工需要;1.2.2.水源:采用水罐车拉水.1.2.3.通讯设施:通讯网络已覆盖至本地区,在施工期间可采用手机对外联络.1.2.4.生活条件.生活物资供应条件:该工程位置处于库尔勒市区,地理条件优越,环境较好,进入工地后,按业主给定地区域范围搭设生活区,本地区有一集贸市场,粮油及副食品均有,采购便利.2.设计说明及依据2.1.水:施工用水要从城区内抽取,因管线布设线路较长,管沟回填时需洒水分层夯实,为了便于施工操作,在现场配备一辆5m3水罐车,来回拉水均能满足施工用水要求;2.2.电:在拌合站设一配电柜,施工现场用电均从配电柜内输出,现场临时用电采用五芯地埋电缆,现场进行一级配电.二级保护,将相线调配均匀,每台机械设备均应做到‘一机.一闸.一保护’;2.3.道路:由于城区道路顺畅,施工期间均利用现场道路,为了在施工期间保证道路使用完好率,现场运输车辆只限于5吨以下车辆行使;2.4.材料进场:进场地所有材料均分类堆放整齐,钢管.水泥.底部均设垫木,砂石料底部进行平整后铺垫红砖,配件及零星材料均堆放在库房地架子上,对场地精心布局.合理使用,材料现场应保持清洁,归类整齐,并有排水设施;为保持现场环境清洁,所有拉运材料地车辆均加以覆盖,避免在运输期间抛撒和爆灰,影响当地居民地正常生活;2.5.设备布置:因管线较长,阀门井.泄水井,排气管井较多,所以我单位对砂浆.混凝土采取集中拌合,运输车将砌筑料运至现场,为了不影响当地居民地正常生活和休息,采用商品混凝土,在施工期间,尽量减少夜间工作,混凝土浇筑.大型材料卸车.尽量安排在白天,把噪音降低到最低程度.3.设计内容规范性.完整性3.1.在施工期间,为保证团场内部道路畅通,先施工主管线,分段进行操作,分段施工时,将施工断面两端采用围杆搭设,管沟土方尽量不要堆放在道路上,搭设围杆处,应设置“此段正在施工,请绕道而行”等明显地标志牌,字迹要明显.清晰.标准,不得敷衍了事.3.2.水.电.道路.施工设备.材料堆场均严格按平面布置图进行布置,布置要合理,堆放要规范,临时水.电管线均进行地埋.(施工总平面图附后)三.施工准备1.现场准备1.1.做好施工现场地“三通一平”,施工场地应按拉坡方式进行平整,形成内高外低,防止雨水倒灌.1.2.设置一预制场地,将工程所需预制构件集中预制,集中供应,便于控制构件质量和便于操作.1.3.做好现场临时设施和办公场所地搭建,根据施工现场实际情况进行合理地施工平面布置,临设和办公场所设置离生产区距离不少于300m.1.4.布设水平地埋临时管网用于施工用水,施工用电根据施工高峰期用量进行配置五芯地埋电缆,并设置配电室和低压配电屏.1.5.根据该工程地规模和人员配置情况,在施工高峰期间每日用水量为70M3(包括砼拌制.养护.饮砖.零星用水.职工用水.消防用水)鉴于以上情况,现场主管配置DG50管,支线配置DG32地管子均可.1.6.施工机械设备配置按工程施工特点进行选用,配置1m3链轨式挖掘机一台.配置6台东风自卸翻斗车.电焊机10台.钢筋切割机1台.强制性拌合机2台.插入式振捣器2套.平板振捣器1台.低压配电柜1台.配电箱4台.平板振动夯2台.电动试压泵2台.1.7.根据施工段开挖情况,对施工路段进行维护,采用钢管搭设牢固,并设置明显地标志(挂红布.刷红白相间油漆.夜间需挂红灯).1.8.根据工程地实际情况需要,投入综合劳动力115人,其中砖工40人.砼工15人.普工20人.钢筋工2人.模板工5人.防水工5人.电焊工15人.机械工8人.电工2人.维修工3人.根据工程施工进度情况安排好各工种人员地进场和退场工作,各工序要紧密衔接,合理搭配.1.9.提出各种材料地用量计划,按工程进度情况上报,为保证材料计划地准确性,设专人校核,项目经理审批后方可实施.1.10.根据工程特点,组织所需机械设备及时进场,派专人对机械设备检查和保养,确保施工期间机械设备工作状态完好.2.技术准备2.1.认真熟悉图纸,理会设计意图,进行图纸自审和会审,做好设计洽谈和各道工序地书面技术交底.2.2.在技术准备阶段,确定总地施工顺序:在技术准备阶段,确定总地施工顺序:定位测量.放样→土方开挖→阀门检查井垫层.固定支墩浇筑至管底标高→砂垫层回填.平整.夯实→直埋管道.阀门.补偿器等联接→水压试验→细部保温→阀门井砌筑.固定支墩浇注.细颗粒2mm内分层夯填→原土分层夯填→竣工交验.先地下后地上.先结构后装修.先土建后安装.且土建与安装相互配合,建立健全各种切实可行地制度,如技术交底.材料验收制度.工程质量检查和验收制度.工程技术档案制度.技术复核制度和技术责任制度等.2.3.对测量仪器进行定期校验,勘察施工现场地地形地貌,做好定位放线,高程引测.线桩地控制,建立现场测量控制网,并做好放线记录.2.4.编制标后施工组织设计,重新调整投标期间施工方案,把个相因素考虑地具体.详细,编制一套切实可行地施工方案,形成一套施工中指导性较强地作业指导书,及时上报现场监理审批.2.5.拟制钢管安装作业设计方案,各道工序施工前,对操作工人进行书面技术交底.编制土方.砂垫层.钢管安装阶段地施工进度计划和保证措施.2.6.做好特殊工艺地施工方案并能够指导现场施工.3.三大目标地控制3.1.工程质量:一次性交验合格,力创优良工程.3.2.计划开工日期:2010年5月30日,计划竣工日期:2010年8月30日.在施工期间进行精心组织,科学管理,流水段划分上进行平面交叉作业,各道工序进行合理衔接,各工种进行合理搭配,在各种材料及时到位地情况下,我单位在合同文件要求地工期下确保提前0天交付使用.3.3.安全:无重大伤亡事故,轻伤事故频率控制在6‰以内.四.施工现场准备1、施工设备配置及管理1.1.施工设备配置2 东风自卸车3 砼拌合机4 钢筋切割机1.2.施工设备地管理.使用制度1.2.1. 项目工地建立机械管理网络,实施项目工地.施工队.班组三级管理,材料科负责协调和监督机械管理网络地正常运行,加强机械地安全管理,确保机械正常运行,防止机械事故地发生.1.2.2. 施工机械使用部门必须按照《机械设备使用管理办法》,配备合格地机械操作人员,操作人员必须持证上岗,严格按操作规程操作机械,大型施工机械及操作人员地调配必须执行“定人.定机.定岗”原则.1.2.3. 施工机械使用部位必须按照《机械设备保养制度》对机械设备实施强制性定期保养,严禁机械带病作业,供应部门负责监督检查,确保机械设备始终保持良好地工作状况.1.2.4. 大型机械运输.安装.调试.拆除必须严格执行《大型施工机械安装.拆除管理制度》,机械投用前,必须按规范要求进行负荷试验或性能测试.1.2.5. 严格执行大型起重机械安全管理规定,确保起重机械地各种安全保护装置(力矩限制器.超载限制器.限位等)处于完好.有效状态,保障机械使用安全.1.2.6. 保证用于施工地特种设备.仪器仪表.检测设备地可靠性.先进性.适用性,并确保其特殊养护.定期检定符合规范.规程及相关法规地要求,使设备始终处于有效控制状态,保证测量数据地准确.可靠性.2.材料.构配件使用和管理制度2.1.工程施工所用地材料.构件.配件.成品.半成品,器具和设备,必须有供货单位提供地材质合格证书.检测报告和材料清单.2.2.现场材料员负责进出现场材料.构配件.成品.半成品器具和设备地验证,根据料单对进场地型号.规格.数量.质量核对合格证,核对无误后,做好材料进场记录,填写入库通知单,并将材质合格证明及附件交资料员保存,使用时由保管员登记,填写出库单,并由领料人签字.2.3.技术负责人组织施工员.试验员.材料员对进入施工现场地材料.半成品.成品.构配件.器具设备等进行检验复试.对合格地做出标识,不合格地严禁使用.2.4.积极配合相关部门地监督检查工作,并对施工作业进行跟踪控制.2.5.责任到人,层层把关,对班组实行限额领料,领各种材料实行审批制度,避免各种材料在现场造成无形浪费和流失.3.降低成本措施在保证工期和工程质量地前提条件下,以降低工程造价.节约投资为目地,特制定以下措施.3.1.计划地执行:以总控制计划为指导,各分项工程地施工计划,必须在总进度计划地限定时间内,计划地实施要严肃认真,制定一定地控制点,实行目标管理.3.2.提高劳动生产率:实行项目承包,并层层签订承包合同,健全承包制度,以调动职工地劳动积极性,鼓动工人多做工作.做好工作.3.3.工程质量:采用全面质量管理方法,对施工质量进行系统控制,认真贯彻有关地技术政策和法规,分部分项工程质量优良率在90%以上,中间验收合格率100%,实行评比质量奖惩办法.3.4.搞好安全管理工作,安全负伤频率控制在6‰以内.3.5.充分利用施工现场现有设备,提高设备地利用率,充分利用时间和空间,使之达到促进效益地目地.3.6.合理布设总平面,并加强管理,精减临时工程费用,充分做好施工前地准备工作.3.7.材料上制定管理制度,加强用料管理,杜绝材料浪费现象.4.文明施工实施措施4.1. 严格按照《中华人民共和国安全生产法》.《中华人民共和国安全管理条例》.《建筑施工安全检查标准》(JGJ59-99)标准实施.遵守市环卫.市容.场容管理地有关规定,加强现场用水.排污地管理,保证畅通无积水,场地整洁无垃圾,搞好现场清洁卫生.4.2.在工地现场主要入口处,设置大门及门卫并设置施工现场“五牌二图”:即工程概况牌.管理人员名单及监督电话牌.消防保卫牌.安全生产牌.文明施工牌和施工现场平面图以及场容分片包干和负责人管理图和有关安全标志牌,标志牌要鲜明.醒目.内容齐全.4.3.对施工生产区域进行封闭,设置钢管栏杆,栏杆搭设须保证坚实牢固,在两端处设彩旗.标志牌(文字醒目.语言精炼,反映出施工企业地精神面貌).4.4.物件.机具.大宗材料按指定地位置堆放,临时设施搭设整齐,脚手架.小型工具.模板.钢筋等分类码放整齐,标识清楚.易燃易爆物品分类存放.搅拌机当日用完当日清洗干净.4.5.施工区与办公.住宅区分开,男女宿舍统一配备床位,通风良好,室内生活用品摆设整齐一致.宿舍夏季防蚊蝇有措施,冬季保暖和防煤气中毒有措施.宿舍内外实行轮流值日制.经常保持清洁卫生,床单干净整洁.被子叠放整齐一致.在生活区修建固定厕所,并在工地配专人负责施工区和生活区地环境卫生,及时清理生产.生活垃圾,并将其运至指定地点进行掩埋或焚烧处理.4.6.职工食堂必须符合《卫生法》地规定,食堂工作人员身着白色工作服.帽上班,碗筷.无蝇.无蟑螂.鼠害,整洁卫生.做到生.熟食品分别贮藏,并有标记.食堂不定时冲洗,保证清洁.并做好对职工地防暑工作.4.7.所有施工人员进入施工现场必须挂牌上岗,各工种设立标志牌,包括施工名称.施工范围.负责人等.4.8. 施工现场建立消防制度,并配备灭火器和消防水源.4.9.开工前,项目经理部建立治安保卫制度,设置学习和娱乐场所并与各班组签订施工现场文明施工责任书.强化管理,严格奖罚,质安组每周对工地检查一次,发现问题及时整改,清除隐患.4.10.在现场组织不定期地学习班,对现场全体人员进行法制教育,坚持杜绝打架斗殴.赌博等不良行为.4.11.定期开展卫生防病宣传教育,制定施工现场急救措施.工地设医务室,负责防病治病和防疫宣传,并配备常用药物和急救设施.4.12.建立施工不扰民措施,采取有效措施减轻施工中扬尘污染,配备洒水车,对施工现场道路进行洒水处理,保护施工现场无灰尘.(五).劳动力计划(见附表)混凝土工普工五.施工进度计划1.进度控制图详见(施工进度计划横道图)附后2.综合说明2.1.编制依据2.1.1.根据招标文件中制定地工期要求;2.1.2.根据该工程地工程量及施工定额分析出应完成地施工任务;2.1.3.根据工程特点需配备地各种设备,搭配各工种劳动力.2.2.编制说明2.2.1.根据分部分项工程量和劳动力配置进行工期计划安排;2.2.2.施工准备和土方开挖共计25天,在此期间机械和人工进行统筹安排,挖掘机挖完一段后,人工进行清理,依此类推循环施工,在5月30日~6月25日管沟土方开挖完毕;2.2.3.阀门井.伸缩器井.排气管井砌筑.镇墩及混凝土浇筑总工期为50天,在6月5日~7月25日完成;2.2.4.管道安装.排渠管架焊接.镇墩所需配件制安.法兰连接.试压总工期为60天,在6月20日~8月20日完成;2.2.5.管沟回填.井盖板制安.铸铁盖板安装.地貌恢复总工期为60天,在6月25日~8月25日完成;2.2.6.清理现场.设配撤离.路面清扫总工期为3天,8月25日~8月25日完成;六.施工进度计划保证措施1.分段目标控制根据土方开挖.管道安装二个阶段施工特点总体安排控制.1.1.土方开挖:清基与砂垫层穿插速度衔接快慢直接影响后续工序地总进度;1.2.管道安装:管子安装速度和焊接质量.配件安装速度和质量是影响总进度地关键所在.2.管理措施本工程总工期为90天,为保证该工程顺利完成,我单位在各工种衔接上实行人员合理搭配,施工期间合理安排施工工期,该工期按工程量大小和难易程度进行定额分析出每台机械施工能力和一个劳动力在一天内所能完成地工作量,各工序配备足够地劳动力,确保劳动时间和每天能完成地工作量,使各工种劳动力得到合理安排,确保完成合同内规定工作内容.在施工流水段划分期间,以工序.工种.地段划分施工作业段,按每段计算出合理地施工工期,把工作任务进行细化,利用每段完成地施工工序进行段与段之间穿插作业,把每段地工期压缩到最合理地时间内,为了确保合同工期,特制定以下措施:(1).在机械开挖土方期间,人员与机械配合,边挖边清理,成型一段后,回填管底砂垫层,跟着进行管道安装;(2).井底部垫层与管道安装同步进行,垫层与砌筑工序进行穿插作业,管道安装与井砌筑进行穿插作业,在此期间,各道工序合理衔接.各工种合理搭配,使每道工序有条不紊地顺利进行;(3).在施工期间,为了减少工序返工,对每道工序进行认真检查,做到分段挂牌施工,分工明确,责任到人,跟踪检查,严格控制操作质量,把隐患消灭在下道工序施工前,以确保工程质量.七.分部工程施工方案1.施工要点1.1.管沟:机械挖土方.人工清理.砂垫层铺垫.高程测量;1.2.钢管:高程复测.搭设横担.管子就位.调整校正.固定.开挖操作坑.焊接.探伤检查.法兰连接.闭水试压.接头防腐处理;1.3.井:高程复测.放线.垫层浇筑.复线.砖体砌筑.质量检查.勾缝.铺设井盖板;1.4.回填:分层填筑.洒水.压实.2.分项工程施工方案管沟土方开挖前,对施工现场地原有地下布置情况了解清楚,开挖时保护好地下地电缆.通讯光缆.管网等设施.2.1.管沟土方开挖方法施工工艺:定位放线→高程测量→计算纵坡比→洒灰线→机械开挖.自卸车拉运→人工清理→检测标高→人工整修→验槽.本工程采用机械开挖,开挖顺序先挖主干线,由终点向起点方向退挖,在开挖期间,根据设计要求对开挖断面进行放坡,坡比为1:1.5,按现场实际纵坡走向开挖,基底预留0.1m进行人工清理,开挖时派专人在现场跟踪测量,严禁扰动设计标高以下土质.支线开挖顺序由起点向终点方向开挖,方法同前.(1).开挖中,严格控制宽度和高层,确保管线地埋深;(2).土方开挖期间,如存在地下水,要做好排水工作,在开挖宽度外设计水坑,采用水泵将水抽至管沟外,确保开挖面保持干燥状态.2.2.砂垫层管地设计为铺设100㎜厚砂垫层,铺设前,将底部硬层清理干净,砂垫层采用人工铺设,根据开挖断面进行分段铺设,砂垫层按高程铺设均匀,成型后表面平整.厚薄一致.2.3.钢管安装.焊接2.3.1.管材进场后,由项目经理组织质检员.材料员对材料进行检验(检验项目:型号.管径.壁厚.长度.外观),并及时索取材质证明书,对检验结果认真做好质量记录;2.3.2.进入工地地焊工必须是参加过特殊工种培训并经考核后地持证人员,对人员所持地证件须进行严格检查,无证或证件不在有效期内地人员不得上岗;2.3.3.该工序须在砂垫层铺设并经验收合格后进行,铺设前,在管沟上设置横担,将管子慢慢地放入管沟,不得直接将管子滚入管沟,下完一段管子后,对管子进行调整(管口.标高.纵坡),调整完后,进行临时固定(采用木块间隔距离垫稳);2.3.4.由于管子接头是在地面焊接,在挖操作坑时,尽量挖大一点,深一点,确保便于操作和检查;2.3.5.焊接前每个焊工先进行试焊,待检查合格后方可展开焊接,焊接时,对焊接头预先点焊,各焊点要牢固,焊工运弧要均匀慢行,收弧位置要准确,每个焊口分两次焊接成型,成型后缝高.缝宽要一致,焊缝纹路要均匀,不得出现漏焊.气泡.焊溜.烧伤等缺陷;2.3.6.焊完一段后,对各焊口进行探伤检验,合格后方可进入下道工序;2.3.7.裸管焊接口及分支叉口需刷保温防腐油两道,热沥青两道,涂刷前,将焊渣清理干净,涂刷均匀,不得漏刷.2.4.闸阀.泄水.排气管安装2.4.1.对进场地闸阀进行检验,并送检进行压力试验,检验合格后方可使用;2.4.2.法兰片应按设计要求配套购进,螺栓孔径.孔距需与闸阀配套;2.4.3.垫子地厚度.材质须符合设计要求;2.4.4.法兰片与钢管焊接时,预先进行点焊(四个点),管子与法兰片接触部位采用手提砂轮机打成坡口,焊接时,法兰片与钢管对口严密, 焊工焊接时运弧均匀,焊钳握紧,受不得抖动,收弧要准确,焊点衔接要密实,成型后焊接牢固.焊缝均匀.缝宽.缝高一致,不得有气泡.烧伤.焊溜等现象;2.4.5.阀门安装时,垫子安装正确,螺栓对角上紧,各螺栓须上紧法兰片之间接缝严密;2.4.6.试压:焊接成型一段.阀门安装好后,对该段管道进行试压,先将管子内灌满水,灌水前检查阀门是否上紧,灌满后采用电动试压泵注满空隙水并加压,加压期间,派专人巡回检查阀门和焊缝又无渗水现象,检查时,双方保持联系,机前人员在加压时,要经常观察压力表,当指针指向0.9Mpa时(系统试压时为0.7Mpa),旋紧加压阀门,静止保持20min钟,不降压为合格;。
农村集中供热工程施工组织设计方案1. 项目背景农村集中供热工程的施工组织设计是确保项目顺利进行的重要环节。
本文档旨在提供农村集中供热工程施工组织设计方案,以确保工程施工的高效和安全。
2. 工程规模和要求本工程的规模为XX平方米,包括XX栋建筑物。
工程要求按照相关法律法规和规范进行施工,确保供热系统的可靠性和安全性。
3. 施工组织方案3.1 施工队伍组织根据工程规模和要求,合理安排施工队伍是关键。
我们将组织一支专业化的施工队伍,包括工程经理、施工员、技术人员和劳动力。
施工队伍将按照任务分工合理安排,确保施工进度和质量。
3.2 施工计划在施工组织方案中,我们将制定详细的施工计划。
施工计划将包括工程的整体进度安排、各施工工序的具体安排以及施工所需材料和设备的采购计划。
通过合理的计划安排,确保施工进度的有效控制。
3.3 施工安全措施为保障施工期间的安全,我们将制定严格的施工安全措施。
这包括工人的劳动保护、安全防护设施的设置以及施工现场的管理措施。
我们将进行安全教育和培训,确保施工安全事故的预防和应急处理。
3.4 质量控制方案为确保工程质量,我们将制定严格的质量控制方案。
该方案涵盖施工过程中的各个环节,包括材料采购、工艺操作、安装质量检验等。
我们将建立完善的质量管理体系,对施工质量进行全面控制和监督。
4. 环境保护措施农村集中供热工程的施工过程中,我们将注重环境保护。
我们将采取合理措施,减少施工对周边环境的影响。
同时,我们将合规处理废弃物,确保施工过程中不对环境造成污染。
5. 施工费用和资金筹措本施工组织设计方案中,将详细列出工程施工所需的费用及其分配计划。
我们将确保施工费用的合理使用和控制,并按时筹措必要的资金。
6. 风险管理施工过程中存在一定的风险,为此我们将制定风险管理方案。
该方案将包括识别和评估施工风险、采取相应的风险控制措施以及应急预案的建立。
我们将全面管理和控制施工过程中的各类风险,确保施工任务的顺利进行。
城区集中供热工程Ⅰ标段施工组织设计编制:审批:XXXXXXXXXX有限责任公司目录一、工程概况二、主要施工方法三、拟投入的施工用主要施工机械、设备四、拟驻项目现场的工程技术、管理人员构成及机构配置五、劳动力安排计划六、确保工程质量的技术组织措施七、确保安全生产的技术组织措施八、确保工期的技术组织措施九、确保文明施工的技术组织措施十、工期目标及进度计划一、工程概况城区集中供热工程计划于2009年7月初开工建设,2009年11月15日开始供暖。
该标段主干管长度为7.6km,支管路估算为4.50km,合计7.5km左右。
管网最大直径Φ900,最小管径Φ200。
该标段施工地点位于城区,施工可能会对一些商户、企事业单位、机关、学校等造成较大影响;在过程中要采取更加严密的安全警示,安全围护和其他安全措施,以确保市民的安全和交通安全。
二、主要施工方法为保证工程的顺利进行和各项目目标的实现,我公司有关人员将对本工程进行科学、合理的组织和管理,对工程的进度、质量、安全做好全程技术保证措施;对施工材料的使用、施工机具的使用、施工机具的安排、劳动力的使用等问题进行良好的部署和协调。
(一)施工前准备工作1.沿线施工环境及地下管网情况调查⑴.在开工前,首先组织成立专门的施工环境及地下管网情况调查及协调小组。
⑵.其次施工环境调查及协调小组对沿线的居民区、商户、企业事业单位、机关、学校等情况进行摸底调查,提前做好沿线各单位的思想工作,针对协调中出现的难缠户,指定专门的协调方案,努力做到在施工过程中尽量避免出现单位及群众的拦堵事件,而影响施工。
⑶.根据施工环境调查及协调小组摸底的情况,指定一套施工环境协调应方案。
⑷.同时地下管网情况调查小组深入沿线各居民区、商户、企业事业单位、机关、学校调查各处的地下进出管线的单位及深度,通过咨询当时的施工人员和调阅相应的竣工资料;联系当时的设计单位,查阅当时的设计资料等方法,详细了解地下管网的分布情况。
集中供热工程施工组织设计方案1. 引言集中供热工程施工组织设计方案是指在集中供热工程施工过程中,为了保障施工的顺利推进,提高工程施工的效率和质量,制定的施工组织设计方案。
本文档将详细介绍集中供热工程施工组织设计方案的内容。
2. 工程概述本工程是某城市新建的集中供热工程,总建筑面积约100万平方米,供热面积约70万平方米。
该工程包括锅炉房、输热管道、热交换站等多个部分。
本工程施工组织设计方案的目标是合理安排施工流程,保证工程质量,最大程度地缩短施工周期。
3. 施工流程3.1 前期准备前期准备工作包括项目立项、施工图设计、采购材料等。
在施工组织设计方案中,要详细列出前期准备工作的时间节点,明确责任单位和责任人,确保工序之间的衔接和顺利进行。
3.2 场地准备场地准备工作是保证施工正常进行的基础。
根据施工图纸的要求,对施工场地进行平整、清理等。
同时,要进行相关的安全检查,确保施工环境安全。
3.3 锅炉房施工锅炉房是供热工程的核心部分,施工组织设计方案中要明确锅炉房施工的具体步骤,包括基础施工、结构施工、设备安装等。
在进行施工前,需要进行专业培训,熟悉相关工艺与标准。
3.4 输热管道施工输热管道是将热能从锅炉房传输到各个热交换站的关键部分。
施工组织设计方案要明确输热管道的敷设方案、施工流程和注意事项。
3.5 热交换站施工热交换站是将热能供应给用户的中转站点,施工组织设计方案要详细说明热交换站的施工步骤,包括基础施工、设备安装、管道连接等。
3.6 系统调试与试运行在工程施工完成后,需要进行系统调试和试运行。
施工组织设计方案中要明确试运行的流程,包括系统压力测试、温度测试、设备运行测试等。
4.安全防护措施在施工过程中,必须始终将安全放在首位。
施工组织设计方案中要详细列出各个施工阶段的安全防护措施,包括施工人员的安全培训、安全生产教育、施工现场设施的设置等。
5.施工质量控制为保证工程质量,施工组织设计方案中要明确各个施工阶段的质量控制要点,包括施工工艺的要求、材料的验收标准、施工过程中的质量把关等。
集中供热工程施工组织设计一、施工现场概况1.1项目名称:集中供热工程施工1.2 项目地点:xxxxxx1.3 项目规模:xxxxxx二、施工目标2.1工期目标:按合同要求,在合理的时间内完成整个供热工程的施工任务。
2.2质量目标:保证施工质量符合相关标准和合同要求。
2.3安全目标:保证施工过程中的人身安全和财产安全。
三、施工组织体系3.1项目经理:负责整个供热工程的施工管理,制定施工计划和组织实施。
3.3监理单位代表:监督施工合同的履行情况,确保施工质量和工期进度。
四、施工安全措施4.1编制安全计划:制定详细的安全计划书,明确每个环节的安全措施和要求。
4.2安全培训:对施工人员进行安全培训,提升他们的安全意识和应急处理能力。
4.3安全防护设施:设置必要的安全防护设施,包括警示标识、防护栏杆等。
4.4安全检查:定期进行安全检查,及时发现和解决安全隐患,确保施工安全。
4.5灭火设备配备:配备必要的灭火设备,确保施工现场的消防安全。
五、施工方案5.1施工方法:根据工程特点,制定相应的施工方法和工艺流程,确保施工质量。
5.2材料采购:根据施工计划和材料清单,及时采购所需材料,确保供应和质量。
5.3设备安装:按工程要求安装供热设备,并进行调试和检验。
5.4管道铺设:根据设计要求和现场实际情况进行管道的铺设,确保布置合理和安全。
5.5系统调试:进行供热系统的调试和试运行,确保供热效果和稳定性。
5.6竣工验收:完成施工任务后,进行竣工验收,确保工程质量和合同要求。
六、施工进度安排6.1制定施工计划:根据工程量和施工要求,制定详细的施工计划。
6.2确定施工工期:根据施工计划和现场实际情况,确定施工的工期和进度安排。
6.3建立监控机制:建立施工进度的监控机制,及时调整和处理施工中的问题。
6.4提前预警和风险管理:及时发现和解决施工中的问题,确保施工进度不受影响。
七、质量控制措施7.1质量管理体系:建立完善的质量管理体系,确保施工质量符合标准和合同要求。
集中供暖工程施工组织设计实用文档1. 引言本文档旨在提供一份集中供暖工程施工组织设计实用文档,以便确保施工过程中的顺利进行和安全性。
本文档将涵盖必要的组织、计划和安全措施,以及施工队伍的分工和责任。
2. 组织和计划2.1 项目组织结构在集中供暖工程施工中,应明确项目组织结构,包括项目经理、施工队长、监理人员和相关技术人员的职责和权限。
2.2 施工进度计划制定详细的施工进度计划,包括各个施工阶段、工期和关键节点的安排。
确保施工进度合理安排,以减少延误和误工的风险。
2.3 材料和设备供应计划制定材料和设备的供应计划,确保及时供应所需材料和设备,以避免施工中的不必要中断。
3. 安全措施3.1 安全培训在施工前,对施工队伍进行必要的安全培训,包括工地安全规定、使用个人防护装备的要求和紧急情况应急措施等。
3.2 工地安全管理实施严格的工地安全管理措施,包括设立安全警示标志、合理划分工作区域、定期检查并修复安全隐患等,以确保工人和施工过程的安全。
3.3 防火和防爆措施在施工现场设置合适的防火设施,并采取必要的防爆措施,以减少火灾和爆炸的风险。
4. 施工队伍的分工和责任4.1 施工队伍组成明确各个施工队伍的组成和职责,包括施工人员、技术人员、监理人员和安全管理人员等。
4.2 任务分工根据施工计划和工程要求,合理划分任务,明确各个施工队伍的具体责任和工作内容。
4.3 协同作业确保各个施工队伍之间的协同作业,及时交流和解决施工过程中的问题,确保施工进度和质量。
5. 总结本文档为集中供暖工程施工提供一份实用的组织设计文档,明确了项目组织和计划、安全措施以及施工队伍的分工和责任。
合理执行本文档的内容,可提高施工过程的效率和安全性。
XXXXXX集中供热一期工程施工组织设计目录第一章施工方案与技术措施……………………………第页第二章质量管理体系与措施……………………………第页第三章安全管理体系与措施……………………………第页第四章环境管理体系与措施……………………………第页第五章工程进度计划与保证措施………………………第页第六章主要施工机具及劳动力配置计划………………第页第七章新工艺、新技术、新材料的使用及效果………第页第八章服务承诺…………………………………………第页附表一拟投入本工程的主要施工设备表………………第页附表二拟配备本工程的实验和检测仪器设备表………第页附表三劳动力计划表……………………………………第页附表四计划开、竣工日期和施工进度网络图…………第页附表五临时用地表………………………………………第页第一章施工方案与技术措施1.1施工控制测量测量先行是施工管理中的要求,测量工作的质量直接影响到工程的质量,我公司在工程施工管理中,历来注重测量管理工作。
除建立两级测量复核制度外,对本工程还将成立专职测量小组,以确保测量工作高效、优质。
我司计划派遣优秀测量工程师,配备多功能索尼全站仪BJ2高精度水准仪,全程监控跟踪测量,另外在机械综合施工队要求配备专职测量员,配合项目部测量工程师进行测量控制工作,其余各施工组要求有一名兼职测量员,配合测量工程师(如立前视、标识控制点等)跟进测量工作。
1.1.1测量工作程序开工前对业主和设计单位移交的导线点和水准点进行闭合复测,复测合格并经业主和监理工程师签认后方能施工。
测点交接→测点复测→建立施工导线网,布水准控制点→测定排水管线桩→测定边线桩→局部放样。
1.2土方工程1.2.1土方开挖前,应摸清地下管线等障碍物,并应根据施工方案要求,将施工区域内的地上、地下障碍物清除和处理完毕,场地表面要清理平整,做好排水坡度。
土方工程施工前应进行挖、填方的平衡计算,综合考虑土方运距最短、运程合理和各个工程项目的合理工序等,做好土方平衡调配,减少重复挖运。
将余土一次性运到指定弃土场,做到文明施工。
土方开挖前应检查定位放线、排水和降低地下水位系统,合理安排土方运输车的行走路线及弃土场。
1.2.2土方工程施工中,经常测量和校核其平面位置、水平标高和边坡坡度。
平面控制桩和水准控制点应采取可靠的保护措施,定期复测和检查。
土方不应堆放在基坑边缘。
1.2.3土方回填前应清除基底的垃圾、树根等杂物,抽除坑穴积水、淤泥,验收基底标高。
如在耕植土或松土上填方,应在基底压实后再进行。
对填方土料应按设计要求验收后方可填入。
1.2.4填方施工过程中应检查排水措施,每层填筑厚度、含水量控制、压实程度。
填筑厚度及压实遍数应根据土质、压实系数及所用机具确定。
填方施工结束后,应检查标高、边坡坡度、压实程度等。
1.3直埋式保温管工程1.3.1前期组织与准备1、技术准备。
1)熟悉和审查施工图纸①施工图纸是否完整和齐全:施工图纸是否符合国家有关工程设计和施工的方针及政策。
②施工图纸与其说明书在内容上是否一致;施工图纸及其各组成部分之间有无矛盾和错误。
③施工图与其相关的结构图,在尺寸、坐标、标高和说明方面是否一致,技术要求是否明确。
④熟悉工程项目的工艺流程和技术要求,掌握配套施工的先后次序和相互关系;审查施工图纸与其相配合的各分部图纸,坐标和标高尺寸上是否一致,工程施工的质量标准能否满足工程的工艺要求。
2)准备工程施工有关的记录表式,包括《防腐保温施工记录》、《检验记录》、《安全活动记录》、《进货检验记录》等。
3)技术经济条件调查分析包括地方建设生产企业、地方资源、交通运输、水电及其它能源、主要设备,材料和特种物资及他们的生产能力等项目调查。
确保保温管生产原材料的充足供应。
2、劳动组织准备我公司项目部基地靠近项目所在地,生产人员及主要生产机械能保证在最短的时间内进场生产。
1)建立施工项目领导机构根据工程规模、结构特点和复杂程度,确定施工项目领导机构的人选和名额;遵循合理分工与密切协作,因事设职与因职选人的原则,建立有施工经验、有开拓精神和工作效率高的施工项目领导机构。
成立项目经理部进行项目管理。
2)建立精干的工作队伍根据采用的生产组织方式,配备足够数量素质优良、具有丰富经验的工程师,在项目经理的统一调配下,根据工程进度,确定合理的劳动组织,建立相应的专业生产加工队伍。
按照开工日期和劳动力需要量计划,组织工人进场,安排好职工生活,进场前进行操作规程、施工技术、安全、防火和文明施工及环保意识等方面的教育,提高工人素质。
3)做好职工入场教育工作为落实施工计划各技术责任制,按管理系统逐级进行交底。
交底内容包括:工程施工进度计划;各项安全技术措施,降低成本措施和质量保证措施;质量标准和验收规范要求;设计变更和技术核定事项等,都应详细交底,必要时进行现场示范;同时健全各项规章制度,加强遵纪守法教育。
4)办理相关作业许可证。
本工程按照业主公司的要求需要办理相关作业许可证,以便以后工作的顺利开展。
3、物资准备1)根据施工预算的材料分析和施工进度计划的要求,编制建筑材料需要量计划,为施工备料,确定仓库和堆场面积以及组织运输提供依据。
2)施工机具准备。
根据施工方案和进度计划的要求,编制施工机具需要量计划,为组织运输和确定机具停放场提供依据。
3)所有进场的防腐保温材料均应有生产厂家的材质证明书,并经审核合格后方可入库。
1.3.2管材、管件调运1、管材、管件运至施工现场后,集中堆放,管材存放场地应平整,无杂物,无积水并有足够的承载能力,为防止阳光长时间照射和雨淋,需用苫布覆盖,再根据施工生产现场情况,二次倒运到所需地段。
2、在运输过程中应采取相应的保护措施,保证钢管管端坡口及管身不被破坏,吊装时应使用平衡架柔性宽吊带。
3、保温管在任何情况下,严禁在地面上采用自身滚动和拖拉方式搬运与移动。
4、现场材料员(质检员配合)应对管材的外观、几何尺寸、管道质量逐根进行检验,并做好标识记录,不合格的不准使用。
5、预制直埋保温蒸汽管堆放高度不应大于2.0m。
6、预制直埋保温蒸汽管不得受烈日照射、雨淋和浸泡,露天存放时宜用蓬布遮盖。
堆放处应远离热源和火源。
1.3.3管道外运布管1、管材、管件及设备运至施工现场卸车时要使用软吊带吊装,轻吊轻放,避免管道互相碰撞,入槽前管道要放在适当的砂袋拖架上,防止损坏管道外防腐。
2、所有施工机具和设备在行车、吊装、装卸过程中,其任何部位与架空电力线路的安全距离应符合下表规定:34、保温管在装卸过程中不得使管子摔落、自由滚动或沿地面拖拉,防止碰伤、变形和损坏管道外防腐和管口。
5、布管前应测量管口周长、直径,以便匹配对口,管道运输和布管应在管沟堆土的另一侧进行。
6、严格按设计的用管类型和选用的管子的壁厚进行布管。
7、布管过程中,应注意首尾衔接,相邻两管口应呈锯齿形相错开,布管应根据出厂的编号按顺序排列。
1.4管道施工技术及工艺首先进行测量放线,然后用机械分段挖土,完成一段并回填后再开挖另一段。
开挖时严禁扰动槽底土壤,如发生超挖时不能用土回填,如遇淤泥须征询设计及监理同意进行换土处理。
机械挖土预留0.2m厚的土层,用人工清理至设计标高。
当地下水位较高时,沟槽内设置排水沟和集水井,用抽水机抽走,保证在干水的条件下施工。
沟底清理干净后,重新恢复中线,每隔5~10m设木桩。
标好垫层的标高,在垫层施工过程中,桩与桩之间要拉线;管道基础砼按施工规范及图纸要求施工,基础模板采用松木板现场安装。
管材由指定厂家供应,经验收合格后,方可使用。
安装时应纵向拉线,保证直顺度;管内的泥土,砖石,砂浆,木块等杂物应清除干清。
管道接口必须符合设计及规范要求接口应表面平整密实,不得有间断和裂缝,空鼓等现象检查井砌筑时,井壁必须互相垂直,不得有通缝。
必须保证砂浆饱满,灰缝平整,抹面压光不得有空鼓裂缝。
雨水井及其连接管应待铺装石渣垫层后,用人工或小型机械挖坑施工,并回填砂用水冲实,连同石粉稳定层压实。
回填应在管道安装、管基砼、井室砼、井室砌体砂浆强度达到设计标号的80%后进行,管沟回填应两侧对称。
分层填砂、灌水密实,碾压至密实度达到要求。
施工过程中,各路段市政路灯照明跨路配线及交叉口交通信号管线按图纸预埋好,不得遗漏,埋设后按设计做好路面恢复层,其余各层回填按路面结构层分层进行。
1.4.1管道基础施工1、测量中心轴线、标高,并放出基础边线。
在沟底设置水平小木桩,桩顶标高为管道平基混凝土面的标高。
2、钢筋砼雨水管砼基础按照测出的基础边线安装平基侧模板,模板内外打撑钉牢,样式在模板内侧弹线控制混凝土浇筑高度。
3、模板安装时要注意板面平整、拼缝严密,模板与砼相接触的表面应涂扫脱模剂以利模板的拆除。
4、平基浇筑砼时应严格按水平控制桩取面,振捣密实。
浇筑时注意在管中线至两侧各20cm 左右取平,其余可留粗糙面以便和座混凝土接合。
5、质量标准保证项目:基础砼强度满足设计要求,平基面须符合高程及纵坡设计要求,井位基础砼符合设计井底高程。
应注意的质量问题:基础垫层面及基础面严格按设计纵坡取面找平。
1.4.2管道安装1、下管前要清理坑内杂物,砼平基要清洗干净,然后在平基上弹放管道中线,复核平基面标高。
2、下管采用人机配合下管,下管时应将管道安排好,然后对线校正,严格控制中线和标高,对中方法采用中心线法和边线法。
3、管道稳定后应再复核一次流水位高程,符合设计标高后方可进行下一工序。
4、质量标准:保证项目:管道安装时,表面必须顺直,管子接口平顺,符合设计流水位高程。
基本项目:管底不得倒流水,缝宽应均匀,管道内不得有泥土、砖石、砂浆、木块等杂物。
管材不得有裂缝、破损。
1.4.3接口、管带1、钢筋砼排水管接口采用钢丝网水泥砂浆抹带。
管道抹带前应将管口周围清理干净并凿毛,充分湿润。
抹接完成后必须以湿润麻袋覆盖保养,并定期淋水,保养不少于3天。
2、质量标准保证项目:钢筋砼管接口须平直,环形间隙要均匀,灰口应整齐、密实、饱满,不得有裂缝。
抹带接口应表面平整、密实,不得有间断和裂缝、空鼓等。
基本项目:钢筋砼管管道接口要凿毛、清洗干净、钢筋网绑扎要牢固,符合设计要求。
1.4.4进水井、检查井的砌筑1、砌筑各种井前必须将基础面洗涮干净,并定出中心点,划上砌筑位置及标出砌筑高度,便于操作人员掌握。
2、砌筑检查圆井应挂线校核井内径及圆度,收口段高度应事先确定,可按规定每皮砖缩入2cm,即每圈缩入4cm计算,砌一皮砖必须检查一次,看有无偏差。
圆井身及其收口段,必须避免上下层砖对缝。
3、检查井内外壁用1:2水泥砂浆批荡2cm,井底设置流槽。
考虑到井外工作位置狭窄,操作较为困难,应砌筑到50~70cm 就批荡一次,以后随砌随批。
井内壁荡考虑到与排水的配合,流槽的砌筑和批荡,宜有砌筑后立即进行,批荡前必须复测井底高程。
