再生水回用工程施工组织设计
- 格式:doc
- 大小:691.50 KB
- 文档页数:117
凯发新泉水务(泰州)有限公司再生水回用工程施工组织设计编制单位:徐州市政建设集团有限责任公司编写日期:2018年1月5日第一章综合说明第一节工程概况本工程座落在泰州市高港区港城西路南侧,该污水处理厂用地面积为9242.37平方米,其主要建设范围为:综合膜车间、供水泵房及清水池,加药间,变配电间,絮凝沉淀池(预留)工程、围墙工程、园林绿化工程、厂区管网工程、厂区道路工程及安装工程。
该污水处理厂污水处理能力为2500m3/d。
第二节工程现场状况1、工程重点:1) 泰州市在北亚热带湿润气候区,受季风环流的影响,具有明显的季风性特征.因此,为确保施工工期,须合理安排生产计划,制定恰当的施工措施,是本工程重点之一;2)本工程工期较为紧张,合理安排施工机械及人员,灵活调配施工材料是本工程的重点;2、工程难点:由于现场地层情况较为复杂,地下水量大,对地下结构施工造成很大难度,为保证施工进度和质量,合理控制地下水位是本工程的难点之一;与设备安装工程协调施工,是影响本工程施工进度的难点之一。
3、主要工程量注:混凝土:C30(S6);5、工期本工程工期为105日历天计划开工日期:2018年1月计划竣工日期:2018年4月第二节第三节编制依据本工程根据工程招标文件、设计施工图纸、市政建筑安装工程施工及验收规范等有关文件,结合现场踏勘情况和我公司具体情况而编制的。
主要解决和阐述涉及本工程的施工组织管理,主要分部分项工程的施工方法与技术措施,确保工程质量与工程进度措施,创安全生产、文明施工标化管理措施,以及相应的人、财、物力配套计划与投入,对关键部位的施工作了详尽的编写与介绍,目的是确保本工程在科学的管理下,通过有的预控,有组织、有计划地完成既定的各项指标。
第三节第四节编制原则1、根据设计图纸、国家和地方的有关技术规范、规程的规定,认真分析研究,制定切实可行的施工技术措施;2、总体考虑、全面协作,选择适宜本工程条件的施工机械设备和人员,发挥设备人才优势,认真分析,充分比较、论证,合理地规划整个工程的施工程序、技术措施,减小施工干扰,加强各施工工序之间的衔接,提高施工效率,确保施工质量和进度;3、遵循《安全生产法》、《环境保护法》与《地方施工工程文明施工管理验收标准》和其他的法律、法规,做到安全生产无事故、现场清洁无污染;4、认真贯彻执行“百年大计,质量第一”的质量方针,在业主和监理工程师的指导下,优质、高效地完成本工程施工,交给业主一份满意的答卷。

某再⽣⽔输送⼯程施⼯组织设计再⽣⽔输送⼯程_secret 施⼯组织设计(⽅案)报审表编号:06-01 ⼯程名称:国电康平发电有限公司再⽣⽔输送⼯程(F标段)专业监理⼯程师审查意见施⼯组织设计(⽅案)审批表安全部门审批意见:国电康平发电有限公司再⽣⽔输送⼯程F标段管道安装施⼯组织设计施⼯单位:2006年3⽉13⽇⽬录⼀、⼯程概况(⼀)、简况(⼆)、施⼯条件:标段划分、⾃然条件、⽔⽂地质(三)、建筑特征、⼯程量(四)、⼯程施⼯特点、难点(五)、涉及规范、标准⼆、施⼯部署(⼀)、项⽬组织机构(⼆)、施⼯部署⽅案(三)、施⼯总进度计划安排(四)、施⼯组织协调(五)、主要技术经济指标1、施⼯⼯期2、⼯程质量⽬标3、安全⽬标4、场容⽬标5、消防⽬标6、环保⽬标7、施⼯回访、质量保修计划三、施⼯准备(⼀)、技术准备(⼆)、⽣产准备1、现场⽔电、道路、通信安排2、施⼯平⾯部署图3、有关证件的办理、施民扰民问题的解决措施4、原材料订货计划,成品及半成品的进场计划5、机械、设备进场计划6、主要项⽬⼯程量和主要劳动⼒四、主要施⼯⽅案(⼀)、各施⼯流⽔段的划分(⼆)、⼤型机械的选择(三)、测量⽅法(四)、⼟⽅⼯程施⼯⽅法(五)、管道安装施⼯⽅法1、PCCP管安装;2、螺旋钢管安装;3、⽔压试验和冲洗消毒(六)、阀门、排⽓阀、排泥阀等管件安装(七)、附属构筑物(井室和⽀墩)五、主要施⼯管理措施(⼀)、技术管理措施(⼆)、质量保证措施(三)、冬、⾬季施⼯措施(四)、⼯期保证措施(五)、安全⽂明施⼯保证措施(六)、消防保卫措施(七)、环境保护措施六、⼈员资质⼀、⼯程概况(⼀)、简况编制依据:招标⽂件、施⼯图设计、地勘报告、现场踏勘、相关法律法规、施⼯标准及验收规范等。
⼯程名称:国电康平发电有限公司再⽣⽔供⽔⼯程——F标段建设地点:康法交界路家窝棚⾄康平县东关镇嘎叭村(F标段)⼯程规模、性质:14.718km,新建PCCP管道⼯程。
某市城区污水处理厂及再生水回用工程截流干管工程施工组织设计目录第一章施工组织计划1第一节工程概况 1第二节本工程特点、重点分析 1第三节管理组织机构 5第四节技术管理体系 6第二章劳动力和材料投入计划及其保证措施8第一节劳动力投入计划8第二节材料投入计划9第三节劳动力、材料保证措施9第三章机械设备投入计划11第一节机械设备投入计划11第四章施工进度计划保证措施和违约责任承诺13第一节施工进度计划13第二节施工进度保证措施15第三节工期违约责任承诺17第五章施工平面布置及临时设施布置18第一节布置原则及布置依据18第二节料场、仓库、搅拌站布置及标准18 第三节生活、办公用房等临设的布置19第六章安全文明施工措施23第一节安全文明施工措施23第七章质量保证和质量违约责任承诺27第一节质量保证措施及体系27第二节质量违约责任承诺34第八章关键施工技术工艺重点难点分析和解决方案34第一节施工准备34第二节测量放线、施工方法与技术措施35第一章施工组织计划第一节工程概况一、工程概况工程名称:某市城区第二污水处理厂及再生水回用工程截流干管工程工程概况:本工程地处某省某村,(某村西侧、总退水渠北、抽排站东)。
污水管道设计起点为某道路北侧污水管道(X=41960.961,Y=27293.415),终点管道沿污水厂北出口道路中线以西5.0米进行铺设,污水管道沿电厂路南侧红线以南5.0米进行铺设。
第三标段:WJ08#检查井(K0+700)至WJ17#检查井(K1+610)之间的污水管道及检查井、溢流井等的所有施工内容,包括WJ08#检查井、WJ14溢流井的施工。
二、主要工程量本标段全长910m,直径1800钢筋砼污水管通长一道。
检查井10座。
第二节本工程特点、重点分析一、工程量大,施工任务重,工期紧第三标段全长910m,基坑开挖、混凝土浇筑、回填土工作量大、工期紧,施工任务重是本工程的显著特点。
因此,精心设计施工组织计划、科学管理,合理划分施工区段,安排施工顺序,调配充足的人、机、物、料,是保证工程按期完成的关键。
水资源再生工程施工方案一、引言本文档旨在提出水资源再生工程的施工方案。
水资源再生工程旨在有效处理废水,将其加工为再生水资源,实现可持续利用,达到环保和资源节约的目标。
二、施工流程1. 前期准备前期准备- 对工程现场进行勘测和评估,确定施工所需面积和设备需求。
- 制定详细的施工计划,并确保合规性和安全性。
- 申请必要的施工许可证和环境审批文件。
2. 设备安装设备安装- 根据设计方案,安装所需的水处理设备,包括过滤器、沉淀池、反渗透设备等。
- 确保设备的正确连接和稳定运行,并进行必要的测试和调整。
3. 管道布置管道布置- 根据工程要求,布置输水和排水管道,确保管道的合理布局和通畅运行。
- 采用高质量的管材和连接件,严格按照相关标准进行施工。
4. 工艺调试工艺调试- 进行初步的工艺调试,包括调整水处理设备的操作参数和检查工艺流程是否正常。
- 根据水质分析结果进行必要的工艺调整,确保处理效果符合要求。
5. 运营维护运营维护- 建立水资源再生工程的运营管理体系,包括设立操作规程、培训操作人员、定期检查设备等。
- 定期对设备进行维护,保障设备的正常运行和寿命。
三、质量控制1. 施工过程中施工过程中- 严格按照设计方案和施工图纸进行施工,确保工程质量和施工安全。
- 进行现场巡检和验收,及时发现和纠正施工中的问题。
- 建立施工记录和质量检查报告,确保施工过程的可追溯性和总结经验。
2. 设备操作设备操作- 对水处理设备进行操作规程的编制,并进行操作人员的培训。
- 定期对设备进行运行状态的检查和记录,并进行必要的维护和保养。
3. 工艺调试和运营工艺调试和运营- 对工艺调试过程进行记录和分析,形成工艺调整和改进的经验总结。
- 建立水质监测和数据分析的体系,及时发现和处理水质异常情况。
四、环保和安全措施1. 废水处理废水处理- 确保废水处理过程符合环保标准和相关法律法规要求。
- 定期监测废水排放情况,确保排放水质符合要求。

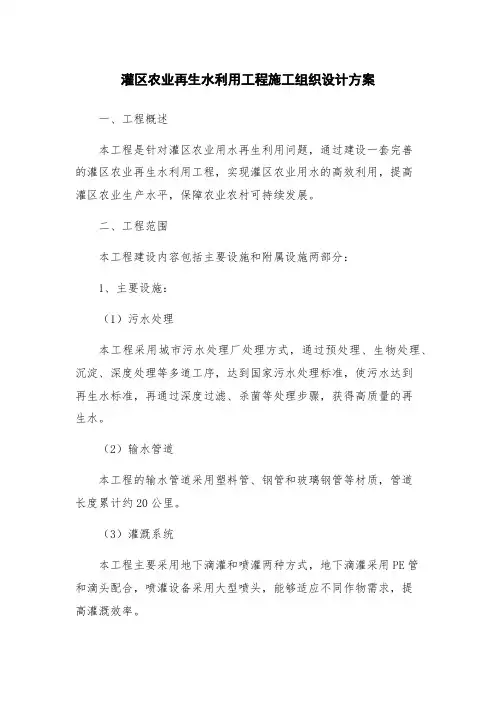

灌区农业再生水利用工程施工组织设计方案一、工程概述本工程是针对灌区农业用水再生利用问题,通过建设一套完善的灌区农业再生水利用工程,实现灌区农业用水的高效利用,提高灌区农业生产水平,保障农业农村可持续发展。
二、工程范围本工程建设内容包括主要设施和附属设施两部分:1、主要设施:(1)污水处理本工程采用城市污水处理厂处理方式,通过预处理、生物处理、沉淀、深度处理等多道工序,达到国家污水处理标准,使污水达到再生水标准,再通过深度过滤、杀菌等处理步骤,获得高质量的再生水。
(2)输水管道本工程的输水管道采用塑料管、钢管和玻璃钢管等材质,管道长度累计约20公里。
(3)灌溉系统本工程主要采用地下滴灌和喷灌两种方式,地下滴灌采用PE管和滴头配合,喷灌设备采用大型喷头,能够适应不同作物需求,提高灌溉效率。
2、附属设施:(1)电气设备本工程建设中需要配备相应的电力系统及其转换器、变压器、开关等设施,以供给工程用电所需。
(2)监控系统为了更好地实现本工程运营调度管理和监测管道压力、水量、水质等数据,本工程配备了视频监控、水质监测和数据采集等设备。
三、施工组织方案1、建设组织机构本工程的建设组织机构应该包括:(1)工程总指挥部:主管本项目的全面建设和管理。
(2)设计部门:根据本项目规划设计方案,制定施工图纸和施工技术方案。
(3)施工队伍:确保工程的质量、进度、安全、降本。
2、施工前准备工作(1)确定施工现场根据工程范围、工程设施等情况,确定祥安机场一期通信工程的施工区域。
(2)深入了解施工地区的气候、地形和地质等情况。
(3)组织对施工人员进行相关培训,强化安全生产、环保、节能等方面的知识和技能。
3、施工过程本工程的施工过程应包括以下几个阶段:(1)基础工程施工工程施工前,需进行地平、修整土地等基础工程施工,确保工程施工的基础设施完整,避免对施工过程带来不良影响。
(2)管道敷设本工程的主要设施包括管道输水系统,重点在于管道的敷设与连接,需要使用熟练的管道安装工,注意排列与布局,确保管道系统的安装牢固、整齐美观,避免出现泄漏、渗水等问题。

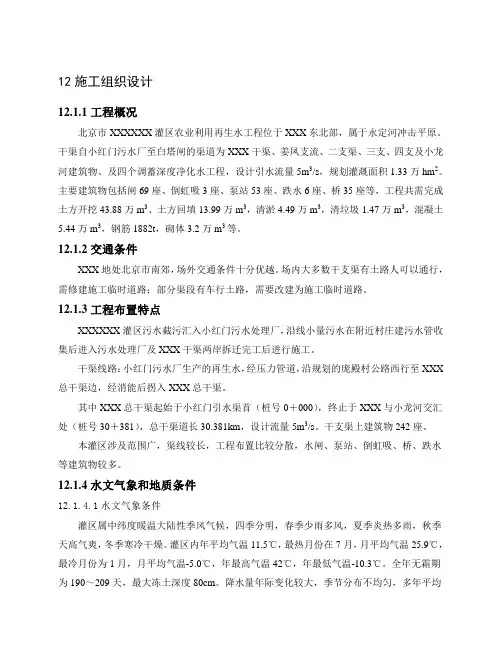

12施工组织设计12.1.1工程概况北京市XXXXXX灌区农业利用再生水工程位于XXX东北部,属于永定河冲击平原。
干渠自小红门污水厂至白塔闸的渠道为XXX干渠、姜凤支流、二支渠、三支、四支及小龙河建筑物、及四个调蓄深度净化水工程,设计引水流量5m3/s,规划灌溉面积1.33万hm2。
主要建筑物包括闸69座、倒虹吸3座、泵站53座、跌水6座、桥35座等,工程共需完成土方开挖43.88万m3、土方回填13.99万m3,清淤4.49万m3,清垃圾1.47万m3,混凝土5.44万m3,钢筋1882t,砌体3.2万m3等。
12.1.2交通条件XXX地处北京市南郊,场外交通条件十分优越。
场内大多数干支渠有土路人可以通行,需修建施工临时道路;部分渠段有车行土路,需要改建为施工临时道路。
12.1.3工程布置特点XXXXXX灌区污水截污汇入小红门污水处理厂,沿线小量污水在附近村庄建污水管收集后进入污水处理厂及XXX干渠两岸拆迁完工后进行施工。
干渠线路:小红门污水厂生产的再生水,经压力管道,沿规划的庞殿村公路西行至XXX 总干渠边,经消能后拐入XXX总干渠。
其中XXX总干渠起始于小红门引水渠首(桩号0+000),终止于XXX与小龙河交汇处(桩号30+381),总干渠道长30.381km,设计流量5m3/s。
干支渠上建筑物242座。
本灌区涉及范围广,渠线较长,工程布置比较分散,水闸、泵站、倒虹吸、桥、跌水等建筑物较多。
12.1.4水文气象和地质条件12.1.4.1水文气象条件灌区属中纬度暖温大陆性季风气候,四季分明,春季少雨多风,夏季炎热多雨,秋季天高气爽,冬季寒冷干燥。
灌区内年平均气温11.5℃,最热月份在7月,月平均气温25.9℃,最冷月份为1月,月平均气温-5.0℃,年最高气温42℃,年最低气温-10.3℃。
全年无霜期为190~209天,最大冻土深度80cm。
降水量年际变化较大,季节分布不均匀,多年平均降雨量538.3mm,主要集中在6~9月,占全年降雨量的87%;汛期降雨量为232.5mm,占全年降水量的83%。

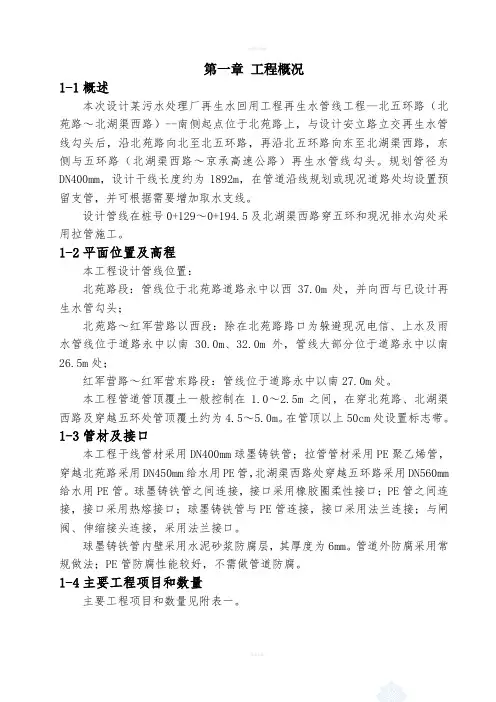

第一章工程概况1-1概述本次设计某污水处理厂再生水回用工程再生水管线工程--北五环路(北苑路~北湖渠西路)--南侧起点位于北苑路上,与设计安立路立交再生水管线勾头后,沿北苑路向北至北五环路,再沿北五环路向东至北湖渠西路,东侧与五环路(北湖渠西路~京承高速公路)再生水管线勾头。
规划管径为DN400mm,设计干线长度约为1892m,在管道沿线规划或现况道路处均设置预留支管,并可根据需要增加取水支线。
设计管线在桩号0+129~0+194.5及北湖渠西路穿五环和现况排水沟处采用拉管施工。
1-2平面位置及高程本工程设计管线位置:北苑路段:管线位于北苑路道路永中以西37.0m处,并向西与已设计再生水管勾头;北苑路~红军营路以西段:除在北苑路路口为躲避现况电信、上水及雨水管线位于道路永中以南30.0m、32.0m外,管线大部分位于道路永中以南26.5m处;红军营路~红军营东路段:管线位于道路永中以南27.0m处。
本工程管道管顶覆土一般控制在1.0~2.5m之间,在穿北苑路、北湖渠西路及穿越五环处管顶覆土约为4.5~5.0m。
在管顶以上50cm处设置标志带。
1-3管材及接口本工程干线管材采用DN400mm球墨铸铁管;拉管管材采用PE聚乙烯管,穿越北苑路采用DN450mm给水用PE管,北湖渠西路处穿越五环路采用DN560mm 给水用PE管。
球墨铸铁管之间连接,接口采用橡胶圈柔性接口;PE管之间连接,接口采用热熔接口;球墨铸铁管与PE管连接,接口采用法兰连接;与闸阀、伸缩接头连接,采用法兰接口。
球墨铸铁管内壁采用水泥砂浆防腐层,其厚度为6mm。
管道外防腐采用常规做法;PE管防腐性能较好,不需做管道防腐。
1-4主要工程项目和数量主要工程项目和数量见附表一。
第二章工程施工特点和难点分析及应对措施2-1施工地段位置重要、交通繁忙本工程管线位置大部分在五环路辅路上,沟槽及拉管施工的工作坑均占现况路面,路上车辆较多且有多个路口,针对这一情况要出具详细、切实可行的交通导改方案,尽量减少对当地交通的影响。
再生水工程施工方案一、工程设计再生水工程的设计需要根据实际情况和要求,充分考虑水质要求、处理工艺、处理规模、用水需求等因素。
在设计过程中,需要与相关部门进行充分沟通,了解法律法规、环保标准等要求,确保设计方案符合当地法规要求。
同时,设计人员需要充分考虑再生水工程的长期运行和维护,设计合理的处理工艺和设备选型,以保证工程的稳定运行和运维管理。
二、施工方案1. 施工组织设计再生水工程的施工需要充分考虑工程的复杂性和特殊性,需要有合理的施工组织设计。
首先需要制定详细的施工计划和进度安排,明确施工的各个阶段和工期,制定施工方案,合理安排施工人员和设备,确保施工进度的顺利推进。
同时,需要合理布置施工现场,确保施工安全和环保要求。
2. 施工工序和方法再生水工程的施工需要遵循科学的工程施工工序和方法。
首先需要进行场地的准备工作,包括清理现场、疏通管线、安装临时设施等。
随后进行主体工程的施工,包括设备安装、管线敷设、建筑结构施工等。
在具体工序中需要严格按照设计要求和安全标准进行操作,确保工程质量和安全。
3. 施工管理再生水工程的施工管理需要建立科学的管理体系,包括施工计划管理、质量管理、安全管理、环保管理等各个方面。
需要指定专门的施工管理人员进行全面管理,落实责任到位,确保施工的质量和进度,并严格遵守相关法规和标准。
三、设备选型再生水工程需要选用合适的设备和技术进行水处理,以确保处理效果和稳定运行。
在设备选型上需要充分考虑处理规模、水质要求、工艺要求等因素,选择合适的膜处理设备、过滤器、消毒设备等。
同时需要注意设备的可靠性和耐久性,确保设备的长期稳定运行。
四、管线布局再生水工程的管线布局需要科学合理,合理的布局能够有效降低管道的阻力,提高管网的运行效率。
在管线布局上需要充分考虑管道材质、管道连接方式、管径大小等因素,确保管线布局合理,方便维护和管理。
五、水质监测与自动控制再生水工程的水质监测和自动控制是保证再生水质量达标和稳定运行的重要手段。
目录第一章、编制依据及投标范围 (1)第二章、工程概况 (3)第三章、施工管理 (4)第四章、施工准备及施工部署 (9)第一节、施工准备 (9)第二节、施工部署 (9)第五章、施工方案 (13)第一节、测量 (13)第二节、给排水管道管道施工 (14)第三节、顶管施工 (23)第四节、勾头工程 (28)第六章、保证质量措施 (32)第七章、安全生产措施及规定 (36)第一节、总则 (36)第二节、施工现场安全技术措施 (37)第三节、消防保卫措施 (37)第八章、文明施工及环境保护 (41)第一节、文明施工 (41)第二节、环境保护 (43)第九章、保证工期措施 (45)第十章、保修及维护 (49)附录 (1)附表一:质量保证体系 (1)附表二:工程质量控制框图 (2)附表三:安全施工管理体系 (3)附表四:项目组织机构图 (4)附件五:赶工措施 (3)附件六:施工进度计划表 (6)第一章、编制依据及投标范围一、编制依据1. 北京酒仙桥再生水厂二期及再生水利用工程招标文件2. 北京酒仙桥再生水厂二期及再生水利用工程施工图纸(北京市市政工程设计研究总院)3.国家及北京市颁发的相关规范、规程及标准图集。
序号名称编号1 《北京市给水排水管道工程施工技术规程》GBJ01-47-20002 《给水排水管道工程施工及验收规范》GB50268-973 《给水排水构筑物施工及验收规范》GBJ141-904 《工程测量规范》GB50026-935 《埋地聚乙烯排水管管道工程技术规程》CECS164:20046 《高密度聚乙烯外保管聚氨酯泡沫塑料预制直埋保温管》CJ/T114―20007 《动力专业标准图集》03R411—28 《给水工程(通用图集)》91SB39 《排水工程(通用图集)》91SB410 《室外消火栓安装》91SB311 《刚性接口给水承插式铸铁管道支墩》03S50412 《砌筑管沟》91SB413 《北京市城市道路工程施工技术规程》DBJ01-45-200014 《室外给水管道附属构筑物》05S50215 《建筑给水排水及采暖工程施工质量验收规范》GB50242-200216 《建筑排水柔性接口铸铁管管道工程技术规程》CECS168:200417 北京市市政基础设施工程资料管理系统04J00818 《市政基础设施工程资料管理规程》配套软件DBJ01-71-200319 《北京市市政工程施工安全操作规范》DBJ01-56-200120 《城镇直埋供热管道工程技术规程》CJ/T114-200021 《北京市建筑安装分项工程施工工艺规程》第四、五册DBJ-01-26-9622 《建筑电气工程施工质量验收规范》GB50303-200223 《华北标办建筑设备安装通用图集》-电气工程92DQ1-92DQ1324 《电气装置安装工程接地装置施工及验收规范》GB50169-92二、投标范围本工程投标范围为由北京酒仙桥再生水厂二期及再生水利用工程项目:(1)厂区工艺水管线工程(2)厂区给水管线工程(3)拆除工程(4)封堵工程(5)勾头工程一、工程概述北京酒仙桥再生水厂二期及再生水利用工程,位于北京市朝阳区七棵树,建设规模15万立方米/天。
再生水工程施工方案一、前言再生水工程是指将城市污水经过一系列处理和净化后再利用的工程。
再生水工程的建设对于缓解城市用水短缺、改善水环境质量、降低用水成本等具有重要意义。
本文将介绍再生水工程的施工方案,包括工程的选址、设计、施工工艺、设备选型等内容,力求全面系统地解决再生水工程建设中所面临的各种问题。
二、再生水工程选址再生水工程的选址是整个工程建设的第一步,选址的合理性与否将直接影响到工程的施工和运行效果。
在选择再生水工程的选址时,需要考虑以下几个方面:1.水源保障:选址地点应保证有充足的污水源供应,确保再生水工程的正常运行。
2.地形条件:选址地点应地势平坦且便于施工作业,降低工程建设的难度。
3.环境保护:选址地点应远离居民区、水源保护区等敏感区域,以防止对周边环境造成污染。
4.交通便利:选址地点应交通便利,便于设备物资的运输和工作人员的出行。
综合考虑以上因素,再生水工程的选址应优先考虑在城市的郊区地带,地势开阔、水源充足、环境相对较好的地方。
三、再生水工程设计再生水工程的设计是工程建设的关键环节,设计的合理性与否将直接影响到工程的施工和运行效果。
在进行再生水工程的设计时,需要考虑以下几个方面:1.水质要求:设计需根据再生水的使用用途确定水质要求,包括COD、BOD、SS、TP、TN 等指标。
2.工艺流程:设计时需确定再生水处理的工艺流程,包括预处理、生物处理、过滤、消毒等工艺单元。
3.设备选型:设计时需根据处理规模和水质要求选择适当的处理设备,包括反渗透膜、紫外灭菌器、气浮机等设备。
4.工程布局:设计时需合理布局工程各单元,以保证工程的运行顺畅和安全。
综合考虑以上因素,再生水工程的设计应以满足水质要求为前提,选择合适的工艺流程和设备,并合理布局工程各单元。
四、再生水工程施工工艺再生水工程的施工工艺是工程建设的核心环节,施工工艺的合理性与否将直接影响到工程的质量和进度。
在进行再生水工程的施工工艺时,需要考虑以下几个方面:1.施工步骤:施工步骤应根据设计方案确定,包括土建施工、设备安装、管道连接等工序。
第一章编制依据1。
1 《施工组织设计》编制主要依据(1)北京市市政工程设计研究总院设计图纸“酒仙桥污水处理厂再生水回用工程热电厂北路(朝阳路~六里屯路)再水管线施工图”。
工程编号:LT78—C2004ZH.(2)公司对工程现场实地考察。
(3)有关国产、进口设备的性能及台班定额。
(4)相关的法律、法规文件规定。
(5)《市政基础设施工程资料管理规程》京建科教[2003]262号1.2 相关技术规范1.2。
1 执行规范、规程⑴工程测量规范GB50026-93⑵市政工程施工技术规范2000版⑶埋地聚乙烯给水管道工程技术规程CJJ101—2004 J362-2004⑷给水排水管道工程施工及验收规范GB50268—97⑸钢筋焊接及验收规范JGJ18-96⑹砌筑砂浆配合比设计规范JGJ/T88-96⑺商品混凝土质量规程DBJ01—6—90⑻北京市给排水管道工程施工技术规程DBJ01—47—2000⑼市政研究总院编制的给水管道通用图集TG41、TG425、TG43、91SB3-给水图集(10)北京市市政工程设计研究总院与北京市排水集团再生水分公司合编的再生水管道附件通用图籍(试用版)。
1。
2。
2 试验检测规程⑴建筑砂浆基本性能试验方法JGJ70—90⑵普通混凝土用砂浆质量标准及检验方法JGJ52-921.2。
3 质量检验评定标准⑴给水排水管道工程质量检验评定标准GB—50268—97⑵混凝土强度检验评定标准GB107-87⑶铸铁检查井盖CJ/T3012-93⑷烧结砖GB/T5101—1998]1.3 规范、规程和标准的使用顺序⑴业主或监理工程师以书面形式发布的本工程专用补充说明。
⑵北京市颁发的地方规范、规程和标准。
⑶设计单位指定的规范、规程和标准。
⑷其他行业部门颁发的规范、规程和标准.⑸国家颁发的规范、规程和标准.第二章工程概况2。
1 工程简介2。
1.1工程名称酒仙桥污水处理厂再生水回用工程热电厂北路(朝阳路~六里屯路)再生水管线2.1。
天津开发区再生水管网拓展工程(东海路、泰达大街、太湖路)给水工程施工组织设计一、编制说明、编制依据:(一)、编织说明本工程为天津泰达新水源科技开发有限公司天津开发区再生水管网拓展工程(东海路、泰达大街、太湖路)给水工程我公司将遵循ISO9002质量管理体系,信守“面向用户、信誉第一、质量第一”的经营宗旨,并以一流的服务,向业主提供最满意的产品。
根据我公司所具备的实力,在此我们对下述内容做出全面、郑重承诺。
1、工程质量执行标准及要求质量标准:执行国家现行给水行业质量评定标准工程质量:达到天津市合格工程标准2、工期目标本工程确保在2009年12月4日至2010年1月13日内顺利完成。
3、安全目标确保安全生产达标,无施工事故,无机械事故,无重大伤亡、火警事故。
4、文明施工目标争取达到天津市市级文明工地。
5、环境保护达到环保要求,严格对易燃、易爆、污染、化学物料的管理。
防止跑冒滴漏的水、油及粉尘的控制,最大限度的减少机械噪音,做好防尘。
不污染环境。
(二)、编制依据1、天津泰达新水源科技开发有限公司天津开发区再生水管网拓展工程(东海路、泰达大街、太湖路)给水工程招标文件。
2、《建筑给水排水及采暖工程施工质量验收规范》GB50242-20023、《建筑机械使用安全技术规程》JGJ33-20014、《施工现场临时用电安全技术规范》JGJ45-885、采用的作业指导书(1)、《给水、燃气、供热管道安装工序作业指导书》(ZGS007-98)(2)、《室外给水燃气管道工程系统试验》(Z/GJS008-98)二、工程概况、工程特点及工程难点1、工程概述(1)、工程名称:天津开发区再生水管网拓展工程(东海路、泰达大街、太湖路)给水工程(2)、工程地点:天津开发区再生水管网拓展工程(东海路、泰达大街、太湖路)(3)、工程内容:沟槽开挖、管道、管件安装、阀门及消防栓安装、井室砌筑、土方回填、水压式验、冲洗消毒等。
(4)、路由情况:天津开发区再生水管网拓展工程(东海路、泰达大街、太湖路)给水工程(5)、施工现场情况:经现场勘察,对地上、地下建构筑物,地下管道、电缆等进行了测量和标识,施工现场已具备“三通一平”条件,人员、机械、材料等准备齐备。
污水再生回用处理项目工程施工设计方案一、方案基础㈠设计依据和设计原则1、设计依据⑴业主提供的原水水质、水量和要求等基础资料;⑵《低压配电的继电保护和自动装置设计规范》(GB50054-92);⑶《电力装置的继电保护和自动装置设计规范》(GB50062-92);⑷《室外排水设计规范》(GB50013-2006);⑸《生活污水排放标准》(GB5749-2006);⑹《给水排水工程结构设计规范》(GBJ69-84);⑺《给水排水设计手册》(1—11册);⑻《地表水环境质量标准》(GB3838-2002);⑼《土壤环境质量标准》(GB15618-1995)。
2、设计原则与要求⑴设计严格执行国家及地方的有关用水法规及经济技术政策,符合建设方提出的相关要求。
⑵选用先进的处理工艺,构筑物的型式及主要设备必须最大限度地满足实用的要求,以确保净水站功能的实现。
⑶设计所选用的原始数据必须准确可靠,并保证必要的安全系数。
⑷设计中在保证工程质量的前提下,尽可能采用合理的措施,降低工程造价和设备运行费用。
设计中根据实际情况在合理、经济、积极、慎重的原则下,力求采用先进的工艺、设备、材料等,以提高工程的质量。
⑸根据运行维护要求,力求使水处理系统易于维护管理,自动化水平要符合实际情况。
⑹处理站设计力求工艺简捷,设备管道布局合理、美观,力求环境整洁、优美、卫生。
布置紧凑合理占地少上马快、建设周期短、管理集中、操作简便、运行费低、运行安全可靠。
㈡编制范围:对被处理水提升后进入净水处理站的管道混合器至纤维滤池出水后1米内的生产性构筑物进行工艺、土建、电气、仪表、自控、及总图等各专业进行方案编制。
厂外供电、排水等由甲方根据现场实际情况另行委托有关单位设计。
㈢设计水量的确定:根据建设方的用水要求,同时考虑远期生产的扩建,研究确定本项目设计处理后水量规模为2万吨/日,考虑1.1的变化系数,则水量按22000m3/d,则流量为Q=22000m3/d=918m3/h。
乡镇再生水厂EPC施工组织设计方案1. 引言随着城市化进程的加快和人口的增长,水资源的稀缺性日益凸显。
为了实现水资源的可持续利用和保护,乡镇再生水厂的建设变得越来越重要。
本文档旨在为乡镇再生水厂的EPC施工组织设计提供指导,并提出相应的施工组织方案。
2. 项目概述乡镇再生水厂EPC施工项目的目标是建设一座能够处理乡镇污水并生产再生水的厂房。
该项目的总投资额为XXX万元,占地面积为XXX平方米。
施工周期为XX 个月。
项目中的主要设备包括XXX、YYY和ZZZ。
3. 施工组织设计3.1 组织架构乡镇再生水厂EPC施工项目的组织架构如下:•项目经理:负责全面统筹协调项目的推进和管理。
•技术负责人:负责项目中技术方面的决策和指导。
•施工队伍:由施工人员、技术人员和管理人员组成,负责具体的施工工作和现场管理。
3.2 施工任务划分乡镇再生水厂EPC施工项目的施工任务划分如下:•土建施工:负责厂房和设备基础的施工工作。
•设备安装:负责主要设备的安装和调试。
•电气工程:负责电气设备的安装和接线。
•自动化系统:负责自动化控制系统的安装和调试。
•管道安装:负责管道系统的安装和联接。
•绿化美化:负责乡镇再生水厂周边环境的绿化和美化。
3.3 施工进度安排根据项目的工期和施工任务划分,制定了具体的施工进度安排。
详细的施工进度表可见附录1。
3.4 施工安全措施乡镇再生水厂EPC施工项目在施工过程中严格遵守相关的安全法规和规范,采取下列施工安全措施:•提供必要的安全培训和教育,确保施工人员具备必要的安全意识和技能。
•配备必要的个人防护装备,如安全帽、安全鞋、手套等。
•设置明显的安全标识和警告标识,指示施工现场的危险区域。
•定期检查施工用具和设备,确保其正常运行和安全使用。
•定期组织安全演习,提高施工人员的应急处理能力。
4. 施工质量保证乡镇再生水厂EPC施工项目在施工过程中注重质量管理,采取下列质量保证措施:•严格按照相关技术标准和规范进行施工,确保施工质量符合要求。
再生水工程施工方案和技术措施目录1.1.1.施工工艺 (2)1.1.2.测定管道中线 (2)1.1.3.沟槽开挖 (2)(1)沟槽开挖工序 (2)1.1.4.管道安装 (4)(1)管道运输 (4)(2)管道装卸 (5)(3)下管 (5)(4)安管顺序 (6)1.1.5.支墩 (7)1.1.6.再生水检查井 (8)1.1.7.水压试验 (9)1.1.8.回填 (10)1.1.再生水工程施工方案和技术措施在本工程四条道路设计中,再生水管道工程主要布置在兖州路(竹贤南路-鸿泽路),其他道路未设计再生水管道。
根据管线规划,兖州路再生水管道位于中西45.5米,再生水管道管径确定为DN800,采用K9级球墨铸铁管及管件。
111施工工艺112.测定管道中线测设管道中线起、终点,检查井位置桩及中心线位控制桩,并在开挖范围外设方向控制桩,在稳固处设间距不大于IOOm的临时水准点。
施工设置的临时水准点、管道轴线控制桩、高程桩必须经复核后才能使用,并要经常校核。
1.2. 3.沟槽开挖(1)沟槽开挖工序1)采用挖掘机并配备人工方法施工。
确定槽底开挖宽度(管道结构宽与两侧工作空间宽之和),根据地质情况开挖边坡采用Ij比例,确定沟槽上口开挖边线。
沟槽施工弃土应随出随清理,沟槽边堆土应距槽边1.5m以上,且堆土高度不宜大于1.5m。
沟槽底土基,要保证其强度和稳定,要夯实达到压实度要求。
沟槽成型后先进行验槽,将槽底夯实,开挖沟槽,应注意保持土的原状结构,严格控制基底高程,避免扰动或超挖基底原状土层。
基底设计标高以上0.2~0.3m 的原状土,应在铺管开挖。
[1300J1600J130。
,DN800洲开蟒面困(柱号0+32H+514,0+960÷1仙1+46IH+70瞰,醵贱)3)对于开槽施工的再生水管道,从其他现状管道下通过,管道之间的空隙难以回填压实,在交叉处再生水管两端砌筑单砖墙,用中粗砂回填密实。
3)沟槽开挖时不应超挖,要求人工清底,放坡、支护、分级应严格按规范要求实施,同时注意对沟槽影响范围内建构筑物的保护。
1.综合说明1.1编制依据1.1.1----市----再生水厂工程施工招标文件的《技术规范》及图纸。
1.1.2----创业环保股份有限公司组织的现场勘察和交底答疑。
1.1.3国家或----市颁发的新的质量检验标准。
《给水排水构筑物施工及验收规范》(GBJ141—90)《给水排水管道工程施工及验收规范》(GB50268—97)《城市污水处理厂工程质量验收规范》(GB50334—2002)《预制混凝土构件质量检验评定标准》(GBJ321—90)《建筑地基基础工程施工质量验收规范》(GB50202—2002)《屋面工程施工质量验收规范》(GB50207—2002)《建筑地面工程施工质量验收规范》(GB50209—2002)《建筑装饰修饰工程质量验收规范》(GB50210—2002)《建筑防腐蚀工程施工及验收规范》(GB50212—2002)《建筑防腐蚀工程质量检验评定标准》(GB50224—95)《建筑工程施工质量验收统一标准》(GB50300—2001)《建筑涂饰工程施工及验收规程》(JGJ/T29—2003)《塑钢门窗安装及验收规范》(JGJ103—96)《机械喷涂抹灰施工规程》(JGJ/T105—96)《建筑工程饰面砖粘结强度检验标准》(JGJ110—97)《外墙饰面砖工程施工及验收规程》(JGJ126—2002)《地基及基础工程施工及验收标准》(GBJ202—83)《砌体工程施工质量验收标准》(GB50203—2002)《混凝土结构工程施工质量验收规范》(GB50204—2002)《钢结构工程施工质量验收规范》(GB50205—2001)《建筑工程冬季施工规程》(JBJ104—97)《地下防水质量验收规范》(GB50208—2002)《城镇供热管网工程施工及验收规范》(CJJ28—2004)《工业金属管道工程质量检验评定标准》(GB502184-93)《工业设备及管道绝热工程质量检验评定标准》(GB50185—93)《工业金属管道工程施工验收规范》(GB50235—97)《建筑给水排水及采暖工程施工质量验收规范》(GB50242—2002)《通风与空调工程施工质量验收规范》(GB50243—2002)《----市直埋式预制保温管道工程施工质量验收标准》(JJG11—94)《城镇直埋供热管道工程技术规程》(CJJ/T81—98)《现场设备、工业管道焊接工程施工及验收规范》(GB50236—98)《电力装置安装工程低压电器施工及验收规范》(GB50254—96)《建筑电气工程施工质量验收规范》(GB650303—2002)1.2编制原则1.2.1严格遵循招标文件、设计图纸、地质资料及国家、部委和地方政府颁布的有关技术规范、规程的规定,认真分析研究,制定切实可行的施工技术措施。
第一章编制依据1.业主提供的招标文件1.1《北小河污水处理厂再生水回用工程-北五环路(北苑路~北湖区西路》招标文件;工程编号:京第06—0183;北京城市排水集团有限责任公司中水分公司—2006年3月1.2《北小河污水处理厂再生水回用工程-北五环路(北苑路~北湖区西路)》施工图设计;工程编号:2005J074—SS00ZS1101ZS;北京市市政工程设计研究总院1.3《北小河污水处理厂再生水回用工程-北五环路(北苑路~北湖区西路)》补充招标文件;北京城市排水集团有限责任公司中水分公司—2006年4月12日1.4《北小河污水处理厂再生水回用工程-北五环路(北苑路~北湖区西路)》招标文件的补充说明;北京城市排水集团有限责任公司中水分公司—2006年4月12日第二章工程概况1.工程简介本工程位于(北苑路~北湖渠西路)朝阳区东北部,本次北五环(北苑路~北湖渠西路)再生水管线第一标段南侧七点位于北苑路上,与设计安立路立交再生水管线勾头后,沿北苑路向北至北五环路,在沿北五环路向东至北湖渠西路,东侧与北五环路(北湖渠西路~京承高速公路)再生水管线第二标段勾头。
规划管径为DN400,设计干线长度约为1892m。
2.工程设计情况2.1管线位置本工程设计再生水管线位置依据北五环路(北苑路~京城高速公路)再生水管线方案设计及北京市规划委员会规划意见书(2005规划市政意字1302号)确定。
具体位置如下:北苑路段:管线位于北苑路道路永中以西37.0m处,并向西与设计再生水管勾头。
北苑路~红军营路以西段:除在北苑路路口处为躲避现况电信、上水及雨水管线位于道路永中以南30.0m、32.0m,管线大部分位于道路永中以南26.5m处;红军营路~红军营路东路(北湖渠西路)段:管线位于道路永中以南27.0m 处。
2.2管材接口及敷设方式本工程干线用管材为球墨铸铁采用K9级T型接口管材,接口采用橡胶圈柔性接口;球墨铸铁管,以及管道与闸阀、伸缩接头连接,均采用法兰接口,拉管管材采用DN450,PE聚乙烯管,球墨铸铁管与聚乙烯管,采用法兰连接。
凯发新泉水务(泰州)有限公司再生水回用工程施工组织设计编制单位:徐州市政建设集团有限责任公司编写日期:2018年1月5日第一章综合说明第一节工程概况本工程座落在泰州市高港区港城西路南侧,该污水处理厂用地面积为9242.37平方米,其主要建设范围为:综合膜车间、供水泵房及清水池,加药间,变配电间,絮凝沉淀池(预留)工程、围墙工程、园林绿化工程、厂区管网工程、厂区道路工程及安装工程。
该污水处理厂污水处理能力为2500m3/d。
第二节工程现场状况1、工程重点:1) 泰州市在北亚热带湿润气候区,受季风环流的影响,具有明显的季风性特征.因此,为确保施工工期,须合理安排生产计划,制定恰当的施工措施,是本工程重点之一;2)本工程工期较为紧张,合理安排施工机械及人员,灵活调配施工材料是本工程的重点;2、工程难点:由于现场地层情况较为复杂,地下水量大,对地下结构施工造成很大难度,为保证施工进度和质量,合理控制地下水位是本工程的难点之一;与设备安装工程协调施工,是影响本工程施工进度的难点之一。
3、主要工程量注:混凝土:C30(S6);5、工期本工程工期为105日历天计划开工日期:2018年1月计划竣工日期:2018年4月第二节第三节编制依据本工程根据工程招标文件、设计施工图纸、市政建筑安装工程施工及验收规范等有关文件,结合现场踏勘情况和我公司具体情况而编制的。
主要解决和阐述涉及本工程的施工组织管理,主要分部分项工程的施工方法与技术措施,确保工程质量与工程进度措施,创安全生产、文明施工标化管理措施,以及相应的人、财、物力配套计划与投入,对关键部位的施工作了详尽的编写与介绍,目的是确保本工程在科学的管理下,通过有的预控,有组织、有计划地完成既定的各项指标。
第三节第四节编制原则1、根据设计图纸、国家和地方的有关技术规范、规程的规定,认真分析研究,制定切实可行的施工技术措施;2、总体考虑、全面协作,选择适宜本工程条件的施工机械设备和人员,发挥设备人才优势,认真分析,充分比较、论证,合理地规划整个工程的施工程序、技术措施,减小施工干扰,加强各施工工序之间的衔接,提高施工效率,确保施工质量和进度;3、遵循《安全生产法》、《环境保护法》与《地方施工工程文明施工管理验收标准》和其他的法律、法规,做到安全生产无事故、现场清洁无污染;4、认真贯彻执行“百年大计,质量第一”的质量方针,在业主和监理工程师的指导下,优质、高效地完成本工程施工,交给业主一份满意的答卷。
第二章施工现场平面布置第四节第一节施工临时设施布置1、施工现场总平面布置原则①既要满足施工,方便施工管理,又要能确保施工质量、安全、进度和环保的要求,不能顾此失彼;②在允许的施工用地范围内布置,避免扩大用地范围,合理安排施工顺序,分期进行施工场地规划,将施工对周边环境影响程度降至最小,将现有场地的作用发挥到最大化;③施工布置需要整洁、有序,同时做好施工废水合理排放,做好防尘、防噪措施,把创建文明施工工地作为宣传的窗口;④场地布置要遵循“三防”原则,消除不安定因素,防火、防水、防盗设施齐全,布置合理;2、场区临时路为节约工期,厂内临时道路结合其规划路进行布置,路宽4~8米。
该临时路沿规划路分层碾压0.5米左右厚的结构层并与厂外路接通。
3、场区上水用水上水方案的选择根据业主提供的临时施工水源的位置而定。
计划用水量主要从混凝土施工用水(养护),砌筑用水,辅助生产施工用水(机械设备用水、施工工艺用水)以及生活和消防用水三项用水量之和来考虑。
4、场区下水排水雨季及汛期应作好排水工作,生产及生活区周围沿施工辅道须设1.0×1.0m 明排水渠,过路处设置Φ500mm过路管;在现场设临时泵站和沉淀池,将集水井的水及时排走。
5、临时用电根据厂外供电条件及厂内施工用电量的需要,在厂内设置1台320kva的变压器,变压器的设置以尽量兼顾多方向的用电为原则,由厂外接入10kv的线路,厂内供电线路的布设沿施工辅道进行。
厂内另配200KW的发电机1台,以防停电而影响施工正常进行。
6、通讯厂内的通讯设施需要对讲机6部,宽带网络一套,配备移动电话数部,用以联络业主、监理、设计以及施工各部门,加强信息化管理。
7、生产、生活区的布置根据施工现场的条件,计划在场区南面征地线以外设置职工生活区及施工队生活区。
在场区内设置砂石料场和搅拌站一座以及加工区两处、存土区1处。
8、施工现场的围蔽厂区实行围蔽围墙砌筑。
场内主要在场区设置一处进出口,在进出口处设置门卫做好施工现场的记录及保卫工作。
二、施工总平面布置施工总平面布置本着因地制宜,便于施工的原则布置,详见平面布置图(附表五)。
第三章施工组织管理机构第一节施工组织管理机构为安全、优质、按期地完成本标段的施工任务,本着精干、高效的原则,同时根据本工程的施工特点及初步拟定的施工程序,将由我公司中理论和实践经验丰富、业务能力强、综合素质高的技术、管理、行政人员及施工人员组成“凯发新泉水务(泰州)有限公司再生水回用工程项目经理部”,实行项目管理,负责工程的组织实施。
具体的组织机构见组织机构框图。
我公司将把本工程列为重点施工项目,在工程实施过程中给予全面指导和人力、物力上的大力支持,并由公司技术发展部及外聘有关专家共同组成项目总控及咨询专家组,施工期间经常进驻现场进行指导。
在项目的组织机构上项目经理部将设置项目经理1名,项目总工程师1名。
同时,项目下配备施工员2名,材料员2名,质检员2名,安全员1名,资料员1名,造价员1名,由项目部各负责人分别对土方班组、钢筋班组、木工班组、泥瓦工班组、水电工班组,脚手架工班组、机械班组、安装班组、壮工班组进行统一管理。
在管理上科学施工,强化指挥,在施工组织落实上采取一切科学有力、切实可行的措施,确保本工程安全、优质、按期完工。
施工组织管理机构职责一、项目经理(1)作为该工程的总负责人,全权管理本项目。
认真组织全体施工人员履行工程施工合同,合理计划好工程承包所规定的期限。
保证本工程所确定的各项目标全部实现。
(2)带头执行企业各项规章制度及有关规定,并组织贯彻实施工作,对各职能岗位的具体工作方案进行决策,并对实施过程进行监控。
(3)落实项目体责任人的责任,准确处理效益、质量、工期、安全、文明施工之间的关系,全面负责,齐抓共管,全权处理项目管理过程中的问题。
(4)做好与建设单位、设计部门、监理部门的全面协调工作。
(5)动态地控制好工程效益,强化资金管理,抓好项目体的各项基础工作,定期分析工程成果并采取相应的措施,高度配置生产要素的优化运行。
(6)合理安排项目人员的岗位分工,抓好岗位责任的落实,搞好项目体人员的收入分配,使分配具有一定的合理性和鼓励性。
(7)组织项目评审评估的内部工作,领导并组织项目管理总结。
二、技术负责人1、对施工生产中的安全、质量、进度等一切技术问题负全面责任,并协助项目经理加强本工程的全面管理。
2、组织项目部有关人员进行施工图自审及交底工作。
3、负责施工项目的技术、质量、计量的标化管理工作,组织学习和贯彻执行有关的技术标准、规范及质量检验标准。
4、负责与业主、设计单位洽谈施工项目的有关技术问题,并负责技术资料的签证。
5、负责对重要分项工程和关键部位进行技术交底,负责技术协调、技术难关处理,并督促落实整改措施。
6、负责审核竣工验收资料和组织绘制竣工图。
7、组织推广应用新技术、新工艺、新材料。
参与调查处理质量事故和安全事故。
8、自觉遵守公司财务制度,加强自身廉正建设,杜绝本工程的一切不正之风和腐败现象。
三、施工员:(1)熟悉工程图纸,参与图纸会审交底工作,组织有关人员对施工组织设计实施方案进行讨论并提出意见,施工组织设计经审批通过后,做到严格按图纸和组织设计施工。
(2)负责申请和组织力量进行临设搭建,包括施工便道、水电管线、排水管沟,现场“五有”等设施的搭建工作。
(3)在总进度计划控制下,积极参与编制工程季、月、旬计划,根据工程进度及时提出机械进出场时间要求,认真编制工程材料、周转设备材料使用需求计划以及劳动力需求计划。
(4)施工组织过程中做到安排合理、安全、文明,向施工班组做好工期、质量、安全生产、落手清等方面上岗交底工作。
(5)以预算工程量为依据,认真签发施工作业任务单,任务单按栏目要求认真填写,在任务单施工内容完成后签署意见,会同有关部门进行考核,根据预算用工量进行严格控制。
(6)认真填写施工日记,做好各种施工资料收集保管工作,及时办理工程杂项签证手续提交有关人员。
(7)在施工过程中。
协调好各工种之间相互配合,组织合理的安排搭接,协调好各种机械的配合工作。
(8)抓好管理区域范围内的现场标准化管理工作,及时组织材料进场与退场工作,注意材料堆放整齐。
四、预算员:1、研究工程合同规定的有关项目,拟定惧工程变更资料,及时办理增加项目。
2、据预算定额,施工进度计划及建安经济规章,技术措施,编好施工图预算,施工预算。
3、认真时行分部、分项、各班组成本分析,工料分析。
4、收售整理好竣工资料,编制施工决算,负责审核工程预算和决算,审核预算时应分析、汇总、列明项目人工计划、材料计划、机械计划、间接分类等管理数据。
5、编制单位工程材料控制计划,上报编制临时设施费指标和现场经费指标,上级公司参与项目部管理责任状制定。
6、参与工程投标工作,主管报价编制,提出保本控制方案和经济对比分析,对标价密。
7、及时收集、整理、测算劳务费单价,为领导决策把提供依据,审核物资采购资金计划,参与企业贯标,达标和公众事务,协助科室领导主办务工作。
参与组织业务培训,执行建经法规,完善职业道德,使预算工、施工核算、施工决算及时准确真实。
五、材料员:1、认真学习建筑材料基本知识和有关建筑材料保管要求,认真负责地收好、保管材料。
2、材料入库时必须做到:检验品名、规格、型号、数量、质量、材质证明;材料与单据相符时及时入库并做好标识,分别作好登记。
3、入库材料应分类堆放,妥善保管,严防受潮、变质、丢失,经常检查仓库的门、窗、锁的完好情况,加强防火、防盗。
4、及时、真实输结算、入账,日清月结,定其盘点,账物相符,发现账、物不符时及时向领导汇报。
5、回收利用好废料、边角料,如:木料头、钢筋头、水泥袋、铁桶等,建立回收台帐。
6、建立领料台帐,指导控制材料消耗,对周转性材料要认真盘点,妥善保管,准确入入帐,没有领导批准,材料不得外借,严禁私人动用材料。
7、保管员对红砖、砂、石、钢筋、白灰、构件等不能进库的材料应认真验收,按总平面布置图的规划位置堆放整齐。
8、对施工操作人员使用的工具、设备要认真入帐,作为工资发放的依据。
做好与其他公司、工地借用材料的往来帐。
六、安全员:(1)认真贯彻执行国家和政府部门制定的劳动保护和安全生产政策、法令、法规及规章制度。
