序号机械或设备名称规格型号数量国别产地制造年份额定功率(KW)生产能力用于施工部位备注1 电焊机BX1-315 2台成都2007 19.8 /管道、支架焊接2 套丝机PT1000 4台成都2007 1 DN25-DN100 管道施工3 开孔机WYZ-100 3台山东2007 1 φ28-φ114电气穿管施工4 滚槽机WYJ-325 3台山东2007 1.1 φ114-φ325 管道施工5 电动切管机WQJ-273 2台广州2007 0.75 φ76-φ273 管道施工6 切割机J3G5-400A 2台广州2007 2.3 φ400 材料切割7 电锤φ8~φ20 10把浙江2007 0.7 φ8~φ20钻孔、固定支架等8 手枪钻φ6~φ10 5把浙江2007 0.45 φ6~φ10钻孔、固定支架等9 管钳450*50 20把承德2006 / 450*50 管道施工10 管钳600*75 20把承德2006 / 600*75 管道施工11 管钳900*100 8把承德2006 / 900*100 管道施工12 台钻φ4~φ20 5台郑州2009 0.5 φ4~φ20 钻孔等13 电动试压泵DY-420/3 2台成都2010 1.5 / 管道试压14 弯管机SWY60-1/2“-2”4台天津2010 /DN25~DN50 管道施工15 手拉葫芦HS-4T,HS-2T4台保定2010 / 3T-5T 吊装施工18 气割设备/ 4套杭州2010 / /材料施工等附件2:序号机械或设备名称规格型号数量国别产地制造年份额定功率(KW)生产能力用于施工部位备注19 管道冲洗水泵专用1台南部20107.5/管道冲洗使用20 钢制梯3M,4M等30台自制2011 / 3m~5m 高空作业21 编码器专用2台设备厂家提供2010 / /22 对讲机/ 12组日本2011 / /手机无信号23 电工成套工具各种规格25套杭州2010 / / 电气施工24 钳工成套工具各种规格10套承德2010 / / 管道施工。
火灾自动报警系统探测器设置规范探测区域的每个房间至少应设置一只火灾探测器。

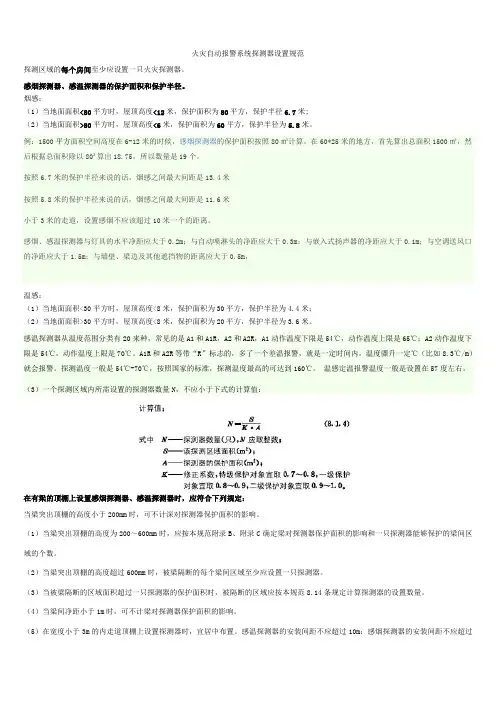

感烟探测器、感温探测器的保护面积和保护半径。
烟感:(1)当地面面积<80平方时,屋顶高度<12米,保护面积为80平方,保护半径6.7米;(2)当地面面积>80平方时,屋顶高度<6米,保护面积为60平方,保护半径为5.8米。
例:1500平方面积空间高度在6-12米的时候,感烟探测器的保护面积按照80㎡计算。
在60*25米的地方,首先算出总面积1500㎡,然后根据总面积除以80²算出18.75,所以数量是19个。
按照6.7米的保护半径来说的话,烟感之间最大间距是13.4米按照5.8米的保护半径来说的话,烟感之间最大间距是11.6米小于3米的走道,设置感烟不应该超过10米一个的距离。
感烟、感温探测器与灯具的水平净距应大于0.2m;与自动喷淋头的净距应大于0.3m;与嵌入式扬声器的净距应大于0.1m;与空调送风口的净距应大于1.5m;与墙壁、梁边及其他遮挡物的距离应大于0.5m,温感:(1)当地面面积<30平方时,屋顶高度<8米,保护面积为30平方,保护半径为4.4米;(2)当地面面积>30平方时,屋顶高度<8米,保护面积为20平方,保护半径为3.6米。
感温探测器从温度范围分类有20来种,常见的是A1和A1R,A2和A2R,A1动作温度下限是54℃,动作温度上限是65℃;A2动作温度下限是54℃,动作温度上限是70℃。
A1R和A2R等带“R”标志的,多了一个差温报警,就是一定时间内,温度骤升一定℃(比如8.3℃/m)就会报警。
探测温度一般是54℃-70℃,按照国家的标准,探测温度最高的可达到160℃。
温感定温报警温度一般是设置在57度左右。
(3)一个探测区域内所需设置的探测器数量N,不应小于下式的计算值:在有梁的顶棚上设置感烟探测器、感温探测器时,应符合下列规定:当梁突出顶棚的高度小于200mm时,可不计深对探测器保护面积的影响。
消防系统设备安装施工方案1工程特性1。
1消防供水系统消防供水系统包括地下建筑消火栓给水系统和地面建筑消火栓给水系统。
地下建筑消火栓给水系统包括地下厂房、副厂房、主变洞、母线洞、尾闸洞室内消火栓给水系统及500KV 细水喷雾灭火系统.地面建筑消包括GIS和继保楼气体灭火系统。
1。
2 机电设备消防系统机电设备消防系统由水喷雾消防和其它消防方式组成.该系统主要由水泵、阀门、管路和喷头组成。
主要为:发电机水喷雾消防、主变水喷雾消防、SFC输入输出变水喷雾消防、500KV出线洞低压电缆侧细水喷雾灭火系统及地面GIS和继保楼气体灭火系统。
其中地面GIS和继保楼气体灭火系统由于没有安装资质,我部将采取外协分包,此部分的施工技术方案将由外协分包商编写,再由我方即时上报.发电机水喷雾消防水源从技术总管上引取,水喷雾设备和雨淋阀等由EM1标供货商供货,设备布置在中间层,负责安装和试验。
主变水喷雾消防水源取自主厂房技术供水总管,然后至位于主变洞内12.8m高程的消防水泵。
水喷雾设备和雨淋阀等由变压器制造厂供货,3台消防水泵由业主提供,管路和阀门由我部提供,负责安装和调试。
SFC输入输出变水喷雾消防水源也取自位于主变洞内的消防水泵,水喷雾设备和雨淋阀设备等由我部提供并负责安装和调试。
500KV出线洞低压电缆侧细水喷雾灭火系统,消防水泵布置在柴油机房后侧水泵房内,泵房内设有集水箱为500KV出线洞低压电缆侧细水喷雾灭火系统提供水源,水箱水源取自压力钢管上。
水喷雾喷头、雨淋阀、管路等均由厂家提供.2 工程量消防系统设备主要安装工程量见表2。
1—1。
3、编制依据3。
1依据GE设计施工图纸、华东院设计施工图纸及厂家提供的技术资料。
3。
2依据机电设备安装合同技术条款要求。
3.3 由于GE对机电消防设备安装没有提供现场安装作业指导书,因此在编制机电消防系统设备安装方案时主要参照施工图纸要求和遵循以下标准和规范:《工业金属管道工程施工及验收规范》GB50235—97《现场设备、工业管道焊接工程施工验收及规范》GB50236-98《建筑设计防火规范》GBJ16-87(2001版)《水利水电工程设计防火规范》SDJ278—90《建筑灭火器配置设计规范》GBJ140—90《自动喷水灭火系统施工验收及规范》GB50261GE 《ASME焊接规范》4、消防系统设备安装施工方案4.1 施工准备4。

消防设备配置清单
一、前言
为了确保消防安全,加强火灾预防和应急处置能力,依据《中华人民共和国消防法》及相关规定,结合本单位的实际需求,制定本消防设备配置清单。
本清单旨在明确消防设备的种类、数量、规格和摆放位置,以便于消防安全管理。
二、消防设备配置要求
根据《建筑设计防火规范》和《消防设施设计规范》,消防设备配置应符合以下要求:
1. 设备应具备国家消防产品质量检验部门出具的检验报告和合格证书;
2. 设备应符合国家和行业相关标准;
3. 设备应具备良好的运行稳定性和可靠性;
4. 设备应易于操作和维护;
5. 设备应具备一定的防护能力,以应对突发事件。
三、消防设备配置清单
以下是根据单位实际情况制定的消防设备配置清单:1. 灭火器材
2. 消防设施
3. 消防监控设备
四、使用与维护
1. 消防设备应定期进行维护和检查,确保设备处于良好的工作状态;
2. 消防设备操作人员应经过专业培训,熟悉设备的使用方法和操作流程;
3. 消防设备使用过程中发现故障,应立即停用并进行维修;
4. 消防设备应存放在通风、干燥、易于取用的位置;
5. 消防设备应定期进行消防演练,提高应对火灾的能力。
五、总结
本消防设备配置清单旨在为消防安全提供有力保障,确保单位
在火灾发生时能够迅速、有效地进行处置。
各单位应根据实际情况,合理调整消防设备配置,并严格执行消防法规,确保消防安全。

(扩展版)消防系统施工进度表一、项目概述本项目旨在构建一套完善的消防系统,以确保建筑物的安全与合规。
消防系统包括火灾自动报警系统、自动灭火系统、应急照明和指示标志、疏散通道和安全出口、消防给水和消火栓系统、防烟排烟系统等。
二、施工进度安排1. 前期准备- 设计审查:完成消防系统设计方案的审查,确保方案符合国家标准和行业规定。
- 材料采购:根据设计方案,采购所需的消防设备、材料等。
- 人员培训:对施工人员进行消防系统相关知识的培训,确保施工人员具备相应的技能和素质。
- 预计耗时:10个工作日2. 施工阶段第一阶段:火灾自动报警系统施工- 设备安装:安装火灾探测器、手动报警按钮、消防联动控制器等设备。
- 布线:进行火灾自动报警系统的布线工作,包括探测器与手动报警按钮之间的布线以及与消防联动控制器之间的布线。
- 系统调试:完成火灾自动报警系统的调试工作,确保各设备之间的联动正常。
- 预计耗时:15个工作日第二阶段:自动灭火系统施工- 设备安装:安装自动灭火装置,如喷淋头、灭火剂储存装置等。
- 布线:进行自动灭火系统的布线工作,包括喷淋头与灭火剂储存装置之间的布线。
- 系统调试:完成自动灭火系统的调试工作,确保各设备之间的联动正常。
- 预计耗时:15个工作日第三阶段:应急照明和指示标志施工- 设备安装:安装应急照明灯具和疏散指示标志。
- 布线:进行应急照明和指示标志的布线工作。
- 系统调试:完成应急照明和指示标志的调试工作,确保其正常工作。
- 预计耗时:10个工作日第四阶段:疏散通道和安全出口施工- 施工内容:确保疏散通道畅通,安装安全出口指示标志。
- 预计耗时:10个工作日第五阶段:消防给水和消火栓系统施工- 设备安装:安装消防水泵、消防水池、消火栓等设备。
- 布线:进行消防给水和消火栓系统的布线工作。
- 系统调试:完成消防给水和消火栓系统的调试工作,确保其正常工作。
- 预计耗时:20个工作日第六阶段:防烟排烟系统施工- 设备安装:安装防烟风机、排烟风机、防烟排烟管道等设备。

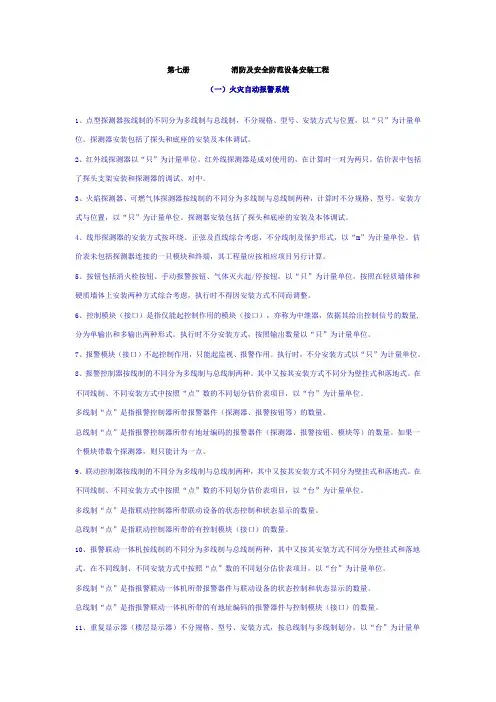

第七册消防及安全防范设备安装工程(一)火灾自动报警系统1、点型探测器按线制的不同分为多线制与总线制,不分规格、型号、安装方式与位置,以“只”为计量单位。
探测器安装包括了探头和底座的安装及本体调试。
2、红外线探测器以“只”为计量单位。
红外线探测器是成对使用的,在计算时一对为两只。
估价表中包括了探头支架安装和探测器的调试、对中。
3、火焰探测器、可燃气体探测器按线制的不同分为多线制与总线制两种,计算时不分规格、型号,安装方式与位置,以“只”为计量单位。
探测器安装包括了探头和底座的安装及本体调试。
4、线形探测器的安装方式按环绕、正弦及直线综合考虑,不分线制及保护形式,以“m”为计量单位。
估价表未包括探测器连接的一只模块和终端,其工程量应按相应项目另行计算。
5、按钮包括消火栓按钮、手动报警按钮、气体灭火起/停按钮,以“只”为计量单位,按照在轻质墙体和硬质墙体上安装两种方式综合考虑,执行时不得因安装方式不同而调整。
6、控制模块(接口)是指仅能起控制作用的模块(接口),亦称为中继器,依据其给出控制信号的数量,分为单输出和多输出两种形式。
执行时不分安装方式,按照输出数量以“只”为计量单位。
7、报警模块(接口)不起控制作用,只能起监视、报警作用。
执行时,不分安装方式以“只”为计量单位。
8、报警控制器按线制的不同分为多线制与总线制两种。
其中又按其安装方式不同分为壁挂式和落地式。
在不同线制、不同安装方式中按照“点”数的不同划分估价表项目,以“台”为计量单位。
多线制“点”是指报警控制器所带报警器件(探测器、报警按钮等)的数量。
总线制“点”是指报警控制器所带有地址编码的报警器件(探测器、报警按钮、模块等)的数量。
如果一个模块带数个探测器,则只能计为一点。
9、联动控制器按线制的不同分为多线制与总线制两种,其中又按其安装方式不同分为壁挂式和落地式。
在不同线制、不同安装方式中按照“点”数的不同划分估价表项目,以“台”为计量单位。
海湾消防模块安装接线示意图(整理齐全)海湾100B声光报警器安装接线示意图HX-100B声光报警器是海湾报警系统最为常用的一个产品,今天海湾消防设备工程师将为大家讲解海湾100B声光报警器安装示意图和接线示意图。
海湾100B火灾声光警报器外形示意图如图2-19:HX-100B火灾声光警报器采用壁挂式安装,在普通高度空间下,以距顶棚处为宜。
火灾声光警报器接线端子示意图如图2-20:其中:Z1、Z2:与火灾报警控制器信号二总线连接的端子,对于HX-100A型火灾声光警报器,此端子无效D1、D2:与DC24V电源线连接的端子,无极性S1、G:外控输入端子可以利用手动火灾报警按钮的无源常开触点直接控制编码型的火灾声光警报器启动,系统接线示意图如图2-21:布线要求:信号二总线Z1、Z2采用阻燃RVS型双绞线,截面积≥1.0mm2;电源线D1、D2采用阻燃BV线,截面积≥1.5mm2;S1、G采用阻燃RV线,截面积≥0.5mm2。
HX-100B/T火灾声光警报器信号总线和电源线与警报器底壳端子连接处应做密封处理(这种方式中,消火栓按钮按下,O、G端输出DC24V电源,可直接控制消防泵的启动,泵运行后,泵控制箱上的无源动作触点信号通过I、G端返回按钮,可以点亮按钮上的绿色回答指示灯。
当设备启动电流大于100mA时,应通过GST-LD-8302切换模块进行转换,通过GST-LD-8302转换直接启泵方式应用示意图如图2-14所示:海湾消防按钮接线及应用示意图海湾报警之家 / 2012-10-16海湾报警之家工程师本节将为大家讲解海湾消防按钮的接线示意图,海湾消防报警按钮常用型号有:J-SAM-GST9121和J-SAM-GST9122两种。
一、J-SAM-GST9121海湾消防按钮接线示意图手动火灾报警按钮外接端子示意图如图2- 7。
其中:Z1、Z2:无极性信号二总线接线端子。
K1、K2:额定DC30V/100mA无源常开输出端子,当报警按钮按下时,输出触点闭合信号,可直接控制外部设备。
