交付使用资产核算
- 格式:pptx
- 大小:831.11 KB
- 文档页数:46
大连经济技术开发区财政局关于进一步完善财政投资基本建设工程竣工财务决算和明确交付使用资产的核算规则有关建设单位:为进一步加强基本建设工程财务和资产管理,完善财务决算程序,现将《关于进一步完善财政投资基本建设工程竣工财务决算和明确交付使用资产的核算规则》印发给你们,请遵照执行。
二○○五年十二月二十二日为进一步完善财政投资基本建设项目财务核算,促进行政事业单位加强对基本建设过程中形成的固定资产进行管理,妥善处理历史遗留问题,根据《国有建设单位会计制度》规定,结合开发区实际,明确如下核算规则。
一、工程竣工财务决算规则(一)建设单位在办理竣工验收和资产移交手续之前,必须根据“建筑安装工程投资”、“设备投资”、“待摊投资”和“其他投资”的情况,计算交付使用资产的实际成本,编制交付使用资产明细表,作为财政投资基本建设项目竣工财务决算报告的内容装入决算,同时作为办理资产(工程)移交证书的内容。
交付使用资产明细表一般分为“房屋或建筑物类固定资产明细表”、“设备类固定资产明细表”(包括动力或生产类设备、运输设备及其他不需要安装的设备、工具、器具、家具等设备)及“非固定资产及其他代管类资产明细表”。
交付使用资产成本,按如下内容计算:1. 房屋或建筑物等固定资产成本,包括建筑工程成本、应分摊的待摊投资,即:房屋建筑物等固定资产成本=建筑工程成本+建筑工程成本/(建筑工程成本+动力设备等需要安装设备成本)×待摊费用2. 设备类固定资产成本。
(1)动力和生产类设备等固定资产成本,包括需要安装设备的采购成本;安装工程成本;设备基础、支柱等建筑工程成本;应分摊的待摊投资,即动力设备等需要安装设备成本=动力设备等需要安装设备成本+动力设备等需要安装设备成本/(建筑工程成本+动力等需要安装设备成本)×待摊费用(2)运输和其他不需要安装的设备、工具、器具、家具等固定资产成本,包括采购成本,不分摊待摊投资。
3. 其他代管类资产成本,主要由行政事业单位代管的农田水利设施等,成本主要包括建筑工程成本、待摊投资。
我们只分享有价值的知识点,本文由梁老师精心收编,大家可以下载下来好好看看!

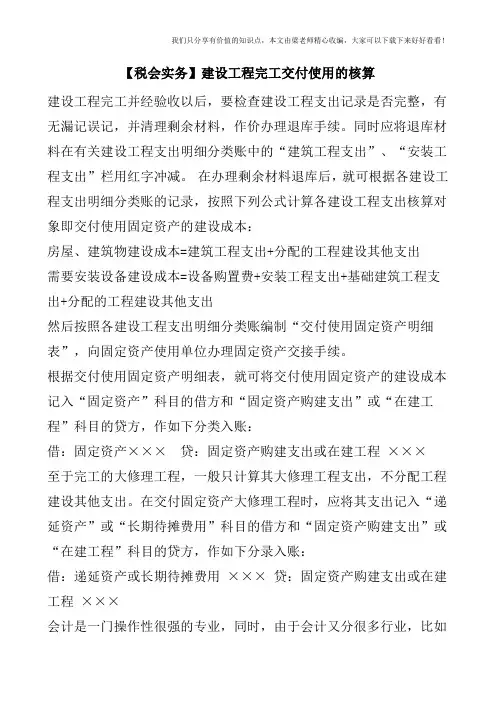

【税会实务】建设工程完工交付使用的核算
建设工程完工并经验收以后,要检查建设工程支出记录是否完整,有无漏记误记,并清理剩余材料,作价办理退库手续。
同时应将退库材料在有关建设工程支出明细分类账中的“建筑工程支出”、“安装工程支出”栏用红字冲减。
在办理剩余材料退库后,就可根据各建设工程支出明细分类账的记录,按照下列公式计算各建设工程支出核算对象即交付使用固定资产的建设成本:
房屋、建筑物建设成本=建筑工程支出+分配的工程建设其他支出
需要安装设备建设成本=设备购置费+安装工程支出+基础建筑工程支出+分配的工程建设其他支出
然后按照各建设工程支出明细分类账编制“交付使用固定资产明细表”,向固定资产使用单位办理固定资产交接手续。
根据交付使用固定资产明细表,就可将交付使用固定资产的建设成本记入“固定资产”科目的借方和“固定资产购建支出”或“在建工程”科目的贷方,作如下分类入账:
借:固定资产×××贷:固定资产购建支出或在建工程×××
至于完工的大修理工程,一般只计算其大修理工程支出,不分配工程建设其他支出。
在交付固定资产大修理工程时,应将其支出记入“递延资产”或“长期待摊费用”科目的借方和“固定资产购建支出”或“在建工程”科目的贷方,作如下分录入账:
借:递延资产或长期待摊费用××× 贷:固定资产购建支出或在建工程×××
会计是一门操作性很强的专业,同时,由于会计又分很多行业,比如。

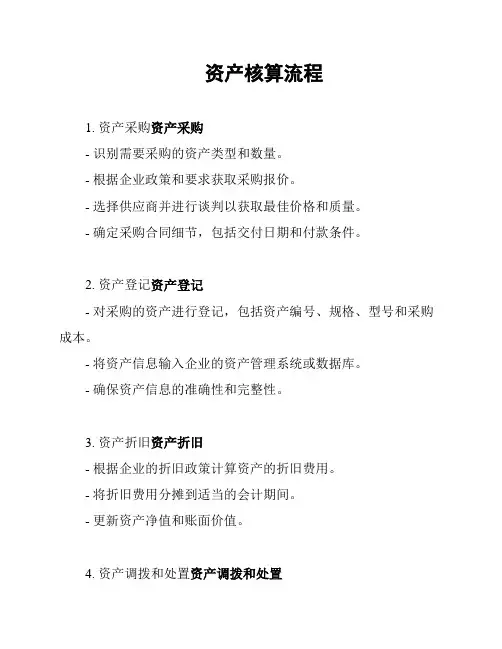

资产核算流程
1. 资产采购资产采购
- 识别需要采购的资产类型和数量。
- 根据企业政策和要求获取采购报价。
- 选择供应商并进行谈判以获取最佳价格和质量。
- 确定采购合同细节,包括交付日期和付款条件。
2. 资产登记资产登记
- 对采购的资产进行登记,包括资产编号、规格、型号和采购成本。
- 将资产信息输入企业的资产管理系统或数据库。
- 确保资产信息的准确性和完整性。
3. 资产折旧资产折旧
- 根据企业的折旧政策计算资产的折旧费用。
- 将折旧费用分摊到适当的会计期间。
- 更新资产净值和账面价值。
4. 资产调拨和处置资产调拨和处置
- 根据需要,将资产从一个部门或地点调拨到另一个部门或地点。
- 识别需要处置的资产,如报废、出售或捐赠。
- 完成相应的调拨和处置手续,包括更新资产登记和账簿。
5. 资产盘点资产盘点
- 定期进行资产盘点,以核对实际资产数量和资产登记信息。
- 标记丢失或损坏的资产,并更新资产记录。
- 解决资产差异和异常情况。
6. 报告和分析报告和分析
- 准备资产相关的报告,如资产负债表和利润表。
- 分析资产的价值、利用率和折旧情况。
- 提供对资产管理改进的建议和建议。
以上是一个资产核算流程的概述,它有助于企业清晰地了解和管理其资产。
实施有效的资产核算流程可以确保资产的准确登记、折旧计算和处置,进而提高企业的运营效率和投资决策的准确性。
大连经济技术开发区财政局关于进一步完善财政投资基本建设工程竣工财务决算和明确交付使用资产的核算规则有关建设单位:为进一步加强基本建设工程财务和资产管理,完善财务决算程序,现将《关于进一步完善财政投资基本建设工程竣工财务决算和明确交付使用资产的核算规则》印发给你们,请遵照执行。
二○○五年十二月二十二日为进一步完善财政投资基本建设项目财务核算,促进行政事业单位加强对基本建设过程中形成的固定资产进行管理,妥善处理历史遗留问题,根据《国有建设单位会计制度》规定,结合开发区实际,明确如下核算规则。
一、工程竣工财务决算规则(一)建设单位在办理竣工验收和资产移交手续之前,必须根据“建筑安装工程投资”、“设备投资”、“待摊投资”和“其他投资”的情况,计算交付使用资产的实际成本,编制交付使用资产明细表,作为财政投资基本建设项目竣工财务决算报告的内容装入决算,同时作为办理资产(工程)移交证书的内容。
交付使用资产明细表一般分为“房屋或建筑物类固定资产明细表”、“设备类固定资产明细表”(包括动力或生产类设备、运输设备及其他不需要安装的设备、工具、器具、家具等设备)及“非固定资产及其他代管类资产明细表”。
交付使用资产成本,按如下内容计算:1. 房屋或建筑物等固定资产成本,包括建筑工程成本、应分摊的待摊投资,即:房屋建筑物等固定资产成本=建筑工程成本+建筑工程成本/(建筑工程成本+动力设备等需要安装设备成本)×待摊费用2. 设备类固定资产成本。
(1)动力和生产类设备等固定资产成本,包括需要安装设备的采购成本;安装工程成本;设备基础、支柱等建筑工程成本;应分摊的待摊投资,即动力设备等需要安装设备成本=动力设备等需要安装设备成本+动力设备等需要安装设备成本/(建筑工程成本+动力等需要安装设备成本)×待摊费用(2)运输和其他不需要安装的设备、工具、器具、家具等固定资产成本,包括采购成本,不分摊待摊投资。
3. 其他代管类资产成本,主要由行政事业单位代管的农田水利设施等,成本主要包括建筑工程成本、待摊投资。

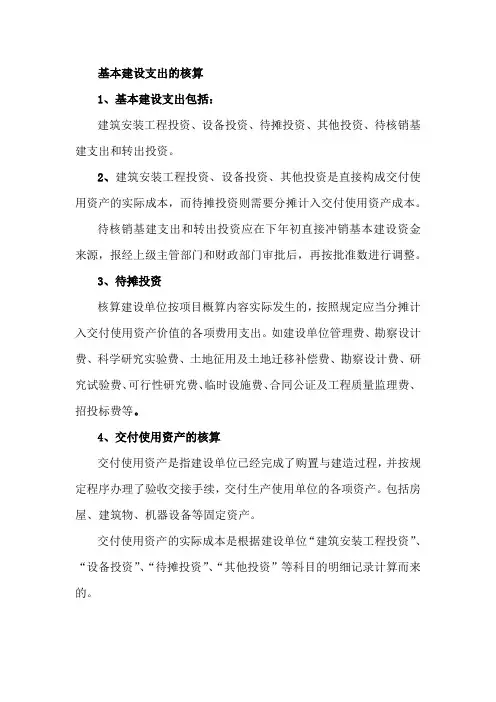

基本建设支出的核算
1、基本建设支出包括:
建筑安装工程投资、设备投资、待摊投资、其他投资、待核销基建支出和转出投资。
2、建筑安装工程投资、设备投资、其他投资是直接构成交付使用资产的实际成本,而待摊投资则需要分摊计入交付使用资产成本。
待核销基建支出和转出投资应在下年初直接冲销基本建设资金来源,报经上级主管部门和财政部门审批后,再按批准数进行调整。
3、待摊投资
核算建设单位按项目概算内容实际发生的,按照规定应当分摊计入交付使用资产价值的各项费用支出。
如建设单位管理费、勘察设计费、科学研究实验费、土地征用及土地迁移补偿费、勘察设计费、研究试验费、可行性研究费、临时设施费、合同公证及工程质量监理费、招投标费等。
4、交付使用资产的核算
交付使用资产是指建设单位已经完成了购置与建造过程,并按规定程序办理了验收交接手续,交付生产使用单位的各项资产。
包括房屋、建筑物、机器设备等固定资产。
交付使用资产的实际成本是根据建设单位“建筑安装工程投资”、“设备投资”、“待摊投资”、“其他投资”等科目的明细记录计算而来的。
