景观及绿化工程关键施工技术、工艺及工程项目实施的重点、难点和解决方案
- 格式:doc
- 大小:57.35 KB
- 文档页数:22
关键施工技术、工艺及工程实施的重点、难点和解决方案9。
1 关键技术、工艺和解决方案1、地下水控制技术:拟在基坑周边设置环形明沟及多个集水井,集水井在基坑转角处或与中部 20~25 米处设置,组成基坑排水系统,以便用潜水泵及时将沟槽内的水排出,以确保坑底不积水和便利施工。
在土方开挖过程中可根据基坑水的情况在基坑周边及坑中设置明沟,随挖土深度逐层开挖,保证明沟始终低于基坑 300—400,并设置集水井,集水井始终低于基坑 600—800。
设专人负责把集水井中的水用潜水泵排出基坑,随有随排,确保基坑无积水。
2、混凝土裂缝控制技术:详见本施工组织设计第 5。
17。
8。
3.1 节“混凝土工程裂缝防治” .3、大直径钢筋直:详见本施工组织设计第 5。
10.1。
5 节“滚轧直螺纹连接”。
4、早拆模板施工技术:设计早拆模后的支持系统,在拆模后始终稳固,不受影响。
5、管线综合布置技术:管线布置综合平衡技术是施工管理技术,随着建筑工程施工图纸电子版的应用,为施工过程控制以及竣工资料整理提供了较好的条件。
为了更好地落实和调整工程建设方、监理及设计的各项要求,合理分布机电工程各专业管线的位置,在设计交底和综合审图阶段,采用机电管线综合平衡技术,可以最大限度实现设计和施工之间的衔接,为有效协调各机电专业分包方的施工提供技术支持,为施工的顺利进行创造条件.6、绿色施工技术:一、节能措施⑴节能一般措施①建筑材料的选用应缩短运输距离,减少过程中的能源消耗。
工程施工使用的材料宜就地取材,距施工现场 500km 以内生产的建筑材料用量原则上占工程施工使用材料总重量的 70%以上。
②优先使用国家、行业推荐的节能、高效、环保的施工设备和机具,如选用变频技术的节能施工设备等.③施工现场分别设定生产、生活、办公和施工设备的用电控制指标,定期进行计量、核算、对比分析,并有预防和纠正措施。
④在施工组织设计中,合理安排施工顺序、工作面,以减少作业区域的机具数量,相邻作业区充分利用共有的机具资源。
第八章关键施工技术、工艺及工程项目实施的重点、难点和解决方案(一)园林绿化施工关键技术和措施我单位进场后主要是种植土填土及整理土方,项目部将严格按照绿化用地的要求进行土方整理和弃置余方.绿化用地经过自检后报请监理单位验收,通过后方进行下道工序施工。
1、土地的平整、翻耕(1)换种植土。
关键设计要求和现场情况,结合种植要求更换种植土,均厚30CM。
换土后压实,使密度达80﹪以上,以免应沉降产生坑洼和高低不平。
(2)整形、施基肥及翻耕。
结合观赏和实际要求进行绿地造型。
草地平整要顺地形和周围环境,整成龟背形,斜坡形。
陡度为205-3﹪,边缘低于路面或道牙3-5CM,表面平整无坑洼;花坛地面高出所在地面5—10CM.平整后撒施基肥,基肥由堆沤蘑菇肥、堆沤木屑,加3﹪过磷酸钙和4﹪尿素混合堆沤而成,而量控制在10KM/M2左右,施肥后进行一次约30CM深的耕翻,使肥与土充分混合,做到肥土相融,从而提高土壤养分,使土壤疏松,通气良好.(3)场地地形、耕翻完毕后经甲方代表和监理人员验收签字可进行下道工序.2、绿化种植在种植之前,请甲方和监理人员到苗木场确定苗木,并在苗木运到工地时经甲方和监理人员复核确认后,进行栽植,具体苗木规格,数量见绿化苗木表。
绿化种植由先种大规格苗木,后种小规格。
由高到矮的顺序。
先种植大树,然后依次栽植乔木植物、造型灌木、地被植物、草皮。
并在种植过程中,采取各种切实可行的措施,尽量减少施工过程中的苗木损坏量,提高苗木存活率,降低施工成本.(1)大树种植①点放样。
采用方格网络,按照设计图纸定出每株大树的种植位置.打桩并标明树种,坑径。
②种植穴。
以所定桩点为中心沿四周向下挖坑,坑的大小依土球规格及根系情况而定。
坑径比土球大16—20CM,坑的深度比土球高度深10-20CM.种植穴规格参照表1(树木树穴规格表一)。
挖穴时小心施工,发现电线,管线时必须停止操作,及时找有关部门配合解决.挖穴时,清除瓦砾垃圾,换种植土,并根据土质情况和植物生长特点施放基肥,基肥必须与泥土充分搅拌,施肥量参照表2(树木基肥使用量表)③大树挖掘、包装、吊运。
针对项目实际,对关键施工技术、工艺及重点、难点的分析和解决方案一、关键施工阶段控制1、施工准备阶段在接到中标通知后,即可完成现场临建的建设,人员、机械设备、物资进场,编制实施性组织设计、成立项目部;进行现场调查工作,图纸与现场相结合,确定分段施工范围和施工、交通组织方法;根据施工计划提出周密的材料使用计划和机械使用计划;完成地上、地下管线及障碍物详细调查。
合理选择多个苗木供应商。
2、苗木栽植确保栽植施工顺利进行,根据已有的供应商择优供货,安排专业人员负责材料的采购、运输、保管、确保工程需要,坚决杜绝停工待料现象发生。
工程所需的各种材料,根据材料的性质和价格,分别做好事先订购,并做一定数量的储备。
合理安排运输车辆,确保各个路段栽植顺利有序进行。
3、修剪成型阶段在劳动力的安排上,一方面,考虑安排两班交替连续施工的力量,以便充分利用有限的日历天数,满足工期要求;另一方面,也是更重要的一点即是让操作人员接受公司统一组织的技术培训,并参加考核,做到持证上岗。
对于所使用的先进的施工机具,了解其性能以熟练操作,提高每个工人的劳动效率。
同时抓前期技术准备,让每一区域的施工人员明确该区域的整个施工流程及工序搭接,给每个操作工人进行事先的工艺流程、工艺操作要点、最终质量标准的交底,使每个操作工人事先已清楚地知道自己该怎样一步一步地做,最终要达到怎样的质量标准。
4、养护阶段苗木养护是保证苗木茁壮成长、提高苗木成活率和植物景观效果的重要手段,因此做好对新种树苗的养护工作是体现景观效果的重要保证。
“三分种,七分养”要形成优良的绿化工程,做好保修期养护十分重要。
植物养护要根据设计意图。
重视和体现植物造景,对群落进行合理养护,使植物季相分明,色彩丰富,生长茂盛,随着植物生长的各个阶段,进行不断的调整和充实,使群落完整,层次丰富。
土肥标准:土壤疏松,无积水,充分利用有机肥,增强土壤理化性状。
病虫害防治标准:提倡综合防治,病虫害危害控制在以不影响景观效果的危害程度之内。
绿化工程关键施工技术工艺及工程项目实施的重点难点工程整体施工按照“先地下后地上”、“先管沟后地面”的施工原则,地面施工前先做好地下工程部分。
其中的重点,也是工程实施中的难点,如下:1、绿化工程的质量控制;2、照明工程的质量控制;下面我们将对各关键施工技术分别介绍,并对其中的重点、难点项目着重加以说明。
1、施工准备我公司在接到工程中标通知书后,将立刻组织有关人员进一步深入现场考察,详细了解地形地貌、交通状况等施工现场各种情况,认真研究设计文件,从实际出发,编制详细的实施性施工组织设计。
动员项目经理及项目班子人员作好充分思想准备。
根据施工组织设计,我公司将安排人、机、料、资金等,有计划、有组织地进入施工现场。
施工准备工作主要分组织技术准备、施工现场准备、材料机具准备三部分。

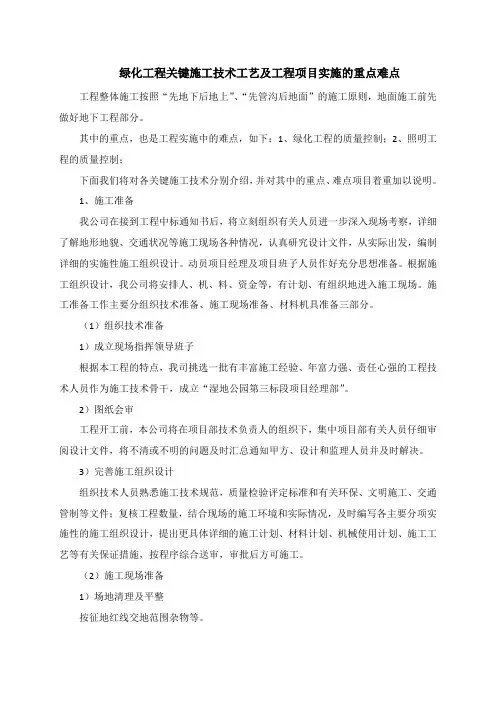

(1)组织技术准备1)成立现场指挥领导班子根据本工程的特点,我司挑选一批有丰富施工经验、年富力强、责任心强的工程技术人员作为施工技术骨干,成立“湿地公园第三标段项目经理部”。
2)图纸会审工程开工前,本公司将在项目部技术负责人的组织下,集中项目部有关人员仔细审阅设计文件,将不清或不明的问题及时汇总通知甲方、设计和监理人员并及时解决。
3)完善施工组织设计组织技术人员熟悉施工技术规范,质量检验评定标准和有关环保、文明施工、交通管制等文件;复核工程数量,结合现场的施工环境和实际情况,及时编写各主要分项实施性的施工组织设计,提出更具体详细的施工计划、材料计划、机械使用计划、施工工艺等有关保证措施,按程序综合送审,审批后方可施工。
(2)施工现场准备1)场地清理及平整按征地红线交地范围杂物等。
2)布设水电按施工总平面设计,分阶段布置水电。
考虑本工程总路线长度较短,水电接入点宜为1个。
3)建立测量控制网开工前组织熟练精干的测量队伍对设计提供的基线水点、施工导线点进行埋设和复测,其精度必须满足施工测量规范和设计要求:对设计提供的控制点和主要控制极点加以保护,按设计图顺序编号布设施工网点及线路桩,并用油漆加以清楚标注和设护桩以校准。
景观及绿化工程关键施工技术、工艺及工程项目实施的重点、难点和解决方案景观和绿化工程是城市建设和生态环境保护的重要组成部分。
它们通过优化城市空间布局,增加绿化覆盖率,提升城市生态品质,改善居民居住环境和生活质量。
本文将分别探讨景观和绿化工程的关键施工技术、工艺以及工程项目实施的重点、难点和解决方案。
一、景观工程的关键施工技术和工艺景观工程的关键施工技术和工艺主要包括景观设计、地形造型、材料选择、景观灯光、水景处理和植物配置等方面。
1.1 景观设计景观设计是景观工程的核心环节,它要求设计师具备丰富的创意和实践经验。
在设计过程中,设计师需要综合考虑城市功能、环境条件、居民需求以及社会、文化等方面的因素,以实现景观空间的整体协调和美感表达。
1.2 地形造型地形造型是为了形成景观的坡度、高低差和起伏感。
施工人员需要根据设计图纸,通过挖土填土、打地基和筑台台等手段,模拟设计师的创意,塑造出理想的地形形态。
1.3 材料选择材料选择直接关系到景观的质感和品质。
在施工过程中,需要针对不同的设计要求,选择适当的材料,如木材、石材、玻璃、金属材料等。
同时,施工人员还需要掌握材料的施工工艺和安装方法,确保施工质量。
1.4 景观灯光景观灯光是景观工程中的重要组成部分,能够营造出夜间的独特氛围和视觉效果。
景观灯光需要考虑照明效果、能耗、环境保护等方面。
施工人员需要具备灯光设计和安装的专业技术知识,合理布置灯具,调试灯光效果,确保美观和节能效果的统一。
1.5 水景处理水景处理包括喷泉、池塘、人工湖泊等水体的建设和维护。
在施工过程中,需要考虑到水的循环、过滤、消毒等方面。
施工人员需要掌握水处理和泵站设备的安装调试,保持水的清洁和循环。
1.6 植物配置植物是景观工程中的重要元素,能够生机勃勃,增加绿化效果。
在施工过程中,需要将植物栽种和养护,保证其生长状况和景观效果。
施工人员需要掌握植物的培育、病虫害防治等知识,确保植物的存活率和景观效果。

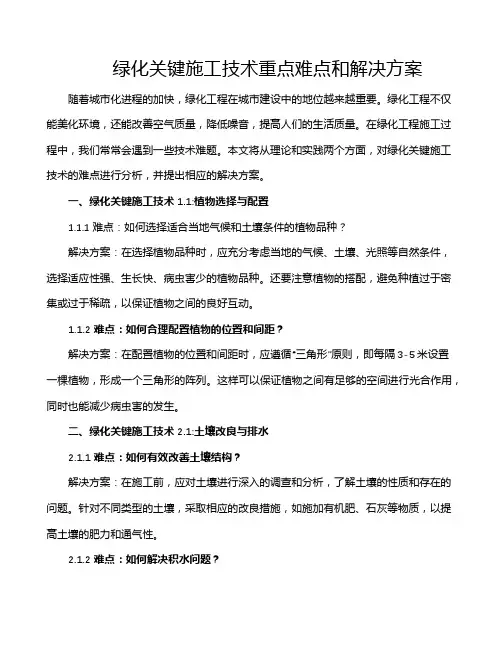

绿化关键施工技术重点难点和解决方案随着城市化进程的加快,绿化工程在城市建设中的地位越来越重要。
绿化工程不仅能美化环境,还能改善空气质量,降低噪音,提高人们的生活质量。
在绿化工程施工过程中,我们常常会遇到一些技术难题。
本文将从理论和实践两个方面,对绿化关键施工技术的难点进行分析,并提出相应的解决方案。
一、绿化关键施工技术1.1:植物选择与配置1.1.1 难点:如何选择适合当地气候和土壤条件的植物品种?解决方案:在选择植物品种时,应充分考虑当地的气候、土壤、光照等自然条件,选择适应性强、生长快、病虫害少的植物品种。
还要注意植物的搭配,避免种植过于密集或过于稀疏,以保证植物之间的良好互动。
1.1.2 难点:如何合理配置植物的位置和间距?解决方案:在配置植物的位置和间距时,应遵循“三角形”原则,即每隔3-5米设置一棵植物,形成一个三角形的阵列。
这样可以保证植物之间有足够的空间进行光合作用,同时也能减少病虫害的发生。
二、绿化关键施工技术2.1:土壤改良与排水2.1.1 难点:如何有效改善土壤结构?解决方案:在施工前,应对土壤进行深入的调查和分析,了解土壤的性质和存在的问题。
针对不同类型的土壤,采取相应的改良措施,如施加有机肥、石灰等物质,以提高土壤的肥力和通气性。
2.1.2 难点:如何解决积水问题?解决方案:在绿化工程中,应充分考虑排水问题。
可以通过设置排水沟、使用透水材料等方式,将雨水引导到指定的排水设施中,避免积水现象的发生。
三、绿化关键施工技术3.1:灌溉与供水系统3.1.1 难点:如何科学地制定灌溉方案?解决方案:在制定灌溉方案时,应根据植物的需求和当地气候条件,合理安排灌溉时间和量。
一般来说,春季和秋季是植物生长的关键时期,此时应适当增加灌溉次数;夏季气温较高,蒸发较大,应适当减少灌溉量;冬季气温较低,植物生长缓慢,可适当减少甚至停止灌溉。
3.1.2 难点:如何保证供水系统的稳定运行?解决方案:为确保供水系统的稳定运行,应选用质量优良的水泵和管道设备,定期对设备进行检查和维护。

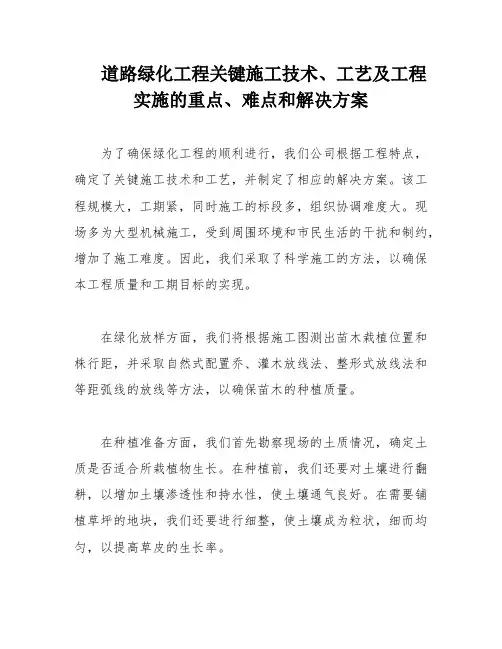

道路绿化工程关键施工技术、工艺及工程实施的重点、难点和解决方案为了确保绿化工程的顺利进行,我们公司根据工程特点,确定了关键施工技术和工艺,并制定了相应的解决方案。
该工程规模大,工期紧,同时施工的标段多,组织协调难度大。
现场多为大型机械施工,受到周围环境和市民生活的干扰和制约,增加了施工难度。
因此,我们采取了科学施工的方法,以确保本工程质量和工期目标的实现。
在绿化放样方面,我们将根据施工图测出苗木栽植位置和株行距,并采取自然式配置乔、灌木放线法、整形式放线法和等距弧线的放线等方法,以确保苗木的种植质量。
在种植准备方面,我们首先勘察现场的土质情况,确定土质是否适合所栽植物生长。
在种植前,我们还要对土壤进行翻耕,以增加土壤渗透性和持水性,使土壤通气良好。
在需要铺植草坪的地块,我们还要进行细整,使土壤成为粒状,细而均匀,以提高草皮的生长率。
在基础质量方面,我们要注意防止浇水后地面沉降不一、雨后积水等通病。
为此,我们要严格按操作规程施工,加强对施工人员的技术指导和验收,并结合排水统筹考虑,确保施工前技术交底充分。
苗木的选择应基于对规格和树形的要求,选择长势健旺、无病虫无机械损伤、树形端正、根须发达的苗木。
最好选择经过翻栽根系集中在树蔸的苗木,其土球大小应为苗木胸径的7倍。
在运输苗木时,应根据种植量确定运输量,并且应及时栽植,不过夜。
装卸车时应轻吊轻放,不得损伤苗木和造成散球。
起吊带土球的苗木时应用绳网兜土球吊起。
裸根乔木长途运输时,应覆盖并保持根系湿润。
土球苗木装车时,应按车辆行驶方向,将土球向前,树冠向后码放整齐。
在挖种植穴前,应了解地下管线和隐蔽物埋设情况。
种植穴的定点放线应符合设计图纸要求,位置必须准确,标记明显。
种植穴挖好后,可在穴中填些表土,坑内土质差或瓦砾多,则要清除瓦砾垃圾,更换新土。
如果种植土太瘠瘦,要在穴底垫一层基肥。
基肥一定要经过充分腐熟的有机肥,如堆肥厩肥等,基肥上还应放一层壤土厚度5CM以上,以防根部直接与肥接触,烧伤根系,影响成活率。

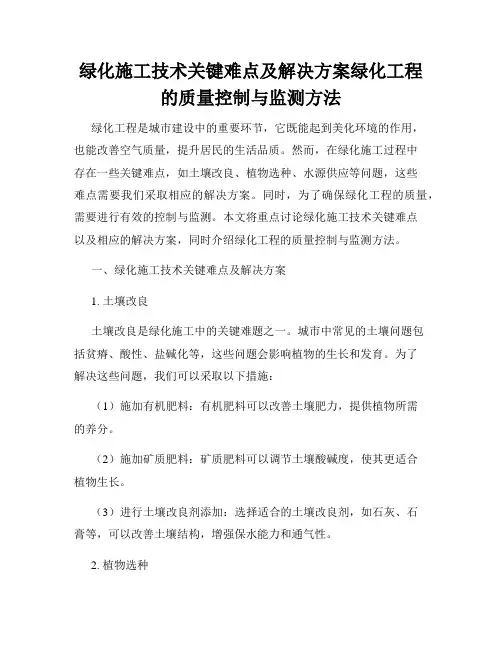

绿化施工技术关键难点及解决方案绿化工程的质量控制与监测方法绿化工程是城市建设中的重要环节,它既能起到美化环境的作用,也能改善空气质量,提升居民的生活品质。
然而,在绿化施工过程中存在一些关键难点,如土壤改良、植物选种、水源供应等问题,这些难点需要我们采取相应的解决方案。
同时,为了确保绿化工程的质量,需要进行有效的控制与监测。
本文将重点讨论绿化施工技术关键难点以及相应的解决方案,同时介绍绿化工程的质量控制与监测方法。
一、绿化施工技术关键难点及解决方案1. 土壤改良土壤改良是绿化施工中的关键难题之一。
城市中常见的土壤问题包括贫瘠、酸性、盐碱化等,这些问题会影响植物的生长和发育。
为了解决这些问题,我们可以采取以下措施:(1)施加有机肥料:有机肥料可以改善土壤肥力,提供植物所需的养分。
(2)施加矿质肥料:矿质肥料可以调节土壤酸碱度,使其更适合植物生长。
(3)进行土壤改良剂添加:选择适合的土壤改良剂,如石灰、石膏等,可以改善土壤结构,增强保水能力和通气性。
2. 植物选种植物选种是绿化施工中的另一个关键难点,合适的植物选择会直接影响绿化成效和维护难度。
在进行植物选种时,需要考虑以下因素:(1)生态适应性:选择具有良好生态适应性的植物,能够适应当地的环境条件,如温度、湿度、阳光照射等。
(2)病虫害抗性:选择病虫害抗性较强的植物品种,可以减少绿化工程的维护成本。
(3)景观效果:考虑植物的形态、花色、开花周期等因素,以达到良好的景观效果。
3. 水源供应水源供应是绿化施工中常见的问题,特别是在城市中。
合理的水源供应可以确保绿化植物的生长和发育。
以下是一些解决方案:(1)收集雨水:建立雨水收集系统,将降雨水收集起来,用于浇灌绿化植物。
(2)利用废水:对于一些处理后的废水,可以经过适当的处理后再利用于绿化工程中的浇灌。
(3)节水灌溉:采用节水灌溉技术,如滴灌、微喷等,减少水的浪费。
二、绿化工程的质量控制与监测方法为了确保绿化工程的质量,我们需要进行有效的控制与监测。

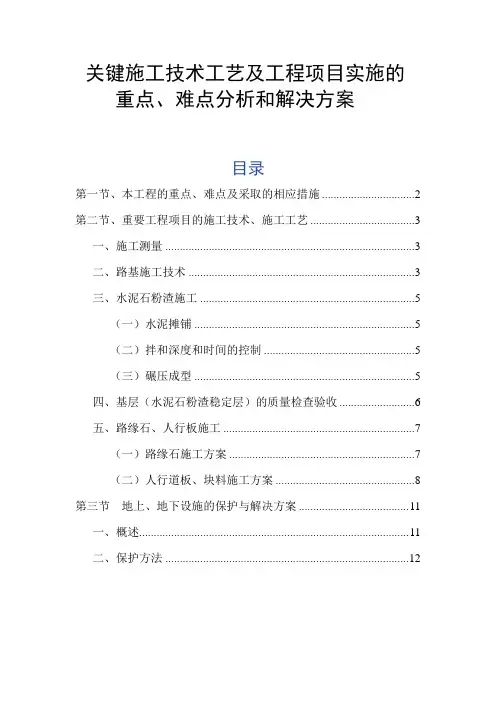

关键施工技术工艺及工程项目实施的重点、难点分析和解决方案目录第一节、本工程的重点、难点及采取的相应措施 (2)第二节、重要工程项目的施工技术、施工工艺 (3)一、施工测量 (3)二、路基施工技术 (3)三、水泥石粉渣施工 (5)(一)水泥摊铺 (5)(二)拌和深度和时间的控制 (5)(三)碾压成型 (5)四、基层(水泥石粉渣稳定层)的质量检查验收 (6)五、路缘石、人行板施工 (7)(一)路缘石施工方案 (7)(二)人行道板、块料施工方案 (8)第三节地上、地下设施的保护与解决方案 (11)一、概述 (11)二、保护方法 (12)第一节、本工程的重点、难点及采取的相应措施本综合改造工程人行道路、块料地坪人行道板、块料地坪垫层及石粉渣基层工程量比重较大,为拆除旧沥青柏油类路面,做好拆除开挖前地下管线、地下设施工保护是本工程施工的重点;同时**市**植物园道路修建工程位于**市**植物园,地处**市东北部的**山风景区内,是**市天然植物园旅游胜地景点。
近年来,人流量大,较易影响游客的旅游心景,在施工时应做好现场安全保护和成品保护,环境保护,水土保持林木保护措施,合理安排施工顺序和交通组织是本工程施工的难点。
为此,特制定以下措施以保障工程的顺利交工。
1、制定具体详细的控制性施工计划。
2、严格按照施工进度计划进行施工。
3、在施工时编制详尽的临时交通组织方案报监理工程师审批。
4、在各施工路口派专人指挥交通。
5、做好施工围护工作。
6、修建临时交通便道,实行交通管制。
7、制定具有针对性的成品保护措施并严格执行。
8、对于本工程的重点施工、难点对象——组织技术人员结合本工程的实际特点编制切实可行的施工方案,对每道工序进行全程监控。
9、成立安全措施、水土保持、林木保护、环境保护领导小帮,组织各层帮子及工人的培训。
第二节、重要工程项目的施工技术、施工工艺一、施工测量在**市**植物园道路修建工程施工前,先对建设单位和监理所提供的基点桩坐标、水准基点桩及其测量资料进行检查、核对,若发现桩志不足,不稳妥,被移动或测量精度不符合要求时,按技术规范要求进行补测、加固、移设或重新测校,应向监理工程师提交一份详细资料,并报监理工程师核查确认,在施工过程要定期对上述标桩坐标和高程进行校核,注意对施工的主要控制标志(或护桩)进行保护,均应保持稳固可靠,保留至工程结束为止。
绿化关键施工技术重点难点和解决方案在绿化工程的施工过程中,存在着一系列的重点难点问题,这些问题直接关系到绿化工程的质量和效果。
本文将详细探讨绿化关键施工技术中的重点难点,并提出相应的解决方案。
一、绿化施工前期准备工作的重点难点及解决方案(一)难点1、现场勘查不准确绿化施工场地的地形、土壤条件、原有植被等情况复杂,如果现场勘查不细致、不准确,可能导致施工方案设计不合理,影响后续施工进度和质量。
2、施工图纸与现场实际情况不符施工图纸是绿化施工的重要依据,但有时由于设计人员未充分考虑现场实际情况,导致施工图纸与现场存在差异,增加施工难度。
(二)解决方案1、组织专业的勘查团队,采用先进的勘查设备和技术,对施工场地进行全面、细致的勘查,包括地形测量、土壤分析、植被调查等,并形成详细的勘查报告。
2、在施工前,组织设计人员、施工人员和监理人员等进行图纸会审,对施工图纸与现场实际情况不符的地方进行及时修改和调整,确保施工图纸的准确性和可操作性。
二、苗木种植施工技术的重点难点及解决方案(一)难点1、苗木选型不当苗木的品种、规格、质量等直接影响绿化效果,如果选型不当,可能导致苗木成活率低、生长不良,影响景观效果。
2、种植穴挖掘不符合要求种植穴的大小、深度、形状等直接影响苗木的生长,如果挖掘不符合要求,可能导致苗木根系受损,影响成活率。
3、苗木种植技术不规范苗木种植时的修剪、扶正、填土、浇水等环节如果操作不规范,可能导致苗木生长不良,甚至死亡。
(二)解决方案1、根据绿化工程的设计要求和现场实际情况,选择适合的苗木品种、规格和质量,并严格进行苗木质量检验,确保苗木的健康和活力。
2、按照苗木的规格和根系情况,合理确定种植穴的大小、深度和形状,并在挖掘过程中注意保护土壤结构和根系。
3、加强对施工人员的培训,使其熟练掌握苗木种植技术,严格按照操作规程进行种植,确保苗木种植的质量。
三、绿化养护施工技术的重点难点及解决方案(一)难点1、浇水施肥不合理浇水和施肥是绿化养护的重要环节,如果浇水施肥不合理,可能导致苗木缺水缺肥或过度浇水施肥,影响苗木的生长和健康。
第二章关键施工技术、工艺及工程项目实施的重点、难点和解决方案一、概述1、苗木进场对将要使用的苗木质量把好关,首先在购苗时到现场对落地苗做好选样并做好标记,苗木进场后验收,其标记是否完整,规格是否属实,泥球的规格是否合格及树木的生长势是否良好等。
2、定位、定向放样:对主体树种尽量做到按图施工,如因特别原因引起的调整,在征得设计人员认可或技术变更单为准。
树木定向应选丰满完整的面,朝向主要视线,孤植树应冠幅完整。
1、片状林带定点放线成片林地定点放线方法:(1)仪器法:利用全站仪定点、放线。
(2)网格法:用皮尺、测绳等在地面上按照设计图的相应比例等距离划好正方格(如10m×10m,15m×15m,20m×20m等),这样可以正确地在地面上定点定位,并撒上白灰标明。
(3)交会法:找出设计图上与施工现场上两个完全符合的基点(如建筑物、电线杆等),量准植树点位与该两基点的相互距离,分别从各点用皮尺在地面上画弧交出种植点位,撒上白灰或钉木桩,做好标记。
此法适用面积较小的地段。
(4)目测法:对于设计图上无固定点的绿化种植,如灌木丛、树群等可用上述方法划出树群树丛的栽植范围,其中每株树木的位置和排列可根据设计要求在所定范围内用目测法进行确定,定点时应注意植株的生态要求并注意自然美观。
定好点后,多采用白灰打点或打桩,标明树种,栽标题数量(灌木丛树群)、坑径。
2、成排树木的定点放线行道树行位按设计的横断面规定的位置放线,在有固定马路牙内侧为准,没有路牙的道路,以道路路面的中心线为准。
用钢尺(或皮尺)测准行位,然后按设计图规定的株距,大约每10株左右钉一个地位桩。
能直且距离长的道路,首尾用尺量距定行位,中间段可用测竿进行三竿测定位,这样可加快进度。
行位确定之后,有彼尺或测强、绳定出株位。
株位中心用铁锹铲出一小坑,撒上白灰,作定位标记。
3、树穴的挖掘:树穴的挖掘应严格按设计施工图和施工操作规范的有关规定施工、4、种植:在定植前要深翻,给根系生长创造良好条件,促进要根系向纵深发展。
深翻的时间一般以秋末冬初为宜。
在一定范围内,翻得越深效果会越好。
深翻应结合施肥、灌溉同时进行。
深翻后的土壤,必须按土层状况处理,通常维持原来的层次不变,就地耕松后掺和有机肥,在将心土放在下部,表土放在表层。
树木的种植应根据树种的品种及不同特性,实事求是地进行种植树木栽植深度应保证在土壤下沉后,根颈和地表面等高。
二、施工技术、工艺及工程项目实施的重点1.施工工艺流程图2.施工准备(1)树坑的挖掘 树坑质量好坏,将直接影响植株的成活和生长。
在坑穴挖掘前,应向有关单位了解地下管线和隐蔽物埋设情况。
坑穴定点放线注意事项:(1)树坑定点放线应符合设计图纸要求,位置必须准确,标记明显; 施工准备与临时设施工程 施工测量放线 种植工程 养护管理 收尾工程一般树木的栽植风景树木的栽植 水生植物的栽植 非常规绿化施工垂直绿化施工 道路绿化施工 平整建设场地工程(2)设坑定点时应标明中心点位置,树坑应标明边线;(3)定点标志应标明树种名称、规格;(4)树坑定点遇有障碍影响株距时,应与设计单位取得联系,进行适当调整。
开挖树坑的大小,应根据苗木根系、土球直径和土壤情况而定。
按规定的尺寸,沿四周垂直向下挖穴。
如果坑内土质差或瓦砾多,则要求清除瓦砾垃圾,最好是更换打捞土。
如果种植土太贫瘠,就先要在穴底垫一层基肥。
基肥一定要经过充分腐熟的有机肥,如堆肥、厩肥等。
基肥上还应当铺一层壤土,厚度在5cm以上。
(2)苗圃的移栽1、种植树苗应根系发达,生长茁壮,无病虫害,规格及形态应符合设计要求。
苗木的选择,除了根据设计提出对规格和树形的要求外,要注意选择长势好、无病虫害、无机械损伤、树形端正、根须发达的苗木。
2、铺栽草坪用的草块及草卷应规格一致,边缘平直,杂草不得超过5%。
草块土层厚度宜为3~5cm,草卷土层厚度宜为1~3cm。
3、起苗时间和栽植树时间最好能紧密配合,做到随起随栽。
为了挖掘方便,起苗前1~3天可适当浇水使泥土松软。
起苗时,常绿苗应当带有完整的根团土球。
土球的大小一般可按树木胸径的10倍左右确定。
对于特别难成活原树种要考虑中大土球。
土球高度一般可比宽度少5~10cm。
一般的落叶树苗也多带有土球。
(3)苗木的运输苗木装卸运输时应轻吊轻放,避免损伤苗木和造成散球。
起吊带土球的小型苗木时,应用绳网兜住土球吊起,不得用绳索捆根颈起吊。
裸根乔木长途运输时,应覆盖并保持根系湿润。
装车时应顺序码放整齐;并应加垫层防止磨损树干。
花灌木运输时可直立装车。
(4)苗木的假植苗木运到现场1天后不能按时栽种,或是栽种后苗木有剩余的,都要进行假植。
不同的苗木假植时,最好按苗木种类、规格分区假植,以方便绿化施工。
假植区的土质不宜太泥泞,地面不能积水,在周围边沿地带要挖沟排水。
假植区内要留出起运苗木的通道。
在太阳特别强烈的日子里,假植苗木上面应该设置遮光网,减弱光照强度。
对珍贵树种和非种植季节需苗木,应在合适的季节起苗,并用容器假植。
1、带土球的苗木假植:可将苗木的树冠捆扎收缩起来,使每一棵树苗都是土球挨土球,树冠靠树冠,密集地挤在一起。
然后,在土球层上面盖一层壤土,填满土球间的缝隙,再对树冠及土球均匀地洒水,使上面湿透,以后仅保持湿润,或把带着土球的苗木临时性地栽到一块绿化用地上,土球埋入土中一定的深度。
苗木成行列式栽好后,浇水保持一定温度即可。
2、裸根苗木假植:裸根苗木必须当天种植。
当天不能植苗木应进行假植。
裸根苗木,一般采取挖沟假植方式,先要在地上挖浅沟,然后将裸根苗木一棵棵紧靠着斜栽到沟中,使树梢朝向西边或朝向南边。
在根蔸上分层覆土,层层插实。
以后,经常对枝叶喷水,保持湿润。
2.种植环境处理(1)乔木及灌木种植按设计要求的坑穴尺寸开挖进行换土,换土的土质要求疏松、肥沃、透气、排水良好,酸碱度适中;栽植地如属岩层、坚土、重粘土等不透气土层或排水不良,不透气的废基,应打碎或钻穿,并予以清除。
(2)草坪土壤改良理想的草坪土壤应是土层深厚,排水良好,PH 值6.5 左右,质地适中的土壤。
草坪草在沙土或粘重土壤上生长不良。
按设计要求,使种植地具有一定坡度,以利排水,坡度向路面或排水口倾斜。
施基肥:以充分腐熟的有机肥为主,过磷酸钙可结合翻地,将肥料均匀施入。
3.绿化施工土方平衡、营造地形技术关键:(1)放样定位方法。
(2)场地较为复杂,坡度过度要自然、流畅。
解决方法:(1)采用水准仪对地形进行测量、放样、每10 米放一定位桩。
(2)地形回填采用机械与人工相结合的方法,通过人工调整地形使地形自然、流畅,并采用测量仪检测,需补足的区域及时追加到位。
地形回填适当比设计标高高出5-10CM,通过下雨或浇水沉降后再一次人工整地,最终达到设计标高要求。
1、定植树施工的一般方法是:将苗木的土球或土蔸放入种植穴内,使其居中;再将树干立起扶正,使用植物保持垂直;然后分层回填种植土,填土后将树根稍向上提一提,使土面能够盖住树木的根颈部位,初步栽好后还应检查一下树干是否仍保持垂直。
最后,把余下的穴土绕根颈一周进行培土,做成环形的拦水围堰。
其围堰的直径应略大于种植穴的直径。
围堰土要拍压密实,不能松散。
2、带土球树木必须踏实空底土层,而后置入种植穴,填土踏实。
3、绿篱成块种植或群植时,应由中心向外顺序退植。
坡式种植时应由上向下种植。
大型块植或不同彩色丛植时,宜分区分块。
4、对排水不良的种植穴,可在穴底铺10~15cm沙砾或、盲沟,以利排水。
5、栽植较大的乔木时,在定植树后应加支撑,以防浇水后大风吹倒苗木。
乔木栽植方案1.常绿乔木栽植技术方案采用带蓬栽植施工方案。
通过采取本公司的栽植方案,可使苗木具有较高的成活率,且苗木生长良好。
(1)选树技术关键:选择树形姿态优美、生长旺盛的植株。
(2)平衡修剪采用疏枝修剪法,修去树冠内重叠枝、内膛枝、平行枝、徒长枝,对主枝适当短截至饱满芽处,使地上部分减少水分消耗,这样既可做到保证成活,又可保证日后形成具有优美骨架的树形,可用疏枝或去部分叶片的办法来减少蒸腾,同时嫩梢、果实必须全部剪去。
(3)选择移植时期选择阴而无雨,晴而少风的天气进行。
(4)挖掘、包装、运输植株叶面同时不影响植物正常的呼吸和光合作用.铲除根部浮土10CM 左右,从切根环状沟外侧稍远处开挖,至垂直深度为80CM 处止,然后采用双层网络法对土球进行包扎,如遇土壤干旱,则在挖掘数天前应灌水,以免土球松散。
大树装运在晚间进行,出发前对叶面喷水并对植株用雨蓬布遮盖,防止水分过份蒸发;大树吊装到穴后,修去断枝,竖直树身,经临时固定后,放下钢丝绳。
(5)挖穴、土壤处理①树穴深度比土球深20CM,宽度大约40CM。
②在树穴内填入约20CM 厚的营养土(含有腐熟的有机肥料)保证根系周围养分充足。
(6)种植①选择树冠丰满、完美的一面朝向主要观赏方向。
②栽植深度以土球上表面比地表略高为标准。
③树身支稳后,拆除包装物,及用疏松的营养土回填并夯实,加一层土夯实一层。
(7)支撑绑扎1)采用三角支撑和“十”字桩支撑的方法,防风绳用8 号铅丝固定在杉木桩上,杉木桩打入地内 1 米处,三角支撑要有效防止树树身过度晃动,以免根须拉断,“十”字桩能防土球移动。
2)在树桩上均进行涂漆,统一绑扎高度,达到美观的效果。
(8)养护管理1)移栽后应立即浇水,不但要浇透根部,还要遍浇叶片和枝条,初时浇水不宜过急,树穴外缘用细土培成“酒酿潭”,浇水水量要足,并培土封堰。
2)在根部覆盖一层充分腐熟的肥料土,起冬季保暖作用。
3)选择部分植株,在其土球外侧约50CM 处钻观察孔以检查植株根部水分情况,以便调整浇水次数。
落叶乔木栽植技术方案落叶乔木是绿地的配调树种,种植必须要确保成活率,以保证绿地的整体面貌。
各步骤技术方法:(1)挖树穴、施基肥树穴深度比根系深20CM,宽度大30CM,以保证根系周围土壤良好;在树穴内填入约10CM 厚的营养土(含有腐熟的有机肥料)保证根系周围养份充足。
(2)放置树苗选择树形丰满、完整的一面朝向主要观赏方向,放置树穴一次成功,尽量减少对根系的多次移动,以免损伤须根。
(3)加土、分层夯实栽植时根系必须保证与土壤充分、紧密地结合,并保证根舒展和生长发育的条件。
加土要加一层夯实一层,尤其根系间的缝隙,土壤必须充填到位。
(4)支撑绑扎种植后立即支撑固定,支撑采用扁担桩保持同一方向、同一高度,胸径8CM 以上乔木再用毛竹在同一高度牵连绑扎,每株用铅丝互相牵连,提高树木整体抗风能力。
(5)浇底水乔木栽植后在树穴周围筑土围,俗称“酒酿潭”,然后浇水,浇水不宜太急,浇水量要充足,反复浇透,并培土保堰。
其它苗木栽植本工程中尚有许多花灌木及地被植物,在抓好主要乔木这一绿地骨架栽植的同时,搞好其它苗木种植也是不容忽视的重要环节。
