路基土石方及机械安全技术交底1
- 格式:doc
- 大小:320.00 KB
- 文档页数:44
路基工程安全技术交底1.一般规定(1)路基土石方施工前,先做好场地布置,对滑动面、地表水和地下水等影响安全的隐患,详细调查后制定相要的安全技术措施。
(2)路基位于滑坡体上施工时,要在滑坡体上设观测桩,由专人观测滑坡体位移情况。
若有变化,要采取相要措施。
(3)施工场地狭小、行人和机械作业繁忙的地段要设临时交通指挥人员。
2.取土场规定取土场的边坡、深度等要符合设计要求,不得危及周边建筑物等既有设施的安全。
取土场底要平顺并设有临时向外的排水设施,防止积水浸泡坡脚,造成边坡坍塌;取土场边周围要设置必要的警示标志和安全防护设施,取土要自上而下进行并保证边坡的稳定,严禁掏底取土;取土后的裸露面要及时整治,取土场边坡不得超出设计坡率,并采取防护措施,避免产生泥石流等次生灾害。
3.路堤施工安全(1)路堤填筑要先做好临时防、排水系统;基底、坡脚及影响路基稳定的范围内不得积水浸泡。
傍山修筑路堤时,要防止地表、地下水渗入路堤结构各部位。
(2)在不稳定的地面斜坡及易于倾坍滑动的斜坡上施工时,人行道要离开填方坡脚线5m以外,并要设警告标志。
(3)填方区段坡脚严禁站人,以防从边坡处滚落的土石块对人造成伤害。
(4)采用机械填筑要符合下列规定:①填方路段施工前,要先对施工地段进行平整,确保施工机械行进安全。
各种施工机械要确保状况良好,严禁带故障作业。
在使用过程中定期由维修人员进行检查和维修。
在填土区边缘要设置明显的安全标志。
土方机械作业时,驾驶员都要持证上岗,杜绝违章作业,无关作业人员不得靠近机械;在挖掘机土斗的回转半径范围内,人员不得停留或通过;推土机上下坡道的坡度不得超过机械自身允许坡度;多机相邻作业时,前后距离要大于8m,左右距离要大于2m;在高边坡、陡坡、高坎上作业时,必须设专人指挥、防护。
平地机作业时要与路堤边缘保持一定的安全距离;要将刮刀下降到接近地面,起步后再下降铲刀铲土;刮土、平整等各类铲刮作业要低速行驶。
压路机必须在前后、左右无障碍物和人员时方可启动;两台以上压路机同场作业时,前后间距不得小于3m;自卸车在施工路段内倾倒填料时,统一指挥、要在有效安全距离外,以免车箱内土石坠落伤害。
路基土方开挖安全技术交底一、安全生产专业1.进入现场必须戴好安全帽,正确使用个人劳动防护用品。
2.高处作业时,不允许向下或向上投掷材料、工具和其他物体。
3. 各种机电设备必须有可靠有效的安全接地和防雷装置,方能开动使用。
4.不懂电气和机械的人员,严禁使用和操作机电设备。
二、进入施工现场须知1.进入现场时必须正确佩戴安全帽,扣好帽带。
2.进入现场时穿戴整齐,不得赤膊裸背,不得穿背心、短袖上衣、短裤、拖鞋。
3.场内车辆司机、爆破员、安全员和其他特殊工种及安全管理人员必须携带相应证件的复印件。
4.路堑开挖前应先检查坡顶、坡面,并对危石、应妥善处理裂缝或其他不稳定性。
5.施工中做好防排水工程成品的保护。
雨季应加大防排水工程的检查频次,发现隐患及时整改。
6.暴雨,大风等气候条件下,提前对现场机械采取防护措施。
7.现场车辆运行速度不得超过5km/小时。
施工车辆不得载人行驶。
三、路基土方开挖的主要风险因素1、从高处坠落人工边坡施工(清石、坡面防护施工)造成高空坠落。
2、物体打击爆破作业中落石引起的物体打击;人工边坡施工(清石、坡面防护施工)时落石造成的物体打击。
3、崩溃基脚开挖导致路肩开裂,发生崩溃、垮方、滑坡事故;路堑坍陷发生翻车,行人坠落等。
4、触电线路铺设不规范,不按要求设置一机一漏;电线磨损破损、老化,绝缘不好;电器设备、材料使用不规范;手持电动工具无绝缘;设备未按要求接地或接零保护;进行作业电工无证作业,作业安全用电意识不强等。
5、爆炸违反爆破安全操作规程、超装药量施爆、未按规定防护、保护和警戒、不合格产品、未按规范储存、运输、加工和使用火工品,无证上岗、违章操作、明火。
6、机械损伤机械施工时造成机械损伤。
7、火施工中由易燃易爆物所引发的火,及周边环境等其它因素所造成的火。
8、洪水、泥石流等自然地质灾害路基土方开挖过程中台风、暴雨等自然天气条件引起的高边坡局部洪水、泥石流等自然地质灾害。
四、基本规定(一)、土方开挖安全操作规程:1、开挖前,应完成路堑顶部的截水沟和排水沟。
路基土石方安全技术交底记录一、前言路基土石方工程指的是由开挖土方、填筑土方和边坡护面构成的整体工程。
在土石方开挖、运输、填筑和边坡护面等过程中,可能会涉及到一些安全问题。
因此,在进行路基土石方工程时,必须要进行相关的安全技术交底,确保工程安全进行。
本文将对路基土石方工程的安全技术交底进行记录。
二、安全技术交底1. 工程前期准备在进行路基土石方工程前,需要在现场进行踏勘,了解工程情况,制定工程施工方案和安全预案,并对施工人员进行专业培训和岗前交底。
2. 开挖土方在进行土方开挖时,需要对开挖的土方进行分类,分为可用土方和废弃土方。
其中,可用土方用于填筑,废弃土方则需要及时清理、运输,避免对施工现场造成不必要的危害。
另外,在土方开挖或运输过程中,也需注意作业现场的周边道路和建筑物的安全问题。
3. 填筑土方在填筑土方时,应根据地面情况和设计要求进行填筑。
同时,在填筑过程中,需注意土方的均匀性和压实度,在填筑完毕后应进行测量和检查。
4. 边坡护面在进行边坡护面时,需注意护面的质量,并根据设计要求对护面进行施工。
同时,还要注意护面与土方之间的协调,确保边坡稳定性。
5. 施工管理在整个工程进行中,还应加强施工管理,制定岗位责任制,确保施工过程中的安全和质量。
同时,还要在施工过程中遵守相关法律法规,对违规行为进行严格管理。
三、通过上述安全技术交底,可以有效地确保路基土石方工程的安全进行,避免对施工人员和周边环境造成不必要的危害。
在进行路基土石方工程时,需要加强工程管理,制定详细的工程施工方案和安全预案,对施工人员进行专业培训和岗前交底,确保工程顺利完成。

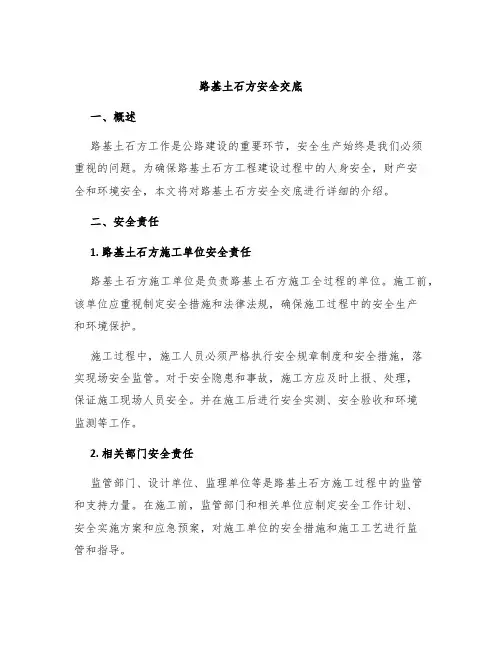

路基土石方安全交底一、概述路基土石方工作是公路建设的重要环节,安全生产始终是我们必须重视的问题。
为确保路基土石方工程建设过程中的人身安全,财产安全和环境安全,本文将对路基土石方安全交底进行详细的介绍。
二、安全责任1. 路基土石方施工单位安全责任路基土石方施工单位是负责路基土石方施工全过程的单位。
施工前,该单位应重视制定安全措施和法律法规,确保施工过程中的安全生产和环境保护。
施工过程中,施工人员必须严格执行安全规章制度和安全措施,落实现场安全监管。
对于安全隐患和事故,施工方应及时上报、处理,保证施工现场人员安全。
并在施工后进行安全实测、安全验收和环境监测等工作。
2. 相关部门安全责任监管部门、设计单位、监理单位等是路基土石方施工过程中的监管和支持力量。
在施工前,监管部门和相关单位应制定安全工作计划、安全实施方案和应急预案,对施工单位的安全措施和施工工艺进行监管和指导。
在施工过程中,上述相关部门应把握施工过程中的质量和安全控制关键点,并适时提出意见和建议,共同维护工程安全、人身安全和环境安全。
在施工后,进行安全验收和环境检测,保证公路路基土石方工程完工后的质量和安全。
三、安全交底内容1. 安全规章制度路基土石方施工单位应在施工前向施工人员充分宣传安全规章制度。
它包括:•安全方针和目标•施工过程中的安全措施•特殊岗位、作业部位的安全要求•预案和应急措施•安全规章制度的执行标准•危险性工程操作注意事项等。
2. 现场安全交底现场安全交底是路基土石方安全交底的重要内容,它包括:•现场安全环境的检查、评估和控制措施的介绍•操作文明、安全感知、协同作业意识、遵守安全规章制度、使用安全工具等的要求•机械设备的检查和安全使用•为避免公路使用发生危害,人员在施工现场需要了解作业与公路通行的安全距离•紧急救援和灾害事件的处理方式等。
3. 安全交底措施路基土石方的安全交底必须有科学的措施和方法,使交底信息传递到每个施工人员,并始终贯穿于整个路基土石方的建设过程中。

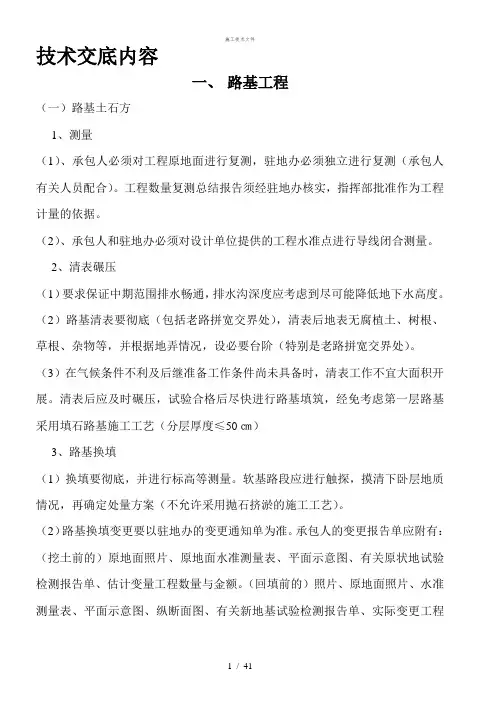

技术交底内容一、路基工程(一)路基土石方1、测量(1)、承包人必须对工程原地面进行复测,驻地办必须独立进行复测(承包人有关人员配合)。
工程数量复测总结报告须经驻地办核实,指挥部批准作为工程计量的依据。
(2)、承包人和驻地办必须对设计单位提供的工程水准点进行导线闭合测量。
2、清表碾压(1)要求保证中期范围排水畅通,排水沟深度应考虑到尽可能降低地下水高度。
(2)路基清表要彻底(包括老路拼宽交界处),清表后地表无腐植土、树根、草根、杂物等,并根据地弄情况,设必要台阶(特别是老路拼宽交界处)。
(3)在气候条件不利及后继准备工作条件尚未具备时,清表工作不宜大面积开展。
清表后应及时碾压,试验合格后尽快进行路基填筑,经免考虑第一层路基采用填石路基施工工艺(分层厚度≤50㎝)3、路基换填(1)换填要彻底,并进行标高等测量。
软基路段应进行触探,摸清下卧层地质情况,再确定处量方案(不允许采用抛石挤淤的施工工艺)。
(2)路基换填变更要以驻地办的变更通知单为准。
承包人的变更报告单应附有:(挖土前的)原地面照片、原地面水准测量表、平面示意图、有关原状地试验检测报告单、估计变量工程数量与金额。
(回填前的)照片、原地面照片、水准测量表、平面示意图、纵断面图、有关新地基试验检测报告单、实际变更工程数量与金额。
照片内应有桩号和名称,并对照片及底片进行有序归档。
(3)如水塘部位,清淤后应设台阶再进行回填。
(4)回填应按路基填筑标准分层填筑。
并按设计要求铺设土工格栅。
4、路基填筑(1)根据不同填料及压实度标准,分别开展试验路段工作。
试验段长度≥10㎝。
试验地点,所用材料类别,最佳含水量和松铺厚度,使用机械型号,碾压遍数及最佳机械配套等,均应具有代表性。
承包人应及时完成试验路段的总结报告,驻地办应及时予以审查、批复。
试验路段总结报告未批复之前,禁止路基填筑正式开始施工。
(2)填料粒径解小必须在路基外(料场)进行(料场用轧石机轧碎或过筛),严禁在路基摊、铺现场解小。
一、交底对象施工单位:__________项目名称:__________分部工程名称:路基工程分项工程/工种名称:土石方班组二、交底日期____年____月____日三、交底内容一、施工前的准备工作1. 施工人员安全教育:所有施工人员必须参加三级安全教育培训,培训合格后方可上岗。
培训内容包括安全生产法规、施工安全操作规程、事故案例分析等。
2. 施工现场布置:施工现场应设置明显的安全警示标志,并配备必要的安全防护设施。
3. 施工方案及安全技术措施:施工前应编制详细的施工方案,包括施工工艺、施工顺序、施工方法、安全措施等。
二、路基土石方施工安全技术措施1. 土方开挖:(1)严格按照设计图纸进行开挖,确保开挖深度、宽度、边坡坡度等符合要求。
(2)开挖过程中,应保持边坡稳定,防止坍塌。
当发现边坡不稳定时,应立即采取措施进行处理。
(3)挖掘机、装载机等施工机械操作人员应遵守操作规程,确保施工安全。
2. 土石方运输:(1)运输车辆应按照规定路线行驶,保持速度均匀,不得超速、超载。
(2)运输过程中,应注意车辆之间的安全距离,避免发生碰撞。
(3)土石方运输车辆应使用封闭式车辆,防止遗洒。
3. 土方填筑:(1)填筑材料应符合设计要求,保证填筑质量。
(2)填筑过程中,应分层填筑,每层厚度应均匀,压实度达到设计要求。
(3)填筑过程中,应注意排水,防止路基积水。
三、施工过程中的安全注意事项1. 施工人员应遵守施工现场安全规章制度,穿戴好劳动保护用品。
2. 施工现场应设置专人负责指挥交通,确保施工车辆及行人安全。
3. 施工过程中,如发现异常情况,应立即停止施工,并向上级报告。
4. 施工现场应定期进行安全检查,及时发现并消除安全隐患。
四、应急处置措施1. 遇到突发情况,应立即启动应急预案,采取有效措施进行处置。
2. 确保施工人员生命安全,及时疏散现场人员。
3. 及时联系相关部门,协助处理事故。
五、总结路基土石方施工是一项高风险作业,施工过程中必须高度重视安全工作。
路基土石方施工技术交底【一】路基土石方施工技术交底本旨在详细介绍路基土石方施工技术交底的相关内容,以确保施工过程中的安全性和质量。
以下是各章节的细化内容:1. 施工前的准备工作1.1 路基土石方施工的前期调研和勘察1.2 施工现场的布置和防护措施1.3 相关施工设备和材料的调配和准备2. 路基土石方施工的施工工艺2.1 挖掘土方施工工艺2.2 抛填土施工工艺2.3 压实土方施工工艺2.4 后续处理措施和巩固工艺3. 施工中的质量控制3.1 隧道内路基土方施工的控制要点3.2 土方质量检测的方法和标准3.3 路基土方施工的健康安全要求4. 施工后的验收和整改4.1 路基土石方施工后的质量验收4.2 若发现质量问题的整改措施4.3 交底期间的备案和记录保存【附件】1. 前期调研和勘察报告2. 现场布置和防护措施图纸3. 施工设备和材料清单4. 路基土方施工工艺流程图5. 质量检测报告和合格证明6. 相关法律法规和施工规范【法律名词及注释】1. 隧道:指为了实现交通或者水利等基础设施的顺利运行,采用挖掘方式在地下进行的人工或者机械开凿的道路。
2. 健康安全要求:指在施工过程中,要严格执行相关的安全生产措施,保证施工人员的人身安全和身体健康。
【二】路基土石方施工技术交底本旨在提供路基土石方施工技术交底的细节,确保施工过程中的质量和安全。
以下是各章节的详细内容:1. 施工前的准备工作1.1 前期调研和勘察1.2 现场布置和防护措施1.3 设备和材料准备2. 路基土石方施工的施工工艺2.1 挖土施工工艺2.2 抛填土施工工艺2.3 土方压实工艺2.4 后续处理和巩固工艺3. 施工中的质量控制3.1 控制要点3.2 土方质量检测方法和标准3.3 健康安全要求4. 施工后的验收和整改4.1 质量验收4.2 整改措施4.3 交底备案和记录保存【附件】1. 调研和勘察报告2. 布置和防护措施图纸3. 设备和材料清单4. 施工工艺流程图5. 质量检测报告和合格证明6. 法律法规和施工规范【法律名词及注释】1. 土方施工工艺:指在土质路基上,进行挖土、抛填、压实等施工工艺的操作过程。
路基土石方质量技术交底一、背景介绍在公路建设中,路基土石方作为重要的基础工程环节,其施工质量直接影响着路基的稳定性和使用寿命。
为了确保路基土石方工程质量,必须进行全面、细致的技术交底工作,确保施工人员熟悉并掌握相关技术要求,正确施工。
二、交底内容1. 工程需求:路基土石方工程的目标是以确保路基的安全、稳定为基础,达到设计要求。
2. 施工要求:a. 土石方挖方:挖方时需注意保持边坡坎高,合理安排坑内破碎区,并注意挖方的平整度和坡度控制。
b. 土石方填方:填方时需注意预留压实度,遵循填筑层式填方原则,并注意填筑坡度与修整现场之间的协调。
c. 土石方边坡:特别注重路堤边坡、路堤外边坡和挡土墙的施工质量,防止边坡滑坡,确保边坡的稳定性和安全性。
d. 压实度要求:对填方路基土石方,必须具备一定的压实度,要求达到工程设计要求、技术规范要求和标准规定。
e. 基础处理:包括清理底基、软土处理、突破层处理等,需根据具体情况进行处理。
3. 施工方法:a. 挖方方法:挖方时,应以阶梯式依序进行,一次性防止落方过大,确保边坡坎高的同时确保挖方坡度的稳定性。
b. 填方方法:填方需遵循层式填筑原则,每层填方应按规范压实度加压实或振动模式,确保填方密实。
c. 边坡施工方法:依照设计要求进行边坡护坡、护面、护底等处理工作,确保边坡的稳定性。
d. 压实度控制方法:根据土石方材料的不同,采用不同的压实方式,确保填方土石方的压实度符合要求。
e. 基础处理方法:清理底基时要将底中松散材料清除干净,软土处理时可采用原位改良、挖方更换等方法,突破层处理时应根据周边环境使用适当的处理方式。
4. 质量控制:a. 施工前的检查:在施工前需要对施工区域进行详细的勘测、测量和检查,并对施工方案进行评估和确定。
b. 操作规程:针对不同的施工环节制定详细的操作规程,明确每个操作步骤和要求。
c. 质量检验:施工过程中应配合检验机构进行质量检验,收集数据并及时记录,保证施工质量的可追溯性。

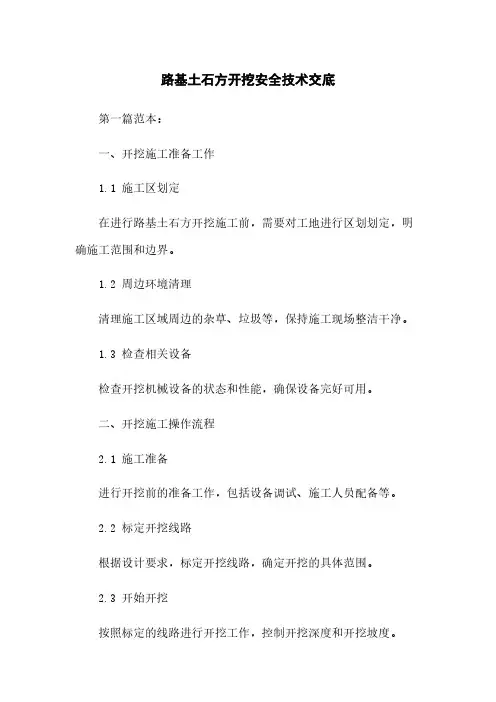

路基土石方开挖安全技术交底第一篇范本:一、开挖施工准备工作1.1 施工区划定在进行路基土石方开挖施工前,需要对工地进行区划划定,明确施工范围和边界。
1.2 周边环境清理清理施工区域周边的杂草、垃圾等,保持施工现场整洁干净。
1.3 检查相关设备检查开挖机械设备的状态和性能,确保设备完好可用。
二、开挖施工操作流程2.1 施工准备进行开挖前的准备工作,包括设备调试、施工人员配备等。
2.2 标定开挖线路根据设计要求,标定开挖线路,确定开挖的具体范围。
2.3 开始开挖按照标定的线路进行开挖工作,控制开挖深度和开挖坡度。
2.4 监测开挖进度根据设计要求和进度计划,监测开挖进度,确保施工按时完成。
三、开挖施工安全措施3.1 安全防护设施搭设必要的安全防护设施,如警示标志、围栏等,保证施工现场安全。
3.2 确保施工人员安全指派专人负责安全管理,确保施工人员的安全,加强施工人员安全培训。
3.3 定期检查设备定期对开挖机械设备进行安全检查和维护,保证设备的安全运行。
四、开挖施工质量控制4.1 施工质量要求根据设计要求,明确开挖施工的质量要求,严格执行。
4.2 质量检查进行质量检查,对开挖施工过程中可能存在的问题及时发现并整改。
4.3 档案管理做好开挖施工的档案管理工作,记录施工过程、质量问题和整改情况等。
附件:开挖施工安全注意事项法律名词及注释:1. 施工区划定:指在施工前划定工地的范围和边界,确定施工所在地。
2. 开挖线路:指在路基土石方开挖过程中,按照设计要求标定的开挖线路。
3. 质量检查:指对施工过程中的质量进行全面检查,发现问题及时整改。
第二篇范本:一、开挖施工前准备工作1.1 地质勘察和设计分析通过地质勘察和设计分析,了解地下土层情况以及存在的风险,制定相应的施工方案。
1.2 施工现场准备清理施工现场,确保施工区域没有杂物和障碍物,以保证施工顺利进行。
二、开挖施工作业过程2.1 设备检查对开挖机械设备进行检查和试运行,确保设备的正常工作状态。
1、本表头由交底人填写,交底人与接受交底人各保存一份,安全员一份;
2、当做分部、分项施工作业安全交底时,应填写“分部、分项工程名称”栏;
3、交底提要应根据交底内容把交底重要内容写上。
1、本表头由交底人填写,交底人与接受交底人各保存一份,安全员一份;
2、当做分部、分项施工作业安全交底时,应填写“分部、分项工程名称”栏;
3、交底提要应根据交底内容把交底重要内容写上。
1、本表头由交底人填写,交底人与接受交底人各保存一份,安全员一份;
2、当做分部、分项施工作业安全交底时,应填写“分部、分项工程名称”栏;
3、交底提要应根据交底内容把交底重要内容写上。
1、本表头由交底人填写,交底人与接受交底人各保存一份,安全员一份;
2、当做分部、分项施工作业安全交底时,应填写“分部、分项工程名称”栏;
3、交底提要应根据交底内容把交底重要内容写上。
1、本表头由交底人填写,交底人与接受交底人各保存一份,安全员一份;
2、当做分部、分项施工作业安全交底时,应填写“分部、分项工程名称”栏;
3、交底提要应根据交底内容把交底重要内容写上。
1、本表头由交底人填写,交底人与接受交底人各保存一份,安全员一份;
2、当做分部、分项施工作业安全交底时,应填写“分部、分项工程名称”栏;
3、交底提要应根据交底内容把交底重要内容写上。
1、本表头由交底人填写,交底人与接受交底人各保存一份,安全员一份;
2、当做分部、分项施工作业安全交底时,应填写“分部、分项工程名称”栏;
3、交底提要应根据交底内容把交底重要内容写上。
1、本表头由交底人填写,交底人与接受交底人各保存一份,安全员一份;
2、当做分部、分项施工作业安全交底时,应填写“分部、分项工程名称”栏;
3、交底提要应根据交底内容把交底重要内容写上。
1、本表头由交底人填写,交底人与接受交底人各保存一份,安全员一份;
2、当做分部、分项施工作业安全交底时,应填写“分部、分项工程名称”栏;
3、交底提要应根据交底内容把交底重要内容写上。
1、本表头由交底人填写,交底人与接受交底人各保存一份,安全员一份;
2、当做分部、分项施工作业安全交底时,应填写“分部、分项工程名称”栏;
3、交底提要应根据交底内容把交底重要内容写上。
本表由施工单位填写井保存(一式三份。
接受交底人一份、交底人一份、安全员一份)。
本表由施工单位填写井保存(一式三份。
接受交底人一份、交底人一份、安全员一份)。
本表由施工单位填写井保存(一式三份。
接受交底人一份、交底人一份、安全员一份)。
本表由施工单位填写并保存(一式三份。
接受交底人一份、交底人一份、安全员一份)。
本表由施工单位填写并保存(一式三份。
接受交底人一份、交底人一份、安全员一份)。
本表由施工单位填写并保存(一式三份。
接受交底人一份、交底人一份、安全员一份)。
本表由施工单位填写并保存(一式三份。
接受交底人一份、交底人一份、安全员一份)。
本有表由施工单位填写并保存(一式三份。
接受交底人一份、交底人一份、安全员一份)。
本表由施工单位填写并保存一式三份。
接受交底人一份、交底人一份、安全员一份。
本有表由施工单位填写并保存(一式三份。
接受交底人一份、交底人一份、安全员一份)。
本表由施工单位填写并保存(一式三份。
接受交底人一份、交底人一份、安全员一份)。
本有表由施工单位填写并保存(一式三份。
接受交底人一份、交底人一份、安全员一份)。
本表由施工单位填写并保存(一式三份。
接受交底人一份、交底人一份、安全员一份)。
本表由施工单位填写并保存(一式三份。
接受交底人一份、交底人一份、安全员一份)。
本表由施工单位填写并保存(一式三份。
接受交底人一份、交底人一份、安全员一份)。
本表由施工单位填写并保存(一式三份。
接受交底人一份、交底人一份、安全员一份)。
本表由施工单位填写并保存(一式三份。
接受交底人一份、交底人一份、安全员一份)。
本表由施工单位填写并保存(一式三份。
接受交底人一份、交底人一份、安全员一份)。
本表由施工单位填写并保存(一式三份。
接受交底人一份、交底人一份、安全员一份)。
本表由施工单位填写并保存(一式三份。
接受交底人一份、安全员一份)。
本表由施工单位填写并保存(一式三份。
接受交底人一份、交底人一份、安全员一份)。
本表由施工单位填写并保存(一式三份。
接受交底人一份、交底人一份、安全员一份)。
本表由施工单位填写并保存(一式三份。
接受交底人一份、交底人一份、安全员一份)。
