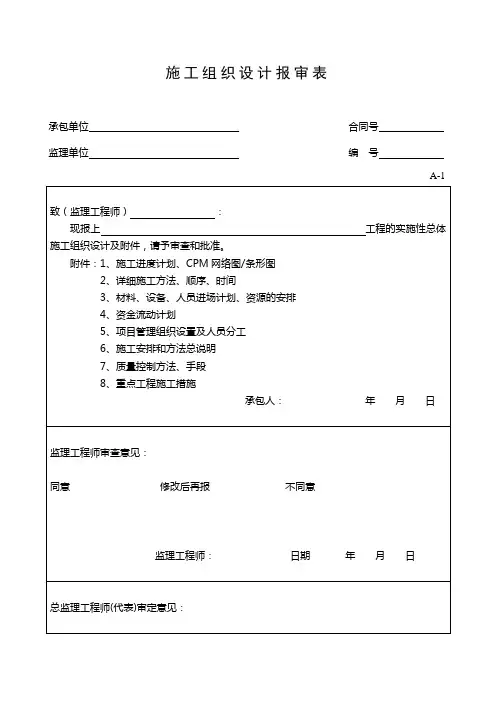

施工组织设计(专项施工方案)报审表A2A2 ***填写说明此表用于承包单位报审施工组织实际(专项施工方案)。
《建设工程监理规范》5.4.2、5.4.3中,承包单位对专业性较强的重点部位、关键工序的施工工艺、新工艺、新材料、新技术、新设备的专项施工方案报审,也采用此表。
施工过程中,如经批准的施工组织设计(专项施工方案)发生改变,变更后的施工组织设计(专项施工方案)报审时,也才用此表。
1、施工组织设计报审:(1)、监理规范5.2.3关键词:工程项目开工前……组织……审查……报送……提出审查意见……审核签认后……报建设单位;5.4.1关键词:调整、补充或变动……审查……签认;(2)、审查内容:监理规范5.2.4;附件要求施工方编制人(项目技术负责人)、审批人(企业技术负责人)亲笔签字、盖企业法人章;(3)、审查意见基本表述:原则同意,但对下述问题要求尽一步完善调整,进一步的细化、论证、确认。
问题内容如下:a、总体部署是否合理,有无工序倒置交叉。
b、平面布置是否合理;生活区和生产区是否区分;场地布置合理性;临时水电与机械是否配套;交通混流性;各个阶段的适应性。
c、劳动力的组织。
d、总进度计划是否符合总工期要求;是否符合工序分项有无漏项;网络是否合理;有无索赔风险。
e、保证措施方面:技术管理体系、质量管理体系、质量保证体系、技术措施、经济措施、管理措施、应急措施、季节措施、安全措施。
f、方案中的规范性合理性、可行性。
2、施工技术方案报审:(1)、监理规范5.4.2关键词:专业监理工程师应要求……报送,审核同意后签认;5.4.3关键词:新工艺、新材料、新技术、新设备;(2)、用于分项、分部施工方案报审;(3)、审核意见基本表述:原则同施工组织设计报审。
若无规范、标准等依据的方案,则须由总监或公司总工复审。
(对于过于简单、工艺不合理、原则性缺陷注意慎重审批)。
3、进度计划的报审:(1)、监理规范5.6.1关键词:总监理工程师审批(第1条、第2条)5.6.2关键词:进度控制方案,目标风险分析、防范性对策;(2)、审查内容:参见监理规范5.6.1条文说明;(3)、目前附件不管全面,要求有说明图表、工程量、工件量、资源(人、机、料)配备情况;(4)、审查意见基本表述:已审查,…工序拖下来要有追赶措施;…工序不合理性,应调整到…(主导工序,不能影响);…资源配备要跟上(具体说明哪种资源不够及建议采取的措施)对照审查内容展开。
