地下室底板及基础梁钢筋绑扎控制要点上课讲义
- 格式:docx
- 大小:21.47 KB
- 文档页数:7

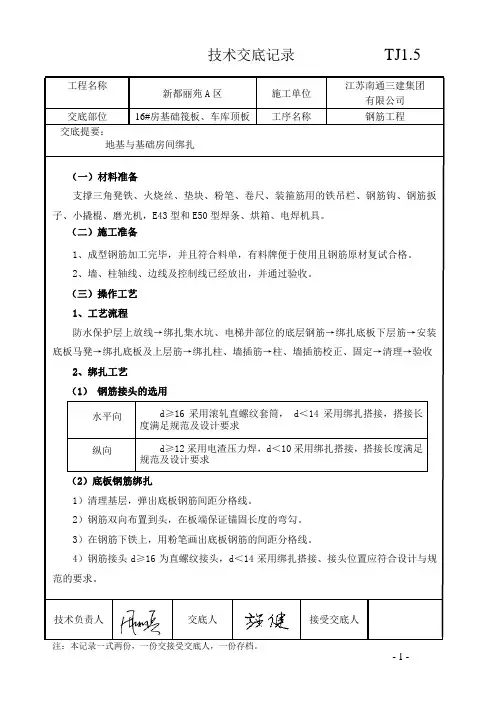

工程名称新都丽苑A 区施工单位 江苏南通三建集团有限公司交底部位 16#房基础筏板、车库顶板 工序名称钢筋工程交底提要:地基与基础房间绑扎技术负责人交底人接受交底人(一)材料准备支撑三角凳铁、火烧丝、垫块、粉笔、卷尺、装箍筋用的铁吊栏、钢筋钩、钢筋扳子、小撬棍、磨光机,E43型和E50型焊条、烘箱、电焊机具。
(二)施工准备1、成型钢筋加工完毕,并且符合料单,有料牌便于使用且钢筋原材复试合格。
2、墙、柱轴线、边线及控制线已经放出,并通过验收。
(三)操作工艺 1、工艺流程防水保护层上放线→绑扎集水坑、电梯井部位的底层钢筋→绑扎底板下层筋→安装底板马凳→绑扎底板及上层筋→绑扎柱、墙插筋→柱、墙插筋校正、固定→清理→验收2、绑扎工艺 (1) 钢筋接头的选用水平向 d ≥16采用滚轧直螺纹套筒, d <14采用绑扎搭接,搭接长度满足规范及设计要求纵向d ≥12采用电渣压力焊,d <10采用绑扎搭接,搭接长度满足规范及设计要求(2)底板钢筋绑扎1)清理基层,弹出底板钢筋间距分格线。
2)钢筋双向布置到头,在板端保证锚固长度的弯勾。
3)在钢筋下铁上,用粉笔画出底板钢筋的间距分格线。
4)钢筋接头d ≥16为直螺纹接头,d <14采用绑扎搭接、接头位置应符合设计与规范的要求。
工程名称新都丽苑A 区施工单位 江苏南通三建集团有限公司交底部位 16#房基础筏板、车库顶板 工序名称钢筋工程交底提要:地基与基础房间绑扎技术负责人交底人接受交底人5)机电管线安装施工完后摆放垫块,底板下保护层厚度为50mm(桩头位置处钢筋保护层厚度为100mm),间距不大于1200mm 梅花型。
垫块摆完后摆放马凳铁,马凳铁支腿要放在钢筋上。
主楼及车库基础筏板内的钢筋绑扎,设马镫间距为1000,马镫上先铺设水平钢筋一根,品种、规格、型号同筏板短边方向面筋、再铺设长向钢筋,最后按照图纸铺设短边方向面筋,马镫位置正常铺设钢筋。
底板位置处的马蹬大样≥1500与底板筋连接与底板筋连接底板垫块钢筋支撑集水坑位置处的马蹬大样6)板钢筋绑扎采用八字扣,并且所有交叉点全部绑扎牢固。

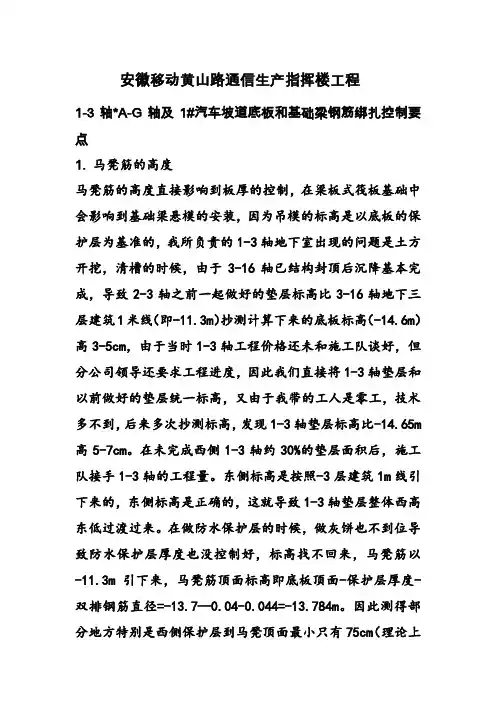

安徽移动黄山路通信生产指挥楼工程1-3轴*A-G轴及1#汽车坡道底板和基础梁钢筋绑扎控制要点1. 马凳筋的高度马凳筋的高度直接影响到板厚的控制,在梁板式筏板基础中会影响到基础梁悬模的安装,因为吊模的标高是以底板的保护层为基准的,我所负责的1-3轴地下室出现的问题是土方开挖,清槽的时候,由于3-16轴已结构封顶后沉降基本完成,导致2-3轴之前一起做好的垫层标高比3-16轴地下三层建筑1米线(即-11.3m)抄测计算下来的底板标高(-14.6m)高3-5cm,由于当时1-3轴工程价格还未和施工队谈好,但分公司领导还要求工程进度,因此我们直接将1-3轴垫层和以前做好的垫层统一标高,又由于我带的工人是零工,技术多不到,后来多次抄测标高,发现1-3轴垫层标高比-14.65m 高5-7cm。
在未完成西侧1-3轴约30%的垫层面积后,施工队接手1-3轴的工程量。
东侧标高是按照-3层建筑1m线引下来的,东侧标高是正确的,这就导致1-3轴垫层整体西高东低过渡过来。
在做防水保护层的时候,做灰饼也不到位导致防水保护层厚度也没控制好,标高找不回来,马凳筋以-11.3m引下来,马凳筋顶面标高即底板顶面-保护层厚度-双排钢筋直径=-13.7—0.04-0.044=-13.784m。
因此测得部分地方特别是西侧保护层到马凳顶面最小只有75cm(理论上该值为86cm)也就是底板厚度小了10cm多。
由于该部分还有一部分人防区域,底板底筋和面筋之间有拉筋(原图纸间距三级钢8@450*650,人防图集要求间距<=500mm,施工中由于面筋间距为150mm,故拉筋间距改为450*450,又由于底筋间距为200,故拉筋不能垂直放置,底部拉筋间距为400,上下相错50mm)防水保护层高低不平,使底板底筋也高低不平,而面筋是由马凳标高而来的,面筋是同一标高的,拉筋下料长度也是由图纸计算出来的,导致部分地方拉筋拉不上,部分地方拉筋长度大了,这个就不好处理了。
基础底板钢筋绑扎施工工艺、操作要点及质量要求
基础底板钢筋绑扎施工工艺
工艺流程:
测量放线→绑扎电梯井、集水坑钢筋→绑扎底板底层钢筋→安放垫块→绑扎地梁钢筋→安放马凳→敷设专业管线→绑扎底板上层钢筋→墙、柱插筋→隐蔽验收
操作要点:
1、划钢筋位置线:按图纸标明的钢筋间距,算出底板实际前述需用的钢筋根数,在底板少校基础防水保护层清理干净,用墨斗将基础主次梁钢筋、筏板平顶双向钢筋、柱钢筋、墙钢筋、集水坑等石质钢筋位置左侧线弹出。
2、底板上下层钢筋按照受力钢筋在外原则进行设置。
3、板钢筋绑扎:板上部钢筋网的交叉点应全数绑扎,底部钢筋网除边缘部分外可间隔交错绑扎。
相邻绑扎点的钢丝扣成八字扣,防止整体钢筋平移。
4、垫块设置:在底层下层钢筋交叉点的下部安放水泥砂浆垫块间距600mm,呈梅花状布置,附加钢筋随同向板筋按钢架先后顺序同时进行。
5、设置马櫈:待基础主次梁与墙、柱集水坑等石制插筋并固定好后,开始摆放马櫈筋,马櫈钢筋制作、倾斜角根据要求确定。
质量要求:
1、钢筋的品种和质量符合设计要求和有关标准的规定。
2、钢筋的规格、形状、尺寸、数量锚固长度、接头位置必须符合中国符合设计要求和吊装规范规定。
3、钢筋接头的专门结果必须符合钢筋连接施工及验收的机械性能规定。
4、钢筋连接处为全部绑扎,不准有缺扣、松扣现象。
5、弯钩的朝向应正确。
绑扎接头应符合施工规范的规定,搭接长度不小于设计及图集等的相关规定。

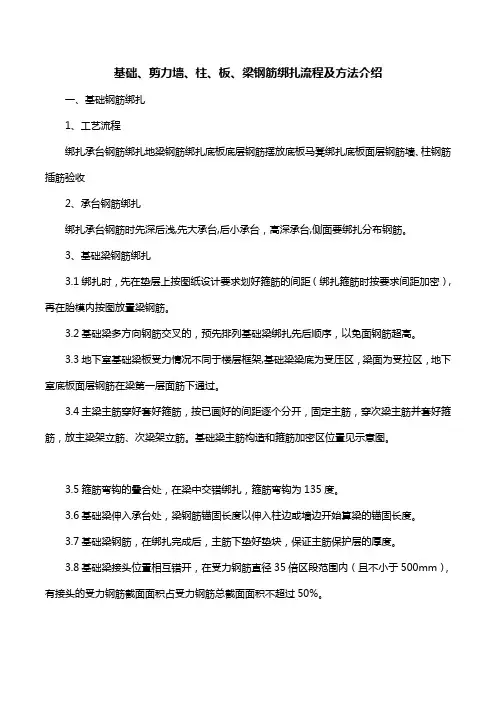

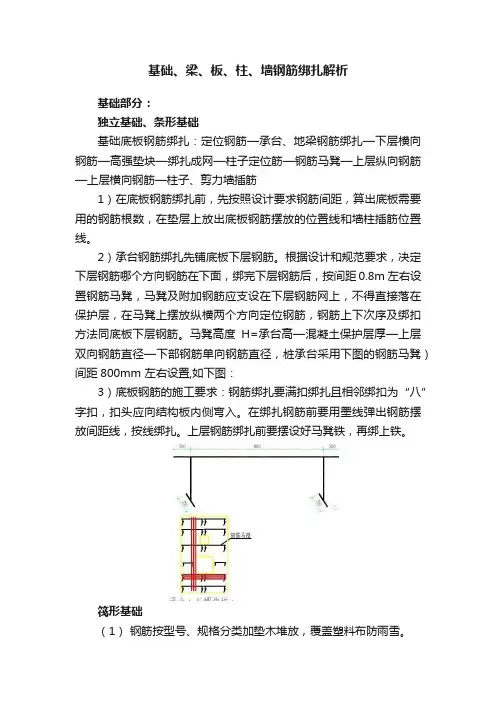

基础、梁、板、柱、墙钢筋绑扎解析基础部分:独立基础、条形基础基础底板钢筋绑扎:定位钢筋—承台、地梁钢筋绑扎—下层横向钢筋—高强垫块—绑扎成网—柱子定位筋—钢筋马凳—上层纵向钢筋—上层横向钢筋—柱子、剪力墙插筋1)在底板钢筋绑扎前,先按照设计要求钢筋间距,算出底板需要用的钢筋根数,在垫层上放出底板钢筋摆放的位置线和墙柱插筋位置线。
2)承台钢筋绑扎先铺底板下层钢筋。
根据设计和规范要求,决定下层钢筋哪个方向钢筋在下面,绑完下层钢筋后,按间距0.8m 左右设置钢筋马凳,马凳及附加钢筋应支设在下层钢筋网上,不得直接落在保护层,在马凳上摆放纵横两个方向定位钢筋,钢筋上下次序及绑扣方法同底板下层钢筋。
马凳高度H=承台高—混凝土保护层厚—上层双向钢筋直径—下部钢筋单向钢筋直径,桩承台采用下图的钢筋马凳)间距800mm 左右设置,如下图:3)底板钢筋的施工要求:钢筋绑扎要满扣绑扎且相邻绑扣为“八”字扣,扣头应向结构板内侧弯入。
在绑扎钢筋前要用墨线弹出钢筋摆放间距线,按线绑扎。
上层钢筋绑扎前要摆设好马凳铁,再绑上铁。
筏形基础(1)钢筋按型号、规格分类加垫木堆放,覆盖塑料布防雨雪。
(2)盘条I级钢筋采用冷拉的方法调直,冷拉率控制在4%以内。
(3)对于受力钢筋,I级钢筋末端(包括用作分布钢筋的I级钢筋)做180度弯钩,弯弧内直径不小于2.5d,弯后的平直段长度不小于3d。
II级钢筋当设计要求做90度或135度弯钩时,弯弧内直径不小于5d。
对于非焊接封闭筋末端作135度弯钩,弯弧内直径除不小于2.5d外还不应小于箍径内受力纵筋直径,弯后的平直段长度不小于10d。
(4)钢筋绑扎施工前,在基坑内搭设高约4m的简易暖棚,以遮挡雨雪及保持基坑气温,避免垫层砼在钢筋绑扎期间遭受冻害。
立柱用ф50钢管,间距为3.0m,顶部纵横向平杆均为Ø 50钢管,组成的管网孔尺寸为1.5×1.5m,其上铺木板,方钢管等,在木板上覆彩条布,然后满铺草帘。
基础、剪力墙、柱、板、梁钢筋绑扎流程及方法介绍一、基础钢筋绑扎1、工艺流程绑扎承台钢筋绑扎地梁钢筋绑扎底板底层钢筋摆放底板马凳绑扎底板面层钢筋墙、柱钢筋插筋验收2、承台钢筋绑扎绑扎承台钢筋时先深后浅,先大承台,后小承台,高深承台,侧面要绑扎分布钢筋。
3、基础梁钢筋绑扎3.1绑扎时,先在垫层上按图纸设计要求划好箍筋的间距(绑扎箍筋时按要求间距加密),再在胎模内按图放置梁钢筋。
3.2基础梁多方向钢筋交叉的,预先排列基础梁绑扎先后顺序,以免面钢筋超高。
3.3地下室基础梁板受力情况不同于楼层框架,基础梁梁底为受压区,梁面为受拉区,地下室底板面层钢筋在梁第一层面筋下通过。
3.4主梁主筋穿好套好箍筋,按已画好的间距逐个分开,固定主筋,穿次梁主筋并套好箍筋,放主梁架立筋、次梁架立筋。
基础梁主筋构造和箍筋加密区位置见示意图。
3.5箍筋弯钩的叠合处,在梁中交错绑扎,箍筋弯钩为135度。
3.6基础梁伸入承台处,梁钢筋锚固长度以伸入柱边或墙边开始算梁的锚固长度。
3.7基础梁钢筋,在绑扎完成后,主筋下垫好垫块,保证主筋保护层的厚度。
3.8基础梁接头位置相互错开,在受力钢筋直径35倍区段范围内(且不小于500mm),有接头的受力钢筋截面面积占受力钢筋总截面面积不超过50%。
3.1.3.9梁主筋双排时,用Phi;25短钢筋垫在两层钢筋之间,两排排距不少于一倍主筋直径。
4、绑基础底板钢筋4.1底板钢筋绑扎前先按图纸钢筋间距要求,在防水保护层上弹出轴线、基坑线、钢筋位置线,按线摆放钢筋。
4.2按弹出的钢筋位置线,先铺底层钢筋。
点这免费下载施工技术资料根据受力情况,决定下层钢筋哪个方向钢筋在下面,一般先铺短向钢筋,再铺长向钢筋。
4.3钢筋绑扎时,靠近外围两行的相交点每点都绑扎,中间部分的相交点可相隔交错绑扎,双向受力的钢筋必须将钢筋交叉点全部绑扎。
采用一面顺扣要交错变换方向,也可采用八字扣,但须保证钢筋不位移。
4.4底板钢筋绑扎采用20-22#铅丝,绑扎的铅丝扣尾一律向底板内,不得朝外。

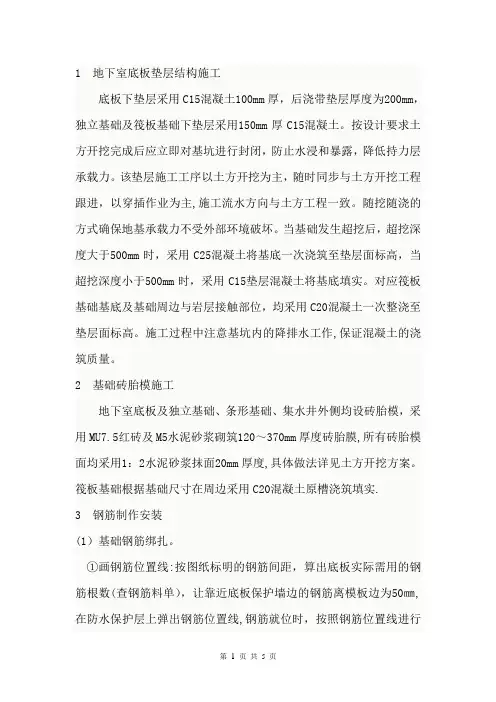

1 地下室底板垫层结构施工底板下垫层采用C15混凝土100mm厚,后浇带垫层厚度为200mm,独立基础及筏板基础下垫层采用150mm厚C15混凝土。
按设计要求土方开挖完成后应立即对基坑进行封闭,防止水浸和暴露,降低持力层承载力。
该垫层施工工序以土方开挖为主,随时同步与土方开挖工程跟进,以穿插作业为主,施工流水方向与土方工程一致。
随挖随浇的方式确保地基承载力不受外部环境破坏。
当基础发生超挖后,超挖深度大于500mm时,采用C25混凝土将基底一次浇筑至垫层面标高,当超挖深度小于500mm时,采用C15垫层混凝土将基底填实。
对应筏板基础基底及基础周边与岩层接触部位,均采用C20混凝土一次整浇至垫层面标高。
施工过程中注意基坑内的降排水工作,保证混凝土的浇筑质量。
2 基础砖胎模施工地下室底板及独立基础、条形基础、集水井外侧均设砖胎模,采用MU7.5红砖及M5水泥砂浆砌筑120~370mm厚度砖胎膜,所有砖胎模面均采用1:2水泥砂浆抹面20mm厚度,具体做法详见土方开挖方案。
筏板基础根据基础尺寸在周边采用C20混凝土原槽浇筑填实.3 钢筋制作安装(1)基础钢筋绑扎。
①画钢筋位置线:按图纸标明的钢筋间距,算出底板实际需用的钢筋根数(查钢筋料单),让靠近底板保护墙边的钢筋离模板边为50㎜,在防水保护层上弹出钢筋位置线,钢筋就位时,按照钢筋位置线进行摆放钢筋。
钢筋绑扎时,钢筋交叉点全部绑扎,采用正反扣绑扎,摆放底板混凝土保护层用垫块,呈梅花型进行摆放,要求横竖一条线,斜向一条线。
钢筋搭接长度及搭接位置符合设计及施工规范要求,上下层钢筋的连接位置应符合设计及施工规范要求。
根据弹好的墙、柱位置线,将墙、柱深入基础的插筋采用直径12的钢筋两条沿墙两侧与板面筋点焊固定,插入基础深度按设计满足设置至底板底筋面,保证插筋垂直,不歪斜、不倾倒、不变位。
止水钢板固定采用HRB335直径16的钢筋对焊,纵向间距为500mm.②钢筋网的绑扎:四周两行钢筋交叉点每点扎牢,中间部分交叉点可相隔交错扎牢,确保受力钢筋不位移。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
表C2-1编号工程名称将台乡农民回迁安置房项目3#地下车库东段交底日期2016-3-15 施工单位北京市朝阳田华建筑集团分项工程名称基础工程交底提要基础底板、基础梁及墙柱插筋技术交底。
交底内容:审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
5、熟悉图纸,确定钢筋穿插就位顺序,并与有关工种作好配合工作,如支模、管线、防水施工与绑扎钢筋的关系,确定施工方法,作好技术交底工作。
6、按设计和规范要求做好防水层和防水保护层并完成隐验工作。
7、按照设计和规范要求本工程的钢筋锚固长度、接头长度、接头百分比及接头错开要求和保护层厚度及各种底板厚度的马凳加工尺寸如下:1)受力钢筋保护层:2)受拉钢筋的抗震锚固长度Lae:钢筋种类抗震等级混凝土强度等级C20 C25 C30 C35 C402、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
表C2-1编号工程名称将台乡农民回迁安置房项目3#地下车库东段交底日期2016-3-15 施工单位北京市朝阳田华建筑集团分项工程名称基础工程交底提要基础底板、基础梁及墙柱插筋技术交底。
交底内容:审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
马凳尺寸表:板厚(mm)部位钢筋直径马凳高度(mm)500 车库基础底板25379三、操作工艺1、底板钢筋绑扎及暗柱插筋绑扎。
1)施工流程:垫层弹线→集水坑钢筋铺设→绑扎下层下铁钢筋(按照施工图中标注摆放位置)→再绑扎下层上铁钢筋→再绑扎暗梁→绑扎上层下铁钢筋→绑扎上层上铁钢筋→墙体、暗柱钢筋的插筋→自检、专检、交接检。
安徽移动黄山路通信生产指挥楼工程1-3轴*A-G轴及1#汽车坡道底板和基础梁钢筋绑扎控制要点1.马凳筋的高度马凳筋的高度直接影响到板厚的控制,在梁板式筏板基础中会影响到基础梁悬模的安装,因为吊模的标高是以底板的保护层为基准的,我所负责的1-3轴地下室出现的问题是土方开挖,清槽的时候,由于3-16轴已结构封顶后沉降基本完成,导致2-3轴之前一起做好的垫层标高比3-16轴地下三层建筑1米线(即-11.3m)抄测计算下来的底板标高(-14.6m)高3-5cm,由于当时1-3轴工程价格还未和施工队谈好,但分公司领导还要求工程进度,因此我们直接将1-3轴垫层和以前做好的垫层统一标高,又由于我带的工人是零工,技术多不到,后来多次抄测标高,发现1-3轴垫层标高比-14.65m 高5-7cm。
在未完成西侧1-3轴约30%的垫层面积后,施工队接手1-3轴的工程量。
东侧标高是按照-3层建筑1m线引下来的,东侧标高是正确的,这就导致1-3轴垫层整体西高东低过渡过来。
在做防水保护层的时候,做灰饼也不到位导致防水保护层厚度也没控制好,标高找不回来,马凳筋以-11.3m引下来,马凳筋顶面标高即底板顶面-保护层厚度-双排钢筋直径=-13.7—0.04-0.044=-13.784m。
因此测得部分地方特别是西侧保护层到马凳顶面最小只有75cm(理论上该值为86cm)也就是底板厚度小了10cm多。
由于该部分还有一部分人防区域,底板底筋和面筋之间有拉筋(原图纸间距三级钢8@450*650,人防图集要求间距<=500mm,施工中由于面筋间距为150mm,故拉筋间距改为450*450,又由于底筋间距为200,故拉筋不能垂直放置,底部拉筋间距为400,上下相错50mm)防水保护层高低不平,使底板底筋也高低不平,而面筋是由马凳标高而来的,面筋是同一标高的,拉筋下料长度也是由图纸计算出来的,导致部分地方拉筋拉不上,部分地方拉筋长度大了,这个就不好处理了。
现场整改措施:由于底板面筋已绑扎完成,整改难度很大,我们经过技术部门和施工队研究商量,决定控制底板的厚度,将底板顶面标高统一提高5cm,用废钢筋垫在马凳上,以保证板厚能够通过验收,同时基础梁悬模(配好的模板 1.1m 高)也能控制底板顶面保护层厚度。
但是拉筋就不好处理了,最后拉筋长的弯了一点,短的就挂在双排筋上。
2、现场混凝土浇筑前的施工准备混凝土浇筑前要通知监理方进行隐蔽验收,提前通知施工队现场施工人员,做好整改准备,与施工队沟通,将泵管架子安装加固好,提前与混凝土搅拌站联系,包括地泵和泵管的安装定位(由于现场施工场地狭小),提前与搅拌站沟通,需要考虑场地问题,并与材料部沟通,看是否有材料进场,防止地泵影响交通,并能保证泵管在混凝土浇筑前安装完成,并运行良好,做好这些准备后,与施工队沟通,看施工人员是否到位,机械是否到位,注意查看天气,一切准备就绪后联系搅拌站准备发料,控制发料时间,合理控制现场施工进度。
最后还是出问题了,我没及时把混凝土地泵调到现场,耽误了一上午的工期,下次一定要提前将地泵联系好,提前到场安装,不能因为隐蔽验收未通过而推迟泵管的安装,以免地泵到时被其他工地拖走,而影响我项目部的使用,机械设备准备要切记。
3、人防墙模板安装施工顺序注意要点人防墙钢筋收头钢筋锚固长度长,同时模板支撑立杆搭设完成,对墙体模板安装施工造成困难,应提前将模板放置到墙边相应位置,以便墙体模板安装时模板不用运输。
4、人防楼梯,注意梯段板和平台板的板厚是不是一致,如果不一致,要注意梯段板钢筋构造弯钩的长度,是否能够顺利绑扎,要及时更改钢筋的构造,或更改板厚。
5、直螺纹连接的技术要求6、梁(包括基础梁、暗梁、连系梁、框架梁非框架梁)、柱(底层框架柱、楼层框架柱、构造柱)箍筋加密要求7、墙水平筋锚入柱中的长度要求,搭接区域和搭接长度8、受扭钢筋的搭接区域和搭接长度9、钢筋吊运至现场前应将套丝保护套摘除以减少现场垃圾的清理。
10、人防门框墙钢筋构造11、止水钢板焊接与柱箍筋焊接12、基础梁梁柱节点柱箍筋(梁墙节点墙水平筋)构造与节流。
13、人防墙底加强筋及上部压顶钢筋14、各个构件直锚与弯锚的要求15、筏板式基础基础梁封边做法16、基础梁抗扭钢筋的搭接长度及搭接区域17、筏板基础的钢筋构造要求18、人防门安装与基础门槛梁模板支设加固的施工顺序19、现场混凝土施工准备20、集水坑模板加固要求21、50线的层高复核22、转角墙钢筋细部构造23、剪力墙连系梁尺寸与门洞口的关系24楼梯板与平台板一般应厚度相同25,外架合同中应写明锚环的预埋,安装,拆除等详细问题26,楼梯构件模板尺寸计算(梯板与梯梁的交界处的梁侧模高度,类同汽车坡道的车道梁侧模高度)。
地下室钢筋绑扎一、施工准备1按施工现场平面图规定的位置,将钢筋堆放场地进行清理、平整。
准备好垫木,按钢筋绑扎顺序分类堆放,并将锈蚀进行清理。
2 核对钢筋的级别,型号、形状、尺寸及数量是否与设计图纸及加工配料单相同。
3 熟悉图纸,确定钢筋穿插就位顺序,并与有关工种作好配合工作,如支模、管线、防水施工与绑扎钢筋的关系,确定施工方法,作好对工人技术交底工作。
二、操作工艺1工艺流程:→→→2划钢筋位置线:按图纸标明的钢筋间距,算出底板实际需用的钢筋根数,一般让靠近底板模板边的那根钢筋离模板边为5cm,在底板上弹出钢筋位置线(包括基础梁钢筋位置线)。
3绑基础底板及地下室梁钢筋①按弹出的钢筋位置线,先铺底板下层钢筋。
根据底板受力情况,决定下层钢筋哪个方向钢筋在下面,一般情况下先铺短向钢筋,再铺长向钢筋。
②钢筋绑扎时,靠近外围两行的相交点每点都绑扎,中间部分的相交点可相隔交错绑扎,双向受力的钢筋必须将钢筋交叉点全部绑扎。
如采用一面顺扣应交错变换方向,也可采用八字扣,但必须保证钢筋不位移。
③摆放底板混凝土保护层用5cm厚砂浆垫块,按每1m左右距离梅花型摆放。
栋号下筏板钢量较大,摆放距离可缩小,砂浆垫块可改用铁块代替。
④抗浮底板钢筋绑扎时,绑完下层钢筋后,摆放钢筋马凳或钢筋支架(间距以1m左右一个),在马凳上摆放纵横两个方向定位钢筋,钢筋上下次序及绑扣方法同底板下层钢筋。
⑤底板钢筋有绑扎接头时,钢筋搭接长度及搭接位置预留在结构受力最小便于施工的地方且必须符合施工规范要求,钢筋搭接处应用铁丝在中心及两端扎牢。
采用焊接接头,除应按焊接规程规定抽取试样外,接头位置也应符合施工规范的规定。
⑥基础底板受力的特殊性,上下层钢筋断筋位置应符合设计及相关规范要求。
⑦根据弹好的墙、柱位置线,将墙、柱伸入基础的插筋绑扎牢固,插入基础深度够锚固长度以及有图纸要求的严格按照图纸施工,甩出长度不宜过长,其上端应采取措施保证甩筋垂直,不歪斜、倾倒、变位。
4墙筋绑扎:①在底板混凝土上弹出墙身及门窗洞口位置线,再次校正预埋插筋,如有位移时,按洽商规定认真处理。
②先绑2~4根竖筋,并画好横筋分档标志,然后在下部及齐胸处绑两根横筋定位,并画好竖筋分档标志。
一般情况横筋在外,竖筋在里,所以先绑竖筋后绑横筋。
横竖筋的间距及位置应符合设计要求。
③墙筋为双向受力钢筋,所有钢筋交叉点应逐点绑扎,其塔接长度及位置要符合设计图纸及施工规范的要求。
④双排钢筋之间应绑间距支撑或拉筋,以固定钢筋间距。
支撑或拉筋可用φ6或φ8钢筋制作,间距1m左右,以保证双排钢筋之间的距离。
⑤在墙筋外侧应绑上带有铁丝的砂浆垫块,以保证保护层的厚度。
⑥为保证门窗洞口标高位置正确,在洞口竖筋上划出标高线。
门窗洞口要按结构总说明中的要求绑扎过梁钢筋,锚入墙内长度要符合设计要求。
⑦各连接点的抗震构造钢筋及锚固长度,均应按设计要求进行绑扎。
首层柱的纵向受力钢筋伸入地下室墙体深度;墙端部、内外墙交接处受力钢筋锚固长度等,绑扎时应注意。
⑧配合其他工种安装预埋管件、预留洞口等,其位置,标高均应符合设计要求。
三、质量标准1保证项目:①钢筋的品种和质量、焊条、焊剂的牌号、性能及使用的钢板,必须符合设计要求和有关标准的规定。
②钢筋表面必须清洁,带有颗粒状或片状老锈,经除锈后仍有麻点的钢筋,严禁按原规格使用。
③钢筋的规格、形状、尺寸、数量、间距、锚固长度、接头设置,必须符合设计要求和施工规范的规定。
④焊接接头机械性能,必须符合钢筋焊接规范的专门规定。
2基本项目:⑴绑扎钢筋的缺扣、松扣数量不得超过绑扣数的10%,且不应集中。
⑵弯钩的朝向应正确,绑扎接头应符合施工规范的规定,搭接长度不小于规定值。
⑶用Ⅰ级钢筋制作的箍筋,其数量应符合设计要求,弯钩角度和平直长度应符合施工规范的规定。
⑷对焊接头无横向裂纹和烧伤,焊包均匀。
接头处弯折不得大于4°,接头处钢筋轴线的偏移不得大于0.1d,且不大于2mm 。
⑸电弧焊接头焊缝表面平整,无凹陷、焊瘤,接头处无裂纹、气孔、灰渣及咬边。
接头尺寸允许偏差不得超过以下规定:①绑条沿接头中心的纵向位移不大于0.5d,接头处弯折不大于4°。
②接头处钢筋轴线的偏移不大于0.1d,且不大于3mm。
③焊缝厚度不小于0.05d。
④焊缝宽度不小于0.1d。
⑤焊缝长度不小于0.5d。
⑥接头处弯折不大于4°。
3允许偏差项目,见表1。
钢筋安装及预埋件位置的允许偏差值表1四、成品保护l 成型钢筋应按指定地点堆放,用垫木垫放整齐,防止钢筋变形、锈蚀、油污。
2 绑扎墙筋时应搭临时架子,不准蹬踩钢筋。
3 妥善保护基础四周外露的防水层,以免被钢筋碰破。
4 底板上、下层钢筋绑扎时,支撑马凳要绑牢固,防止操作时踩变形。
5 严禁随意割断钢筋。
五、应注意的质量问题1墙、柱预埋钢筋位移:墙、柱主筋的插筋与底板上、下筋要固定绑扎牢固,确保位置准确。
必要时可附加钢筋电焊焊牢。
混凝土浇筑前应有专人检查修整。
2露筋:墙、柱钢筋每隔1m左右加绑带铁丝的水泥砂浆垫块(或塑料卡)。
3搭接长度不够:绑扎时应对每个接头进行尺量,检查搭接长度是否符合设计和规范要求。
4钢筋接头位置错误:梁、柱、墙钢筋接头较多时,翻样配料加工时,应根据图纸预先画出施工翻样图,注明各号钢筋搭配顺序,并避开受力钢筋的最大弯矩处。
5绑扎接头与对焊接头未错开:经对焊加工的钢筋,在现场进行绑扎时,对焊接头要错开搭接位置。
因此下料时,凡距钢筋端头搭接长度范围以内不得有对焊接头。
