回风斜井底巷道扩修安全技术措施通用范本
- 格式:docx
- 大小:77.22 KB
- 文档页数:12
1201N回风通道扩修安全技术措施安全事关每个家庭的幸福,熟悉安全操作规程,掌握安全技术措施,制定安全计划方案,做好单位安全培训,加强安全知识学习及考试更是预防和杜绝安全事故的重要方式和手段。
您浏览的《1201N回风通道扩修安全技术措施》正文如下:1201N回风通道扩修安全技术措施一、工程概况1201N切眼、回风巷即将贯通,贯通后调整通风系统,需在+1200水平回风通道X2导线点向前15m位置修建风门,由于巷道规格小,不能满足修建风门要求,需在X2导线点前15m~20m位置进行扩修施工,为了保证施工安全,特编制此安全技术措施。
二、施工方法:施工前先进行敲帮问顶,搭设工作台,采用人工用风镐和手镐将巷帮喷砼刷开,用风镐戳的方法掏槽,人工装砟至1吨矿车内,风镐刷至设计规格时(3.93.7m)在原来老巷道两道U钢之间架设2架新U钢,U钢间距500mm,挂网、用半圆木进行背帮、背顶,待2架新U钢架设完毕之后拆除迎头1架老U钢,然后按照800mm间距架设新U钢依次循环施工,待5m施工完毕以后进行喷浆封闭。
老旧U钢之间采用长1500mm,直径160mm的圆木密排,用板坯背顶支护,在U钢拱部上部设梁窝,梁窝深度300mm。
搭设工作台:采用2寸钢管搭设脚手架工作台,钢管之间必须使用专用的卡子,卡子的螺丝必须拧紧。
工作台一定要牢固,钢管上面铺设架板架板厚度不小于50mm,架板之间用旧风筒将孔隙堵死,并用8#铅丝将架板连为整体固定在钢管上,搭设工作台时留出2m宽,1.5m高的过车及行人空间。
U钢拆除:拆除时按照由外向里的顺序拆除,先拆除U钢拱部,让后再拆除U钢腿。
先将U钢卡子螺母用扳手卸掉,或用剁斧剁开,人工将拱部拆除,然后将U钢腿上部固定牢固,用风镐将U钢腿基础戳开,最后将U钢腿拆除。
临时支护:采用串杆背板进行作为临时支护,梁窝设在新U钢棚顶和旧U钢棚及顶之间,直径不小于160mm,间距不大于800mm,梁窝深度不小于300mm,串杆上面用板坯背顶,并用木仨背紧。
文件编号:RHD-QB-K5346 (解决方案范本系列)编辑:XXXXXX查核:XXXXXX时间:XXXXXX回风斜井底巷道扩修安全技术措施标准版本回风斜井底巷道扩修安全技术措施标准版本操作指导:该解决方案文件为日常单位或公司为保证的工作、生产能够安全稳定地有效运转而制定的,并由相关人员在办理业务或操作时进行更好的判断与管理。
,其中条款可根据自己现实基础上调整,请仔细浏览后进行编辑与保存。
一、工程概况近一时期来,我矿回风斜井底与31091运输绕巷交叉口以上局部料石砌碹巷道出现巷道支护变形、断面缩小,影响巷道正常使用。
为满足我矿长远安全生产需要,保证31091采煤工作面正常通风,现决定对该段巷道进行扩修,支护方式由原来的2.6米料石砌碹改为同等断面U型钢挂网支护,支护规格:直径2.6米半圆拱型断面。
扩修长度:约30米。
工期及时间安排:30天二、巷道断面形状及支护材料尺寸:采用半圆拱型断面,29#U型钢钢网支护。
巷道规格:宽×高=2600×2500mm钢筋网规格:直径 6mm钢筋,网孔50×50mm。
椽子规格:直径>80mm,长度900mm净棚距600mm 椽子间距300mm三、支护工艺流程1、在所架设的支架梁和腿上用粉笔分别标上梁中、搭接长度和卡缆安装位置的标识,并安装好一帮卡缆。
2、拉中、腰线,将巷道上部扩掘到设计尺寸。
3、前移前探梁,开始上梁。
上梁时,要统一指挥,施工人员站在煤(矸)石堆上或脚手架上齐心协力将梁放在前探梁上。
4、顶背好后,在顶梁的掩护下进行刷帮、挖柱窝,柱窝挖好后开始站腿、上卡缆、上拉杆、打帮顶。
5、拉中、腰线对棚子位置进行校核,不合格之处要进行修正,修正好后,打上木楔将棚子背好。
四、永久支护与工作面的最大距离当巷道顶部为破碎顶板时,永久支护与工作面的最大距离为0.7m;五、工程质量要求1、工程质量要求达到合格,具体标准如下:棚距为600mm,下净宽为2800mm;净高为2500mm。
风巷扩巷施工安全技术措施一、工程概括23022风巷原巷道断面为9㎡(其中上帮高3米,下帮高2m,下宽3.6m,中高2.5m),满足不了23022综采工作面错架要求,需从23022切眼上口向外进行扩修,生产科已标定位置,工程量30米,扩修后巷道断面为11.6㎡(下帮高2m,上帮3.5m,下宽4.2m,中高2.75m),为确保施工安全,特制定如下安全技术措施,望施工单位认真贯彻执行。
二、技术要求1、此地点采用手镐、配合风镐进行扩帮;使用风钻进行打锚杆眼。
2、由原设计的规格的断面,扩为11.6㎡的断面,下帮高2m,上帮3.5m,下宽4.2m,中高2.75m。
3、由于此地段上帮高度在3米以上,进行施工时,必须在高架上进行,高架的架设要安全牢固。
4、扩帮过程中,必须分段扩修,扩一段(0.70.72m),支护一段,严禁大面积使帮、顶裸露。
5、扩巷后,必须及时对扩巷地点进行挂网加固,扩巷深度超过0.7m的地点,要在原锚杆间补打锚杆。
6、在扩巷时,必须严格执行先顶后帮、先上后下的原则。
7、扩巷后,锚杆的打设和金属网的悬挂必须依照锚网支护质量标准化要求进行。
8、锚杆金属网支护工艺:①锚杆金属网支护工艺流程:扩巷准备钻具、材料确定锚杆眼位置钻锚杆眼安装锚固剂安装锚杆挂金属网紧固锚杆检验锚杆的预紧力。
②锚杆打设安装工艺:根据现场情况确定锚杆眼位置,然后打设锚杆,打完锚杆眼后,安装锚固剂(每根锚杆使3卷,破碎地段可多使用几卷),然后用锚杆顶住锚固剂药卷向上推,当推到能够连上锚杆钻机时,通过注锚器连上锚杆机并按动升降按钮继续顶推,直到推不动为止;此时开动锚杆机马达边搅拌边继续顶推,直到锚杆托盘离岩面20mm~30mm为止(目测的方法确定),边搅拌边顶推的时间为8s~15s,然后继续开启锚杆钻机使螺母的端盖打开,然后挂上金属网并拧紧螺母。
最后用扭矩扳手检测锚杆预紧力,锚杆预紧力必须达到120 NM(针对顶部等强锚杆)。
a、锚杆间距、排距800mm800mm,允许误差为100mm。
采区专用回风巷扩修安全技术措施 制定部门:某某单位时间:202X 年X 月X 日封面页采区专用回风巷扩修安全技术措施安全事关每个家庭的幸福,熟悉安全操作规程,掌握安全技术措施,制定安全计划方案,做好单位安全培训,加强安全知识学习及考试更是预防和杜绝安全事故的重要方式和手段。
您浏览的《采区专用回风巷扩修安全技术措施》正文如下:采区专用回风巷扩修安全技术措施因14采区专用回风巷(14091上巷回风巷与14采区专用回风巷交岔口至14161上巷回风巷与14采区专用回风巷交岔口)存在失修,影响正常通风,决定对失修段进行扩修。
为保证施工安全,特制定以下措施,望相关单位严格执行。
一、施工目的及工程量为确保巷道的正常的通风,该扩修工程量约为50m。
二、现场管理1、安全重点:顶板、瓦斯、物料滚落管理。
2、安全负责人:当班班队长或指定安全负责人。
三、巷道原始条件及施工工艺原巷道为料石砌碹支护,顶底板为煤。
1、敲帮问顶:施工前安排有经验的工人站在安全地点用长度不小于3m的长柄工具找尽浮矸危岩,确认无安全隐患后方可施工。
2、处理冒顶:必须先将原50m巷道内局部冒顶处进行架棚绞顶,防止原巷道冒落阻挡风路,导致通风不良。
处理局部冒顶采用架棚绞顶方式按照由上至下顺序进行,完成一棚时,必须将杂物清理。
使用直径不小于160mm优质红松木料架设一梁两柱梯形棚,梯形棚与顶帮空隙部分必须用坑木绞架接顶配合竹芭罩严顶帮。
保证接帮封顶。
棚距1m,柱窝深度为200mm。
3、架设加强支护:开口前必须在开口位置前后5m架设一梁两柱梯形棚支架加强支护。
架棚使用材质为红松木料,棚距为1m,棚梁必须接实巷道两帮,棚腿必须栽在巷道实底上,棚梁与棚腿间用扒具扒牢,并使用木料将顶帮背实刹紧,严禁出现空帮空顶现象。
4、进行落地:因巷道浮煤较多、底鼓严重,架棚前需进行落底。
落底前必须在扩修巷道前15m位置设置不低于1m的封闭巷道全宽的挡矸装置。
5、管路保护:巷道从14091上巷回风巷与14采区专用回风巷交岔口处开口,每班施工前,必须将该施工地点前后5m的抽放管路用溜槽进行落地保护,不能落地的采用搭设脚手架支撑,上覆溜槽进行掩盖保护。
煤矿回风巷修理安全措施为保障回风巷道的正常回风及全井通风系统的安全畅通,由于原回风巷道大部分地段是裸体毛巷和木支护巷道,抗压能力差,要在恢复正常的生产前和恢复生产后不定期地进行检查,发现有失修的回风地段要及时组织人员进行修理。
为确保修理过程中的施工安全,特编制修理安全技术措施如下,希认真贯彻并严格执行。
一、修理前的准备工作:1、修理前准备好修理用的支护材料和加固材料,另必须准备一定数量的防止冒顶之用的飘尖、老木子做接顶打木垛之用,材料不齐不准动工。
2,在回风瓦斯超限、掘进煤巷防突作业头面实施排放孔或其它卸压措施时,不得安排作业人员进入回风系统进行修理,回风巷修理冒顶,造成回风段不能正常回风,必须停止修理工作,立即撤出修理段回风区域的所有人员并汇报调度室进行处理。
3、在施工前,必须把巷道两边的电缆、监测线和管路保护好,以防修理时损坏管道、线路。
4、回风井坡度大于15度时,清底、落底出矸、修理施工前,在回风下山平巷打挡,挂牌警戒标明"严禁人员通行'字样。
还必须在拆修点下方每隔5米错开打好两道牢固安全阴阳挡,以防大矸石下坠打坏管道、线缆。
5、组织施工前,由值班长要进班前组织施工人员学习本措施,施工时严格按本措施进行施工。
二、修理顺序及工程质量要求:1、轨道下山修理顺序:落底清理巷道按从下往上的顺序、修理支护分段按由上往下的顺序进行:修理拆除旧支架前、按照先加固、然后按先帮后顶的顺序逐边、逐顶进行拆换。
然后清理煤(矸)、水沟杂物。
2修理质量要求:按原设计的支护规格的净宽、净高背顶卡帮规格进行修理,即修理时要按原设计断面和质量标准进行修理,空帮,空顶处用矸石或老木子、荆条把接顶。
每够一付钳子长要及时抬好双边钳子。
三、修理安全技术措施:1,进入修理地点前,必须先由瓦检员(值班长)按规定检查瓦斯,回风风流瓦斯浓度超过1.0%时不得作业。
2、一条巷道只许一处进行修理作业,严禁两处或两处以上同时作业。
文件编号:TP-AR-L5346In Terms Of Organization Management, It Is Necessary To Form A Certain Guiding And Planning Executable Plan, So As To Help Decision-Makers To Carry Out Better Production And Management From Multiple Perspectives.(示范文本)编制:_______________审核:_______________单位:_______________回风斜井底巷道扩修安全技术措施正式样本回风斜井底巷道扩修安全技术措施正式样本使用注意:该解决方案资料可用在组织/机构/单位管理上,形成一定的具有指导性,规划性的可执行计划,从而实现多角度地帮助决策人员进行更好的生产与管理。
材料内容可根据实际情况作相应修改,请在使用时认真阅读。
一、工程概况近一时期来,我矿回风斜井底与31091运输绕巷交叉口以上局部料石砌碹巷道出现巷道支护变形、断面缩小,影响巷道正常使用。
为满足我矿长远安全生产需要,保证31091采煤工作面正常通风,现决定对该段巷道进行扩修,支护方式由原来的2.6米料石砌碹改为同等断面U型钢挂网支护,支护规格:直径2.6米半圆拱型断面。
扩修长度:约30米。
工期及时间安排:30天二、巷道断面形状及支护材料尺寸:采用半圆拱型断面,29#U型钢钢网支护。
巷道规格:宽×高=2600×2500mm钢筋网规格:直径6mm钢筋,网孔50×50mm。
椽子规格:直径>80mm,长度900mm净棚距600mm 椽子间距300mm三、支护工艺流程1、在所架设的支架梁和腿上用粉笔分别标上梁中、搭接长度和卡缆安装位置的标识,并安装好一帮卡缆。
2、拉中、腰线,将巷道上部扩掘到设计尺寸。
巷道维修安全技术措施一、工程概况:由于井下生产系统巷道均采用工字钢支护,位于Ⅱ#煤层中,由于上层采空区压力大及断层挤压,个别地段支护扭旋、背板折损、腐蚀、错口、掉齿脱口、翻梁等现象,支护强度下降,影响巷道的正常使用,必须及时维修或更换,确保巷道通风、运输畅通和行人安全,经矿领导研究决定,特制定以下安全技术措施,并严格按此措施执行。
二、组织形式:巷道维修工作由巷修队及矿指派掘进队负责维修施工。
三、施工方法及操作规程:(一)施工前的准备工作1、将工作面地点电缆、信号线、监控线等线路及前后5米的管线和设备用旧皮带加以掩盖或保护,电缆及其它管线不准落地,必须吊挂起来。
2、每班工作前班长必须详细检查翻修地点周围安全情况,如发现折梁、断柱、片帮、冒顶等威胁人身安全的问题时,必须妥善处理,并根据现场实际情况对每个维修场所进行支护加固。
在进行翻棚时,必须先架设好临时支护,确认无危险后,然后架好新支护。
3、清理工作面地点及前后10米巷道的浮煤(渣)或杂物,保证巷道高度不能低于2.0米以上,检查维修地点的通风、瓦斯和安全退路情况,发现问题必须妥善处理。
4、维修作业应有专人观察顶板及围岩变化情况,坚持敲帮问顶,发现险情应立即采取措施处理。
5、维修作业必须加强支护工作,支护质量必须满足要求,禁止使用损坏变形、腐朽的支护材料。
巷道压力较大或顶帮破碎时,应加密支护,同时顶帮必须封严背实,支护要有力。
6、翻修支护时,必须有专人照看顶板,防止顶板落石伤人或冒落堵人。
必要时应打好临时支护,维修地点遇冒顶时,必须立即进行处理和抢修。
巷道维修时,施工人员严禁进入无风、微风区(即严禁进入风筒末端5米以外)。
撤换支架前,应先加固工作地点的支架,架设或拆除支架时,在一架未完工之前,不得中止作业。
撤换支架工作应连续进行。
如果不连续施工,每次工作结束前,必须接顶封帮,确保工作地点的安全。
(二)操作方法及程序巷道扩修:1、在需扩修拆除的棚子外侧架设好临时支护,支护好顶帮。
巷道修复安全技术举措编号CS- X/ 0 1号山西兴县华润联盛关家崖煤业有限企业4 #煤三采区运输、回风大街修复施工安全技术举措编制单位:技术科编制日期:二〇一六年二月二十三日审批程序审批单位审批意见审批签字日期施工单位编制人审查技术科通防科安监科调度中心技术矿长一、工程概略:43采区运输、回风大街因为施工时间较长,受压力影响,巷道顶板离层、底鼔、巷道片帮现象,经研究决定需对此段巷道进行修复,为保证修复时的施工安全,特编制本安全技术举措。
二、修复地点:工程修复统计表巷道名称顶板离层片帮地区底鼓地区备注43采区运输大街35m90m90m43采区回风大街15m30m15m合计50m120m105m三、施工方案:1、施工要求:依据技术科指定地点进行卧底(,采纳风镐,手镐施工。
2、三采区回风、运输大街,补打顶锚索。
顶板采纳锚索+W 钢带补强,间距 2400mm,长度 6300mm;锚索预紧力不小于30Mpa。
锚索为双排迈步部署。
3、片帮处补打帮锚杆。
帮部锚杆间排距 800mm×800mm,锚杆采纳φ 18mm 左旋无纵筋高强度螺纹钢,长度 2000mm ;帮部锚杆锚固力不得小于30KN(10MPa),扭距力不得小于;树脂药卷 K2360型,巷道顶部每根锚索使用4 根树脂药卷,帮部每根锚杆使用 1 根树脂药卷。
铁托板:由 150×150×10mm的圆形钢板制成,中部开φ20mm孔;金属网:方格规格为100×100;钢绞线:Φ 15.24 ×6300mm;W钢带: 3600×250×6mm的钢板,眼孔直径;4、修复后的巷道规格为:净宽,净高不低于。
5、卧底后巷道两帮一定刷齐。
6、增强顶板管理,无效锚杆、锚索一定实时补打,按规定要求实时打注锚杆、锚索。
7、修复由外向里逐渐进行,顶部出现漏顶、网兜的地方一定实时补打锚杆,漏顶面积较大的一定挂梁网打锚杆支护,并将金属菱形网从头连结好。

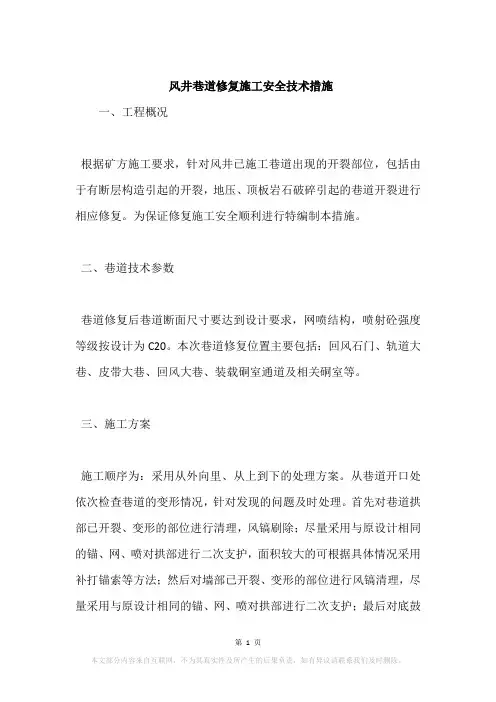

风井巷道修复施工安全技术措施一、工程概况根据矿方施工要求,针对风井已施工巷道出现的开裂部位,包括由于有断层构造引起的开裂,地压、顶板岩石破碎引起的巷道开裂进行相应修复。
为保证修复施工安全顺利进行特编制本措施。
二、巷道技术参数巷道修复后巷道断面尺寸要达到设计要求,网喷结构,喷射砼强度等级按设计为C20。
本次巷道修复位置主要包括:回风石门、轨道大巷、皮带大巷、回风大巷、装载硐室通道及相关硐室等。
三、施工方案施工顺序为:采用从外向里、从上到下的处理方案。
从巷道开口处依次检查巷道的变形情况,针对发现的问题及时处理。
首先对巷道拱部已开裂、变形的部位进行清理,风镐刷除;尽量采用与原设计相同的锚、网、喷对拱部进行二次支护,面积较大的可根据具体情况采用补打锚索等方法;然后对墙部已开裂、变形的部位进行风镐清理,尽量采用与原设计相同的锚、网、喷对拱部进行二次支护;最后对底鼓的底板进行清理,回填较硬的矸石,维持巷道原底板。
四、施工方法㈠施工机具采用巷道掘进时的YTP-28型气腿式风动凿岩机,ф42“一”字型钻头,ф22六角中空钢钎打眼,风镐刷帮,MQT-120型锚索机一台;出矸采用人工出矸至1T矿车及皮带上,经风井箕斗运至井上。
采用PZ-5型喷射机进行喷射砼支护作业。
㈡施工顺序及方法:1、顶板修复顶板主要变形位置在断层、构造带及由于顶板破碎有煤层等位置,由于受力较集中,虽然进行锚杆、锚锁支护,但压力较大造成顶板已完成的锚网喷支护开裂、掉块,局部开始垮落。
修复时,先用风镐将开裂、掉快的部位清理干净,再进行锚网喷二次支护,选择应力较集中部位,补打2~4根锚索(可根据拱部破坏情况补打,破坏面积大于52m)。
2、两帮修复由于顶板的变形及帮部受力的影响,巷道两帮已完成的锚网喷支护局部也出现了开裂,碎块等变形,甚至部分锚杆也已被挤压变形失去了原来的作用。
修复时采用与拱部相同的办法先用风镐将开裂、掉快的部位清理干净,再进行锚网喷二次支护。
煤矿回风斜井引风道施工安全技术措施Revised by Hanlin on 10 January 2021某煤矿回风斜井引风道施工安全技术措施一、概况为了煤矿的正常建设,现需施工回风斜井的引风道。
巷道设计长度57m,坡度为-4°,方位角153°30′。
为保证作业质量和加强安全管理,特制定本措施。
二、巷道的布置及支护说明㈠巷道布置本巷道为拱形断面,本巷断面形状为半圆拱形,墙高1300mm,拱高为1500mm,净宽3000mm,为锚喷巷道,喷厚50mm,强度C20。
断面:s荒7.80m2;s净7.43m2;过地质破碎带时,采用料石砌碹支护,墙高1300mm,拱净高为1500mm,净宽3000mm,碹体厚300mm,强度C25。
断面:s荒8.355m2;s净7.43㈡支护设计:从开门处起20m使用砌喧支护,剩余37m采用锚喷支护。
㈢支护要求:⑴、支护材料:1、锚杆及锚固剂:锚杆采用直径16mm的螺纹钢制成的锚杆,直径为16mm,长度为1800mm,每根锚杆均用2块树脂锚固剂固定,锚固长度不少于700mm,锚杆外露长度为30~50mm,托盘为方形,规格为150*150mm,用厚度为5mm优质钢材轧制而成。
锚杆均使用配套标准螺母紧固,每根锚杆锚固力不小于30KN。
2、顶板不稳定时采用砌碹支护,碹体厚度300mm。
⑵、安装锚杆、挂网及砌碹工艺1、打锚杆眼打眼前,首先按照中、腰线严格检查巷道断面规格,不符合作业规程要求时必须先进行处理;打眼前要先敲帮问顶,仔细检查顶帮围岩情况,找掉活矸、危岩,确认安全后、方可开始工作,锚杆眼的位置要准确,眼位误差不得超过100mm,角度不得小于75度。
锚杆眼深度应与锚杆长度相匹配,打眼时应在钎子上做好标志,严格按锚杆长度打眼,深度1.7m,锚杆眼打好后,应将眼内的岩渣、积水清理干净。
打眼时,必须在前探支架的掩护下操作。
打眼的顺序,应由外向里先顶后帮的顺序依次进行。
回风暗斜井扩巷安全技术措施一、概述我单位施工的回风暗斜井工程已将导硐施工到位,马上与二水平运输巷贯穿形成通风系统,依据制定要求,我单位需对整个回风暗斜井巷道进行扩刷,以达到制定断面,保证整个二水平通风。
为保证整个工程质量及施工安全,特编制本措施。
二、施工技术要求水泵房扩巷总工程量约为30米,扩巷后,断面为直墙半圆拱,净宽4.5米,毛宽4.7米,净高3.5米,毛高3.6米,墙高1.25米,S掘=14.69?,S净=13.57?;其中1-1、3-3断面老断面为直墙半圆拱断面,墙高1.25米,拱高1.75米,需对巷道左帮进行扩刷,并对巷道底板进行卧底;2-2断面为矩形断面,宽2.5米,高2米,为沿巷道中心线底板施工。
扩巷后支护形式为锚网喷支护。
树脂药卷,端头锚固,锚杆采纳Ф18X2000㎜,锚深1950㎜,外露50㎜,三花布置,间排距600×800㎜。
钢筋焊接网Ф6㎜,网目100×100㎜,规格1200×900㎜。
喷砼厚度100㎜,比例1:2:2。
对有U型钢支护的10米巷道,要拆掉原有支护,扩巷后再用U型钢支护。
三、施工准备1、先由测量人员按制定断面放一组中腰线,并安装激光指向仪,在施工中严格按照中腰线进行施工。
2、在施工前,先把施工区段的风、水管路、风筒、电缆及电器设备、道轨、工器具及设备进行拆掉,回撤到安全位置,并把耙岩机安装到位。
3、在回风暗斜井井底平巷段设置警戒线,并悬挂“禁止入内〞警示牌。
四、施工顺序依据矿方及项目部生产安排,先对2-2断面按照制定自上而下进行扩刷,此段施工完成后,自回风暗斜井开门点开始自上而下对剩余巷道进行扩刷,并按照制定对整个回风暗斜井工程复喷成巷。
五、安全技术措施1、设备回撤安全技术措施〔1〕所有设备回撤期间,必须有队干跟班现场指挥作业,并做到现场交接班。
〔2〕设备回撤顺序,先回撤各种工器具,然后回撤电器及电缆,后回撤风水管路,最后回撤施工区段道轨。
XX煤矿移动泵站扩修措施扩修地点:队长:施工单位:编制人:编制日期:批复书施工队长:通风科:防突队:机电矿长:安全矿长:生产矿长:矿长:总工程师:学习贯彻记录负责人:传达人:扩维巷道的安全技术措施XX综采工作面在掘进施工时,没有施工采面移动泵站,为了满足综采面的正常回采,在XX采面的运输巷内距开切眼260米、530米处施工两个移动泵站,在原有巷道基础上向外扩邦1.5米。
为保证扩邦安全,特制定下列措施。
1;扩修巷道时,必须首先检查瓦斯,当施工地点微风或瓦斯积聚时,必须按规定撤人或排放瓦斯,只有在风流中瓦斯浓度不超过1.0%,二氧化碳浓度不超过1.5%,其它有毒有害气体不超过,<煤矿安全规>(2004年版)的规定时才能作业。
2;扩修巷道的材料是11#矿工钢和锚索,扩修后的规格为;净、上宽X下宽X中高=4.3mX5.3mX2.8m3;扩巷若需要放炮,应按放炮的有关规定执行。
炸药、雷管的领退、携带(1)放炮必须领用符合国家规定的爆破材料,不得使用过期严重变质的爆炸材料,不能使用的爆破材料必须交回炸药库,必须领用进行编号和全电阻检查、脚线逐发扭结的雷管,同时领用与雷管等量的水炮泥袋子。
(2)放炮员必须持放炮员证、领退根据生产需要到药库领取炸药、雷管、水炮泥,并签字。
(3)放炮员对当班剩余的炸药、雷管由班组长清点核实,在领退记录本上签字后退回炸药库,严禁交给下班使用,或乱放。
(4)放炮员从火药库领取爆破材料后,电雷管必须由放炮员亲自运送到工作地点,炸药由放炮员或在放炮员的监护下由熟悉《煤矿安全规程》有关规定的人员运送。
炸药雷管运送时必须分装在炸药箱和雷管箱内。
(5)电雷管、炸药不得装在同一容器内,严禁将爆破材料装在衣袋内。
领到爆破材料后应直接到工作地点,严禁在中途停留。
(6)到达工作地点后,必须把炸药雷管分放在炸药箱、雷管箱内,两箱质量必须合格、上锁,并分开存放在支架完好,无淋水、无机电设备的地方。
( 安全技术 )单位:_________________________姓名:_________________________日期:_________________________精品文档 / Word文档 / 文字可改斜井施工安全专项施工措施(通用版)Technical safety means that the pursuit of technology should also include ensuring that peoplemake mistakes斜井施工安全专项施工措施(通用版)一、工程概述回风斜井是深部二期采矿工程的主要开拓工程,也是深部二期总的回风通道,共有两条回风斜井、两条回风天井、280m标高回风联道、两条斜井分别在280m和180m水平联通。
以及通往回风斜井的措施通道和满足施工需要布置的提升机硐室、绳道、卸碴道、汽车装碴井和装碴硐室等措施工程。
两条回风斜井井口标高400m。
斜井坡度30°,1#回风斜井一直延伸至90m标高,2#回风井延伸至180m标高;两条回风天井井口标高500m,并与一期回风井及III、VI矿体回风斜井联通,两条回风斜井通过回风天井与一期工程的回风系统联通,实现污风排放功能。
二、施工方法概述斜井钻爆法施工,一次成巷;机械装碴,汽车排废;固定供气,确保气量;机械通风,保障作业;掘砌平行,及时支护;循环协调,保证进度;科学调度,安全第一,保证质量。
斜井施工采用YT-28高频凿岩机凿岩,爆破使用硝铵炸药,底眼装防水炸药、非电毫秒雷管联网磁电雷管起爆;SDA63B-2T22轴流风机配φ900mm风筒通风;人工配合VZ160型小型挖掘机装碴;JK-2.5×2型提升机牵引6m3前卸式无卸载轮箕斗运碴,24kg轨道路线,轮距900mm;距井筒掌子面60m左右用HPH6喷砼机进行喷支平行作业,灯桩埋设、踏步浇筑紧随工作面,距工作面不超过15m。
巷道修复施工安全技术措施一、工程概况xxx巷道竣工时间较长,矿压显现明显,局部地段出现网片鼓出、浆皮开裂、巷道两帮内移、底鼓等现象。
为满足通风、行人、运输等安全生产的要求,根据矿安排,由我队负责对xxx巷道进行卧底、挑顶、刷帮、修复喷浆施工。
为保证施工安全和工程质量,特制定本安全技术措施。
二、施工方法首先对巷道顶、帮浆皮破裂、变形段,由人工持风镐挑顶、刷帮并对顶帮裸露部位及时进行支护,然后卧底至设计底板以下100mm,最后一次喷浆成巷,将回弹料平铺于巷道底板;卧底及扩刷矸石由人工装矿车,人工推车经1#中部车场至轨道大巷;各工序施工均由外向里推进。
三、施工准备及技术要求1、施工前,地测人员放定巷道中腰线,技术员将需扩刷处标定好,做上记号。
2、将风、水管路接至施工地点,并将喷浆机安放在1#中部车场风门以里三叉口处并调试,各类施工器具准备齐全。
3、将瓦斯探头悬挂于1#中部车场联络斜巷右帮距喷浆机3~5m处,探头距离顶板不大于300mm,距帮不小于200mm。
4、提前准备好脚手架施工平台,待脚手架验收合格后方可在脚手架平台上作业。
5、施工现场共有1趟信号线和2趟φ480mm瓦斯抽放管路,联巷瓦斯管一趟埋在底板、另一趟吊在顶板,回联1的2趟瓦斯管并排布置在巷道中间设计底板上方1m;施工前将瓦斯管路用旧皮带或就风筒布盖好,信号线放到底板用旧皮带保护好,避免影响施工质量或在施工过程中造成损坏;6、施工前必须先找除巷道内的炸浆及危岩活矸,确保安全后方可进行施工。
7、巷道修复技术参数及要求:①巷道修复至设计断面(详见:1#中部车场施工示意图)。
挑顶、刷帮后,必须及时对裸露处进行支护,支护方式为锚网(索)喷支护。
②网片规格为Φ6mm压花钢筋网,网幅2000×1000mm(可根据现场挑顶范围适当进行裁剪),挑顶后必须保证原有网片边缘露出喷浆层最少100mm,以便和新网片搭接绑扎,每200mm采用14#铁丝绑扎一道;③锚杆规格Φ22×2400mm左旋无纵筋螺纹钢锚杆,间排距为800×800mm,每根锚杆使用2只MSK2360树脂锚固剂;④锚索规格Φ17.8×6300mm,挑顶后失效的锚索,在失效报废锚索附近合适位置进行补打;⑤喷射砼强度等级为C20,总喷浆厚度不低于120mm。
解决方案编号:YTO-FS-PD981回风斜井底巷道扩修安全技术措施通用版The Problems, Defects, Requirements, Etc. That Have Been Reflected Or Can Be Expected, And A Solution Proposed T o Solve The Overall Problem Can Ensure The Rapid And Effective Implementation.标准/ 权威/ 规范/ 实用Authoritative And Practical Standards回风斜井底巷道扩修安全技术措施通用版使用提示:本解决方案文件可用于已经体现出的,或者可以预期的问题、不足、缺陷、需求等等,所提出的一个解决整体问题的方案(建议书、计划表),同时能够确保加以快速有效的执行。
文件下载后可定制修改,请根据实际需要进行调整和使用。
一、工程概况近一时期来,我矿回风斜井底与31091运输绕巷交叉口以上局部料石砌碹巷道出现巷道支护变形、断面缩小,影响巷道正常使用。
为满足我矿长远安全生产需要,保证31091采煤工作面正常通风,现决定对该段巷道进行扩修,支护方式由原来的2.6米料石砌碹改为同等断面U型钢挂网支护,支护规格:直径2.6米半圆拱型断面。
扩修长度:约30米。
工期及时间安排:30天二、巷道断面形状及支护材料尺寸:采用半圆拱型断面,29#U型钢钢网支护。
巷道规格:宽×高=2600×2500mm钢筋网规格:直径 6mm钢筋,网孔50×50mm。
椽子规格:直径>80mm,长度900mm净棚距600mm 椽子间距300mm三、支护工艺流程1、在所架设的支架梁和腿上用粉笔分别标上梁中、搭接长度和卡缆安装位置的标识,并安装好一帮卡缆。
2、拉中、腰线,将巷道上部扩掘到设计尺寸。
3、前移前探梁,开始上梁。
上梁时,要统一指挥,施工人员站在煤(矸)石堆上或脚手架上齐心协力将梁放在前探梁上。
内部编号:AN-QP-HT841
版本/ 修改状态:01 / 00
The Production Process Includes Determining The Object Of The Problem And The Scope Of Influence, Analyzing The Problem, Proposing Solutions And Suggestions, Cost Planning And Feasibility Analysis,
Implementation, Follow-Up And Interactive Correction, Summary, Etc.
编辑:__________________
审核:__________________
单位:__________________
回风斜井底巷道扩修安全技术措施通
用范本
回风斜井底巷道扩修安全技术措施通用
范本
使用指引:本解决方案文件可用于对工作想法的进一步提升,对工作的正常进行起指导性作用,产生流程包括确定问题对象和影响范围,分析问题提出解决问题的办法和建议,成本规划和可行性分析,执行,后期跟进和交互修正,总结等。
资料下载后可以进行自定义修改,可按照所需进行删减和使用。
一、工程概况
近一时期来,我矿回风斜井底与31091运输绕巷交叉口以上局部料石砌碹巷道出现巷道支护变形、断面缩小,影响巷道正常使用。
为满足我矿长远安全生产需要,保证31091采煤工作面正常通风,现决定对该段巷道进行扩修,支护方式由原来的2.6米料石砌碹改为同等断面U型钢挂网支护,支护规格:直径2.6米半圆拱型断面。
扩修长度:约30米。
工期及时间安排:30天
二、巷道断面形状及支护材料尺寸:
采用半圆拱型断面,29#U型钢钢网支护。
巷道规格:宽×高=2600×2500mm
钢筋网规格:直径 6mm钢筋,网孔50×50mm。
椽子规格:直径>80mm,长度900mm
净棚距600mm 椽子间距300mm
三、支护工艺流程
1、在所架设的支架梁和腿上用粉笔分别标上梁中、搭接长度和卡缆安装位置的标识,并安装好一帮卡缆。
2、拉中、腰线,将巷道上部扩掘到设计尺寸。
3、前移前探梁,开始上梁。
上梁时,要统
一指挥,施工人员站在煤(矸)石堆上或脚手架上齐心协力将梁放在前探梁上。
4、顶背好后,在顶梁的掩护下进行刷帮、挖柱窝,柱窝挖好后开始站腿、上卡缆、上拉杆、打帮顶。
5、拉中、腰线对棚子位置进行校核,不合格之处要进行修正,修正好后,打上木楔将棚子背好。
四、永久支护与工作面的最大距离
当巷道顶部为破碎顶板时,永久支护与工作面的最大距离为0.7m;
五、工程质量要求
1、工程质量要求达到合格,具体标准如下:
棚距为600mm,下净宽为2800mm;净
高为2500mm。
梁腿搭接长度为350mm,不得大于400mm;卡缆间距为200mm。
椽子之间间隔距离300mm,保证两边相互交接。
U 型钢棚与棚之间用三根拉杆固定,具体位置在U型钢梁腿搭接处的下方卡缆螺栓上,拉杆必须成一直线,卡缆螺丝螺纹部分要上防锈油;施工人员要经常检查卡缆的工作情况,发现卡缆歪扭或松动脱落时要及时扶正拧紧。
帮顶背牢背紧,严禁空帮、空顶,否则必须用坑木、梢子等背牢背实,顶部采用钢钎或钎椽超前护顶;
2、材料场的管理
所有材料必须分别堆放在指定的位置,并挂牌管理,同种材料要码放在一起。
U型钢、管线、椽子、木鞋等所需材料要合理布置,整
齐堆放,不能影响设备运行、通风及行人。
材料员要根据生产需要合理供应材料,并不定期地到材料场现场察看材料使用情况。
六、安全技术措施
1、施工前准备工作:
①由安全科对工作地点施工人员进行业务技能和安全知识培训,教育职工提高安全意识。
本措施贯彻后,方可进行作业。
②工作前,先由班组长或有经验的掘进工进入工作面,进行敲帮问顶工作、安全检查及清理工作地点附近的杂物,将不安全因素处理后,其他人员才能进入工作面。
此工作由班长把关,问题处理不完或不处理,严禁进行作业。
③到达工作地点后开始作业前,要对工作地点附近的支护、设备、管线等设施进行
必要的保护,需要临时加固的先加固,帮顶松软的先采取措施,管线不能撤离的用坚固物品进行掩护,在确保安全的情况下,方可施工。
④备足备用材料,钎椽20根、荆芭60片、椽子50根、梢子200公斤,以上材料必须时刻保证在施工前准备到位。
⑤由于本次扩修工作面是在倾斜井巷内进行作业,因此要求在每个工作面上方要打好最少不少于3道护身篦子,防止运行中的矿车煤岩滚落伤人,以保证施工人员人身安全。
安全设施质量由安全科进行验收。
⑥拆除原有支护前,必须把工作面附近5米范围内地段,可采取套小房等措施打好临时支护,打紧备牢,保证支护安全后,方可进行作业。
⑦机电队在施工单位没有作业前应对电缆及管线进行认真防护,采用钢管子装电缆及管线。
以上各项准备工作必须全部到位后,方可进行作业。
此项工作由安全科进行监督检查。
施工中:
①应严格执行拆一碹,架一棚的原则。
拆除原有料石砌碹时长度不得大于1米,断面总宽度不得大于3.0米,以能满足2.6米U型钢支护为准。
②巷道扩修时,必须有专人观察顶板情况,在拆除扩修地点附近的石碹时,打好临时支护,帮顶备牢,防止冒顶,并备足材料,清理好退路。
③U型钢支架净棚距为0.6米,要严抓工
程质量,椽子打够数(直径在10-14cm之间),帮顶用梢子、钢网、椽子塞实打紧,中高、下宽达到规定的要求,严格按照矿定的工程质量验收标准制度验收。
④扩修期间若遇顶板破碎时,必须有效措施超前控制顶板空顶距离超过0.2米时,必须用枯木、梢子等材料搁顶架实。
⑤拆碹时,在一碹未拆完之前,不得终止工作。
不连续施工时,每次工作结束前,必须接顶封帮,确保工作地点的安全。
⑥必须保证扩修工作面的卫生整洁,退路畅通无阻,使风路顺畅,工作面前后10米地段无杂物、无积水。
⑦扩修破落下来的煤岩等杂物应及时清理,不能超过通风断面的1/4,保证巷道正常
通风断面。
⑧修复后的巷道必须合乎要求标准,做到浮煤、废木清理干净,水沟畅通,电缆线悬挂整齐,达到高、宽、平、直、净.否则重新返工并罚款。
⑨必须执行从上往下的原则,进行逐碹扩修,不得大盘房作业(空顶距离不得超过0.7米)。
⑩工作地点工作期间,严禁有其它行人通过和运料;必须通过时,有专人负责。
⑾作业现场必须有防止人员从脚手架坠落的安全措施,工作面上、下方设置挡渣装置,以免渣块滚落伤人。
3、巷道支护严格按照施工质量标准进行,安全员、技术员加强现场巡回监督检查,确保所有工程质量合格。
4、严格执行现场交接班制度,把当班的情况和不安全隐患给接班人讲清楚,以便早做准备,防止后患。
5、在架设U型钢时期,严禁提升绞车运行,矿车必须存放在提升平台上,并采取必要的防溜车措施,以保证安全作业。
6、在扩修期间,可用风镐扩帮挖底,严禁放炮作业。
7、倾斜巷道由上向下施工时,遇到紧急情况,可立即撤人,上报安全生产调度室,制定特殊措施后再行处理。
8、扩修破落下来的煤岩采用搪瓷溜煤槽下放时,严禁任何人在巷道内行走。
如需通过,必须经施工人员同意后,方可通过。
溜煤槽铺设必须靠巷道一侧铺设,保持坡度一致,并架
设防止煤岩窜出伤人的防护装置。
9、此项工作由生产科组织实施、安全监察科进行现场监督检查、相关科室配合共同遵照执行。
总工办
20xx年4月19日
