注浆加固技术
- 格式:ppt
- 大小:1.84 MB
- 文档页数:20
隧道全断面注浆加固施工技术当隧道穿越富水地段时,为确保施工安全,应采用全断面注浆加固或半断面注浆加固。
1.全断面加固方案全断面注浆纵向长度一般为12 m,径向加固范围为隧道开完工作面及开挖轮廓线以外4 m。
为减少注浆盲区,在前8 m注浆盲区内增设补浆孔。
2.注浆材料注浆材料以普通水泥一水玻璃双液浆为主,以普通水泥、超细水泥单液浆为辅。
普通水泥为42.5R硅酸盐水泥,水玻璃浓度为35°Bé,模数为2.4~2.8。
3.注浆参数选择双液注浆。
水泥浆水灰比1∶1,即15袋水泥搅拌1 m3浆液,消耗750 L 水。
水玻璃浆浓度为30~35°Bé,实际注浆过程中,根据浆液变化及压力变化情况,可适当调浓或调稀一级,以确保施工质量,施工过程做好施工记录。
注浆压力设计值根据断面、地面隆起情况取3~5 MPa,注浆时要严格控制压力,防止因地面隆起而破坏地面结构。
根据现场监测情况,可适当调整注浆压力。
4.注浆有限扩散半径注浆有限扩散半径R=1.5 m。
5.注浆结束标准按设计要求达到注浆压力,并持续30 min,且进浆量明显减少。
6.封闭死角注浆检查孔不出水后,在断面底部按断面45°方向进行死角注浆封闭。
7.注浆作业注浆采取从下向上、间隔跳孔、先外圈后内圈的顺序进行。
8.注浆工艺流程(1)施工准备根据现场情况,焊接搭设钻机平台。
平台结构为双层工字钢结构,每层高度为3.2 m,其他尺寸根据现场和钻机布置需要而定,保证平台强度以便架立钻机打孔,确保安全。
(2)测量放线及标定孔位施工前,测量组根据设计图纸放出断面中心点,现场按设计要求在掌子面上标出开孔位置,采用罗盘仪确定注浆外插角,调整钻机至满足设计钻孔方向要求。
(3)开孔钻机采用低压力、满转速,直径为130 mm的钻头开孔,钻深2 m,退出钻杆,安装孔口管。
(4)安装孔口管及高压闸阀开孔完成后,在孔口上安装孔口高压管及高压闸阀。
地基注浆加固方案引言地基是建筑物的基础,它的稳定性直接影响着整个建筑物的安全和稳固性。
然而,由于地质环境的不同,一些地基的承载能力和稳定性可能存在问题。
为了加固地基,注浆技术成为一种常用的手段。
本文将介绍地基注浆加固方案的基本原理和施工方法。
1. 地基注浆的原理地基注浆是一种通过注入浆液改变地基土体性质以增强地基承载能力的方法。
其基本原理如下: - 注浆材料:注浆材料一般由水泥浆、化学药剂和添加剂组成。
水泥浆能够在地基土体中形成胶状体,填充土中孔隙,提高土的密实性和强度;化学药剂可以改变土体的化学性质,提高土体的稳定性和抗水性。
- 注浆方式:地基注浆可以通过曲管注浆、全深注浆或单孔注浆等方式进行。
不同的注浆方式适用于不同的地基条件和加固要求。
- 注浆效果:地基注浆可以提高地基的承载能力、抗沉降能力和抗液化能力,减小地基的变形和沉陷。
2. 地基注浆的施工步骤地基注浆的施工步骤主要包括以下几个阶段: ### 2.1 前期准备 - 地基勘察:对地基进行详细的勘察,确定注浆的区域和方案。
- 设备准备:准备好注浆机械设备、注浆管道和其他辅助材料。
2.2 注浆孔开挖•确定注浆点位:根据实际情况选择注浆点位。
•注浆孔开挖:使用钻机或挖掘机等设备,按照设计要求开挖注浆孔。
2.3 注浆材料配制•水泥浆配制:根据设计要求,按照一定的比例将水泥、水和化学药剂混合。
•浆液测试:对注浆材料进行试验,确保浆液性能符合要求。
2.4 注浆施工•注浆机械设置:设置注浆机械设备,连接注浆管道和注浆泵。
•注浆操作:按照设计要求,将浆液按顺序注入注浆孔内,保持注浆压力和流量稳定。
•注浆控制:根据注浆反馈信息,调整注浆参数,控制注浆范围和厚度。
2.5 后期处理•清理注浆孔:清理注浆孔内的杂物和残渣。
•检验验收:对加固后的地基进行检验验收,确保注浆效果符合设计要求。
3. 地基注浆的应用范围地基注浆技术适用于以下情况: - 地基承载力不足:当地基承载力不足以满足建筑物的要求时,可以通过地基注浆增强地基的承载能力。

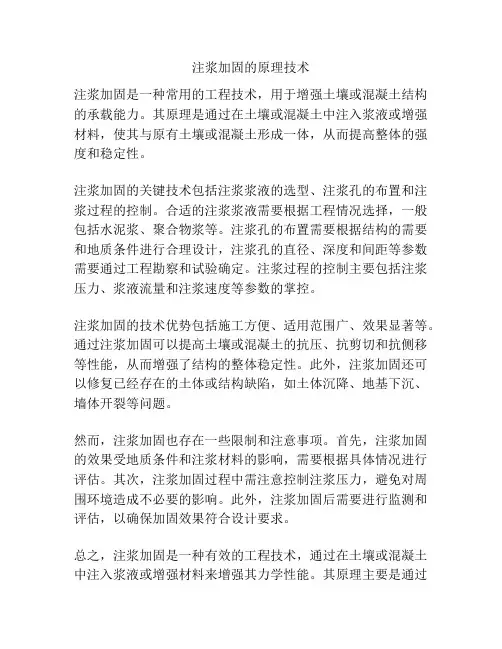

注浆加固的原理技术
注浆加固是一种常用的工程技术,用于增强土壤或混凝土结构的承载能力。
其原理是通过在土壤或混凝土中注入浆液或增强材料,使其与原有土壤或混凝土形成一体,从而提高整体的强度和稳定性。
注浆加固的关键技术包括注浆浆液的选型、注浆孔的布置和注浆过程的控制。
合适的注浆浆液需要根据工程情况选择,一般包括水泥浆、聚合物浆等。
注浆孔的布置需要根据结构的需要和地质条件进行合理设计,注浆孔的直径、深度和间距等参数需要通过工程勘察和试验确定。
注浆过程的控制主要包括注浆压力、浆液流量和注浆速度等参数的掌控。
注浆加固的技术优势包括施工方便、适用范围广、效果显著等。
通过注浆加固可以提高土壤或混凝土的抗压、抗剪切和抗侧移等性能,从而增强了结构的整体稳定性。
此外,注浆加固还可以修复已经存在的土体或结构缺陷,如土体沉降、地基下沉、墙体开裂等问题。
然而,注浆加固也存在一些限制和注意事项。
首先,注浆加固的效果受地质条件和注浆材料的影响,需要根据具体情况进行评估。
其次,注浆加固过程中需注意控制注浆压力,避免对周围环境造成不必要的影响。
此外,注浆加固后需要进行监测和评估,以确保加固效果符合设计要求。
总之,注浆加固是一种有效的工程技术,通过在土壤或混凝土中注入浆液或增强材料来增强其力学性能。
其原理主要是通过
注浆材料的填充和增强作用,提高土壤或结构的整体强度和稳定性。
在实际施工中,需要根据具体工程情况选择合适的注浆浆液、合理布置注浆孔,并控制注浆过程的参数,以达到预期的加固效果。
浅谈建筑物地基处理中的注浆加固技术注浆加固技术是建筑物地基处理的一种常见方法,其主要优点是可以强化地基的稳定性和承载能力。
本文将对注浆加固技术进行浅谈。
一、注浆加固技术的基本原理注浆加固技术是指采用注浆方法将填充材料和固化剂注入地基内部,使其固化成为一体,从而达到强化地基的效果。
注浆加固技术主要分为两种类型:单组分注浆和双组分注浆。
前者只需要注入填充材料,后者需要注入填充材料和固化剂。
注浆加固技术主要应用于土壤松散、地基沉降或变形、地基渗漏等问题。
其原理在于通过注入的填充材料和固化剂填充土壤空隙,强化土体固结,从而增加地基承载能力和稳定性。
在填充过程中,还可以顺便进行地基加固和防水处理。
二、注浆加固技术的优点和限制注浆加固技术的优点主要有以下几点:1.强化地基的稳定性:注浆加固技术可以增加地基的承载能力,改善地基沉降或变形问题,提高建筑物的稳定性。
2.改善土质环境:注浆材料中的固化剂可以帮助防止土壤中的化学物质渗透到地面水源中,大大改善土质环境。
3.简单方便:注浆加固技术不需要大面积开挖地面,工作量小,工期短,与其它施工手段结合使用时,效果更好。
4.降低成本:与其它施工手段相比,注浆加固技术成本较低,同时建筑物在地基处理后可立即复工使用,提高了工程的效率和经济效益。
1.施工难度较大:注浆加固技术需要对注浆设备、注浆材料等有较高的技术掌握程度,否则会对注浆效果产生不良影响。
2.材料成分有限:注浆材料只能针对一些特定的土壤类型进行处理,对于一些大口径的地基,效果并不理想。
3.施工过程对环境的影响:注浆材料和固化剂的混合使用会使施工现场产生一些有害气体,如果不及时采取措施,将对环境产生不良的影响。
注浆加固技术的应用领域非常广泛,主要用于以下几个方面:1.对旧建筑进行加固:对于一些老旧建筑,由于地基的沉降或变形问题,会导致建筑物出现裂缝等症状,这时可以通过注浆加固技术来加固地基,提高建筑物的稳定性。
3.对地下工程的处理:地下工程通常会面临土层松散、水分过多等问题,这时可以通过注浆加固技术来强化土体、防水等。
浅谈建筑物地基处理中的注浆加固技术建筑物的地基处理是建筑工程中非常关键的一环,地基处理的好坏直接影响到建筑物的使用安全和使用寿命。
而在地基处理中,注浆加固技术是一种非常常见且有效的方式。
本文将从注浆加固技术的基本原理、施工方法和应用范围等方面进行探讨,希望能够对读者有所帮助。
一、注浆加固技术的基本原理注浆加固技术是通过在地基中注入具有一定强度和稳定性的浆液来改善地基的力学性质,以加固地基和提高地基的承载力。
其基本原理是利用浆液填充地基孔隙,形成一定的浆体层,通过浆液的固化硬化来增强地基的承载能力和稳定性。
注浆加固技术可以提高地基的抗压强度、抗剪强度和抗滑移性能,从而实现对地基的有效加固。
1. 材料准备:注浆加固技术所使用的主要材料包括水泥、石灰、膨胀剂、外加剂等。
在进行注浆施工前,需要对这些材料进行充分的准备和配比,以保证注浆浆液的性能满足设计要求。
2. 钻孔:在地基需要加固的位置进行钻孔,钻孔的直径和深度根据实际情况和设计要求来确定。
钻孔的位置和间距要符合设计要求,以保证注浆浆液能够充分填充整个地基。
3. 注浆施工:在完成钻孔后,可以进行注浆施工。
注浆工程主要分为两个阶段,即注浆和固化。
首先是注浆阶段,将预先调配好的浆液通过泵送设备或手工的方式注入到钻孔中,直至地基孔隙充满浆液。
然后是固化阶段,浆液在钻孔中逐渐固化硬化,形成一定的浆体层,从而实现地基的加固效果。
4. 检测和验收:注浆加固施工完成后,需要进行浆液充实度、承载能力和固化效果的检测和验收。
只有通过严格的检测和验收,才能保证注浆加固的质量和效果。
注浆加固技术可以应用于各类建筑物和地基工程中,包括房屋、桥梁、隧道、地下工程等。
具体来说,注浆加固技术可以用于以下几个方面的地基处理:1. 软基处理:对于软弱地基、松散地基和黏性土等软基地质,可以通过注浆加固技术来加固地基,提高地基的承载能力和稳定性。
2. 斜坡稳定:对于山体、崖壁等斜坡地质,可以利用注浆加固技术来加固斜坡体,防止坡体滑坡和塌方。

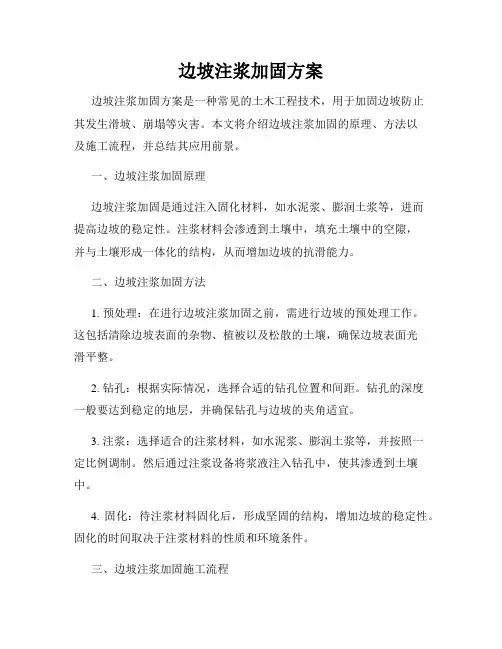

边坡注浆加固方案边坡注浆加固方案是一种常见的土木工程技术,用于加固边坡防止其发生滑坡、崩塌等灾害。
本文将介绍边坡注浆加固的原理、方法以及施工流程,并总结其应用前景。
一、边坡注浆加固原理边坡注浆加固是通过注入固化材料,如水泥浆、膨润土浆等,进而提高边坡的稳定性。
注浆材料会渗透到土壤中,填充土壤中的空隙,并与土壤形成一体化的结构,从而增加边坡的抗滑能力。
二、边坡注浆加固方法1. 预处理:在进行边坡注浆加固之前,需进行边坡的预处理工作。
这包括清除边坡表面的杂物、植被以及松散的土壤,确保边坡表面光滑平整。
2. 钻孔:根据实际情况,选择合适的钻孔位置和间距。
钻孔的深度一般要达到稳定的地层,并确保钻孔与边坡的夹角适宜。
3. 注浆:选择适合的注浆材料,如水泥浆、膨润土浆等,并按照一定比例调制。
然后通过注浆设备将浆液注入钻孔中,使其渗透到土壤中。
4. 固化:待注浆材料固化后,形成坚固的结构,增加边坡的稳定性。
固化的时间取决于注浆材料的性质和环境条件。
三、边坡注浆加固施工流程1. 方案设计:根据边坡的具体情况,制定合理的注浆加固方案。
方案设计应考虑边坡的坡度、坡高、地质条件以及周围环境等因素。
2. 材料准备:根据注浆方案,准备好所需的注浆材料,包括水泥、水、掺合料等。
3. 设备准备:检查注浆设备,确保设备正常工作,并按照操作手册进行设备调试和安全检查。
4. 施工准备:将施工区域清理干净,移除杂物和植被。
设立施工警示标志,确保施工场地的安全。
5. 钻孔施工:根据设计方案,在边坡的合适位置开设钻孔,并控制钻孔的深度和排列间距。
6. 注浆施工:根据注浆方案,进行注浆施工。
使用注浆设备将注浆材料注入钻孔中,并确保浆液能够均匀地渗透到土壤中。
7. 固化检测:待注浆材料固化后,进行固化检测。
检查固化体的强度和稳定性,确保边坡加固效果达到设计要求。
8. 完工验收:对施工工程进行验收,确认边坡注浆加固工程的质量和效果。
四、边坡注浆加固的应用前景边坡注浆加固技术在水利、交通、建筑等领域具有广泛应用前景。
混凝土注浆加固技术规程一、前言混凝土注浆加固技术是一种常用的土木工程加固方法。
本技术规程旨在提供混凝土注浆加固工程的具体操作步骤和技术要求,以确保工程施工质量,保证工程安全性。
二、材料准备1. 水泥:应选用符合国家标准的普通硅酸盐水泥或硫铝酸盐水泥,其28天强度应不低于42.5MPa。
2. 砂:应选用符合国家标准的细砂,粒径应在0.1-2.5mm之间。
3. 石子:应选用符合国家标准的碎石,粒径应在5-20mm之间。
4. 水:应选用符合国家标准的自来水或深层地下水。
5. 注浆材料:应选用符合国家标准的注浆材料,如硅酸盐注浆材料、聚氨酯注浆材料等。
6. 其他:应选用符合国家标准的材料,如防水剂、增强材料等。
三、设备准备1. 泵送设备:应选用符合国家标准的泵送设备,如螺旋泵、柱塞泵等。
2. 搅拌设备:应选用符合国家标准的搅拌设备,如混凝土搅拌车等。
3. 注浆设备:应选用符合国家标准的注浆设备,如注浆针等。
4. 其他:应选用符合国家标准的设备,如压力表、流量计等。
四、工程准备1. 工程检查:在进行混凝土注浆加固工程前,应对工程进行全面检查,了解工程情况,确定加固方案。
2. 施工方案:根据工程情况制定施工方案,确定施工工艺和施工参数。
3. 现场准备:在进行混凝土注浆加固施工前,应对施工现场进行全面的准备工作,如清理现场、搭建施工平台、堵漏等。
五、施工步骤1. 混凝土准备(1) 水泥和砂按照1:3的比例进行混合,加入适量的水进行搅拌,制成混凝土;(2) 将制好的混凝土放入混凝土搅拌车中,进行搅拌,直至混凝土均匀。
2. 注浆准备(1) 按照注浆材料的要求,将注浆材料和水按照一定比例混合,制成注浆液;(2) 将制好的注浆液倒入泵送设备中,进行搅拌,直至注浆液均匀。
3. 施工过程(1) 在混凝土表面打孔,孔的直径和间距应根据工程实际情况确定;(2) 将泵送设备连接到注浆针上,将注浆针插入孔洞中,开始注浆;(3) 在注浆过程中,应根据实际情况确定注浆压力和流量,保证注浆液均匀地充填到孔洞内;(4) 在注浆结束后,应等待一定时间,使注浆液充分固化,达到加固效果。
煤矿壁后注浆加固安全技术措施一、前言煤矿安全是煤炭生产的基本前提条件,其重要性毋庸置疑。
壁后注浆加固是一种常见的煤矿安全技术,通过对煤矿井壁进行加固,能够有效地防止因井壁坍塌而引发的事故,提高煤炭生产的安全性、效率和经济效益。
本文将从煤矿壁后注浆加固技术的基本概念、过程以及在施工过程中需要注意的事项等方面进行阐述,以帮助相关人员更好地开展壁后注浆加固工作并预防事故的发生。
二、基本概念壁后注浆加固技术是指在煤矿井壁发生破裂和破碎现象时,采用注浆材料对井壁进行加固的一种技术。
该技术的加固原理是通过将注浆材料注入井壁中的空隙和裂缝中,并在注浆材料凝固后形成一道坚固的防护层,从而来达到加固煤矿井壁的目的。
三、施工过程3.1 确定施工区域施工前应对矿井进行详细勘测,确定施工区域。
确认施工区域后,应制定施工方案,并将其报告给相关部门审核。
3.2 井眼的准备钻井机在开钻前,要根据设计要求选择合适的钻头,安装钻杆和钻杆连接器;确定好钻孔位置和穿越地层的岩层稳定性,关注洞口的加强和封闭;确定好钻孔的深度和路线,考虑注浆时钻具的最大应力和监测施工质量的位置。
3.3 开始钻孔在确定好钻孔路线和深度后,开始钻孔,在钻过程中记录好钻进和钻出时间、钻头抵抗力和进控速度等信息,避免对矿山和人员带来危害。
3.4 清理孔内杂物在钻完孔后,需要对孔内的杂物进行清理,包括孔壁的削屑和煤尘等。
这是为了避免这些物质影响注浆的质量和效果。
3.5 注浆清理好孔内杂物后,开始注浆。
注浆需要选择合适的砂浆或水泥等注浆材料,并按照设计要求进行浆液的调配。
在注浆过程中需要密切关注注浆质量和均匀性,并严格控制注浆压力,以确保注浆材料能够灌满整个空隙并达到固化效果。
3.6 二次注浆为了提高加固效果和防止出现渗漏现象,有时需要进行二次注浆。
二次注浆与一次注浆基本相同,只是需要对一次注浆的效果和质量进行验证后再进行。
四、施工注意事项1.施工前必须进行全面勘测和分析,确保施工区域的适宜性。
注浆加固方案范文注浆加固是一种常见的加固结构的方法,它通过在结构中注入高强度材料来提高其承载力和抗震性能。
本文将介绍注浆加固方案的原理、材料选择、施工工艺和效果评估等内容。
一、注浆加固的原理注浆加固原理是通过在结构的裂缝、空洞和松动部位注入高强度的注浆材料,填充空隙并与周围材料形成紧密结合,提高结构的整体承载能力和抗震性能。
注浆材料具有较高的粘度和流动性,能够渗透到较细微的裂缝中,填充裂缝并加固结构。
二、注浆材料的选择1.水泥基注浆材料:常用的包括硅酸盐水泥和快速凝固水泥。
硅酸盐水泥具有较高的抗压强度和粘结能力,适用于较大裂缝的修补加固。
快速凝固水泥具有较好的流动性和快速硬化的特点,适用于较小裂缝的填充加固。
2.流浆材料:主要有有机硅、聚氨酯和丙烯酸等。
有机硅具有良好的粘结性和弹性,适用于细小裂缝的注浆加固。
聚氨酯和丙烯酸具有较强的流动性和迅速硬化的特点,适用于较大空洞或松动部位的填充加固。
三、注浆加固的施工工艺1.结构检测:首先对结构进行全面的检测,包括裂缝的宽度和深度、空洞和松动的程度等。
根据检测结果确定注浆加固的具体位置和工艺。
2.准备工作:清理加固部位的表面污物和松散物,确保注浆材料能够与结构表面形成良好的粘结。
3.注浆施工:根据结构的具体情况选择合适的注浆设备和工艺。
将注浆材料注入注浆管道或注浆承压针筒中,再通过压力将材料注入结构内部。
注浆应从低处开始,逐渐向上注浆,确保空隙被充分填充,并及时处理出现的气泡。
4.等待硬化:注浆材料根据不同的类型和厚度需要一定的时间进行硬化。
在硬化过程中需要保持结构的稳定和防止外力干扰。
5.结果评估:硬化完成后对加固效果进行评估,包括检测结构的抗压强度、裂缝的变形情况和结构的整体稳定性等。
四、注浆加固的效果评估注浆加固的效果评估主要从以下几个方面进行:1.抗压强度:使用适当的检测方法对加固结构的抗压强度进行测试,与加固前的抗压强度进行对比。
如果加固后的抗压强度有较大提高,则说明注浆加固效果良好。
注浆加固技术交底1. 引言注浆加固技术是一种常用于土木工程修复和加固的方法。
通过注入特定的浆液材料,可以填充和加固土壤或混凝土结构中的空隙和裂缝。
本文将介绍注浆加固技术的基本原理、常用材料及施工过程。
2. 注浆加固技术原理注浆加固技术的基本原理是将浆液材料注入土壤或混凝土结构的空隙中,填充空隙并形成固态材料。
注浆材料通常是由水泥、砂浆、聚合物、树脂等组成。
注浆材料具有流动性和固化性,能够在填充空隙的同时形成固态体。
注浆加固技术的原理可以简单描述为以下几个步骤:1.清洁准备:清理和处理需要加固的土壤或混凝土表面,确保没有杂物和沉积物,以便浆液材料能够充分渗透和填充空隙。
2.浆液注入:将浆液材料通过注浆管道或钻孔注入到需要加固的地方。
注入时需要控制注浆材料的流量和速度,以确保充分填充并避免过度注浆。
3.浆液固化:经过一定时间的等待,浆液材料会固化成固态体,形成坚固的结构。
固化时间根据不同的材料和施工条件而变化,需要根据相关规范和实际情况来确定。
4.监测和验收:在注浆加固完成后,需要进行相关的监测和验收工作,以确保加固效果符合设计和要求。
3. 注浆加固常用材料注浆加固技术可以使用多种不同的材料,根据具体情况和需求选择合适的材料。
以下是常用的注浆材料:•水泥浆:水泥浆是最常见和常用的注浆材料之一。
它由水泥、砂浆和水混合而成,具有良好的流动性和固化性。
•聚合物浆:聚合物浆适用于对土壤进行加固的情况。
它是由合成聚合物和水混合而成的浆液,能够改善土壤的力学性质。
•树脂浆:树脂浆主要用于混凝土结构的裂缝修复和加固。
它由树脂和硬化剂混合而成,具有较高的粘附性和耐久性。
4. 注浆加固施工过程注浆加固技术的施工过程通常包括以下几个步骤:步骤一:准备工作在施工前,需要进行准备工作,包括确定加固的位置和范围、选择合适的注浆材料和设备、对施工区域进行清理和处理等。
步骤二:孔洞准备根据实际情况,采用钻孔或开挖孔洞等方式准备需要注浆的位置。
