钢筋混凝土灌注桩施工工艺
- 格式:doc
- 大小:7.54 MB
- 文档页数:7
混凝土灌注桩施工工艺流程混凝土灌注桩是一种常用的基础工程施工方法,其主要作用是增加地基的承载力和稳定性。
混凝土灌注桩施工工艺流程包括以下几个步骤:设计准备、材料准备、设备设置、桩身灌注、实施质量控制和验收。
设计准备阶段是混凝土灌注桩施工的第一步,主要包括工程勘察和设计计算。
在勘察阶段,需要对地基进行调查,确定地质条件和地下水位等因素。
在设计计算阶段,需要根据地基的承载力需求和工程荷载,确定桩的直径、长度和间距等参数。
材料准备是混凝土灌注桩施工的第二步,主要包括水泥、砂、石料和外加剂等材料的准备。
水泥是混凝土的主要成分,砂和石料用于调节混凝土的性能,外加剂用于提高混凝土的强度和可塑性。
设备设置是混凝土灌注桩施工的第三步,主要包括钻机、灌注机和振动棒等设备的设置。
钻机用于在地基中钻孔,灌注机用于将混凝土灌注到孔洞中,振动棒用于提高混凝土的密实性。
桩身灌注是混凝土灌注桩施工的第四步,主要包括钻孔、吹灰、灌注和抽杆等工序。
首先,使用钻机在地基中钻孔,然后将孔洞内的杂物清理干净(吹灰)。
接下来,使用灌注机将混凝土灌注到孔洞中,同时使用振动棒进行振捣,确保混凝土的密实性。
最后,待混凝土凝固后,使用抽杆工具将钢筋模具抽出。
实施质量控制是混凝土灌注桩施工的关键步骤,主要是通过监测和测试等手段,确保施工质量的合格。
监测主要包括对灌注桩的直径、长度和间距等参数进行测量,测试主要包括对混凝土的强度和密实性进行检验。
验收是混凝土灌注桩施工的最后一步,主要是通过对施工过程和施工结果的综合评估,判断工程的合格性。
验收主要包括对施工工艺流程的检查、对施工质量的评估和对验收标准的符合性鉴定。
总结而言,混凝土灌注桩施工工艺流程包括设计准备、材料准备、设备设置、桩身灌注、实施质量控制和验收等几个关键步骤。
每个步骤都需要精确的操作和严格的控制,以确保混凝土灌注桩的施工质量和工程安全。
通过科学合理的施工工艺流程,混凝土灌注桩能够提高地基的承载力和稳定性,在基础工程施工中发挥重要作用。

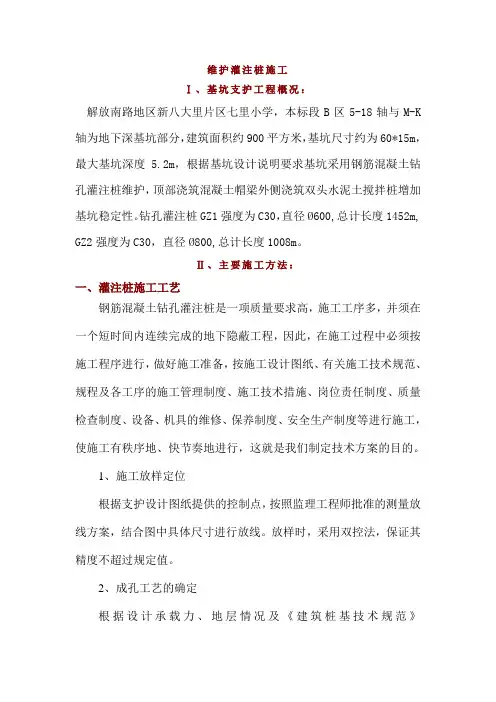

维护灌注桩施工Ⅰ、基坑支护工程概况:解放南路地区新八大里片区七里小学,本标段B区5-18轴与M-K 轴为地下深基坑部分,建筑面积约900平方米,基坑尺寸约为60*15m,最大基坑深度5.2m,根据基坑设计说明要求基坑采用钢筋混凝土钻孔灌注桩维护,顶部浇筑混凝土帽梁外侧浇筑双头水泥土搅拌桩增加基坑稳定性。
钻孔灌注桩GZ1强度为C30,直径Ø600,总计长度1452m, GZ2强度为C30,直径Ø800,总计长度1008m。
Ⅱ、主要施工方法:一、灌注桩施工工艺钢筋混凝土钻孔灌注桩是一项质量要求高,施工工序多,并须在一个短时间内连续完成的地下隐蔽工程,因此,在施工过程中必须按施工程序进行,做好施工准备,按施工设计图纸、有关施工技术规范、规程及各工序的施工管理制度、施工技术措施、岗位责任制度、质量检查制度、设备、机具的维修、保养制度、安全生产制度等进行施工,使施工有秩序地、快节奏地进行,这就是我们制定技术方案的目的。
1、施工放样定位根据支护设计图纸提供的控制点,按照监理工程师批准的测量放线方案,结合图中具体尺寸进行放线。
放样时,采用双控法,保证其精度不超过规定值。
2、成孔工艺的确定根据设计承载力、地层情况及《建筑桩基技术规范》(JGJ-94-2008)第6.3.4条要求,在本工程中拟使用正循环潜水钻机成孔。
(1)钻头的类型:采用三翼或四翼刮刀钻头、牙轮合金钻头。
(2)护筒的埋设深度一般其高度满足孔内泥浆液面的要求。
护筒中心与桩位中心要重合。
(3)钻机的安装就位,应平正、垂直,主动钻杆、钻尖、桩位三点成一线,要求钻尖与测定桩位点重合。
(4)终孔深度,必须准确丈量钻具和孔深,确保桩体长度达到有效设计桩长。
(5)清孔,钻到设计深度后,可使钻头回转不进尺,进行第一次清孔,清孔后安放钢筋笼及导料管,再进行第二次清孔,在灌注前孔底的泥浆比重不大于1.15。
3、钢筋笼的制作及安装(1)钢筋笼的制作为了保证钢筋笼的成型质量,所用的主筋必须调直,焊接时需控制好电焊机电流强度,主筋搭接时,不得烧伤主筋,内环箍筋、外螺旋筋与主筋点焊时,不得烧伤主筋。

钢筋混凝土灌注桩施工工艺1. 引言钢筋混凝土灌注桩是一种常见的地基加固和承载建筑物重量的方法。
本文将介绍钢筋混凝土灌注桩的施工工艺,包括材料准备、施工前的准备工作、施工过程和施工后的处理等。
2. 材料准备钢筋混凝土灌注桩的材料主要包括水泥、骨料、砂、钢筋和水。
在施工前需要对这些材料进行充分准备并检查其质量。
2.1 水泥和骨料选用优质的水泥和骨料,确保其符合相关的标准要求。
水泥应具有一定的强度和流动性,骨料要经过筛分,并控制好其含水率。
2.2 砂砂主要用于制备混凝土中的细粒骨料,同样需要进行筛分和控制含水率。
2.3 钢筋钢筋一般采用螺纹钢筋,其直径和长度需要根据设计要求进行选择。
钢筋的质量和弯曲度应满足相关规范。
2.4 水水质应符合相关标准,不得含有各种杂质。
3. 施工前的准备工作在施工前,需要进行一些准备工作,确保施工顺利进行。
3.1 建筑设备准备准备好所需的建筑设备,包括起重设备、搅拌设备、灌注设备等。
3.2 现场准备清理施工现场,确保施工区域平整无障碍。
根据设计要求确定灌注桩的位置和数量,并进行标记。
3.3 模板制作根据设计图纸制作钢筋混凝土灌注桩的模板,确保模板的准确性和稳定性。
3.4 检查材料对之前准备的水泥、骨料、砂、钢筋和水进行检查,确保其符合要求。
4. 施工过程钢筋混凝土灌注桩的施工过程主要包括搅拌混凝土、模板安装、钢筋安装、浇筑混凝土、灌注等步骤。
4.1 搅拌混凝土将预先准备的水泥、骨料、砂和水按一定比例加入搅拌设备进行混合,搅拌均匀后得到混凝土。
4.2 模板安装根据设计要求和标记,在施工现场安装好预制的模板,并进行水平和垂直的调整。
4.3 钢筋安装根据设计图纸的要求,在模板内安装预先切割好的钢筋,并保证钢筋的间距和纵横交错。
4.4 浇筑混凝土将搅拌好的混凝土倒入模板内,用振捣器进行振实,保证混凝土的密实性。
4.5 灌注待浇筑的混凝土稍微凝固后,通过灌注管将剩余的混凝土灌入桩孔内,并用钢筋探棒进行振捣,以排除空隙和气泡。
钢筋混凝土钻孔灌注桩施工方案全主要施工范围:亲水平台、木桥混凝土桥柱及码头结构。
1工艺流程2施工方法(1)施工前期准备①准备桩基施工所用记录表格、拟建平台工程施工图及与桩基工程施工有关的地质勘察报告等技术文件,并做好桩基的定位工作。
②现场搭设生活临建设施。
在钢筋进场之前钢筋加工场地需要平整。
工程桩施工场地应在施工前平整硬化。
现场挖小型泥浆池,泥浆随时用车外运。
生产用电由网电或采用现场发电机。
③工程桩施工顺序:钻机先施工试验桩再施工普通桩。
从内侧往主辅道侧边退边打,以方便施工车辆通行。
根据泥浆排放及循环的需要修筑封闭良好的泥浆沟槽,沟槽深度以50厘米为宜,主沟宽宜50厘米、次沟宽宜40厘米。
④用于测量定位的经纬仪、水准仪应在有效标定期内;用于施工的机械设备处于良好的机械性能状态。
⑤做好材料的采购工作,做好有关资格证明文件的报验工作;并根据钢筋数量、规格及焊接接头数量进行钢筋机械性能和焊接质量的复检。
⑥复核控制基线、水准基点,并作好书面交接记录;控制桩图的书面确认。
桩基轴线的控制点及水准点应设置在不受桩基施工影响处并加以妥善保护,做好工程测量工作及相关资料。
⑦用油漆在钻机钻杆上标明孔深的相对位置(钻杆长度)。
⑧做好施工前与设计单位、监理对施工图纸的技术交底及安全技术交底。
(2)测放桩位①依据:甲方提供的控制点、桩位平面图、控制桩图。
②测放工具:ET02电子经纬仪,DS32水准仪,5Om钢尺,铁锤,长度500mm的钢筋。
③测放方法a根据控制桩图放出平台主要轴线控制点、复核准确(控制点一定要保护好,做好明显标记,同一轴线上的控制点尽量保持通视)。
b根据桩位布置图与轴线控制点,计算出各控制点与临近桩位的转角和距离并做出详细放线说明。
C复核放线说明。
d根据放线说明测放桩位。
e此计算数据须由项目技术负责人审核后方可测放,测放完毕后须由技术负责人验线完后(验线尽量用与放线说明不同的计算方法),方可报监理验线(桩位放完钢筋头要露出地面20mm左右,以便验线)。

灌注桩施工工艺流程灌注桩施工的步骤与技巧详解灌注桩施工是一种常见的地基加固方法,广泛应用于建筑、桥梁、地铁等工程项目中。
本文将详细介绍灌注桩施工的流程、步骤和技巧。
一、施工前准备1. 地质勘察:根据工程要求,进行地质勘察,了解地质情况,确定灌注桩的位置和规模。
2. 设计方案:根据地质勘察结果,制定灌注桩的设计方案,包括桩的直径、长度、间距等参数。
3. 施工准备:准备好施工所需的材料和设备,包括混凝土、钢筋、导管等。
二、灌注桩施工的步骤1. 准确定位:根据设计要求,在地面上准确标出桩位的位置。
2. 钻孔:使用钻机或钻孔机进行钻孔,将桩孔逐渐扩大到设计规定的直径和深度。
3. 水泥浆桩底清理:用泥浆清理桩孔,保持孔底清洁。
4. 钢筋安装:按照设计要求,把预埋钢筋按一定的间距和长度放入桩孔中。
5. 混凝土灌注:通过管道将混凝土从桩孔顶部逐渐注入孔中,同时提升导管。
三、灌注桩施工技巧1. 钻孔技巧:钻孔应根据地质勘察结果进行合理的控制,避免因地质条件变化导致桩身强度不足。
2. 水泥浆桩底清理技巧:清理桩孔底部的泥浆是保证桩底质量的关键,清理时应注意不要弄混桩底土质。
3. 钢筋安装技巧:钢筋的正确安装可以提高桩的承载能力,钢筋的间距和长度应按设计要求进行合理的安排。
4. 混凝土灌注技巧:混凝土的灌注应均匀稳定,避免出现裂缝和空洞,控制灌注速度和压力,确保灌注质量。
四、施工注意事项1. 施工现场应做好安全防护,严格按照施工方案进行操作。
2. 施工中应及时记录施工进度和质量,发现问题及时处理。
3. 施工完毕后,对每个桩进行检查和验收,确保质量合格。
总结:灌注桩施工工艺流程涉及到地质勘察、设计方案、施工准备等多个环节,每个环节都需要严格控制,确保施工质量。
施工步骤包括准确定位、钻孔、水泥浆桩底清理、钢筋安装和混凝土灌注等。
在施工过程中,还需要掌握一些技巧和注意事项,如钻孔技巧、钢筋安装技巧、混凝土灌注技巧等,以确保施工质量和安全。
灌注桩施工工艺流程1、施工流程:场地平整> 搅拌站安装>储备原材料> 放线定位->护筒安设> 钻机就位> 制浆>泥浆、储存及输送>开始钻孔>至设计高程终孔>清孔、验收>下钢筋笼>安装浇筑导管> 检查>拌制水下混凝土>输送混凝土至槽孔> 浇筑泥浆回收2、成孔方法(1)钻机选型施工以旋挖钻为主,辅以冲击钻机进行造孔施工并选用粘土或优质泥浆护壁。
3、施工准备在四通一平的基础上,钻孔的准备工作主要有桩位测量及放样制作和埋设护筒;泥浆备料调制、泥浆循环系统设置及准备钻孔机具等。
(1)桩位测量放样(2)场地平整(3)埋设护筒护筒用5〜8毫米的钢板制作,其内径为1.20〜1.40米,高度1.70米。
为增加刚度防止变形,在护筒上、下端和中部外侧各焊一道加劲肋。
其底部埋置在地表下1.5米中,护筒顶高出地面0.2米.护筒埋设一般采用挖埋法,即用专用钻斗挖除或人工开挖所要埋护筒的土层后,将护筒放入其中。
埋设应准确、水平、垂直、稳固,护筒的四周应回填粘土并夯实。
护筒就位后与桩中心位的校准也是关键,可在护筒安设后,在护筒上焊上一十字钢筋架,在十字架中心挂吊一线锤,自然下放,看是否与桩中心重合一致,以此来校核护筒的准确安设位置,护筒就位后,其外侧开挖缝分层回填捣密。
如采用压入法安装护筒时,在压入时应防止护筒卷.(4)钻机就位立好钻架并调整,将钻头吊起,徐徐放进护筒内。
启动卷扬机把钻盘吊起,垫方木于钻盘底座下面,将钻机调平并对准钻孔,安装钻盘,要求钻盘中心与钻架上的起吊滑轮在一铅垂线上,钻杆位置偏差不大于2厘米.(5)泥浆的制备及循环净化采用泥浆搅拌机制浆或钻孔自造浆。
若采用泥浆搅拌机制浆,则应根据桩基的分布位置设置多个制浆池、储浆池及沉淀池,并用循环槽连接.若采用钻孔自造浆,则在钻孔过程中经常向孔内投入粘土即可。
泥浆造浆材料选用优质粘土,必要时再掺入适量CMC羧基纤维素或Na2CO3纯碱等外加剂,保证泥浆自始至终达到性能稳定、沉淀极少、护壁效果好和成孔质量高的要求。

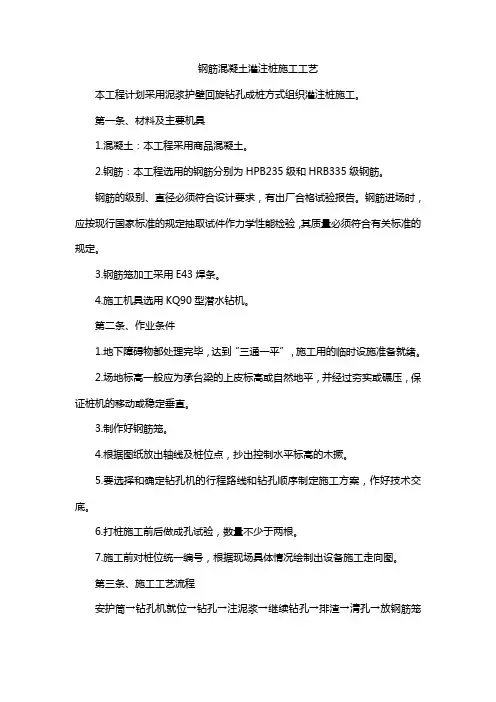

钢筋混凝土灌注桩施工工艺本工程计划采用泥浆护壁回旋钻孔成桩方式组织灌注桩施工。
第一条、材料及主要机具1.混凝土:本工程采用商品混凝土。
2.钢筋:本工程选用的钢筋分别为HPB235级和HRB335级钢筋。
钢筋的级别、直径必须符合设计要求,有出厂合格试验报告。
钢筋进场时,应按现行国家标准的规定抽取试件作力学性能检验,其质量必须符合有关标准的规定。
3.钢筋笼加工采用E43焊条。
4.施工机具选用KQ90型潜水钻机。
第二条、作业条件1.地下障碍物都处理完毕,达到“三通一平”,施工用的临时设施准备就绪。
2.场地标高一般应为承台梁的上皮标高或自然地平,并经过夯实或碾压,保证桩机的移动或稳定垂直。
3.制作好钢筋笼。
4.根据图纸放出轴线及桩位点,抄出控制水平标高的木撅。
5.要选择和确定钻孔机的行程路线和钻孔顺序制定施工方案,作好技术交底。
6.打桩施工前后做成孔试验,数量不少于两根。
7.施工前对桩位统一编号,根据现场具体情况绘制出设备施工走向图。
第三条、施工工艺流程安护筒→钻孔机就位→钻孔→注泥浆→继续钻孔→排渣→清孔→放钢筋笼→射浆二次清底插入混凝土导管→浇筑混凝土→拔出导管→插桩顶钢筋第四条、操作工艺1.钻机就位钻孔机就位时必须保持平稳,不发生倾斜、位移,为准确控制钻孔深度,应在机架上或机管上作出控制的标尺,以便在施工中进行观测、记录。
2.钻孔及注泥浆调直机架挺杆,对好桩位(用对位圈)开动机械钻进,出土达到一定深度(视土质和地下水情况)停钻,孔内注入事先调制好的泥浆,然后继续进钻。
3.下护筒护桶内径应大于钻头100mm。
护桶位置应埋设正确和稳定,护筒与孔壁之间应用粘土填实,护筒上沿应高出地面,护桶中心与桩孔中心线偏差不大于50mm。
护桶埋设深度:在粘性土中不宜小于1m,在砂土中不宜小于1.5m,并应保持孔内泥浆面高出地下水位1m以上。
埋设护筒前应依照原有桩位按“十”字型定位,在不受影响的地方引出桩位控制点,护筒埋设完毕,再用“十字线”配合线坠,重新将桩点复位,并及时测量护筒上沿高程。
灌注桩排桩支护施工工艺流程1、灌注桩施工工艺灌注桩拟采用长螺旋钻机成孔、后插钢筋笼施工工艺。
施工工艺见下图:→←↓→←↓↓←↓→←↓→←↓→←↓2、灌注桩成孔1、测量放线以甲方提供的水准点及测量控制网进行引测,在轴线的延长线上做点建立控制网,在灌注桩施工过程中应对现场测量控制点进行校核,并作好有效保护。
本工程的施工桩位点和水准点由甲方提供,我方作好桩位点的保护工作和桩位高程的引测。
2、设备安装钻机就位前,须将路基垫平填实,钻机按指定位置就位,并须在技术人员指导下,调整桅杆及钻杆的角度。
钻机安装就位后,应精心调平,确保施工中不发生倾斜、移位等。
3、成孔(1)采用长螺旋钻机成孔,钻机就位时,钻具中心与桩位偏差应小于20mm,钻机转盘水平,保证天车、钻头、桩位在同一铅垂线上。
(2)开孔时,钻具重心高,需保证钻具的垂直度。
(3)在钻进过程中,要密切注意钻具垂直度、钻具中心与钻头直径的测定,防止出现偏差,影响工程质量。
(4)钻机钻至设计标高后,采用管内泵压混凝土的施工工艺灌注混凝土直至设计标高。
4、灌注混凝土浇筑混凝土:开始浇筑混凝土时,先由钻机司机鸣哨示意,泵车负责人开始泵送混凝土并向钻机司机鸣哨回应,钻机司机在收到明确回应后开始提钻。
如浇筑过程中地泵内储存的混凝土已不多,泵车负责人应及时向钻机司机鸣哨示意,钻机司机应立即停止提钻。
5、下放钢筋笼子起吊时,主吊勾挂到垂直吊点上,副吊机挂到最下一道吊点,主副吊钩同时起吊,在钢筋笼以水平状态提升到一定高度后,继续提升主吊钩,并缓慢放松副吊钩,使钢筋笼由水平转成垂直悬吊状态,拆去副吊钩,再对位沉放入孔中。
起吊时不能使钢筋笼下端在地面上拖拉。
为防止钢筋笼吊起后在空中摇摆,在钢筋笼的下端两侧系拽引绳用人力操纵控制钢筋笼空中摇摆。
灌注桩施工时应预先检查混凝土的坍落度和和易性,合格的混凝土方可使用。
施工时应作好现场记录(包括成孔时间、深度、混凝土量及质量、钢筋笼到位情况等),记录应真实可靠,现场及时按要求制备混凝土试块,并进行有效养护。
灌注桩施工工艺流程1、施工流程:场地平整 ------>搅拌站安装 ------->储备原材料 ------->放线定位 ------>护筒安设-------->钻机就位 -------->制浆 --------->泥浆、储存及输送 -------->开始钻孔 ------- >至设计高程终孔 -------->清孔、验收 ---------->下钢筋笼 ------>安装浇筑导管-------->检查 ------>拌制水下混凝土 ------->输送混凝土至槽孔 -------->浇筑泥浆回收2 、成孔方法(1)钻机选型施工以旋挖钻为主,辅以冲击钻机进行造孔施工,并选用粘土或优质泥浆护壁。
3、施工准备在四通一平的基础上,钻孔的准备工作主要有桩位测量及放样、制作和埋设护筒;泥浆备料调制、泥浆循环系统设置及准备钻孔机具等。
(1)桩位测量放样(2)场地平整(3)埋设护筒护筒用 5~8毫米的钢板制作,其内径为 1.20~1.40米,高度 1.70米。
为增加刚度防止变形,在护筒上、下端口和中部外侧各焊一道加劲肋。
其底部埋置在地表下 1.5米中,护筒顶高出地面 0.2米。
护筒埋设一般采用挖埋法,即用专用钻斗挖除或人工开挖所要埋护筒的土层后,将护筒放入其中。
埋设应准确、水平、垂直、稳固,护筒的四周应回填粘土并夯实。
护筒就位后与桩中心位的校准也是关键,可在护筒安设后,在护筒口上焊上一十字钢筋架,在十字架中心挂吊一线锤,自然下放,看是否与桩中心重合一致,以此来校核护筒的准确安设位置,护筒就位后,其外侧开挖缝分层回填捣密。
如采用压入法安装护筒时,在压入时应防止护筒卷口。
(4)钻机就位立好钻架并调整,将钻头吊起,徐徐放进护筒内。
启动卷扬机把钻盘吊起,垫方木于钻盘底座下面,将钻机调平并对准钻孔,安装钻盘,要求钻盘中心与钻架上的起吊滑轮在一铅垂线上,钻杆位置偏差不大于2厘米。
(5)泥浆的制备及循环净化采用泥浆搅拌机制浆或钻孔自造浆。

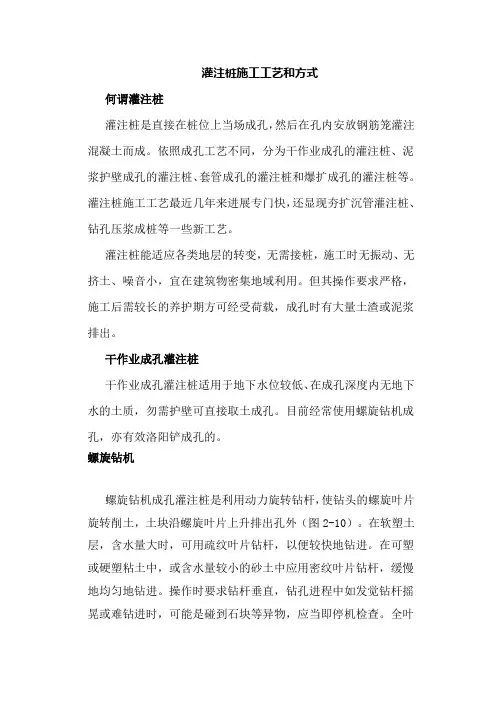

灌注桩施工工艺和方式何谓灌注桩灌注桩是直接在桩位上当场成孔,然后在孔内安放钢筋笼灌注混凝土而成。
依照成孔工艺不同,分为干作业成孔的灌注桩、泥浆护壁成孔的灌注桩、套管成孔的灌注桩和爆扩成孔的灌注桩等。
灌注桩施工工艺最近几年来进展专门快,还显现夯扩沉管灌注桩、钻孔压浆成桩等一些新工艺。
灌注桩能适应各类地层的转变,无需接桩,施工时无振动、无挤土、噪音小,宜在建筑物密集地域利用。
但其操作要求严格,施工后需较长的养护期方可经受荷载,成孔时有大量土渣或泥浆排出。
干作业成孔灌注桩干作业成孔灌注桩适用于地下水位较低、在成孔深度内无地下水的土质,勿需护壁可直接取土成孔。
目前经常使用螺旋钻机成孔,亦有效洛阳铲成孔的。
螺旋钻机螺旋钻机成孔灌注桩是利用动力旋转钻杆,使钻头的螺旋叶片旋转削土,土块沿螺旋叶片上升排出孔外(图2-10)。
在软塑土层,含水量大时,可用疏纹叶片钻杆,以便较快地钻进。
在可塑或硬塑粘土中,或含水量较小的砂土中应用密纹叶片钻杆,缓慢地均匀地钻进。
操作时要求钻杆垂直,钻孔进程中如发觉钻杆摇晃或难钻进时,可能是碰到石块等异物,应当即停机检查。
全叶片螺旋钻机成孔直径一样为300~600mm,钻孔深度为8~20m。
钻进速度应依照电流值转变及时调整。
在钻进进程中,应随时清理孔口积土,碰到塌孔、缩孔等异样情形,应及时研究解决。
图2-10 步履式螺旋钻机1—上底盘;2—下底盘;3—回转滚轮;4—行车滚轮;5—钢丝滑轮;6—回转轴;7—行车油缸;8—支盘泥浆护壁成孔钻机泥浆护壁成孔是用泥浆爱惜孔壁并排出土渣而成孔,不论地下水位高或低的土层皆适用。
多用于含水量高的软土地域。
泥浆具有爱惜孔壁、避免塌孔、排出土渣和冷却与润滑钻头的作用。
泥浆一样需专门配制,当在粘土中成孔时,也可用孔内钻渣原土自造泥浆。
成孔机械有回转钻机、潜水钻机、冲击钻等,其中以回转钻机应用最多。
1.回转钻机成孔回转钻机是由动力装置带动钻机的回转装置转动,并带动带有钻头的钻杆转动,由钻头切削土壤。
